管道包封施工
管道混凝土满包施工方案
1、工程概况
本工程新增除磷一体机设备,需要浇筑设备基础。
该设备基础在现状污水厂主工艺管道上方。
由于该管道属于主出水管道,考虑到后期管道年久失修导致渗水的情况,且设备基础浇筑完成后不利于该管道的维修工作。
因此对该管道进行混凝土满包加固,确保管道不会破裂渗水。
2、施工方案
2.1 施工准备
开工前由工程部、项目部人员对施工作业人员进行安全、质量、技术、文明施工等交底工作,办好交底手续。
根据现场踏勘情况、原设计图纸,以及施工段所处的位置,摸清施工区域地下管线及地下障碍物的实况,如有影响施工的地下管线、障碍物由项目部会同相关单位一起协调解决。
2.2、施工方法简介:
排管工井施工:确定管线位;采用机械或人工开挖管道,每次开挖不得超过6米,按管道接口处向两边开挖2.5米,防止管道下沉;对开挖出来的管道使用12#螺纹钢进行加固,每各1米采用环筋加固;支模并浇筑混凝土,砼采用商品砼、机械振捣、连续浇制的施工方法;养护完成后拆掉模板并分层回填,开挖下一阶段管道。
施工程序流程图
(1)管道开挖
首先根据竣工图纸,测量人员进行实地放样,并标出大致管道位置,然后挖掘机进场按放样线进行开挖,开挖时的土方除预留回填土方暂时存放,其余均外运。
沟槽开挖较深时,可根据土质、地下水位等情况,决定是否需要支护加固,同时沟槽内视情况确实是否要挖集水坑,保持沟槽内干燥;
(2)管道钢筋加固
对开挖出来的管道,进行钢筋网加固,采用12# 螺纹钢。
每格1米管道环筋加固,固定方式如下:(你那边画一下吧)
(3)混凝土浇筑
钢筋绑扎合格后,应及时支模浇筑砼,减少管道下沉的可能。
浇筑前排管冲洗干净;先行填捣密实;砼浇筑时,应两侧同时进行,防止将管子挤偏;分层排管、砼包管;采用C25素砼包管。
混凝土终凝前不得泡水,应进行养护,混凝土工程做法如下:
(4)管道回填
砼包封养护好后,应及时回填,每层高不应超过20cm,必须使用6%灰土回填处理。
(5)下一段施工
该段施工完成并回填后,按原工序进入下一段开挖施工,每端管
道加固时钢筋网需要焊接连接;
3、施工注意事项
1、模板工程
(A)应保证工程结构和构件各部分形状尺寸和相互位置的正确。
(B)具有足够的承载能力,刚度和稳定性,能可靠承载浇筑的自重和侧压力以及在施工过程中产生的荷载。
(C)构造简单,拆装方便,并便于钢筋的绑扎、安装、混凝土的浇注和养护要求。
(D)模板接缝不应漏浆。
(E)模板与混凝土的接触面应刷隔离剂,严禁钢筋沾隔离剂后与混凝土接触。
(F)竖向模板和支架部分,安装在基土上时,应加设垫板且基土必须坚实并有排水措施。
(G)模板及其支架在安装过程中,必须设置防倾斜临时固定措施。
(H)模板在符合拆除条件及达到规定强度后方可拆除。
(I)侧模在强度能保证其表面棱角不因拆除模板而损坏后,再拆除。
(J)底模在混凝土强度符合施工要求时方可拆除。
2、钢筋工程
(A)按施工平面图规定的位置清理、平整钢筋堆放场地,合理码放,按绑扎顺序分类堆放钢筋,如有锈蚀先进行除锈处理。
(B)核对图纸、配料单、料牌区实物、复核钢筋规格尺寸形状、数量是否一致,如有问题及时解决。
(C)清理好垫层,弹好墙、柱边线。
(D)熟悉图纸,确定研究好钢筋绑扎安装顺序。
3、混凝土工程
(A)施工缝在浇注前,宜先铺5cm厚与混凝土配合比相同的水泥砂浆。
(B)浇注方法:混凝土应分层浇灌振捣,每层厚度在20~40cm,边下料边振捣,连续作业浇灌到顶。
(C)混凝土振捣:振捣柱子时,振捣棒尽量靠近内墙插。
(D)浇灌混凝土时应注意保护钢筋位置。
随时检查模板是否变形、位移,螺栓、吊杆是否松动、脱落以及漏浆现象,并派专人修理。
(E)表面抹平:对振捣完毕的混凝土,应用木抹子将表面压实、抹平,表面不得有松散混凝土。
(F)混凝土养护:在混凝土浇完终凝后,应对混凝土进行保湿覆盖养生,养护时间不得少于7昼夜。
(G)填写混凝土施工记录,制作试块,用以检测28d强度。
4、安全质量保证措施
1、工程质量保证措施
我标段将严格按照市政工程质量标准的要求建立施工质量保证体系,确保各项工程质量均在受控状态。
本工程所用材料试验与检验必须按有关工程试验规范和规定实
施,遵守招标文件中有关条款和有关施工规范的要求,做好本工程的材料试验与检验。
用于本工程的所用建筑材料都必须符合设计要求和有关质量规定,并具有材质证明和合格证件。
施工所使用的各种计量检测仪器、设备定期进行检查和鉴定,确保计量、试验、检测等器具的精度和准确度。
严把工序质量关,上道工序未经验收合格不得进行下道工序的施工。
严格执行工程监理制度:作业队自检、质检工程师复检合格后即通知监理工程师,隐蔽工程必须经监理工程师签认后再隐蔽。
坚持三级测量复核制,保护好测量桩点,施工测量放线要反复校核,确保中线、水平及结构尺寸,位置正确,并按照要求向监理工程师申报测量定位资料。
2、安全施工及环保措施
2.2安全措施
项目经理为工程第一安全责任者,各职能部门负责分管各自范围内的安全工作。
施工队队长是本队的第一安全责任人。
项目部安全科协助项目经理并全面负责施工中的安全管理工作,各施工队专职安全员协助施工队长做好施工现场的安全工作。
认真贯彻落实“安全第一,预防为主”的方针,严格执行国家和行业的相关法令法规、规章制度。
各施工作业点必须设安全监护人员,身穿反光背心,负责监督施工现场的安全作业。
一切施工活动都必须有安全施工措施,并要在施工前进行技术交底和安全考试,未经交底、考试或考试不合格者严禁上岗。
施工中如不能执行原施工方案,需对原施工方案或技术措施进行修改时,必须经技术负责人同意,方可进行修改。
修改过程仍按编、审、批程序进
行,修改后的施工方案或技术措施,必须对安全施工措施进行补充并进行交底。
雨水管道混凝土包封施工方案
雨水管道混凝土包封施工方案1.施工前准备工作在进行雨水管道混凝土包封施工之前,需要进行以下准备工作:1.1确定施工范围和管道布置:根据设计图纸和实际情况,确定需要进行混凝土包封的雨水管道的长度和布置方式。
1.2测量和标记管道位置:使用测量仪器确定管道的精确位置,并在地面上进行标记,以便后续施工。
1.3清理施工场地:清理施工场地,清除杂物和障碍物,确保施工区域干净整洁。
1.4准备混凝土和施工工具:准备所需的混凝土材料,包括水泥、沙子和骨料,并准备好施工所需的工具,如搅拌机、抹灰刀等。
2.混凝土包封施工步骤2.1搅拌混凝土:根据所需混凝土的比例,将水泥、沙子和骨料放入搅拌机中进行充分搅拌,直到混凝土均匀一致。
2.2清理管道外表面:使用刷子和清水清理管道的外表面,确保表面干净无尘。
2.3涂抹油漆:在管道的外表面涂抹一层防水油漆,以增强混凝土与管道的粘结力和防水效果。
2.4混凝土施工:将搅拌好的混凝土倒入模具中,并使用抹灰刀将混凝土均匀地涂抹在管道的外表面上,确保混凝土包裹管道均匀且厚度一致。
2.5完成养护:在施工后,对混凝土进行养护处理,如覆盖保湿膜、喷水养护等,以确保混凝土的强度和耐久性。
3.质量控制措施3.1混凝土配合比:根据设计要求和相关标准,控制混凝土的配合比,确保混凝土的强度和耐久性满足要求。
3.2施工环境控制:在施工过程中,控制施工环境的温度和湿度,避免混凝土过早干燥或过度湿润。
3.3施工工艺控制:控制混凝土的搅拌时间、涂抹厚度和包封质量,确保施工质量符合要求。
3.4施工现场管理:加强现场管理和施工组织,确保施工过程的安全和顺利进行,并对施工人员进行技术交底,提高施工质量。
4.安全注意事项4.1施工人员必须佩戴安全防护装备,如安全帽、工作服、手套等。
4.2施工现场必须设置警示标志和安全防护设施,确保施工人员的人身安全。
4.3施工过程中要遵守相关的安全操作规程,禁止吸烟、明火作业等有火源的行为。
管道混凝土包封施工流程
管道混凝土包封施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!管道混凝土包封施工流程一、施工准备1. 技术准备(1)熟悉施工图纸和设计要求,了解管道混凝土包封的施工工艺和质量要求。
管道包封施工方案

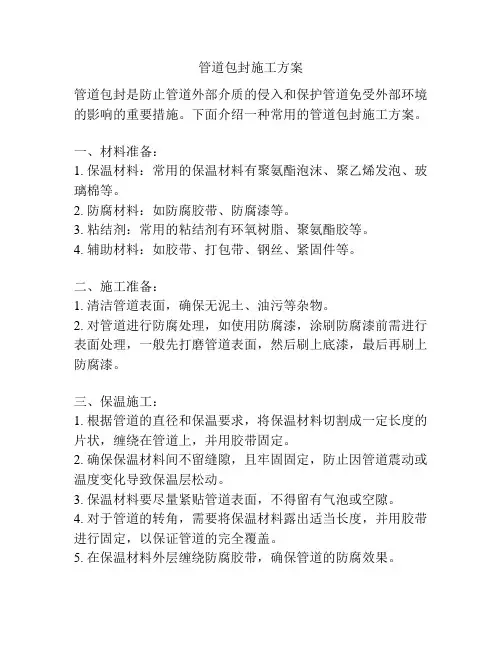

管道包封施工方案管道包封是防止管道外部介质的侵入和保护管道免受外部环境的影响的重要措施。
下面介绍一种常用的管道包封施工方案。
一、材料准备:1. 保温材料:常用的保温材料有聚氨酯泡沫、聚乙烯发泡、玻璃棉等。
2. 防腐材料:如防腐胶带、防腐漆等。
3. 粘结剂:常用的粘结剂有环氧树脂、聚氨酯胶等。
4. 辅助材料:如胶带、打包带、钢丝、紧固件等。
二、施工准备:1. 清洁管道表面,确保无泥土、油污等杂物。
2. 对管道进行防腐处理,如使用防腐漆,涂刷防腐漆前需进行表面处理,一般先打磨管道表面,然后刷上底漆,最后再刷上防腐漆。
三、保温施工:1. 根据管道的直径和保温要求,将保温材料切割成一定长度的片状,缠绕在管道上,并用胶带固定。
2. 确保保温材料间不留缝隙,且牢固固定,防止因管道震动或温度变化导致保温层松动。
3. 保温材料要尽量紧贴管道表面,不得留有气泡或空隙。
4. 对于管道的转角,需要将保温材料露出适当长度,并用胶带进行固定,以保证管道的完全覆盖。
5. 在保温材料外层缠绕防腐胶带,确保管道的防腐效果。
四、封施工:1. 对于保护层的封施工,一般使用聚氨酯胶进行固定封闭。
将聚氨酯胶均匀地涂抹在保温层的表面,确保其覆盖面积均匀。
2. 使用胶带将保护层和保温层的接头处固定,防止聚氨酯胶流失。
3. 在管道的两端加装导线,使用打包带将导线固定在管道上,以增加管道的牢固性。
以上是一种常用的管道包封施工方案。
在实际施工中,还需要根据具体情况来选择合适的材料和方法,确保施工质量和效果。
同时,施工过程中还需要注意安全措施,避免发生人身和装置设备的事故。
管道包封施工范文

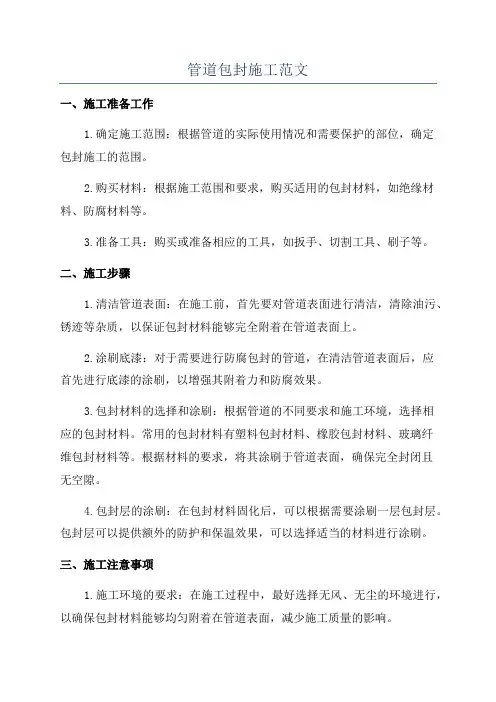

管道包封施工范文一、施工准备工作1.确定施工范围:根据管道的实际使用情况和需要保护的部位,确定包封施工的范围。
2.购买材料:根据施工范围和要求,购买适用的包封材料,如绝缘材料、防腐材料等。
3.准备工具:购买或准备相应的工具,如扳手、切割工具、刷子等。
二、施工步骤1.清洁管道表面:在施工前,首先要对管道表面进行清洁,清除油污、锈迹等杂质,以保证包封材料能够完全附着在管道表面上。
2.涂刷底漆:对于需要进行防腐包封的管道,在清洁管道表面后,应首先进行底漆的涂刷,以增强其附着力和防腐效果。
3.包封材料的选择和涂刷:根据管道的不同要求和施工环境,选择相应的包封材料。
常用的包封材料有塑料包封材料、橡胶包封材料、玻璃纤维包封材料等。
根据材料的要求,将其涂刷于管道表面,确保完全封闭且无空隙。
4.包封层的涂刷:在包封材料固化后,可以根据需要涂刷一层包封层。
包封层可以提供额外的防护和保温效果,可以选择适当的材料进行涂刷。
三、施工注意事项1.施工环境的要求:在施工过程中,最好选择无风、无尘的环境进行,以确保包封材料能够均匀附着在管道表面,减少施工质量的影响。
2.材料的质量:选择优质的包封材料,以确保其具有良好的耐热、耐寒、耐化学腐蚀性能,以适应不同的工况。
3.施工技术的要求:施工人员应具备一定的包封施工技术,熟悉施工规程和常见的施工问题处理方法。
4.施工过程的监督和检查:对施工过程进行监督和检查,及时发现和解决施工中的问题,保证施工质量。
5.施工后的整理和保护:施工完成后,对施工现场进行整理和保护,清理工具和材料,保证周围环境的清洁和安全。
管道包封施工是保护管道的重要工作之一,能够有效延长管道的使用寿命,提高其运行安全性和可靠性。
在施工过程中,施工人员应严格按照施工规程和材料要求进行施工,并加强监督和检查工作,及时解决施工中的问题和难点。
只有做好包封施工工作,才能确保管道在使用过程中不受外界环境的影响和损害,保证其正常运行。
管道砼包封施工方案
管道砼包封施工方案1. 简介管道砼包封施工是一种常见的管道保护方式,可以有效防止管道在使用过程中受到外界环境的损害。
本文档将详细介绍管道砼包封施工方案的具体步骤和注意事项。
2. 施工准备在进行管道砼包封施工之前,需要进行以下准备工作:•确定施工区域:首先需要确定清晰的施工区域范围,并进行标记。
•准备材料和工具:根据施工需求,准备好合适的砼和包封材料,如钢筋、砂浆等,并准备好相应的工具,如铁锹、水平仪等。
•清理施工区域:将施工区域清理干净,确保没有杂物和积水等。
3. 施工步骤3.1 管道清理在进行砼包封施工之前,需要对管道进行清理,以确保表面干净,无杂物。
具体操作如下:1.使用清洁刷将管道表面的灰尘和污垢清除干净。
2.对于较难去除的污渍,可以使用钢丝刷进行刷洗,确保管道表面光滑。
3.检查管道表面是否有裂缝或损坏,如果有需要在砼包封之前进行修复。
3.2 钢筋布设钢筋是砼包封工程中的重要组成部分,可以增强管道的抗压能力。
以下是钢筋的布设步骤:1.根据管道的直径和长度,计算所需的钢筋数量和长度。
2.按照设计要求,在管道表面预留出固定钢筋的位置。
通常,在管道两侧和上方分别预留出固定钢筋的槽口。
3.将钢筋正确放置在槽口中,注意保持钢筋的水平和垂直度。
4.使用铁丝或钢丝将钢筋固定在槽口上,确保其位置不变。
3.3 包封砼施工在对管道进行钢筋布设之后,可以进行包封砼的施工。
具体步骤如下:1.准备好砂浆混合物,按照设计要求中指定的水泥、砂料和水的比例进行混合。
2.将准备好的砂浆铲入管道周围,并用铁锹或抹子均匀压实。
确保砼厚度均匀一致,不过度或不足。
3.注意控制施工过程中的温度和湿度,避免影响砂浆的固化和强度。
4.在施工完成后,使用平整工具,如水平仪和尺子,检查砼表面的平整度和垂直度是否符合要求。
5.施工完成后,对施工区域进行清理,清除施工过程中产生的废料和污渍。
4. 注意事项•在进行管道砼包封施工前,需要根据设计要求计算砼的配比和钢筋布设的需要。
管道包封施工
管道包封施工施工工艺:定管线位;采用机械或人工开挖管道,每次开挖不得超过6米,按管道接口处向两边开挖2.5米,防止管道下沉;对开挖出来的管道使用12#螺纹钢进行加固,每各1米采用环筋加固;支模并浇筑混凝土,砼采用商品砼、机械振捣、连续浇制的施工方法;养护完成后拆掉模板并分层回填,开挖下一阶段管道。
(1)管道开挖首先根据竣工图纸,测量人员进行实地放样,并标出大致管道位置,然后挖掘机进场按放样线进行开挖,开挖时的土方除预留回填土方暂时存放,其余均外运。
沟槽开挖较深时,可根据土质、地下水位等情况,决定是否需要支护加固,同时沟槽视情况确实是否要挖集水坑,保持沟槽干燥;(2)管道钢筋加固对开挖出来的管道,进行钢筋网加固,采用12#螺纹钢。
每格1米管道环筋加固。
(3)混凝土浇筑钢筋绑扎合格后,应及时支模浇筑砼,减少管道下沉的可能。
浇筑前排管冲洗干净;先行填捣密实;砼浇筑时,应两侧同时进行,防止将管子挤偏;分层排管、砼包管;采用素砼包管。
混凝土终凝前不得泡水,应进行养护。
混(4)管道回填砼包封养护好后,应及时回填,每层高不应超过20cm,必须使用6%灰土回填处理。
(5)下一段施工该段施工完成并回填后,按原工序进入下一段开挖施工,每端管道加固时钢筋网需要焊接连接;施工注意事项1、模板工程(1)应保证工程结构和构件各部分形状尺寸和相互位置的正确。
(2)具有足够的承载能力,刚度和稳定性,能可靠承载浇筑的自重和侧压力以及在施工过程中产生的荷载。
(3)构造简单,拆装方便,并便于钢筋的绑扎、安装、混凝土的浇注和养护要求。
(4)模板接缝不应漏浆。
(5)模板与混凝土的接触面应刷隔离剂,严禁钢筋沾隔离剂后与混凝土接触。
(6)竖向模板和支架部分,安装在基土上时,应加设垫板且基土必须坚实并有排水措施。
(7)模板及其支架在安装过程中,必须设置防倾斜临时固定措施。
(8)模板在符合拆除条件及达到规定强度后方可拆除。
(9)侧模在强度能保证其表面棱角不因拆除模板而损坏后,再拆除。
管道包封专项施工方案
管道包封专项施工方案施工前期准备2、基础施工3、管道敷设4、管道连接5、管道封堵6、验收试验7、竣工验收2、机械设备挖掘机、推土机、装载机、压路机、打桩机、混凝土搅拌站、混凝土泵车、振动棒、切割机、焊接机、管道定位仪等。
3、材料准备水泥、砂、石、钢筋、管材、法兰、密封胶、水泥砂浆等。
六、施工方案1、基础施工1)清理场地,并进行场地勘测,确定施工范围。
2)按图纸要求进行基础开挖和基础施工,确保基础平整、牢固。
3)进行基础验收,合格后进行管道敷设。
2、管道敷设1)按照图纸要求进行管道敷设,确保管道平整、水平。
2)进行管道连接,确保连接牢固、无渗漏。
3)进行管道封堵,确保管道完好。
3、验收试验1)进行管道压力测试,确保管道承压能力符合要求。
2)进行管道漏水测试,确保管道无渗漏。
3)进行管道外观检查,确保管道无破损、变形等问题。
七、质量保证措施1、严格按照设计文件、规范和质量验收标准进行施工。
2、对施工过程中出现的问题及时处理,确保施工质量。
3、对施工现场进行监督检查,确保施工质量符合要求。
八、安全保证措施1、制定安全生产计划,明确安全生产责任人和安全生产措施。
2、对施工现场进行安全检查,确保施工安全。
3、加强对劳动者的安全教育和培训,提高安全意识。
九、安全生产应急预案1、制定安全生产应急预案,明确应急组织机构和应急措施。
2、对施工现场进行应急演练,提高应急处置能力。
3、对施工现场进行安全风险评估,预防事故的发生。
工程名称:某路基工程施工方案工种名称:挖掘机、钢筋工、砼工、普工、装载机施工机械设备:挖掘机、洒水车、装载机、振捣棒、钢筋切断机、钢筋弯曲机材料准备情况:钢筋到达施工现场,监理验收合格,混凝土采用商品混凝土进行浇筑。
施工方案:1.工艺流程:钢筋制作→钢筋安装→钢筋绑扎→混凝土浇筑(94区第三层)→二次浇筑混凝土(路床顶)2.原材料的质量控制:采用商品混凝土浇筑,按照设计图纸要求,采用HRB335钢筋进行加固。
管道包封施工方案
管道包封施工方案1. 引言管道包封施工是在工业领域中常见的一项工程,它用于保护管道及其附件免受外界环境影响,确保管道的正常运行。
本文档将介绍管道包封施工的方案,包括材料准备、施工流程和质量控制等内容。
2. 材料准备在进行管道包封施工之前,需要准备以下材料:•管道包封材料(例如保温材料、隔热材料等)•管道包封胶料或胶带•防腐涂料•工具(例如刷子、刮刀、梯子等)3. 施工流程管道包封施工的具体流程如下:3.1 清洁管道表面在施工之前,首先需要将管道表面清洁干净,确保没有油污、灰尘或其他杂质。
可以使用清洁剂和刷子进行清洁,必要时还可以使用刮刀将附着的物质刮除。
3.2 预处理根据管道的具体要求,进行预处理工作。
例如,在低温环境下,可能需要在管道表面喷涂防腐涂料,以防止管道冻裂。
3.3 包封材料施工将选定的管道包封材料按照要求进行安装。
一般情况下,将保温材料或隔热材料缠绕在管道上,并使用胶带或胶料进行固定。
确保材料安装牢固,没有松动的部分。
3.4 胶料或胶带封缝在包封材料安装完毕后,需要对材料进行封缝处理,以防止水分、灰尘或其他杂质侵入。
可以使用管道包封胶料或胶带进行封缝,确保封缝处完全密封。
3.5 检查和清理施工完成后,需要对整个管道包封工程进行检查和清理。
检查是否有材料安装不牢固、封缝不完整或其他问题。
清理工作包括清除施工过程中产生的废料和清洁施工区域。
4. 质量控制为了确保管道包封施工的质量,需要进行以下质量控制措施:•在施工之前,对所使用的材料进行检验,确保符合相关标准和要求。
•在施工过程中,进行合格品检查,确保材料安装位置准确、封缝牢固。
•定期进行质量检查,以确保整个施工过程符合相关标准和要求。
•在施工完成后,进行验收,确保管道包封施工符合预期效果。
5. 安全注意事项在进行管道包封施工时,需要注意以下安全事项:•使用合适的个人防护装备,例如手套、口罩等。
•在高空施工时,需要使用安全防护设备,例如安全带、梯子等。
管道包封施工
管道混凝土满包施工方案1、工程概况本工程新增除磷一体机设备,需要浇筑设备基础。
该设备基础在现状污水厂主工艺管道上方。
由于该管道属于主出水管道,考虑到后期管道年久失修导致渗水的情况,且设备基础浇筑完成后不利于该管道的维修工作。
因此对该管道进行混凝土满包加固,确保管道不会破裂渗水。
2、施工方案2.1 施工准备开工前由工程部、项目部人员对施工作业人员进行安全、质量、技术、文明施工等交底工作,办好交底手续。
根据现场踏勘情况、原设计图纸,以及施工段所处的位置,摸清施工区域地下管线及地下障碍物的实况,如有影响施工的地下管线、障碍物由项目部会同相关单位一起协调解决。
2.2、施工方法简介:排管工井施工:确定管线位;采用机械或人工开挖管道,每次开挖不得超过6米,按管道接口处向两边开挖2.5米,防止管道下沉;对开挖出来的管道使用12#螺纹钢进行加固,每各1米采用环筋加固;支模并浇筑混凝土,砼采用商品砼、机械振捣、连续浇制的施工方法;养护完成后拆掉模板并分层回填,开挖下一阶段管道。
施工程序流程图(1)管道开挖首先根据竣工图纸,测量人员进行实地放样,并标出大致管道位置,然后挖掘机进场按放样线进行开挖,开挖时的土方除预留回填土方暂时存放,其余均外运。
沟槽开挖较深时,可根据土质、地下水位等情况,决定是否需要支护加固,同时沟槽视情况确实是否要挖集水坑,保持沟槽干燥;(2)管道钢筋加固对开挖出来的管道,进行钢筋网加固,采用12# 螺纹钢。
每格1米管道环筋加固,固定方式如下:(你那边画一下吧)(3)混凝土浇筑钢筋绑扎合格后,应及时支模浇筑砼,减少管道下沉的可能。
浇筑前排管冲洗干净;先行填捣密实;砼浇筑时,应两侧同时进行,防止将管子挤偏;分层排管、砼包管;采用C25素砼包管。
混凝土终凝前不得泡水,应进行养护,混凝土工程做法如下:(4)管道回填砼包封养护好后,应及时回填,每层高不应超过20cm,必须使用6%灰土回填处理。
(5)下一段施工该段施工完成并回填后,按原工序进入下一段开挖施工,每端管道加固时钢筋网需要焊接连接;3、施工注意事项1、模板工程(A)应保证工程结构和构件各部分形状尺寸和相互位置的正确。
管道混凝土包封施工流程
管道混凝土包封施工流程
管道混凝土包封施工流程:
①施工准备:确定管道位置,清理施工区域,检查管道状态,确保无损坏且内部清洁,准备施工所需的材料和工具。
②支架设置:在管道周围设置支撑结构,确保管道在混凝土浇筑期间不会移动或变形。
③隔离防护:对管道进行隔离保护,如使用塑料膜包裹管道,防止混凝土直接接触管道表面,便于后续拆卸。
④模板安装:根据管道直径和包封厚度,安装模板以形成混凝土浇筑的空间,模板应稳固,确保混凝土浇筑时不发生位移。
⑤混凝土拌制:按照设计要求配比混凝土,确保混凝土的强度和流动性满足施工需求。
⑥混凝土浇筑:从一个方向开始,均匀连续地浇筑混凝土,避免气泡和空洞的产生,使用振动棒振捣混凝土,确保混凝土密实。
⑦养护:混凝土浇筑完成后,立即进行养护,保持混凝土表面湿润,防止早期开裂,养护时间依据混凝土类型和环境条件而定。
⑧模板拆除:待混凝土达到一定强度后,拆除模板,检查混凝土包封的质量,确保无裂缝、蜂窝等缺陷。
⑨现场清理:清理施工区域,移除临时支撑和工具,整理现场,确保安全。
⑩质量检查:对混凝土包封的强度、厚度和外观进行检查,确保符合设计要求和施工规范。
⑪管道测试:在混凝土完全固化后,对管道进行压力测试或渗漏测试,确认管道的完好性和功能性。
⑫记录与报告:记录施工过程中的关键数据,编制施工报告,提交给相关方作为验收依据。
