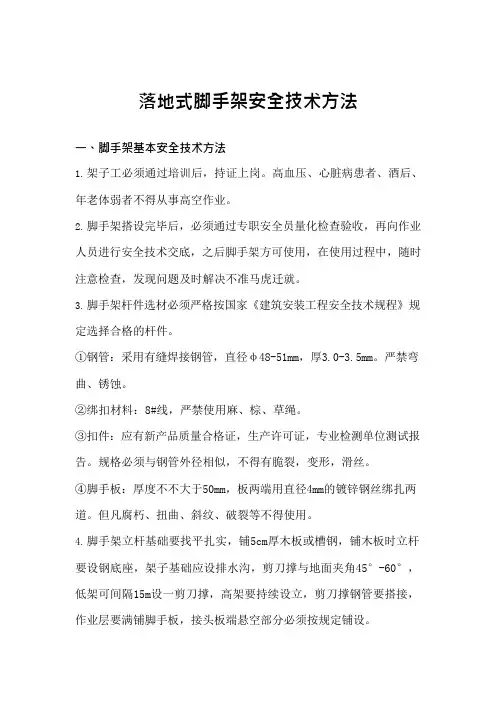

落地式脚手架安全技术措施标准版本

落地式脚手架安全技术措施标准版本
落地式脚手架安全技术措施标准版本

文件编号:RHD-QB-K9962 (解决方案范本系列)

编辑:XXXXXX

查核:XXXXXX

时间:XXXXXX

落地式脚手架安全技术措施标准版本

落地式脚手架安全技术措施标准版

操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

一、脚手架基本安全技术措施

1.架子工必须经过培训后,持证上岗。高血压、心脏病患者、酒后、年老体弱者不得从事高空作业。

2.脚手架搭设完毕后,必须通过专职安全员量化检查验收,再向作业人员进行安全技术交底,之后脚手架方可使用,在使用过程中,随时注意检查,发现问题及时处理不准马虎迁就。

3.脚手架杆件选材必须严格按国家《建筑安装工程安全技术规程》要求选择合格的杆件。

①钢管:采用有缝焊接钢管,直径φ48-

51mm,厚3.0-3.5mm。严禁弯曲、锈蚀。

②绑扣材料:8#线,严禁使用麻、棕、草绳。

③扣件:应有新产品质量合格证,生产许可证,专业检测单位测试报告。规格必须与钢管外径相同,不得有脆裂,变形,滑丝。

④脚手板:厚度不小于50mm,板两端用直径4mm的镀锌钢丝绑扎两道。凡是腐朽、扭曲、斜纹、破裂等不得使用。

4.脚手架立杆基础要找平夯实,铺5cm厚木板或槽钢,铺木板时立杆要设钢底座,架子基础应设排水沟,剪刀撑与地面夹角45°-60°,低架可间隔

15m设一剪刀撑,高架要连续设置,剪刀撑钢管要搭接,作业层要满铺脚手板,接头板端悬空部分必须按规定铺设。

5.脚手架立杆基础,或采用立杆根部必须埋人土

中300mm以上。因地表层坚硬无法埋入者,在距离地面高度200mm处绑扎水平扫地杆保护。

6.砌筑脚手架,其主要杆件联接处,采用扣件连接,每三个月检查保养一次。

7.操作人员在三步架以上进行操作时,必须戴好安全带,且钩挂于牢固的杆子上。

8.严格控制脚手架上的荷载,绝对禁止在架子上堆放过多的材料和构件,脚手架上人员不能过于集中。脚手架的施工荷载当作为承重架时为3000N /m2;作为装饰架为2000N /m2,作为工具架时为1000N /m2。施工荷载应标示架体醒目处。

9.工程使用密目网(2000目/100cm2)封闭主体,密目网横向挂在架体立杆内侧,安全网要有合格证。脚手架与建筑物之间挂水平兜网,架体内沿高度每两层设一道水平兜网。施工层下一步架设一层硬防

护。

10.为了保证脚手架的整体稳固,同一立面的小横杆应按立杆总数对等交错设置。

11.脚手架与墙体牢固联接.并设支头抵住墙体,保护脚手架的垂直稳固。

12.脚手架与建筑物要有可靠的拉接,拉接头与主节点距离不大于30cm。并设支头抵住墙体,形成一拉一支,保持脚手架的垂直稳固。

13.拆除脚手架时,周围应设围护或警戒标志,并设专人看管、禁止入内,拆除应按顺序由上而下,一步一清,不准上下时作业。

14.拆除脚手架大横杆、剪刀撑,应先拆除中间扣再拆两头扣,由中间操作往下顺杆子。

15.拆下的脚手杆、脚手板、钢扣、钢丝绳等材料,应向下传递或用绳吊下,禁止往下投扔。

16.六级以上大风、雨、雪等恶劣天气停止脚手架作业,雨、雪天气应有防滑措施。

二、架子工安全操作注意事项

1.搭脚手架前,应仔细检查工作环境、防护用品和工具,做好必要的准备工作。

2.脚手架搭设完毕,应全面认真地检查,并经施工负责人员验收后方准使用。

3.脚手架搭成后,在施工期间未经施工负责人同意,不准随便乱拆或改变脚手架结构。

4.脚手架和墙连接的拉锚,如有妨碍工作时一定要经施工负责人同意,方准临时拆除,并应在下班前或工作完毕后,及时将拉锚重新拉好。

5.靠近电线搭设或拆除脚手架时,必须切断电源或将电线迁移,其安全距离必须符合有关规定。

6.如必须在脚手架上架设供电线路时,木脚手架

上应设置绝缘措施;毛竹和金属脚手应另设木横担、磁瓶等绝缘措施;不准随便将电线绑扎在脚手架上。

7.搭设或拆除脚手架时,如果脚手杆没有绑扎牢固,脚手板没有放好或已拆开绑扣等,都不准中途停止工作。

8.工作中不要乱扔材料和工具,上下运送材料时要互相密切配合,不准用不牢固的绳索绑吊。

9.在霜雪和阴雨天工作时,应采取防滑措施。

10.脚手架横过人行道和出入口时,应加强立杆(冲天)及大横杆(牵杆、顺杆);如在人行道上部时应搭设安全棚,以防坠物伤人。

11.脚手架的支撑杆,在有车辆或搬运器材的地方应设置围栏,以防冲撞。

12.脚手架的支撑必须与模板支撑分开。

13.不要把脚手架和脚手板支撑在建筑物上或不

十分牢固的地方。

14.在脚手架或邻近处进行挖掘工作时,脚手架应予以加固,以防倒塌或变形。

三、各种脚手架搭设安全注意事项

(一)、木脚手架:

1.建筑工程用的木脚手架铺设宽度一般不准小于1.2米;脚手架上使用手推车时不准小于2米,高度应大于1.8米。

2.立杆间隔不准大于1.5米,大横杆间隔不准大于1.2米,小横杆间隔不准大于1米。

3.单排及双排脚手架的外排立杆每隔15米和山墙部分,必须架设斜拉杆(斜撑),交叉点应绑扎在立杆的小横杆上。

4.在脚手架外排及转角处应每隔6~8根立杆,加绑支杆(抛撑),角度以60°为宜。

5.单排脚手架小横杆插入墙内的深度不应小于24cm。

6.脚手架如遇门窗口或通道时,小横杆间距超过1米时,必须靠墙身架设吊杆;宽度超过2米时,应在吊杆下部加设垂直顶杆。

(二)、竹脚手架:

1.竹脚手架必须搭设双排架子;立杆的间隔不准大于1.3米;小横杆的间隔不准大于0.75米。

2.埋入杆子的时候,要在基坑内垫上砖石,以防下沉。

3.凡是搭设高达10米以上的竹脚手架,要在立杆旁设顶撑或者使用双行立杆;小横杆的两头伸出大横杆部分不能短于30cm,斜拉杆和立杆的交叉处都要绑牢。

(三)、金属脚手架:

1.金属脚手架的立杆,必须垂直地稳放在垫木上(垫木厚度不应小于5 cm);在安置垫木前要将地面夯实、整平。

2.不要在金属脚手架上搅拌混凝土和砂浆或锚固机械零部件。

3.搭设时要层层找平找正,再拧紧螺栓。

4.杆件连接要使用扣件,不准用铁丝等绑扎。

5.钢脚手板的提环必须卡住。

6.框架或三角挑架的支承横杆、扶梯应自下而上逐层安装。

7.脚手架与建筑物必须每隔3米拉一道连墙杆(在围梁或楼板鼻子上),以保证其稳定。

8.扣件装拆时,使用活络扳手用力不可太猛,防止打滑发生事故;禁止用扳手敲击螺栓,以防损环。

9.高层金属脚手架应设防雷接地装置;雷雨时全

部施工人员应撤离金属脚手架。

(四)、里脚手架:

1.搭设里脚手架砌墙时,两支架的间距不得超过

1.2米,其高度要保持低于外墙20cm。

2.各种形式的里脚手架必须垫稳下脚;砌砖时脚手架上一般应铺满脚手板;如用于其它工作则应按需要铺设,其宽度不应少于60cm。

3.里脚手使用外伸挑架,伸出墙外部分不准大于1.2米,所铺脚手板不能有空隙,并应设1米高的护栏和18cm高的挡脚板。

(五)外伸脚手架

1.外伸脚手架的负荷一般不准超过120kg/

m2。

2.小横杆伸出墙外的距离不应大于1.2米,其间距不应大于1.5米。

3.小横杆应绑在内外大横杆上,并应与斜支杆绑牢;斜支杆与小横杆内端应牢靠地固定在建筑物上。

4.在山墙转角处不能设置斜支杆时,应采取适当的加固措施。

5.外伸脚手架的墙内部分至少应与挑出部分相等,最好墙内留2/3

(六)、悬挂式脚手架

1.只适用于勾缝、油漆、钉檐口板、修补等带少数工具和材料的施工作业。

2.吊架与吊篮结构应根据荷重设计;使用前应以2倍的静荷载进行试验。

3.吊篮除有升降钢丝绳外,还应有四根承重钢丝绳,升降钢丝绳与承重钢丝绳不应拴在一起。

4.吊架与吊篮的挑架必须牢固地伸入墙内,严禁插在房檐上;挑架下方应该垫入5cm厚的垫木。

5.吊篮的升降应有专人操作;吊篮上下时,不准有人在下面停留。

6.为吊架或吊篮而设置的钢丝绳、滑车、卷扬机等除应符合吊架的计算负荷量外,还要设双重制动闸,并应在每天施工前或交接班时检查一次,做到经常维护保养。

7.吊架与吊篮上放置材料要均匀,以防个别钢丝绳负荷过大;吊架与吊篮不准超过设计负荷使用。

8.吊架应用拉绳拉住,避免摇摆。

9.搁架间距以1.5米为宜,每步高度以1.7~1.8米为宜。

10.锚栓和螺栓都应预留孔埋设,不准打洞,以防砌体受震,灰缝松动。

(七)马道与扶梯

1.各种脚手架和平台一般不准设置垂直爬梯,应

另设马道或扶梯。

2.马道的宽度一般不得小于1.5米,坡度不准大于1:3;如用人工抬运楼板的马道宽度应为2米,坡度不准大于1:4;若坡度大于1:3时,应做成宽度不小于1.2米有栏杆的扶梯;马道上应钉防滑木条(间距不能大于30cm);马道和扶梯的拐弯处都应设置有栏杆的平台,拐弯平台不应小于6平方米。

3.第一层马道应设置两个剪刀撑,第二层以上应设三个剪刀撑。

4.马道立杆应绑斜拉杆。

5.用手推车运输的马道坡度不准大于1:7,宽度不准小于1.5米。

6.在拱形或园顶形的建筑物上搭设跳板时,必须垫以适合建筑物外形的垫木,以保证跳板稳定。

7.使用梯子应遵守本规程的高空作业安全生产有

关规定。

(八)满堂红脚手架(不含支模满堂红脚手架)

1.承重的满堂红脚手架,立杆的纵、横向间距不得大于1.5m。纵向水平杆(顺水杆)每步间距离不得大于1.4m。檩杆间距不得超过750mm。脚手板应铺严、铺齐。立杆底部必须夯实,垫通板。

2.装修用的满堂红脚手架,立杆纵、横向间距不得超过2m。靠墙的立杆应距墙面500-600mm,纵向水平杆每步间隔不得大于1.7m,模杆间距不得大于1m。搭设高度在6m以内的,可花铺脚手板,两块板之间间距应小于200mm,板头必须用12号铁丝绑牢。搭设高度超过6m时,必须满铺脚手板。

3.满堂红脚手架四角必须设抱角戗,戗杆与地面夹角应为45°-60°。中间每4排立杆应搭设1个剪刀撑,一直到顶。每隔两步,横向相隔4根立杆必须

落地式脚手架安全技术措施标准版本

文件编号:RHD-QB-K9962 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 落地式脚手架安全技术措施标准版本

落地式脚手架安全技术措施标准版 本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、脚手架基本安全技术措施 1.架子工必须经过培训后,持证上岗。高血压、心脏病患者、酒后、年老体弱者不得从事高空作业。 2.脚手架搭设完毕后,必须通过专职安全员量化检查验收,再向作业人员进行安全技术交底,之后脚手架方可使用,在使用过程中,随时注意检查,发现问题及时处理不准马虎迁就。 3.脚手架杆件选材必须严格按国家《建筑安装工程安全技术规程》要求选择合格的杆件。 ①钢管:采用有缝焊接钢管,直径φ48-

51mm,厚3.0-3.5mm。严禁弯曲、锈蚀。 ②绑扣材料:8#线,严禁使用麻、棕、草绳。 ③扣件:应有新产品质量合格证,生产许可证,专业检测单位测试报告。规格必须与钢管外径相同,不得有脆裂,变形,滑丝。 ④脚手板:厚度不小于50mm,板两端用直径4mm的镀锌钢丝绑扎两道。凡是腐朽、扭曲、斜纹、破裂等不得使用。 4.脚手架立杆基础要找平夯实,铺5cm厚木板或槽钢,铺木板时立杆要设钢底座,架子基础应设排水沟,剪刀撑与地面夹角45°-60°,低架可间隔 15m设一剪刀撑,高架要连续设置,剪刀撑钢管要搭接,作业层要满铺脚手板,接头板端悬空部分必须按规定铺设。 5.脚手架立杆基础,或采用立杆根部必须埋人土

脚手架工程施工方案及技术措施

编号:SM-ZD-50247 脚手架工程施工方案及技 术措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

脚手架工程施工方案及技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、脚手架的选用: 为保证工期,达到快速、优质、安全和经济适用,本工程在主体结构施工阶段内脚手架采用满堂钢木脚手方案,在砌筑时里脚手架采用钢管架,铺木脚手板。在装修施工阶段根据施工部位分别采用满堂架及木凳式里脚手架。 二、外脚手架的搭设、组合方案。 本工程采用双排外脚手架,总高度9.2m。 (1)组合形式:立杆间距1.2m,横杆间距1.5m,步距1.5m,立杆距墙面1.65m,斜撑杆的网格为2.4×3.6连接在脚手架的节点上。每三步三跨设置连墙。 (2)搭设准备:脚手架搭设前,应逐级对搭设人员作技术交底。确定脚手架平面,立面布置、按照、杆解清单对进场的杆件进行检查验收;清除脚手架搭设场地的杂物,并使排水通畅。

建筑施工扣件式钢管脚手架安全技术规范(JGJ_130-2011

建筑施工扣件式钢管脚手架安全技术规范 JGJ 130-2011 中华人民共和国建设部公告902号 2011-01-28批准 2011-12-01实施 1 总则 1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家安全生产的方针政策,确保施工人员安全,做到技术先进、经济合理、安全适用,制定本规范。 1.0.2 本规范适用于房屋建筑工程和市政工程等施工用落地式单、双排扣件式钢管脚手架、满堂扣件式钢管脚手架、型钢悬挑扣件式钢管脚手架、满堂扣件式钢管支撑架的设计、施工及验收。 1.0.3 扣件式钢管脚手架施工前,应按本规范的规定对其结构构件与立杆地基承载力进行设计计算,并应编制专项施工方案。 1.0.4 扣件式钢管脚手架的设计、施工与验收,除应符合本规范的规定外,尚应符合国家现行有关强制性标准的规定。 2 术语、符号 2.1 术语 2.1.1 扣件式脚手架 steel tubular scaffold with couplers 为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,包含本规范各类脚手架与支撑架,统称脚手架。 2.1.2 支撑架 formwork support 为钢结构安装或浇筑混凝土构件等搭设的承力支架。 2.1.3 单排扣件式钢管脚手架single pole steel tubular scaffold with couplers 只有一排立杆,横向水平杆的一端搁置固定在墙体上的脚手架,简称单排架。 2.1.4 双排脚手架 double pole steel tubular scaffold with couplers 由内外两排立杆和水平杆等构成的脚手架,简称双排架。 2.1.5 满堂扣件式钢管脚手架fastener steel tube full hall scaffold 在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。 2.1.6 满堂扣件式钢管支撑架fastener steel tuber full hall formwork support 在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。该架体顶部钢结构安装等(同类工程)施工荷载通过可调托轴心传力给立杆,顶部立杆呈轴心受压状态,简称满堂支撑架。 2.1.7 开口型脚手架 open scaffold 沿建筑周边非交圈设置的脚手架为开口型脚手架;其中直线型的脚手架为一字形脚手架。

脚手架工程安全技术措施(标准版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 脚手架工程安全技术措施(标准 版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

脚手架工程安全技术措施(标准版) 1、内脚手架的安全技术措施 ⑴装潢满堂红架子立杆间距不大于2m,承重较大时不大于1.5m,横杆竖向步距不大于1.7m,承重较大时不大于1.4m。架高4m以内脚手板铺设间隙不大于20cm或铺满脚手架。 ⑵钢管扣件脚手架,必须坚固稳定,在荷载情况下,不倾斜不摇晃。排木(小横杆)必须插入墙体240mm以上,禁止采用脚手孔的做法。 ⑶脚手板铺设宽度应有足够的面积能满足工人操作。材料堆置,保证作业人员安全。一般宽度不小于1.2m。脚手板头要压在小横杆上。使用荷载:砌筑用270kg/m2,装修为200kg/m2,超过2m以上的脚手架作业,要按高处作业加设防护。 ⑷“炮架式”支架脚手架使用高不大于1.3m,支架必须平稳牢

固,不晃动。支架间距不大于1.5m。使用宽度荷载和第3同。不准踏在板上作业。架子高度低于外墙20cm。 ⑸架设脚手架严禁用砖码垛和利用砖垫作脚手架。 ⑹脚手板一般以常用的杉木或松木。板厚不小于5cm;禁止使用腐朽、扭纹、破裂及有大横节的。板宽20-25cm,距板端8cm处用8-10#铅丝紧固。 ⑺作业人员在脚手架上砌砖时,要面向墙面。不准对向人,面对面砌筑,以防伤人。 ⑻作业人员不准站、蹲在墙上砌筑和吊线或测垂直度。 2、外脚手架的安全技术措施 ⑴脚手架的搭设顺序为:平整场地夯实——铺垫板和底座——立杆——扫地杆——小横杆——架设临时斜撑杆——连墙杆——剪刀撑——栏杆——铺脚手板——立杆内侧横挂安全网立网——设兜网 ⑵钢管外径48mm厚 3.5m,其材质都有合格证。扣件应采用KT33-8的要求,所有扣件应有出厂合格证。

脚手架搭设技术措施标准范本

解决方案编号:LX-FS-A89959 脚手架搭设技术措施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

脚手架搭设技术措施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、外架搭设 (1)立杆垂直度偏差不得大于架高的1/200。 (2)立杆接头除在顶层可采用搭接外,其余各接头必须采取对接扣件,对接应符合下要求: 立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3,同一步内不允许有二个接头。 (3)立杆顶端应高出建筑物屋顶1.5m。 (4)脚手架底部必须设置纵、横向扫地杆。纵向

JGJ128脚手架安全技术规范

术语 门式钢管脚手架 以门架、交叉支撑、连接棒、挂扣式脚手板、锁臂、底座等组成基本结构,再以水平加固杆、剪刀撑、扫地杆加固,并采用连墙件与建筑物主体结构相连的一种定型化钢管脚手架(图。又称门式脚手架。 门架 门式脚手架的主要构件,其受力杆件为焊接钢管,由立杆、横杆及加强杆等相互焊接组成(图。 配件 门式脚手架的其它构件,包括连接棒、锁臂、交叉支撑、挂扣式脚手板、底座、托座。 连接棒 用于门架立杆竖向组装的连接件,中间带有凸环的短钢管制作。 交叉支撑 每两榀门架纵向连接的交叉拉杆。 锁臂 门架立杆组装接头处的拉接件,其两端有圆孔挂于上下榀门架的锁销上。 锁销 用于门架组装时挂扣交叉拉杆和锁臂的锁柱,以短圆钢围焊在门架立杆上,其外端有可旋转90°的卡销。挂扣式脚手板 两端设有挂钩,可紧扣在两榀门架横梁上的定型钢制脚手板。 调节架 用于调整架体高度的梯形架,其高度为600mm~1200mm,宽度与门架相同。 底座 安插在门架立杆下端,将力传给基础的构件,分为可调底座和固定底座。 托座 插放在门架立杆上端,将力传给基础的构件,分为可调底座承接上部荷载的构件,分为可调托座和固定托座。 加固杆 用于增强脚手架刚度而设置的杆件,包括剪刀撑、水平加固杆、扫地杆。 剪刀撑 在架体外侧或内部成对设置的交叉斜杆,分为竖向剪刀撑和水平剪刀撑。 水平加固杆 设置于架体层问门架两侧的立杆上,用于增强架体刚度的水平杆件。 扫地杆 设置于架体底部门架立杆下端的水平杆件,分为纵向、横向扫地杆。 连墙件 将脚手架与主体结构可靠连接,并能够传递拉、压力的构件。 连墙件竖距 脚手架上下相邻连墙件之间的垂直距离。 连墙件纵距 脚手架同层相邻连墙件之间的水平距离。 步距 沿脚手架竖向相邻两榀门架横杆问的距离。其值为门架高度与连接棒凸环高度之和。 门架纵距(跨距) 纵向排列的两榀门架之间的距离,其值为相邻两榀门架立杆中心距离。 门架间距 纵向排列的两列门架之间的距离,其值为两列门架中心距离。 脚手架高度 脚手架底层门架立杆底座下端至顶层门架立杆上端的距离。 悬挑脚手架 搭设在型钢梁或桁架等水平悬挑结构上,由悬挑结构将门架立杆竖向荷载传给建筑主体结构的门式脚手架。

脚手架工程一般安全要求和安全技术要求

脚手架工程一般安全要求和安全技术要求 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

脚手架工程一般安全要求和安全技术要求一、一般安全要求 1.脚手架搭设前必须根据工程的特点按照规范、规定,制定施工方案和搭设的安全技术措施。 2.脚手架搭设或拆除人员必须由符合劳动部颁发的《特种作业人员安全技术培训考核管理规定》经考核合格,领取《特种作业人员操作证》的专业架子工进行。 3.操作人员应持证上岗。操作时必须配戴安全帽、安全带、穿防滑鞋。 4.脚手架与高压线路的水平距离和垂直距离必须按照“施工现场对外电线路的安全距离及防护的要求”有关条文要求执行。 5.大雾及雨、雪天气和6级以上大风时,不得进行脚手架上的高处作业。雨、雪天后作业,必须采取安全防滑措施。 6.脚手架搭设作业时,应按形成基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形周边脚手架宜从其中的一个角部开始向两个方向延伸

搭设。确保己搭部分稳定。纵向竖立面刚度较差的脚手架,在连墙点设置层宜加设纵向水平长横杆与连接件联接。 7.搭设作业,应按以下要求作好自我保护和保护好作业现场人员的安全: (1)在架上作业人员应穿防滑鞋和佩挂好安全带。保证作业的安全,脚下应铺设必要数量的脚手板,并应铺设平稳,且不得有探头板。当暂时无法铺设落脚板时,用于落脚或抓握、把(夹)持的杆件均应为稳定的构架部分,着力点与构架节点的水平距离应不大于0.8m,垂直距离应不大于1.5m。位于立杆接头之上的自由立杆(尚未与水平杆联接者)不得用作把持杆。 (2)架上作业人员应作好分工和配合,传递杆件应掌握好重心,平稳传递。不要用力过猛,以免引起人身或杆件失衡。对每完成的一道工序,要相互询问并确认后才能进行下一道工序。 (3)作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。 (4)架设材料要随上随用。以免放置不当时掉落。

脚手架工程安全技术措施详细版

文件编号:GD/FS-8858 (解决方案范本系列) 脚手架工程安全技术措施 详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

脚手架工程安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 1、内脚手架的安全技术措施 ⑴装潢满堂红架子立杆间距不大于2m,承重较大时不大于1.5m,横杆竖向步距不大于1.7m,承重较大时不大于1.4m。架高4m以内脚手板铺设间隙不大于20cm或铺满脚手架。 ⑵钢管扣件脚手架,必须坚固稳定,在荷载情况下,不倾斜不摇晃。排木(小横杆)必须插入墙体240mm以上,禁止采用脚手孔的做法。 ⑶脚手板铺设宽度应有足够的面积能满足工人操作。材料堆置,保证作业人员安全。一般宽度不小于1.2m。脚手板头要压在小横杆上。使用荷载:砌筑用270kg/m2,装修为200 kg/m2,超过2m以上

的脚手架作业,要按高处作业加设防护。 ⑷“炮架式”支架脚手架使用高不大于1.3m,支架必须平稳牢固,不晃动。支架间距不大于 1.5m。使用宽度荷载和第3同。不准踏在板上作业。架子高度低于外墙20cm。 ⑸架设脚手架严禁用砖码垛和利用砖垫作脚手架。 ⑹脚手板一般以常用的杉木或松木。板厚不小于5cm;禁止使用腐朽、扭纹、破裂及有大横节的。板宽20-25cm,距板端8cm处用8-10#铅丝紧固。 ⑺作业人员在脚手架上砌砖时,要面向墙面。不准对向人,面对面砌筑,以防伤人。 ⑻作业人员不准站、蹲在墙上砌筑和吊线或测垂直度。 2、外脚手架的安全技术措施

脚手架搭设技术措施实用版

YF-ED-J6578 可按资料类型定义编号 脚手架搭设技术措施实用 版 In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment. (示范文稿) 二零XX年XX月XX日

脚手架搭设技术措施实用版 提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。下载后可以对文件进行定制修改,请根据实际需要调整使用。 一、外架搭设 (1)立杆垂直度偏差不得大于架高的1/ 200。 (2)立杆接头除在顶层可采用搭接外,其余 各接头必须采取对接扣件,对接应符合下要 求: 立杆上的对接扣件应交错布置,两相邻立 杆接头不应设在同步同跨内,两相邻立杆接头 在高度方向错开的距离不应小于500mm,各接头 中心距主节点的距离不应大于步距的1/3,同 一步内不允许有二个接头。

(3)立杆顶端应高出建筑物屋顶1.5m。 (4)脚手架底部必须设置纵、横向扫地杆。纵向扫地杆应用直角扣件固定在距垫铁块表面不大于200mm处的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 (5)大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不小于6m。 (6)大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm。并应避免设在纵向水平跨的跨中。 (7)架子四周大横杆的纵向水平高差不超过500mm,同一排大横杆的水平偏差不得大于1/300。

脚手架的安全技术要求标准版本

文件编号:RHD-QB-K8753 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 脚手架的安全技术要求 标准版本

脚手架的安全技术要求标准版本操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 确保脚手架在搭设、使用和拆除过程中的安全的技术要求分列如下: 一、构架结构 在满足使用要求地构架尺寸地同时,应确保以下安全要求: 1.构架结构稳定 (1)构件单元不缺基本的稳定构造杆部件; (2)整架按规定设置斜杆、剪刀撑、连墙杆或撑、拉件;

(3)在通道、洞口以及其它需要加大结构尺寸(高度、跨度)或承受超规定荷载的部位,根据需要设置加强杆件或构造。 2.联结节点可靠 (1)杆件相交位置符合节点构造规定 (2)联接件的安装和紧固力符合要求 二、基础(地)和拉撑承受结构 1.脚手架立杆地基础(地)应平整劣实,具有足够的承载力和稳定性。设于坑边或台上时,立杆距坑、台的边缘不得小于1M,且边坡的坡度不得大于土的自然安息角,否则,应作边坡的保护和加固处理。 脚手架立杆之下必须设置垫座和垫板。

2.脚手架的连墙点、撑位点和悬挂(吊)点必须设置载能可靠地承受撑位荷载的结构部位,必要时应进行结构验算。 三、安全防护 脚手架上的安全防护设施应能有效地提供安全防护,防止架上的人员和物品发生坠落。 1.搭设和拆除作业中的安全防护 (1)作业现场应设安全围护和警示标志,禁止无关人员进入危险区域。 (2)对尚未形成或已失去稳定结构的脚手架部位加设临时支撑或拉结。

脚手架工程安全技术措施

第 1 章脚手架工程 1.1脚手架设计概况 ?本工程外架采用Φ48钢管, 壁厚3.0mm。扣件采用: 十字扣件、旋转扣件, 连接扣件, 铺竹脚手板, 外挂绿色安全网。 ?立杆的横距0.9m, 立杆纵距1.5m, 当架高在30m以内时, 立杆的垂直偏差应不大于架高的1/200。 ?大横杆的步距为1.8。上下横杆的接长位置应错开布置, 在不同的立杆纵距中, 与相近立杆的距离不大于纵距的三分之一。同一排大横杆的水平偏差该片脚手架总长度的1/300, 且不大于5cm。 ?小横杆间距为75cm, 在相邻立杆之间应加放一根, 在任何情况下, 均不得拆除贴近立杆的小横杆,靠墙端应离开墙面5-15cm. ?4剪刀撑在两端放置,中间每隔12-15m放一道,剪刀撑应联系3-4根立杆,斜杆与地面夹角为45-60.剪刀撑应沿架高连续布置,在相邻两排剪刀撑之间,每隔10-15m高加放一组长剪刀撑. ?5连墙杆在每层设置,可设在柱底或具有较好抗水平力作用的结构部位,其水平距离为4.5-6.0m,即3-4根立杆设一点. ?水平斜拉杆设置在有连墙杆的步架平面内. ?在脚手架的作业层必须铺放脚手板,脚手板必须铺平铺满和铺稳,不能有探头板,搭设完毕后进行检查验收,合格才能使用. 1.2搭设过程中应注意的事项 ?搭设工人必须戴安全帽及佩安全带. ?随时校正扣件垂直和水平偏差,避免偏差过大而造成事故. ?没有完成的脚手架在每日收工时一定要确保架子稳定,以免发生意外. ?连接杆件的扣件应扣紧,各杆件相交伸出的端头均必须大于10 cm.,以防止杆件滑脱. ?脚手架搭设完以后,四周必须拉安全网,多个两层拉兜网. ?有变形的杆件和不合格的扣件不能使用. ?必须有良好的防电,避雷装置. ?严格控制使用荷载,确保有较长的安全储备,在脚手架上堆砖,只允许单行侧摆三层.

落地式脚手架验收标准

落地式钢管脚手架验收标准 项目地点时间长*宽* 高(米)名称 序号验收标准 脚手架的强度足以承受工作时所需的人员、材料的重量。为保证强度: 1)立杆横距不大于 1.5 米,纵距不大于 1.8 米,步距(层高)不大于 1.8 米。 2)立杆底部200mm高度以内必须设置纵、横向扫地杆;遇松土时木垫板长度不少 于2 跨,宽度不小于200mm,厚度不小于50mm。 3)相邻立杆接头不得在同层内,同层内隔一根立杆的两个相隔接头在高度方向错 开的距离不宜小于500mm。如果接头采用搭接,长度不小于 1 米,不少于 2 个扣 件固定。立杆各接头与主节点距离不大于步距的1/3 。 4)脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨 与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于1 500mm。 5)剪刀撑与地面成45°-60 °,宽度不小于 4 跨,自下而上循序连续设置;剪刀 撑斜杆用旋转扣件固定在横向水平杆伸出端或立杆上,扣件中心线与主节点距离 不大于150mm;剪刀撑斜杆接长采用搭接时,搭接长度不小于1m,且不少于 2 个 扣件紧固。 6)水平杆对接接头应避免设在跨中,出现饶曲的接头应进行加固。 落 地式钢7)2.5 米以上的脚手架应设有防倾覆的支撑杆,与地面角度45°-60 °,与主节点距离小于300mm。 2 8)严格控制施工荷载:砌筑时不超过270kg/m ,粉刷施工时不超过200kg/ m 2 。 管脚手架2 3 没有将脚手架和脚手板固定在超过其载荷能力的结构上或不牢固的结构上(如栏 杆、管子等)。 脚手板端部用直径为4mm的镀锌钢丝箍两道,外露部分在130mm-150mm之间,中 间有横向水平杆支撑。 脚手板厚度>5cm,跨度间无接头,无腐朽现象。脚手板应铺满,不得有空隙。脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横4 向水平杆的长度不应小于100mm。 5 脚手板上无积雪等易滑物或已采用有效的防滑措施。 相邻纵向水平杆接头不得在同步内;搭接时的长度不小于 1 米,3 个紧固扣件; 6 横向水平杆用直角扣件固定在纵向水平杆上;纵向水平杆设置在立杆内侧。 7 不得采用严重锈蚀、薄壁、弯曲、有裂缝的钢管;不得采用严重锈蚀、变形、脆 裂、滑丝的扣件,扣件螺栓都已拧紧。 8 未安装护栏时,为确保人员在行走或安全带换位时的安全,设置了行走换位专用 的防坠器,防坠器的工作长度、数量应满足施工要求。 9 有供人员上下和运输材料的爬梯与防坠器,并在爬梯处悬挂“必须戴安全帽”、“必须系安全带”、“从此上下”的安全警示标志牌。 10 扣件螺丝拧紧力矩为50-60N.m,并不得小于40N.m,且不得大于65N.m。 11 脚手架上未乱拉电线;靠近带电体,有防止触电的措施;电源线不得直接捆绑在 1

脚手架工程安全施工技术措施方案

整体解决方案系列 脚手架工程安全施工技术 措施 (标准、完整、实用、可修改)

编号:FS-QG-20651脚手架工程安全施工技术措施 Technical measures for safe construction of scaffolding 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一工程概况 南水北调中线一期工程总干渠沙河南~黄河南(委托建管项目)郑州2段第一施工标段,设计桩号为SH(3)179+227.8~SH(3)185+220.3,全长约5.993km。包括长约5.3km的明渠,河渠交叉建筑物2座(潮河、魏河)、左岸排水渡槽1座、排水泵站2座、节制闸1座(与潮河渠道倒虹吸结合布置)。本标段起点断面设计流量295m3∕s,加大流量355m3∕s。 主要工程量包括:土方开挖636万m3、土石方填筑131.07万m3、砼及钢筋砼16.71万m3、砌石4.36万m3、钢筋制安0.86万t、机电设备安装、金属结构设备安装、临时工程、水土保持工程及施工环境保护工程等。 合同总金额2.85亿元。合同工期为:20xx年8月1日至

20xx年2月29日,总计31个月。 调整后工期为:20xx年年底主体工程完工。 二主要危险因素 脚手架工程的主要危险因素表现为:①所用的材料及搭设是否符合规范要求;②一般情况下,脚手架施工属高处作业;③脚手架施工是“五临边”防护工程之一。 三安全控制措施 (一)脚手架搭设的安全控制措施 1、架子搭设前,必须了解所搭架子的用途,所搭设的架子必须牢固安全。 2、在岩石危险处搭设脚手架,应先将危石处理掉或设专人警戒。 3、禁止将承重架子搭设在虚渣或松土上,如无法避开,应将立杆埋在较坚实的基础上或设扫地杆、或采取其他措施防止局部下沉。 4、在脚手架搭设时应选用合格的钢管、扣件及脚手板。严禁使用表面粗糙、有裂纹孔洞、扭曲变形、锈蚀程度大于0.5mm或毛口、卷口、斜口的钢管;严禁使用变形、裂纹、滑

竹脚手架搭设的安全技术要求

一、竹脚手架搭设前期工作 ⒈选材:使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂,裂缝(透节二节以上)不得使用。 ⒉绑扎:使用水葱竹篾、广篾。不得一扣绑三根。 ⒊毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm.横担(小横杆)≥9cm.⒋架子高度在24m以内,24m以上应有编制设计方案和审批。 ⒌砌筑脚手架上的均布荷载不得超过270kg/m2 ,装饰脚手架上的均布荷载不得超过200kg/m2 . 二、立杆: ⒈放样:脚手架搭设范围内的地基要整平夯实。 ⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。 ⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1.8),以及第一皮架子的高度。 ⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。 ⒊横向间距:1~1.2m,里立杆离墙≤20cm. ⒋纵向间距:1.3~1.5m(误差土5cm)。超过15m高的架子立杆间距不得大于1.5m.外立杆应高出屋面1.2~1.5m. ⒌垂直度:转角处≤10cm,架子中间≤15cm. ⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接。 ⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。 三、小横杆 里端伸出里立杆15~35cm,离墙面5~10cm,外端伸出外立杆20cm以上。 四、顶撑 顶撑应垂直,大头朝上,与立杆绑扎三道竹篾,且小头直径应大于小立杆直径的三分之二。上下顶撑应保持在同一直线上。 五、大横杆 设四根(架宽在1.2m以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于1.5m,绑扎道数不得小于四道。

脚手架作业安全技术措施示范文本

脚手架作业安全技术措施 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

脚手架作业安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、脚手架安装作业 1.一般要求 (1)建筑登高作业(架子工),必须经专业技术培训, 考试合格,持特种作业操作证上岗作业。在技工带领、指 导下,非架子工未经同意不得单独进行作业。 (2)架子工必须经过体检,凡患有高血压、心脏病、 癫痫病、晕高或高度近视以及不适合于登高作业的,不得 从事高架设工作。 (3)正确使用个人安全防护用品,必须着装灵便(紧身 紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好 的立、横杆挂牢,穿防滑鞋。作业时精神要集中,团结协 作、互相呼应、统一指挥,不得翻爬脚手,严禁打闹玩

笑、酒后上班。 (4)班组(队)接受任务后,必须组织全体人员,认真学习领会脚手架研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。 (5)风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。 (6)脚手架要结合工程进度搭设,搭设未完的脚手架,在离开岗位时,不得留有未固定构件和不安全隐患,确定架子稳定。 (7)脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口40~50mm,外排立杆高出沿口1~1.5m,搭设两道护身栏,并挂密目安全网。 (8)脚手架搭投、拆除、维修必须由架子工负责,非

落地脚手架(按规范JGJ1302011编制)

目录 1编制依据 0 2工程概况 0 3脚手架方案选择 0 4脚手架的材质要求 (1) 5脚手架的搭设流程及要求 (2) 6脚手架搭设的劳动力安排 (4) 7脚手架的检查与验收 (5) 8脚手架搭设安全技术措施 (5) 9脚手架拆除安全技术措施 (6) 10脚手架计算书 (7) 1编制依据 《建筑施工计算手册》 《建筑施工手册》 《钢结构设计规范》GB50017-2003 《建筑结构荷载规范》GB50009-2001 《建筑施工脚手架实用手册(含垂直运输设施)》 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 《混凝土结构设计规范》GB50010-2010 《建筑施工安全检查标准》JGJ59-2011 2工程概况 3脚手架方案选择 考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:

3.1 架体的结构设计,力求做到结构要安全可靠,造价经济合理。 3.2 在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3.3 选用材料时,力求做到常见通用、可周转利用,便于保养维修。 3.4 结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。 3.5 除以上几点,脚手架的搭设还必须符合JCJ59-2011检查标准要求。 3.6 结合以上脚手架设计原则,-同时结合实际情况,综合考虑了以往的施工经验,决定6层以下采用落地脚手架,6层以上采用悬挑脚手架,本方案只介绍落地脚手架,悬挑脚手架另出方案。 4脚手架的材质要求 4.l 钢管落地脚手架和悬挑脚手架,选用外径48mm,壁厚 3.6mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,Q235普通钢管,新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。 4.2 本方案钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》GB15813-2006的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达65N.m时不得破坏。如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。 4.3 搭设架子前应进行保养,除锈并统一涂色,颜色力求环保美观。脚手架立杆、防护栏杆、踢脚杆统一漆红白相间色,剪力撑统一漆桔红色。 4.4 脚手板、脚手片的采用要符合有关要求。单块脚手板的重量不超过30kg 4.5 安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试

脚手架搭设安全技术方案范本

整体解决方案系列 脚手架搭设安全技术方案(标准、完整、实用、可修改)

编号:FS-QG-24244脚手架搭设安全技术方案 Scaffolding safety technical solution 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 桥墩施工采用搭设脚手架临时设施。 ㈠、脚手架材料 1、脚手架使用外径48.5毫m,壁厚3.5毫m的钢管,长度以4~6.0m和2.1~2.3m,有严重锈蚀、弯曲、压扁或裂纹的不得使用。 2、扣件必须具有出厂合格证明书才能使用,禁止使用脆裂、变形、滑丝的扣件。 3、脚手板使用厚度不小于5㎝的杉木或松木板,宽度20~30㎝,凡是腐朽、扭曲、斜纹、破裂和大横透节的不得使用。板的两端8㎝处使用镀锌铁丝箍绕2~3圈或用铁皮钉牢。 ㈡、脚手架搭设安全方案 1、钢管脚手架的立杆垂直稳放置于金属底座或垫木上,

立杆间距不得大于2m,大横杆间距不得大于1.2m,小横杆间距不得大于1.5m,钢管立杆,大横杆接头相互错开,使用扣件连接牢固。 2、脚手架两端,在脚手架体四面,设置剪刀撑,剪刀撑与水平面的角度为45°~60°,剪刀撑杆件间距不大于5m,使用扣件与架体连接牢固。 3、脚手架顶设置操作平台,平台宽度不得小于1.2m,满铺木板,不得有探头板,与施工面不得有空隙,脚手板搭接时不得小于20㎝,对头接时应架设双排小横杆,间距不大于20㎝,在架子拐弯处脚手板应交叉搭接,垫平脚手板应用木块,并且要钉牢。 操作平台临边设置防护栏杆,防护栏杆高度1.2m,竖杆间距不大于2m,设两排横杆,高度分别是1.2m及0.6m,底部设30㎝的挡脚板,防护栏杆外挂密目网。 4、每个墩脚手架均设置人员上下安全通道,安全通道宽度不小于1.2m,斜道以木板铺设,坡度不得大于一比三,防滑条的间距不得大于30㎝,通道两侧设置扶手栏杆,高度为1.2m。安全通道外挂密目网。

脚手架搭设的安全技术要求.docx

脚手架搭设的安全技术要求 随着建筑事业的飞速发展越来越复杂结构的出现,各类新型脚手架的不断出现,对脚手架的搭设和安全防护措施提出来更严格的要求。施工单位必须针对在施工过程中出现的一系列不安全的因素做出相应的方案,完善脚手架的验收制度。 1.脚手架工程安全预防控制措施,搭设、拆除的一般性规定1.1安全预防控制措施 1)从事架子工种的人员,必须定期(每年)进行体检。凡是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。配备架子工的徒工,在培训以前必须经过医务部门体检合格,操作时必须有技工带领、指导,由低到高,逐步增加,不得任意单独上架操作。 2)脚手架支搭以前,必须制定施工方案和进行安全技术交底。对于高大异形的架子并应报请上级部门批准,向所有参加作业人员进行书面交底。 3)操作小组接受任务后,必须根据任务特点和交底要求进行认真讨论,确定支搭方法,明确分工。在开始操作前,班组长和安全员应对施工环境及所需防护用具做一次检查,消除隐患后方可开始操作。 4)架子工在高处(距地高度2m以上)作业时,必须佩戴安全带。所用的杆子应栓2m长的杆子绳。安全带必须与已绑好的立、横杆挂牢,不得挂在铅丝扣或其他不牢固的地方,不得“走过档”(即在一根顺水杆上不扶任何支点行走),也不得跳跃架子。在架子上操作应精力集中,禁止打闹和玩笑,休息时应下架子。严禁酒后作业。 5)遇有恶劣气候(如风力五级以上,高温、雨天天气等)影响安全施工时应停止高处作业。 6)大横杆应绑在立杆里面,绑第一步大横杆时,必须检查立杆是否立正,绑至四步时必须绑临时小横杆和临时十字盖。绑大横杆时,必须2~3人配合操作,由中间一人结杆、放平,按顺序绑扎。 7) 递杆、拉杆时,上下左右操作人员应密切配合,协调一致。拉杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子后方可松手,并躲离其垂直操作距离3m以外。使用人力吊料,大绳必须坚固,严禁在垂直下方3m以内拉大绳吊料。使用机械吊运,应设天地轮,天地轮必须加固,应遵守机械吊装安全操作规程,吊运杉板、钢管等物应绑扎牢固,接料平台外侧不准站人,接料人员应等起重机械停车后在接料、解绑绳。

脚手架工程安全技术措施

编号:SM-ZD-65303 脚手架工程安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

脚手架工程安全技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1、内脚手架的安全技术措施 ⑴装潢满堂红架子立杆间距不大于2m,承重较大时不大于1.5m,横杆竖向步距不大于1.7m,承重较大时不大于1.4m。架高4m以内脚手板铺设间隙不大于20cm或铺满脚手架。 ⑵钢管扣件脚手架,必须坚固稳定,在荷载情况下,不倾斜不摇晃。排木(小横杆)必须插入墙体240mm以上,禁止采用脚手孔的做法。 ⑶脚手板铺设宽度应有足够的面积能满足工人操作。材料堆置,保证作业人员安全。一般宽度不小于1.2m。脚手板头要压在小横杆上。使用荷载:砌筑用270kg/m2,装修为200 kg/m2,超过2m以上的脚手架作业,要按高处作业加设防护。 ⑷“炮架式”支架脚手架使用高不大于1.3m,支架必须

落地式脚手架搭设要求

落地式脚手架搭设要求 一、现场勘测 1、可参考施工组织设计中现场勘测部分。 2、建筑物和脚手架严禁在高、低压线下方,脚手架外沿距高、低压线路的安全距离如下表,若不能达到,应进行隔离或移动线路和工程位置。 最小安全操作距离 注:上、下脚手架的斜道严禁搭设在有外电线路的一侧。 3、脚手架底部基础可靠,不得有管线沟槽等。 二、材料选择: 1、钢管:采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。采购时要规格统一。统一采用Φ48×3.5,对新购进钢管要先进行内外壁防锈处理。使用一段时间以后亦需进行防锈处理。禁止使用严重锈蚀,弯曲变形或有裂纹的钢管。钢管的壁厚应定期测定。 2、扣件:应符合《钢管脚手架扣件》(GB15831)标准,在螺栓拧紧扭力矩达65N·M时,不得产生损坏。扣件在使用前应进行质量检查,有裂纹、变形的严禁使用,出现滑丝的螺栓必须更换。扣件应进行防腐处理。 3、脚手板:竹脚手板发现螺栓断裂、松动、锈蚀严重,竹片腐烂、断片,磨损严重的脚手板严禁使用。木脚手板一般用杉木或松木,凡腐朽、扭纹、破裂的木板均不能用。板厚宜不小于50mm,板宽200~250mm,板长2~6m。板的两端80mm处用10#钢丝或落铁皮包箍并予钉牢。 4、安全网:密目网和小孔安全网无破损,腐蚀,符合国标

GB5725—1997《安全网》和GB16909—1997《密目式安全立网》强制性标准。 三、操作人员 脚手架支搭人员是国家确定的特种作业人员,身体健康,动作灵活,反应敏捷,且熟悉本工种操作规程和相关的安全知识。高血压、晕高症、贫血、癫痫病等疾病和肢体不灵活的工人均不适合从事架子作业。操作时应戴安全帽、系安全带、穿防滑鞋、着紧口工作服。 四、基础处理 A:搭设高度H≤25m时,应将基础回填土夯实,上面加垫块或通长木板(垫板宜采用长2.0~4.0m,宽大于0.2m,厚0.05~0.06m的无腐朽、裂纹,质地坚硬的木板)并垂直于墙面放置(双排),也可平行墙面放置,最后将脚手架立杆底座置于垫板上,再排放立杆。 B:搭设高度25m

钢管脚手架搭设安全技术措施

编号:SM-ZD-48827 钢管脚手架搭设安全技术 措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

钢管脚手架搭设安全技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员 之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整 体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅 读内容。 1、技术保障措施 (1)架子搭设完毕,用合格密目安全网铺围护于架子的外围及底部。 (2)钢管与扣件进场前应经过检查挑选(选择标准应符合规范JGJ130-200第3条),所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。每个螺栓的预紧力在40N·m~65N·m之间。 (3)架子搭设到10m高度时由架子搭设人员进行自检;架子搭设完毕后由搭设会同施工单位、监理单位和质检单位对整个脚手架进行验收检查,验收合格后方可投入使用。 (4)该脚手架作为建筑物装饰作业时,安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。 (5)脚手架的安全性是由架子的整体性和架子结构完整
