监理例会会议纪要范本_监理会议纪要标准格式范本
监理例会会议纪要10篇

监理例会会议纪要10篇监理例会会议纪要篇1时间:__年__月__日上午10:00地点:__项目部会议室会议主题:检查上周例会问题落实情况及下周工作安排会议主持:__会议记录:__施工单位:一标段:计划两日内__、__、__楼完成x层顶混凝土浇筑;__、__楼完成x 层楼板安装;__楼完成x层砌体;幼儿园完成基础浇筑。
二标段:计划下周__楼达到x层支圈梁、模板;__楼达到柱支模。
望劳务公司在材料周转方面能做好配合工作,争取__、__楼年前尽快封顶。
三标段:计划__楼十天后进行混凝土浇筑;__、__楼二十三号完成主体封顶。
监理单位:1、安全方面:部分外架搭设仍不到位,项目部下午派人逐个楼号进行检查落实,外架未搭设一定高度禁止斜屋面施工,确保无任何安全问题。
2、每栋楼的楼梯阳台临边必须进行防护,保证施工工人的生命安全。
3、各标段负责人及安全科长应对塔吊、提升机及施工用电情况进行定期检查;严禁在室内生火取暖。
4、现在安全文明工地的申请已经开始,望项目部努力做好安全文明施工工作。
现场清理工作要及时,材料堆放整齐,成品料与非成品料要分开归类。
5、质量方面:跃层及天沟模板必须支设牢固,技术管理人员应严格检查,不得有遗漏现象;屋面施工项目部对工人应有详细的技术交底,避免返工。
6、水电安装和内粉要配合好,在水电安装之前,尽量完成卫生间内粉工作,并做好成品保护。
目前,下水管破坏比较严重,如再有类似现象出现将给予严厉的处罚。
7、最近天气温度较低,若施工单位进行内粉施工,一定要采取相应保温措施,严格禁止无保温措施情况下进行内粉施工。
8、进度方面:年前所有楼号确保主体封顶,项目部与劳务队要密切配合好,共同努力,争取年前早日完成所有楼号主体封顶任务,幼儿园和社区中心都要完成正负零。
9、楼内外所有能施工的项目应尽量完成,为下步工作创造有利条件。
施工单位x总:1、各施工队提前做好工资分配。
2、安全方面,要求各级管理人员要坚守岗位,尽到职责,严禁脱岗、离岗,避免返工及安全隐患。
建筑监理例会会议纪要范文3篇

建筑监理例会会议纪要范文3篇1. 会议纪要:2019年1月例会会议地点:公司会议室会议时间:2019年1月10日上午9点主持人:李经理会议议题1. 项目进展情况汇报2. 质量监督与整改措施3. 安全事故处理及预防措施4. 经验总结与分享会议内容1. 项目经理汇报了各项目的进展情况,其中项目A已按计划完成,项目B存在一些施工延迟的问题,项目C存在材料供应不及时的情况。
相关部门已采取措施解决问题。
2. 质量监督部门介绍了最近发现的质量问题,并提出了整改措施。
各项目经理表示将积极配合并加强质量控制。
3. 安全管理部门分享了最近发生的安全事故,并分析了事故原因。
大家一起讨论了预防措施,并委托相关部门落实。
4. 会议最后进行了经验总结和分享环节,各项目经理就项目管理中的难点和解决方法进行了交流,提出了一些建议。
下一步行动1. 项目经理们要继续加强对项目进展的监控,确保按计划进行。
2. 各部门要严格执行质量监督与整改措施,做好质量控制工作。
3. 安全管理部门要加强事故预防工作,提高员工安全意识。
4. 下次例会将继续对新项目进行评估和讨论。
2. 会议纪要:2019年4月例会会议地点:公司会议室会议时间:2019年4月15日上午10点主持人:张总监会议议题1. 项目汇报及问题解决2. 资源调配与进度计划3. 项目风险评估与管理4. 物料采购与供应情况会议内容1. 项目经理们对各项目进行了进展情况的汇报,并提出了遇到的问题。
大家共同讨论并寻找解决方案,确保项目按时完成。
2. 各部门负责人报告了资源调配情况和进度计划,并与项目经理们就资源分配进行了沟通。
为了提高效率,决定对人员和设备进行合理调配。
3. 风险管理团队进行了项目风险评估,并提出相应的风险管理策略。
项目经理们要认真执行并及时报告风险情况。
4. 采购部门汇报了最近物料采购的情况,并提出了供应问题。
大家共同商讨并制定了补救措施,确保项目需求得到满足。
下一步行动1. 项目经理们要认真解决各项目遇到的问题,确保项目进展顺利。
监理例会会议纪要范文3篇

监理例会会议纪要范文3篇会议地点:XX宾馆X号会议室,会议时间:XXXX年XX月XX日上午9:30,主持人:XXX,参加人员包括筹建处XXX、总监办XXX、安全监理工程师XXX、各驻地办安全监理工程师和各施工单位安全部长。
会议议程包括各驻地办及各施工单位对近期安全工作情况评述、总监办对各参建单位在安全工作方面提出要求和筹建处领导发言。
在会议中,各驻地办安全监理工程师和各合同段安全负责人对近期安全工作进行了总结汇报,主要包括各驻地办及所辖施工单位近期安全工作开展情况及下一步计划等。
总监办对近期安全工作提出了以下要求:近期检查当中存在问题的整改、对各种安全文件的落实、X季到来,切实做好XX及XX工作、内业资料的完善及现场安全的重点监控、加强工人住宿生活条件改善及现场临时用电的规范使用、安全生产台帐等。
最后,筹建处X工为今后的安全工作提出了建议和要求。
安全生产台帐是反映一个单位安全生产管理的整体情况的资料记录,其作用主要表现在以下几个方面:在台帐资料的记录、整理和积累过程中起到自我督促、强化安全生产管理的作用;对单位和安全管理人员起到了自我保护的作用。
安全生产台帐一般包括安全生产机构设置的文件、安全宣传教育培训、研究、活动资料、安全会议记录、花名册、新工人三级教育、机械、电气等设备管理资料、安全技术交底资料、安全设施和劳保用品购买、发放登记台帐等内容。
因此,在日常的安全工作中,各参建单位应该在做到精、准、细、严上多做文章,对于安全工作做到细致,针对存在的问题进行整改。
同时,要认真研究各种安全文件,并将其传达到相关人员,加强工人住宿生活条件改善及现场临时用电的规范使用,完善内业资料及现场安全的重点监控。
最后,建立完善的安全生产台帐,以便反映单位安全生产管理的整体情况。
本项目的第一次监理例会在驻地顺利召开。
开工初期,监理工作任务重、难度大,但我们应该充满信心,努力搞好各自的监理工作,为业主和新疆人民交上一份满意的答卷。
监理例会会议纪要15篇

监理例会会议纪要监理例会会议纪要15篇在学习、工作生活中,越来越多人会去使用会议纪要,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。
你所接触过的会议纪要都是什么样子的呢?以下是小编为大家整理的监理例会会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。
监理例会会议纪要1会议地点:标(工程有限公司)项目部会议室会议时间:20xx年3月7日下午3:00主持人:安全环保部部长:参加人员:弘阳公司质监处领导安全专家、及各驻地办安全监理工程师,各施工单位安全经理、安全部安全部长。
(共人)一、二月份安全工作开展情况二月份,随着节后各项工程逐渐进入正常化,现场安全管理工作也逐步深入开展。
本月开展的安全监理工作如下:1、与各驻地办、各施工单位签订了20xx年度安全生产和保通安全管理目标责任书。
2、2月17日至24日依据的文件要求,第二总监办安保部对各标段开展了专项检查。
3、为切实做好全国大会期间信访稳定工作,我单位按文件要求成立了领导小组,实行了日报告制度。
做到了发现信访苗头,及早处理,坚决防止种类将信访事件的发生。
4、继续加强了安全生产费用计量的管理和安全生产费用的使用。
要求TJ-10~TJ-17项目部按文件的要求,尽快申报计量资料。
二、安全工作存在的问题TJ10—TJ17标的安全工作形势,总体情况较好。
但是安全管理工作中也暴露出许多问题:1、个别项目部领导对安全工作重视不够:有只抓生产不管安全的苗头,思想上认为是安全部门或者说是搞安全工作人员的事,或者说口头上重视、思想上忽视、行动上轻视,对本单位存在的安全隐患不知情。
2、对安全工作抱有侥幸心理:施工单位从业人员中部分人认为过分要求安全是吹毛求疵,影响施工进度,对安全隐患视而不见。
3、安全工作执行力度差:设置的安全管理机构流于形式,有制度不落实,或者落实力度不够;4、从事安全工作的人业务水平低:专职安全人员不到位、不稳定、不尽责、不作为;安全管理人员配备不足(持证率不高):工作能力不强、业务水平不差,月报内容阐述无层次、内容假大空、月报上报不按时。
监理例会纪要范本(优秀范文5篇)

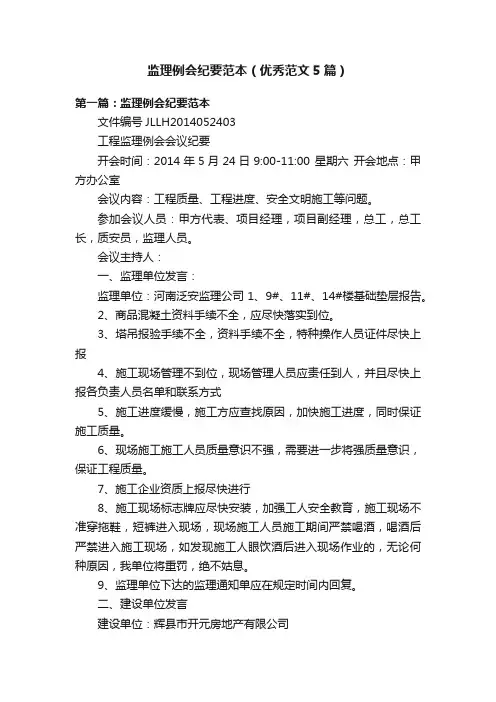

监理例会纪要范本(优秀范文5篇)第一篇:监理例会纪要范本文件编号JLLH2014052403工程监理例会会议纪要开会时间:2014年5月24日9:00-11:00 星期六开会地点:甲方办公室会议内容:工程质量、工程进度、安全文明施工等问题。
参加会议人员:甲方代表、项目经理,项目副经理,总工,总工长,质安员,监理人员。
会议主持人:一、监理单位发言:监理单位:河南泛安监理公司 1、9#、11#、14#楼基础垫层报告。
2、商品混凝土资料手续不全,应尽快落实到位。
3、塔吊报验手续不全,资料手续不全,特种操作人员证件尽快上报4、施工现场管理不到位,现场管理人员应责任到人,并且尽快上报各负责人员名单和联系方式5、施工进度缓慢,施工方应查找原因,加快施工进度,同时保证施工质量。
6、现场施工施工人员质量意识不强,需要进一步将强质量意识,保证工程质量。
7、施工企业资质上报尽快进行8、施工现场标志牌应尽快安装,加强工人安全教育,施工现场不准穿拖鞋,短裤进入现场,现场施工人员施工期间严禁喝酒,喝酒后严禁进入施工现场,如发现施工人眼饮酒后进入现场作业的,无论何种原因,我单位将重罚,绝不姑息。
9、监理单位下达的监理通知单应在规定时间内回复。
二、建设单位发言建设单位:辉县市开元房地产有限公司1、施工方下周例会前上报周计划表和月计划表2、施工过程中发现有施工单位人员有不听监理人员的将处以罚款3、混凝土试块必须现场取样,如有发现搅拌站带试块进入施工现场的,不论何种原因,将重罚。
4、混凝土浇筑现场必须有管理人员看守5、筏板混凝土工程必须上报专项施工方案,严格按照施工方案施工。
6、混凝土必须振捣到位,振捣不到位造成的质量问题将重罚。
7、防水材料必须报验甲方和监理单位验收合格后方可使用,施工方应提供防水材料生产厂家和防水施工单位的资质,施工人员证件必须齐全。
三、施工单位发言:施工单位:林州市建筑工程有限公司1、严格按照有关规范施工,提高工程质量,加快施工进度。
监理会议纪要格式范文

监理会议纪要格式范文监理会议纪要格式范文-会议纪要(通用3篇)监理会议纪要格式范文-会议纪要篇1时间:20__年12月1日地点:甲方会议室主持人:参加单位及人员:建设单位:监理单位:施工单位:会议内容:一、本周安全隐患大排查查出的具体问题:现场:1.车库临边围挡无明显醒目标示。
2.车库内施工人员有个别人未佩戴安全帽。
二、上周安全检查问题落实情况:1、上周项目部针对各楼号上料口处安全门使用后的关闭问题对责任班组进行了处罚,并制定了相应规章制度切实落实到没个班组。
2、项目部针对施工现场情况,对施工现场消防器材进行统一排查,将不能使用的灭火器进行更换,并加强施工人员消防安全意识。
3、项目部针对钢筋加工场地机械设备,用电情况进行排查,按要求接零接地,采取‘一机一闸一保护’,并责令施工人员保持闸箱内干净整洁。
三、监理单位对施工现场安全工作提出的具体要求:1.车库主体施工已经开始进行,要求项目部在基槽周边围挡醒目位置上悬挂安全标示。
2.车库施工人员已经进场,要求项目部对新进场的施工人员进行安全三级教育,增加施工人员的安全意识。
3.冬季天气干燥,施工现场不得使用明火,电气焊、切割作业必须办理动火证,并严格遵守操作规范和注意清理现场可燃物品,在焊接前场地应提前清理干净,不得有冰雪,还要派专人进行防火监护,预防火灾发生,保证施工的安全进行。
4.项目部要经常性的对施工现场消防器材进行排查,不能使用的要及时更换。
5.加强施工人员、电梯司机的安全意识,发现问题及时处理,决不允许带病工作,并对司机进行周期性的安全常识培训。
6.上周下雪,天气突然转凉,要求项目部针对现阶段施工人员宿舍用电情况进行排查,宿舍区也应做好防火措施,宿舍内严禁私拉乱接电线、禁止使用电热毯、电炉子等取暖设施,防止发生火灾。
管理人员应不定期检查工人宿舍,并制定相应的安全措施。
7.遇到雨雪等恶劣天气时,项目部要及时安排人员清扫积雪,清除现场积水。
8.现阶段进入冬季施工,加强劳动保护,施工人员佩戴手套、穿胶底鞋,增加防滑措施。
工程监理例会会议纪要范文3篇

工程监理例会会议纪要范文3篇会议纪要一时间: 2021年9月1日地点: X市XX工地主持人:监理工程师A与会人员:监理工程师A、施工单位代表B、业主代表C会议内容:1. 本工地工程进度存在一些问题,施工单位应根据合同要求加快进度,监理工程师将定期进行检查。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的二次结构施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师A进行总结,大家一致认可。
会议纪要二时间: 2021年10月5日地点: Y市YY工地主持人:监理工程师D与会人员:监理工程师D、施工单位代表E、设计单位代表F会议内容:1. 本工地目前出现了图纸与实际施工情况不符的问题,设计单位应及时调整设计,施工单位应按照新图纸进行施工。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的一次结构施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师D进行总结,大家一致认可。
会议纪要三时间: 2021年12月1日地点: Z市ZZ工地主持人:监理工程师G与会人员:监理工程师G、施工单位代表H、业主代表I会议内容:1. 本工地部分节点质量出现了问题,施工单位应及时整改,监理工程师将定期抽查。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的安装工程施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师G进行总结,大家一致认可。
监理例会纪要范文(精选15篇)

监理例会纪要范文(精选15篇)监理例会纪要范文篇1时间:.................地点:..........会议主题:..........会议主持:.........会议内容:.......施工单位:.......一标段:.....楼由于人员问题,......楼由于人员和材料问题使进度滞后严重。
二标段:...楼与计划同步,...楼滞后...天。
三标段:计划...楼星期三一层完成,....星期五一层完成,...星期四一层完成。
监理单位:1. 安全文明没有落实到位,本周二质检站前来检查,安全文明做的极差。
2. 质量和进度是同等重要的,赶工期的同时也要注意质量,有些技术员的责任心极为不强,几次验筋都不合格,这也影响了工程进度。
3. 目前的进度很不乐观,没有达到合同中约定的工程施工进度节点工期,现场人员不足、材料短缺是最大的问题,对此项目部要及时解决问题,并制定切实可行的进度计划。
4. 安全用电方面昨天出现的问题不仅影响了进度,也关系着施工人员的生命安危,望项目部查出原因及时处理。
5. 塔吊安全检测工作做的不到位,没有及时检测,要求项目部两日内把塔吊的安全检测工作全部完成并上报我方。
6. 特殊人员上岗证不齐全,消防设施不具备,现场垃圾没有及时清理。
建设单位:1、根据委托代建协议有关要求,本地块住宅建筑不设太阳能热水系统,所以施工图纸中涉及太阳能系统的预留孔洞、管道等均取消。
2、对上次临建安全的落实情况要进行检查,安全问题要做到语言和行动一致,和标语上一样好。
3、安全用电方面要严格按照规范进行,用电设备的配备要符合规范要求,还要有足够的安全员,在这些方面,监理方要严格检查,必要时采取罚款措施。
4、在工作中建设方、监理方和施工方要配合好,发现问题及时解决,多沟通,多体谅,创建一个和睦的工作团队。
5、水泥价格已基本稳定,要联系原厂。
6、施工组织设计方案要及时上报,重新编制本项目的总的施工进度计划,回填土按设计施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理例会会议纪要范本_监理会议纪
要标准格式范本
【--入党申请书格式】
第一次例会会议纪要
时间:××××年××月××日
地点:××路A第三标段项目部
主持人:×××
参加人员:建设单位、监理单位、施工单位(详见《会议签到表》)
会议纪要:
一、施工单位汇报情况(见附件:各施工单位汇报材料)
二、监理单位
监理工作汇报的具体问题见附件,并在会上提出的几点内容:
1、工地例会原则上要求一周举行一次。
2、进度方面:由于近期雨水天气频繁,施工单位无法按计划正常施工,进度比较缓慢,要求各施工单位在天气转好的时候把进度赶回来;要求各施工单位的试验段在月底前完工。
3、安全方面:施工单位的安全意识比较淡薄,应重视安全生产,加强人员的安全教育;施工作业时应摆放足够的施工指示牌、安全标识牌和反光锥等安全设施,现场必须有专职安全人员巡查,对存在安全隐患的应当及时予以纠正。
4、资料方面存在较多问题:
①开工前期资料应尽快送监理单位报审,将开工报告所需报审资料报齐后,才上报开工报告。
②周计划要与施工组织设计里的总进度计划、分部分项划分里的计划必须同步。
③上报的资料里,所上报的人员以及相对应的职位在所有资料应一致,不要出现自相矛盾的现象。
④资料未经项目负责人的审查就直接上报监理,出现很多低级错误,要求所有资料必须经项目负责人审查后,方可上报监理审核。
5、有个别施工单位对苗木材料的落实不太重视,看苗情况不太理想,要求各施工单位认真选好苗木,把好苗木关,做好起苗和运输的监管工作。
6、种植土的各项指标必须符合设计要求,且外观需为黑色或褐色。
三、建设单位
A. 对工程提出以下要求:
1、施工单位开工后出现诸多问题,特别是安全方面的
问题,要求各施工单位对自身存在的问题进行整改。
2、已印发《××经济开发区主干路网绿化提升工程安全生产、工程管理制度和处罚条例》,各施工单位应认真对待,做到安全生产;因为各施工单位施工的道路都是开发区的主干路,所以安全问题是重中之重。
有些施工单位开展工作面比较多,施工指示牌、安全标识牌、反光锥等设施明显不足,必须按照规范做好安全措施,摆放足够的安全设施,或者减少工作面,保证施工作业面有足够的安全设施。
要求监理单位应做好巡查工作,对违规行为进行处罚。
3、施工单位应做好安全文明施工,施工时产生的垃圾应及时清理,不能污染路面或者占道施工(同时封闭单向两侧车道);人员或机械过马路要注意交通安全,施工车辆应严格按照交通规则行驶或停车,要从细节上重视施工安全;
4、施工单位拿到图纸后应该尽快认真审图,及时提出问题并解决,不要到了施工时才发现问题,影响进度;有需要变更的应先报送工作联系单,业主批复同意后报送申请变更报告,并附上变更预算;
5、有个别施工单位人员到位缓慢,项目部技术人员和管理人员严重不足,应尽快将相关人员落实到位;要求安全员、专职资料员和技术负责人必须到场,现场管理人员及施工人员应佩戴证件;要求监理单位做好检查工作,对不称职人员进行撤换;
6、资料报送比较缓慢,应在施工前上报计划;施工单位应做好详细的看苗安排,落实好苗木,做好苗木运输的监管工作;
7、项目章启用函应说明项目章的使用范围及其权限;
8、××路在清表施工过程中,对道路保护不够重视,沿路平石边挖土,因挖土过深,将路基保护层挖坏,且未能及时回填,导致长期浸水造成路基损坏,要求贵单位立即整改。
并要求监理单位做好被损坏路面的桩号记录;
9、施工单位应尽快与业主签定工程施工合同,办理工程保险;施工现场有与其它施工单位交叉作业的,应与之签好协议书,并复印一份协议书上交给业主。
B. 就需要协调的有关事宜进行回复:
1、××路A三标路口问题:把新增路口预留,资料已上报有关政府部门,施工时先将路口预留。
2、关于施工现场的排水系统,要求各施工单位安排专业人员进行调查,做好合同段内现场排水情况调查,将调查报告连同排水解决方案上报监理及业主。
3、施工地段出现有堆放建筑材料的,施工单位应先与堆放材料的单位进行协商,未能解决再由业主进行协调;
4、根据土壤送检的检测报告,若未能达到种植土的设计要求,可以上报土壤改良方案总监办进行审批;种植土外观上要符合要求,种植土下层为回填土,要分别做好回填土和
种植土的测量;如果直接用合格的种植土堆坡造型的,根据土方复测需先扣除30cm种植土,余下的作为回填土计量;当回填土和种植土达到设计要求,且堆坡造型验收后,方可进行堆坡后测量。
5、××路A提出××路与××路交叉路口的问题,因原有绿化属于其它单位,需待协商;
6、新出图纸变更中路口设计为6米或6米以上宽,现场路口如果不足6米的,按照6米路口的方案施工;
7、××路提出的多处关于图纸及桩号的问题,等待设计的回复。
××××年××月××日。
