施工放线专项方案
建筑放线施工方案

建筑放线施工方案建筑放线施工方案是指在建筑施工过程中,根据设计图纸和相关要求,将建筑物的轮廓、墙体、柱子、梁等进行标定和放线的工作。
放线施工方案是施工前的重要准备工作,对于保证施工质量和进度具有重要意义。
以下是一份关于建筑放线施工方案的详细说明,共计1000字。
一、施工准备1.1 确定放线施工时间和地点。
根据项目进度安排,确定放线施工的时间节点,并在施工现场选取合适的地点进行放线。
1.2 制定放线施工计划。
根据建筑设计图纸和相关要求,制定放线施工计划,明确放线的内容、方法和顺序。
1.3 准备放线工具和设备。
准备好放线所需的各种工具和设备,包括测量仪器、支撑物、放线绳、放线灯等。
二、放线前的准备工作2.1 审查设计图纸。
对建筑设计图纸进行仔细审查,确保了解建筑物的结构、尺寸和位置等要求。
2.2 查看场地情况。
到施工现场进行勘察,了解场地的地形、地貌等情况,为放线提供准确的基础数据。
2.3 清理施工现场。
将施工现场进行清理,清除杂草、垃圾等障碍物,为放线工作创造良好的施工环境。
三、放线工作的具体步骤3.1 标定控制点。
根据设计图纸,找出建筑物的控制点,并在现场进行标定,确定控制点的位置和高度,作为后续放线的参考基准。
3.2 放线基准线。
根据控制点,利用放线灯和测量仪器,在施工现场建立水平线和垂直线,确保放线的准确性和一致性。
3.3 放线墙体。
根据设计图纸和放线基准线,利用放线绳或其他放线工具,将墙体的位置和尺寸进行标定,确保墙体的垂直和水平度。
3.4 放线柱子和梁。
根据设计图纸和放线墙体,利用放线绳或其他放线工具,将柱子和梁的位置和尺寸进行标定,确保柱子和梁的垂直和水平度。
四、质量控制与安全措施4.1 检查放线结果。
在放线完成后,进行放线结果的检查和验收,确保放线的准确性和符合设计要求。
4.2 控制放线精度。
在放线过程中,应严格控制放线的精度,避免放线误差对施工质量造成影响。
4.3 安全施工。
根据施工现场的具体情况,制定相应的安全措施,保障放线施工的安全进行。
基坑开挖放线专项方案

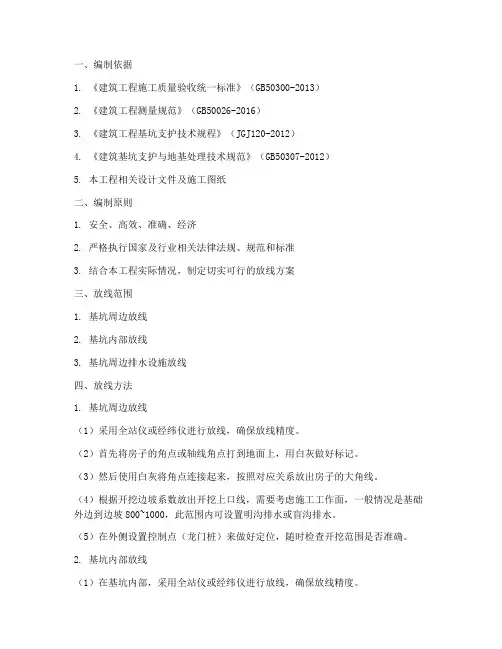

一、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《建筑工程测量规范》(GB50026-2016)3. 《建筑工程基坑支护技术规程》(JGJ120-2012)4. 《建筑基坑支护与地基处理技术规范》(GB50307-2012)5. 本工程相关设计文件及施工图纸二、编制原则1. 安全、高效、准确、经济2. 严格执行国家及行业相关法律法规、规范和标准3. 结合本工程实际情况,制定切实可行的放线方案三、放线范围1. 基坑周边放线2. 基坑内部放线3. 基坑周边排水设施放线四、放线方法1. 基坑周边放线(1)采用全站仪或经纬仪进行放线,确保放线精度。
(2)首先将房子的角点或轴线角点打到地面上,用白灰做好标记。
(3)然后使用白灰将角点连接起来,按照对应关系放出房子的大角线。
(4)根据开挖边坡系数放出开挖上口线,需要考虑施工工作面,一般情况是基础外边到边坡800~1000,此范围内可设置明沟排水或盲沟排水。
(5)在外侧设置控制点(龙门桩)来做好定位,随时检查开挖范围是否准确。
2. 基坑内部放线(1)在基坑内部,采用全站仪或经纬仪进行放线,确保放线精度。
(2)首先确定基坑中心点,用白灰做好标记。
(3)然后根据设计图纸,放出基坑内部的轴线、边线等。
(4)在基坑内部设置控制点,用于后续施工过程中的测量和验收。
3. 基坑周边排水设施放线(1)根据设计图纸,确定排水设施的布置位置。
(2)采用全站仪或经纬仪进行放线,确保放线精度。
(3)放出排水设施的轴线、边线等。
五、放线注意事项1. 放线过程中,注意保护测量仪器,防止损坏。
2. 放线时,确保放线精度,避免因放线误差导致施工偏差。
3. 放线过程中,加强与施工人员的沟通,确保放线成果符合施工要求。
4. 放线完成后,及时整理放线资料,归档保存。
六、放线成果1. 基坑周边放线成果:包括放线图、测量记录等。
2. 基坑内部放线成果:包括放线图、测量记录等。
幕墙测量放线专项施工方案

幕墙测量放线专项施工方案一、施工前准备1.1熟悉图纸施工前,要熟悉施工图纸,了解幕墙的具体设计要求、结构形式、材料种类以及相关施工规范。
对照图纸,明确测量放线的具体位置和标准。
1.2准备工具测量工具:全站仪、水准仪、经纬仪、钢尺、卷尺、测量杆等。
放线工具:线锤、线绳、墨线、红油漆、粉笔等。
1.3人员配备组织专业的测量放线队伍,明确各成员职责,进行技术交底,确保施工顺利进行。
二、测量放线流程2.1建立坐标系根据施工图纸,在施工现场建立坐标系,确保测量放线的准确性。
2.2测量控制点在施工现场选取合适的控制点,利用全站仪等测量工具,对控制点进行精确测量,确保控制点的准确性。
2.3放线根据测量控制点,利用线锤、线绳等工具,将幕墙的轮廓线、中心线、标高等投影到地面上,形成施工放线图。
2.4检查复核对放线图进行检查复核,确保放线数据的准确性。
如有问题,及时进行调整。
2.5定位根据放线图,对幕墙的各个部位进行定位,包括立柱、横梁、玻璃等。
2.6标记在定位后的各个部位上,用红油漆、粉笔等工具进行标记,以便施工人员进行施工。
三、施工要点3.1确保测量放线的准确性测量放线是幕墙施工的基础,必须确保其准确性。
在施工过程中,要时刻关注测量数据的变化,发现问题及时调整。
3.2严格遵循施工规范在施工过程中,要严格遵循相关施工规范,确保施工质量。
3.3加强施工管理加强施工现场管理,确保施工进度和施工质量。
3.4安全施工在施工过程中,要严格遵守安全操作规程,确保施工安全。
四、施工难点及解决方案4.1难点一:高空作业高空作业存在一定的安全隐患,解决方案如下:(1)选用经验丰富的施工人员,进行高空作业。
(2)加强安全防护措施,如设置安全网、防护栏等。
(3)使用专业的施工设备,如高空作业车、吊篮等。
4.2难点二:温度变化对测量数据的影响温度变化会影响测量数据的准确性,解决方案如下:(1)选择气温相对稳定的时段进行测量。
(2)采用温度补偿技术,消除温度对测量数据的影响。
放线工程施工方案

一、工程概况1.1 项目名称:放线工程1.2 项目位置:某某市某某区1.3 项目范围:本工程的设计范围为某某市某某区内道路、河道、沟渠等公共基础设施的放线工程,总长约3000米,包括交叉口、变线段、坡度变化段、曲线段等。
1.4 项目背景:某某市某某区是该地区的交通枢纽,道路交通压力大,需要对部分道路进行放线改造,提高道路通行能力,提高交通安全性。
1.5 项目目的:本工程旨在通过放线改造,提高道路通行能力,改善道路驾驶环境,提高交通安全性。
二、工程内容2.1 放线改造范围:本工程的放线改造范围包括某某市某某区内道路、河道、沟渠等公共基础设施的放线工程,总长约3000米,包括交叉口、变线段、坡度变化段、曲线段等。
2.2 放线改造工作内容:主要包括道路横断面放线、纵坡放线、曲线半径放线、车行道宽度放线等工作内容。
放线施工过程中需要考虑现有道路交通情况,确保施工过程中不影响正常交通。
2.3 放线改造标准:本工程按照国家相关标准和规范进行设计与施工。
三、施工组织方案3.1 组织机构:工程施工组织机构主要包括施工总指挥部、现场施工管理部、质量检测部、安全监督部、物资管理部等。
施工总指挥部负责整个工程的施工管理,现场施工管理部负责具体的施工操作,质量检测部负责施工质量的检测与监督,安全监督部负责对施工过程中的安全管理,物资管理部负责施工物资的调配与管理。
3.2 人员组织:施工人员主要包括总指挥、工程师、技术人员、施工人员、安全员等。
施工人员需要具备相关证书和经验,确保施工过程中安全与质量。
3.3 设备组织:施工所需设备包括放线仪、平板、销地杆、测距杆、钢尺、计算器、紫外线灯、磁性钢轮等,以及相关劳动防护用品。
3.4 施工方案:施工分为前期准备、施工过程和收尾工作。
前期准备主要包括施工场地准备、工程测量、材料准备等;施工过程主要包括道路横断面放线、纵坡放线、曲线半径放线、车行道宽度放线等;收尾工作主要包括交底、验收、清理、整改等。
测量放线专项施工方案

测量放线专项施工方案测量放线是施工中必不可少的一项工作,它对整个施工项目的顺利进行起着关键的作用。
为了确保测量放线的准确性和高效性,我们制定了如下的放线专项施工方案。
一、前期准备1. 完善设计文件:在测量放线前,必须先仔细研究设计文件,特别是平面图和剖面图,了解建筑物的基本结构和尺寸。
2. 准备放线工具:包括量具、测量仪器、放线绳等。
3. 制定放线计划:根据设计文件和工程实际情况,确定放线的先后顺序和放线点的位置。
二、放线方法和步骤1. 传统放线法:(1)确定放线基准点:选择建筑物四个角点中的一个为基准点,优先选择地势较高或建筑物结构较牢固的角点。
根据设计要求,在基准点上打钢钉,并拉直放线绳。
(2)确定放线方向:根据设计要求,确定主线或控制线的走向,并利用量具和测量仪器进行测量,确保放线的准确性。
(3)进行放线:根据放线计划,依次确定放线点并进行放线。
在每个放线点上打钢钉,并用放线绳连接钉子。
2. 电子放线法:采用电子放线仪等现代测量仪器进行放线。
首先将仪器设置在放线基准点上,并自动获取坐标。
然后按照设计要求,依次确定放线点,仪器会自动指示各个放线点的位置,并进行放线。
三、注意事项1. 放线必须准确:放线的准确性直接影响到施工工程的质量和进度,因此,放线人员必须要具备一定的测量技术和专业知识。
2. 防止误差累积:在放线过程中,各个放线点之间的连续性和相对位置的准确性非常重要。
为了防止误差的累积,放线时应仔细检查每个放线点的位置,并及时进行调整。
3. 安全第一:在放线施工中,应严格遵守施工安全规范,做好安全防护措施,确保放线人员的人身安全和设备的安全。
4. 录入数据:在放线完成后,应及时将放线数据录入到工程资料中,以备后期施工和验收使用。
通过以上的测量放线专项施工方案,我们将能够确保放线的准确性和高效性,为后续施工提供准确的基准和控制线,保证施工工程的顺利进行。
同时,我们将严格遵守安全规范,做好施工安全工作,确保放线人员的人身安全和设备的安全。
测量放线专项施工方案

一、工程概况本工程位于[具体地理位置],主楼地下二层,地上十九层,采用框架、剪力墙结构;裙楼地下二层、地上三层,框架结构。
总建筑面积为33057.04平方米,主楼建筑总高度为91.25米。
主楼结构呈弧线形,裙楼结构呈椭圆形。
二、施工目标1. 确保测量放线精度,满足设计要求。
2. 严格控制施工进度,确保工程顺利进行。
3. 确保施工安全,防止事故发生。
三、施工准备1. 技术准备:了解本工程定位点坐标及标高,熟悉图纸,掌握结构设计特点,制定有效的测量放线方案。
2. 仪器、设施准备:配备激光全站仪1台,激光铅垂仪1台,经纬仪1台,水准仪1台,50米钢尺3把,5米钢尺10~15把,线锤2只等配套工器具。
3. 人员准备:1名专业测绘工程师,8名持证上岗测量工负责现场测量工作。
四、测量放线方案1. 建筑物定位:根据建设单位提供的坐标原点,使用全站仪进行各轴交点坐标投测,依次施放出各轴线及控制线。
2. 基础定位:基础垫层施工完成后,在防水层的保护层上放线。
先用激光全站仪定出周边轴线位置,再根据周边轴线设置平面控制网,根据平面控制网量测各弧形轴线交点,最后用矢高法弹出弧线形轴线尺寸。
3. 地下二层与地下一层定位放线:先用线锤或经纬仪将周边定位轴线引测上来,作为定位放线基准。
4. 主体施工放线:基础工程施工出正负零后,根据轴线定位桩及外引的轴线基准线进行施工放线。
五、施工质量控制1. 严格遵循国家相关规范和标准,确保测量放线精度。
2. 定期对测量仪器进行校验,确保仪器性能稳定。
3. 加强施工过程中的质量监控,及时发现并解决质量问题。
4. 对施工数据进行记录和整理,确保数据的准确性和完整性。
六、施工安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。
2. 严格遵守施工现场的安全规定,防止事故发生。
3. 加强对施工区域的安全管理,确保施工安全。
4. 定期进行安全检查,及时发现并整改安全隐患。
七、施工进度安排1. 施工准备阶段:5天。
测量放线专项施工方案

测量放线专项施工方案测量放线是在工程施工过程中不可或缺的一项工作,其主要目的是通过精确的测量和放线来确保工程的准确性和稳定性。
本文将详细介绍测量放线专项施工方案。
一、施工准备工作1.组建测量放线小组:根据工程的规模和复杂程度,组建一支专业的测量放线小组,包括测量工程师、技术员等。
2.准备测量仪器和设备:根据具体工程的要求,准备好各种必要的测量仪器和设备,如全站仪、测距仪、水平仪等。
3.熟悉工程图纸和方案:测量放线小组成员应对工程图纸和方案非常熟悉,理解其中的测量和放线要求。
4.制定施工计划:根据工程的进度和要求,制定详细的测量放线施工计划,包括时间安排、施工步骤等。
二、测量放线工作流程1.基本测量:首先进行基本测量,包括测量场地的大小和形状,确定建筑物的位置和基准点等。
采用全站仪等仪器进行测量,确保测量数据的准确性。
2.建筑物放线:根据工程图纸和方案,按照规定的尺寸和比例进行建筑物的放线。
通过全站仪和测距仪等仪器,将建筑物的位置和尺寸准确地放线到场地上。
3.道路和排水系统放线:根据工程图纸和方案,进行道路和排水系统的放线工作。
通过测量和放线,确定道路的位置、宽度和坡度,确保道路和排水系统的准确性和合理性。
4.设备和设施放线:根据工程要求,对各种设备和设施进行放线。
如电力设备、通信设备、消防设备等。
通过测量和放线,确保设备和设施的准确安装位置。
5.质量检查和调整:在进行测量和放线的过程中,要随时进行质量检查,并根据需要进行调整。
如发现测量数据不准确或放线不符合要求,要及时进行调整和修正。
三、施工安全措施1.安全培训:对所有参与测量放线工作的人员进行安全培训,强调安全意识和安全操作规程,确保施工过程中的安全。
2.使用防护设备:在进行测量放线工作时,要使用各种必要的防护设备,如安全帽、安全鞋、护目镜等。
3.注意施工现场安全:在施工现场设置警示标志,保持施工现场的整洁和安全,防止意外事故的发生。
4.安全监督和指导:负责施工的人员要进行安全监督和指导,确保各项安全措施的有效执行。
施工放线施工方案

施工放线施工方案施工放线施工方案一、施工目的:为了确保施工的准确性和高效性,便于后续施工的进行,我们需要对施工区域进行放线。
二、施工内容:1.确定放线的位置:按照设计图纸和相关规定,确认施工区域的放线位置。
2.选择合适的放线工具:根据不同的施工要求,选择合适的放线工具,如放线棒、放线器等。
3.确定放线方式:根据不同的放线要求,选择合适的放线方式,如单线放线、多线放线等。
三、施工步骤:1.准备工作:清理施工区域,确保没有障碍物,并且确认施工区域的边界。
2.放线测量:根据设计图纸的要求,使用放线工具进行放线测量。
先进行水平放线,再进行垂直放线,确保放线准确无误。
3.固定放线:用适当的方法将放线固定在地面上,以确保放线不被移动或者变形。
4.检查放线:对放线进行检查,确认放线的准确性,确保没有偏移或者错误。
5.记录放线:将放线的位置和相关信息进行记录,以备后续施工周期内的参考使用。
四、施工安全:1.施工人员必须具备相关的操作技能和安全意识,严禁无证上岗。
2.施工人员必须佩戴个人防护用品,如安全帽、安全鞋等。
3.施工现场必须设置明显的警示标志,以提醒他人施工区域存在危险。
4.施工过程中,禁止施工人员大声喧哗,以免干扰其他人员的工作和安全。
五、施工验收:1.在施工完成后,由专业人员对放线结果进行验收,确认放线的准确性和合理性。
2.如发现放线存在问题,应及时进行修正和改正,直至符合相关要求为止。
六、总结反思:施工放线是施工的重要环节,通过放线可以为后续施工提供指导和依据。
在施工过程中,我们要严格按照施工方案进行操作,提高施工的准确性和高效性。
同时,在施工过程中要重视安全,确保施工人员的人身安全和设备的安全。
以上是施工放线的施工方案,希望能为您提供一些参考,谢谢!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工放线专项方案一、工程概况本工程为XX工程一标段,总建筑面积24225㎡,建筑层数:C5地下一层,地上三层;C6地上三层。
高度为±0.00以上19m.结构形式为钢框架结构,抗震设防烈度8度,建筑功能等级二级,该建筑功能为丁类,建筑耐火等级:地下一级,地上二级。
钢结构主材使用年限50年;钢结构其余构件为25年。
二、测量仪器的配备使用情况本工程的定位测量,根据甲方提供平面图,用经纬仪、水准仪、钢尺测得各轴线控制桩及标高尺寸,楼层内轴线测量采用经纬仪投点,钢尺量距,标高测量采用水准仪配合铝合金塔尺测得,所有的测量设备必须经计量部门检测后方可投入工程使用,并按规定进行定期检测。
三、测量组人员安排情况组长:陈军辉(施工测量总负责人)组员:范冬冬、王瑜、四、轴线及各控制线的测量方法(一)现场施工控制网的布设a、基础定位采用在建筑物四周,置四个外控定位点,定位点采用60×80方木桩和C20混凝土浇筑的600*300*300的桩深埋于土中,在埋桩部位的土体必须坚实离开边坡距离不得小于1.5米防止边坡土体滑坡,在施工时不得扰动桩位附近的土体,木桩在埋设时木桩的四周应用3:7灰土填实,并应做好桩位四周的排水工作。
b、内控点的布置:楼内控点根据本工程的特点最少不得少于3点,内控点采用14螺纹钢制作预埋,在基础完成后根据外控点的尺寸投测于预埋钢筋上,用合金针划出十字线并在十字交叉点处用冲锥冲出小凹圆点。
(二)建筑物定位及基础施工测量1、建筑物定位(1)、用经纬仪把甲方指定的坐标引坑下,再用钢卷尺丈量尺寸。
进行复核无误后,再放出该楼的轴线。
(2)建筑物的定位桩确定后,测量员经自检合格,画出定位单,报公司技术发展部验线。
验线合格后填好测量定位报验单、方可进行下道工序。
(3)根据四个定位桩引测控制桩点并确定四条控制主轴线以形成控制网,桩点要按要求进行留置并保护好。
2、基础施工测量(1)±0.000以下平面采用外控法进行控制,即将建筑物主轴线控制点引测至基坑外,然后用经纬仪投测至基坑内,各主轴线在基坑两侧均做成半永久性桩点。
投测至基坑内的轴线,完成后以量距的方法进行校核交点距离。
(2)±0.000以下的高程控制:先将标高引测至基坑边,然后用钢尺向下垂直拉到坑底,用水准仪进行校核,误差不得大于2mm,控制点不得少于3个。
(三)±0.000以上施工测量放线1、首层±0.000米处平面、标高控制和校核(1)在地下结构施工至±0.000米时,根据平面控制网校核建筑物楼角四角坐标,校核方法可采用坐标计算法进行,并以方位角及已知边长进行校核。
同时依据施工图各轴线的间距,校核所布置轴线间距,其误差小于3毫米。
(2)采用钢尺量距时,温度超过标准温度5度时,进行三差改正,量边误差小于3毫米。
(3)测角采用经纬仪一测回,采用正倒镜取中数即可,测角误差小于12秒。
(4)量边、测角时应考虑外墙与轴线尺寸,以免造成较大的粗差。
2、±0.000以上主轴线控制用经纬仪把垫层上主轴线投测到各施工楼层外墙面。
3、±0.000以上标高控制±0.000以上的标高引测,主要是用钢尺沿结构外墙向上测量。
每层控制点4处,分别由下层向上引测,以便于相互校核和适应分段施工的需要,引测步骤是:(1)用水准仪根据基本高程控制点引测至首层建筑物内部,每个施工段设一个控制点,各点均要进行闭合取中误差,并保证精度合格,最后以此作为起始标高线。
(2)由各处的起始标高线用钢尺沿铅锤直方向逐层向上引测标高,并在各层设+500mm的水平控制线。
(3)施工时将水准仪安置到施工层,校测由下面传递上来的水平线,误差应在5毫米以内,在各层抄平时应后视两条水平线以作校核。
(4)观测时尽量做到前后视线等长,所用的钢尺必须经过检定,以保证测量的精度。
(四)各部位放线控制要点施工中要严格控制好大角竖向控制线、外窗竖向线、门窗边线等。
1、大角竖向控制:从首层开始,于四个大角部位设竖向控制线进行大角的竖向控制,保证大角的竖向垂直。
每个大角两边各设一条控制线,均距大角为20cm。
每层外墙拆完模板后,将竖向线用线坠引至上层,并由质检员和测量员检查该层大角的偏差情况,对于出现较大偏差时,要进行上报,由项目部技术组根据现场情况分析,找出原因并提出处理和整改方法。
2、外窗竖向控制:从首层开始,每个外窗部位均要设控制线以控制其竖向位置,一般可设窗的中线或边线。
每层均要将控制线引至上层(用线坠引测),并要与下层窗位置进行校核,出现偏差的要及时调整。
3、门窗位置线:每个门窗线均要弹出边线,并划交叉线标识。
4、预留洞口及预埋件位置控制:根据施工需要,预留洞口及预埋件也需放出位置线,以保证其位置准确,保证施工的质量。
(五)施工测量管理制度根据施工现场情况和工程特点,制定如下测量管理制度:(一)交接桩制度:1、项目部技术员收到设计图纸、具备交接桩条件后,报告建设单位和公司技术部,确定时间及时进行交接桩工作。
2、交接桩工作由建设单位主持,施工单位由技术员组织,在现场由勘测设计单位直接进行交接桩工作。
3、交接桩测量资料必须齐全,并应标桩示意图,表明各种标桩平面位置和标高,必要时要附有文字说明,依照资料,现场核对进行点交。
4、各种标桩采用点交方式,必要时进行现场交接复测。
5、交接桩时,各主要标桩要完整、稳固。
交接后,接桩单位应组织测量单位进行必要的复测工作。
6、交接单位在附测过程中,如发现问题,应及时提交交桩单位研究解决。
(二)测量复测制度:1、为避免测量差错,所有测量内业和计算资料,必须经两人复合。
施工中,应采取不同方式不同测点由两人进行复测,其测量工作内容、成果等要详细填入测量手簿内,并签字以示负责。
2、现场内各测量控制标桩,必须定期进行检测,特殊情况应随时进行检测。
(三)标桩保护:1、测量人员必须对标桩妥善保护。
永久和半永久性标桩要设置牢固,并应设置明显标志,设“测量标桩,注意保护”标识,以防损坏。
2、测量人员应经常定期巡视标桩保护情况。
所有测量标桩,未经项目部主任工程师批准,不得随意拆毁。
3、在施测范围内,需搭设临时建筑物或堆放材料时,必须事先与各级测量人员取得联系,同意后方可实施,以免损坏测量标桩或影响测量视线。
七、施工测量质量标准(一)施工控制测量1、场区平面控制:建筑物的控制测量,还应符合下列规定:(1)控制网轴线起始点的测量定位误差,不应低于同级控制网的要求,允许误差宜为2cm。
(2)角度观测可采用方向观测法,其测回数应根据测角中误差的大小,按下表确定:(4)当采用钢尺丈量距离时,边长应以二测回测定;长度应进行温度、坡度和尺长修正。
钢尺测距的主要技术要求见下表:(5)矩形网应按平差结果进行实地修正,调整到设计位置。
当增设轴线时,可采用现场改点法进行配赋调整。
(6)点位修正后,应进行矩形网的检测。
3、高程控制:上,引测的精度,不应低于原有水准的等级要求。
(二)施工放样建筑物施工放样的主要技术要求,应符合下表要求(4)沉降观测基准点及工作基点测量时按《建筑变形观测规程》(JGJ/T8-97)中一级水准测量进行,观测点测量时按该规程二级水准测量要求进行。
具体限差如下表:表一:(单位mm)按单程观测。
对于观测点的支站测量应采用往返观测。
②应在标尺分划线呈象清晰和稳定的条件下进行观测。
③作业中要经常对水准仪的i角及标尺的水准器进行检查,发现问题要及时校正。
八、仪器保养和使用制度1、测量仪器的使用:(1)测量人员应负责和检查测量仪器的使用和保管情况。
(2)测量人员必须熟悉和掌握并严格遵守测量专业规程。
(3)凡新仪器使用之前必须进行检验校正,并根据说明书,充分了解仪器的性能后方可使用。
(4)精密测量仪器,必须由测量主管技术人员或在其具体指导下才能使用。
(5)测量人员在使用仪器施测过程中,必须坚守岗位,避免仪器受振、倾倒和碰撞,雨天或烈日下测量应打伞。
2、测量仪器的维护:(1)测量仪器必须由熟悉仪器性能和有实践经验的专业技术人员经常定期维护。
要按计量管理规定及时送验。
单位内部每季度要检查校验一次仪器的精度。
(2)测量人员随时清点仪器的附件、工具,以防止丢失。
(3)测量仪器或工具,应经常保持清洁,及时擦拭,定期上油。
(4)测量仪器使用中,如发现误差过大或受损时,应及时提出报告,送公司技术部处理,不得擅自拆修。
3、测量仪器的保管:(1)测量仪器必须由专人保管,使用中要注意防晒、防淋、防尘和防潮。
(2)领用和归还仪器时,使用和保管人员应互相进行检查,发现问题及时提出。
(3)测量仪器主管人员必须掌握、检查、了解测量仪器使用、保管情况,要求每年登记一次,发现问题及时处理。
(4)建立测量仪器档案卡片制度,并随同仪器同时调动。
(5)测量仪器必须经公司主管业务部门组织鉴定后方可报废。
(6)增补购置测量仪器必须由公司技术部提出申请,报公司总工程师审批。
测量人员必须严格遵守各项管理制度,严格按施工规范的要求进行操作,认真踏实,不弄虚做假,不敷衍了事,测量数据及时精确,保证施工正常顺利进行,保证施工质量。
九、安全注意事项在测量过程中,应特别注意在坑、井边作业环境,基坑边和基坑边坡下察坑边的土体稳定情况,应防止坑边的土体坍塌和坑边的物料坠落而引起事故。
垂直投测时的投测口,应拿稳手中的工具和清除孔口周围的杂物,防止物件从投测口顺孔坠落砸坏测量设备和测量人员。
在投测口未放接收靶前,楼层上的测量人员不准将眼对准孔口和投测人员在未接到上部测量人员的信号,不准随便向上发射激光束,防止激光将测量人员的眼灼伤。
水准测量时,应注意工作场所的架空线路,防止塔尺与电线碰撞而发生触电事故。
