防水工程专项施工方案

合集下载

防水工程专项施工方案

防水工程专项施工方案

防水工程专项施工方案1. 引言防水工程在建筑行业中扮演着非常重要的角色,它能有效地保护建筑结构免受水的侵害,延长建筑物的使用寿命。

本文将就防水工程的专项施工方案进行详细介绍,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收和保养。

2. 施工前准备在进行防水工程施工前,需要进行充分的准备工作,包括: - 确定施工范围,制定详细的施工计划。

- 对施工现场进行勘察,了解环境情况和施工的特殊要求。

- 准备好所需的材料和施工工具,确保施工过程顺利进行。

3. 施工过程3.1 防水材料的选择在进行防水工程施工时,需要根据具体情况选择合适的防水材料,常见的防水材料包括:聚合物改性沥青防水卷材、聚氨酯防水涂料、水泥基防水涂料等。

选择合适的防水材料是确保防水效果的关键。

3.2 施工方法根据防水工程的特点,可以采用卷材铺贴、涂料喷涂、注浆灌浆等不同的施工方法。

在施工过程中需要严格按照施工图纸和技术规范进行操作,保证施工质量。

3.3 施工注意事项在施工过程中,需要注意以下几点: - 确保施工现场干燥通风良好,避免因潮湿导致防水材料粘结不牢。

- 施工人员需佩戴好安全装备,注意施工过程中的安全问题。

- 施工时严格按照施工工艺要求进行操作,避免施工质量不达标。

4. 施工后验收和保养4.1 防水工程验收施工完成后,需要进行防水工程的验收工作。

验收时需要注意检查防水层的完整性、牢固性以及防水效果,确保施工质量符合要求。

4.2 防水工程保养完成防水工程后,必须加强对建筑物的保养工作,定期检查防水层的情况,及时修补和维护,以保持防水层的良好状态,延长建筑物的使用寿命。

5. 结论防水工程的专项施工方案对于保护建筑结构,延长建筑物使用寿命至关重要。

通过本文的介绍,我们可以了解到在进行防水工程施工时需要做好施工前的准备工作、注意施工现场环境、选择合适的防水材料和施工方法,以及施工后的验收和保养工作。

希望本文能为防水工程施工提供一定的帮助。

防水专项施工方案三篇

防水专项施工方案三篇

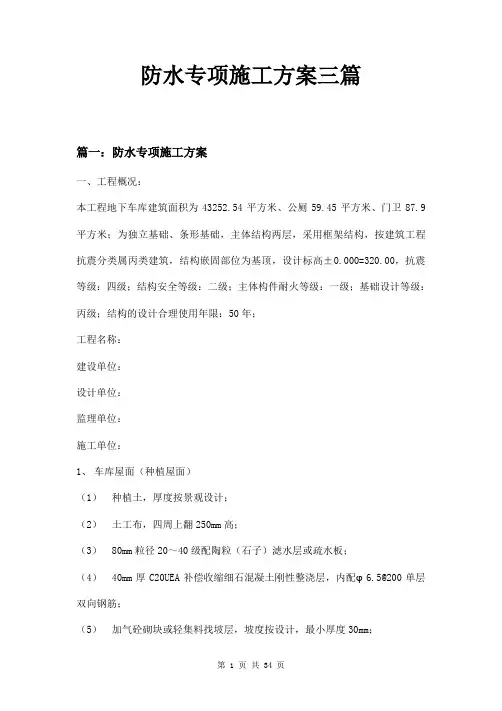

防水专项施工方案三篇篇一:防水专项施工方案一、工程概况:本工程地下车库建筑面积为43252.54平方米、公厕59.45平方米、门卫87.9平方米;为独立基础、条形基础,主体结构两层,采用框架结构,按建筑工程抗震分类属丙类建筑,结构嵌固部位为基顶,设计标高±0.000=320.00,抗震等级:四级;结构安全等级:二级;主体构件耐火等级:一级;基础设计等级:丙级;结构的设计合理使用年限:50年;工程名称:建设单位:设计单位:监理单位:施工单位:1、车库屋面(种植屋面)(1)种植土,厚度按景观设计;(2)土工布,四周上翻250mm高;(3)80mm粒径20~40级配陶粒(石子)滤水层或疏水板;(4)40mm厚C20UEA补偿收缩细石混凝土刚性整浇层,内配φ6.5@200单层双向钢筋;(5)加气砼砌块或轻集料找坡层,坡度按设计,最小厚度30mm;(6)空铺聚酯无纺布隔离层一道;(7) 2.0厚双面自粘橡胶沥青防水卷材,湿铺法施工;(8)钢筋混凝土结构板,收平抹光。

2、车库外墙(1)粘土或砂土回填,分层夯实;120厚MU10实心砖,M5水泥砂浆砌筑保护墙。

(2)30mm挤塑聚苯板保护层,容重35Kg/立方米;(3)湿铺PET自粘防水卷材;(4)素水泥浆一道;(5)自防水钢筋混凝土墙体。

二、施工安排1、质量目标工程一次交验合格率100%。

2、工期目标1#车库计划20XX年6月底完成。

3、安全文明环保目标杜绝发生重大人员伤亡事故,轻伤频率控制在千分之三以内。

重大火灾易发危险源得到100%的控制,杜绝发生火灾伤亡事故。

施工现场无尘、无污染、无积水、低噪声绿色环保管理,重大环境因素得到100%的控制。

三、施工准备1、技术准备认真熟悉图纸,确定界面做法、材料要求、验收标准。

编制防水工程施工方案,报监理审批后进行施工技术交底工作。

确定防水专业施工队的选择,办理资质审查审批手续。

防水层施工必须由具备防水资质的施工单位进行施工,施工人员必须全部持证上岗。

防水工程专项施工方案

防水工程专项施工方案

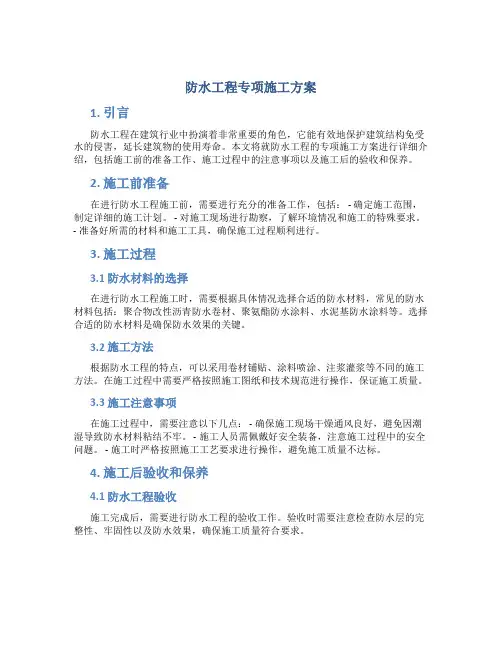

防水工程专项施工方案1. 引言防水工程是指通过各种施工措施和材料,将建筑物的结构部分、屋面、地下室等进行防水处理,以防止水的渗透和漏水情况的发生。

本文档将介绍防水工程的专项施工方案,包括施工工艺、施工方案和材料选用等内容。

2. 施工工艺2.1 地下室防水施工工艺地下室防水是防水工程的重要部分,施工过程需要特别注意以下几个步骤:1.地下室墙体处理:使用适当的防水材料对地下室墙体进行处理,一般可以选用聚合物防水涂料、地下室专用防水膜等材料。

2.地下室底板防水:在地下室底板上铺设防水卷材,确保地下室底板的防水性能。

3.墙地交界处处理:墙地交界处是地下室防水的关键部位,可以使用专用胶水和防水带进行处理。

4.排水系统建设:在地下室施工过程中,合理设计排水系统,确保地下室内水的排出。

2.2 屋面防水施工工艺屋面防水是建筑物防水工程中的重要环节之一,施工过程需要注意以下几个步骤:1.屋面清理:在施工前,对屋面进行彻底清理,确保屋面平整、无杂物。

2.基层处理:使用防水涂料对屋面进行基层处理,修补裂缝、平整表面。

3.防水材料施工:选择适合屋面防水的材料,如聚合物防水涂料、防水卷材等,并按照施工要求进行铺设。

4.排水系统建设:在屋面施工过程中,合理设计排水系统,确保雨水通畅排出。

2.3 地下室屋面防水施工工艺地下室屋面防水的工艺与地下室和屋面防水施工类似,但需要特别注意以下几个步骤:1.墙地交界处处理:地下室屋面与墙体交界处是重点处理部位,应使用专用防水带和胶水进行密封处理。

2.排水系统建设:在施工过程中,合理设计排水系统,确保地下室屋面的雨水顺利排出。

3. 施工方案3.1 施工顺序根据施工工艺的不同,防水工程的施工顺序可以分为以下几个步骤:1.地下室墙体处理:首先对地下室墙体进行处理,包括修补裂缝、清洁表面等。

2.地下室底板防水:在墙体处理完成后,进行地下室底板的防水处理。

3.屋面防水:在地下室防水完成后,对屋面进行防水施工。

防水工程专项施工方案(精选6篇)

防水工程专项施工方案(精选6篇)

防水工程专项施工方案(精选6篇)防水工程专项施工方案1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS3+3mm厚聚酯胎-20℃改性沥青防水卷材。

二、设计依据及原则1、《屋面工程技术规范》(—2022);2、《屋面工程质量验收规范〉(-2022)。

三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

屋面工程用卷材长、短边搭接宽度均不小于80mm。

相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。

阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。

卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。

测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。

并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。

五、施工工艺(一)工艺流程拆除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴第二遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、拆除防水层:彻底铲除原屋面防水层。

防水施工专项方案

防水施工专项方案

防水施工专项方案
目录:
1. 防水施工专项方案
1.1 施工前准备工作
1.1.1 完善施工计划
1.1.2 准备必要材料和工具
1.1.3 检查施工现场环境
1.2 施工方法选择
1.2.1 陶瓷砖防水
1.2.2 防水涂料施工
1.2.3 卷材防水施工
1.3 施工注意事项
1.3.1 保证施工质量
1.3.2 确保施工环境通风良好
1.3.3 防水层干燥时间控制
防水施工专项方案
在进行防水施工前,首先需要做好充分的准备工作。

施工计划应该包括施工工艺和流程,确保施工按照计划进行。

准备好所需的防水材料和工具,在施工前验收,保证质量。

同时,检查施工现场环境,确保没有漏水隐患,施工环境清洁整洁。

选择合适的施工方法也至关重要。

根据具体情况选择陶瓷砖防水、防水涂料施工或卷材防水施工等方法。

每种方法都有其独特的优势,施工过程中应严格按照要求进行操作,确保施工效果。

在施工过程中,一定要注意事项。

首先要保证施工质量,防止施工不到位导致漏水问题。

同时,施工现场应保持通风良好,避免有害气体对工人和施工环境造成影响。

此外,控制防水层干燥时间,确保防水层完全固化干燥,以提高防水效果。

防水工程施工专项方案

防水工程施工专项方案

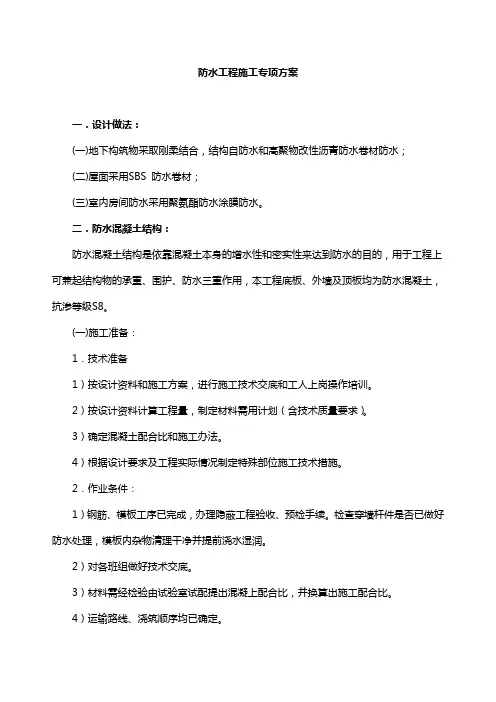

防水工程施工专项方案一.设计做法:(一)地下构筑物采取刚柔结合,结构自防水和高聚物改性沥青防水卷材防水;(二)屋面采用SBS 防水卷材;(三)室内房间防水采用聚氨酯防水涂膜防水。

二.防水混凝土结构:防水混凝土结构是依靠混凝土本身的增水性和密实性来达到防水的目的,用于工程上可兼起结构物的承重、围护、防水三重作用,本工程底板、外墙及顶板均为防水混凝土,抗渗等级S8。

(一)施工准备:1.技术准备1)按设计资料和施工方案,进行施工技术交底和工人上岗操作培训。

2)按设计资料计算工程量,制定材料需用计划(含技术质量要求)。

3)确定混凝土配合比和施工办法。

4)根据设计要求及工程实际情况制定特殊部位施工技术措施。

2.作业条件:1)钢筋、模板工序已完成,办理隐蔽工程验收、预检手续。

检查穿墙杆件是否已做好防水处理,模板内杂物清理干净并提前浇水湿润。

2)对各班组做好技术交底。

3)材料需经检验由试验室试配提出混凝上配合比,并换算出施工配合比。

4)运输路线、浇筑顺序均已确定。

(二)施工工艺流程:施工准备→混凝土配制→运输→混凝土浇筑→养护。

(三)施工操作要点:1.模板支设要求表面平整,拼缝严密,吸湿性小,支撑牢固,墙模板采用对拉螺栓固定时,应在螺栓中间加焊止水片, 管道、套管等穿墙时,应加焊止水环,并焊满。

2.混凝土配制选购商品混凝土应遵照《预拌混凝土》GB 14902 的相关规定。

混凝土应按照设计配合比,根据当天测定骨料含水率,计算出施工配合比配制,各种材料用量应逐一计量,且每盘混凝土各组成材料计量结果的偏差应符合下表的规规定。

混凝土组成材料计量结果允许偏差(%)普通防水混凝土坍落度不宜大于50mm,混凝土坍落度允许偏差参见下表混凝土坍落度允许偏差表3.运输混凝土运输供应保持连续均衡,间隔时间不应超过1.5h , 夏季或运距较远可适当掺人缓凝剂,防水混凝土拌合物运输后如出现离析,浇筑前应进行二次拌合。

当坍落度损失后不能满足施工要求时,应加人原水灰比的水泥浆或二次掺加减水剂进行搅拌,严禁直接加水。

防水工程专项施工方案

防水工程专项施工方案

防水工程专项施工方案一、工程概述本文档旨在制定一份全面的防水工程专项施工方案,以确保工程质量和进度的达标完成。

本工程的主要目标是在建筑工程中提供有效的防水保护,防止水分渗透和漏水等问题。

二、施工组织为了保证施工工作的顺利进行,我们将建立以下施工组织:1. 项目经理负责整个防水工程的管理和协调。

2. 施工队伍包括施工人员、技术人员和管理人员等。

三、施工准备阶段在施工正式开始之前,我们将进行以下准备工作:1. 质量控制计划编制和实施针对防水工程的质量控制计划,明确防水材料的选择、施工方法和验收标准等。

2. 工程材料采购根据工程需求,采购符合标准要求的防水材料,如防水涂料、防水卷材等。

3. 施工设备准备准备和调配必要的施工设备和工具,如刷子、辊筒、焊接机等。

4. 人力资源调配根据施工计划,组织调配合适的施工人员和工程技术人员。

四、施工过程1. 表面处理施工前,我们将对被保护的构件表面进行处理,包括清洁、修复和防腐处理等。

2. 防水层施工根据设计要求和质量控制计划,选择合适的防水材料和施工方法进行防水层的施工。

可能的施工方法包括涂刷、喷涂、卷材铺设等。

3. 细部处理对防水层与构件接缝、漏水点等细节部位进行特殊处理,如焊接、粘贴、密封等。

4. 施工质量检验在施工过程中,定期进行施工质量检验,确保每个施工阶段的质量达到标准要求。

5. 防水层保护在防水层施工完成后,及时进行保护措施,以免施工过程中出现意外损坏。

五、施工验收阶段在施工完成后,进行施工质量验收,以确保防水工程达到设计要求和规范要求。

主要包括以下步骤:1. 技术检查对施工质量进行细致的检查,如防水层的厚度、表面平整度、材料粘结情况等。

2. 施工质量评定根据检查结果,评定施工质量的优劣,确定是否符合规范要求。

3. 文件整理整理相关文件和资料,并归档保存。

六、施工安全与环境保护在整个施工过程中,我们注重施工安全和环境保护。

在施工前,将编制安全施工方案和环境保护措施,并进行相应的培训。

防水工程专项施工方案

防水工程专项施工方案

防水工程专项施工方案目录第一章各分部分项工程的主要施工方法 (1)1.1JS水泥基防水涂料施工方法 (1)1.2湿贴自粘聚合物防水卷材施工方法 (2)第二章施工机械及人员安排 (6)2.1主要施工机械 (6)2.2劳动力安排计划 (7)第三章确保工程质量的技术组织措施 (9)第四章确保安全生产的技术组织措施 (9)4.1安全生产管理措施 (10)4.2主要安全技术措施 (11)第五章确保文明施工的技术组织措施 (11)第六章确保工期的技术组织措施 (14)第七章成品保护措施 (15)7.1卷材类产品成品保护措施 (15)7.2涂料类产品成品保护措施 (16)第八章注意事项 (17)8.1卷材类产品注意事项 (17)8.2涂料类产品注意事项 (18)防水工程专项施工方案第一章各分部分项工程的主要施工方法1.1JS水泥基防水涂料施工方法一、基层条件:1、清除基层表面杂质、油污、砂子,突突出表面的石子、砂浆疙瘩等应清除干净,清扫工作必须在施工中随时进行。

2、为保证涂膜牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑、不起砂、不起皮。

3、对基层含水率无要求,基面若有明水,扫除即可。

二、工艺流程:基面处理→涂底胶→水泥基防水涂料配制→节点部位加强处理→大面涂刮水泥基防水涂料→防水层收头→组织验收三、施工步骤:1、基层处理:用铁铲、扫把等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要重新修整,阴阳角部位在找平时做成圆弧形。

2、涂底胶:基层平整较差时,在改性剂中掺和适量的水(一般比例为改性剂:水=1:4)搅拌均匀后,涂抹在基层。

3、水泥基防水涂料配制:现将防水涂料按施工要求比例配置好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完。

4、节点部位加强处理:按设计或规范要求对接点部位(阴阳角、施工缝、地漏等)涂刷水泥基防水涂料加强层,涂料中间加设胎体材料增强。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术方案
一、工程概况
1、本项目位于鄂尔多斯市东胜铁西二期开发区、东临西贸路,南
临鄂托克西街,约1.38公顷。

本项目拟建建筑面积约3.5万平方米。

由三个分叉组成,第一个分叉为三层阅览室;第二个分叉为五层阅览室;第三个分叉为二层地区展厅;第一个与第二个分叉由四层图书馆大厅连为一体;第二个与第三个分叉由二层报告厅连为一体。

建筑最高五层,最低两层。

总高度24米。

南北向约220米,东向约150米。

功能分为两部分,其中图书馆建筑面积约为2.8万平方米,鄂尔多斯规划展览馆建筑面积约为0.7平方米。

2、建筑结构的安全等级及设计使用年限
建筑结构的安全等级:二级地基基础设计等级:乙级
设计基准期:50年使用设计年限:50年
抗震设防类别:丙类建筑物耐火等级:2级
地下室防水等级:二级
环境类别:露天或与土壤接触的环境:二b类其余:一类
二、编制依据
1、国家标准《建筑工程施工质量验收统一标准》(GB50300-2001)
2、国家标准《地下工程防水技术规范》(GB50108-2001)
3、国家标准《地下防水工程质量验收规范》(GB50208-2002)
4、工程设计文件、施工图纸;
5、工程设计变更文件;
6、本工程特点,施工现场条件等;
7、招标文件其他要求的技术。

三、施工准备
3.1、材料设计
工程防水材料根据设计要求采用-25℃,3mm+4mmSBS聚酯胎防水卷材,热熔施工(其性能应具有较高的抗拉强度和延伸性,良好的耐高温性能和优良的抗腐蚀性,与基面应形成良好的粘结力),占粘350号石油沥青油毡一层,其保护防水卷材作用,保护层为50厚C20细石砼。

3.2、材料准备
卷材选用北京东方红牌3mm+4mmSBS聚酯胎沥青防水卷材,型号规格SBSSIDYDE4,进场时附带有该批产品出厂检验报告及合格证,准用证等。

使用前在现场监理工程师见证下做好进场的检验工作,合格后方可使用。

在施工中必要时,做好抽样送检。

保护层采用50厚C20细石砼,采用商砼,进场时附带原材料检验报告及合格证,以及商砼资质,试验材料。

具体施工验收程序见下图:
3.3、技术准备;
3.3.1、公司将派选优秀的如你愿组建项目经理部、组织过硬的施工队伍,以把现场人员的政治思想工作做起来,人人以确保工程质量达到优良为中心,以施工图为准,按国家验收标准施工,争创优质安全文明工程。

3.3.2、组织图纸学习及专业技术会审,进行对专业施工人员设计交底,对图纸存在问题及特殊部位的施工方法、施工要求进行答疑。

3.3.3、施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工,做到岗位职责明确,分工到人以确保工程顺利进行。

3.3.4、施工前对水平及垂直基层经过处理清洁。

水平基层必须平整、坚实、无空鼓起砂、起皮现象。

垂直基底表面必须干净无灰尘稀泥及其他碎屑物,所有的小空隙,砂眼可用堵漏剂掺少许清水搅拌成湿团将其抹平,阴阳角用水泥胶抹成450圆润面。

四、施工布置
1、工期安排
开工日期为2009年8月29日——2006年9月5日,共计7天,保护层于2009年9月6日浇筑,于9月9日具备钢筋绑扎。

2、施工起点流向
为赶工期,能使各个工序之间搭接施工,上道工序一让出工作面,下道工序便开始施工,防水卷材从东端开始铺贴向西推进,卷材铺料南北方向。

3 施工机具
4、施工人员准备
我项目部专业防水施工人员为10名,大多参加过大型防水施工。

5.4、清理基层:
把基层表面的尘土杂物清理干净。

5.5、涂刷基层处理剂
5.5.1、基层处理剂的作用是:向水泥基层面渗透,以堵塞水泥的基础毛细孔,防止地下水从毛细管析出。

利用向地面渗透形成的“塞柱”,增加卷材与基础的附着力。

5.5.2、沥青底油考虑了向下渗透形成牢固的塞柱以及与卷材相匹配的情况,制定出其生产配方、加工工艺。

所以,在选用北京东方红牌卷材时,选择沥青底油,以保证防水的整体性能。

底油的涂刷要均匀一致,不能漏刷,不能有堆积,一般经过6小时左右,达到干燥程度方可施工。

5.5.3、对转角、积水坑、电梯井等部位附加层,方法是按细部形状卷材剪好,形状合适后,再将卷材的底面用汽油喷灯烘烤,将其底面呈熔融状态,立即黏贴在已涂、刷基层处理剂的基层上,附加层必须贴实,黏贴牢固,无空鼓。

检查全合格后再铺贴面层卷材。

5.6、立墙防水
5.6.1、立墙砼分段施工后,要及时对砼外墙的外表面进行处理,将模拼缝的毛槎,砼表面的缺陷修补平整,外墙防水螺栓处剔进20mm,将螺栓割断,用水泥浆剔凿处补平。

立墙砼干燥以后,可以开始做外墙防水。

5.6.2、立面防水收头外卷在底板砖模上,防水卷材甩过砖模,用干砖砌1-2层,预用卷材铺设好并用塑料布或编织袋包裹保护,在其他工
艺施工进行的时候设专人看管保护。

待做立墙防水时将外卷预留部分,分层错槎黏贴在立面墙体上,立墙防水与其压槎黏贴。

对于外卷部分损害的部位,可将其下侧保护砖墙小心拆除,露出未损害的卷材,压槎作立墙防水。

5.6.3、立墙卷材铺设操作,卷材从砖模顶部开始,竖向贴至外墙散水砼下层做收头。

穿墙管道与套管之间的油麻油水电专业人员填塞,防水卷材要裹到管道上不小于100mm。

5.6.4、防水层施工、检查完毕后,立墙铺设50mm厚聚苯板作为保护层,随即进行回填土施工。

5.6.5、防水层和保护层做隐蔽检查。

5.6.6、地下结构采用3:7灰土回填参照图集。

5.6.7、地下防水工序为特殊工序,施工中要做好连续监控记录。

6、铺贴施工。

6.1、弹性定位
在已处理好的基层表面,按材料的宽度留出搭接尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行铺贴施工,按照规范要求长、短边搭接不得小于100mm。

6.2、铺贴卷材
地下室工程卷材防水层应先铺贴层面,后铺贴立面,平面铺贴时将整卷卷材置于铺贴始端,对准基础上已弹好的粉线滚展卷材约1米。

由一人站在卷材正面将这一米卷材拉起,另一人手持喷灯站在卷材底面方向烘烤卷材,待卷材底面呈熔融状态即进行铺贴,将端部卷。
