砼试块留置方案
混凝土试块留置方案

……工程项目混凝土试块留置方案1、施工图纸2、《混凝土结构工程施工质量验收规范》(GB50204--2022)3、《混凝土强度检验评定标准》(GB50107--2022)4、《预拌混凝土》 (GB/T14902-2022)5、《混凝土结构工程施工规范》(GB 50666-2022)6、《混凝土外加剂应用技术规程》(GB50119--2022)7、《混凝土冬期施工技术规程》(JGJ 104--2022)8、《房屋建造工程和市政基础设施工程实行见证取样和送检的规定》9、设计文件施工图、图纸会审记录等二、本工程总建造面积 123456m2。
由 1#楼、 1#楼、 1#楼、 1#楼、 1# 楼、地下室及非人防地下室组成。
本工程采用的混凝土全部为商品混凝土,混凝土试块的留置方法如下:(1)每拌制 100 盘且不超过 100m3 的同一配合比混凝土,取样不得少于一次;(2) 每工作班拌制的同一配合比的混凝土不足 100 盘时,取样不得少于一次;(3)每次连续浇筑超过 1000 m3 时,同一配合比的混凝土每 200 m3 取样不得少于一次;(4)每一楼层、同一配合比混凝土,取样不得少于一次;(5)每次取样应至少留置一组试件。
(1)对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件。
(2)同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不得低于 10 组,且不应少于 3 组。
(3)同条件养护试块应在达到等效养护龄期时进行强度试验。
等效养护龄期应根据同条件养护试件强度与在标准养护条件下 28d 龄期试件强度相等的原则确定。
(4)等效养护龄期可取按日平均温度逐日累计达到600℃.d 时对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于 60d。
地下室顶板、梁至屋面顶板、梁,每一楼层不同混凝土等级均做一组拆模试块。
(1)普通抗渗混凝土结构,其砼试件应在浇筑地点随机取样。
砼试块的留置方案

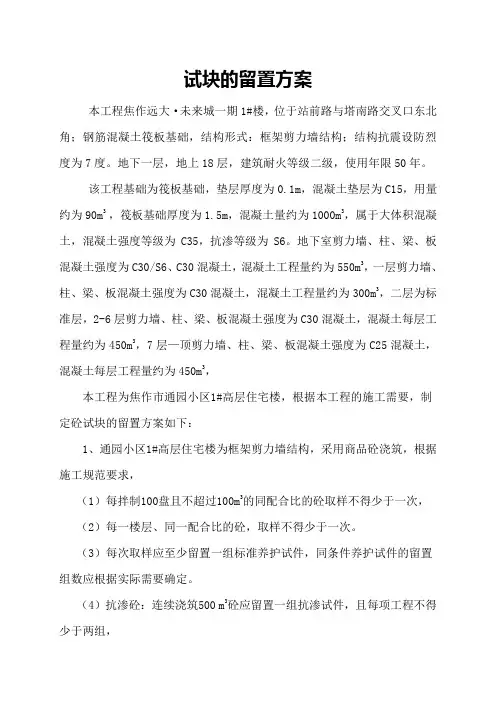

试块的留置方案本工程焦作远大·未来城一期1#楼,位于站前路与塔南路交叉口东北角;钢筋混凝土筏板基础,结构形式:框架剪力墙结构;结构抗震设防烈度为7度。
地下一层,地上18层,建筑耐火等级二级,使用年限50年。
该工程基础为筏板基础,垫层厚度为0.1m,混凝土垫层为C15,用量约为90m3 ,筏板基础厚度为1.5m,混凝土量约为1000m3,属于大体积混凝土,混凝土强度等级为C35,抗渗等级为S6。
地下室剪力墙、柱、梁、板混凝土强度为C30/S6、C30混凝土,混凝土工程量约为550m3,一层剪力墙、柱、梁、板混凝土强度为C30混凝土,混凝土工程量约为300m3,二层为标准层,2-6层剪力墙、柱、梁、板混凝土强度为C30混凝土,混凝土每层工程量约为450m3,7层—顶剪力墙、柱、梁、板混凝土强度为C25混凝土,混凝土每层工程量约为450m3,本工程为焦作市通园小区1#高层住宅楼,根据本工程的施工需要,制定砼试块的留置方案如下:1、通园小区1#高层住宅楼为框架剪力墙结构,采用商品砼浇筑,根据施工规范要求,(1)每拌制100盘且不超过100m3的同配合比的砼取样不得少于一次,(2)每一楼层、同一配合比的砼,取样不得少于一次。
(3)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
(4)抗渗砼:连续浇筑500 m3砼应留置一组抗渗试件,且每项工程不得少于两组,首次使用砼的配合比应进行开盘鉴定,其工作性应满足设计配合比的要求,开始生产时应至少留置一组标准养护试件,作为验证配合比的依据。
2、基础砼试块的留置:垫层为C15砼,根据基础垫层混凝土立方量,本分项工程应留置试块2组,标准养护及同条件养护各1组。
基础筏板为C35/S6砼,根据砼的立方量,标准养护试块至少留8组,同条件试块留置3组,抗渗混凝土试块留置3组。
地下室剪力墙、柱、梁、板为混凝土强度为C30及C30/S6(外墙及外墙柱为C30/S6,其余为C30)。
混凝土同条件养护试件留置方案

混凝土同条件养护试件留置方案一、试验目的和背景混凝土同条件养护试件留置是为了验证混凝土的强度发展规律和养护期对混凝土强度的影响。
通过制备一定数量的混凝土试件,在相同的养护条件下不同时期进行试件强度测试,以确定混凝土的早期、中期和后期强度发展规律,并评估混凝土的抗压强度。
二、试件制备1.混凝土配合比:根据工程设计要求和混凝土强度等级确定配合比,并确保配合比的精确性和合理性。
2. 试件形状和尺寸:制备标准试件,通常使用立方体或圆柱体试件。
常见的尺寸包括100 mm x 100 mm x 100 mm和150 mm x 150 mm x 150 mm的立方体,以及150 mm直径 x 300 mm高度的圆柱体。
3.试件数量:根据设计要求和试验需要确定试件数量,通常不少于3个。
4.混凝土搅拌:采用机械搅拌方式进行混凝土搅拌,确保搅拌均匀和充分。
5.试件制备:将混凝土倒入试件模具中,在模具内部进行振捣或轻拍以排除气泡,并保证混凝土填充整齐且密实。
制备完成后,将试件平整刮平,并在试件顶部标明试件编号、配合比和浇筑日期。
三、试件保养1.初期保养:混凝土试件浇筑完成后,应立即进行初期保养,避免试件表面早期干燥和龟裂。
推荐的初期保养方式包括:在试件表面覆盖湿润的拖把或织物,或者加盖塑料薄膜等。
2.中期保养:在初期保养结束后,应继续进行中期保养。
常见的中期保养方式包括:覆盖湿润的织物或毛巾,并保持湿润。
3.后期保养:在试件达到养护期要求后,可继续进行后期保养。
常见的后期保养方式包括:将试件放置在养护水池中,保持试件周围湿润,避免试件受到外界干燥空气的影响。
四、试验与测试1.试验时间节点:根据需求和试验计划,选择试验时间节点。
常见的时间节点包括:混凝土浇筑后3、7、14和28天,以及更长时间节点如56天、90天等。
2.试验方法:使用适当的压力机和试验设备进行试验,测量试件的抗压强度。
3.结果记录与分析:在每个时间节点完成试验后,记录试件的抗压强度,并进行数据分析和统计。
砼试块同条件留置与养护方案

砼试块同条件留置与养护方案一、方案目的本方案的目的是确保砼试块在养护期内得到适当的保护和养护,以保证试块的强度发展和性能的稳定性。
二、方案内容1.试块制备:按照设计要求,在选用合适的材料和配合比的前提下,制备出符合规范要求的砼试块。
2.留置试验:试块制备完毕后,应放置在适当的试验台上,并进行留置试验。
留置试验时间一般为28天。
3.温度控制:试块在留置期间应放置在通风、没有直射阳光的环境中。
室温应维持在20°C至25°C范围内,比较合适的温度为23°C。
试块表面还可以覆盖保湿布以防止水分的过早蒸发。
4.湿度控制:在留置试验期间,试块应保持一定的湿度。
可以在试块周围放置保湿渣或喷水进行湿度控制。
湿度应保持在90%以上,以确保试块得到充分的水化反应。
5.其他措施:为了确保试块的养护,还可以采取其他一些措施,如防止外界的震动、冲击等,以及禁止人员靠近试验台。
三、方案实施步骤1.试块制备:按照设计要求制备符合规范要求的砼试块。
2. 试块放置:将试块放置在适当的试验台上,离地面高度为150mm至300mm。
3.温度控制:通过调整试验现场的温度,将室温维持在20°C至25°C范围内。
试块周围可覆盖保湿布。
4.湿度控制:通过保湿渣或喷水的方式,保持试块的湿度在90%以上。
5.其他措施:禁止外界的震动、冲击等,以及禁止人员靠近试验台。
四、方案效果评估1.强度测试:试块在28天后,进行强度测试,评估试块的强度发展情况。
2.外观检查:检查试块的表面状况,评价养护效果。
3.性能评估:观察试块的抗渗性、抗冻性等性能,评价养护效果。
4.结构安全性评估:通过试块的测试结果,评估结构的安全性。
五、方案优化在实施过程中,可以根据实际情况进行优化。
比如,可以增加保湿措施,如常规喷水、湿布覆盖等,以提升试块的湿度。
同时,也可以结合模拟试验或数值模拟,进行养护效果的评估和优化调整。
六、方案总结砼试块的同条件留置与养护方案是为了保证试块在养护期间能得到适当的保护和养护。
砼试块留置方案

砼试块留置方案
砼试块留置方案是指将混凝土试块保留一定时间后进行试验的计划和安排。
留置试块是为了了解混凝土的强度发展情况、评估结构的承载能力和质量控制。
以下是一个常见的砼试块留置方案:
1. 根据工程需要和试验要求,确定留置试块的数量和时间。
一般来说,每立方混凝土留置2-3个试块,试验时间一般为7天、14天和28天。
2. 在混凝土浇筑后,进行标记,包括项目名称、日期和试块代号等信息。
3. 将试块放置在养护室或专用试块箱中,保持湿润环境,避免试块表面干燥和龟裂。
4. 在试块留置期间,进行养护管理,包括定期保持试块湿润、记录温度和湿度、检查试块表面质量等。
5. 在留置试块试验时,按照相关标准要求进行试验操作,包括试块尺寸测量、弯曲和压缩强度测试等。
6. 根据试验结果,评估混凝土的强度发展趋势,并与设计要求进行比较。
不同的工程和试验要求可能会有所不同,在制定砼试块留置方案时要考虑到具体情况进行调整。
此外,加强试块的养护管理有助于保证试验结果的准确性和可靠性。
桩基础混凝土试块的留置方法有哪些

桩基础混凝土试块的留置方法有哪些范本一:科技风格正文:一:桩基础混凝土试块的留置方法桩基础混凝土试块的留置方法有如下几种:1. 现场留置:在施工现场直接进行试块浇注,然后在固化期结束后进行试验;2. 转运留置:将试块从施工现场转运至试验室进行存放,待固化期结束后进行试验;3. 外购试块:有时候施工现场无法满足试块的制作要求,需要从外部购买试块进行留置和试验。
二:现场留置方法的细化现场留置方法有如下几个细化步骤:1. 准备工作:准备好试块的模具以及浇注混凝土所需的材料和设备;2. 浇筑混凝土:在模具中浇筑混凝土,并且确保混凝土均匀且密实;3. 标识试块:在试块上标识好相关的信息,如日期、试块编号等;4. 养护:在试块浇筑结束后进行适当的养护措施,如覆盖湿润毛巾、喷水保持湿润等;5. 存放:将试块放置在安全稳定的位置,避免发生损坏或者移位;6. 试验:待试块固化期结束后,将试块取出进行试验,如抗压强度试验等。
三:转运留置方法的细化转运留置方法有如下几个细化步骤:1. 准备工作:准备好合适的容器或包装材料,以及适当的转运工具;2. 封装试块:将试块放置于容器中,并且确保容器的密封性,以防止混凝土试块的破损;3. 标识试块:在容器上标识好相关的信息,如日期、试块编号等;4. 转运:将试块从施工现场转运至试验室,避免过程中发生摔落或者碰撞等意外情况;5. 存放:将试块安放在试验室的指定位置,避免发生损坏或者移位;6. 试验:待试块固化期结束后,将试块取出进行试验,如抗压强度试验等。
附件:本文档涉及附件:无法律名词及注释:本文所涉及的法律名词及注释:无范本二:正式风格正文:一:桩基础混凝土试块的留置方法本文将介绍桩基础混凝土试块的留置方法,主要包括现场留置、转运留置和外购试块三种方法。
1. 现场留置:现场留置是指在施工现场直接进行试块浇注的方法。
具体步骤如下:1.1 准备工作:- 准备试块所需的模具以及浇注混凝土所需的材料和设备;- 检查模具的完整性和清洁度。
住宅项目同条件混凝土试块留置方案

住宅项目同条件混凝土试块留置方案一、试块的取样留置1、根据混凝土结构工程施工质量验收规范《GB50204-2002》规定:(1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;(2)每一楼层、同一配合比的混凝土,取样不得少一次。
对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。
2、同条件养护试件所对要的结构构件或结构部位,要由监理、建设、施工单位共同选定;3、对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件;4、根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。
5、拆模同条件试块(判定砼是否达到设计要求或规范要求的强度),按每一施工流水段至少留置一组同条件试块。
6、同条件养护龄期取按平均日温度累计达到600℃•d时所对应的龄期,0℃及以下的龄期不计入,同条件养护龄期不小于14d,也不宜大于60d。
7、同条件养护试件的强度代表值要根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GB/T50107-2010的规定确定后,乘折算系数取用;折算系数宜为1.10,也可以根据当地的试验统计结果作适当调整。
8、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。
同条件养护试件送达检测机构填写来样登记时,要根据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构。
根据本工程实际现场和混凝土方量的需要,确定本工程留置同条件养护试件的部位与组数。
具体同条件留置取样详见下表:二、试件制作1、试块模应具有合格证的合格产品,试块模规格为150×150×150,一组三块。
2、试块制作应由具有试验员资质的专人制作。
3、同条件养护试块制作取样点应在留置部位入模处,并且由监理见证取样,跟踪检查。
4、同条件试块制作采用人工插捣方法。
5、同条件试块制作应严格按试块制作规范要求进行。
混凝土试块留置方案

混凝土试块留置方案
混凝土试块的制作需要遵循相关的标准和规范。
常见的试块尺寸包括150mm×150mm×150mm和100mm×100mm×100mm,具体尺寸应根据工程需要和标准规定进行确定。
试块应由混凝土浇筑时所使用的相同成分和配制方法制作,确保试块能够真实反映出混凝土的性能。
混凝土试块的留置时间应根据混凝土的设计强度等因素确定。
一般情况下,混凝土试块的留置时间为7天、14天、28天等。
这些时间对应了试块的早期强度、中期强度和最终强度的测试。
早期强度的测试可以用来评估混凝土的施工质量,中期和最终强度的测试可以用来评估混凝土的强度发展趋势和设计强度的达成情况。
1.试块应在混凝土浇筑后立即标记,标明浇筑日期、混凝土标号等信息,以便于管理和追踪。
2.试块应放置在符合要求的试验室内,试验室应具备恒温湿度条件,并进行定期维护和检查,确保试块的环境条件稳定。
3.试块放置时应避免阳光直射、风吹雨淋等恶劣环境,以免影响试块的强度发展。
4.试块的保养应根据标准要求进行,一般包括覆盖试块表面,保持试块湿润,避免试块水分流失。
总之,混凝土试块留置方案是确保混凝土结构质量和安全的重要措施之一、通过制定合理的试块制作和留置方案,并严格按照要求进行操作和管理,可以有效评估混凝土的性能和强度发展,为工程质量的控制和提升提供可靠的数据依据。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土试块留置方案
一、编制依据
1、华宸佳园10+14#、13#、15#—18#楼施工图纸
2、《建设管理条例》(中华人民共和国国务院令第279号)
3、《混凝土结构工程施工质量验收规范》(GB50204--2002)
4、《工程建设标准强制性条文》(2002年版)
5、《混凝土强度检验评定标准》(GBJ107--1987)
6、《建筑施工手册》(第四版)
7、《混凝土外加剂应用技术规程》(GB50119--2003)
8、《混凝土冬期施工技术规程》(JGJ/T10--1995)
9、《粉煤灰混凝土应用技术规范》(GBJ146--1986)
10、《工程和市政基础设施工程实行见证取样和送检的规定》
建建【2000】211号
二、工程概况
本工程位于庄河市永兴街北(原庄河柴油机厂):其中10+14#、15#楼,基础为人工挖孔灌注桩,框架结构,地下一层,地上六跃七层;13#、16#为独立基础,框剪结构,地下一层,地上二十四层;17#、18#楼基础为人工挖孔灌注桩,框剪结构,地下一层,地上二十四层。
总建筑面积约56000M2。
三、施工混凝土试块管理保证体系
现场混凝土试块管理是一项非常重要、严肃的技术工作,管理人员要尽职尽责。
四、混凝土强度等级设计要求
13#楼垫层为C10;承台砼为C30;承台顶面~14.950M柱与剪力墙为C40、梁板为C35;14.950M~35.950M柱与剪力墙为C35、梁板为C30;35.950M~53.950M柱与剪力墙为C30、梁板为C25;53.950M以上均为C25.
10+14#楼垫层C10,桩身、护壁及承台为C25;桩基承台顶面至-0.050M 所有砼为C30,-0.050M以上所有的砼为C25。
其他楼号砼试块留置参考13#、10+14#楼方法留置。
五、预控计划
根据该工程的工程量,依据图纸要求,依照有关文件、法规及施工试验的规程、规范的要求,对现场的混凝土试验做出一个预控计划,以便有条不紊的做好试验工作,真正做到把好混凝土质量关。
1、做到见证取样工作
该工程混凝土试块的制作在监理工程师的见证下进行,由施工人员在现场取样,并制作成型。
初凝后在混凝土试块表面作好标识:楼号、施工部位、砼强度等级,成型日期;按时拆模,养护。
在操作过程中要爱惜试模,轻拿轻放,拆模时不得任意敲打,拆模后,试模要涂油存放,防止生锈。
2、混凝土分别留置标准养护、同条件拆模时掌握混凝土强度二种不同用途的试块。
六、试块的留置方法
本工程采用的混凝土全部为,混凝土试块的留置方法如下:
1、每拌制100盘且不超过100m3的同配合比的混凝土,其取样不少于一次。
2、现浇结构每一现浇楼层同一配合比的混凝土,其取样不少于一次;同一单位工程每一验收项目中同配合比的混凝土,其取样不得少于一次。
3、每次取样至少留置一组标准试块。
对涉及混凝土结构安全的重要部位,应与监理工程师进行共同确定留置结构实体检验用同条件试块,一般每一个工程同一强度等级的混凝土,在留置结构实体检验用同条件养护试块时,应根据混凝土量和结构重要性确定留置数量,一般不宜少于3组。
4、桩基,每50M3留置一组,且每根桩不得少于一组试块。
4、混凝土强度检验用同条件养护试件的留置、养护和强度代表值应符合下列要求:
同条件养护试件所对应的结构构件或结构部位,由监理工程师(建设)、施工等各方共同选定。
对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件。
同条件养护试件拆模后,应放置在钢筋笼子中,挂于所代表的混凝土母体处,与母体混凝土结构采取相同的养护方法。
七、混凝土试块留置组数
(一)13#楼
混凝土试块留置组数
序号 1 2 3 4
混凝土强度等级C40 C35 C30 C25
施工部位:地下室~5层柱与剪力墙地下室~五层梁板及6层~12层柱与剪力墙6~12层梁板及13层~18层柱与剪力13-18层梁板及19层以上层柱剪力墙梁板
同条件留置组数6 19 20 26
标养留置组数 6 19 20 26
序号 5
混凝土强度等级C10
施工部垫层
同条件留置组数1
标养留置组数1
(二)10+14#楼
砼留置组数
序号 1 2 3
砼强度等级:C30 C25 C10
施工部位:桩基承台顶面至-0.050M 所有砼为C30 桩基、承台及-0.050M 以上所有的砼垫层
同条件留置组数 5 91 1
标养留置组数 5 91 1
八、标养室
1.房屋要求,根据工程规模的大小确定标养室的面积,最小不少于5平方米。
2.砌筑水池(或设水箱)养护。
3.标准养护室中须配置温度计,湿度计,温、湿度应由专人每天记录。
4. 建立标养室的管理制度并严格执行
大连金玛宏寰建设集团有限公司
华宸佳园项目部
2010年7月1日。
