电气安装监理细则
电气工程监理实施细则

电气工程监理实施细则一、背景介绍电气工程监理在工程建设中起着至关重要的作用。
为了保证电气工程的质量和安全,制定了电气工程监理实施细则。
本文将详细介绍该细则的内容和要求。
二、监理资质要求1. 监理单位应具备相应资质,包括监理人员的相关资格证书和工程监理资格。
2. 监理人员应具备一定的工程经验和专业知识,熟悉电气工程监理的各项规定和标准。
三、监理程序1. 前期准备在电气工程施工前,监理人员应与业主和施工单位进行沟通,明确监理的责任和范围。
2. 施工过程监理2.1 监理人员应对电气工程的施工过程进行全程监管,包括设备安装、布线、接地等环节。
2.2 监理人员应参与工程质量验收,确保电气工程符合相关规范和标准。
3. 现场巡检3.1 监理人员应定期巡检施工现场,发现问题及时进行整改,并记录巡检情况。
3.2 巡检记录应详细准确,包括时间、地点、问题描述以及整改情况等。
4. 质量验收4.1 监理人员应对电气工程进行质量验收,确保施工过程和成果符合相关标准和规范。
4.2 验收结果应及时向业主和施工单位反馈,并及时处理验收中发现的问题。
五、监理报告监理人员应每月向业主提交监理报告,汇报工程进展和存在的问题,并提出相应的建议和解决方案。
六、总结与建议电气工程监理实施细则对于有效监督和控制工程质量具有重要意义。
监理人员应具备专业知识和严谨的工作态度,确保电气工程的安全和质量。
同时,监理单位和业主应密切合作,共同推动工程的顺利进行。
以上是电气工程监理实施细则的主要内容,希望对您有所帮助。
在实际工作中,请严格按照细则的要求进行操作,维护工程的质量和安全。
祝工作顺利!。
电气监理细则范本

电气监理细则范本一、项目概述本文档旨在为电气监理工作提供详细的操作指南,确保电气安装工程的质量和安全。
电气监理是电气工程施工阶段的重要环节,通过有效的监督和检查工作,保障电气设备安全运行,确保施工符合相关法律法规和工程设计要求。
二、监理职责1.监督施工单位按照电气工程设计方案进行施工,提供技术指导和问题解答;2.检查各项材料的质量和合格证明,并进行登记记录;3.监督施工单位对电气设备的安装、调试、试运行等工作的合理性和规范性;4.检查施工单位的工作记录和报告,确保施工进度和质量符合要求;5.及时发现施工过程中的问题和隐患,并提出整改措施;6.完成委托方的其他工作任务。
三、监理流程1.施工前:•监理人员需仔细研究电气工程设计方案,并与工程设计单位进行沟通,确保理解设计要求;•检查施工单位的施工计划和实施方案,与设计方案进行对照,确保一致;•对施工单位提供的施工材料进行验收,记录材料的品质和数量,并保存相关合格证明;•确认工程现场的安全措施和施工条件是否满足要求。
2.施工中:•监督施工方按照设计要求进行安装工作,检查材料和设备的合格证明是否符合要求;•进行施工现场的检查,验证施工单位的施工记录、报告和进度计划;•审核施工单位提出的加班申请和工程变更申请,确保符合相关规定;•及时发现施工过程中的问题和隐患,并提出整改措施;•协调施工单位与其它相关单位的工作,确保顺利进行。
3.施工后:•检查施工单位进行的试运行和调试工作,确保符合设计要求;•进行质量验收工作,核对安装记录和检测报告;•协助设计单位进行工程竣工验收,并提供相应的监理资料和报告;•做好项目结案工作,电气监理的经验和教训,准备相关知识积累和技术文档。
四、监理要求1.监理人员需具备相应的电气工程知识和监理经验,熟悉相关法律法规和规范;2.监理人员应具备良好的沟通和协调能力,与施工单位保持密切合作,及时反馈问题和隐患;3.监理人员应严格遵守职业道德和监理规范,保证工作的公正性和客观性;4.监理人员应具备较强的组织和管理能力,能够合理安排工作,保证质量和进度要求的完成。
电气安装工程监理实施细则范文(4篇)

电气安装工程监理实施细则范文第一章总则第一条目的和依据为了确保电气安装工程的质量,规范工程的施工过程,保证施工的安全,满足工程的需求,制定本细则。
第二条适用范围本细则适用于对电气安装工程进行监理的过程和内容。
第三条监理人员的职责1. 监理人员应具备相应的资质和经验,并能熟练掌握电气工程的规范和标准。
2. 监理人员应在工程各个阶段进行现场巡视和检查,并记录相关情况。
3. 监理人员应及时发现和处理工程中出现的问题,并提出合理的解决方案。
4. 监理人员应与施工方保持良好的沟通和协调,共同解决工程中的问题。
5. 监理人员应对工程进行定期检查,确保施工过程的合理性和质量的可控性。
第四条监理的程序1. 监理的程序分为前期准备、施工过程监理和竣工验收等阶段。
2. 前期准备阶段包括研究施工方案、评审施工图纸和材料清单等。
3. 施工过程监理阶段包括现场巡视、施工质量检查和问题处理等。
4. 竣工验收阶段包括对工程的最终验收和整改意见的提出。
第五条监理的内容1. 监理的内容包括工程施工方案的评审、施工现场的巡视和检查、施工质量的控制、问题的处理和工程的竣工验收等。
2. 工程施工方案的评审应考虑施工的合理性和安全性,并在现场会议上进行讨论和确定。
3. 施工现场的巡视和检查应涉及施工人员的资质和安全意识、施工设备的状态和维护、材料的质量和验收等方面。
4. 施工质量的控制应包括对基础设施的检查、电线电缆的敷设和连接、电气设备的安装和调试等。
5. 问题的处理应及时跟进,并记录整改的过程和结果。
6. 工程的竣工验收应包括对工程的总体评估和验收报告的撰写。
第六条监理记录的要求1. 监理记录应详细记录现场巡视和检查的情况,包括时间、地点、人员、问题的发生和处理等。
2. 监理记录应包括文字描述和照片、视频等附件,以便于后期查阅和分析。
3. 监理记录应进行归档管理,并在竣工验收后进行整理和汇总。
第二章施工过程监理第七条施工现场的巡视和检查1. 施工现场的巡视和检查应由监理人员进行,包括定期巡视和临时检查。
电气工程监理实施细则

电气工程监理实施细则第一章:总则第二条:本细则适用于电气工程的监理实施,包括电力工程、通信工程、智能化工程以及相关设备的安装、调试和质量验收等工作。
第三条:电气工程监理应遵循公正、公平、公开的原则,确保工程质量和安全。
第四条:电气工程监理应具备相应的监理资质,监理人员应具备相关的职业资格证书和工程技术背景。
第五条:监理人员应熟悉电气工程的相关法律法规、规范标准、工程施工工艺和常见设备的性能特点等。
第六条:监理单位应建立健全的监理管理体系,确保监理工作的有序进行。
第二章:监理任务和责任第七条:监理单位应参与电气工程的施工方案审查和质量计划的编制,提出修改意见和补充要求。
第八条:监理单位应定期或不定期对工地进行巡视和检查,及时发现问题并提出整改要求。
第九条:监理单位应参与电气设备的选型、采购和验收等工作,确保设备的品质和性能满足工程要求。
第十条:监理单位应对施工方的施工进度进行监督,并及时向建设单位报告工程进展情况。
第十一条:监理单位应组织质量验收工作,确保工程质量达到相关规范标准。
第十二条:监理单位应及时书面向建设单位汇报监理工作的进展情况、存在的问题和建议。
第三章:监理工作的具体要求第十三条:监理人员应遵守有关安全生产的规定,不得违章指挥,确保施工现场的安全。
第十四条:监理人员应熟悉设计图纸、施工图纸和施工方案,及时发现设计不合理和施工偏离图纸的问题。
第十五条:监理人员应加强对施工现场质量检查,确保施工质量符合规范标准。
第十六条:监理人员应加强对施工方使用材料和施工方法的监督,不得使用不合格材料和违规施工。
第十七条:监理人员应加强对施工组织设计的监督,确保施工进度和施工质量的协调。
第十八条:监理人员应加强与建设单位、施工方、设计单位等的沟通,及时解决工程问题和纠纷。
第四章:监理报告和文件备案第十九条:监理人员应按照规定,定期向建设单位汇报监理工作的进展情况,包括工程进度、质量验收情况、存在的问题和建议等。
电气工程监理细则

电气工程监理细则一、引言电气工程监理是电气工程建设过程中必不可少的环节,旨在确保电气工程的质量和进度,降低工程风险,提高工程效率。
本文档旨在提供电气工程监理的细则,以便监理人员按照规定进行监理工作,从而达到监理目标。
二、监理范围1.电气设备的质量控制:监理人员应对电气设备的选型、采购、运输、安装、调试等各个环节进行监督和审核,确保设备的品质符合相关标准和规范。
2.电气施工过程的控制:监理人员应对电气工程的施工进度、质量进行监督,确保施工符合相关标准和规范。
3.安全控制:监理人员应对电气工程的安全控制进行监督,确保工程安全可靠。
三、监理任务1.审核设计文件:监理人员应仔细审核电气工程的设计文件,包括电气装置图、电气布线图、设备选型及电路设计等,确保设计符合规范和标准。
2.设备验收:监理人员应对进场电气设备进行验收,并填写相应的验收报告,确保设备的质量达标。
3.施工现场巡检:监理人员应定期巡查施工现场,检查电气设备的安装质量,确保施工符合设计图纸和要求。
4.工艺检查:监理人员应对电气工程的关键工艺进行检查,确保工程符合标准和规范。
5.安全检查:监理人员应对电气工程的安全措施和安全设备进行检查,确保工程安全可靠。
6.竣工验收:监理人员应对电气工程进行竣工验收,填写竣工验收报告,确保工程质量符合规范和标准。
四、监理人员要求1.监理人员应熟悉国家电气工程监理相关法律法规和标准,掌握相关专业知识,并持有相关监理资格证书。
2.监理人员应具备良好的沟通能力和团队合作精神,能够与设计、施工等各方进行有效的沟通和协作。
3.监理人员应具备较高的责任心和工作敬业精神,能够保证监理工作的质量和进度。
五、监理报告监理人员应及时形成监理报告,并提交给相关项目经理或业主,监理报告应包括监理过程中发现的问题、整改要求和建议等内容。
六、违约责任如监理人员发现施工单位违反设计图纸、国家标准和规范的要求,应及时向项目经理或业主报告,并要求施工单位进行整改。
电气安装监理细则

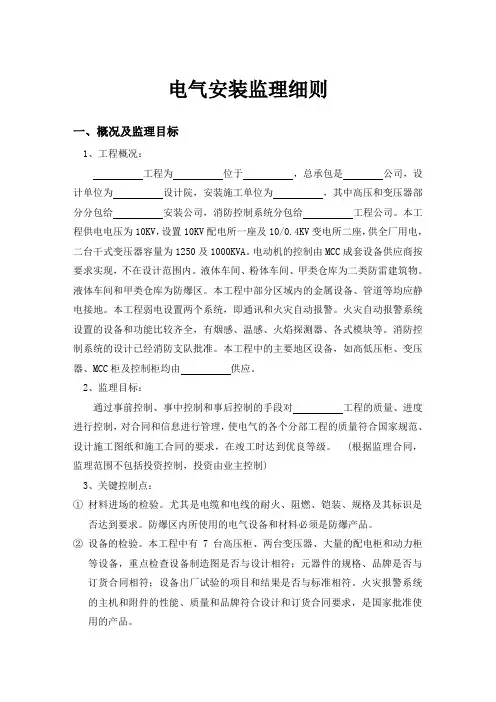

电气安装监理细则一、概况及监理目标1、工程概况:工程为位于,总承包是公司,设计单位为设计院,安装施工单位为,其中高压和变压器部分分包给安装公司,消防控制系统分包给工程公司。
本工程供电电压为10KV,设置10KV配电所一座及10/0.4KV变电所二座,供全厂用电,二台干式变压器容量为1250及1000KVA。
电动机的控制由MCC成套设备供应商按要求实现,不在设计范围内。
液体车间、粉体车间、甲类仓库为二类防雷建筑物。
液体车间和甲类仓库为防爆区。
本工程中部分区域内的金属设备、管道等均应静电接地。
本工程弱电设置两个系统,即通讯和火灾自动报警。
火灾自动报警系统设置的设备和功能比较齐全,有烟感、温感、火焰探测器、各式模块等。
消防控制系统的设计已经消防支队批准。
本工程中的主要地区设备,如高低压柜、变压器、MCC柜及控制柜均由供应。
2、监理目标:通过事前控制、事中控制和事后控制的手段对工程的质量、进度进行控制,对合同和信息进行管理,使电气的各个分部工程的质量符合国家规范、设计施工图纸和施工合同的要求,在竣工时达到优良等级。
(根据监理合同,监理范围不包括投资控制,投资由业主控制)3、关键控制点:①材料进场的检验。
尤其是电缆和电线的耐火、阻燃、铠装、规格及其标识是否达到要求。
防爆区内所使用的电气设备和材料必须是防爆产品。
②设备的检验。
本工程中有7台高压柜、两台变压器、大量的配电柜和动力柜等设备,重点检查设备制造图是否与设计相符;元器件的规格、品牌是否与订货合同相符;设备出厂试验的项目和结果是否与标准相符。
火灾报警系统的主机和附件的性能、质量和品牌符合设计和订货合同要求,是国家批准使用的产品。
③管道和线路的敷设。
重点检查防火、防爆区的管道和线路施工是否符合要求。
④各类绝缘、耐压试验,变压器冲击试验,以及继电器的整定。
配合消防检测搞好调试工作。
4、监理主要措施:①做好事前控制。
监理很好阅读图纸,配合业主搞好设计交底。
电气工程监理细则

电气工程监理细则第一章总则第一条目的为规范电气工程监理工作,加强对电气工程建设过程的监督和管理,保证电气工程质量,保障施工、运行的安全和有效性,制定本细则。
第二条适用范围本细则适用于电力、电气、通信及控制等类型的电气工程监理。
第三条监理内容(一)施工合同的履行情况;(二)施工现场的监督检查;(三)施工图纸的审查和现场检查;(四)工程计量、工程检验、工程验收和质量评定;(五)工程材料的检验、试验和入库验收;(六)工程造价的核算;(七)施工项目的进度、质量和安全的监督检查;(八)其他有关电气工程监理管理的事项。
第二章监理人员第四条监理人员的资格执行电气工程监理工作的人员,应当具备下列资格:(一)国家注册监理工程师、注册建造师或相关专业技术人员的职业证书;(二)了解相关法律、法规,具有一定的质量控制知识和监理经验;(三)具有较好的组织协调能力和团队合作精神;(四)熟练掌握国家有关监理工程的管理制度和各项监理规范。
第五条监理人员的责任监理人员在实施监理工作中,应当严格遵守法律、法规和合同,认真履行监理职责;对建设方和承建方提出重要问题或要求时,应当及时与,对解决问题积极协调配合,确保施工质量和工期安全。
第三章监理程序第六条开工前的准备工作(一)组建监理工作队伍,明确监理工程人员的职责分工;(二)按照有关法律法规和合同规定,审核施工图纸、技术规范、质量标准等资料;(三)审核施工单位提供的施工方案、施工组织设计、施工进度计划等资料;(四)检查施工现场的环境和安全状况,制定安全生产措施,建立安全防护措施。
第七条施工过程中的监理(一)对施工单位的人员、材料、机具设备、施工工艺、质量工程、安全措施等进行监理;(二)按照施工工艺和施工质量、进度等情况,交叉检查竣工图纸、计量单据等资料;(三)对竣工后的工程进行整体验收和质量评定,审核竣工验收书和质量评定报告。
第八条施工结束后(一)审查竣工资料;(二)进行质量保修期的监督和管理;(三)撰写监理报告,并提出见解和建议。
电气安装工程监理实施细则(三篇)

电气安装工程监理实施细则第一章总则第一条目的与依据为了规范电气安装工程监理工作,提高项目质量,确保工程安全和可靠,根据相关法律法规和标准,制定本实施细则。
第二条适用范围本实施细则适用于各类电气安装工程的监理工作,以确保施工符合设计文件、标准和监理合同的要求。
第三条监理任务1. 监督施工单位遵循法律、法规和标准进行工程施工;2. 监督施工单位按照设计文件、监理合同和标准进行质量控制;3. 监督施工单位按照设计、监理合同和标准要求,安全施工;4. 监督施工单位遵循相关法规和标准进行验收。
第四条监理责任1. 监理人员要具备相应的工程技术和管理能力;2. 监理人员应遵守职业道德和监理规范,维护公正、公平、公开的原则;3. 监理人员应按法律、法规和标准要求,履行职责,保证监理工作的质量和效果。
第二章监理组织第五条监理组织机构1. 监理组织机构应有相应的资质和人员;2. 监理组织机构应按照法律法规和标准要求,完成电气安装工程监理工作;3. 监理组织机构应制定相应的管理制度和程序,确保监理工作的顺利进行。
第六条监理人员1. 监理人员应具有相应的工程技术和管理能力;2. 监理人员应按照法律法规和标准要求,认真履行监理任务;3. 监理人员应参加相关培训,提升自身专业能力。
第三章监理工作内容第七条监理准备工作1. 监理人员应熟悉施工图纸、设计文件和监理合同;2. 监理人员应对施工现场进行勘察和踏勘;3. 监理人员应与施工单位和设计单位共同组织策划施工工艺和技术方案。
第八条施工过程监理1. 监督施工单位按照设计文件、监理合同和标准要求进行施工;2. 监督施工单位按照安全生产法律法规和标准要求进行作业;3. 监督施工单位按照施工计划和进度进行施工。
第九条质量控制监理1. 监督施工单位按照设计文件、监理合同和标准要求进行质量控制;2. 监督施工单位参与质量检验、试验和验收工作;3. 监督施工单位提供技术支持和咨询,解决施工中出现的质量问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中建卓越建设管理有限公司雷山县苗岭风电场项目电气安装监理细则批准:审核:编制:中建卓越建设管理有限公司雷山县苗岭风电场项目监理部二零一七年六月目录1概述 (3)1.1监理范围 (3)1.2监理依据 (3)2施工质量控制的重点及目标值 (5)2.1太阳能光伏板构件及光伏板的安装 (5)2.2电气一次设备安装质量控制 (5)2.3电气二次设备安装质量控制 (22)2.4全厂二次电缆敷设 (31)2.5全厂照明系统 (35)2.6全厂通讯系统 (37)2.7全厂接地系统 (38)2.8火灾报警系统 (39)2.9工业电视 (43)3.监理控制的程序和措施 (46)3.1工程质量控制程序 (46)3.2施工质量控制措施 (47)4质量验收程序 (48)5进度控制 (48)5.1进度控制的工作内容 (48)5.2 进度控制的工作措施 (49)6 安全文明施工要求 (49)6.1拼装、焊接安全施工要求 (49)6.2吊装就位调整焊接安全施工要求 (50)6.3现场文明施工要求 (51)1概述工程名称:雷山县苗岭风电场项目工程建设地点:雷山县达地水族乡大坪山工程工期: 2017年6月24日开工;工期为 12个月工程简述:本工程建设规模为24台2000kW风力发电机组+1台1500kW风力发电机组,总装机规模为49.5MW。
风电场内新建一座110kV升压站,并以一回110kV线路接入永乐110kV升压站,线路长度约13km。
三条集电线路,线路长度约65KM.升压站占地面积3274㎡,1.1监理范围以下所述各系统电气设备的到货验收、卸货、二次运输、保管、安装、高压试验、调试、试运行等工作。
(1)隔离开关的安装调试;(2)SVG变压器室内配电柜的安装调试;(3)主变的安装调试;(4)35kV开关柜的安装调试;(5)全站电气一次、二次电缆、光缆安装调试;(6)站用电系统的安装调试;(7)全站接地和防雷系统的安装调试;(8) 控制、保护设备的安装调试;(9) 直流电源系统设备的安装调试;(10) 综合自动化系统设备的安装调试;(11)箱式变压器的安装与调试;(12)电缆支架的制作及安装;(13) 110KV升压站安装、并网调试;1.2监理依据本工程监理服务适用的国家法律、行政法规和部门规章以及地方法规、规章主要包括:《中华人民共和国建筑法》;《中华人民共和国合同法》;《中华人民共和国质量法》;《建设工程质量管理条例》(国务院令第279号)等。
监理依据主要有:风力发电工程建设有关的法律、法规、技术标准和规程规范;国家或国家授权部门与机构批准的工程项目建设文件。
(包括建设计划、规划、设计任务书等);《建筑电气工程施工质量验收规范》 GB 50303《电力建设施工及验收技术规范》 DJ 57《电气装置安装工程电气设备交接试验标准》 GB 50150《电气装置安装工程电缆线路施工及验收规范》 GB 50168《电气装置安装工程接地装置施工及验收规范》 GB 50169《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171《电气装置安装工程低压电气施工及验收规范》 GB 50254《电气装置安装工程高压电气施工及验收规范》 GBJ 147《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》 GBJ148 《电气装置安装工程母线装置施工及验收规范》GBJ 149《电气装置安装工程质量检验及评定标准(第1部分—第17部分)》DL/T5161.1--5161.17《电能计量装置技术管理规程》 DL/T 448《电能量远方终端》 DL/T 743《0.2S和0.5S级静止式交流有功电度表》GB/T 17883《电能计量装置技术管理规程》 DL/T 448《35~110kV升压变电站设计规范》 GB50059《变电站运行导则》 DL/T969《高压配电装置设计技术规程》 DL/T 5352《电力装置的继电保护和自动装置设计规范》 GB50062《电力系统调度自动化设计技术规程》 DL/T 5003《电气装置安装工程电缆线路施工及验收规范》GB 50168《电气装置安装工程 35KV及以下架空电力线路施工及验收规范》GB 50173《110-500kV架空电力线路施工及验收规范》 GBJ233工程建设合同、勘测设计合同及监理合同;上级有关主管部门对本项工程的有关指示文件或批件;设计文件、技术要求及图纸;2施工质量控制的重点及目标值2.1、太阳能光伏板构件及光伏板的安装质量控制太阳能光伏板构件的基础应安装水平,且固定牢固;太阳能光伏板构件基础型钢应有可靠的接地,并做防腐处理;太阳能光伏板安装应符合现场安装图纸要求。
检查预埋的部件应牢固可靠,符合设计要求;太阳能光伏板构件的安装应与预埋件可靠连接;太阳能光伏板构件与主接地网应可靠的焊接;太阳能光伏板的布置、接线应整齐美观,不得有损坏现象。
2.2、电气一次设备安装质量控制(1)汇流箱的安装调试安装汇流箱支架,螺栓连接牢固,;将汇流箱安装就位,且调整整齐,安装牢固;汇流箱内的安装按图施工。
汇流箱的试验项目应符合要求。
验收合格后进行设备通电。
依次对汇流箱进行冲流,观察应无异常现象;对汇流箱进行加负荷72小时试运行。
(2) 500kW并网逆变器的安装调试逆变器的安装调试严格按图纸及厂家技术要求执行,厂家技术代表现场提供指导。
(3)逆变器室内直流配电柜的安装调试基础型钢的安装应符合下列要求:项目允许偏差Mm/m Mm/全长不直度≦1 ≦5水平度≦1 ≦5位置误差及不平行度≦5基础型钢材料型号、规格符合设计,应除锈刷漆两遍,接地应两点接地,固定牢固。
柜体安装时,其垂直度、水平偏差以及盘、柜面偏差和盘、柜间接缝的允许偏差应符合以下表格内容的规定:项目允许偏差垂直度(每米)≦1.5mm水平偏差相邻两盘顶部≦2 mm成列盘顶部≦5 mm相邻两盘面≦1 mm盘面误差成列盘面≦5 mm盘间接缝≦2 mm柜体的接地应牢固良好。
装有电器的可开启门,应以裸铜导线软线与接地的金属构架可靠地连接。
直流配电柜通电运行:核对极性,依次对直流配电柜直流母线进行冲压,观察应无异常现象;直流配电柜进行柜内设备冲压,观察应无异常现象;对直流配电进行加负荷,观察应无异常现象。
对直流配电柜进行加负荷72小时试运行。
(4) 1600kVA美式箱变的安装调试美式箱变基础型钢应安装水平,且固定牢固;基础型钢应有可靠的接地,并做防腐处理;检查美式箱变各部件间的绝缘情况及变压器测试。
美式箱变吊装时,要防止发生冲击或严重振动,更不能严重倾斜,一般斜角不超过15度;采用汽车吊进行吊装,在起吊时吊绳与垂直线夹角不大于30度;对美式箱变进行平面和垂直度调整,使其符合安装要求;美式箱变冷却风机的安装,固定螺丝受力均匀,且固定可靠;美式箱变高压侧引线连接应相序正确、连接可靠,接触良好;美式箱变低压侧引线接引,应相序正确、连接可靠,接触良好;美式箱变及附属设备投运前的试验项目及数据应满足设计要求;验收合格后进行设备通电;对美式箱变进行冲压,观察应无异常现象;对美式箱变进行加负荷,观察应无异常现象。
对美式箱变进行加负荷72小时试运行。
(5)35kV开关柜、低压开关柜和站用变的安装调试35kV开关柜的设备安装技术要求:柜体成列安装时,其垂直度、水平偏差以及盘、柜面偏差和盘、柜间接缝的允许偏差应符合以下表格内容的规定:项目允许偏差垂直度(每米)小于1.5mm相邻两盘顶部小于2 mm水平偏差成列盘顶部小于5 mm相邻两盘面小于1 mm盘面误差成列盘面小于5 mm盘间接缝小于2 mm柜体的接地应牢固。
装有电器的可开启门,应以铜导线与接地的金属构架可靠连接;成套柜的安装应符合下列要求:机械闭锁、电气闭锁应动作可靠、准确;动触头与静触头的中心线应一致,触头接触紧密;二次回路辅助开关的切换接点应动作准确,接触可靠;柜内照明齐全。
手车式柜的安装应符合下列要求:检查防止电气误操作的“五防”装置齐全,并动作灵活可靠;手车推拉应灵活轻便,无卡阻、碰撞现象,相同型号的手车应能互换;手车推入工作位置后,动触头顶部与静触头底部的间隙应符合产品要求;手车和柜体间的二次回路插件应接触良好;安全隔离板应开启灵活,随手车的进出而相应动作;柜体控制电缆的位置不应妨碍手车的进出,并应牢固;手车与柜体间接地触头应接触紧密,当手车推入柜体时,其接地触头应比主触头先接触,拉出时接地触头比主触头后断开。
开关柜安装时,要防止发生冲击或严重振动,更不能严重倾斜,一般斜角不超过15度。
在起吊时吊绳与垂直线夹角不大于30度;开关柜平面和垂直度应符合安装要求;连接开关柜内部母线,应相序正确、连接牢固可靠,接触良好,且满足以下要求:铜与铜必须搪锡;铜与铝,应采用铜铝过渡板,铜端应搪锡;铜与铜或铝,搭接面必须搪锡;母线涂漆的颜色应符合规定:开关柜内其他附件的安装,且牢固可靠;验收合格后进行设备通电:对开关柜母线、断路器、PT等设备进行冲压,观察应无异常现象;对开关柜进行加负荷,观察应无异常现象。
对开关柜进行加负荷72小时试运行。
(6)35kV高压电缆的安装调试电缆敷设前,应根据电缆长度对电缆廊道长度的实地测量校对。
电缆敷设速度根据制造厂家要求进行,电缆允许最大牵引力的大小要符合制造厂技术要求。
牵引电缆时,钢丝绳绑扎在电缆牵引头上向前拖拽,电缆头要有专人看护,严防损伤电缆头。
电缆在敷设过程中其弯曲半径不小于2m,电缆摆放后,各电缆夹固定距离按厂家和设计图纸要求进行放置,固定牢靠。
敷设电缆时留有足够的备用长度,作为温度变化而引起变形的补偿和事故检修时使用。
电缆敷设过程中,注意对电缆外护层的保护,防止刮伤、碰伤。
电缆敷设完成后进行电缆摆放固定,各相间排列整齐、美观,没有交叉。
电缆与电缆卡子接触处垫有橡胶垫。
现场电缆终端头制作按合同文件执行,严格遵照厂家制定的工艺规程进行电缆终端头制作、导体连接、电缆终端吊装、附件安装等。
准备临时保护棚,以满足防尘、防潮、场地清洁无污的要求;安装完毕后的现场试验应按照设备供应商的技术文件要求和国家有关标准GB50168、GB50169的有关规定进行。
现场检查及试验应至少包括且不限于如下内容:电力电缆的试验项目,应包括下列内容:1)测量绝缘电阻;2)直流耐压试验及泄漏电流测量;3)检查电缆线路的相位;测量各电缆线芯对地或对金属屏蔽层间和各线芯间的绝缘电阻。
依据设计图纸查核配线的准确性,检查各设备间的连接是否正确,测试二次回路绝缘电阻不低于1MΩ。
交流回路外部端子对地10MΩ以上,不接地直流回路对地电阻>1MΩ。
直流耐压试验及泄漏电流测量,应符合下列规定:直流耐压试验电压标准:1)塑料绝缘电缆直流耐压试验电压,应符合表5-2的规定。
