【案例题1】2010年案例第一题某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。

建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。

按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

图1 施工总进度计划网络图合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。

在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。

由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。

根据合同约定,赶工费标准为18万元/月。

事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。

原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。

图2 H工作异节奏流水施工问题1、施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?2、事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

3、事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

4、事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图2格式绘制出调整后H工作的施工横道图。

【案例题2】某广场地下车库工程,建筑面积18000m2。

建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一99—0201)签订了施工承包合同,合同工期140天。

一级建造师《实务》案例题及答案

一级建造师《实务》案例题及答案

117施工单位还应对哪些进场钢材进行抽样复验?-405答 :1)国外进口钢材; 2) 钢材混批; 3)板厚≥40mm,且设计有Z向性能要求的厚板; 4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材; 5)对质量有疑义的钢材; 6)设计有复验要求的钢材。

【应进行抽样复验,其复验结果应符合现行国家产品标准和设计要求。

】118屋面防水工程完工后(验收前)应进行哪些工作(进行防水层验收的前置条件有哪些)?厨房、厕浴间防水完工应如何检验?地下防水工程完成后还应检查哪些内容?-231答:一) 地下防水工程 检查①标识好的“背水内表面的结构工程展开图”;②核对地下防水渗漏情况,③检验地下 防水工程整体施工质量。

(二) 屋面防水工程 防水层完工后,应在雨后或持续淋水2h后(有可能做蓄水试验的屋面,其蓄水时间 不应少于24h),检查屋面有无渗漏、积水和排水系统是否畅通,施工质量符合要求方可进行防水层验收。

(三) 厨房、厕浴间防水工程 厨房、厕浴间防水层完成后,应做24h蓄水试验,确认无渗漏时再做保护层和面层。

设备与饰面层施工完后还应在其上继续做第二次24h蓄水试验,达到最终无渗漏和排水畅通为合格,方可进行正式验收。

墙面间歇淋水试验应达到30min以上不渗漏。

119确立图纸“三交底”的施工准备工作,分别写出其交底人员及交底的内容。

-232(关16年)答: ①施工主管向施工工长交底; 内容:做详细的图纸工艺要求、质量要求; ②工序开始前 施工工长向班组长交底; 内容:做详尽的图纸、施工方法、质量标准 ; ③作业开始前班组长向班组成员交底; 内容:做具体的操作方法、工具使用、质量要求的详细交底, 务求每位施工工人对其作业的工程项目了然于胸。

关98120工程常见质量事故还有哪些?管理事故常见的成因(或者根据案例出现的现象说明可能导致事故类型)?-234答:1.错位事故、开裂事故、倾倒事故、沉降事故、.功能事故、安装事故、边坡支护事故、.管理事故。

2012一级建造师房屋建筑管理与实务自测题及答案(案例1)

2012一级建造师房屋建筑管理与实务自测题及答案(案例1)

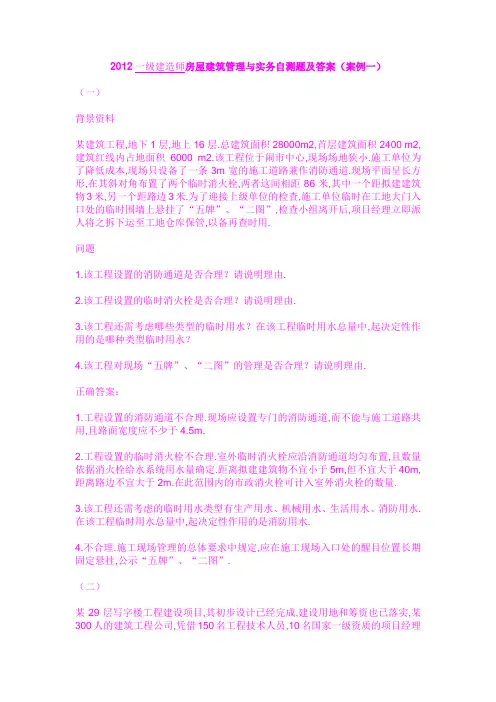

2012一级建造师房屋建筑管理与实务自测题及答案(案例一)(一)背景资料某建筑工程,地下1层,地上16层.总建筑面积28000m2,首层建筑面积2400 m2,建筑红线内占地面积6000 m2.该工程位于闹市中心,现场场地狭小.施工单位为了降低成本,现场只设备了一条3m宽的施工道路兼作消防通道.现场平面呈长方形,在其斜对角布置了两个临时消火栓,两者这间相距86米,其中一个距拟建建筑物3米,另一个距路边3米.为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂了“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用.问题1.该工程设置的消防通道是否合理?请说明理由.2.该工程设置的临时消火栓是否合理?请说明理由.3.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水?4.该工程对现场“五牌”、“二图”的管理是否合理?请说明理由.正确答案:1.工程设置的消防通道不合理.现场应设置专门的消防通道,而不能与施工道路共用,且路面宽度应不少于4.5m.2.工程设置的临时消火栓不合理.室外临时消火栓应沿消防通道均匀布置,且数量依据消火栓给水系统用水量确定.距离拟建建筑物不宜小于5m,但不宜大于40m,距离路边不宜大于2m.在此范围内的市政消火栓可计入室外消火栓的数量.3.该工程还需考虑的临时用水类型有生产用水、机械用水、生活用水、消防用水.在该工程临时用水总量中,起决定性作用的是消防用水.4.不合理.施工现场管理的总体要求中规定,应在施工现场入口处的醒目位置长期固定悬挂,公示“五牌”、“二图”.(二)某29层写字楼工程建设项目,其初步设计已经完成,建设用地和筹资也已落实,某300人的建筑工程公司,凭借150名工程技术人员,10名国家一级资质的项目经理的雄厚实力,以及近5年来的优秀业绩,与另一个一级企业联合,通过竞标取得了该项目的总承包任务,并签订了工程承包合同,开工前,承包单位作了详细的施工实施规划,内容包括:1.工程概况.包括:工程地点、建设地点及环境特征、施工条件、项目管理特点及总体要求、施工项目的目录清单.2.施工部署.包括:项目的质量、安全、进度成本目标;拟投入的最高人数和平均人数、分包计划、劳动力使用计划、材料供应计划、机械设备供应计划;施工程序;项目管理总体安排.3.施工项目组织构架.包括:对专业性施工任务的组织方案(如怎样进行分包,材料和设备的供应方式等)、项目经理部的人选方案.4.施工进度计划.施工进度计划说明、施工进度计划图(表)、施工进度管理规划.5.劳动力供应计划.包括:管理人员、技术工人、特种岗位人员、安全员等.6.施工准备工作计划.包括:施工准备工作组织和时间安排、技术准备和编制质量计划、施工现场准备、作业队伍和管理人员准备、物资准备、资金准备.7.施工平面图.包括:施工平面图说明、施工平面图、施工平面图管理规划.8.技术组织措施计划.包括:保证进度目标的措施、保证质量和安全目标的措施、保证成本目标的措施、保证季节施工的措施、保护环境的措施、文明施工措施.9.文明施工及环境保护规划.包括:文明施工和环境保护特点、组织体系、内容及其技术组织措施.10.项目通信管理.包括:信息流通系统、信息中心的建立规划、项目管理软件的选择与使用规划、信息管理实施规划.11.技术经济指标分析.包括:规划指标、规划指标水平高低的分析和评价、实施难点的对策.规划指标包括:总工期、质量标准、成本指标、资源消耗指标、其他指标(如机械化水平等).问题:1.该项目的由该企业承包是否可行?为什么?2.施工企业的项目实施规划有无不妥?为什么?3.如果指定某项目经理负责该工程项目的建设,项目经理责任制的内容包括哪些?正确答案:1.该项目的承包不可行,因为该企业资质不符合规定.根据规定,29~40层的高层建筑应该有一级企业承包.一级企业的标准是:(1)企业近5年承担过下列6项中的4项以上工程的施工总承包或主体工程承包,工程质量合格.①25层以上的房屋建筑工程;②高度100m以上的构筑物或建筑物;③单体建筑面积30000m2以上的房屋建筑工程;④单跨跨度30m以上的房屋建筑工程;⑤建筑面积100000m2以上的住宅小区或建筑群体;⑥单项建安合同额1亿元以上的房屋建筑工程.(2)企业经理具有10年以上从事工程管理工作经历或具有高级职称;总工程师具有10年以上从事建筑技术管理工作经历并具有本专业高级职称;总会计师具有高级会计职称;总经济师具有高级职称.(3)企业有职称的工程技术和经济管理人员不少于300人,其工程技术人员不少于200人;工程技术人员中具有高级职称的人员不少于10人,具有中级职称的人员不少于60人.企业具有的一级资质项目经理不少于12人.(4)注册资本金5000万元以上;企业净资产6000万元以上;企业近3年最高年工程结算收入2亿元以上;企业具有与承包工程范围相适应的施工机械和质量检测设备.可见,该企业150名工程技术人员不足200名,10名一级资质项目经理不满足12名的要求.该企业属于二级企业,即使与另一个一级企业联合,也应该按照二级企业的标准承接任务.2.施工企业的项目实施规划内容不完整.缺少:(1)施工方案.包括:施工流水和施工顺序、施工段划分、施工方法和施工机械选择、安全施工设计、环境保护内容及方法.(2)资源供应计划.包括:劳动力需求计划;主要材料和周转材料需求计划;机械设备需求计划;预制品订货和需求计划;大型工具、器具需求计划.(3)项目风险管理.包括:风险因素识别一览表、风险可能出现的概率及损失值估计,风险管理重点、风险防范对策、风险管理责任.多余:(1)施工项目组织构架.包括:对专业性施工任务的组织方案(如怎样进行分包,材料和设备的供应方式等);项目经理部的如人选方案.(2)文明施工及环境保护规划.包括:文明施工和环境保护特点、组织体系、内容及其技术组织措施.3.项目经理责任制的内容包括:企业各层之间的关系;项目经理的地位和素质要求;项目经理目标责任书的制定和实施;项目经理的责、权、利;项目管理的目标责任体系:有项目经理的目标责任制、项目经理部内部各职能部门的目标责任制、项目经理部各成员的目标责任制;可建立以施工项目为对象的三种类型目标责任制;项目的目标责任制,子项目的目标责任制,班组的目标责任制.(三)某工程基础的长、宽、高尺寸分别为10m、4m、4m,经勘察发现地基为饱和的粉砂及部分粘质砂土,地下水位在地面下0.5m处.施工时,采用了抽水机直接在基坑内的集水坑抽排水,当挖至地下3m左右深度时,土与水向坑内涌,产生流沙现象.后经处理后,采用轻型井点降水,顺利完成施工.问题:(1)该工程在基坑开挖时未设支撑的做法是否正确,在什么情况下可以不设支撑?(2)什么是轻型井点降低地下水位?施工单位在进行轻型井点系统的布置时应考虑哪些因素?(3)人工降低地下水位的方法除轻型井点外,还有哪几种?正确答案:(1)该工程不设支撑是错误的.只有在以下情况下才可以不设支撑:在浅基坑开挖时,当土质均匀、湿度正常,地下水位低于基坑或管沟底面标高,且敞露时间不长时,挖方边坡可做成直立壁不加支撑;当土的湿度、土质及其他地质条件较好且地下水位低于基坑或管沟底面时,挖方深度在5m以内可放坡开挖不加支撑.(2)轻型井点降低地下水位,是沿基坑周围以一定间距埋人井点管(下端为滤管)至蓄水层内,井点管上端通过弯连管与地面上水平铺设的集水总管相连接,利用真空原理,通过抽水设备将地下水从井点管内不断抽出,使原有地下水位降至基坑以下.轻型井点系统的布置,应根据基坑或沟槽的平面形状和尺寸、深度、土质、地下水位高低与流向、降水深度要求等因素综合确定.(3)常用的人工降低地下水位的方法还有喷射井点、电渗井点、管井井点及深井井点.(四)北京某工程基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理.为此,业主以书面形式通知施工单位停工lOd,并同意合同工期顺延lOd.为确保继续施工,要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成施工单位停工损失如何处理.施工单位认为对其损失过大,意欲索赔.问题:(1)施工单位的索赔能否成立,索赔证据是什么?(2)由此引起的损失费用项目有哪些?(3)如果提出索赔要求,应向业主提供哪些索赔文件?正确答案:(1)索赔成立.这是因业主的原因造成的施工临时中断,从而导致承包商工期的拖延和费用支出的增加,因而承包商可提出索赔.索赔证据为业主以书面形式提出的要求停工通知书.(2)此事项造成的后果是承包商的工人、施工机械等在施工现场窝工l0d,给承包商造成的损失主要是现场窝工的损失,因此承包商的损失费用项目主要有:l0d的人工窝工费;l0d的机械台班窝工费;由于l0d的停工而增加的现场管理费.(3)索赔文件是承包商向业主索赔的正式书面材料,一般由以下三部分组成:1)索赔信.主要是说明索赔事项,列举索赔理由,提出索赔要求.2)索赔报告.这是索赔材料的正文,其主要内容是事实与理由,即叙述客观事实,合理引用合同条款,建立事实与损失之间的因果关系,说明索赔的合理合法性,从而最后提出要求补偿的金额及工期.3)附件.包括索赔证据和详细计算书.其作用是为所列举的事实、理由以及所要求的补偿提供证明材料.(五)某工程项目分为A、B两个单项工程,分别以公开招标的形式确定了中标单位并签定了施工合同.这两个单项工程在签定合同及施工过程中发生如下情况:1.A工程在签定合同时,施工图纸设计未完成,业主即通过招标选择了一家总承包单位.由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签定施工合同,以减少双方的风险.合同条款中规定:(1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,乙方不承担因此引起的工期延误和费用增加的责任.(2)甲方向乙方提供场地的工程地质和地下主要管网线路资料,供乙方参考使用.(3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位.2.B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月.在工程实际实施过程中,出现了下列情况:(1)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工.该综合娱乐城项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知.为此,承包商要求业主承担单方面中止合同给承包商造成的经济损失赔偿责任.(2)复工后在工程后期,工地遭到当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月.为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任.问题:(1)A单项工程合同中业主与施工单位选择总价合同形式是否妥当?合同条款中有哪些不妥之处?(2)施工合同按承包工程计价方式不同分为哪几类?(3)B单项工程合同执行过程中出现的问题应如何处理?正确答案:(1)A单项工程采用总价合同形式不恰当,因为项目工程量难以确定,双方风险较大.第2条中供“乙方参考使用”提法不当,应改正为保证资料(数据)真实、准确,作为乙方现场施工的依据.第3条中“允许分包单位将分包的工程再次分包给其他施工单位”不妥,不允许分包单位再次分包.(2)工程施工合同按计价方式不同分为总价合同、单价合同、成本加酬金合同三种形式.(3)由于国家指令性计划有重大修改或政策上原因强制工程停工,造成合同的执行暂时中止,属于法律上、事实上不能履行合同的除外责任,这不属于业主违约和单方面中止合同,故业主不承担违约责任和经济损失赔偿责任.承包商因遭遇不可抗力被迫停工,根据合同法规定可以不向业主承担工期拖延的经济责任,业主应给予工期顺延.(六)背景材料:某监理单位与业主签订了某钢筋混凝土结构工程施工阶段的监理合同,监理部设总监理工程师1人和专业监理工程师若干人,专业监理工程师例行在现场检查、旁站实施监理工作.在监理过程中,发现以下一些问题:1.某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置.2.某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板胀模.3.某层楼板钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土.4.某层楼板钢筋经监理工程师检查签证后,即进行浇筑楼板混凝土,混凝土浇筑完成后,发现楼板中设计的预埋电线暗管未通知电气专业监理工程师检查签证.5.施工单位把地下室内防水工程给一专业分包单位承包施工,该分包单位未经资质验证认可,即进场施工,并已进行了200m2的防水工程.6.某层钢筋骨架焊接正在进行中,监理工程师检查发现有2人未经技术资质审查认可.7.某楼层一房间钢门框经检查符合设计要求,日后检查发现门销已经焊接,门扇已经安装,门扇反向,经检查施工符合设计图纸要求.问题:以上各项问题如何分别处理?正确答案:1.指令停工,组织设计和施工单位共同研究处理方案.如需变设计,指令施工单位按变更后的设计图施工,否则审核施工单位新的施工方案,指令施工单位按原图施工.2.指令停工,检查胀模原因,指示施工单位加固处理,经检查认可,通知继续施工.3.指令停工,下令拆除封闭模板,使之满足检查要求,经检查认可,通知复工.4.指令停工,进行隐蔽工程检查,若隐检合格,签证复工,若隐检不合格,下令返工.5.指令停工,检查分包单位资质,若审查合格,允许分包单位继续施工;若审查不合格,指令施工单位令分包单位立即退场.无论分包单位资质是否合格,均应对其已施工完的200m2防水工程进行质量检查.6.通知该电焊工立即停止操作,检查其技术资质证明.若审查认可,可继续进行操作;若无技术资质证明,不得再进行电焊操作.对其完成的焊接部分进行质量检查.7.报告业主,与设计单位联系,要求更正设计,指示施工单位按更正后的图纸返工,所造成的损失,应给予施工单位补偿.。

2012年一建《建筑》真题及解析

2012年一建《建筑》真题及解析

2012年一建《建筑》真题及解析第一篇:2012年一建《建筑》真题及解析2012年土建实务真题一、单项选择题(共20分,每题1分)1.房屋建筑筒中筒结构的内筒,一般由(D)组成。

A.电梯间和设备间 B.楼梯间和卫生间 C.设备间和卫生间 D.电梯间和楼梯间2.下列混凝土拌合物性能中,不属于和易性含义的是(C)A.流动性B.黏聚性C.耐久性D.保水性3.楼盖和屋盖采用钢筋混凝土结构,而墙和柱采用砌体结构建造的房屋属于(A)A.混合结构 B.框架结构 C.剪力墙 D.桁架结构4.下列装修材料中,属于功能材料的是(C).A.壁纸B.木龙骨C.防水涂料 D.水泥5.房间进行涂饰装修,必须使用耐水腻子的是(C)A.起居室B.餐厅 C.卫生间 D.书房6.配制厚大体积的普通混凝土不宜选用(D)水泥A.矿渣B.粉煤灰 C.复合 D.硅酸盐7.天然大理石饰面板材不宜用于室内(B)A.墙面 B.大堂地面 C.柱面 D.服务台面8.基坑验槽中遇持力层明显不均匀时,应在基坑底普遍进行(C)A.观察B.钎探C.轻型动力触探D.静载试验9.关于钢筋混凝土结构楼板.次梁与主梁上层钢筋交叉处钢筋安的通常顺序正确的是(B)A.板的钢筋在下.次梁钢筋居中.主梁钢筋在上B.板的钢筋在上.次梁钢筋居中.主梁钢筋在下 C.板的钢筋居中.次梁钢筋在下.主梁钢筋在上 D.板的钢筋在下.次梁钢筋在上.主梁钢筋居中10.混凝土搅拌通常的投料顺序是(A)A.石子—水泥—砂子—水B.水泥—石子—砂子—水C.砂子—石子—水泥—水D.水泥—砂子—石子—水11.关于正铲挖掘机挖土特点的说法,正确的是(A)A.前进向上,强制切土 B.后退向下,强制切土 C.直上直下,自重切土 D.前进向上,自重切土12.索膜支承结构安装包括如下工序:①节点埋件预埋;②节点预埋复合;③钢结构制作;④构件防腐.防火涂装;⑤构件吊装,下列安装流程中,正确的是(D)A.④①②③⑤B.②①③④⑤C.②③①⑤④D.①③②④⑤13.钢筋配料时,弯起钢筋(不含搭接)的下料长度是(C)A.直段长度+弯钩增加的长度B.直段长度+斜段长度+弯钩增加的长度C.直段长度+斜段长度-弯曲调整值+弯钩增加的长度D.直段长度+斜段长度+弯曲调整值+弯钩增加的长度14.对已浇筑完毕的混凝土采用自然养护,应在混凝土(B)开始A.初凝前B.终凝前C.初凝后D.强度达到1.2N 15.根据《民用建筑工程室内环境污染控制规范》,室内环境污染控制环境要求属于Ⅰ类的是(D)A.办公楼B.图书馆C.体育馆D.学校教室16.下列建筑密封材料中,属于定型密封材料的是(B)A.密封膏B.密封条C.密封胶D.密封剂17.根据《危险性较大的分部分项工程安全管理办法》,由专业承包单位编制合格且不需要专家论证的专项施工方案,经(C)签字后报监理单位总监理工程师审核签字后实施。

2012年一建实务真题答案

2012年一建实务真题答案

2012一级建造师实务一、多项选择题:1、影响钢筋混凝土梁斜截面破坏形式的因素中,影响最大的因素是()A、截面尺寸B、混凝土强度等级C、配箍率D、弯起钢筋含量2、建筑物高度相同、面积相等时,耗热量比值最小的平面形式是()A、正方形B、长方形C、圆形D、L型3、关于建筑石膏技术性质的说法,错误的是()A、凝结硬化快B、硬化时体积微膨胀C、硬化后空隙率高D、防火性能差4、水泥强度等级是根据胶砂法测定水泥()的抗压强度和抗折强度来判定。

A、3d 和 7dB、3d 和 28dC、7d 和 14dD、7d 和 28d5、水准测量中,A点为后视点,B点为前视点,A点高程为ha,后视读数为a,前视读数为b,则B点高程()A、ha-a+bB、ha+a-bC、a+b –haD、a-b –ha6、最合适泵送的混凝土坍落度是()A、20mmB、50mmC、80mmD、100mm7、立面铺贴防水卷材适应采用()A、空铺法B、点粘法C、条粘法D、满粘法8、根据相关规范,门窗工程中不需要进行性能复测的项目是()A、人造木门窗复验氨的含量B、外墙塑料窗复验抗风压性能C、外墙金属窗复验雨水渗漏性能答案:1、事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?(5分)答案:2、事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。

(5分)答案:A、不同施工阶段B、周边环境变化C、行业协会文件D、建设单位指令E、当地政府部门要求28、可以使用36V照明用电的施工现场有()A、特别潮湿的场所B、灯具离地面高度2.2m场所C、高温场所D、有导电灰尘场所E、锅炉或金属容器内29、根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),关于承包人职责的说法正确的有()A、组织分包参加发包人组织的图纸会审B、提供本合同专用条款中约定的设备和设施,由劳务分包人承包因此发生的费用C、有条件地分时段为分包人提供分包工程所需的场地和通道D、确保分包人按照批准的施工组织设计进行施工E、分包人之间的交叉配合与承包人无关30、根据《建筑内部装修防火施工及验收规范》(GB50354),进入施工现场的装修材料必须进行检查的项目有()A、合格证书B、防火性能型式检验报告C、应用范围D、燃烧性能或耐火极限E、应用数量案例分析一背景资料:案例分析二背景资料:某施工单位承建两栋15层的框架结构工程。

2012年一级建造师建筑工程管理实务案例题解析及答案

2012年一级建造师建筑工程管理实务案例题解析及答案

第三部分历年考试真题精选(案例题)第一讲(双代号+索赔)为主的案例题2007年(一)某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示:施工过程中发生如下时间事件:事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。

事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工,造成乙方多支出人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。

事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

问题:1.原施工网络计划中,关键工作是哪些?计划工期是多少?2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。

3.乙方共可得到的索赔工期是多少天?分析:(见)[答疑编号505414030101]答案:1.利用线路列举对比法确定:①→②→③→④→⑤的持续时间=70d+112d+42d+77d=301d;①→②→③→⑤的持续时间=70d+112d+98d=280d;①→②→④→⑤的持续时间=70d+98d+77d=245d;所以关键线路为①→②→③→④→⑤。

关键工作:基础工程、主楼主体、设备安装工程、装饰装修工程。

计划工期:301d。

2.索赔是否成立的判断及理由事件一:工期索赔成立。

理由:因为地址责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上。

费用索赔成立。

理由:因为地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。

事件二:工期索赔不成立。

理由:因为设计的修改是由甲方提出的,对于乙方多承担的费用理应给予补偿。

事件三:工期、费用索赔均不成立。

理由:因为施工机械故障是因为乙方自身的原因,例如管理不善,使用不当等原因造成的,甲方没有责任,所以工期、费用索赔申请均不成立。

3.乙方共可得到的索赔工期:3d。

2012一级建造师考试《建筑实务》真题答案解析(完整版)

2012一级建造师考试《建筑实务》真题答案解析(完整版)

2012一级建造师考试《建筑实务》答案解析(完整版)第一部分选择题一、单项选择题1、D(电梯间与楼梯间)2、C(耐久性)3、A(混合结构)4、C(防水材料)5、C(卫生间)6、D(硅酸盐)7、B(大堂地面)8、C(轻型动力触探)9、B(板筋在上,次梁筋居中,主梁筋最下)10、A (石子-水泥-沙子-水)11、A(前进向上,强制切土)12、D(①③②④⑤)13、C(直段+斜段-弯曲+弯钩)14、D(强度达到1.2N后)15、D(学校教师16、B(密封条)17、B(总承包项目负责人和项目技术负责人)18、C(分部分项工程施工顺序不当)19、B(项目经理)20、A(工程排污费)二、多项选择题21、ABD(缓凝剂、速凝剂、早强剂)22、AE(保水性、生石灰吸湿性强)23、CDE(构造柱、圈梁、楼梯间)24、AD(荷载值不超过设计、不得自行拆除承重构件)25、BCD(搅拌振捣、养护、龄期)26、AD(黏性、淤泥质)27、AB(不受风雨,防潮)28、BCDE(略)29、BCD(钢结构、砌体工程、木结构)30(ABE)第二部分案例分析题第一大题一、(3分)采用等节奏流水节拍施工组织形式。

除此之外,还有无节奏流水节拍施工组织形式、异节奏流水节拍施工组织形式(这个我写成等节拍异节奏和异节拍异节奏)。

二、横道图:(5分)(最下面)流水施工工期:(M+N-1)*K+T,其中M=4,N=3,T=1,K=2,代入公式得(4+3-1)*2+1 =13周三、(6分)1、A施工单位将工程分包给B施工单位行为合法。

理由:A施工单位为总承包单位,A单位与建设单位签定的施工总承包合同中已约定,除主体结构外的其它工程可分包,且B施工单位具有相应的资质。

A的分包行为属合法分包。

2、B单位将工程分包给C单位行为违法。

理由:《建筑法》规定,禁止分包单位将分包的工程再次分包,属于违法分包。

B单位的分包行为明显违反了这一规定,所以不合法。

3、B单位将劳务作业分包给D单位行为合法。

2012年一级建造师《建筑工程管理与实务》真题

2012年一级建造师《建筑工程管理与实务》真题
【正确答案】:C
2020/8/3
Page 4 of 12
【答案解析】:
各种钢筋下料长度计算如下:直钢筋下料长度=构件长度一保护层厚度+弯钩增加长度;弯起钢筋下料长度=直段长度+斜 段长度一弯曲调整值+弯钩增加长度;箍筋下料长度=箍筋周长+箍筋调整值。
第 13 题:单选题(本题1分) 对已浇筑完毕的混凝土采用自然养护,应在混凝土( )开始。 A.初凝前 B.终凝前 C.终凝后 D.强度达到1. 2N/mm2以后
【正确答案】:B 【答案解析】:
对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内),开始进行自然养护。
第 14 题:单选题(本题1分) 根据《民用建筑工程室内环境污染控制规范》(GB 50325),室内环境污染控制环境要求 属于I类的是( )。 A.办公楼 B.不图书馆 C.体育馆 D.学校教室
【正确答案】:C 【答案解析】:
建筑防水材料属于建筑功能材料。建筑防水一般分为构造防水和材料防水,材料防水依据不同的材料又分为刚性防水和 柔性防水,柔性防水材料主要包括防水卷材、防水涂料、密封材 料和堵漏灌浆材料。
第 5 题:单选题(本题1分) 房间进行涂饰装修,必须使用耐水腻子的是( )。 A.起居室 B.餐厅 C.卫生间 D.书房
第 9 题:单选题(本题1分) 关于钢筋混凝土结构楼板、次梁与主梁上层钢筋交叉处钢筋安装的通常做法正确的是( )。 A.板的钢筋在下、次梁钢筋居中、主梁钢筋在上 B.板的钢筋在上、次梁钢筋居中、主梁钢筋在下 C.板的钢筋居中、次梁钢筋在下、主梁钢筋在上 D.板的钢筋在下、次梁钢筋在上、主梁钢筋居中
【正确答案】:B 【答案解析】:
2012年一级建造师《建筑工程管理与实务》真题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【案例题1】2010年案例第一题某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。

建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。

按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

图1 施工总进度计划网络图合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。

在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。

由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。

根据合同约定,赶工费标准为18万元/月。

事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。

原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。

图2 H工作异节奏流水施工问题1、施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?2、事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

3、事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

4、事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图2格式绘制出调整后H工作的施工横道图。

答案:1、施工总承包单位计划工期能满足合同工期要求。

为保证工期进度目标,施工总承包单位应重点控制关键路线①→②→③→⑤→⑥→⑦→⑧或A-B-D-F-H这条施工路线的工期。

2、专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。

监理单位做法妥当,应该有施工总承包单位提交给监理工程师审批。

监理工程师向施工总承包单位下达了停工令,监理工程师做法妥当。

施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令,作为施工总承包单位的做法不妥当。

理由:建设单位只与施工总承包单位签订合同,与各分包单位签订施工合同的是施工总承包单位,所以根据合同关系,监理单位对施工总承包单位发停工令,总承包单位不应拒绝。

3、索赔为0(2分),G工作总时差为2个月,大于停工1个月,无需赶工。

(2分)4、改成成倍节拍流水施工后,流水步距K=min(2、1、2)=1月。

施工工序P需要配备的队组数:2/1=2组施工工序R需要配备的队组数:1/1=1组施工工序Q需要配备的对组数:2/1=2组T=(M+N‐1)K=(3+5‐1)*1=7(月)工期可缩短11‐7=4月。

施工工序 专业队施工进度(月)1 2 3 4 5 6 7P队组1队组2 R 队组1Q 队组1队组2【案例题2】某广场地下车库工程,建筑面积18000m2。

建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一99—0201)签订了施工承包合同,合同工期140天。

工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。

事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。

施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1) 工程清理、恢复费用18万;(2) 施工机械设备重新购置和修理费用29万;(3) 人员伤亡善后费用62万;(4) 工期顺延6天。

问题:1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。

4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。

答案:1、确定流水步距,按照累加数列错位相减取大差法。

A的节拍累加值 12 24 43 56B的节拍累加值 18 38 56 78 差值 12 6 5 0 ‐78取最大差值,得K A‐B=12天B的节拍累加值 18 38 56 78C的节拍累加值 25 50 70 92 差值 18 13 6 8 ‐92取最大差值,得K B‐C=18天C的节拍累加值 25 50 70 92D的节拍累加值 12 25 40 54 差值 25 38 45 52 ‐54取最大差值,得K C‐D=52天2、总工期T=∑K+T N=12+18+52+54=136(天),满足合同工期的要求。

3、不妥之一:经过施工项目负责人批准后开始实施不妥,模板(架)工程专项施工方案须经施工单位技术负责人、监理单位总监理工程师审核签字后才能开始实施。

不妥之二:仅安排施工项目技术负责人进行现场监督不妥,应该由专职安全生产管理人员进行现场监督。

4、①索赔成立,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。

②索赔不成立,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。

③索赔不成立,不可抗力事件造成的人员伤亡由各单位自己承担。

④成立,不可抗力事件造成的工期延后可进行工期顺延。

【案例3】某框架结构工程,主体结构施工划分为3段。

其施工顺序为1—2—3。

每段3个施工过程,分别为支模板、绑扎钢筋和浇注混凝土,各工序逻辑关系如双代号网络计划图,为保证施工中,发生如下事件:事件一:第一段模板支护时,施工方拖欠租赁商脚手架租赁费用,导致材料迟延进场支护工作延长1周完成,发生人员窝工45个工日。

事件二:第二段钢筋绑扎时,监理工程师发现施工用钢筋未按照要求抽检复验,于是责令停工,后经检测钢筋质量符合要求。

为此导致绑筋工作延长0.5周完成,施工方发生窝工30个工日和抽检费用6000元。

事件三:第一段结构混凝土施工时,由于天下暴雨导致无法连续浇注,导致浇注周期延长2周。

同时暴雨造成部分模板移位变形,施工单位发生修复费用12000元,人员窝工50个工日。

工程所在地人工费标准为50元/工日,上述事件发生后,施工方均及时提出了索赔要求。

问题:1、试确定该网络计划的关键线路并计算出计划工期、实际工期。

2、针对上述事件,施工方可否提出索赔要求?说明理由。

在可以索赔情况下,工期和费用索赔多少?3、对应原施工网络计划,试绘制出流水施工组织形式下的横道图。

4、在劳动力能够持续增加的前提下按照等步距异节拍流水施工时,试确定完成该工程所需要的专业队数和可节省的时间,并绘制出相应得横道图。

答案:1、利用持续时间最长法,从节点①到节点⑩的所有线路中,线路①—②—③—⑤—⑥—⑧—⑨—⑩的工作持续时间最长,所以该线路为网络计划的关键线路,完成该线路所有工作所消耗的时间,即计划工期,为16周。

将事件一、二、三的影响造成的工作持续时间加到相应工作持续时间中,在新的网络计划中,完成①—②—③—⑤—⑥—⑧—⑨—⑩工作持续时间仍然最长,因此关键线路仍为①—②—③—⑤—⑥—⑧—⑨—⑩,完成该线路所有工作所消耗时间,即实际工期,为17.5周。

2、事件一:不可索赔,因为是施工方自身原因造成的工期延长,工期和费用都不可索赔;事件二:不可索赔,因为是施工方原因,未能按照规范和相关标准的规定在钢筋使用前进行必要的复验,违背了工程施工程序,因此应无条件按照监理的指令进行整改,由此而发生的费用和工期影响都不可索赔;事件三:可以索赔,因为暴雨属于不可抗力。

关于工期:由于发生在原网络计划非关键线路的非关键工作中,其总时差为2天(标注法算出),所以尽管本工作影响了2天,恰恰等于本工作的总时差,对总工期不构成影响,所以工期索赔不成立;关于费用:费用发生中人员窝工由施工方承担,因为在不可抗力的影响条件下,人员和机械损失费用都是自己承担;而对于已支护模板的修复费用属于不可抗力发生后为恢复施工需要而进行的必要清理、修复费用,因此应由发包人承担。

3、本工程流水施工为无节奏流水施工;施工过程、施工段、流水节拍均为已知,利用“大差法”,确定相邻两个施工过程同一施工段上相邻两个专业队伍相继开始工作时间的间隔,从而计算出流水步距分别为2周和8周,最终绘制横道图。

(见下图)流水步距计算示表施工进度(周)施工过程2 4 6 8 10 12 14 16支模绑筋浇注流水施工进度图以本专业【案立了减少机械络计中该工作天时4、因为本工本工程可以组其中,成倍则:支模需业工作队数量则计算工期采用成倍节施工过程支模绑筋浇注案例4】某厂(甲方了工程降水合少)超过招标械一台(乙方计划如下图所甲乙双方合1、降水方案2、8月213、因设计变该工作的全费4、为保证施作全费用单价5、在工作时间,机械1工程三个施工组织成倍节拍倍节拍流水的需要专业工作量为2/2=1;共期为:T=(M+节拍流水施工工作队Ⅰ Ⅱ1Ⅱ2Ⅲ方)与某建筑公合同。

甲乙双方标文件中工程方自备),台班所示(单位:合同约定8月案错误,致使日至8月22变更,工作费用单价为11施工质量,乙价为128元/m D 、E 均完成台班,人工工过程的流水流水施工。

的流水步距等作队数量为2/共计专业队数+N-1)×K =工进度计划图2公司(乙方)方合同规定:程量的10%以班费为400元天)。

15日开工。

使工作D 推迟2日,因供电E 工程量由招10元/m3.经乙方在施工中m3;成后,甲方指工10个工日。

水节拍分别是于流水节拍的/2=1;绑筋需数为4个。

(3+4-1)×如下:4)订立了某工采用单价合以上时调整单元/台班,其工程施工中迟2天,乙方人电中断停工2招标文件中的经协商调整后中将工作B 原令增加一项是2、4、2,存的最大公约数需要专业工作×2=12周;可施工进度(周6工程项目施工合同,每一分项价;工作B 其中台班折旧中发生如下事人员配合用工天,造成人的300m3增至后全费用单价原设计尺寸扩临时工作K ,存在着最大公数,为2;作队数量为4可节省16-12周)8 10工合同,同时项工程的实际、E 、G 作业旧费为240元事件:工5个工日,员窝工16个至350m3,超价为100元/扩大,增加工经核准,完公约数,为24/2=2;浇注2=4周。
