乔木种植穴槽挖掘

合集下载

园林绿化苗木挖掘栽植槽树穴全套

园林绿化苗木挖掘栽植槽树穴全套

林绿化苗木挖掘栽植槽树穴全套栽植槽、栽植穴应在苗木入埸前挖好,检测合格后备用。

有些施工队伍或因不了解挖掘栽植穴、栽植槽的标准要求,或因监督检查不够,有的树穴呈典型的锅底型,有的小到仅能刚刚放下土球,结果在调整树体垂直度或观赏面时,造成土球散坨,严重影响苗木成活率。

特别是在土壤较粘重或板结地段,树穴小、透水性差,是导致植物栽植后干腐病、腐烂病发生严重和萎需死亡的重要原因。

树穴过小且挖成锅底形时,也会导致土球被穴壁卡住,根部不能与土壤接触。

土球悬空被活活吊死。

(一)栽植槽、穴规格要求一般栽植穴、栽植槽的深度与宽度应根据苗木根幅、土球、容器(木箱、竹筐、营养钵)的大小、土球厚度、土壤状况而定。

1.裸根苗树穴直径应比裸根苗根幅放大1/2,树穴深度为树穴直径的3∕4o2、土球苗树穴直径应比土球直径加大40~60cm,树穴深度为穴径的3∕4o 土壤较粘重或板结地段,树穴直径还应加大20%,加深不小于20Cmo3、容器苗(筐装苗、大型营养钵苗)、裸根苗,树穴应挖成圆形。

乔、灌木容器苗的栽植穴径应大于钵直径40cm〜60cm。

4、箱装苗栽植穴应挖成正方形,边长比木箱宽60~80cm,深15~20cm o5、栽植槽栽植槽应挖成长方形或正方形,(二)挖掘方法对于车辆碾压或机械上土造成土壤板结地段,应先用钩机倒行将土壤疏松,栽植地平整后重新定点放线,再挖掘树穴。

1、人工挖掘1)挖掘栽植穴(1)以定点标记为圆心,按规定的尺寸先划一圆圈,然后沿边线外侧垂直向下挖掘,边挖边修直穴壁直至穴底,使树穴上口沿与底边垂直,切忌挖成锅底形。

如穴底有建筑垃圾、水泥或砖块时,应向下深挖彻底清除渣土;如穴底为不透水层时,应尽量挖透不透水层。

回填栽植土至要求深度,踏实。

(2)建筑道路上的行道树穴,可挖成下部略宽大的梯形穴。

(3)在微地形斜坡上挖掘时,应先铲出一个平台,然后在平台上挖掘树穴,穴深应以坡的下沿口为准。

(4)土壤特别粘重坚硬时,树穴之间可挖沟连通,或就近挖盲沟以利排水。

挖掘树坑及散苗支撑的要点

挖掘树坑及散苗支撑的要点

- -挖掘树坑及散苗、支撑的要点挖掘树坑1、树木种植坑规格要求严格根据图纸标出种植地段、位置及品种的轮廓并进展放线,定点放线严格符合设计图纸要求,位置明确,标记明显。

种植穴规格:树穴直径和深度,根据苗木情况决定。

乔木树穴直径和深度,应根据土球的直径参加40cm,深度至少80㎝,或根系底部距坑底深20㎝;灌木坑应按根系和土球的直径加大一倍,有足够深度,土球或根系底部距坑底深至少15cm。

2、人工挖掘树坑操作程序主要工具:锹和十字镐。

操作方法:以定点标记为圆心,以规定的坑径为直径,先在地上画圆,沿圆的四周向向下直挖,掘到规定的深度,然后将坑底刨松后、铲平。

栽植裸根苗木的坑底刨松后,要堆一个小土丘以使栽树时树根舒展。

如果是原有耕作土,上层熟土放在一侧,下层生土放另一侧,为栽植时分别备用。

刨完后将定点用的木桩仍应放在坑,以备散苗时核对。

作业时要注意地下各种管线的平安。

3、挖掘机挖掘树穴操作挖坑机的种类很多,必须选择规格对路的,操作时轴心一定要对准点位,挖至规定深度,最后人工辅助修整坑面及坑底。

4、挖树坑作业的技术要求〔1〕位置、高程准确,树坑规格准确。

新填土方处刨坑,应将坑底夯实。

在斜坡挖坑,应先铲一个小平台,然后在平台上挖坑,坑的深度以坡的下口计算。

〔2〕绿地自然式栽植树木,如发现地下障碍物,严重阻碍操作时可与设计人员协商,适当移动位置,而行列树那么不能移位,可在株距上调整。

〔3〕耕作层明显的场地,挖出的表土分开堆于坑边,还土时将表土先填入坑底,而底士做开堰用。

如土质不好应把好土与次土分开推置。

行道树刨坑时堆土应与道路平行,不要把土堆在树行间,以免栽树时影响测量。

〔4〕遇路肩、河堤等三合灰土时,应加大规格,并将渣土去除,置换好土。

散苗将树苗按设计图要求、散放于定植坑边称“散苗〞。

操作要求如下:〔1〕保护苗木轻拿轻放,不得损伤树根、根皮和枝干。

〔2〕散苗速度与栽苗速度相适应,边散边栽,散毕栽完,尽量减少树根暴露时间。

种植穴

种植穴
3.施工时,要求种植坑、槽必须垂直下挖,上口下底相等,种植坑形状为圆柱形。用腐熟农家肥和草炭土或复合营养土施于坑底、并铺5厘米厚的壤土以避免灼伤苗木根系,从而使苗木根穴土壤疏松、通气透水、保肥、中和碱性。
4.种植穴、槽的挖掘规定:
4.1常绿乔木种植穴树高:1.5m种植穴:0.8*0.5
树高:1.5—2.5m种植穴:1.0*0.8
树高:2.5—4.0m种植穴:1.2*0.9
树高:4.0m以上种植穴:1.2*1.0
4.2落叶乔木种植穴
胸径:2—3cm种植穴:0.4*0.3
胸径:3—4cm种植穴:0.6*0.4
胸径:4—5cm种植穴:0.7*0.5
胸径:5—6cm种植穴:0.8*0.6
胸径:6—8cm种植穴:0.9*0.7
胸径:8—10cm种植穴:1.0*0.8
审核人
施工队技术员
审核时间
注:
1、如验收有不合格项,下发整改通知单一次罚款1000-5000元不等。
2、本表作为施工队施工及结算的依据。
3、“合格”、“不合格”两栏,以质检人手写为准。
种植高度0.5—0.8单行0.4*0.4双行0.4*0.6
种植高度1.0—1.2单行0.5*0.5双行0.5*0.7
种植高度0.3—0.5单行0.6*0.6双行0.6*0.8
交底人
施工队技术员
交底时间
注:
1、验收记录见附表。
2、如验收有不合格项,下发整改通知单一次罚款1000-5000元不等。
3、本表由交底单位填写,交底单位与接收交底单位各保存一份。
4、本单作为施工队施工及结算的依据。
验收记录表
编号:0907
工程名称
分部工程名称
绿化

种植穴尺寸

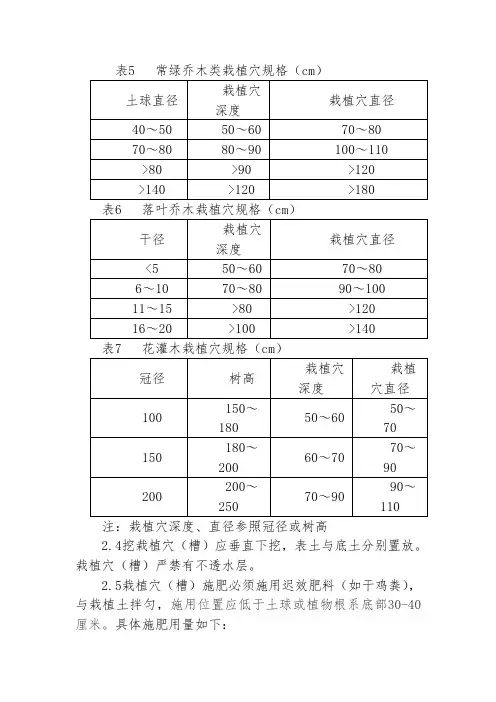

种植穴尺寸

表5 常绿乔木类栽植穴规格(cm)
表6 落叶乔木栽植穴规格(cm)
表7 花灌木栽植穴规格(cm)
注:栽植穴深度、直径参照冠径或树高
2.4挖栽植穴(槽)应垂直下挖,表土与底土分别置放。

栽植穴(槽)严禁有不透水层。

2.5栽植穴(槽)施肥必须施用迟效肥料(如干鸡粪),与栽植土拌匀,施用位置应低于土球或植物根系底部30-40厘米。

具体施肥用量如下:
树坑大小:1.5m*1.5m*1.5m施肥5公斤/株;
树坑大小:1.2m*1.2m*1.2m施肥4.5公斤/株;
树坑大小:1.0m*1.0m*1.0m施肥4公斤/株;
其余花灌木类2-3公斤/株,地被2-3公斤/平方米。

2.6土层干燥地段应于栽植前2~3天浸穴。

乔木灌木种植工程质量控制要点

乔木灌木种植工程质量控制要点

乔木灌木种植工程质量控制要点1、植物种植点放样植物种植点放样必须符合设计要求(若通常地面建筑物和其它构筑物必须避让时,施工企业必须征得监理认可和建设单位同意后方可实施,建设单位负责请设计单位出具变更图纸和文字说明),放样偏差不超过5%,并标明定点位置,树种名称、规格;2、乔木土球挖掘规格土球直径(cm)按胸高直径的8倍,土球厚度按胸高直径7倍;3、灌木土球挖掘规格土球直径(cm)按冠径的80%,土球厚度按冠径60%;4、树木种植穴(或槽—指散生竹)规格,必须符合设计要求坑(穴)的直径大于土球或裸根苗根系长40CM,深度同土球或裸根系的直径,但必须松翻底土10CM以上,坑(穴)上下垂直,另外高燥砂性土地树穴宜稍深,低洼粘土地可稍浅;5、树木土球的包扎扎常用草绳包扎,采用橘子瓣、五角形、铜线形皆可;但必须做到牢固、不露根、不掉土、确保土球不破碎、不脱绑;对名贵较大树的包扎,除了用草缠绕,还必须用细麻绳子等加固包扎;6、树木挖掘(1)挖掘裸根树木一定要用锐具,直径3CM以上的根要用锯锯断;细根可用剪枝剪剪断,不得强拉或劈断,尽量保护毛细根;(2)挖掘带土球树木,用锐利铁锹,保证不使土球松散,在整修土球时必须先扎腰箍;7、树木运输前的修剪(1)修剪可在树木挖掘前或后进行皆可,但大树必须在挖掘前修去一部分非留枝;(2)修剪强度要根据树木的生物学特性、不同季节,以保证原有姿态为前提来确定修剪量;8、树木的装运装运时应做到:轻抬、轻卸、轻装、轻放严禁拖拉,保证土球不破碎根盘无擦伤、撕裂、不伤干、不折冠,严禁提拉主干装卸带土球树木;9、树木种植时的修剪(1)种植前应对苗木根系、树冠进行修剪,必须将劈裂、病虫、过长根系剪除,确保树木原有的自然姿态;(2)剪口(或锯口)大于2cm的,必须进行防腐处理;(3)行道树定干高度宜在3m,香樟可定在2.5m以上,第一分枝点以下侧枝全部剪除,分枝点以上枝条酌情疏剪或短截;(4)高大落叶乔木应保留原有树形,适当疏剪,保留的主侧枝应在健壮芽上短截,剪去1/5—1/3枝条;10、树木的种植树木种植要做到:“四随”即“随挖、随运、随种、随管”,如遇恶劣天气,必须采取措施保护树木土球;(1)裸根苗木必须当天种植完毕,否则必须做好假植处理;(2)树木定向及排列树木种植时应选择丰满完整、生长好、姿态美的树冠,面朝向主要视线;孤植树木的冠幅应完整;丛植树木将冠幅完满面朝向外,并做到前低后高;(3)种植深度种植深度应保证在土壤下沉后,根茎和地面等高或略高;(4)土球包装物、培土、浇水:1)土球包装物,必须自下而上取下包装物,泥球如松散,底下包装物可剪断不取出;2)填土达到土球深度2/3时,初步覆土夯实,浇足第一次水,待水份渗透后继续填土至地面平行,再浇第二次水,然后再填好种植土;(5)树木垂直度、支撑、和绕杆:1)必须使树干或树干重心与地面垂直;2)支撑应因树设桩,(十字架撑、扁担撑、三角撑、单柱撑皆可);3)支撑时严禁将竹木桩打穿土球或损伤根盘;4)支撑高度,必须控制在树高的1/2;5)单支撑必须立于盛行风向一面,扎缚必须用软性物垫衬,还必须做到牢固、整齐、美观;6)乔木干径在5cm以上的主干和一、二级主枝,必须进行绕杆,绕干的高度视树种不同而不同,必须用草绳或麻片等软性材料密密缠绕,必须做到牢固、整齐、美观;(6)乔灌木定植数量乔木、大灌木的种植数量必须符合设计要求;小灌木的数量不得超过或减少5%。

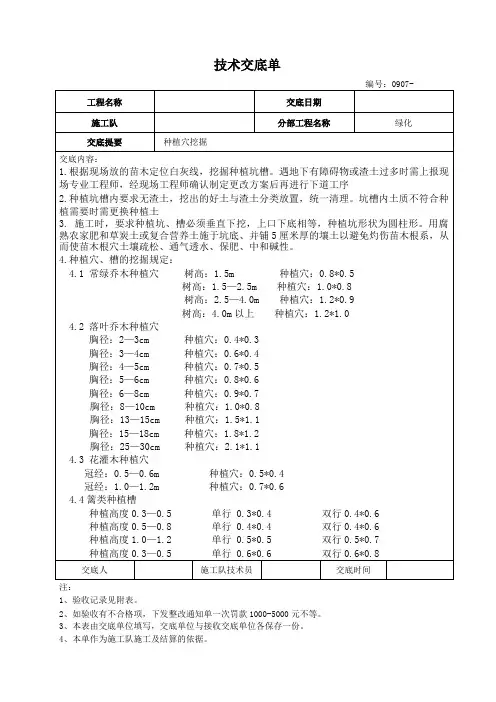

(完整版)种植穴、槽的挖掘

(完整版)种植穴、槽的挖掘

灌木栽植效果图
微地形打造施工流程
• 一、施工准备
• 1、材料准备

种植土
• 2、工具准备

小挖机、手推车、铁铲、十字镐
• 二、工艺流程

放样定位 种植土到场 初平 清理杂物 细平

完毕
• 三、施工工艺
• 1、放样定位:根据设计图纸上的确定标高等。 • 2、种植土到场:运送种植土到打造,地面处理成自
种植穴、槽的挖掘工艺流程
一、施工准备 1、施工机具 手推车、铁铲、十字镐;
二、施工流程 工艺流程:了解情况 放样定位
观察种植穴 开挖种植穴 根据情 况对种植穴进行处理 三、施工工艺 1、了解情况:种植穴、槽挖掘前,应向 有关单位了解地下管线和隐蔽物埋设情况。
• 2、放样定位:用灰进行防线,放线应符合设计图纸要
• 7、将乔木放入种植穴:用人工或吊车将乔木放入种植穴
中。
• 8、调整观赏面:把乔木放入种植穴中,根据乔木的观赏
面对乔木进行调整,找到乔木的最佳观赏位置。
• 9、回填种植土:用铁铲铲起土壤进行回填,每填20~30
㎝用木棒夯实,直至土壤把种植穴填满,约高于地面5㎝ 左右。
• 10、浇定根水:对种植的乔木进行浇水,把铁条插入回填
小进行开挖,种植穴应比乔木泥团的直径大40~50㎝。
• 5、穴土改良:在有条件的情况下应进行穴土改良,即施
入腐熟的有机肥作为基肥。肥料不要直接与根头接触,即 在肥料上盖层土,土层厚度在8~10㎝。
• 6、修剪:将乔木的劈裂根、病虫根、过长根剪除,并对
树冠进行修剪,在保留原有株型的基础上适当疏枝,可选 留主干上的几个侧枝,保持原有树形进行短截。
丝(一般为四号原丝)对乔木搭建支撑物,并对该乔木进 行挂牌,树木支撑一般应采用三角支撑,固定支撑宜在树 干高(1/3~1/2)处绑扎,其中必须有一个支杆支在迎风方 向,垫皮(宜用水龙布、厚帆布)先用细线绑扎,然后用 分选的支杆,按顺时针(或逆时针)均匀分布,进行支撑。

乔灌木挖掘

乔灌木挖掘

乔灌木挖掘
乔灌木的挖掘过程可以根据苗木是否带土分为裸根起苗和带土球起苗。

以下是裸根起苗的详细步骤:
以主干为圆心,按胸径的4~6倍为半径,于圆外绕树根起苗,垂直下挖至一定深度切断侧根。

然后于一侧向内深挖,并适度按摇树干,探找深层粗根的方位,并将其切断。

如遇难以切断的根,应把四周的土掏空后,用手锯锯断。

但切忌强按树干和硬切粗根,以免造成根系的劈裂。

根系全部切断后,放倒苗木,并及时对己劈裂树根进行修剪。

如不能及时定植,应在原穴用湿土将根覆盖好,进行假植。

干旱季节还应设法保持覆土的湿度。

另外,挖好种植穴也是乔灌木挖掘的重要步骤。

种植穴的质量对植株以后的生长有很大的影响。

穴一般为圆筒状,绿篱栽种所用的为长方形槽,成片密植的小株灌木,则采用几何形大块浅坑。

确定刨坑规格时,必须考虑不同树种的根系分布形态和土球规格。

同时,要调查刨坑地点的土壤情况。

种植穴、槽的挖掘

种植穴、槽的挖掘

• 6、修剪:将乔木的劈裂根、病虫根、过长根剪除,并对 • • • •
树冠进行修剪,在保留原有株型的基础上适当疏枝,可选 留主干上的几个侧枝,保持原有树形进行短截。 7、将乔木放入种植穴:用人工或吊车将乔木放入种植穴 中。 8、调整观赏面:把乔木放入种植穴中,根据乔木的观赏 面对乔木进行调整,找到乔木的最佳观赏位置。 9、回填种植土:用铁铲铲起土壤进行回填,每填20~30 、回填种植土:用铁铲铲起土壤进行回填,每填20~30 ㎝用木棒夯实,直至土壤把种植穴填满,约高于地面5㎝ 用木棒夯实,直至土壤把种植穴填满,约高于地面5 左右。 10、浇定根水:对种植的乔木进行浇水,把铁条插入回填 10、浇定根水:对种植的乔木进行浇水,把铁条插入回填 的土壤中,钻出小洞(乔木的四周各钻1 的土壤中,钻出小洞(乔木的四周各钻1个),把水管放 入钻出的小洞中,进行灌水,直至定根水浇足为止,如回 填土下沉之前回填的土壤低于种植穴,则对其回填比地面 高度高约2 高度高约2㎝,取出水管对乔木叶面进行浇水;
• 11、根据情况进行挂瓶:由绿化工长确定是否对乔木进行 11、根据情况进行挂瓶:由绿化工长确定是否对乔木进行 •
挂瓶,喷洒防止蒸发药剂、搭遮阴网; 12、打支撑架:用木棍(木棍粗度一般在10㎝左右)及铁 12、打支撑架:用木棍(木棍粗度一般在10㎝ 丝(一般为四号原丝)对乔木搭建支撑物,并对该乔木进 行挂牌, 行挂牌,树木支撑一般应采用三角支撑,固定支撑宜在树 干高(1/3~1/2)处绑扎,其中必须有一个支杆支在迎风方 干高(1/3~1/2)处绑扎,其中必须有一个支杆支在迎风方 向,垫皮(宜用水龙布、厚帆布)先用细线绑扎,然后用 分选的支杆,按顺时针(或逆时针)均匀分布,进行支撑。 13、工完场清:对施工留下的杂物进行清理 13、工完场清:对施工留下的杂物进行清理 14、完毕进入养护期:所有栽植完成后,应细心进行养护, 14、完毕进入养护期:所有栽植完成后,应细心进行养护, 养护时根据乔木的实际情况进行浇水,喷洒叶面水等工作。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1

符合规范和设计要求
一般 项目
2
符合规范和设计要求
3
当土壤密实度大于 1.35g/cm3或渗透系数小 4.2.8 于10-4cm/s时,应采取 条 扩大树穴,疏松土壤等 措施
符合规范和设计要求
4
施工单位 检查结果结果
主控项目全部合格,一般项目满足规范规定要求。
项目专业质量检查员:



监理(建设)单位 验收记录 监理工程师: (建设单位项目专业技术负责人)



《园林绿化工程施工及验收规范》(CJJ82-2012) 分包负责人 / 施工 班组长 / 监理(建设) 单位验收记录
施工单位检查评定结果
1
符合规范和设计要求
主控 项目
2
4.2.4 条
符合规范和设计要求
3
4.2.6 条
符合规范和设计要求
4 栽植穴(槽)挖出的表 层土和底土应分别堆 放,底部应施基肥并回 填土 土壤干燥时应于栽植前 灌水浸穴(槽) 4.2.5 条 4.2.7 条
栽植穴(槽)检验批质量验收记录
单位 工程名称 施工单位 施工执行标准名称 及编号 分包单位 / 质量验收规范的规定 栽植穴(槽)定点放线 应符合设计要求,位置 应准确,标记明显 栽植穴(槽)的直径、 穴深应符合要求,应垂 直下挖,上口下底应相 等 栽植穴(槽)底部遇有 不透水层及重黏土时, 应进行疏松或采取排水 措施 4.2.3 条 第1款 桂丹路(丹灶段)出入口绿化 提升工程 深圳市金群园林实业发展有限 公司 分项 工程名称 专业工长 乔木栽植穴(槽) 验收部位 王成亮 项目 负责人 桂丹路(丹灶 段)出入口 陈润佳
