监理工作技术交底
监理安全技术交底范文模板

一、交底对象项目全体施工人员、施工管理人员二、交底时间XXXX年XX月XX日三、交底地点XX施工现场会议室四、交底内容为确保施工现场安全生产,预防事故发生,现将以下安全技术措施和要求进行交底:一、安全管理目标1. 杜绝重大安全事故的发生,确保施工现场安全文明施工。
2. 严格执行国家安全生产法律法规,提高全员安全意识。
二、安全管理制度1. 建立健全安全生产责任制,明确各级人员的安全职责。
2. 制定施工现场安全管理制度,包括现场作业安全、消防安全、交通安全、设备安全等。
3. 定期开展安全教育培训,提高全员安全技能。
三、安全技术措施1. 模板工程- 模板支撑体系必须符合设计要求,确保其稳定性和安全性。
- 模板支撑体系应进行专项设计,经审批后方可使用。
- 模板拆除时,应按顺序进行,严禁随意拆除。
- 拆除模板时,下方不得有人作业,防止发生坠落事故。
2. 钢筋工程- 钢筋加工、绑扎、焊接等作业应符合规范要求。
- 钢筋焊接时,应采取有效措施防止火灾事故。
- 钢筋绑扎时,应确保钢筋间距、绑扎质量符合设计要求。
3. 砌体工程- 砌体材料应符合设计要求,确保质量合格。
- 砌筑过程中,应按规范要求进行分层、分段施工。
- 砌筑高度超过1.2m时,应设置临时支撑。
4. 开挖工程- 开挖作业前,应进行地质勘察,了解地层情况。
- 开挖过程中,应保持边坡稳定,防止坍塌事故。
- 遇到地下水时,应采取有效措施进行排水。
5. 回填工程- 回填材料应符合设计要求,确保质量合格。
- 回填过程中,应分层压实,确保密实度。
- 回填完成后,应进行压实度检测。
6. 脚手架工程- 脚手架搭设应符合规范要求,确保其稳定性。
- 脚手架使用过程中,应定期检查,发现问题及时整改。
- 脚手架拆除时,应按顺序进行,严禁随意拆除。
四、安全防护措施1. 施工现场应设置安全警示标志,提醒人员注意安全。
2. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
3. 作业人员应正确佩戴安全帽、安全带等个人防护用品。
监理安全技术交底制度

监理安全技术交底制度
监理安全技术交底制度是指在工程项目中,监理单位向施工单位交底安全技术要求和
措施的制度。
监理安全技术交底制度可以包括以下内容:
1. 安全技术交底的时间和频率:明确监理单位向施工单位进行安全技术交底的时间和
频率,以确保安全技术要求和措施得到及时传达和执行。
2. 安全技术交底的方式和形式:确定安全技术交底的方式和形式,可以包括会议、培训、文件传递等多种形式,以确保交底内容能够清晰明了地传达给施工单位。
3. 安全技术交底的内容:明确监理单位需要交底的安全技术要求和措施的具体内容,
包括项目特殊工种的安全要求、安全管理制度、紧急预案等,以确保施工单位了解并
按照要求进行操作。
4. 安全技术交底的记录和归档:要求监理单位和施工单位在安全技术交底后进行记录,并进行归档保存,以作为后期安全管理和事故责任追究的证据。
5. 安全技术交底的监督和检查:明确监理单位对施工单位进行安全技术交底的监督和
检查的要求,确保交底内容的质量和有效性。
监理安全技术交底制度的实施可以提高施工单位对安全技术要求的了解和掌握程度,
确保施工过程中的安全管理和控制措施得到有效执行,从而降低工程事故的发生概率,保障工人和项目的安全。
监理工作的技术交底要点

监理工作的技术交底要点1. 项目背景和目标在进行监理工作的技术交底之前,首先需要了解项目的背景和目标。
包括项目的类型、规模、投资等方面的基本情况。
同时要明确项目的目标,如质量、进度、安全等方面的目标要求。
2. 施工图纸和设计文件施工图纸和设计文件是监理工作的重要依据,要点之一就是要强调监理工作人员要熟悉施工图纸和设计文件的内容。
在交底中,可以逐一介绍各个专业的图纸和文件,包括结构、给排水、电气、暖通等。
3. 工程质量标准工程质量标准是评判工程质量的依据,因此要在技术交底中详细介绍工程质量标准,包括国家标准和项目特殊要求。
同时要强调质量控制的重要性,并讲述监理工作在质量控制方面的职责。
4. 施工工艺和施工方法在技术交底中,工程施工工艺和施工方法是重要内容。
监理工作人员需要了解项目的施工工艺和施工方法,对施工过程中存在的问题进行指导和解决。
同时要强调安全施工,保证施工人员和设备的安全。
5. 施工进度计划施工进度计划是项目进度控制的重要工具,监理工作人员需要详细了解施工进度计划的编制和执行。
在技术交底中,要强调进度的重要性,并指导施工方如何按照进度计划进行施工,确保工程的按时完成。
6. 施工材料和设备的验收施工材料和设备的验收是确保工程质量的重要环节。
监理工作人员需要了解验收的具体要求和步骤,并在技术交底中指导施工方进行验收工作。
强调验收的重要性,以保证工程施工材料和设备的合格率。
7. 施工现场管理施工现场管理是保证工程施工顺利进行的关键。
监理工作人员需要在技术交底中强调现场管理的重要性,并指导施工方如何进行现场管理工作。
包括施工组织、安全文明施工、质量管控等方面。
8. 质量检测和质量验收质量检测和质量验收是评估工程质量的重要环节。
监理工作人员需要了解质量检测和质量验收的具体要求和方法,并在技术交底中指导施工方进行相应的工作。
9. 工程变更和设计变更管理工程变更和设计变更是项目实施过程中常见的情况。
监理工作人员需要了解变更管理的相关规定和流程,并在技术交底中指导施工方如何进行变更管理,以确保工程的正常进行。
监理单位安全技术交底

监理单位安全技术交底一、前言监理单位是工程项目中重要的角色,负责监督施工方的工作实施,确保整个工程的安全质量。
为了保障施工过程中的安全,本文将对监理单位的安全技术交底进行详细说明。
二、安全技术交底的目的安全技术交底是指监理单位向施工单位进行安全相关技术方面的交底工作。
其目的在于确保施工单位对工程的安全要求和工艺流程有充分的理解和掌握,以便减少事故的发生,保障工程的安全运行。
三、安全技术交底的内容1.工程的安全纪律和安全规定:监理单位应向施工单位详细介绍工程的安全纪律和安全规定,包括施工现场的准入条件、安全巡视的责任与要求、事故报告和处理的流程等内容。
2.工程的安全措施:监理单位应向施工单位介绍工程的安全措施,包括施工现场的防护措施、安全设施的设置与维护、施工作业的安全控制措施等。
3.工程的安全风险点及应对措施:监理单位应向施工单位认真分析工程中存在的安全风险点,并提供相应的应对措施。
例如,在高空作业中应该采取什么样的安全措施等。
4.工程的应急准备工作:监理单位应向施工单位介绍工程的应急准备工作,包括设立应急救援队伍、制定应急预案、做好相关设备和物资的准备等。
5.工程的专项安全技术要求:监理单位应向施工单位传达工程的专项安全技术要求,例如对于特殊材料的使用、特殊施工工艺的要求等。
四、安全技术交底的方式安全技术交底可以通过以下方式进行: 1. 书面交底:监理单位可以编写安全技术交底的书面文档,详细介绍工程中的安全要求和技术措施,并要求施工单位签字确认。
2. 现场培训:监理单位可以组织现场培训,通过现场演示和讲解的方式向施工单位交底工程的安全技术要求。
3. 网络交底:监理单位可以在工程管理系统中发布安全技术交底的相关信息,施工单位可以通过网络进行学习和查阅。
4. 针对性交底:对于工程中的特殊安全要求和技术措施,监理单位可以针对性地进行一对一或小组培训,确保施工单位充分理解和掌握。
五、安全技术交底的要求1.及时性:安全技术交底应在施工前和施工过程中及时进行,确保施工单位在相关环节进行作业之前已经完成安全技术交底。
监理技术交底

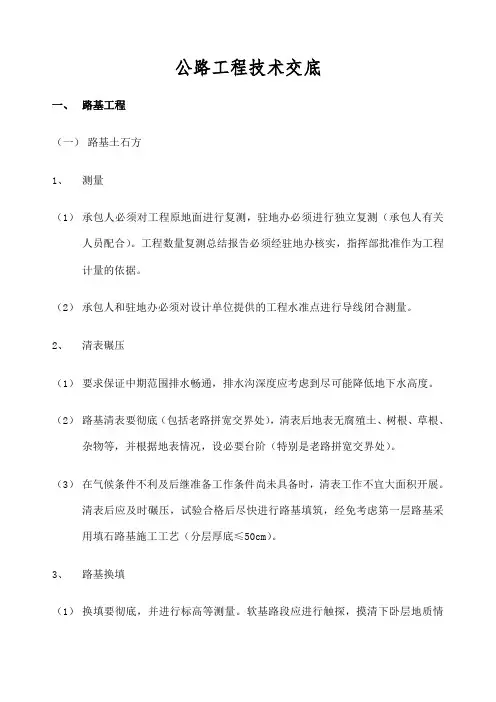

公路工程技术交底一、路基工程(一)路基土石方1、测量(1)承包人必须对工程原地面进行复测,驻地办必须进行独立复测(承包人有关人员配合)。
工程数量复测总结报告必须经驻地办核实,指挥部批准作为工程计量的依据。
(2)承包人和驻地办必须对设计单位提供的工程水准点进行导线闭合测量。
2、清表碾压(1)要求保证中期范围排水畅通,排水沟深度应考虑到尽可能降低地下水高度。
(2)路基清表要彻底(包括老路拼宽交界处),清表后地表无腐殖土、树根、草根、杂物等,并根据地表情况,设必要台阶(特别是老路拼宽交界处)。
(3)在气候条件不利及后继准备工作条件尚未具备时,清表工作不宜大面积开展。
清表后应及时碾压,试验合格后尽快进行路基填筑,经免考虑第一层路基采用填石路基施工工艺(分层厚底≤50cm)。
3、路基换填(1)换填要彻底,并进行标高等测量。
软基路段应进行触探,摸清下卧层地质情况,再确定处理方案(不允许采用抛石挤淤的施工工艺)。
(2)路基换填变更要以驻地办的变更通知单为准。
承包人的变更报告单应附有:(挖土前的)原地面照片、原地面水准测量表、平面示意图、有关原状地试验检测报告单、估计变量工程数量与金额;(回填前的)照片、原地面照片、水准测量表、平面示意图、纵断面图、有关新地基试验检测报告单、实际变更工程数量与金额。
照片内对应有桩号和名称,并对照片及底片进行有序归档。
(3)如水塘部位,清淤后应设台阶再进行回填。
(4)回填应按路基填筑标准分层填筑;并按设计要求铺设土工格栅。
4、路基填筑(1)根据不同填料及压实度标准,分别开展试验路段工作,试验段长度≥10cm。
试验地点,所用材料类别,最佳含水量和松铺厚度,使用机械型号,碾压遍数及最佳机械配套等,均应具有代表性。
承包人应及时完成试验路段的总结报告,驻地办应及时予以审查、批复。
试验路段总结报告未批复之前,禁止路基填筑正式开始施工。
(2)填料粒径解小必须在路基外(料场)进行(料场用轧石机轧碎或过筛),严禁在路基摊铺现场解小。
给监理的安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 监理单位:____________________二、安全技术交底目的为确保本工程在施工过程中安全、顺利进行,预防和减少安全事故的发生,特进行安全技术交底。
三、安全技术交底内容1. 施工现场安全管理制度(1)严格遵守《中华人民共和国安全生产法》、《中华人民共和国建筑法》和《建设工程安全生产管理条例》等相关法律法规。
(2)建立健全施工现场安全管理制度,明确各级人员的安全职责。
(3)加强施工现场安全教育培训,提高全员安全意识。
2. 施工现场安全措施(1)施工区域划分:明确施工现场安全区域、施工区域、临时设施区域等。
(2)施工设备安全:确保施工设备符合国家标准,定期进行检修、保养。
(3)施工材料安全:严格控制施工材料质量,确保材料符合设计要求。
(4)施工用电安全:严格执行施工现场用电安全管理规定,确保用电安全。
(5)施工消防安全:建立健全施工现场消防安全管理制度,配备消防设施,定期进行消防演练。
3. 施工现场主要危险源及预防措施(1)高处作业:做好高处作业人员的安全防护,使用安全带、安全绳等防护设施。
(2)有限空间作业:严格执行有限空间作业管理制度,确保作业人员安全。
(3)起重作业:确保起重设备符合国家标准,操作人员持证上岗,严格遵守操作规程。
(4)施工机械操作:确保施工机械操作人员持证上岗,遵守操作规程,定期进行机械保养。
4. 施工现场应急救援预案(1)成立应急救援小组,明确各成员职责。
(2)制定应急救援预案,包括火灾、触电、中毒、高处坠落等事故的应急处置措施。
(3)定期进行应急救援演练,提高应急处置能力。
四、安全技术交底要求1. 施工单位、监理单位、操作人员应认真听取安全技术交底,确保安全措施落实到位。
监理技术交底(正式)

监理技术交底(正式)概述监理技术交底是指监理人员与施工方在工程建设前,对一些技术细节、建设标准等事项进行详细的沟通、交流、确认的过程。
该过程有助于保证施工质量和工程安全,也能够避免未来施工过程中可能出现的纠纷。
监理技术交底的目的监理技术交底的目的主要有以下几点:1.确认施工方对于工程建设的实施方案、材料选型、施工方法等等技术方面的事项与监理人员达成共识,确保合同中所要求的技术指标不会被侵犯;2.通过交底会议使与工程建设相关的人员更好的互相了解,建立良好的合作氛围,有助于提高团队协作水平;3.对于存在的问题,记录并及时解决,避免后续的纠纷;4.对于违规行为,尽早发现并及时制止。
监理技术交底的内容监理技术交底的内容一般包含以下几个方面:建设标准在监理技术交底中,一般会详细说明建设标准的具体要求。
比如说,对于施工过程中使用的材料,监理人员会明确标准并要求施工方严格按照标准选择、验收、使用材料。
实施方案施工方在施工前需要向监理人员提供工程建设的实施方案,这个方案应该能够详细说明施工过程中所需要的注意事项、施工步骤以及质量控制措施等等。
监理人员需要从中确认该方案是否符合合同约定,是否能够达到要求的质量标准。
施工方法监理人员需要详细了解施工方所采用的施工方法,以及对应的施工流程。
序列化的施工流程有助于避免工序错漏,减少因为一处小的疏忽导致的大面积修改。
安全防护安全防护是建设过程中最为重要的一个方面。
监理人员需要确认施工方安全防护措施是否到位,存在问题的地方需要及时提出意见并要求整改。
质量控制措施质量控制措施十分重要,能够有效降低工程建设中出现的质量问题。
在监理技术交底中,监理人员需要详细了解施工方的质量控制措施,提出意见和建议,并加以监督。
注意事项在监理技术交底中,需要注意以下几个方面:1.交底会议应该认真记录,如采用录音方式请取得参会人员的一致同意;2.确保交底的事项与合同约定一致,避免因为与约定不符合的事项引起的纠纷;3.与参会人员将关键内容以电话确认,并保留相关记录;4.在交底前应提前做好准备工作,并按照要求呈递好相关文件材料。
工程监理技术交底制度

工程监理技术交底制度一、目的和依据制定技术交底制度的目的,是为了明确技术交底的内容、形式和程序,保证工程施工的顺利进行,并符合国家相关法律法规的要求。
本制度根据《建设工程质量管理条例》和相关行业标准制定。
二、适用范围本技术交底制度适用于所有参与本工程项目的建设、设计、施工、监理及其他相关人员。
三、交底内容1. 工程概况:包括工程名称、地点、规模、结构类型、层数等基本信息。
2. 设计要点:阐述设计理念、主要结构特点及关键部位的设计要求。
3. 施工方案:介绍总体施工布局、主要施工方法、工序安排等。
4. 质量标准:明确各分项工程的质量要求和验收标准。
5. 安全生产:强调安全防护措施、应急预案及特殊工种的操作规范。
6. 环保要求:说明施工现场环境保护的措施和要求。
7. 其他事项:包括材料供应、设备使用、临时设施建设等相关事宜。
四、交底形式技术交底应采用书面形式,辅以口头解释和现场演示。
必要时,可使用图表、模型或多媒体等辅助工具。
五、交底程序1. 技术交底前,监理工程师应熟悉工程设计文件、施工图纸及相关技术资料。
2. 监理工程师负责组织相关人员进行技术交底,确保每个参与者都能参加。
3. 交底时,应逐项讲解并确认参会人员对交底内容的理解与掌握。
4. 交底结束后,参会人员应在交底记录上签字确认,作为后续工作的依据。
5. 技术交底记录应由监理单位妥善保存,作为工程质量管理的一部分。
六、责任与义务1. 监理工程师应对技术交底的准确性和完整性负责。
2. 施工单位必须按照技术交底的要求执行,不得擅自变更施工方案。
3. 如遇特殊情况需要变更设计或施工方案,应及时通知监理工程师并重新进行技术交底。
七、监督检查监理单位应定期对技术交底的执行情况进行检查,并对未按交底要求执行的情况及时采取纠正措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理工作技术交底工程名称:编制单位:编制人:审核人:审批时间:总监理工程师:本工程监理工作是施工阶段的监理,主要内容是四大控制、合同管理、信息管理和协调工作。
根据监理工作要求我们编制了监理规划,针对工程的特点,我们将编制出各项监理实施细则。
做好工程事前、事中和事后控制工作,加强动态管理,确保工程能保质、保量、安全的按时完工。
一、工程概况1、昆山市青淞小学新建工程位于昆山市高新区北环路南侧。
项目经昆山市发展和改革局核准同意建设。
项目建设规模:总建筑面积约19274.76平米; 其中1#2#综合楼为五层,高度19.95米(其中2#楼为三层,高度11.95米),面积为6297.3平米:3#行政楼为四层,高度16.05米,面积为3172.8平米:4#5#教学楼为五层(局部四层),高度19.95米,面积为5883平米:6#食堂及风雨操场为四层,高度19.45米,面积为3653.0平米:门卫为一层,高度4.6米,面积28.6平米:看台图纸在修改,未定。
计划于2015年9月建成。
二、监理规划的主要内容监理规划是指导项目监理组织实施工程监理的重要文件,是我们各专业开展监理的工作基础,也是建设单位对我们监理工作考核的主要依据。
本规划告诉我们项目监理工作应该做什么,怎么做。
它包括监理工作的范围和内容、监理工作目标、依据、项目监理机构的组织形式和监理人员的岗位职责、参建各方的关系、监理的工作方法、程序、制度、工作手册。
三、施工监理的任务我们监理单位是接受建设单位的委托,根据国家和当地政府发布的关于工程建设的政策、法令、法规和管理程序。
作为建设单位的现场管理者,代表建设单位对工程进行质量、进度、投资等方面的监督与管理。
建设单位的意见和决策应通过监理单位实施。
监理工程师认为工程施工不符合合同、设计文件要求和施工技术标准,监理工程师可拒绝验收,总监理工程师可拒绝支付工程款。
并要求承包单位改正,部分暂停施工,调换不称职人员,直至建议建设单位更换承包单位。
四、施工监理的依据1、国家颁布的中华人民共和国建筑法、建设工程质量管理条例。
2、国家颁布的中华人民共和国建设工程施工质量验收统一标准。
3、建设部、国家计委颁布的工程施工建设监理规定、建设工程监理规范。
4、监理合同及监理招标文件,施工合同及施工招标文件。
5、已批准的项目文件和设计文件。
6、国家地方相关法律、法规。
7、国家现行的施工规范、规程、标准、地方标准。
8、国家地方现行预算、计价依据、工程量计算规则、价格信息等。
五、施工监理的主要内容1、参加施工图会审及设计交底,并提出审查意见。
2、审查承包单位提交的施工组织设计(施工方案),提出修改意见,并督促执行。
3、审查并确定总承包单位选择的分包单位。
4、监督承包单位按照施工图及有关文件,并遵照国家、当地政府及行业主管部门发布的政策、法令、法规、规范、规程、标准及管理程序施工,控制工程质量。
5、监督承包单位按照施工合同及承包单位编制的工程进度计划施工,控制工程进度。
6、审查用于工程上主要建筑材料、构配件及设备材料,考核其是否满足设计要求及有关技术规范,以及现行政策、法令的规定,并对进入施工现场的材料检验把关。
7、核定及会签设计变更、工程洽商文件。
8、组织对工程质量问题及质量事故的处理。
9、调解建设单位与承包单位之间的争议。
10、定期组织召开监理工作会议,检查工程进展情况,协调各方之间的关系,处理需要解决的问题。
11、每月编制监理月报,向建设单位及有关部门汇报工程监理情况。
12、认定工程质量与进度,签署付款凭证。
13、审查工程造价及竣工结算,控制工程造价。
14、监督施工现场的安全防护、消防、文明施工现场及环保卫生情况,并提出改进意见。
15、组织工程阶段性验收及竣工预检。
16、工程质量保修期的工作。
17、督促竣工的档案编制、移交。
六、监理单位的权利与责任(一)权利1、选择施工分包单位的建议权。
2、对工程建设有关事项包括工程规模、设计标准、生产工艺设计和使用功能的要求,向建设单位的建议权。
3、对工程设计中的技术问题的建议权。
4、对施工组织设计和技术方案,按照保质量、保工期和降低成本的原则提出审批意见。
5、主持工程建设有关协作单位的组织协调权,6、开工令、停工令、复工令的发布权。
7、工程中使用的材料、构配件、设备以及施工质量的检验权、确认权。
8、工程施工进度的检查、监督,工程实际竣工日期的签认权。
9、工程款支付的审核和签认权,工程结算的复核确认与否定权。
10、对工程不利的承包单位人员有权要求承包单位调换。
11、在建设单位授权下,对任何与第三方签订的合同条款提出的变更的建议权。
12、建设单位与承包单位之间提出任何意见和要求,均必须通过监理单位。
双方的争议可提出由监理单位调解,调解不成上报政府行业主管部门调解。
(二)义务1、完成委托监理合同专用条款中约定的监理业务,按合同约定定期向建设单位报告监理工作。
2、在履行委托监理合同义务期间,应认真、努力地工作,为建设单位提供与其水平相应的咨询意见,公正地维护各方面的合法权益。
3、爱护使用建设单位提供给监理单位的设施和物品。
4、未经建设单位同意,不得泄露与本工程合同有关的保密资料。
(三)责任1、监理单位应履行合同约定的义务。
2、监理单位对承包单位违反合同规定的质量要求和完工时限,不承担责任。
因不可抗力导致委托监理合同不能全部或部分履行,监理单位不承担责任。
七、监理单位与建设各方的关系(一)与建设单位的关系首先是合同关系,委托与被委托的关系,授权与被授权的关系。
在建设单位的委托与授权下,监理单位根据国家、当地政府与行业主管部门发布的建设监理法规与双方签定的委托监理合同的有关规定,对工程项目进行监督与管理,直接为建设单位负责,建设单位的意见与决策应通过监理单位实施。
在监理业务活动中,监理单位应公正、独立、自主地开展工作,维护建设单位的合法权益。
监理单位人员都应当认真的工作,以自己的工作成果赢得建设单位的支持和信任。
(二)与承包单位的关系是监理与被监理的关系,监理单位应督促承包单位认真履行建设工程施工合同中规定的责任与义务,并公正地处理承包单位的合法权益。
八、四大控制,合同、信息管理,监理工作方法(一)工程质量控制1、工程质量控制的原则工程质量控制的原则是以施工验收规范、验收评定标准为依据,按合同约定的质量目标,符合设计要求,满足使用功能要求、安全可靠。
对工程项目(全过程、全方位、全天候)的质量控制,紧紧抓住(人、机、料、法、环)五个因素,认真检查落实总包单位的质量保证体系。
2、提高全员质量意识一个优秀的建筑产品是靠科学管理、严密施工、精心组织和优秀的项目队伍,一步一个脚印,实打实干出来的。
我们要把创精品创杯各方面的工程质量要求和标准渗透到施工的每一人。
现今的工程不仅仅是要求按图纸和规范施工,更重要是如何把工程干好干精,精中求精,只有这样才能真正称之为品牌管理,品牌工程。
3、遵循以工序质量保证分项工程质量,以分项工程质量保分部工程质量,以分部工程质量保单位工程质量。
严格执行和坚持本道工序未经验收或质量不合格的不进入下道工序,尤其是隐蔽工程。
4、把好施工组织设计和专项方案的审查关。
施工组织设计是指导施工全局,统筹施工全过程,在建设施工中起指导的重要技术文件,也是创杯检查的主要依据之一,施工单位应当认真编制。
如在施工过程中,承包单位对已批准的施工组织设计进行调整、补充或变动时,应经监理审核批准。
对于重点分项工程和关键工序应要求总包单位报送专项施工方案。
5、把好进场工程材料、构配件和设备的审核关。
本工程对主要材料及大部分材料的规格、品牌均进行了约定,施工单位在采购上应严格按约定的品牌进行采购,用于工程。
如实际采购困难,需协商确定后方可进行采购。
项目监理机构将严格按照合同要求审查质量证明资料,为业主把好工程中最关键的材料关。
并按有关质量文件要求频率进行见证取样送检。
凡未经监理人员验收或验收不合格的工程材料,我们监理人员有权拒绝签认,并签发监理通知,限期退场。
6、把好工程报验关,尤其是隐蔽工程。
要求严格执行总承包单位先自检,复检后,报监理工程师检测、检查,合格后方予签证。
往往这一点很多施工单位做不到,致使增加验收频率。
施工班组把施工完的工序首先是交给项目部,不是交由监理先验,施工单位要注意,以免引起误会。
7、关于工程资料的要求A、施工阶段监理用表和施工用表采用的原则(1)资料表格应符合国家、江苏省标准的有关要求。
(2)施工单位用表采用江苏省建设工程施工质量验收资料的质量验收记录。
(3)施工单位填报监理报审和监理单位用表应采用监B类表格,通用表格比如监理工作联系单、工程变更单应采用监C类表。
(4)监理单位内部用表采用A类表和我公司相关的表格要求。
B、填表的基本原则(1)A、B、C、D类表格应按《江苏省住建与城乡规划局》第五版管理规定,采用碳素墨水或打印。
(2)填写应使用规范的语言,法定计量单位,签署人应具有相关的资格,对号入座,严禁代签、替签,除非有书面授权证明,表格中要求加盖公章的尚应加盖公章方可完整。
请注意,由承包单位提供附件的,在附件上应加盖公章以示认可。
(3)不论是总包单位选择的或是建设单位为主选择的分包单位,分包项目范围内的有关申报或申报表须统一由总承包项目经理签字,加盖总承包单位公章。
(4)表格的填报时间要同工程实际情况相符一致,原则上是资料与工程同步。
以上是我需强调的,其他有关要求望施工单位下去认真学习一下。
3、资料报验与验收的相互关系(1)工程材料/构配件/设备报审表。
材料进场后应及时上报该表,并附上有关证明文件。
监理要核对资料与实际的相符性,并按照实际的数量进行见证取样,复试报告回来后再将报告报监理审查。
(2)钢筋隐蔽报验钢筋隐蔽报验包括钢筋原材、钢筋加工、钢筋安装、钢筋连接四个检验批,我重点说一下钢筋连接中接头试件的要求。
为确保工程进度,不影响下道工序施工,要求承包单位提前做好钢筋接头取样试验工作,如报告不能及时回复,应提供相应的证明文件。
(3)砼施工检验批报验试块留置要求:桩基工程每根桩留置一组标准条件养护试块;主体工程每同一强度等级的砼100m3留置一组标养试块,不足100m3留置一组标养试块;一次浇筑超过1000m3,200m3留置一组标养试块;同一等级的砼抗渗试块每500m3留置一组试块;同一强度等级的砼同条件养护试块,每幢留置不应少于3组。
(商品砼)(4)监理工程师通知回复单监理通知是施工监理中重要文件,是一种工作方法,希望施工单位收到通知后,按照通知要求执行,并把情况以文件形式回复。
(二)工程进度控制工程进度控制是建设单位非常关心的问题,如何确保总的进度目标,也就是合同工期。
我方人为在确保工程质量和安全的原则下,采用动态管理,对工程进度进行主动控制,使工程按合同约定的工期目标完成。
