体育场看台装修施工方案

合集下载

体育场看台装修施工方案

体育场看台装修施工方案

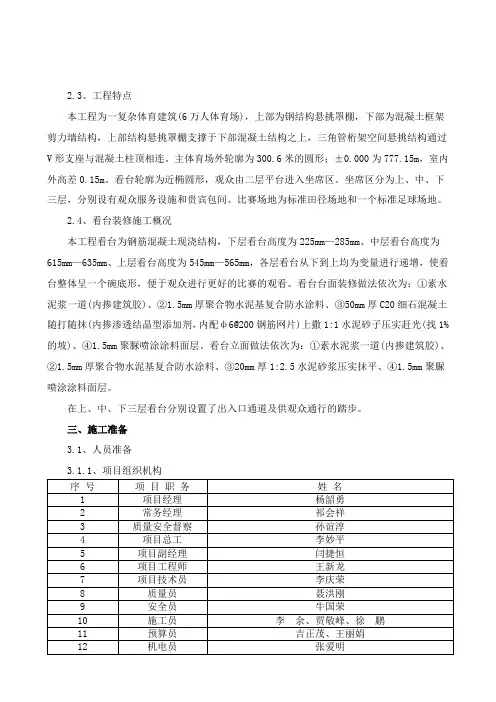

2.3、工程特点本工程为一复杂体育建筑(6万人体育场),上部为钢结构悬挑罩棚,下部为混凝土框架剪力墙结构,上部结构悬挑罩棚支撑于下部混凝土结构之上,三角管桁架空间悬挑结构通过V形支座与混凝土柱顶相连。

主体育场外轮廓为300.6米的圆形;±0.000为777.15m,室内外高差0.15m。

看台轮廓为近椭圆形,观众由二层平台进入坐席区。

坐席区分为上、中、下三层,分别设有观众服务设施和贵宾包间。

比赛场地为标准田径场地和一个标准足球场地。

2.4、看台装修施工概况本工程看台为钢筋混凝土现浇结构,下层看台高度为225mm—285mm、中层看台高度为615mm—635mm、上层看台高度为545mm—565mm,各层看台从下到上均为变量进行递增,使看台整体呈一个碗底形,便于观众进行更好的比赛的观看。

看台台面装修做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③50mm厚C20细石混凝土随打随抹(内掺渗透结晶型添加剂,内配ф6@200钢筋网片)上撒1:1水泥砂子压实赶光(找1%的坡)、④1.5mm聚脲喷涂涂料面层。

看台立面做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③20mm厚1:2.5水泥砂浆压实抹平、④1.5mm聚脲喷涂涂料面层。

在上、中、下三层看台分别设置了出入口通道及供观众通行的踏步。

三、施工准备3.1、人员准备3.1.1、项目组织机构3.1.2、劳务准备对于进场施工人员,由项目总工牵头对各级管理人员进行集中培训,学习相关法律法规,灌输看台装修施工质量管理目标、管理原则及方法,学习国家省、行业、省、市颁布的新规范、新标准,让所有管理人员吃透设计文件,掌握施工管理、施工组织及施工技术的全部内容。

项目管理人员对其管辖范围内的劳务层、专业施工队进行培训,书面和口头交底,让劳务层人员都能熟悉掌握各项管理制度,操作工艺、质量标准等。

3.2、技术准备在施工前认真熟悉图纸,并将图纸中存在的问题通过与设计单位的沟通解决后,按设计要求及规范规定编制专项施工方案,由施工员对工人进行技术安全交底,确保施工质量。

体育场看台装修施工方案

体育场看台装修施工方案

体育场看台装修施工方案体育场是体育比赛与文化活动的主要场所,而看台作为体育场内最为重要的部分,承载着体育迷们的热情和激情。

在体育场看台装修设计中,装修的合理性与舒适性直接关系到观众们的观赛体验。

因此,对体育场看台的装修施工方案需要精心设计与施工。

1. 环境分析体育场看台在举办比赛时,观众聚集在此,为体育赛事增添热闹气氛。

因此,看台的装修设计应该考虑到观众的舒适性和安全性。

同时,根据体育场所在地区的气候特点,合理安排通风设备、避免日晒和雨淋等因素影响观众观赛体验。

2. 设计方案在体育场看台装修设计中,应充分考虑到观众的视觉感受和舒适度。

可以选择采用优质的材料,并结合色彩搭配,营造出轻松、明快的氛围。

此外,为了便于观众就座和走动,看台座位之间的空间应该合理设置,保证观众的舒适度。

3. 施工要点在体育场看台装修的施工中,安全性是首要考虑的因素。

应该确保所有的装修材料符合安全标准,施工人员必须严格按照相关规定进行施工,避免发生安全事故。

同时,施工期间需要注意与现场其他工种的协调,确保施工进度正常。

4. 装修效果通过精心设计与施工,体育场看台的装修可以增加整体观赛体验,提升观众的满意度。

合理的装修设计能够使观众在比赛中更加投入,感受到舒适和愉悦,从而提升整体的体育赛事氛围。

结语体育场看台装修施工方案的设计与实施,不仅仅是一项简单的室内装修工程,更是为体育迷们提供一个舒适、安全的观赛环境,加强体育场内的文化体验。

通过合理的设计和精心的施工,体育场看台的装修将成为体育迷们的心头所爱,为各种体育赛事增光添彩。

某体育场看台装修改造工程施工组织设计方案

某体育场看台装修改造工程施工组织设计方案

某体育场看台装修改造工程施工组织设计方案1. 项目背景某体育场看台需要进行装修改造工程,以满足日益增长的观众需求和提升观赛体验。

本文档旨在提供施工组织设计方案,确保工程顺利进行。

2. 施工目标- 对现有看台进行改造,扩大座位容量。

- 提高观众的舒适度和安全性。

- 保障工程进度和质量。

3. 施工组织策划3.1 施工人员组织- 成立由经验丰富的项目经理和专业施工人员组成的施工团队。

- 人员配备合理,确保工作任务的顺利推进。

- 每个施工人员都需要接受相关安全培训,保证施工过程的安全性。

3.2 材料采购和管理- 制定详细的材料清单,明确所需材料的规格、数量和供应商。

- 与可靠的供应商建立长期合作关系,确保材料的质量和及时供货。

- 设立材料管理的责任人,负责材料的进货、验收和储存工作。

3.3 工期安排- 根据项目需求和实际情况,制定合理的工期计划。

- 合理安排不同施工工序的先后顺序,避免工期延误。

- 定期进行工期跟踪和进度检查,及时发现和解决工期偏差。

4. 施工安全措施- 制定详细的施工安全计划,明确各施工环节的安全措施和注意事项。

- 提供必要的个人防护装备,并对施工人员进行安全培训。

- 安排专门的安全监督人员,负责监督施工现场的安全情况。

5. 质量控制- 制定质量验收标准和流程,确保施工质量符合要求。

- 进行质量检查和验收,及时发现和纠正施工过程中可能存在的问题。

- 对施工关键节点进行专项质量检测,保证重要工程节点质量合格。

6. 环境保护- 合理利用资源,减少浪费。

- 严格遵守环保法律法规,确保施工过程不对环境造成污染。

- 加强施工现场的垃圾分类和处理,保持施工现场环境整洁。

7. 成本控制- 制定合理的预算计划,确保施工过程中的经济效益。

- 定期进行成本核算和预测,及时发现和解决成本超支问题。

- 通过合理采购和施工方法,降低施工成本。

8. 风险评估与应对- 进行全面的风险评估,识别并分析可能存在的风险。

体育场看台装修施工方案

体育场看台装修施工方案

2.3、工程特点本工程为一复杂体育建筑(6万人体育场),上部为钢结构悬挑罩棚,下部为混凝土框架剪力墙结构,上部结构悬挑罩棚支撑于下部混凝土结构之上,三角管桁架空间悬挑结构通过V形支座与混凝土柱顶相连。

主体育场外轮廓为300.6米的圆形;±0.000为777.15m,室内外高差0.15m。

看台轮廓为近椭圆形,观众由二层平台进入坐席区。

坐席区分为上、中、下三层,分别设有观众服务设施和贵宾包间。

比赛场地为标准田径场地和一个标准足球场地。

2.4、看台装修施工概况本工程看台为钢筋混凝土现浇结构,下层看台高度为225mm—285mm、中层看台高度为615mm—635mm、上层看台高度为545mm—565mm,各层看台从下到上均为变量进行递增,使看台整体呈一个碗底形,便于观众进行更好的比赛的观看。

看台台面装修做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③50mm厚C20细石混凝土随打随抹(内掺渗透结晶型添加剂,内配ф6@200钢筋网片)上撒1:1水泥砂子压实赶光(找1%的坡)、④1.5mm聚脲喷涂涂料面层。

看台立面做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③20mm厚1:2.5水泥砂浆压实抹平、④1.5mm聚脲喷涂涂料面层。

在上、中、下三层看台分别设置了出入口通道及供观众通行的踏步。

三、施工准备3.1、人员准备3.1.1、项目组织机构3.1.2、劳务准备对于进场施工人员,由项目总工牵头对各级管理人员进行集中培训,学习相关法律法规,灌输看台装修施工质量管理目标、管理原则及方法,学习国家省、行业、省、市颁布的新规范、新标准,让所有管理人员吃透设计文件,掌握施工管理、施工组织及施工技术的全部内容。

项目管理人员对其管辖范围内的劳务层、专业施工队进行培训,书面和口头交底,让劳务层人员都能熟悉掌握各项管理制度,操作工艺、质量标准等。

3.2、技术准备在施工前认真熟悉图纸,并将图纸中存在的问题通过与设计单位的沟通解决后,按设计要求及规范规定编制专项施工方案,由施工员对工人进行技术安全交底,确保施工质量。

体育场活动看台及踏步扩建方案

体育场活动看台及踏步扩建方案

体育场活动看台及踏步扩建方案1. 背景根据体育场使用情况的调研和需求分析,为了满足日益增长的观众和活动参与者的需求,需要对体育场的看台及踏步进行扩建。

2. 目标该扩建方案的目标是提供更多的座位和更好的观看体验,以满足不断增加的活动需求。

3. 扩建方案3.1 看台扩建根据现有体育场结构和可行性研究,计划对现有看台进行横向扩建。

具体方案如下:- 增加观众席位容量:通过在看台后部增加额外的座位,增加观众席位容量至少30%。

- 提升观看体验:重设计划现有座椅布局,以提供更宽敞舒适的座位,同时优化视线,确保观众能够较好地观看体育赛事。

- 增加无障碍设施:在扩建过程中,考虑满足无障碍要求,为行动不便的观众提供便利。

3.2 踏步扩建为了提供更好的观赛体验和方便观众流动,计划对现有踏步进行纵向扩建。

具体方案如下:- 扩大踏步宽度:在现有踏步的基础上,对踏步宽度进行扩大,以增加观众通行的流畅性和安全性。

- 增加通道数量:根据观众流动情况,增加踏步间的通道数量,以便观众更便捷地进出看台。

- 安装扶手:对现有踏步进行改造,增加扶手,提供更好的支撑和安全性。

4. 实施计划实施该扩建方案的时间和步骤如下:1. 进行详细设计:根据扩建方案进行详细设计,并获取必要的建筑和工程许可证。

2. 进行扩建工程:根据详细设计进行扩建工程,包括看台和踏步的扩建和改造。

3. 完成验收:扩建工程完成后,进行验收,并确保符合相关安全和建筑标准。

4. 通知用户:将扩建完成的信息通知相关用户和活动方,以便他们充分利用新的看台和踏步。

5. 预期效果通过该扩建方案的实施,预期达到以下效果:- 提供更多座位,满足观众和活动参与者的需求。

- 提升观看体验,提供更宽敞舒适的座位和良好的视线。

- 提供更好的通行流畅性和安全性,方便观众进出体育场。

- 支持无障碍要求,给行动不便的观众提供便利。

以上为体育场活动看台及踏步扩建方案的概要,具体实施细节需根据实际情况进一步商讨和调整。

体育场看台施工方案

体育场看台施工方案

体育场看台施工方案摘要:本文旨在提供体育场看台施工方案,包括施工准备工作、施工流程、安全措施等内容,以帮助读者有效、安全地进行体育场看台的建设工作。

一、引言体育场是举办体育赛事、演唱会以及其他大型活动的重要场所,其建设对于提供观众的观赛体验至关重要。

而看台作为观众观赛的主要区域,其施工方案需要合理规划,以确保观众的安全和舒适。

二、施工准备工作1. 方案设计:在开始施工前,需进行详细的方案设计,包括看台的结构、尺寸、材料选择等。

设计人员需要充分考虑场地环境、观众数量和使用需求,确保看台的稳固性和安全性。

2. 场地清理:施工前需要彻底清理施工区域,包括清除杂草、移除障碍物,并确保场地平整。

3. 材料准备:根据施工方案,准备所需的材料,包括金属支架、混凝土、钢筋等。

三、施工流程1. 基础施工:首先进行看台的基础施工。

根据设计方案,进行基础的测量,然后挖掘基础坑并砌筑基础墙,以确保看台的稳固性。

2. 支架安装:根据设计方案和测量结果安装金属支架。

支架的安装要求准确、精确,确保承载力和稳定性。

3. 架设看台结构:根据设计方案逐步架设看台结构,包括梁、柱、楼梯等部分。

在架设过程中要严格按照施工规范进行操作,确保各部分的精确对接和牢固连接。

4. 补充设施安装:完成看台的基本架设后,根据需要进行补充设施的安装,如扶手、栏杆、座椅等。

5. 防水施工:为了保护看台不受雨水侵蚀,需要进行防水处理。

可以采用涂抹型防水材料,确保看台的长久使用。

6. 空气调节施工:在看台上设置适当的空气调节设施,以确保观众在观赛时能够获得舒适的环境。

四、安全措施1. 施工人员安全:在施工期间,需要对施工人员进行安全培训,确保他们了解相关安全规范和操作要求。

2. 施工区域限制:设立施工区域限制牌示,确保非施工人员不进入施工区域,防止发生人员伤害事故。

3. 安全设施:设置适当的安全设施,如防护网、警示标识等,保障施工期间的安全。

4. 施工过程监督:设立专人进行施工过程监督,确保施工按照设计方案和规范进行。

学校操场看台工程施工方案

学校操场看台工程施工方案

学校操场看台工程施工方案一、工程概况学校操场看台工程是学校体育设施建设的重要组成部分,它不仅能为学校的体育活动提供良好的观赏条件,也能为学校的各种文艺活动提供一个舞台。

本工程拟在学校操场的北侧设置一个带有观众座位的观赏台,观众座位数量为500座。

观众台面积为200平方米,高度为3米。

此工程的建设将大大提升学校的综合办学品位,为学校的各项活动提供更好的场地。

二、施工单位与资质本工程的施工单位为某某施工公司,该公司具有较强的施工能力和丰富的工程经验,具备全面的建筑施工资质。

公司在近几年的施工实践中积累了丰富的经验,并且公司拥有一支实力雄厚的专业施工队伍。

公司的施工队伍中包括了具备专业技术和丰富经验的施工人员,他们能够保质保量的完成本工程的施工任务。

三、工程施工内容1. 地基处理:根据设计要求,对地基进行挖土、填土、压实等工作,以保证观看台的地基承载能力和稳定性。

2. 框架结构施工:根据设计方案,进行观看台的框架结构施工,包括搭设支撑架、安装主梁、次梁和柱等。

3. 钢筋工程:对观看台的混凝土结构进行钢筋绑扎和混凝土浇筑,保证观看台的抗震和承载能力。

4. 建筑装饰:进行观看台的外围装饰工程,包括涂刷防腐涂料、安装栏杆和扶手等。

5. 环境卫生:完成周边环境卫生的整治,保证施工过程中周边环境的整洁和美观。

四、质量控制1. 严格按照施工方案和设计要求进行操作,确保观看台的施工质量。

2. 施工过程中严格按照相关施工标准和规范进行施工,确保观看台的安全和稳定性。

3. 在施工过程中加强现场管理,做好材料验收和施工记录,确保观看台施工过程的有效监督和管理。

五、安全管理1. 严格遵守施工安全规范,保证施工过程中的安全生产。

2. 对施工现场进行全方位的安全检查和安全教育,保障施工人员的安全。

3. 在施工过程中加强与学校安全管理部门的沟通和协调,确保施工过程的安全可控。

六、环保措施1. 在施工现场加强环保控制,做好扬尘和噪音控制工作,减少对周边环境的影响。

体育场馆看台面层施工方案

体育场馆看台面层施工方案

体育场馆看台面层施工方案1. 引言本文档旨在提供体育场馆看台面层施工方案的详细说明。

体育场馆看台面层施工是体育场馆建设过程中的重要环节,它直接关系到观众的舒适度和安全性。

本文档将介绍施工方案的准备工作、具体施工步骤以及注意事项等内容,以确保看台面层施工的高质量和顺利进行。

2. 准备工作在进行体育场馆看台面层施工之前,需要进行以下准备工作:2.1 材料准备根据设计方案和施工图纸确定所需要的材料种类和数量,包括看台面层使用的座椅、地面覆盖材料等。

同时,要确保所采购的材料符合相关的质量标准和安全要求。

2.2 设备准备购置和准备好所需的工程设备和施工工具,例如吊车、挖掘机、扫地机等。

2.3 工作人员安排根据施工规模确定所需的施工人员数量和工作安排,确保具备足够的人力资源。

3. 施工步骤本节将介绍体育场馆看台面层的施工步骤,包括基础处理、地面铺设、座椅安装和完工等。

3.1 基础处理在进行看台面层施工之前,需要对基础进行处理。

首先,清理基础表面的杂物和沉积物。

然后,检查基础的平整度和稳定性,如有需要,进行修复和加固。

3.2 地面铺设在基础处理完成后,可以开始进行地面铺设工作。

根据设计方案和施工图纸,按照施工要求进行地面铺设。

通常采用的材料有人工草皮、合成材料等。

在铺设过程中,要注意材料的平整度和牢固性,确保铺设效果的质量。

3.3 座椅安装地面铺设完成后,可以进行座椅的安装工作。

根据设计方案和施工图纸,按照施工要求进行座椅的安装。

座椅的安装需要注意固定性和舒适度,确保观众在使用过程中的安全和舒适。

3.4 完工所有施工工作完成后,要对整个看台面层进行检查和清理。

检查是否存在施工瑕疵和安全隐患,及时修复和处理。

清理工作包括清除施工过程中产生的垃圾和杂物,并对整个看台面层进行清洁和消毒。

4. 注意事项在进行体育场馆看台面层施工时,需要注意以下事项:4.1 安全第一施工过程中,要将安全放在第一位,确保工作人员和观众的人身安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2.3、工程特点本工程为一复杂体育建筑(6万人体育场),上部为钢结构悬挑罩棚,下部为混凝土框架剪力墙结构,上部结构悬挑罩棚支撑于下部混凝土结构之上,三角管桁架空间悬挑结构通过 V形支座与混凝土柱顶相连。

主体育场外轮廓为 300.6米的圆形;土 0.000为777.15m室内外高差0.15m。

看台轮廓为近椭圆形,观众由二层平台进入坐席区。

坐席区分为上、中、下三层,分别设有观众服务设施和贵宾包间。

比赛场地为标准田径场地和一个标准足球场地。

2.4、看台装修施工概况本工程看台为钢筋混凝土现浇结构,下层看台高度为225mm-285mm、中层看台高度为615mm—635mm、上层看台高度为545mm-565mm,各层看台从下到上均为变量进行递增,使看台整体呈一个碗底形,便于观众进行更好的比赛的观看。

看台台面装修做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③50mm厚C20细石混凝土随打随抹(内掺渗透结晶型添加剂,内配巾6@200钢筋网片)上撒1:1水泥砂子压实赶光(找1%的坡)、④1.5mm聚脲喷涂涂料面层。

看台立面做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③20mm厚1:2.5水泥砂浆压实抹平、④1.5mm聚脲喷涂涂料面层。

在上、中、下三层看台分别设置了出入口通道及供观众通行的踏步。

三、施工准备3.1、人员准备3.1.1、项目组织机构3.1.2、劳务准备对于进场施工人员,由项目总工牵头对各级管理人员进行集中培训,学习相关法律法规,灌输看台装修施工质量管理目标、管理原则及方法,学习国家省、行业、省、市颁布的新规范、新标准,让所有管理人员吃透设计文件,掌握施工管理、施工组织及施工技术的全部内容。

项目管理人员对其管辖范围内的劳务层、专业施工队进行培训,书面和口头交底,让劳务层人员都能熟悉掌握各项管理制度,操作工艺、质量标准等。

3.2、技术准备在施工前认真熟悉图纸,并将图纸中存在的问题通过与设计单位的沟通解决后,按设计要求及规范规定编制专项施工方案,由施工员对工人进行技术安全交底,确保施工质量。

混凝土垫层试块留置:下层看台留置 8组标养抗压强度试块,中层看台留置 4组标养抗压强度试块,下层看台留置8组标养抗压强度试块。

试块按照随机取样制作试块的原则进行留置。

3.3机械准备施工前需准备的机械有:施工升降机、台秤、砂浆搅拌机、混凝土振捣器、线坠、水平尺、线绳测量放线仪器等。

3.4材料准备1)防水材料、钢筋进场前,必须提供出厂证明及合格证,进场后按规范要求见证取样送检试验,复试合格后方可使用。

2)所用的水泥、砂等原材料必须经检验合格,水泥为32.5级普通硅酸盐水泥,必须具备出厂合格证及3天、28天强度报告。

砂为中砂,含泥量不超过 5%,使用前过5mm孔径的筛。

3)看台50mm厚的细石混凝土配筋垫层采用商品混凝土进行浇筑。

四、施工方案及技术措施4.1、基层处理将看台表面的垃圾、浮土、松动的混凝土清理干净,将有明显胀模、缩颈的部位按照《山西体育中心主体育场混凝土外观质量缺陷处理措施》的要求进行处理完毕,用压力水将看台表面进行冲洗干净。

4.2、测量放线4.2.1、工艺流程:在看台上弹出轴线控制线一一引测出每个看台标高控制线一一放出看台出入口、看台通道台阶控制线。

4.2.2、施工工艺4.2.2.1看台上弹出轴线控制线根据对图纸设计要求,对电子版的图纸进行轴线坐标的采集,采用全站仪将环向及经向的轴线在看台表面标示准确,先进行经向轴线弹线,采用线绳将轴线两端拉直固定好后,利用线坠将控制点投射到每个看台台面上,每个看台台面必须投射两个控制点,用墨线弹出经向轴线。

利用经向轴线与环向轴线的交点拉直线,用墨线弹出环向轴线。

结合图纸进行计算将每个看台台面的环向控制线弹出。

422.2引测出每个看台标高控制线采用水准仪将标高引测到上中下各层看台栏板上,为了确保各层看台标高原始点引测准确,减少引测中产生的累积误差,在各层看台栏板确定的控制标高中,必须确定一个标高点为标准点,该层其它标高都以该标准点进行引测。

核对图纸,计算出每个看台立面的控制标高线,禾U用提前引测到看台栏板上的控制标高进行二次引测看台标高,并用墨线弹出标高控制线。

4.2.2.3放出看台出入口、看台通道台阶控制线待看台的轴线、标高线确定后,根据这些控制线,对看台出入口及看台通道台阶进行放线,体育场看台为椭圆形,座椅也是有中心向四周发射排列的,但是看台出入口和看台通道台阶时矩形的,先利用看台出入口相邻的经向轴线之间的连线找出中点并弹出经向控制线,然后利用径向控制线左右分别平移,得到看台出入口的环向位置,利用环向轴线引测出看台出入口径向的位置。

对于看台通道台阶同样是找出台阶径向中心线,该中心线是有椭圆圆形向外发射形成的控制线,分别向通道台阶两边进行平移,弹出控制边线。

4.3看台基层防水涂料施工431、工艺流程:基层清理一一备料及配料一一喷涂 JS防水涂料一一细部处理一一淋水、蓄水试验432、施工工艺:4.3.2.1细部附加层涂刷:甲、乙料凭材料使用说明书按比例配料并搅拌均匀,然后均匀涂刷在基层表面,要求涂刷均匀,厚薄一致,且不得漏涂。

在阴阳角及转角处涂刷宽度不小于200mm的附加层。

4.3.2.2涂膜施工:涂膜三遍成活,涂层与基层黏结牢固,表面平整,涂刷均匀,无流淌、皱折、鼓泡、开裂,相临两道涂层的涂刷方向应相互垂直,可以连续作业,立面施工时应适量减少用水量,最后一道涂膜施工完,固化干燥后,即可进行看台配筋混凝土垫层施工。

44看台配筋混凝土垫层施工441、工艺流程:弹分格缝线一安装分隔条一绑扎防水层钢筋一浇筑细石混凝土一养护442、施工工艺:442.1弹分格缝线细石混凝土防水层分格缝,分格缝设在屋面转折处、防水层与突出屋面结构交接处,分格缝间距不大于6米。

要求与找平层分格缝位置上下一致,分格缝宽度为~~20mm。

442.2安装分隔条分格缝宽度为20mm,按分格缝的宽度和防水层的厚度加工分格条,分格缝选用20X18的方钢进行施工,为方便拆除,使用前在表面涂刷隔离剂,要求尺寸、位置正确。

分格条上平与灰饼上平一致,同时用水泥砂浆将分格条下部零时固定。

4.4.2.3绑扎防水层钢筋网片钢筋直径为6.5mm,钢筋网片应放在防水层上部,绑扎钢丝收头应向下弯,不得漏出防水层表面。

钢筋保护层厚度不得小于10m m。

钢筋网片要保证位置正确且必须在分格缝处断开。

4.4.2.4浇筑细石混凝土混凝土浇筑应由远而近,先高后低的原则进行,在每个分格内,混凝土应连续浇筑,不得留施工缝,混凝土要铺平铺匀,用滚筒碾压,保证达到密实程度,碾压泛浆后,用木抹子拍实抹平。

待混凝土收水初凝后,大约10小时左右,起出分格条,避免破坏分格缝,用铁抹子进行第一次抹压(由里向外找出0.5%的坡度,确保看台不存积雨水),混凝土终凝前进行第二次抹压,使混凝土表面平整、光滑、无抹痕。

抹压时严禁在表面洒水、加干水泥或水泥浆。

4.4.2.5 养护细石混凝土终凝后(12~24h)开始进行养护,养护初期禁止上人,养护方法可采用洒水湿润,也可以采用喷涂养护液、覆盖塑料薄膜,必须保证细石混凝土处于充分的湿润状态,养护时间不得少于 14天。

4.5看台立面水泥砂浆垫层施工4.5.1、工艺流程:弹分格缝线一一安装分隔条一一吊垂直贴灰饼一一抹灰一一做看台阴阳角一一养护。

4.52施工工艺:4.5.2.1弹分格缝线细石混凝土防水层分格缝,分格缝设在屋面转折处、防水层与突出屋面结构交接处,分格缝间距不大于6米。

要求与找平层分格缝位置上下一致,分格缝宽度为20mm。

4.5.2.2安装分隔条分格缝宽度为20mm,按分格缝的宽度和防水层的厚度加工分格条,分格缝选用20X 18的方钢进行施工,为方便拆除,使用前在表面涂刷隔离剂,要求尺寸、位置正确。

分格条上平与灰饼上平一致,同时用水泥砂浆将分格条下部零时固定。

4.523吊垂直贴灰饼根据结构面层表面平整度、垂直度的实测结果,确定灰饼的厚度,操作时,先贴上部灰饼,后贴下部,下部根据上部灰饼吊垂直确定,贴饼宜用1: 3水泥砂浆抹成5cm见方形状。

随后在距墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。

4.5.2.4 抹灰用1: 3水泥砂浆抹灰,应尽量充分与灰饼抹平,用抹子搓平并找出看台对应的顺畅弧线。

4.5.2.5做看台阴阳角看台阴角用直径为25mm的PVC管压制圆弧,阳角位置两侧放置靠尺抹出顺畅弧线。

4.526养护水泥砂浆层凝固(12~24h)开始进行养护,养护初期禁止上人,养护方法可采用洒水湿润,也可以采用喷涂养护液、覆盖塑料薄膜,必须保证细石混凝土处于充分的湿润状态,养护时间不得少于 14天。

4.6 看台聚脲喷涂面层施工461、工艺流程:清理基层一一喷涂底漆一一附加层施工一一喷涂聚脲弹性防水材料一一淋水、蓄水试验。

4.62施工工艺:462.1清理基层将基层清理干净,必要时用高压水枪或吸尘器等将基层砂浆、灰尘清理干净。

4.6.2.2喷涂底漆在基层满刷两道配套的专用封闭底漆。

涂刷方向相互垂直,涂刷完毕,需在48h内进行喷涂聚脲弹性防水材料施工。

4.6.2.3附加层施工在细部节点部位先喷一道聚脲弹性防水材料。

4.6.2.4喷涂聚脲弹性防水材料4.6.2.4.1喷涂机按A、B两组份等体积比(1:1)的比例,将料送到喷枪,在喷枪混合室混合雾化后喷出。

4.6.2.4.2喷涂施工宜分区完成,50~100平米为一区域进行施工。

施工时需分2-3遍纵横交叉、连续喷涂至设计厚度。

五、检验试验计划5.1、原材料检验试验计划物资进场后,由质量员、材料员、技术员、监理见证员共同抽查取样,填写取样见证记录送往试验室,待检验合格后方可大批量进场使用,具体批量见下附表:原材料检验试验计划5.2、需进行的过程试验见下表:混凝土试块检验试验计划5.3隐蔽工程验收计划看台配筋混凝土钢筋隐蔽验收计划:下层隐蔽记录4份,中层看台隐蔽记录4份,上层看台隐蔽记录4份。

基层防水工程隐蔽验收计划:下层隐蔽记录 4份,中层看台隐蔽记录4份,上层看台隐蔽记录4 份。

六、质量保证措施6.1、质量要求看台允许偏差及检验方法见表6.2、由项目部施工员向施工人员进行施工技术交底,并做好现场指导工作。

6.3、加强对原材料的检验工作,主材应有合格证或材质单,辅材应能满足规范要求。

6.4、使用中对水泥质量有怀疑或出厂超过三个月时,应二次复试,合格后方可使用。

6.5、严格执行“三检制”达到步步监控,使每道工序都在受控当中。

6.6、砂浆应随拌随用,必须在拌制完 3h内使用完毕。

相关文档
最新文档
