深基坑开挖施工方案
深基坑开挖施工方案

深基坑开挖施工方案一、施工流水作业程序根据建设单位的要求,结合现有山体的实际情况,对本项目工程的施工区域及施工流水作业程序主要考虑以下划分原则及流水作业:1、分区明确的原则2、便于施工组织的原则3、互不干扰的原则4、工程量尽量均衡利于流水作业的原则1、砍伐、清理、去除残渣树木因本工程山体原有存在许多树木,工程施工前期需对没有指定留下的各种表面物体、树木、枯木、树桩、根、根株、丛林、其它草木、垃圾和其它突出的障碍物等将清理并挖掘残根,包括需要保存的处理。
在填土区域,将从该区域内去除表土和不合适材料,填土后进行分层机械压实,所有的树桩和根子都应从原表面下至少100厘米深和从最下铺面层底部下至少100厘米深的区域中去除。
对坑、沟、渠的清理和挖掘除根的工作将只需达到这些区域所需挖掘的深度既可。
树根去除后所留的空隙将由合适的压实材料填充。
2、工程测量(1)测量准备充分做好土方开挖施工测量前的准备工作,准备工作的主要内容如下:1)对检校好的测量器具进行检查,看是否齐全及损坏。
2)核对红线桩与基准点。
为保证整个场地定位及标高的准确,对建设单位提供的基准点、高程点进行校核。
3)确定测量放线方案。
根据设计要求与施工方案,制定切实可行的测量放线方案,保证测量放线工作顺利进行。
(2)定位放线根据建设单位提供的红线图及总平面规划图进行定位放线,施工测量中严格控制精度,定位放线的基本步骤如下:1)根据设计定位条件测设“控制网”。
作为开挖的依据。
2)撒灰线。
根据测量确定的建筑物坐标及土方开挖边线撒灰线,自检合格后提请有关部门和建设单位验线。
3、土方挖填平衡核算区域土方开挖前对土方挖填平衡的核算至关重要,在确定外运土方的同时必须确保场内填方的足够。
本项目的土方开挖量虽远远大于填方量,但填方的数量也在5万以上,因区域可堆放的场地不够,所以本工程的施工采用边挖边填边外运的施工作业方法,这样才能确保工程高效、有序、成本降低、工期缩短。
深基坑开挖专项施工方案-2

深基坑开挖专项施工方案-2
一、前期准备工作
在进行深基坑开挖之前,需要进行以下前期准备工作:
•地质勘察:对基坑周边地质情况进行详细勘察,包括地下水情况、地层特征等。
•工程测量:对基坑区域进行精确测量,确定开挖范围和深度。
•设计方案确认:对深基坑的设计方案进行审查确认,确保施工过程中的安全性和稳定性。
二、施工方案
1. 开挖方式
本次深基坑的开挖采用逐层逐步开挖的方式,每次开挖一定深度后,进行支护和加固,确保基坑周边的稳定性。
2. 支护措施
•虚拟墙支护:在基坑周边设置虚拟墙支护结构,以增强基坑结构的稳定性。
•土钉墙支护:在基坑周边设置土钉墙支护结构,以增加基坑的抗侧压能力。
•地铁深基坑方式:将基坑分成若干个单元,逐步开挖,各单元的支护和加固要求高。
3. 排水系统
为了降低基坑地下水位,减少地下水对基坑开挖和支护的影响,需要建立完善的排水系统,包括排水井、抽水设备等设施。
4. 安全防护
在施工过程中,要加强安全防护工作,保证作业人员和周边建筑物的安全。
采取严格的安全措施,确保施工过程中不发生事故。
5. 施工进度管理
在施工过程中,要及时跟踪和管理施工进度,遵循施工计划,确保施工进度按时完成。
三、质量控制
质量控制是深基坑开挖工程的重要环节,包括材料质量、施工工艺、施工质量等方面的控制。
要严格按照相关标准和规范,保证施工质量。
四、施工总结
通过本次深基坑开挖施工,我们积累了丰富的经验,总结了一套科学合理的施工方案,对今后的深基坑工程具有一定的借鉴意义。
以上是深基坑开挖专项施工方案的详细内容,希望能为施工提供一定的参考价值。
深基坑开挖施工方案

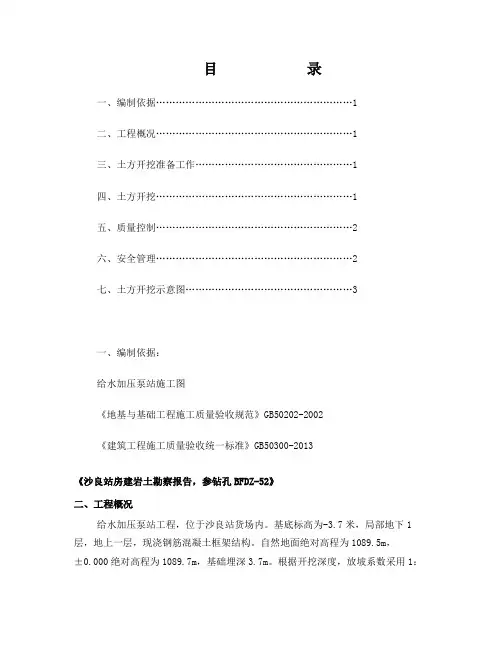

目录一、编制依据 (1)二、工程概况 (1)三、土方开挖准备工作 (1)四、土方开挖 (1)五、质量控制 (2)六、安全管理 (2)七、土方开挖示意图 (3)一、编制依据:给水加压泵站施工图《地基与基础工程施工质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》GB50300-2013《沙良站房建岩土勘察报告,参钻孔BFDZ-52》二、工程概况给水加压泵站工程,位于沙良站货场内。
基底标高为-3.7米,局部地下1层,地上一层,现浇钢筋混凝土框架结构。
自然地面绝对高程为1089.5m,±0.000绝对高程为1089.7m,基础埋深3.7m。
根据开挖深度,放坡系数采用1:1.25,开挖尺寸:上口尺寸:41.5×22.4米,下口尺寸为:28×9米,浅水池二次开挖。
土方开挖采用机械大开挖,人工配合清除基底土层。
三、土方开挖准备工作1.学习和审查图纸检查图纸核对平面尺寸和坑底标高,掌握设计内容及各项技术要求、质量要求;熟悉土层地质、水文勘察资料。
2.查勘施工现场摸清施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,排水系统等,为施工规划和准备提供可靠的资料和数据。
3.清除现场障碍物将施工区域内所有障碍物,地上和地下管道、电缆、基础等进行拆除;4.作好排水设施基坑挖好后在距坑边2米处,挖明截水沟(0.4*0.4),防止雨水侵入,保证施工安全。
5.设置测量控制网1)对定位放线的控制按设计平面图复核建筑物的定位桩。
采用经纬仪及钢卷尺进行检查校对。
按设计基础平面图对基坑的灰线进行轴线和几何尺寸的复核,并检查方向是否符合图纸的朝向。
水准点标高控制点引测在北侧围墙上。
挖土过程中进行复测。
2)对土方开挖的控制土方开挖从东往西、从北向南分段依次进行。
在接近设计坑底标高或边坡边界时应预留200mm厚的土层,用人工开挖和修整,边挖边修坡,以保证不扰动基土和标高符合设计要求。
6.准备机具、物资及人员基坑周边不允许堆土及杂物,所有土方采用机械翻斗车外运。
深基坑开挖施工方案

深基坑开挖施工方案引言深基坑开挖是建筑工程施工中的一个关键环节,用于建造地下建筑或者地下结构。
本文将详细介绍深基坑开挖的施工方案,包括施工前的准备工作、施工过程中的注意事项以及安全措施。
通过合理的施工方案和有效的措施,确保深基坑开挖工程的顺利进行。
施工前准备工作1. 工程调研在进行深基坑开挖施工前,首先需要进行工程调研。
调研内容包括但不限于:地质勘探、地下水位测定、土壤测试、周边建筑物情况调查等。
通过调研可以了解施工地点的地质情况和水文条件,为后续的施工方案制定提供准确的数据支持。
2. 设计施工方案根据工程调研的结果,结合施工需求和工程要求,设计深基坑开挖的施工方案。
施工方案需要包括以下内容:•开挖顺序和方法:根据地质情况和施工要求,确定开挖的顺序和方法,可以采用逐层开挖或分层开挖等方式。
•支护结构设计:根据基坑深度和周边条件,设计合理的支护结构,确保基坑的稳定性和安全性。
•施工工艺:具体规定每一步的施工工艺,包括挖土、运土、支护、浇筑钢筋混凝土等流程。
3. 确定施工时间和进度计划根据工程的要求和需要,确定深基坑开挖的施工时间和进度计划。
合理安排施工进度,确保施工的质量和进度的控制。
施工过程中的注意事项1. 施工现场安全施工现场的安全是施工过程中需要特别注意的事项之一。
以下是一些施工现场安全的注意事项:•组织人员:合理安排施工人员的数量和职责,确保人员配备齐全,并且每个人员都有必要的培训和资质。
•安全设施:设置必要的安全设施,包括安全警示标识、防护栏杆、安全网等,用于确保施工现场的安全。
2. 挖土和运土在深基坑开挖过程中,挖土和运土是一个关键环节。
以下是一些挖土和运土过程中的注意事项:•挖土顺序:按照施工方案确定的挖土顺序进行施工。
严格控制挖土的深度和尺寸,避免出现不稳定情况。
•运土方式:根据实际情况选择合适的运土方式,可以采用机械运土或人工运土。
在运土过程中,要确保土方的平稳运输,避免土方滑坡或倾倒。
深基坑开挖施工方案

基坑开挖施工方案一、工程概况1、工程名称:XXXX2、工程地点:XXX3、建筑面积:总建筑面积15598m3 ·二、编制依据1、《设计施工图文件》三、施工方法及工艺要求:(一)深基坑施工总体方案基坑施工按照施工工序分为:根据现场实际情况制定深基坑开挖、支护方案-深基坑开挖施工准备—基坑开挖—基坑支护与排水—基坑安全防护-基坑整理—基坑检验。
(二)基坑施工方案及施工工艺1、根据现场情况制定深基坑开挖、支护方案1.1、当基坑深度超过5m或基坑属于地质条件和周围环境及地下管线特别复杂时,确定基坑属于深基坑范围,该基坑必须制定专项深基坑开挖、支护方案。
1.2、深基坑开挖、支护方案的选择1。
2。
1、5m以下无水土质基坑当深基坑地质属于土质基坑、地下水位较低,基底以上部位不受地下水影响时,基坑采用分级放坡开挖、加设开挖平台、无支挡的工艺进行开挖.5m以下无水土质基坑开挖示意图1。
2。
2、5m以下有水土质基坑当深基坑地质属于土质基坑、地下水位较高,基底以上部位受地下水影响时,基坑采用分级放坡开挖、加设开挖平台.根据涌水量大小分别采用:1、设置基底排水沟、集水井,水泵抽水;(涌水量较小,地下水位不很高时,适用于除流沙、软弱土地层以外的基坑。
)2、设置降水井,水泵降水;(砂性透水土地层,地下水位高,涌水量大,基坑范围有局部流沙、软弱土地层,普通排水方式无法满足施工要求时)。
3、设置井点降水:(砂性透水土地层,地下水位高,涌水量大,基坑范围有局部流沙、软弱土地层时)。
设置基底排水沟、集水井,水泵抽水基坑示意图设置降水井,水泵降水基坑示意图根据地质情况选择支挡的类型:1、编织袋围堰支挡防护(基坑底排水受控,但坡脚受水浸泡,坡脚松软时)。
2、设置工字钢或槽钢+钢板或竹夹板防护(基坑涌水量较小,基坑地质存在厚度不大于1m的淤泥质土、流沙时).4、设置钢板桩防护(基坑涌水量很大,普通降水无法满足施工要求或基坑地质存在较厚的淤泥质土、流沙时).设置编织袋围堰基坑防护示意图设置工字钢或槽钢+钢板或竹夹板防护防护示意图设置钢板桩防护防护示意图1.2。
深基坑开挖施工方案

深基坑开挖施工方案1. 背景深基坑开挖是在城市建设和地下工程中常见的施工方式,为保证工程质量、施工安全和周边环境保护,需要制定科学合理的开挖施工方案。
2. 前期准备• 2.1 地质勘察:通过地质勘察确定地下情况,包括土层、水文地质等信息。
• 2.2 周边环境评估:评估周边建筑、管线等情况,确保开挖过程中不对周边环境造成损害。
• 2.3 安全评估:对开挖过程中可能出现的安全隐患进行评估,并提前采取相应的措施。
3. 开挖方案• 3.1 开挖方法:可以选择逐层开挖、分段开挖、耐挖立坑等方法,根据实际情况选择最合适的开挖方式。
• 3.2 支护措施:在开挖过程中需要采取相应的支护措施,如钢支撑、深层土钉等,以确保开挖安全。
• 3.3 排水方案:根据地下水情况确定排水方案,保持基坑内部干燥。
4. 施工流程• 4.1 开挖准备:清理现场、搭建支护结构等准备工作。
• 4.2 开挖过程:按照预定的方案进行逐步开挖。
• 4.3 支护施工:在开挖过程中及时进行支护工作。
• 4.4 排水施工:根据需要进行排水施工。
• 4.5 后续处理:完成开挖后的回填、修复等工作。
5. 施工注意事项• 5.1 安全第一:严格执行安全操作规程,确保施工安全。
• 5.2 环保措施:贯彻环保理念,避免对周边环境造成污染。
• 5.3 施工质量:严格按照标准要求进行施工,保证工程质量。
6. 结束语通过科学合理的深基坑开挖施工方案,可以有效确保施工安全和工程质量,为城市建设和地下工程提供有力支持。
在实际施工中,需根据具体情况进行灵活调整,以保证施工顺利进行。
深基坑开挖专项施工方案(专家论证)

深基坑专项施工方案第一章工程概况一、工程概述本工程建设起点为K0+000,终点为K0+740,全长740m。
全路段土质均为耕种土、素填土、垃圾土及粉土,该土质作为路床持力层,无法满足设计及规范要求,均须进行换填处理。
其中,部份路段垃圾土、粉土层堆积厚度平均5.0米左右,探坑下部有部份渗水。
且K0+560~K0+660段左侧有房屋。
二、施工总平面布置图三、工程地质和水文地质(一)工程地质⑴气象条件本工程路段区属亚热带气候带区,具气温较高,雨量较充沛,无霜期长的气候特点。
年平均气温14℃~17℃,极端最高气温37.5℃~39.8℃,极端最低气温-1.5~3.0℃。
多年平均降雨量825.8~1141.8毫米,年最大降降雨量可达1620mm,日间最大降雨量达191.8mm。
全年平均湿度为83%。
⑵地理位置及地形地貌本工程地处资阳市雁江区雁江镇城北村境内,东起沱一桥,西至消防队附近。
场地地形较平坦,其相对标高介于351.12~357.27米之间。
地貌属沱江I级阶地。
(3)岩土构成根据勘探揭露及地质调查,场地内主要地层为近期堆积的耕作层(Qpd),素填土(Qml)第四系冲、洪积(Qal+pl)粉土及卵石。
(4)水文地质条件拟建场地内地下水类型主要为上层滞水和孔隙潜水,前者赋存于素填土及粉土层中,后都赋存于卵石层中。
地下水的稳定埋深为2.3~4.8米,其标高介于348.12~351.58m。
第二章编制依据一、编制依据(1)建质[2004]213号文《危险性较大工程安全专项施工方案编制及专家论证审查办法》(2)《城镇道路工程施工与质量验收规范》CJJ1-2008(3)业主提供的地勘资料及施工设计图纸(4)《施工合同》(5)《公路工程安全施工技术规范)》(6) 建筑边坡工程技术规范(7) 《建筑基坑支护技术规范》JGJ120-2012(8) 《建筑工程施工质量验收统一标准》GB50300(9)《建筑工程施工安全技术统一规范》GB50870-2013(10)其它国家及行业标准第三章基坑支护设计(1)基坑长度740,最大开挖深度5.5米,支护段80米左右,支护使用时间45天,安全等级三级,局部二级。
深基坑开挖专项施工方案

深基坑开挖专项施工方案一、前期准备工作。
在进行深基坑开挖之前,需要进行充分的前期准备工作。
首先,要对施工现场进行详细的勘察和测量,了解地质情况、地下管线分布等情况,为后续的施工提供准确的数据支持。
同时,要制定详细的施工方案和安全预案,明确施工过程中可能遇到的问题,并提前做好充分的准备。
二、基坑支护设计。
在深基坑开挖过程中,基坑支护设计是非常重要的一环。
根据地质情况和基坑深度,选择合适的支护结构和材料,确保基坑的稳定和安全。
同时,要对支护结构进行详细的施工图设计,明确施工工艺和质量要求,保证支护结构的施工质量。
三、开挖施工工艺。
在进行深基坑开挖时,需要根据实际情况选择合适的开挖工艺。
可以采用机械挖掘、爆破开挖或者人工开挖等方法,根据基坑周边环境和地质情况进行选择。
在施工过程中,要严格按照施工方案和安全预案进行操作,确保施工过程的安全和顺利进行。
四、基坑排水和防渗措施。
在深基坑开挖过程中,要做好基坑的排水和防渗工作。
根据地下水位和土层情况,选择合适的排水和防渗措施,确保基坑内部的干燥和稳定。
同时,要对排水和防渗设施进行定期检查和维护,确保其正常运行。
五、基坑土方回填和地表恢复。
在基坑开挖完成后,要对基坑进行土方回填和地表恢复工作。
根据设计要求和环境保护要求,选择合适的土方回填材料和工艺,确保基坑的土方回填质量。
同时,要对地表进行恢复和修复,确保基坑周边环境的整洁和美观。
六、安全监测和质量验收。
在整个深基坑开挖施工过程中,要进行严格的安全监测和质量验收工作。
对施工现场进行24小时监控,确保施工过程的安全和稳定。
同时,要对施工质量进行全面的验收,确保施工达到设计要求和标准。
七、总结。
深基坑开挖是一项复杂的工程,需要充分的前期准备和详细的施工方案。
只有严格按照规定的程序和要求进行施工,才能确保基坑的安全和质量。
希望本文提供的深基坑开挖专项施工方案能够对相关工程的施工提供一定的参考和指导。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑开挖安全施工方案
工程概况
杭州市文一西路(五常港路- 紫荆花路)工程位于杭州市城西地区。
道路向西跨过绕城高速公路西线与余杭区文一路延伸段相接,向东与文一路及德胜路相连。
是杭州市区重要的东西向交通干道之一。
文一路全长3728 米,工程西起规划五常港路,东至紫荆花路。
文一西路03标西起规划紫金港路(桩号K5+OO0),穿越紫金港,全长830 米,工程沿线含紫金港桥桥梁一座,为三跨预应力空心板梁。
紫金港桥梁里程:K5+383.711~K5+430.903,桥梁桥台处,承台底标高-2m,老路路面标高4.5m左右,桥台基坑开挖深度为6.5m左右。
施工时先施工南半副桥台,14.5m处设施工缝。
基坑四周采用钢板桩围护。
二、基坑开挖方法
桥台基坑开挖深度为6.5m左右,上方桥台东、西侧及南侧采用大开挖,开挖宽度2.5 米深度2米,靠老路侧先打6米钢板桩[28, 打开挖至标高2.500 米,沿承台边各宽出1 米工作面进行打设8米钢板桩[28,老路侧8 米钢板桩采用咬接打,其他三面采用密打。
基坑开挖采用1.0m3普通液压反铲挖掘机挖土,直接装车外运;基坑内死角由人工修挖,并喂给液压挖掘机挖出。
当挖至离设计坑底标高20〜30cm 时,采用人工挖土修坡的方法平整基坑,不得超挖与扰动基底土。
在基坑底四周设置0.3*0.3 排水沟,坡度为1%,在西南侧设置0.5*0.5 集水坑,抽水泵设置一台,保证基坑底部无积水。
挖到设计坑底高程后, 及时浇捣混凝土垫层以减少坑底土体回弹, 并对围护结构起一定支撑作用减少结构的水平位移。
根据每天出土量的大小,卸土点的远近配备足够的土方运输
车。
在整个基坑开挖过程中,弃土外运均在夜间进行。
三、基坑支撑
桥台基坑开挖过程中,四周设置支撑,均采用8m长[28号钢板桩施打,每侧设三道钢围檩(20 号槽钢)分别设在标高2.5m,-0.5m,-2.0m 处,相邻两边采用20 号槽钢斜撑方式,垂直于桥台方向中间设置两道20号槽钢横撑方式,见附图。
1、钢板桩施工
选用8m长[28号钢板桩168根,6m长[28号钢板桩25根。
钢板桩吊装,吊点设在离端部0.2L 左右为宜。
钢板桩施打完毕后,先开挖2m,在钢板桩侧面焊接支承件,设置一道钢围檩。
钢围檩四周连为一个整体。
横撑、斜撑进行支撑。
开挖至标高-1.0m 时,设置第二道钢围檩、横撑、斜撑。
开挖至基坑底,设置第三道支撑。
2、支撑的拆除拆除过程:开挖土体到基坑底面,及时进行块石垫
层施工,浇筑
素混凝土垫层后,拆除第三道支撑及围檩,进行承台施工。
待承台钢筋混凝土养护达到设计强度后,拆除钢板桩钢围檩上斜撑,回填土至承台顶标高0.2m时,设置100*100的方木临时支撑在承台上,间距50cm 一道。
拆除第二道钢围檩、横撑;施工桥台砼,将第一道横撑浇入桥台砼中,待强度达到后,回填土至标高0.8m 处,拆除第一道钢围檩、斜
撑及部分横撑。
横撑距桥台面5cm处采用砂浆抹面。
基坑
土回填完毕后,采用挖机拔出四周钢板桩
3、施工中注意事项
(1)挖机在挖土时,不得碰撞支撑;
(2)钢围檩与钢板桩之间缝隙用木楔填实;
(3)斜撑必需与钢围檩相密贴;
(4)在基坑开挖与支撑施工中,加强施工监测,内容包括老路路面变形观测及沉降观测等,及时反馈资料指导施工。
四、高压线杆保护
3# 桥台南侧距最外侧桩中心5M 处有一高压线杆,对此线杆开挖
时需进行保护,保护措施:在线杆两侧各1MI处打6M长的松木桩3根,桩头露出地面0.3M,在地面上浇注0.5米高C25混凝土2.5M*2.5M 保护台。
再靠基坑侧采用6M长钢板桩[28a咬接施打。
此处大开挖面坡度为1:0.75。
在开挖时,严密观察保护承台的变化。
五、安全施工措施
1 、施工中应防止地面水流入基坑内,以免边坡塌方;
2、基坑开挖时,要随挖随撑,并须支撑牢固,且整个施工过程中应经常检查,如松动、变形等现象,要及时加固或更换;
3、应尽量减少打桩时,对老路的影响;
4、在桩身附近挖土时,不能伤及桩身;
5、分层均匀开挖,每层不得超过1m严禁挖成锅底状,挖出的土必须及时运走,不得在基坑附近堆土。
6、基坑开挖时,应及时设置坑内排水沟和集水井,防止坑底积水。
7、土方开挖的顺序,要先深后浅,并及时做好基础;
8、机械挖土时坑底应保留200〜300mm厚土层用人工挖除整平,防止坑底土扰动。
同时在挖土过程中,严禁机械碰撞支撑。
钢支撑顶面严禁堆放杂物。
9、土方开挖时,弃土应远离基坑顶边线15m以外,严禁基坑四周堆放土方。
10、上下基坑应先设爬梯,严禁踩踏土壁及其支撑上下。
1 1 、基坑四周设置钢管1.
2 米高围护,严禁非工作人员进入施工现场。
1 2 、夜间在基坑四周设置警示灯及照明措施,并由施工人员24 小时监管。
