如何写好监理日志及旁站、巡视记录点评及要求

如何写好监理日志及旁站、巡视记录点评及要求

如何写好监理日志及旁站、巡视记录点评及要求监理资料的编写、整理是监理工作的重要环节,是监理服务工作量和价值的体现。

而监理日记的记录是监理资料中较重要的组成部分,是工程实施过程中最真实的工作证据,是记录人素质、能力和技术水平的体现。

所以监理日记的内容必须保证真实、全面,充分体现参建各方合同的履行程度。

公正地记录好每天发生的工程情况是监理人员的重要职责。

1、准确记录时间、气象监理人员在书写监理日记时,往往只重视时间记录,而忽视了气象记录,其实气象记录的准确性和工程质量有直接的关系。

(1)混凝土强度、砂浆强度在不同气温条件下的变化值有着明显的区别,监理人员可以根据混凝土浇捣时的温度及今后几天的气温变化,准确计算出强度的理论计算值,从而判断是否具备拆模条件,是否具备承载能力,承载能力有多少。

(2)在地基与基础工程、主体工程、装饰工程、屋面工程等分部工程施工过程中,气象的变化直接影响工程的施工质量。

有些工程在单位工程结束后出现一系列的质量问题,调查人员即可根据问题部位的监理日记作出分析,有的质量问题可能就与气象有直接的关系。

比如雨季施工时,基槽遭雨水浸泡,引起土壤变化进而影响基础工程的质量。

2、做好现场巡查,真实、准确、全面地记录工程相关问题(1)监理人员在书写监理日记之前,必须做好现场巡查,增加巡查次数,提高巡查质量,巡查结束后按不同专业、不同施工部位进行分类整理,最后工整地书写监理日记,并做记录人的签名工作。

(2)监理人员在做监理日记记录时,往往只记录工程进度,而对施工中存在的问题没有做好记录,或者认为问题较小,没有必要写在日记当中;或者认为问题已经解决,没有必要再找麻烦。

其实这就忽视了自身价值的体现。

现在许多业主方并不理解监理工作在工程项目中的作用,如果我们在日常的资料中没有记录监理发现的问题,没有记录监理的监督工作,怎么能让业主方更多地了解监理的工作内容和服务宗旨。

所以在记录监理日记时,要真实、准确、全面地反映与工程相关的一切问题(包括三控制、二管理、一协调)。

监理日志、监理日记填写制度

监理日志、监理日记填写制度

监理日志、监理日记填写制度
1.监理日志
1.1项目监理机构应建立项目监理日志,由总监理工程师指定专人(专业监理工程师)负责记录每天的实施情况。

1.2监理日志应记录下列内容:
1)当日施工情况;
2)当日主要监理工作;
3)其他有关情况。

1.3总监理工程师应每月检查一次项目监理日志,按月整理,装订成册。

2.监理日记
2.1监理人员根据工地实际情况,如实填写,确保日记的真实性,监理日记应包含以下内容:
1)时间、地点、气候记录;
2)施工进展情况记录,包括施工机械设备进、出场情况,施工人员动态,进场材料、构配件的数量及质量状况等;
3)巡视检查及旁站过程中发现的问题及处理情况;
4)工程试验或监测记录;
5)隐蔽工程检查及签认情况;
6)安全情况;
7)发生索赔、合同争议及纠纷时承包单位的实际情形和处理意
见;
8)向承包单位发出的通知或口头指令,承包单位提出的问题及答复意见;
9)上级指示或指令,建设单位的有关要求、质量监督机构的检查意见;
10)尚需解决的问题。

2.2 监理人员离开岗位时应将监理日记交监理站登记归档。

3. 本制度自2011年1月起实行。

监理日志填写要求及内容

监理日志填写要求及内容

监理xx填写要求及内容(按照兴电监理xx格式)一、填写要求1.监理日志是监理部的“大事记”,由总监或总代填写,周六、日由值班监理填写。

2.填写及时(通常于第二日上午填写)、如实记载、文笔简练、字迹清楚,内容可追溯。

作为总监、总代业绩的考核内容之一。

3.表头填写内容监理日志表格题头栏填写内容分别是年、月、日、星期、本日天气情况、本日最高温度、本日最低温度、风向、风力。

以上内容必须据实填写。

二、主要人员动态(含业主、监理、施工方)填写内容:填写各参建单位主要领导、各单位管理人员变动情况。

监理日志起始页详细记录本项目各方管理人员姓名和岗位,施工过程中只记录人员的调出、调入及岗位变更情况。

三、“主要施工内容”栏填写内容记清当日的分部、子分部、分项工程施工部位和施工内容、投入的劳务、施工设备情况。

由各专业监理工程师于第二日上午提供给监理日志记录人。

1、施工部位应当日施工哪层、哪个流水段、哪轴。

道路工程应写明是桩号和结构层。

2、施工内容应写明当日施工分项工程名称和检验批、形象进度完成情况。

房屋建筑应写明是支模板、绑钢筋、浇筑混凝土还是砌筑抹灰等;市政工程也按照有关分类填写。

3、施工作业人员投入情况、施工机械使用情况,电力及水量能否保证生产需要,安全设施设置情况,工艺规程和安全操作规程遵守情况。

四、“监理xx内容”栏填写主要内容:1、当日发生的各种会议如第一次工地会、监理交底、监理例会、专题会(归档编号、主持人、主要内容、议定事项等)。

2、当日发生的图纸会审、设计交底、设计变更、洽商(归档编号、专业、变更条数、签字情况)。

3、当日审批的分包资质、施工组织设计(方案)、进度计划、专家论证(归档编号、审核意见、结论等);4、当日发生的厂家考察:重要单位、主要物资(名称、报告编号、结论)。

5、当日发生的业主、监理、承包商发出的通知、纪要、工作联系单及协调事项,注明收发人、编号和主要内容。

6、当日发生的分项、分部(子分部)、单位(子单位)工程验收、总结、报告(归档编号、参验人员到位情况及验收结论等)。

监理日志日记填写要求

监理日志日记填写要求

监理日志填写要求1、监理日志是项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。

2、监理日志应包括下列主要内容:①天气和施工环境情况。

②当日施工进展情况。

③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。

④当日存在的问题及处理情况。

⑤其他有关事项。

3、监理日志根据工程规模大小等实际情况,可按专业、标段划分或合并为一本,由总监/总代确定并指定专人记录,记录人应签字;总监/总代应每天审阅、签署审核意见并签字。

4、监理日志是监理机构监理工作的重要履历档案,必须按规定内容如实记录每日的监理工作情况;要求每日连续记录、内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日志应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日志应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。

5、对存在问题的记录要用数据说话,详细记录问题发生的时间、地点(栋号、楼层、轴线)、实测实量数据、规范及设计要求的数据,问题处理情况;所记录的问题要闭合,要有可追溯性;在记录问题的地方应注明记录纠正和验证情况的页码或日期。

6、日志由项目监理机构进行编号并统一保管,工程竣工后作为竣工资料归档。

监理日志年月日星期天气气温℃记录人(签字):总监/总监代表(签字):(个人)监理日记填写要求1、监理日记是监理人员对个人每天监理工作及施工进展情况所做的记录。

记录人包括总监、总监代表、专业监理工程师、监理员和见证员,经总监/总代同意,记监理日志者可不记监理日记。

2、监理日记应包括下列主要内容:①天气和施工环境情况。

②当日施工进展情况。

③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。

④当日存在的问题及处理情况。

⑤其他有关事项。

3、监理日记由监理人员在施工现场工作期间连续记录(休息期间可不记,但应注明),记录人应签字;总监/总代应每天审阅、签署审核意见并签字。

4、监理日记是监理机构监理工作的重要履历档案,必须按规定内容如实记录自己每日的监理工作情况;要求内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日记应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日记应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。

水利水电工程监理日记、监理日志和旁站记录填写规范

水利水电工程监理日记、监理日志和旁站记录填写规范

1、监理机构按照监理合同约定和监理工作需要,在施工现场对工程重要部位和关键工序的施工作业实施连续性的全过程监督、检查和记录。

旁站监理人员应及时填写旁站监理值班记录。

(1)需要旁站监理的工程重要部位和关键工序在水利施工监理规范中已明确,一般包括下列内容,监理机构可视工程具体情况从中选择或增加:1)土石方填筑工程的土料、砂砾料、堆石料、反滤料和垫层料压实工序。

2)普通混凝土工程、碾压混凝土工程、混凝土面板工程、防渗墙工程、钻孔灌注桩工程等的混凝土浇筑工序。

3)沥青混凝土心墙工程的沥青混凝土铺筑工序。

4)预应力混凝土工程的混凝土浇筑工序、预应力筋张拉工序。

5)混凝土预制构件安装工程的吊装工序。

6)混凝土坝坝体接缝灌浆工程的灌浆工序。

7)安全监测仪器设备安装埋设工程的监测仪器安装埋设工序,观测孔(井)工程的率定工序。

8)地基处理、地下工程和孔道灌浆工程的灌浆工序。

9)锚喷支护和预应力锚索加固工程的锚杆工序、锚索张拉锁定工序。

10)堤防工程堤基清理工程的基面平整压实工序,填筑施工的所有碾压工序,防冲体护脚工程的防冲体抛投工序,沉排护脚工程的沉排铺设工序。

11)金属结构安装工程的压力钢管安装、闸门门体安装等工程的焊接检验。

12)启闭机安装工程的试运行调试。

13)水轮机和水泵安装工程的导水机构、轴承、传动部件安装。

(2)监理机构在监理工作过程中可结合批准的施工措施计划和质量控制要求,通过编制或修订监理实施细则,具体明确或调整需要旁站监理的工程部位和工序。

(3)、为配合规范填写监理日记、监理日志和旁站记录,特组织了技术人员填写了监理日记、监理日志和旁站记录的示范文本(见附件),请监理人员认真领会监理日记、监理日志和旁站记录的内容要求,及时、规范填写监理日记、监理日志和旁站记录。

JL33 监理日记(监理[20** ]日记**号)合同名称:XXXXXXXXX 合同编号:XXXXJL34监理日志20** 年* 月* 日至20** 年* 月** 日合同名称:XXXXXXXXXX合同编号: XXXX发包人:XXXXXXXX承包人:XXXXXXXXXXX监理机构:XXXXXXXXXX监理工程师:XXX监理日志(监理[ 20**]日志**号)填写人:XXX 日期:20** 年* 月* 日说明:1.本表由监理机构指定专人填写,按月装订成册。

监理日志、旁站记录填写要领

监理日志、旁站记录填写要领

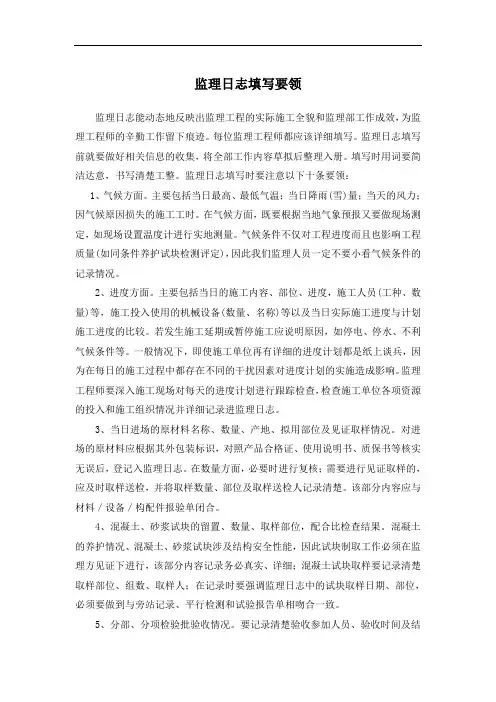

监理日志填写要领监理日志能动态地反映出监理工程的实际施工全貌和监理部工作成效,为监理工程师的辛勤工作留下痕迹。

每位监理工程师都应该详细填写。

监理日志填写前就要做好相关信息的收集,将全部工作内容草拟后整理入册。

填写时用词要简洁达意,书写清楚工整。

监理日志填写时要注意以下十条要领:1、气候方面。

主要包括当日最高、最低气温;当日降雨(雪)量;当天的风力;因气候原因损失的施工工时。

在气候方面,既要根据当地气象预报又要做现场测定,如现场设置温度计进行实地测量。

气候条件不仅对工程进度而且也影响工程质量(如同条件养护试块检测评定),因此我们监理人员一定不要小看气候条件的记录情况。

2、进度方面。

主要包括当日的施工内容、部位、进度,施工人员(工种、数量)等,施工投入使用的机械设备(数量、名称)等以及当日实际施工进度与计划施工进度的比较。

若发生施工延期或暂停施工应说明原因,如停电、停水、不利气候条件等。

一般情况下,即使施工单位再有详细的进度计划都是纸上谈兵,因为在每日的施工过程中都存在不同的干扰因素对进度计划的实施造成影响。

监理工程师要深入施工现场对每天的进度计划进行跟踪检查,检查施工单位各项资源的投入和施工组织情况并详细记录进监理日志。

3、当日进场的原材料名称、数量、产地、拟用部位及见证取样情况。

对进场的原材料应根据其外包装标识,对照产品合格证、使用说明书、质保书等核实无误后,登记入监理日志。

在数量方面,必要时进行复核;需要进行见证取样的,应及时取样送检,并将取样数量、部位及取样送检人记录清楚。

该部分内容应与材料/设备/构配件报验单闭合。

4、混凝土、砂浆试块的留置、数量、取样部位,配合比检查结果。

混凝土的养护情况、混凝土、砂浆试块涉及结构安全性能,因此试块制取工作必须在监理方见证下进行,该部分内容记录务必真实、详细;混凝土试块取样要记录清楚取样部位、组数、取样人;在记录时要强调监理日志中的试块取样日期、部位,必须要做到与旁站记录、平行检测和试验报告单相吻合一致。

监理日志、安全日志、旁站记录填写内容要求

监理日志、安全日志、旁站记录填写内容要求

监理日志填写内容要求一、当日施工活动进展情况1、当天施工内容及完成情况2、工地会议情况(召开时记录)3、劳动力、主要材料、机械进出场情况及作业情况二、当日监理工作情况1、总监、专监巡检中发现的问题:安全方面(记录概况,安全监理日志详细记录);质量方面;进度方面;文明施工方面2、监理指令(监理通知、监理工作联系单、暂停令、复工令)的整改回复及批示情况3、平行检验部位、内容4、施工组织设计、施工方案、工程过程资料审查、签认5、施工单位人员(管理人员及工程技术人员)、施工机械、设备进出场情况及审核情况6、原材料、半成品、进场验收及见证取样、送样情况7、旁站部位、内容、人员、编号8、试件、试块名称、数量、时间、制作人员、见证人员9、测量、监测及现场试验情况10、检查施工资料(包括施工日志、检验、检测、试验、施工过程资料)同步情况11、参加及召开监理例会、专题会议等会议内容(会议纪要整理、签、发情况)12、建设单位等单位文件、口头指令及相关单位现场检查情况13、施工设计图纸变更情况14、监理指导文件(合同、监理规划、监理实施细则、规范等)、施工图纸及施工组织设计、施工方案等学习情况15、工程款支付审核情况、民工工资支付情况16、监理周报、监理月报注:在监理工作开展过程中,能留影像资料的要留下影像资料,图片资料要编号整理成册,监理日志中可指明见某编号图片以印证开展此项工作的情况。

三、当日存在的问题及处理情况对当日开展监理工作发现的问题及处理情况作详细记录四、其他有关事项安全监理日志填写说明及要求一、安全监理日志主要记录内容及填写说明1、当日安全文明施工情况:记录当日涉及安全、文明施工的各项施工工作内容2、当日监理工作情况⑴ 检查、巡视部位存在问题及处理情况① 当天检查、巡视施工作业部位及安全文明管理情况① 施工现场危险性极大的分项工程所采取的安全措施的巡查记录;① 危险性较大的分项工程专项施工方案的审查记录和旁站情况;① “四口”(预留洞口、电梯井口、通道口、楼梯口)“五临边”(楼面临边、屋面临边、阳台临边、升降口临边、基坑临边)防护安全情况;①脚手架安全情况;① 特种作业人员持证情况;① 安全用电管理情况;① 消防安全管理;① 大气环境、噪声、扬尘治理情况⑵参加或组织会议情况:安全会议、活动和协调情况⑶文件处理情况:涉及公司、业主、施工单位往来正式文件的处理⑷机械、人员情况:施工现场人员的“三宝”(安全帽、安全带、安全网)佩戴、“三违”(违章指挥,违章操作,违反劳动纪律)情况,机械设备传送轮、咬合等部位的安全防护情况备注:其他安全监理工作活动记录;3、当日存在问题及处理情况逐一列出当日发现的安全隐患等问题及处理措施(口头指令或书面指令情况,写明指令编号);二、安全监理日志填写要求1.所记述的内容应该客观、务必数据可靠、措词准确;2.文字书写要求字迹端正、清晰;3.在时间上必须及时,当天完成,实行部门主任检查签认;4.安全监理日志为监理活动的原始记录,应及时归档,妥善保管不得遗失。

旁站记录填写规范

旁站记录填写规范

如何写好旁站记录旁站是监理人员控制工程质量,保证项目目标实现必不可少的重要手段。

旁站部位往往是那些施工难度大,技术要求高,难以检查,出现问题后难以处理的关键部位或关键工序。

因此真实、准确地记录好旁站情况,对于每一位监理人员来说至关重要。

1、旁站记录的要求旁站记录应真实、及时、准确、全面反映关键部位或关键工序的有关情况。

文字书写应工整、清晰,语言表达应简明扼要,措辞严谨。

旁站记录应尽量采用专业术语,不用过多的修饰词语,更不要夸大其词。

涉及到数量的地方,应定清准确的数字。

如有的旁站记录这样记述:“4月26日,2号楼基础底板浇筑砼”,“5月10日,地下室垫层涂刷聚氨酯防水涂料”,短短几句话,既没有说清施工部位,也没有记述旁站时的情况,这显然是不符合要求的,如果发生质量问题,那么监理人员很难说清当时的情况。

再如:“4月28日,3号楼四层楼板浇筑砼20余方”,这也是不行的,应准确写清楚砼的浇筑数量。

2、旁站记录的主要内容2.1、基本情况 包括天气情况、现场人员情况、施工起止时间、施工部位、完成的工程量等。

2.1.1、天气情况包括阴、晴、雨、雪和温度变化(最高气温、最低气温)、风力。

准确的天气情况,可以使监理人员判断旁站部位是否具备作业的天气条件或根据天气情况要求施工单位采取相应的作业措施,如防水卷材SBS改性沥青油毡严禁在雨天、雪天和5级风及以上条件下施工,温度低于0℃时也不宜施工,若施工遇雨,应做好已铺卷材周边的保护工作;再如,电渣压力焊在雨、雪天不宜进行施焊,必须施焊时,应采取有效的遮蔽措施,焊后未冷却的接头,应避免碰到冰雪。

如果施工过程中发生天气的骤然变化,这些情况也应真实记录下来,如施工遇雨、风力增大。

2.1.2、现场人员情况应真实记录现场与旁站有关的建设单位人员,施工单位的技术、管理人员。

2.1.3、施工起止时间应记录施工开始时间和结束时间。

2.1.4、施工部位应写清所在部位的轴线、标高。

2.1.5、完成的工程量应写清准确的数值,以便为造价控制提供依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、监理机构按照监理合同约定和监理工作需要,在施工现场对工程重要部位和关键工序的施工作业实施连续性的全过程监督、检查和记录。

旁站监理人员应及时填写旁站监理值班记录。

(1)需要旁站监理的工程重要部位和关键工序在水利施工监理规范中已明确,一般包括下列内容,监理机构可视工程具体情况从中选择或增加:
1)土石方填筑工程的土料、砂砾料、堆石料、反滤料和垫层料压实工序。

2)普通混凝土工程、碾压混凝土工程、混凝土面板工程、防渗墙工程、钻孔灌注桩工程等的混凝土浇筑工序。

3)沥青混凝土心墙工程的沥青混凝土铺筑工序。

4)预应力混凝土工程的混凝土浇筑工序、预应力筋张拉工序。

5)混凝土预制构件安装工程的吊装工序。

6)混凝土坝坝体接缝灌浆工程的灌浆工序。

7)安全监测仪器设备安装埋设工程的监测仪器安装埋设工序,观测孔(井)工程的率定工序。

8)地基处理、地下工程和孔道灌浆工程的灌浆工序。

9)锚喷支护和预应力锚索加固工程的锚杆工序、锚索张拉锁定工序。

10)堤防工程堤基清理工程的基面平整压实工序,填筑施工的所有碾压工序,防冲体护脚工程的防冲体抛投工序,沉排护脚工程的沉排铺设工序。

11)金属结构安装工程的压力钢管安装、闸门门体安装等工程的焊接检验。

12)启闭机安装工程的试运行调试。

13)水轮机和水泵安装工程的导水机构、轴承、传动部件安装。

(2)监理机构在监理工作过程中可结合批准的施工措施计划和质量控制要求,通过编制或修订监理实施细则,具体明确或调整需要旁站监理的工程部位和工序。

(3)、为配合规范填写监理日记、监理日志和旁站记录,特组织了技术人员填写了监理日记、监理日志和旁站记录的示范文本(见附件),请监理人员认真领会监理日记、监理日志和旁站记录的内容要求,及时、规范填写监理日记、监理日志和旁站记录。

JL33 监理日记
(监理[20** ]日记**号)
JL34
监理日志
20** 年* 月* 日至20** 年* 月** 日
合同名称:XXXXXXXXXX
合同编号: XXXX
发包人:XXXXXXXX
承包人:XXXXXXXXXXX
监理机构:XXXXXXXXXX
监理工程师:XXX
监理日志(监理[ 20**]日志**号)
2.本表栏内内容可另附页,并标注日期,与日志一并存档。

JL26 旁站监理值班记录(例1混凝土)
(监理[ ]旁站号)
旁站监理值班记录(例2土方回填)
(监理[ ]旁站号)
旁站监理值班记录(例3锚索张拉工程)
(监理[ ]旁站号)
说明:本表单独汇编成册。

旁站监理值班记录(例4混凝土灌注桩)
(监理[ ]旁站号)
旁站监理值班记录(例5基础预应力管桩)
(监理[ ]旁站号)
备注:(1)本表以静压法施工为例填写;锤击法施工可参照执行,但管桩贯入以锤击次数进行规定;(2)查找到的规范有GB13476-2009《先张法预应力管桩》、锤击式预应力混凝土管桩基础技术规程(广东省编制)、《预应力混凝土基础技术规程》(DGJ32TJ109-2010)等应用。
