放射防护专项施工方案
医院屏蔽防护工程施工方案

医院屏蔽防护工程施工方案一、工程概述随着医疗技术的不断发展,医院中的放射性设备在日常诊断和治疗中发挥着越来越重要的作用。
然而,这些设备在运行过程中产生的辐射对医院工作人员和患者的身体健康造成潜在威胁。
为了确保医院工作人员和患者的辐射安全,本方案将针对医院放射科进行屏蔽防护工程施工,降低辐射对人体的影响。
二、工程目标1. 确保医院放射科工作人员和患者的辐射安全,降低辐射暴露水平;2. 提高医院放射科设备的运行效率,保障医疗工作的正常进行;3. 符合国家相关辐射防护标准和法规要求。
三、工程内容1. 射线防护工程:主要包括X射线诊断设备、CT机、核磁共振等设备的防护设施;2. 电磁屏蔽工程:主要包括射频屏蔽、电磁兼容屏蔽等设施;3. 辐射监测与报警系统:主要包括辐射剂量率监测、辐射报警等设施。
四、施工准备1. 技术准备:根据医院放射科的具体情况,制定详细的施工方案和施工图纸,组织技术培训;2. 人员准备:组织专业施工队伍,明确施工人员职责,进行安全教育和技术交底;3. 材料准备:采购合格的辐射防护材料,确保材料质量;4. 设备准备:准备必要的施工设备,如搅拌机、运输车等。
五、施工流程1. 射线防护工程:(1)对放射源进行屏蔽,采用硫酸钡、铅等重金属材料进行防护;(2)对放射设备进行防护,采用铅板、硫酸钡砂等材料进行屏蔽;(3)对放射设备周围的空间进行防护,采用墙体、吊顶、地面等结构进行封闭。
2. 电磁屏蔽工程:(1)对电磁干扰源进行屏蔽,采用金属网、铜箔等材料进行防护;(2)对电磁敏感设备进行屏蔽,采用金属壳体、屏蔽房间等设施;(3)对电磁干扰传播途径进行屏蔽,采用接地、屏蔽涂料等措施。
3. 辐射监测与报警系统:(1)安装辐射剂量率监测探头,实时监测辐射水平;(2)设置辐射报警装置,超过阈值时自动报警;(3)建立辐射监测数据管理系统,实时记录、分析辐射数据。
六、质量控制与验收1. 施工过程中,严格按照国家相关标准和规范进行施工;2. 施工完成后,组织专家对工程进行验收,确保工程质量;3. 验收合格后,对施工人员进行培训,确保操作人员熟悉施工工艺和操作流程;4. 建立质量追溯制度,对施工过程中的质量问题进行追踪和处理。

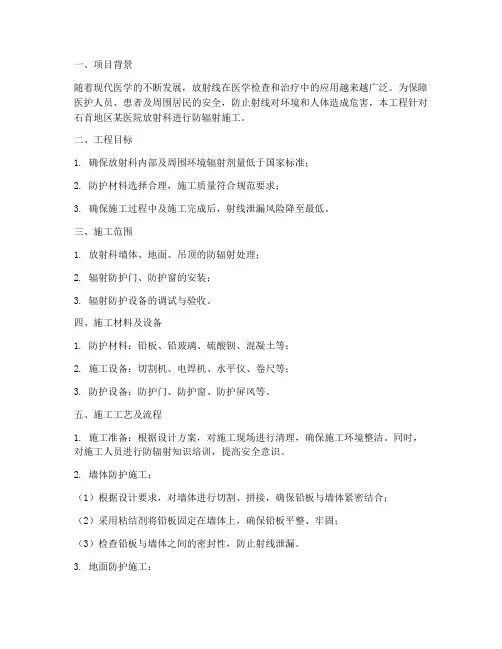

石首防辐射工程施工方案

一、项目背景随着现代医学的不断发展,放射线在医学检查和治疗中的应用越来越广泛。
为保障医护人员、患者及周围居民的安全,防止射线对环境和人体造成危害,本工程针对石首地区某医院放射科进行防辐射施工。
二、工程目标1. 确保放射科内部及周围环境辐射剂量低于国家标准;2. 防护材料选择合理,施工质量符合规范要求;3. 确保施工过程中及施工完成后,射线泄漏风险降至最低。
三、施工范围1. 放射科墙体、地面、吊顶的防辐射处理;2. 辐射防护门、防护窗的安装;3. 辐射防护设备的调试与验收。
四、施工材料及设备1. 防护材料:铅板、铅玻璃、硫酸钡、混凝土等;2. 施工设备:切割机、电焊机、水平仪、卷尺等;3. 防护设备:防护门、防护窗、防护屏风等。
五、施工工艺及流程1. 施工准备:根据设计方案,对施工现场进行清理,确保施工环境整洁。
同时,对施工人员进行防辐射知识培训,提高安全意识。
2. 墙体防护施工:(1)根据设计要求,对墙体进行切割、拼接,确保铅板与墙体紧密结合;(2)采用粘结剂将铅板固定在墙体上,确保铅板平整、牢固;(3)检查铅板与墙体之间的密封性,防止射线泄漏。
3. 地面防护施工:(1)在地面铺设硫酸钡垫层,厚度根据设计要求确定;(2)采用粘结剂将硫酸钡垫层固定在地面上;(3)检查硫酸钡垫层与地面之间的密封性。
4. 吊顶防护施工:(1)在吊顶上安装铅板,厚度根据设计要求确定;(2)采用粘结剂将铅板固定在吊顶上,确保铅板平整、牢固;(3)检查铅板与吊顶之间的密封性。
5. 防护门、窗安装:(1)根据设计要求,对防护门、窗进行切割、拼接;(2)安装防护门、窗,确保其开启灵活、密封良好;(3)检查防护门、窗的辐射防护性能。
6. 防护设备调试与验收:(1)对辐射防护设备进行调试,确保其正常运行;(2)对施工完成的防辐射工程进行验收,确保辐射剂量低于国家标准。
六、施工进度安排1. 施工准备:1周;2. 墙体、地面、吊顶防护施工:2周;3. 防护门、窗安装:1周;4. 防护设备调试与验收:1周。
放射防护专项施工方案

放射防护专项施工方案在现代社会,放射性物质广泛应用于核电站、医疗设备和工业领域等领域。
放射性物质的使用给人们的生活和生产带来了便利,但同时也对人体造成潜在的危害。
为了有效保护人员免受放射性物质的辐射,必须采取相应的防护措施。
放射防护专项施工方案是一项重要的措施,用来指导放射防护工作的开展。
本文将详细介绍放射防护专项施工方案的内容和实施步骤。
1. 放射性物质的特点及危害放射性物质具有放射性衰变的特性,会释放出放射线,对人体组织细胞产生损害,导致辐射伤害和放射性污染。
长期接触或过量接触放射性物质会对人体健康造成不可逆的损害,甚至导致恶性疾病。
2. 放射防护专项施工方案的制定目的放射防护专项施工方案的制定旨在规范和指导放射防护工作的开展,有效降低放射性物质对人员的辐射风险,保障施工人员的健康和安全。
3. 放射防护专项施工方案内容放射防护专项施工方案主要包括以下内容:•放射防护工作的组织与管理•放射防护工作的责任分工•放射防护设施的建设与维护•放射防护装备的使用与保养•放射防护人员的操作技能培训•放射防护事故的应急预案4. 放射防护专项施工方案实施步骤放射防护专项施工方案的实施步骤如下:1.制定放射防护工作计划,明确工作目标和任务;2.工作前进行现场调查和辐射监测,评估辐射风险;3.配备合适的放射防护设施和装备,确保人员安全;4.进行放射防护培训,提高人员的辐射防护意识和技能;5.在施工现场设立辐射防护区,限制无关人员进入;6.定期对施工现场及人员进行辐射监测和检测;7.发现问题立即采取措施解决,确保施工现场的安全。
结论通过对放射防护专项施工方案的介绍,可以看出其在保障工作人员的安全和健康方面具有重要意义。
只有严格按照专项施工方案的要求和流程开展工作,才能有效预防和降低放射性物质造成的辐射风险。
希望各单位能够重视放射防护工作,确保工作人员的身体健康和生命安全。
CT室墙面防护施工方案

CT室墙面防护施工方案1. 概述CT室是进行计算机断层扫描(Computed Tomography,CT)检查的核心设备。
由于CT室内所产生的X射线剂量较大,为了保护人员免受辐射的危害,必须对CT室墙面进行防护施工。
本文档旨在提供一种CT室墙面防护施工方案,以确保CT室内环境的放射性安全。
2. 施工材料在进行CT室墙面防护施工时,需要采用以下材料:•铅板:铅具有良好的阻挡X射线的能力,因此铅板是常用的墙面防护材料。
•防辐射涂料:防辐射涂料是一种特殊涂料,含有辐射吸收剂,能够吸收一部分X射线辐射。
3. 施工步骤步骤一:准备工作在进行CT室墙面防护施工之前,需要做好以下准备工作:1.清洁墙面:确保CT室墙面清洁无尘,以利于施工。
2.计算防护厚度:根据CT机型和辐射剂量要求,计算出墙面所需的防护厚度。
3.确定施工方法:根据墙面状况和施工需求,选择合适的施工方法和材料。
步骤二:安装铅板1.将铅板按照需要的尺寸进行切割,确保与墙面相吻合。
2.使用专用粘合剂将铅板固定在墙面上,确保牢固可靠。
3.确保铅板之间的缝隙不超过规定的范围,以防止辐射泄漏。
步骤三:施工防辐射涂料1.将防辐射涂料搅拌均匀,确保辐射吸收剂分散均匀。
2.使用滚刷或喷涂机将防辐射涂料均匀涂布在墙面上,确保辐射吸收剂覆盖全面。
3.根据需要,涂布多层涂料,确保达到所需的防护厚度。
步骤四:验收在完成CT室墙面防护施工后,需要进行验收,以确保防护效果符合要求。
1.使用辐射计进行辐射剂量测量,确保墙面辐射剂量符合相关标准。
2.检查铅板与墙面的粘贴情况,确保固定牢固可靠。
3.检查防辐射涂料涂布均匀,覆盖全面。
4. 注意事项•施工人员应经过专门的培训,掌握相关的防护知识和操作技能。
•在进行施工时,必须穿戴好个人防护设备,如防护服、手套、口罩等。
•施工现场应设置警示标识,提醒依然处于工作状态的CT室使用者注意安全。
•完成施工后,应定期检查和维护CT室墙面防护措施,确保其持续有效性。

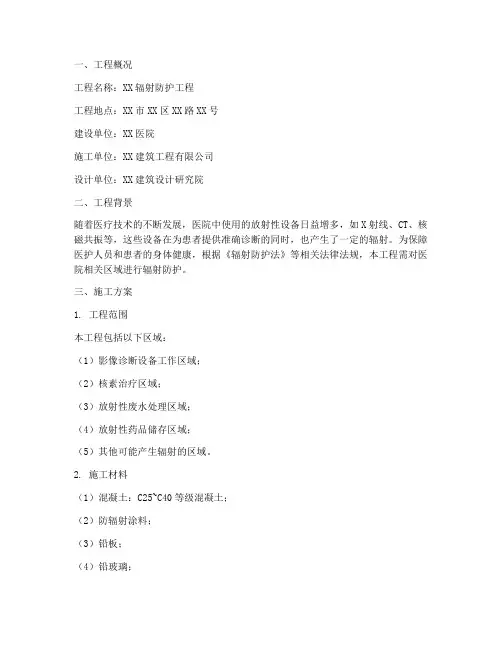

辐射防护工程施工方案范本

一、工程概况工程名称:XX辐射防护工程工程地点:XX市XX区XX路XX号建设单位:XX医院施工单位:XX建筑工程有限公司设计单位:XX建筑设计研究院二、工程背景随着医疗技术的不断发展,医院中使用的放射性设备日益增多,如X射线、CT、核磁共振等,这些设备在为患者提供准确诊断的同时,也产生了一定的辐射。
为保障医护人员和患者的身体健康,根据《辐射防护法》等相关法律法规,本工程需对医院相关区域进行辐射防护。
三、施工方案1. 工程范围本工程包括以下区域:(1)影像诊断设备工作区域;(2)核素治疗区域;(3)放射性废水处理区域;(4)放射性药品储存区域;(5)其他可能产生辐射的区域。
2. 施工材料(1)混凝土:C25~C40等级混凝土;(2)防辐射涂料;(3)铅板;(4)铅玻璃;(5)其他辅助材料。
3. 施工工艺(1)射线防护工程:1)对影像诊断设备工作区域,采用C30混凝土墙进行围护,厚度不小于200mm;2)对核素治疗区域,采用C40混凝土墙进行围护,厚度不小于300mm;3)对放射性废水处理区域,采用C40混凝土池体进行围护,厚度不小于300mm;4)对放射性药品储存区域,采用C30混凝土墙进行围护,厚度不小于200mm。
(2)电磁屏蔽工程:1)对核磁共振等设备工作区域,采用防辐射涂料对室内墙面、地面进行涂抹,厚度不小于5mm;2)对其他电磁辐射设备,采用屏蔽网进行屏蔽,屏蔽网与设备之间距离不小于1m。
4. 施工进度(1)施工准备:1周;(2)射线防护工程施工:2周;(3)电磁屏蔽工程施工:1周;(4)工程验收:1周。
四、施工质量控制1. 材料质量:确保所用材料符合国家相关标准;2. 施工工艺:严格按照设计要求和技术规范进行施工;3. 施工过程:加强施工过程中的质量控制,确保工程质量;4. 工程验收:按照相关法律法规和标准进行验收。
五、施工安全管理1. 严格按照国家相关法律法规和标准进行施工;2. 加强施工现场的安全管理,确保施工人员的人身安全;3. 定期对施工现场进行安全检查,及时发现并消除安全隐患;4. 对施工人员进行安全教育和培训,提高安全意识。

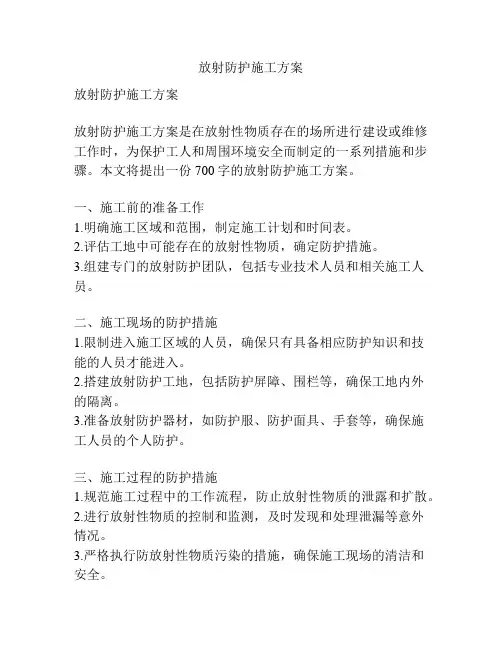

放射防护施工方案

放射防护施工方案放射防护施工方案放射防护施工方案是在放射性物质存在的场所进行建设或维修工作时,为保护工人和周围环境安全而制定的一系列措施和步骤。
本文将提出一份700字的放射防护施工方案。
一、施工前的准备工作1.明确施工区域和范围,制定施工计划和时间表。
2.评估工地中可能存在的放射性物质,确定防护措施。
3.组建专门的放射防护团队,包括专业技术人员和相关施工人员。
二、施工现场的防护措施1.限制进入施工区域的人员,确保只有具备相应防护知识和技能的人员才能进入。
2.搭建放射防护工地,包括防护屏障、围栏等,确保工地内外的隔离。
3.准备放射防护器材,如防护服、防护面具、手套等,确保施工人员的个人防护。
三、施工过程的防护措施1.规范施工过程中的工作流程,防止放射性物质的泄露和扩散。
2.进行放射性物质的控制和监测,及时发现和处理泄漏等意外情况。
3.严格执行防放射性物质污染的措施,确保施工现场的清洁和安全。
四、施工后的处理措施1.将用过的防护器材进行正确的处理,避免二次污染。
2.对施工现场进行清洁和除尘,确保没有放射性物质的残留。
3.进行放射性物质的监测和检测,确保施工现场恢复正常状态。
五、应急预案1.制定应急预案,包括针对意外事件的紧急处置措施和救援措施。
2.培训施工人员的应急处置能力,确保在意外情况下能够迅速应对。
六、监督和评估1.建立监督机制,对施工过程进行监督和抽查。
2.定期评估施工方案的实施效果,对防护措施进行总结和改进。
通过以上的放射防护施工方案的制定和执行,可以有效地保护工人的健康和安全,减少对周围环境的污染。
同时,合理的施工方案也可以提高工作效率和质量,确保施工工作的顺利进行。
射线防护工程施工方案

射线防护工程施工方案一、工程概述射线防护工程是指对射线(包括X射线、γ射线、β射线等)的辐射进行有效的防护措施,保护人员和设备的工程。
在医疗、工业、科研等领域,射线的应用日益广泛,但同时也带来了辐射危害的风险。
因此,进行射线防护工程是非常重要的,对于保障人员健康和设备安全具有重要意义。
本次射线防护工程施工方案将对射线防护工程的具体施工内容、工程组织、安全措施、质量管理等进行详细说明,以确保工程顺利实施,达到预期的防护效果。
二、工程内容1. 施工范围:本次射线防护工程施工范围包括医疗机构放射诊疗室、工业非破坏检测设施等场所的射线防护设施的安装和改造工程。
2. 工程内容:主要包括射线防护墙体的建设、辐射防护门窗的安装、辐射监测系统的布设、辐射防护屏蔽设施的建设等工程内容。
3. 工程特点:射线防护工程具有辐射防护和医疗设施的特殊性,施工过程中需要充分考虑辐射安全、医疗设备运转等特点,确保施工过程安全可靠。
三、工程组织1. 组织机构:设立射线防护工程领导小组,负责工程的全面组织和协调管理;设立施工指挥部,负责工程的具体施工组织和实施。
2. 人员配备:组织足够的施工人员和技术人员,保障施工的顺利进行;配备专业的安全员、质量员等,负责安全管理和质量管理工作。
3. 施工计划:根据工程的实际情况制定详细的施工计划,并定期进行调整和优化,确保施工进度和质量。
四、安全措施1. 施工前的安全准备:在施工前对施工现场进行认真检查和清理,清除危险物品和障碍物,保障施工环境的安全。
2. 现场安全管理:加强对施工现场的安全管理,制定并实施现场安全规章制度,保障施工人员的安全。
3. 辐射防护:对施工现场进行辐射监测和评估,采取有效的辐射防护措施,保障施工人员和周围环境的安全。
五、质量管理1. 材料采购:根据设计要求和施工方案,采购质量合格的射线防护材料和设备。
2. 施工过程管理:加强对施工过程的监督和管理,确保施工按照设计要求进行,保证施工质量。
射线防护工程施工组织方案

射线防护工程施工组织方案一、项目概况1.1 项目名称:射线防护工程施工1.2 项目地点:某医院放射科部门1.3 项目内容:射线防护工程施工1.4 项目承包方:某建筑施工公司二、工程概况2.1 设计要求:根据国家有关规定和标准,对医院放射科部门进行射线防护工程施工,确保医院员工和患者的安全。
2.2 工程内容:主要包括射线防护墙壁、射线防护门、射线防护窗等设施的施工和安装。
2.3 工程周期:预计工期为30天。
2.4 工程预算:预算总额为50万元。
三、施工组织方案3.1 施工组织架构本次射线防护工程施工由施工单位负责整体施工组织,设立项目经理负责整体工程施工管理。
具体施工组织架构如下:1)项目经理:负责工程施工的整体管理和协调。
2)技术负责人:负责工程施工技术指导。
3)安全负责人:负责工程施工安全管理。
4)现场施工人员:包括施工工人、电工、木工等,根据需要进行调配。
3.2 施工流程本次射线防护工程施工分为以下几个阶段:1)前期准备阶段:进行施工方案制定、人员调配、材料采购等准备工作。
2)施工准备阶段:进行现场布置、施工设备搭建、安全防护设施设置等准备工作。
3)主体施工阶段:进行各项射线防护设施的施工和安装。
4)完工验收阶段:进行工程的完工验收和相关手续办理。
3.3 施工安全管理为确保施工过程中的安全,本次射线防护工程施工将严格执行以下安全管理措施:1)制定施工安全生产计划书,并组织安全教育培训。
2)严格遵守国家和行业安全生产法律法规,严禁违章操作。
3)确保施工现场安全,设置警示标志、安全通道等设施。
4)配备必要的安全防护装备,如安全帽、安全鞋、防护眼镜等。
5)定期进行施工现场安全检查,及时发现和处理安全隐患。
3.4 施工质量控制为确保施工质量,本次射线防护工程施工将严格执行以下质量控制措施:1)严格按照设计要求进行施工,确保射线防护设施的尺寸、材料和安装符合标准。
2)选用优质材料,并加强材料验收工作,确保施工材料的质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华中科技大学同济医学院附属协和医院门诊医技大楼放射防护专项施工方案目录一、工程概况 ............................................................................ 错误!未定义书签。
二、编制依据............................................................................ 错误!未定义书签。
三、施工工艺............................................................................ 错误!未定义书签。
1、材料及做法 (1)2、作业条件ﻩ错误!未定义书签。
3、施工方法ﻩ错误!未定义书签。
四、质量保证措施.................................................................... 错误!未定义书签。
五、成品保护措施.................................................................... 错误!未定义书签。
六、安全保证措施及文明施工ﻩ错误!未定义书签。
一、工程概况华中科技大学同济医学院附属协和医院门诊医技大楼建筑面积83933 平方米,地上23 层,地下3层,裙房8 层,建筑装饰构架最高点108.55 米,屋顶面标高93.6 米,大楼建成后满足8000人日门诊量的要求。
本工程特殊墙体的部位:地下一层数字肠胃、DR室乳腺摄影;一层急诊CT室、急诊DR室;五层影像尿流动力学检测;八层口内X光机、曲面断层机、CT机室;十二层X光室。
放射科各机房隔墙采用370、240厚灰砂砖实砌,370厚墙体面上采用工业硫酸钡粉搅拌黄沙、水泥涂刷,240厚墙体采用工业硫酸钡粉搅拌黄沙、水泥砌筑,以及面上用工业硫酸钡粉搅拌黄沙、水泥涂刷。
防护区域内的门为不锈钢铅板防护平开门及不锈钢铅板防护推拉门。
二、编制依据本工程施工图纸和相关设计变更GB50204—2002《混凝土结构工程施工质量验收规范》GB8279-87《医用诊断X线卫生防护标准》GB50204—2002 《混凝土结构工程施工质量验收规范》JGJ59-99 《建筑施工安全检查标准》GB50210-2001 《建筑装修工程验收规范》GB50300-2001 《建筑工程施工质量验收统一标准》GB50194-93 《建筑工程施工施工现场供用电安全规范》GJGJ46-88 《施工现场临时用电安全技术规程》JGJ33-2001 《建筑机械使用安全技术规程》三、施工工艺1、材料及做法硫酸钡砂浆墙面:20厚1:1.5:2.5水泥黄沙硫酸钡砂浆(按公斤比)找平层表面喷刷乳胶漆两道硫酸钡砂浆顶棚:钢筋混凝土地板清理干净20厚1:1.5:2.5水泥黄沙硫酸钡砂浆(按公斤比)找平层表面喷刷乳胶漆两道2、作业条件(1)结构工程全部完成,并经相关单位验收合格。
(2)将混凝土柱、混凝土梁、墙等表面突出部分凿平,将混凝土结构蜂窝、麻面、露筋等缺陷处理好,把外露钢筋头、铁丝头及铁钉等清除掉。
(3)将凸出结构的砼剔平,凹处提前补平,将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性表素水泥将界面剂。
然后用1:3的水泥砂浆分层抹平,提前将脚手眼用砖堵严。
将外露钢筋头等清除干净。
(4)对抹灰基层表面的油渍、灰尘、污垢等清除干净,对墙面结构提前浇水湿透。
(5)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度应不小于100mm。
砌体墙与混凝土梁、板、柱交接处必须挂加强网。
(6)基层为混凝土的梁、柱、板应对其表面涂抹界面剂。
(7)抹灰前应检查基体表面的平整,以决定其抹灰厚度。
(8)抹灰前一天,墙、顶板应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。
(9)抹灰前应熟悉图纸、设计说明及其他设计文件,外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
(10)抹灰前应熟悉图纸,设计说明书及其它设计文件,做好样板间,验收合格再正式施工。
(11)抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20~25cm,便于操作。
3、施工方法(1)工艺流程混凝土顶板抹灰:基层处理→弹线、套方、找规矩→抹底灰→抹中层灰→抹罩面灰混凝土墙抹灰:基层清理→浇水湿润→吊垂直、套方、找规矩、抹灰饼→抹水泥→踢脚或墙裙→做护角抹水泥窗台→墙面充筋→抹底灰→修补顶留孔洞、电箱槽、盒等→抹罩面灰→养护。
(2)操作工艺1)基底清理:砖砌体应清除表面杂物,残留灰浆、舌头灰、尘土等。
混凝土基体:表面凿毛或在表面洒水湿润后涂刷1:1水泥砂浆(加适量胶粘剂或界面剂)。
加气混凝土基体:应在湿润后边涂刷界面剂,边抹强度为M5的水泥混合砂浆。
2)浇水湿润:一般在抹灰前一天,用软管或胶皮管或喷壶顺墙面自上而下浇水湿润,每天宜浇两次。
3)吊垂直、套方、找规矩、做灰饼:根据设计图纸要求的抹灰质量,基底表面平整垂直情况,用一面墙面做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上层灰饼,再抹下层灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用于1:3水泥砂浆抹成5cm见方形状。
4)抹底灰前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直,并用托线板检查墙面垂直与平整情况。
5)抹罩面灰:应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约3-5mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。
依先上后下的顺序进行了,然后赶实压光,压时要掌握火候,即不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。
四、质量保证措施从搅拌材料到抹墙施工完毕,随配随用,不超过3小时。
单次抹灰厚度以1cm为宜,如施工总厚度超过1cm,需分多次施工,以防抹墙面砂浆下垂影响质量。
第二次抹灰施工,需待施工层凝固后,方可进行。
硫酸钡砂浆比重较大,具有较好的射线防护特性,施工前必须对墙面适量喷水,以保证抹层与墙体有效结合。
为保证防护层的均匀性,施工前用水泥砂浆找平墙面,抹墙面厚度超过20mm须在墙面上挂钢丝网。
在凝固过程中,如出现裂纹,需用铲刀沿裂纹剔出10-15mm的毛沟,到裂纹接层处,用防护水泥砂浆补平。
抹灰的允许偏差和检验方法严格按工艺配比,防护墙面施工完毕后,为防止防护材料中钡离子挥发,须在墙面用水泥灰浆压光罩面,即施工完毕。
严格质量监督,加强施工人员和质检员的责任心,按施工要求施工。
冬季施工需要加防冻剂,保持室温10℃以上。
放射科各机房内设置含铅玻璃观察窗,安装时窗两边嵌入墙内不小于150;防辐射铅板门上下必须设门档,以防射线泄露。
防护门、防护窗由厂家定制,防护要求应符合国家规定。
防护门框和铅玻璃框安装后,四周框内防护材料20mm厚,框外抹30mm厚。
室内墙柱面阳角均做1800高1:2水泥砂浆护角,厚同墙面抹灰,每面各宽60。
地下车库墙柱面阳角做1200高角钢护角,并涂警示标志,每个车位均设成品车轮挡。
五、成品保护措施(1)在施工过程中,搬运材料、机具以及使用时,要特别小心,防止碰撞完成的工作面,应对墙面加以清洁保护。
(2)当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。
(3)砂浆应随搅拌随用,不能在初凝后再加水搅拌使用,不能到处抛撒,落地灰要及时回收,合理利用。
做到活完脚下清,工完料净。
(4)项目经理部对各个阶段、各个工序制定详细的成品保护细则和严历的成品保护奖罚制度,并分区指定成品保护负责人,明确责任范围。
对成品采取“护、包、盖、封”等保护措施。
(5)及时修补:防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。
如不得必须在防水层上开洞、钻孔的、应先做好记录,并安排修补。
在施工过程中,如发现防水层遭到破损,应尽快组织维修。
(6)在施工过程中,搬运材料、机具以及使用时,要特别小心,防止碰撞完成的工作面,应对墙面加以清洁保护。
(7)当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。
六、安全保证措施及文明施工(1)所有手持电动工具,必须装有可靠的漏电保护器,使用前应进行绝缘检测,防止漏电伤人。
(2)五级以上大风,严禁在架子上作业。
ﻫ(3)对工程上已搭好的安全防护装置,禁止拆除。
(4)施工人员应带好安全帽,有效的系好安全带。
ﻫ(5)施工人员在操作时必须铺好脚手架板,做好安全网防护。
(6)对进入施工现场所用的机械设备到达施工现场后应对设备进行检验,检验后按照施工现场机械安置使用的统一规定进行设备稳定工作并将机械的控制箱(设备用标准配制箱)按照要求有效的安装在指定部位,配电控制箱应配备有效的接地和漏电保护措施所使用的机械能达到安全可靠的使用条件。
(7)遵章施工。
遵守上海市有关市容、场容管理制度,加强现场用水、排污的管理,做到场地整洁,搞好现场清洁卫生。
(8)场地整齐。
进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置堆放整齐,不得随间乱放,以保证道路畅通。
(9)工完料清。
对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。
(10)控制现场噪音。
减少对周围环境的干扰。
夜间操作按甲方要求进行。
(11)上岗前教育。
对全体施工人员进行安全生产教育,考核合格后方可上岗,特殊工种进行专业培训,考试合格后发给操作证书,坚持持证上岗制度。
(12)正确使用安全“三宝”。
进入施工现场必须戴安全帽;高空作业必须系好安全带,在坡屋面上作业,安全带与固定物的拉结必须加强检查;建筑物的临边洞口处必须设置安全防护栏及警语牌。
(13)用电安全措施。
各回路均设防防漏电和防超负荷的三级保护装置,所有配电箱设独立漏电保护器;电源采用三相五线制,严格做到“一机一闸一漏电保护装置”,设专用接地线;电路一律用质量合格的电缆,并要正确架设;电动机械必须定机定人专门管理。
华中科技大学同济医学院附属协和医院门诊医技大楼项目部2012.6.7。
