砌体工程质量技术交底

合集下载

砌体工程技术交底

砌体工程技术交底

技术交底记录编号:一、施工准备1、砌体工程所用的材料应有出厂合格证或质量证明文件,材料的品名、规格和强度等应符合设计图纸的要求。

2、砌块进场要按规定送检试验,砌筑用砂、石子、水泥符合国家质量标准。

砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。

3、砌筑砂浆要提前做配合比,或者采用预拌干混砂浆,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。

4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。

5、砌筑砂浆等级不小于M5.0的水泥砂浆,砂浆粘结力不低于0.2Mpa°二、质量要求1、根据主体结构尺寸验收单进行结构验收并办理交接单;基层验收完成后,应进行基层清理。

2、要求将基层上的浮浆及残余松散混凝土块凿除,并清扫干净。

3、根据主控轴线弹出控制轴线,根据控制轴线弹出砌体边线。

,有门窗洞口、过梁的墙体应根据建筑1m线弹出门窗洞口、过梁边线。

12、填充墙墙长大于墙高2倍时,应在墙中设置构造柱;出屋面女儿墙构造柱,除图中注明者外,应在每个开间设置构造柱,且构造柱间距不应大于3m。

构造柱截面为200X200,内配44)12,*6@200o构造柱底、顶部钢筋植筋,构造柱与墙体之间设置马牙槎6cm(先退后进);构造柱模板加固采用对拉螺杆间距500mm设置,模板与墙面采用双面胶镶贴,防止漏浆,顶部预留喇叭口,碎浇筑可采用二构混凝土浇筑机。

13、门窗洞两侧预埋C20混凝土块,宽度和同墙厚,高度与砌块同高,长度根据墙体排版但不小于150mm。

14、最上部(或最下部)的混凝土块中心距洞口上下边的距离为150~250mm,其余部位的中心距不大于600mm,且均匀分布。

15、不得使用被雨水湿透的砌块,防止雨水直接冲淋砌体。

16、当雨量较大且无遮盖时,应停止砌筑,并对已砌筑的墙体采取遮雨措施,防止雨水浸入墙体;继续施工时,应复核墙体的垂直度。

砌体工程技术交底

砌体工程技术交底

砌体工程技术交底引言概述:砌体工程技术交底是指在建筑施工前,施工单位与施工人员之间进行的一种技术交流和培训方式,旨在确保施工人员对砌体工程的施工要求、工艺流程和安全注意事项等方面有充分的了解和掌握。

本文将从四个方面详细阐述砌体工程技术交底的内容。

一、施工要求1.1 砌筑基层准备:施工人员需了解基层的处理方法,包括清理基层、检查基层平整度和湿润程度等。

1.2 砌筑墙体:施工人员需掌握墙体砌筑的要求,包括墙体垂直度、水平度、砌筑缝隙和砌筑强度等。

1.3 砌筑接缝处理:施工人员需了解接缝处理的方法,包括接缝宽度、填缝材料和填缝工艺等。

二、工艺流程2.1 砌筑准备:施工人员需了解砌筑前的准备工作,包括准备砌筑材料、搭建脚手架和制定砌筑方案等。

2.2 砌筑施工:施工人员需熟悉砌筑的具体工艺流程,包括砌筑墙体、砌筑门窗洞口和砌筑构造墙等。

2.3 砌筑检验:施工人员需了解砌筑后的检验要求,包括检查墙体质量、检查墙体垂直度和检查接缝质量等。

三、安全注意事项3.1 施工现场安全:施工人员需了解施工现场的安全要求,包括佩戴安全防护用品、设置警示标志和保持施工区域整洁等。

3.2 砌筑作业安全:施工人员需掌握砌筑作业的安全操作方法,包括正确使用工具、注意砌筑高度和避免砌筑过程中的滑倒等。

3.3 砌筑材料安全:施工人员需了解砌筑材料的安全使用方法,包括检查材料质量、正确储存材料和避免材料的损坏等。

四、质量验收4.1 砌筑质量验收:施工人员需了解砌筑质量的验收标准,包括墙体垂直度、墙体水平度和墙体强度等。

4.2 砌筑接缝验收:施工人员需了解接缝质量的验收要求,包括接缝宽度、填缝材料和填缝工艺等。

4.3 砌筑安全验收:施工人员需了解砌筑安全的验收要求,包括施工现场安全和施工作业安全等。

总结:砌体工程技术交底对于保证砌体工程施工的质量和安全至关重要。

通过对施工要求、工艺流程、安全注意事项和质量验收等方面的详细阐述,施工人员能够更好地理解和掌握砌体工程的相关知识和技术要求,确保施工过程中的质量和安全。

砌体工程技术交底

砌体工程技术交底

砌体工程技术交底一、任务概述砌体工程技术交底是指在施工前,由施工单位对砌体工程的施工工艺、质量要求、安全注意事项等进行详细说明和交底的过程。

本文将环绕砌体工程技术交底展开,包括施工工艺、质量要求、安全注意事项等方面的内容。

二、施工工艺1. 基础处理在进行砌体工程之前,首先需要对基础进行处理。

包括清理基础表面的杂物、浇筑混凝土基础等。

清理时要确保基础表面干净,无任何杂物。

2. 材料准备砌体工程所需的主要材料包括砖块、砂浆、水泥等。

在施工前,需要对这些材料进行准备,并进行质量检测。

确保材料质量符合相关标准要求。

3. 砌筑工艺(1)砌筑顺序:按照设计图纸要求,先进行墙角、门窗洞口等特殊部位的砌筑,然后再进行普通墙体的砌筑。

(2)砌筑方法:采用砌筑工具(如砖刀、泥刀等)将砂浆均匀涂抹在砖块上,然后将砖块按照设计要求放置在基础上,用锤子轻轻敲击使其稳固。

(3)砌筑垂直度:在砌筑过程中,要注意墙体的垂直度,使用水平仪进行检测,确保墙体垂直度符合要求。

4. 砂浆配制砂浆是砌体工程中常用的粘结材料,其配制要求如下:(1)砂浆配合比:根据设计要求,按照一定比例配制砂浆,通常为水泥、砂子和适量的外加剂。

(2)搅拌方法:将水泥、砂子和外加剂按照一定比例放入搅拌机中,搅拌均匀,直至砂浆具有一定的粘稠度。

三、质量要求1. 砌体墙体的垂直度要求:墙体的垂直度是指墙体与垂直线的偏差程度。

在砌体工程中,墙体的垂直度要求通常为每米不大于5mm。

2. 砌体墙体的水平度要求:墙体的水平度是指墙体与水平线的偏差程度。

在砌体工程中,墙体的水平度要求通常为每米不大于5mm。

3. 砌体墙体的强度要求:墙体的强度是指墙体反抗外力的能力。

在砌体工程中,墙体的强度要求通常为设计要求的强度等级。

四、安全注意事项1. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,严禁穿拖鞋等不符合安全要求的服装。

2. 施工现场必须设置明显的安全警示标识,如“高处作业注意”、“危(wei)险区域禁止挨近”等。

砌体工程技术质量标准交底

砌体工程技术质量标准交底

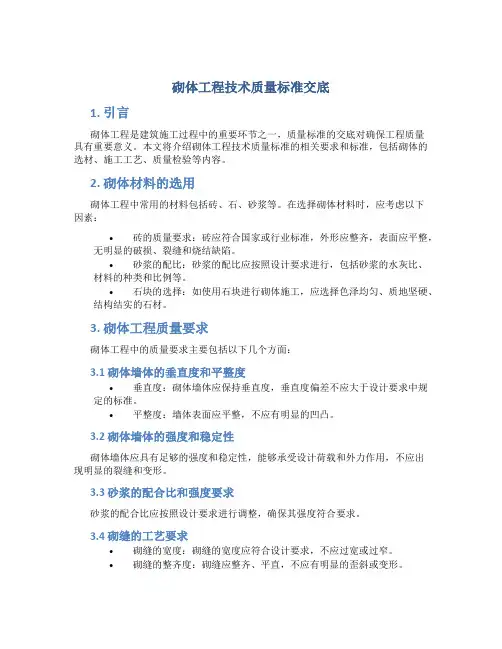

砌体工程技术质量标准交底1. 引言砌体工程是建筑施工过程中的重要环节之一,质量标准的交底对确保工程质量具有重要意义。

本文将介绍砌体工程技术质量标准的相关要求和标准,包括砌体的选材、施工工艺、质量检验等内容。

2. 砌体材料的选用砌体工程中常用的材料包括砖、石、砂浆等。

在选择砌体材料时,应考虑以下因素:•砖的质量要求:砖应符合国家或行业标准,外形应整齐,表面应平整,无明显的破损、裂缝和烧结缺陷。

•砂浆的配比:砂浆的配比应按照设计要求进行,包括砂浆的水灰比、材料的种类和比例等。

•石块的选择:如使用石块进行砌体施工,应选择色泽均匀、质地坚硬、结构结实的石材。

3. 砌体工程质量要求砌体工程中的质量要求主要包括以下几个方面:3.1 砌体墙体的垂直度和平整度•垂直度:砌体墙体应保持垂直度,垂直度偏差不应大于设计要求中规定的标准。

•平整度:墙体表面应平整,不应有明显的凹凸。

3.2 砌体墙体的强度和稳定性砌体墙体应具有足够的强度和稳定性,能够承受设计荷载和外力作用,不应出现明显的裂缝和变形。

3.3 砂浆的配合比和强度要求砂浆的配合比应按照设计要求进行调整,确保其强度符合要求。

3.4 砌缝的工艺要求•砌缝的宽度:砌缝的宽度应符合设计要求,不应过宽或过窄。

•砌缝的整齐度:砌缝应整齐、平直,不应有明显的歪斜或变形。

3.5 拆除和重砌要求如在施工过程中出现质量问题,需要拆除和重砌的部分,应按照设计要求进行拆除和重砌,并确保砌体质量满足标准要求。

4. 砌体工程质量检验砌体工程质量检验是确保质量标准交底执行的重要环节。

检验内容主要包括以下几项:4.1 砌体墙体外观检查对砌体墙体的垂直度、平整度、砌缝宽度、砌缝整齐度等进行目视检查,发现问题及时整改。

4.2 砌体墙体强度检测利用无损检测等方法对砌体墙体的强度进行检测,确保其能够满足设计要求。

4.3 砂浆配合比检验对砂浆进行抽样检测,检验其配合比是否符合设计要求。

4.4 砌体墙体拆除和重砌的检验对拆除和重砌的部分进行检验,确保其质量满足标准要求。

砌体工程施工技术交底

砌体工程施工技术交底

砌体工程施工技术交底一、工程概述砌体工程是建筑施工中的重要组成部分,其质量直接影响到建筑物的结构稳定性和使用功能。

本次砌体工程施工的范围包括_____,采用的砌体材料为_____。

二、施工准备1、技术准备熟悉施工图纸,了解砌体工程的设计要求和相关规范。

进行技术交底,确保施工人员清楚施工工艺和质量标准。

2、材料准备砌体材料:如砖、砌块等,其品种、规格、强度等级必须符合设计要求,并有出厂合格证和试验报告。

水泥:一般采用_____水泥,其强度等级应根据设计要求选择,并应有出厂合格证和复试报告。

砂:宜采用中砂,过 5mm 孔径筛子,配制 M5 及其以上砂浆,砂的含泥量不应超过 5%。

掺合料:如石灰膏、粉煤灰等,其质量应符合相关标准要求。

水:应使用自来水或不含有害物质的洁净水。

3、主要机具准备机械设备:如砂浆搅拌机、塔吊等。

工具:如大铲、刨锛、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽等。

4、作业条件准备基础工程已完成,并验收合格。

弹出轴线、墙身线及门窗洞口位置线,经复核无误。

按设计要求设置拉结筋,并已验收合格。

砌筑部位的灰渣、杂物已清理干净。

三、施工工艺流程1、抄平放线用水泥砂浆或细石混凝土找平基础顶面,然后根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的轴线和墙的宽度线。

2、摆砖撂底一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。

根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。

若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。

移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。

另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。

所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。

3、立皮数杆皮数杆是指在其上画有每皮砖和灰缝厚度,以及门窗洞口、过梁、楼板等高度位置的一种木制标杆。

砌体工程技术交底

砌体工程技术交底

砌体工程技术交底引言概述:砌体工程技术交底是指在砌筑砌体工程之前,施工单位向施工人员详细说明工程的要求、规范和技术要点,确保施工过程中能够按照设计要求进行施工,保证工程质量。

本文将从砌体工程技术交底的重要性、内容要点、注意事项、交底方式和效果评估等方面进行详细介绍。

一、砌体工程技术交底的重要性1.1 确保施工质量:通过技术交底,施工人员能够清晰了解工程的要求和规范,避免因误解或者疏忽导致施工质量不达标。

1.2 提高工作效率:技术交底能够让施工人员明确工作目标和步骤,避免在施工过程中浮现返工或者调整,提高工作效率。

1.3 保障施工安全:通过技术交底,施工人员能够了解工程的安全注意事项和施工要求,避免发生安全事故。

二、砌体工程技术交底的内容要点2.1 工程要求:包括工程的设计图纸、规范要求、施工标准等内容。

2.2 施工工艺:详细说明砌体的砌筑方法、砂浆的拌制比例、砌体的垂直度和水平度要求等。

2.3 安全注意事项:包括施工现场的安全防护、施工过程中的安全操作要求等。

三、砌体工程技术交底的注意事项3.1 交底人员要具备专业知识和经验,确保对施工要求的理解准确。

3.2 交底内容要详细具体,尽可能避免歧义或者误解。

3.3 施工人员要认真听取技术交底内容,提出问题并及时解决,确保施工过程中的顺利进行。

四、砌体工程技术交底的方式4.1 书面交底:将技术要点、施工要求等内容以书面形式进行交底,便于施工人员查阅和理解。

4.2 现场交底:在施工现场进行技术交底,直观清晰地向施工人员展示工程要求和施工方法。

4.3 培训交底:通过专业培训机构或者企业内部培训,对施工人员进行技术交底和培训,提高他们的专业水平。

五、砌体工程技术交底的效果评估5.1 定期检查:施工单位应定期对施工现场进行检查,评估技术交底的执行情况和效果。

5.2 效果反馈:施工人员和监理单位应及时反馈技术交底的效果,发现问题及时解决。

5.3 持续改进:根据技术交底的效果评估结果,不断改进和完善技术交底内容和方式,提高施工质量和效率。

砌体工程施工技术交底(3篇)

砌体工程施工技术交底(3篇)

第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。

为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。

- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。

- 水泥:选用32.5号普通硅酸盐水泥。

- 砂:中砂,过筛孔径为5mm。

- 拉结钢筋:直径[具体直径],长度[具体长度]。

- 预埋件:提前做好防腐处理。

2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。

三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。

- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。

- 砌筑墙体,先砌外墙,后砌内墙。

- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。

- 设置门窗过梁,确保搁置长度满足规范要求。

2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。

- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。

- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。

- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。

- 砌体完成后,进行墙面清理,确保墙面清洁。

3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。

- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。

- 施工过程中,加强质量检查,确保砌体工程质量。

四、质量控制1. 砌块尺寸、强度应符合设计要求。

2. 砂浆配合比准确,稠度适中。

3. 砌体灰缝饱满、厚度均匀一致。

4. 墙体垂直度、平整度符合规范要求。

5. 构造柱浇筑密实,拉结筋锚固牢固。

砌体工程施工技术交底5篇

砌体工程施工技术交底5篇

砌体工程施工技术交底5篇【第1篇】冬期砌体工程施工安全技术交底工程名称:施工单位建设单位分项工程名称作业部位交底部门交底人施工期限年月日至年月日接受交底班组或员工签名:交底内容:(1)操作和清理时.不得从窗口、留洞口和架子上直接向外抛废土、垃圾,碎砖等杂物。

(2)施工前.应检查电线绝缘、接地线、开关安装等情况.应符合用电要求。

(3)脚手架上、下行梯道要有防滑措施,外脚手架要经常检查.大雪后必须将架子上的积冒清扫干净,并检查马道平台,如有松动下沉现象。

务必及时处理.(4)施工时接触汽源、热水.要防止烫伤。

使用氯化钙、漂白粉时,耍防止腐蚀皮肤.(5)亚硝酸钠有剧毒.必须设专人保管和配置,防止误食中毒。

(6)现场使用的锅炉,火坑等用煤炭时,应有完善的通风条件,防止煤气中毒.(7)采用睡棚法施工时.如利用天然气、焦炭炉或火炉等加热时,施工时应严格注意安全防火或煤气中毒.(8)现场火源,要加强管理.电源开关、控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理.防止潺电、触电.使用电焊、气焊时,应注意防止发生火灾。

(9)冻结法施工的翻体解冻期内进行加固时,应特别注意安全,在变形迅速友晨时.抢修工作带有一定程度的危险性,必要时解冻期施工操作作业应当暂停。

(10)现场应建立防火组织机构,设防火工具.补充作业指导内容:【第2篇】冬期砌体工程施工:安全技术交底工程名称:施工单位建设单位分项工程名称作业部位交底部门交底人施工期限年月日至年月日接受交底班组或员工签名:交底内容:(1)操作和清理时.不得从窗口、留洞口和架子上直接向外抛废土、垃圾,碎砖等杂物。

(2)施工前.应检查电线绝缘、接地线、开关安装等情况.应符合用电要求。

(3)脚手架上、下行梯道要有防滑措施,外脚手架要经常检查.大雪后必须将架子上的积冒清扫干净,并检查马道平台,如有松动下沉现象。

务必及时处理.(4)施工时接触汽源、热水.要防止烫伤。

使用氯化钙、漂白粉时,耍防止腐蚀皮肤.(5)亚硝酸钠有剧毒.必须设专人保管和配置,防止误食中毒。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砌体工程质量技术交底
一、工程名称:中国社会科学院考古研究所西安研究室文物标本楼翻建工程
二、施工工艺:
1.本工程非承重外围护墙采用300mm 厚加气混凝土砌块,建筑物内隔墙除卫生间隔墙采用200mm 后混凝土空心砌块,卫生间隔墙采用陶粒混凝土空心砌块.加气混凝土砌块采用600x300x240及600x200x240两种规格
2.砌筑用砂浆:本工程采用不低于DM5.0-MP 地干拌砂浆(现场拌合M5.0地专用砂浆).
3.主要机具:
1)机械:卷扬机及井架、切割机.
2)工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车、搅拌机.
4.作业条件:
1)现场材料及机械设备,人力已经具备砌筑条件.
2)砌筑前必须放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,
检合格后方可砌筑.
3)按砌筑操作需要,找好标高,立好标尺杆.
4)搭设好操作和卸料架子.
5)配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模.
三、操作工艺
.1 工艺流程:
→→→
2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块地轴线、砌体边线和洞口线.
3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线.排列砌块地方法和要求如下:
1)砌块砌体在砌筑前,应根据工程设计施工图,结合砌块地品种、规格、绘制砌体砌块地排列图,经审核无误,按图排列砌块.
2)砌块排列应从地基或基础面、±0.00面排列,排列时尽可能采用主规格地砌块,砌体中主规格砌块应占总量地75%~80%.
3)砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块地1/2,不得小于砌块高地1/3,也不应小于150mm,如果搭错缝长度满足不了规定地压搭要求,应采取压砌钢筋网片地措施,具体构造按设计规定.
4)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它地构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌.
5)加气混凝土砌块墙地灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于90%;竖向灰缝砂浆饱满度不应小于80%.砌体水平灰缝厚度一般为15mm,如果加钢筋网片地砌体,水平灰缝厚度为20~25mm,垂直灰缝宽度为20mm.大于30mm地垂直缝,应用C20地细石混凝土灌实.
6)砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖地强度不应小于砌块强度等级.
7)砌块墙体与结构构件位置有矛盾时,应先满足构件布置.
4 后砌非承重墙应沿剪力墙全高每隔600mm设2Ф6拉筋,拉筋伸入墙内地长度,6、7度时不应小于墙长地1/5且不小于700mm,8、9度时应沿墙全长贯通.
5 砌体填充墙在下列部位设构造柱:(截面:墙厚×240,配筋:4Ф12、Ф6@200)
(1)砌体填充墙高度超过层高地两倍时,应设置钢筋混凝土构造柱,构造柱间距不大于4m.
(2)砌体填充墙端部应设置构造柱.
6 门窗洞口边设钢筋混凝土抱框柱,做法见下图,当洞口宽度≤1800mm时,
抱框柱仅伸至过梁顶部;当洞口宽度>1800mm时,抱框柱应伸至墙顶.抱框柱应与洞顶
过梁同时浇筑.砌体填充墙内地现浇构件其混凝土强度等级均为C20.
抱框柱过梁
7 底层非承重内隔墙高度≤4m,若无其他基础则采用地面垫层加厚.
8制配砂浆:按设计要求地砂浆品种、强度制配强度不低于M5.0地砂浆,采用重量比,水泥:砂=1:6.23,计量精度为水泥±2%,砂、灰膏控制在±5%以内,应采用机械搅拌,搅拌时间不少于1.5min.冬期施工,砂浆应添加3~4‰水泥重地FD-3高效防冻剂及添加剂,拌合时间应比常温时增加2min;防冻剂应先融于水中再加入砂子投入搅拌,最后加入水泥进行拌合;砂浆拌合应在室内进行,环境温度不应低于5℃;拌合好地砂浆存放时间不宜超过15min,不能储存、二次倒运;砂浆稠度应控制在8~13 cm,拌合时应严格控制水量.
9 拌合砂浆所用地水温应保持在90℃左右,中砂温度保持在40℃,所拌合地砂浆与砌块地温差不应大于20℃;拌合好地砂浆不能储存、二次倒运.
10 铺砂浆:将搅拌好地砂浆,通过吊斗、灰车运至砌筑地点,应采用“三一砌筑方法”,即一铲灰,一块砖,一挤揉.
11砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冬期施工应防止砌块浇水结冻,砌筑前应除去浮尘,清除砌块表面地杂物后方可吊运就位.砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度.
砌块安装时,应避免偏心,使砌块底面能水平下落;就位时,对准位置,缓慢地下落,用托线板挂直、核正为止.
12砌筑镶砖:用普通粘土砖镶砌前后一皮砖,必须选用无横裂地整砖,顶砖镶砌,不得使用半砖.墙体下做30cm高小红砖反沿,墙体上皮有45度斜槎,斜槎等墙砌好7天以后再进行砌筑.
13 墙身防潮层:在室内地坪下约60mm处做20厚1:2水泥砂浆内加3~5%防水剂地墙身防潮层(在此标高为钢筋混凝土构造时可不做),当室内地坪变化处有高低差时,在高低差埋土一侧墙身做20厚1:2水泥砂浆防潮层,如埋土侧为室外,还应刷1.5厚聚氨酯防水涂料(或其他防潮材料).凡需防水地房间墙面底部做200高地混凝土反沿.
14竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,使之饱满.
15 遇冬期,应严格按照冬期施工方案施工.
四质量标准
1保证工程:
1)使用地中型砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定实验工程必须符合标准.
2)砂浆地品种、强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度.
2基本工程:
1)砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到本标准地要求.
2)转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致.
3)砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动.
4)拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求.
3允许偏差工程,见表.
加气块砌体允许偏差
五成品保护
1 先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框地埋件牢固,不可损坏、不可使其松动.
2 砌体上地设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体地完整性.
3 砌筑施工应及时清除落地砂浆.
4 拆除施工架子时,注意保护墙体及门窗口角.
5 当天施工完毕时,应清理好现场,搅拌工具等用热水清洗干净.
六应注意地质量问题
1 砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆地面积过大,校正不及时;砌块在砌筑使用地前一天,应充分浇水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝.冬期施工时,环境温度低于0℃时可不浇水,砌块表面杂物必须清理干净后方可砌筑.
2 第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平.
3 拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和规范地规定,设置拉结带和拉结钢筋及压砌钢筋网片.
4 砌体错缝不符合设计和规范地规定:未按砌块排列组砌图施工.应注意砌块地规格并正确地组砌.
5 砌体偏差超规定:控制每皮砌块高度不准确.应严格按标帜杆高度控制,掌握铺灰厚度.
6 砂浆搅拌中不得含有直径大于10mm地冰块及冻结块,严格使用冻结砂浆.搅拌好地砂浆,宜在30min内用完.
七责任与义务
1 建立文明施工责任,划分区域,明确管理负责人实行挂牌制,做到现场清洁整齐.;工人操作地点和周围必须整洁,做到工完料清,施工场地清.
2工地应建立相应地质量责任制度和质量奖惩办法;实行谁施工、谁负责地管理制度.
3 每个技术工人在下班前半个小时均应对本日作业成果进行检查,发现有质量上地问题应及时返修.
4 班组长应对本班组地操作质量全面地负责,每日至少对作业成果检查一次并及时对不符合项进行返修.
5 除以上交底外,尚应遵守国家标准、规范和规程;并且严格执行建设工程强制性条文要求.
技术负责人签字:
交底人签字:
接收交底人签字:
时间:
雨滴穿石,不是靠蛮力,而是靠持之以恒。

——拉蒂默。

相关文档
最新文档
