脱硫塔检修、改造方案编号:编制:审核:批准:1、0目得为确保1#脱硫塔检修、改造工作有序进行,确保过程安全,特制定方案。

2。

0适用范围适用于动力公司1#脱硫塔检修过程中得协调与控制工作。

3、检修领导组织机构4。

0、职责4.1、组长负责检修过程及安全总体把握工作。

4.2、副组长负责检修过程监督指导,质量及验收把关工作、4、3、成员按照检修方案进行检修,确保检修进度与质量。

5、0检修验收组织机构职责:严格落实检修方案,对检修完毕得项目逐一进行检查验收,对过程中发现得问题及时上报并督促车间进行整改消除。

6。

0、检修安全规定为实现本次1#脱硫塔零事故得目标,坚持检修工作“安全第一、质量第二、进度第三”得原则,特制定检修安全管理规定、6。

1、检修前得安全准备工作6.1。

1、做好检修项目得统计汇总、6.1。

2、逐项落实检修项目需用物资、工具、检修标准。

6.1。

3、落实检修项目相关责任人,即:作业负责人、检修责任人、检修安全负责人(注:两人以上必须指定一名安全负责人)、质量负责人、进度负责人、安全监督负责人、6.1。

4、针对每个检修项目进行检修前得危险源、环境因素得辨识,确定潜在得风险并制定预控措施。

6.1.5、针对检修得装置必须确认已全部停运,停电挂牌、泄压为零,降温至安全温度,检修装置与系统连接得阀门必须关闭以及电源必须断开并悬挂“有人工作,禁止合闸”或“有人工作、禁止操作"等警示标示,严格做到设备交出必须达到安全检修得条件。

6.1.6、教育学习内容为停车检修方案全部内容,使检修人员充分掌握检修现场存在得不安全因素,牢固树立“安全第一”得思想,严格做到安全工作做到“五同时”,检修单位负责人对检修过程安全全面负责。

6.1.7、直接参与检修人员得受教育面必须达100%,并确保培训效果,做好教育记录。

6。

2、检修期间得安全规定及现场要求6.2.1、要建立安全保证体系,实行统一指挥、分片包干,明确责任人,凡二人以上得检修项目,应指定安全负责人、质量负责人,做到任务分工明确、安全措施得力。

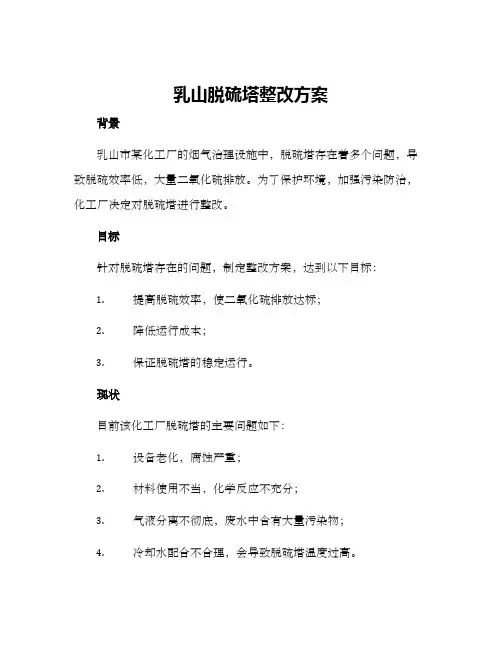

乳山脱硫塔整改方案

乳山脱硫塔整改方案

乳山脱硫塔整改方案背景乳山市某化工厂的烟气治理设施中,脱硫塔存在着多个问题,导致脱硫效率低,大量二氧化硫排放。

为了保护环境,加强污染防治,化工厂决定对脱硫塔进行整改。

目标针对脱硫塔存在的问题,制定整改方案,达到以下目标:1.提高脱硫效率,使二氧化硫排放达标;2.降低运行成本;3.保证脱硫塔的稳定运行。

现状目前该化工厂脱硫塔的主要问题如下:1.设备老化,腐蚀严重;2.材料使用不当,化学反应不充分;3.气液分离不彻底,废水中含有大量污染物;4.冷却水配合不合理,会导致脱硫塔温度过高。

为了解决以上问题,我们制定了以下整改方案:1.更换脱硫塔材料:使用新型材料替换原有材料,提高化学反应充分性,同时保证更长的使用寿命;2.改进气液分离装置:通过改变分离器的结构,增加旋转分离板等装置,提高气液分离效率,减小废水排放;3.优化冷却水循环系统:增加循环水泵和冷却塔,通过合理配置冷却水,减小脱硫塔温度,保证脱硫效率;4.升级自动控制系统:加强监测设备,实现脱硫塔的自动化控制,实时监测脱硫效率和设备运行状态,保证运行稳定性。

实施计划针对以上整改方案,我们制定了以下实施计划:1.收购新型材料和气液分离装置,下单采购;2.新设备安装前,对已有设备的老化部位进行防腐维修;3.在拆卸、安装设备过程中,保证现场安全;4.更换完毕后,进行全面检测和试运行,确保设备运行正常;5.在整改后的脱硫塔随时维修保养,定期进行巡视、清洗和维护。

通过整改后,我们预期能够达到以下效果:1.脱硫效率达到国家相关标准,二氧化硫排放符合环保要求;2.运行成本降低20%以上,提高设备使用效率;3.设备运行稳定性提高,减少维修维护工作量。

总结通过以上整改方案,我们相信能够有效地解决乳山化工厂脱硫塔存在的问题,达到环保和经济效益的双重目标。

同时,我们也将在实施过程中加强现场安全管理,确保人员安全。

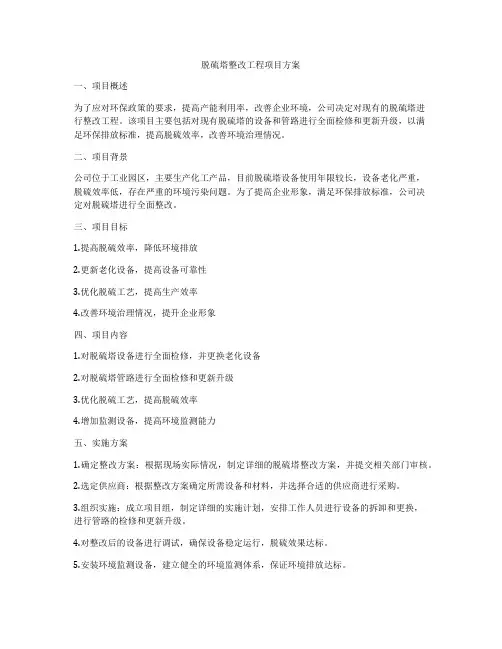

脱硫塔整改工程项目方案

脱硫塔整改工程项目方案

脱硫塔整改工程项目方案一、项目概述为了应对环保政策的要求,提高产能利用率,改善企业环境,公司决定对现有的脱硫塔进行整改工程。

该项目主要包括对现有脱硫塔的设备和管路进行全面检修和更新升级,以满足环保排放标准,提高脱硫效率,改善环境治理情况。

二、项目背景公司位于工业园区,主要生产化工产品,目前脱硫塔设备使用年限较长,设备老化严重,脱硫效率低,存在严重的环境污染问题。

为了提高企业形象,满足环保排放标准,公司决定对脱硫塔进行全面整改。

三、项目目标1.提高脱硫效率,降低环境排放2.更新老化设备,提高设备可靠性3.优化脱硫工艺,提高生产效率4.改善环境治理情况,提升企业形象四、项目内容1.对脱硫塔设备进行全面检修,并更换老化设备2.对脱硫塔管路进行全面检修和更新升级3.优化脱硫工艺,提高脱硫效率4.增加监测设备,提高环境监测能力五、实施方案1.确定整改方案:根据现场实际情况,制定详细的脱硫塔整改方案,并提交相关部门审核。

2.选定供应商:根据整改方案确定所需设备和材料,并选择合适的供应商进行采购。

3.组织实施:成立项目组,制定详细的实施计划,安排工作人员进行设备的拆卸和更换,进行管路的检修和更新升级。

4.对整改后的设备进行调试,确保设备稳定运行,脱硫效果达标。

5.安装环境监测设备,建立健全的环境监测体系,保证环境排放达标。

六、项目流程1.立项阶段:确定整改项目方案和预算2.采购阶段:选定供应商,进行设备和材料采购3.实施阶段:进行设备的更换和管路的检修和更新升级4.调试阶段:对整改后的设备进行调试,确保设备运行稳定5.监测阶段:安装环境监测设备,建立健全的环境监测体系七、项目预算项目总预算为500万人民币,具体预算如下:1.设备和材料采购:200万人民币2.人工费用:100万人民币3.调试费用:50万人民币4.监测设备费用:50万人民币5.其他费用:100万人民币八、风险分析1.供应商延期:可能会导致项目进度延误,增加人力和费用成本2.设备安装不稳定:可能会影响设备运行效果,需要额外的调试和维护成本3.环保排放不达标:可能会导致项目整改失败,需要重返立项阶段4.人员安全问题:在设备更换过程中,可能会存在人员安全隐患,需加强安全管理和监督九、项目效益1.提高脱硫效率,降低环境排放2.更新老化设备,提高设备可靠性3.优化脱硫工艺,提高生产效率4.改善环境治理情况,提升企业形象十、项目后续1.定期对设备和管路进行检修和维护,确保设备稳定运行2.健全环境监测体系,实时监测环境排放情况3.积极响应国家环保政策,不断提高脱硫效率和环保排放标准十一、总结脱硫塔整改工程项目方案经过综合考虑,为公司未来的环保政策和企业发展制定了合理的规划,具有重要的意义和价值。

北安脱硫塔整改工程方案

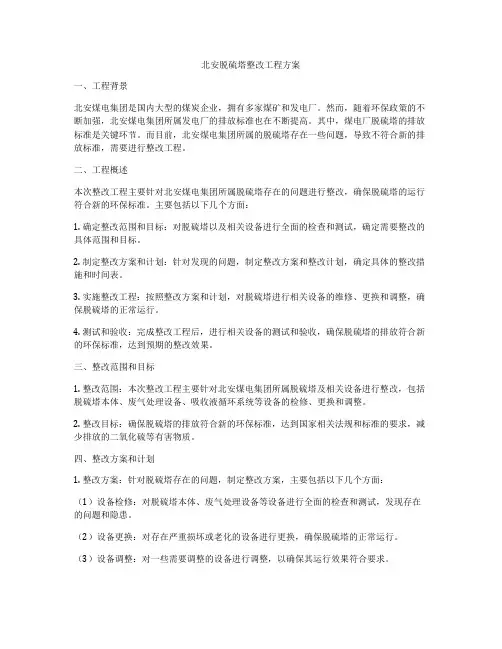

北安脱硫塔整改工程方案

北安脱硫塔整改工程方案一、工程背景北安煤电集团是国内大型的煤炭企业,拥有多家煤矿和发电厂。

然而,随着环保政策的不断加强,北安煤电集团所属发电厂的排放标准也在不断提高。

其中,煤电厂脱硫塔的排放标准是关键环节。

而目前,北安煤电集团所属的脱硫塔存在一些问题,导致不符合新的排放标准,需要进行整改工程。

二、工程概述本次整改工程主要针对北安煤电集团所属脱硫塔存在的问题进行整改,确保脱硫塔的运行符合新的环保标准。

主要包括以下几个方面:1. 确定整改范围和目标:对脱硫塔以及相关设备进行全面的检查和测试,确定需要整改的具体范围和目标。

2. 制定整改方案和计划:针对发现的问题,制定整改方案和整改计划,确定具体的整改措施和时间表。

3. 实施整改工程:按照整改方案和计划,对脱硫塔进行相关设备的维修、更换和调整,确保脱硫塔的正常运行。

4. 测试和验收:完成整改工程后,进行相关设备的测试和验收,确保脱硫塔的排放符合新的环保标准,达到预期的整改效果。

三、整改范围和目标1. 整改范围:本次整改工程主要针对北安煤电集团所属脱硫塔及相关设备进行整改,包括脱硫塔本体、废气处理设备、吸收液循环系统等设备的检修、更换和调整。

2. 整改目标:确保脱硫塔的排放符合新的环保标准,达到国家相关法规和标准的要求,减少排放的二氧化硫等有害物质。

四、整改方案和计划1. 整改方案:针对脱硫塔存在的问题,制定整改方案,主要包括以下几个方面:(1)设备检修:对脱硫塔本体、废气处理设备等设备进行全面的检查和测试,发现存在的问题和隐患。

(2)设备更换:对存在严重损坏或老化的设备进行更换,确保脱硫塔的正常运行。

(3)设备调整:对一些需要调整的设备进行调整,以确保其运行效果符合要求。

2. 整改计划:根据整改方案,制定整改计划,明确整改工程的具体时间表和责任人,确保整改工程按时完成。

五、实施整改工程1. 设备检修:对脱硫塔本体、废气处理设备等设备进行全面的检查和测试,发现存在的问题和隐患。

脱硫塔检修工程施工方案

脱硫塔检修工程施工方案

一、工程概况本工程为某炼油化工股份有限公司烟气脱硫塔检修工程,主要内容包括脱硫塔内部清理、设备检修、防腐处理、喷淋层及喷头更换等。

为确保检修工作顺利进行,特制定本施工方案。

二、施工内容1. 脱硫塔内部清理(1)打开脱硫塔人孔,检查内部积灰情况。

(2)使用高压水枪冲洗塔内积灰,清理塔壁、塔盘、喷头等部位。

(3)对脱硫塔内部进行检查,发现腐蚀、磨损等问题进行记录。

2. 设备检修(1)对脱硫塔进出口管道进行检修,确保管道无泄漏、堵塞等情况。

(2)对脱硫塔内部设备进行检查,更换损坏的部件。

(3)对脱硫塔底部积灰进行清理。

3. 防腐处理(1)对脱硫塔塔体进行防腐处理,采用环氧富锌底漆、环氧云铁中间漆和环氧面漆进行涂装。

(2)对脱硫塔内部喷淋层进行防腐处理,采用玻璃鳞片防腐涂料进行涂装。

4. 喷淋层及喷头更换(1)拆除损坏的喷淋层和喷头。

(2)安装新的喷淋层和喷头。

(3)对喷淋层和喷头进行检查,确保安装牢固、无泄漏。

三、施工方法及措施1. 施工人员要求(1)施工人员必须经过专业培训,具备一定的脱硫塔检修经验。

(2)施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防护手套等。

2. 施工工艺(1)采用分段施工的方法,将脱硫塔内部划分为若干个区域,依次进行清理、检修、防腐处理等工作。

(2)在施工过程中,注意保护脱硫塔内部设备,避免损坏。

(3)对脱硫塔内部进行防腐处理时,确保涂层均匀、无遗漏。

3. 施工进度安排(1)施工准备:3天(2)脱硫塔内部清理:5天(3)设备检修:7天(4)防腐处理:7天(5)喷淋层及喷头更换:5天总计:27天四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴安全帽、防护眼镜、防护手套等个人防护用品。

3. 施工过程中,注意高空作业安全,防止坠落事故发生。

4. 施工现场设置专人负责安全监督,确保施工安全。

五、质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案目录第一节施工准备31、技术准备32、施工现场条件准备33、劳动力资源准备计划44、材料准备4第二节施工方法5(一)安装轴流风机5(二)脚手架搭拆施工5(三)喷砂除锈10(四)除雾器更换12(五)喷淋层母管及喷嘴施工13(六)脱硫塔内部防腐玻璃鳞片施工13(七)脱硫塔外表面防腐23第一节施工准备1、技术准备1.1、根据甲方要求,备齐设计单位明确提出的技术规范要求及验收评定标准。

1.2、项目经理部对施工图纸进行专业审核和具体情况综合评审,对所提出的各项技术问题,其它各方面的规范、规定及要求标准,充分做好相应准备措施。

结合工程实际情况,提出施工技术方案。

1.3、项目经理部总工经甲方技术交底后,给各级管理人员及现场工作人员进行安全、技术交底。

1.4、对施工所采用的材料、工器具及工地其它应准备的物资材料,要做好充分准备并验收合格。

1.5、需要交甲方复验的证件、证书及材料质检报告、等级证明,一定要按时提供给甲方审验。

2、施工现场条件准备2.1、根据工程施工需要,首先搭建或租赁好临时办公室、工人生活用房,材料、工器具所需的库房,施工必要的工棚等临时设施。

2.2、对施工所用交通工具、施工机具、物资、材料、工器具、水、电等全部备齐并落实到位。

2.3、作现场应注意防火,防火工具应事先准备好,如动火焊工作应事前通知策划部,安排消防人员到场,须严格按照DSO-M011的规定,做好防火安全措施;安装专用消防水管道及消防设施,备好必要的消防器材并设专人管理。

2.4、必须做好防潮、防雨、雪、风、火及易燃易爆物品的应急防护措施。

2.5、设生活管理负责人,施工技术、质量负责人,材料管理负责人,环境保护负责人,安全文明施工负责人等专职责任人。

3、劳动力资源准备计划3.1针对本项工程现实情况,我公司进行了严密的组织工作,组织专业施工队伍,以施工队、班组为主体,结合本工程特点,配备各项工种作业技术骨干和经验丰富的施工作业人员,由项目部统一指挥管理。

脱硫系统检修改造方案

脱硫系统检修改造方案

70万脱硫系统检修改造方案70万脱硫系统因需重新启动运行需要对原老旧设备设施进行恢复性检修改造,具体检修解决方案。

一、检修内容:1、对脱硫2#吸收塔煤气出入口管道、水封及阀门进行更换、改造。

2、对2#脱硫系统吸收塔及其附属管线设备、阀门进行更换及检修。

3、对再生塔及其附属管线设备、阀门进行更换及检修。

4、恢复触媒槽及其附属管线、设备、阀门,对缓冲槽管线及设备、阀门进行更换检修。

5、对浓缩液贮槽进行废渣清理,对贮槽焊缝进行包补处理,并对其附属管线、阀门进行铺设更换。

6、对板框压滤机、风包、泡沫槽及其附属管线、设备、阀门进行恢复检修。

7、对加药系统进行改造检修。

8、对脱硫系统吸收塔、再生塔各贮槽走梯平台进行更换加固。

9、对再生塔底管线法兰、阀门进行更换。

10、对脱硫系统照明进行检修恢复。

11、对脱硫系统围堰进行恢复加固。

12、对部分脱硫系统各设备电缆进行重新铺设。

13、对脱硫系统换热器及其附属管线阀门进行更换。

14、对再生塔、吸收塔、贮槽基础进行加固处理。

15、对脱硫工段采暖系统及给排水系统进行检修恢复。

16、对脱硫系统仪表及其附属管道、阀门、电缆进行更换安装。

二、准备工作1、对2#系统各塔器及贮槽内残留液体放空收集并外送。

2、2#系统各塔器贮槽放空后分别利用蒸汽进行清扫置换。

3、对1#系统各塔器贮槽内残留液体进行放空并蒸汽清扫。

4、对1#系统各塔器贮槽进出口用盲板进行封堵。

5、提前预制2#系统煤气管道、管道支架及基础、阀门支架及基础、阀门操作平台。

6、提前搭设检修平台及检修通道。

7、提前对需拆除的管道阀门法兰螺栓进行更换。

8、对需更换阀门、设备及泵进行采购。

三、系统检修1、吸收塔及附属管道设备检修1)开1#、2#吸收塔放散管阀门,通蒸汽清扫1#、2#吸收塔及煤气管道,待吸收塔本体及煤气管道放散管冒出大量蒸汽后,经煤气救护站检测合格后关小各蒸汽清扫点阀门。

2)开1#、2#再生塔放散管阀门,通蒸汽清扫1#、2#再生塔本体。

乳山脱硫塔整改方案

乳山脱硫塔整改方案

乳山脱硫塔整改方案背景乳山市石化企业A公司的脱硫塔自建成以来存在运行和维护管理方面的问题,频繁出现故障,甚至造成环境污染和生产安全事故。

为确保该脱硫塔的运行安全和环境保护,必须进行整改。

整改方案一、技术改造和设备更新1.更换旧设备:对于超过使用寿命的设备和部件进行更换,以确保设备的稳定性和可靠性。

2.更新软件:为脱硝系统增加新的控制算法,提高自动控制系统的稳定性和控制精度。

同时,加装网络监测设备,实现对脱硝系统的实时监控。

3.技术改造:改进脱硝工艺流程,降低SO2排放浓度和排放量,进一步提高脱硫效率。

二、管理措施1.雇用专业技术人员:企业应该雇用具备相关技能的专业技术人员进行设备维护和运行监控。

2.加强培训:组织专业技术人员进行针对不同层次人员的技能和安全培训。

3.健全安全管理制度:建立安全管理制度和流程,明确责任分工和工作流程。

4.实施定期检查和维护:按照国家相关标准和企业制定的管理规章制度,定期对脱硫设备和系统进行检查和维护,及时发现和修复系统故障。

三、环境监测和数据公开1.监测设备和方法:企业应当加装并保持有效的环境监测设备,定期收集SO2排放浓度、排放量、温度、湿度等相关数据,主动公开较为敏感的数据,提高企业的公信力和社会认可度。

2.及时反馈信息:在发现环境异常情况时,企业应当及时向相关部门报告,尽快处理问题。

3.不断改进技术与管理:企业应及时调整环境保护方案,不断优化脱硫系统的技术和管理,最大程度地减少对环境的污染和对周围人群的影响。

预期效果通过技术改造和设备更新、管理措施和环境监测和数据公开的有效整改方案,将企业的脱硫系统运行稳定性和可靠性提升到一个新的水平。

预计将大幅度降低SO2排放量和排放浓度,推动企业实现可持续发展、节能减排和环境保护的目标。

同时,该整改方案可以提供一套有效的解决方案,为类似的企业提供参考和借鉴。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

脱硫塔检修、改造方案编号:编制:审核:批准:1.0目的为确保1#脱硫塔检修、改造工作有序进行,确保过程安全,特制定方案。

2.0适用范围适用于动力公司1#脱硫塔检修过程中的协调与控制工作。

3、检修领导组织机构4.0、职责4.1、组长负责检修过程及安全总体把握工作。

4.2、副组长负责检修过程监督指导,质量及验收把关工作。

4.3、成员按照检修方案进行检修,确保检修进度和质量。

5.0检修验收组织机构职责:严格落实检修方案,对检修完毕的项目逐一进行检查验收,对过程中发现的问题及时上报并督促车间进行整改消除。

6.0、检修安全规定为实现本次1#脱硫塔零事故的目标,坚持检修工作“安全第一、质量第二、进度第三”的原则,特制定检修安全管理规定。

6.1、检修前的安全准备工作,即:作业负责人、检修责任人、检修安全负责人(注:两人以上必须指定一名安全负责人)、质量负责人、进度负责人、安全监督负责人。

,确定潜在的风险并制定预控措施。

,停电挂牌、泄压为零,降温至安全温度,检修装置与系统连接的阀门必须关闭以及电源必须断开并悬挂“有人工作,禁止合闸”或“有人工作、禁止操作”等警示标示,严格做到设备交出必须达到安全检修的条件。

,使检修人员充分掌握检修现场存在的不安全因素,牢固树立“安全第一”的思想,严格做到安全工作做到“五同时”,检修单位负责人对检修过程安全全面负责。

,并确保培训效果,做好教育记录。

6.2、检修期间的安全规定及现场要求,实行统一指挥、分片包干,明确责任人,凡二人以上的检修项目,应指定安全负责人、质量负责人,做到任务分工明确、安全措施得力。

检修现场周围要设立警戒区,安排专人监护,未经允许不准闲杂人员进入,悬挂“检修现场”警示牌。

,严格执行作业票证管理制度,必须现场办理各类作业票证,严格执行现场审批,逐级落实安全措施。

方案一旦签发实施,禁止随意变更.如确需变更,必须重新按照审批程序执行。

,严格使用符合安全要求的各种工具、器械,起重设施、安全装置要灵敏可靠;移动式电动工具要安装漏电保护器,必须办理临时用电手续并测量绝缘;进入潮湿设备容器内作业,必须使用12V及以下的安全检修照明灯具。

电工要对接线的所有电器设备负责检查,确保电路安全,严禁非专职电工接电。

;交叉作业在同一垂直作业面下方多层作业,必须有防止落物的安全措施,严禁作业人员倚、靠、坐在脚手架及护栏上休息,夜间检修时要有足够的照明。

,不得有任何裸露;一次线应在人不易接触的一侧,长度超过二米必须架空;必须做到一个开关供一台电焊机使用,地线要直接接在焊件上,禁止使用管道、设备连接地线;电焊机外壳必须可靠接地;二次线长度不宜超过30米;电焊工必须佩戴电焊手套、穿绝缘鞋、戴好防护面罩或眼睛;严禁依靠、坐在金属焊件或与焊件相连的金属物体上,潮湿的部位必须铺设绝缘板;电焊作业严格遵守“停工先停电”的原则,防止移动过程中造成连电打火或触电;,两瓶与明火垂直水平位置间隔10米,两瓶必须做到防震圈、防护帽齐全,采取防止倾倒的措施;气焊作业严格遵守停工先停气的原则,防止出现氧气、乙炔气体泄漏至密闭空间内造成爆燃或窒息。

,必须重视检修现场的安全检查并加强监督,在明确任务的同时,落实安全措施,进行安全交底,提醒安全注意事项,坚决杜绝“三违”行为。

,杜绝因检修不合格而造成的各种事故。

检修完毕后,做到工完、料净、场地清,各种安全设施、消防器材要恢复原位置并达到备用状态。

,施工所在单位应积极协调、配合好外来施工队伍的工作,并对外来队伍的安全工作进行监督检查。

,严格制定安全措施,落实责任人,经过审批后方可作业。

,按照分工作业,注意施工过程中的各种器具的使用,随时对现场危险源进行辨识。

,防止滑倒;上下爬梯紧抓扶手,不能手持物、干其他工作;在检修过程中必须系好安全带,在没有平台和护栏的高空行走时,必须设置独立的安全绳,到达检修位置再系好安全带,严格做到双保险,防止行走过程中高空坠落,并专人监护;在没有护栏的平台边沿作业、停留,必须系好安全带。

,必须使用12v安全电压照明,系统停车降温合格,打开人孔通风对流,作业前测氧含量合格后方可作业,如确需戴呼吸长管或防毒面具等作业,器外必须专人监护常保持联系,监护人员备好防毒面具以备救援。

,戴好安全帽;严格做到三不伤害;交叉作业采取防止落物的措施,上方物件必须栓牢;严禁干与检修无关的事;严禁随意扩大作业范围;观察检修现场情况必须保持安全距离,防止意外出现。

,妥善保管,规范放置;检修工作完毕后,要对生产现场进行彻底清理,做到工完料净场地清。

,保证能及时撤出人员,在装置上检修,安全通道不能只单向通行,至少可以从2个方向离开作业区域,避免只留一条安全通道,阻碍人员遇险撤离。

,不得随意堆放检修部件,检修更换的部件、改造用的小配件往往不可避免地需要暂时堆放在平台上,在占用平台时,首先要考虑物件重量不能超过平台承受能力的0.6倍,防止平台被压变形;堆放在平台上的单独物件高度不得超过平台扶手高度,否则有可能引起失稳,导致堆放物件倒塌或坠落,小物件多层存放不应超过平台的踢脚板高度;物料堆放时,首先要考虑留出600 mm人员通行宽度,尽量将部件堆放在平台的死角处,不占用通行区;物料摆放平稳,如放置较大的异形件,还需用手拉葫芦与临近的设备固定牢,防止异形件因自重滚动而发生坠落事故。

在同一平台上作业应根据平台情况做好,作业人员定员,并拴挂安全带。

,在准备灭火器材时,应有针对性,以适应不同的着火源。

6.3、检修结束后的安全要求,并下发学习。

,工器具和材料等是否遗漏在设备内。

,脚手架、临时电源、临时照明设备等应及时拆除。

,做好记录。

,对检修和施工项目进行验收。

7.0检修项目:7.1塔外搭设架体作业步骤、风险辨识及控制措施:)控制措施:正确穿戴防护用品,防护措施准备齐全,监护人员做好防护措施的落实,搭设架体时,系好安全带,禁止高空抛物,架体所有材料用绳索绑扎牢固进行传递。

)控制措施:根据施工高度办理好相关的高处作业证,级别不能混用。

(责任人:)控制措施:监护人及票证办理人员,认真检查落实安全带检查无破损或断股情况。

,确保人员安全。

(责任人:)控制措施:监护人员必须为副科级以上或专职安全管理人员,不得擅离岗位。

,所用物资应手把手传递或用绳索绑扎倒运,吊运时,作业点下方零米周围10米以内,严禁站人或通行,并悬挂警戒绳,专人警戒。

,逐步向上进行搭设,直至全部搭设完成。

控制措施:搭设架体时,人员要牢系安全带,禁止高空抛物,所需材料必须为手把手传递或用绳索绑扎牢固传递。

架体搭设过程中要将架体卡子螺栓逐一紧固,架板铺设时,对架板两侧要用铁丝进行绑扎固定。

风险辨识:1.坠落:安全带未系、架板绑扎不牢固。

措施:架板绑扎牢固,安全带要绑扎牢固,高挂低用。

2. 砸伤:施工时,上下交叉作业,高空抛物。

处理措施:下部人员禁止靠近1#脱硫塔周围,禁止交叉作业及高空抛物。

7.2、更换进塔插板门作业步骤、风险辨识及控制措施:联系协调装备公司人员将脱硫塔进口烟道膨胀节拆除,在脱硫塔北侧增加插板一道,在靠近总烟道侧安装插板一道,达到完全隔绝。

(责任人:),装备公司作业人员对身体状况进行血压测量,氧气乙炔放置就位,割枪、焊枪拉至1#脱硫塔进口烟道上部。

(责任人:),绝缘合格后接线。

(责任人:),用吊车运至1#脱硫塔进行烟道上部,作业点下方用警戒绳进行警戒,禁止交叉作业及人员通行。

(责任人:),焊接时,要及时将焊接药皮进行清理,查看焊口焊接质量,焊接时,禁止用手直接接触焊件,防止烫伤。

(责任人:)7.3、浓缩段积料检查1、将脱硫塔进口烟道膨胀节拆除,在脱硫塔侧增加插板一道,在靠近总烟道侧安装插板三道。

2、检查二级循环液至1#脱硫塔阀门、匀液阀、底部冲洗阀处于关闭状态,悬挂禁止开启警示牌,并在阀后增加盲板。

3、将浓缩段底部、顶部、吸收段底部三处人孔打开,自然通风,降温至40℃以下。

4、根据作业情况,办理设备检修许可证、受限空间作业票,并得到批准。

作业步骤、风险辨识及控制措施:1.由作业人员首先将12V照明灯固定安装,确保照明充足。

(责任人:)2.由主任安排操作工将塔外消防水改为淡水并接好水带与水枪,由一名维修工对内部硫酸铵积料进行冲洗,冲洗液回流至二级循环槽内。

冲洗时,其他人员不准进入。

(责任人:)3.工段长带领2-4名维修工穿戴好安全帽、防护手套、雨靴、雨衣、防护面罩进入清理积料及杂物。

待清理杂物时,停止冲洗,其他人员方可进入直至将内部杂物及积料清理干净。

在搬运大块物料或内件时,要多人协同作业,防止砸伤或挤伤;小块杂物禁止随意抛掷。

人孔处要设置专人警戒,防止外运物件时,造成意外伤害。

(责任人:)4.清理杂物零散物件用编织袋进行盛装,统一用绳索吊卸至零米地面,大块物件单人能搬动的,随时用绳索吊卸至零米地面;单人不能搬动的用吊车(办理吊装作业证,并得到批准)进行吊卸。

作业点下方零米周围5米以内,严禁站人或通行,并悬挂警戒绳,专人警戒。

(责任人:)7.4、塔内搭设架体,并得到批准。

(责任人:),四个单位人员就架体搭设情况进行现场确认,搭设架体必须在符合安全要求,根据检修位置的需要,确定搭设位置要求,避免出现反复施工的情况。

(责任人:),用绳索将架体材料(架板、架杆、卡扣)吊运至吸收段底部人孔处,直接将架杆、架板、卡扣等传入至塔内,禁止在塔外平台上存放物料,现场设两人对架杆进行递接。

所有架板应使用铁架板,防止焊接火花,引燃木制架板着火。

在吊运过程中禁止高空抛物,所用物资应手把手传递或用绳索绑扎倒运,为防止架体搭设时,磕碰到吸收段底部鳞片,在吸收段底部铺设架板予以防护,防止磕碰。

吊运时,作业点下方零米周围10米以内,严禁站人或通行,并悬挂警戒绳,专人警戒。

(责任人:)所有脚手架均需踢脚板。

踢脚板至少应18公分高,且应绑置在每个角的立杆上。

脚手架铺板必须稳妥安装,铺板端部应至少伸出支撑15公分,但不得超过30公分。

可采用金属线或钢缆固定铺板,在任何情况下,都不得采用麻绳来固定铺板。

所有脚手架用作搭建和拆除施工时,平台至少要铺3块脚手架铺板。

每个脚手架应配备一个爬梯,严禁从架子端部或跨越扶手往下跳。

所有脚手架必须设计进出路线。

脚手架所配的爬梯必须做到设计合理符合规范。

施工现场严禁采用毛竹爬梯。

脚手架铺板必须采用5×25公分的全厚木材或等同的脚手架材料。

这些铺板应每隔1.3米采用横档进行支撑。

损坏或破碎/开裂的铺板均不应使用而应予以报废处理。

,所有脚手架设计应通过审批,且应向施工部提交脚手架申请单。

脚手架铺板之间和铺板与踢脚板之间不得存在缝隙,但铺板采用2公分厚三夹板覆盖时除外。

每1.3米设横档,每层设竖档。

所有脚手架铺板在每次使用前都必须进行目测。

不能使用的铺板应进行废弃处理并运出现场。
