北京某某工程外墙外保温施工方案

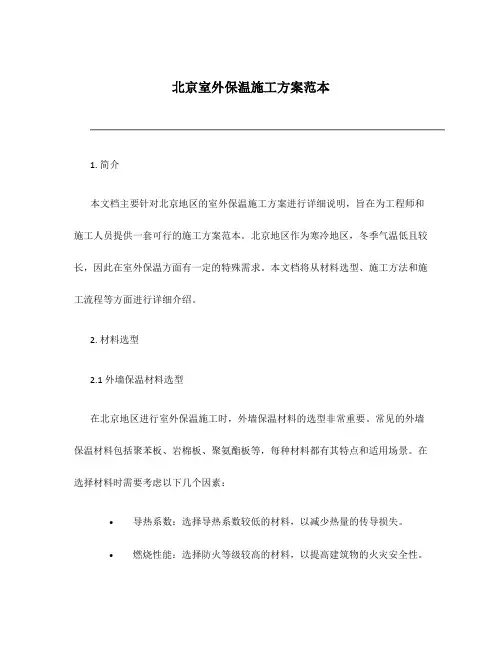

北京室外保温施工方案范本

北京室外保温施工方案范本1. 简介本文档主要针对北京地区的室外保温施工方案进行详细说明,旨在为工程师和施工人员提供一套可行的施工方案范本。
北京地区作为寒冷地区,冬季气温低且较长,因此在室外保温方面有一定的特殊需求。
本文档将从材料选型、施工方法和施工流程等方面进行详细介绍。
2. 材料选型2.1 外墙保温材料选型在北京地区进行室外保温施工时,外墙保温材料的选型非常重要。
常见的外墙保温材料包括聚苯板、岩棉板、聚氨酯板等,每种材料都有其特点和适用场景。
在选择材料时需要考虑以下几个因素:•导热系数:选择导热系数较低的材料,以减少热量的传导损失。
•燃烧性能:选择防火等级较高的材料,以提高建筑物的火灾安全性。
•耐久性:选择具有较好耐候性和抗老化性能的材料,以保证长久的保温效果。
2.2 屋面保温材料选型在北京地区的室外保温方案中,屋面的保温材料选择同样重要。
常见的屋面保温材料包括挤塑聚苯板、挤塑聚氨酯板、聚苯颗粒等,每种材料都有其适用的屋面类型。
在选择材料时需要考虑以下因素:•防水性能:选择具有良好防水性能的材料,以防止雨水渗漏进建筑物内部。
•抗压性能:选择具有较好抗压性能的材料,以保证屋面的承重能力。
•耐候性:选择具有较好耐候性和抗老化性能的材料,以保证长期的使用寿命。
3. 施工方法3.1 外墙保温施工方法外墙保温施工主要包括以下几个步骤:1.基层处理:首先对墙面进行清洗和处理,确保墙面的平整和牢固。
2.粘结剂涂刷:在墙面上均匀涂刷粘结剂,将保温材料牢固粘贴到墙面上。
3.接缝处理:对施工过程中产生的接缝进行处理,确保保温层的连续性。
4.罩面处理:在保温层上进行罩面处理,增强保温层的防水性能。
5.表面涂装:最后对保温层进行表面涂装处理,提高建筑物的美观性和耐久性。
3.2 屋面保温施工方法屋面保温施工与外墙保温施工有一定的区别,主要包括以下几个步骤:1.屋面清洁:首先对屋面进行清洁处理,清除杂物和脏污。
2.底层处理:在屋面上铺设防水层,确保屋面的防水性能。
北京某高层住宅外墙外保温施工方案

北京某高层住宅外墙外保温施工方案目录一、封皮 (2)1. 方案标题 (2)2. 单位名称 (3)二、编制依据 (4)1. 国家相关法律法规及技术规范 (5)2. 工程施工合同及相关文件 (6)3. 设计图纸及技术说明 (7)三、工程概况 (9)1. 项目简介 (9)2. 位置信息 (11)3. 建筑面积及高度 (11)4. 材料规格及技术参数 (13)四、工程特点与难点分析 (14)1. 技术特点 (15)2. 施工难点及应对策略 (16)五、边外保温施工工艺流程 (17)1. 施工准备工作 (18)2. 基体表面处理 (19)3. 保温层施工 (20)六、施工质量保证措施 (22)1. 进场材料质量控制 (23)2. 施工现场管理 (24)3. 施工安全措施 (25)七、专业施工图纸与施工方案附件 (26)1. 保温材料性能检测报告 (27)2. 施工节点大样图 (29)3. 配套工艺施工流程图 (29)八、施工进度计划安排 (30)九、工程预算与成本控制 (31)1. 工程亮相估算表 (32)2. 成本控制策略 (33)十、结语 (34)一、封皮外保温板:选用符合国家标准的优质EPS岩棉外保温板,具有良好的保温隔热性能、耐火性能和风压抵抗性能。
具体品牌和型号根据施工现场条件和业主需求进行选择。
粘结砂浆:采用国家标准合格的外保温粘接砂浆,满足外保温体系对粘结强度、耐久性和保温性能的要求。
防水涂料:选用符合工程要求的优质建筑防水涂料,具有良好的防水性和耐久性,防止外墙渗漏问题。
基层处理:严格按照规范要求对外墙基层进行清洁、干燥、打磨等处理,确保粘结层的牢固性和耐久性。
粘贴外保温板:采用机械挂板,注意板材的平整度和间距,保证了外保温层整体的平整度和美观性。
密缝处理:采用专用接缝带或补缝材料对板缝进行严密密封,防止渗漏和冷桥问题。
防水处理:对外墙表面进行防水涂料喷涂,确保了外保温层对雨水的有效防渗。
朝阳工地外墙保温施工方案

朝阳工地外墙保温施工方案
朝阳区是北京市的一个主要区域,工地外墙保温施工方案对于该区域来说非常重要。
在朝阳区的工地外墙保温施工中,需要考虑到该区域的气候条件、建筑材料特点以及居民的舒适需求等因素。
以下是一个针对朝阳区的工地外墙保温施工方案,详细说明了所选用的保温材料、施工方法以及预计的效果等。
1.保温材料选择:
根据朝阳区的气候特点,选择聚苯板作为保温材料。
聚苯板具有较高的保温性能和耐候性,适合在该区域进行外墙保温施工。
2.施工方法:
首先,对工地外墙进行清洁处理,确保表面干净无尘。
然后,用胶水将聚苯板固定在外墙上,并用专用胶条填补板材之间的空隙。
最后,对聚苯板进行打磨,使其表面平整光滑。
3.工程预算:
根据工地的面积和保温材料的价格,初步预计保温施工的预算为XXX 元。
4.施工效果预期:
通过该保温施工方案,预计可以在很大程度上减少热能的散失,提高建筑的保温性能。
这将有助于降低居民的取暖费用和节约能源。
5.安全措施:
在施工过程中,需要严格遵守相关的安全规定,确保工人和居民的人身安全。
同时,要加强对施工现场的管理,确保材料存放和施工区域的整洁,避免发生事故。
6.施工期限:
对于该工地的外墙保温施工,初步预计需要XXX天的施工期限。
在施工过程中,要合理安排工人的工作时间和施工进度,确保按时完成工程。
以上是一个针对朝阳区工地外墙保温施工方案的简要说明。
在实际施工中,还需要根据具体情况进行进一步的调整和改进。
同时,要密切关注相关政策和行业标准的更新,确保施工方案的合规性和可持续发展。
外墙外保温施工方案(2)

外墙外保温施工方案(2)
在建筑施工中,外墙外保温是一项非常重要的工作,不仅可以提高建筑的保温
性能,还可以节约能源,降低能耗。
本文将介绍一种适用于外墙外保温的施工方案。
1. 材料准备
在进行外墙外保温施工之前,需要准备好以下材料:外墙保温板、胶粘剂、外
墙抹面砂浆、角线、外墙保温带等。
2. 施工步骤
步骤一:基层处理
首先要对外墙进行清洁、除锈等处理,确保外墙表面干燥平整,没有明显的凹凸。
步骤二:固定网格布
在外墙上固定网格布,用以增强外墙的抗裂能力。
步骤三:涂抹胶粘剂
在网格布上涂抹一层胶粘剂,用来粘贴外墙保温板。
步骤四:贴外墙保温板
将切割好的外墙保温板贴在涂抹了胶粘剂的网格布上,确保保温板与外墙之间
没有空隙。
步骤五:贴外墙保温带
在外墙保温板的接缝处贴上外墙保温带,防止热量散失。
步骤六:抹面砂浆
最后,用抹面砂浆抹平外墙保温板的表面,使其与周围墙体表面平整。
3. 施工注意事项
•施工过程中要注意操作的规范,确保施工质量。
•施工后要及时清理现场,保持施工环境整洁。
•在施工过程中要做好安全防护工作,确保施工人员的安全。
通过以上施工方案,外墙外保温工作可以更加顺利地进行,有效提升建筑的保温性能,实现节能减排的目标。
外墙外保温专项施工方案(1)

外墙外保温专项施工方案(1)一、前言外墙外保温是建筑工程中非常重要的一环,不仅可以提高建筑物的节能性能,还能有效延长建筑物的使用寿命。
本文将介绍外墙外保温的专项施工方案。
二、施工准备在开始外墙外保温施工之前,需要对施工现场进行准备工作。
首先要确保施工区域整洁干净,清除杂物和障碍物。
其次,要确保施工现场的安全,做好安全防护工作,保证施工人员的人身安全。
三、施工材料准备外墙外保温的常用施工材料包括保温板、粘结剂、抹面砂浆等。
在施工之前,要对这些材料进行检查,确保质量合格,符合施工要求。
四、施工步骤1. 基层处理首先要对外墙基层进行处理,包括清洁基层表面、修补破损部分等。
确保基层平整、稳固。
2. 粘结保温板将粘结剂均匀涂抹在基层表面,然后将保温板按照规定的要求粘贴在基层上。
保温板要求密实、整齐。
3. 抹面砂浆在保温板表面抹一层抹面砂浆,使其与保温板结合紧密。
抹面砂浆要均匀、光滑。
4. 防护层处理最后,在抹面砂浆干燥后,进行防护层处理,以保护外墙外保温系统。
可以选择涂料、贴面砖等材料作为防护层。
五、施工注意事项1.施工过程中要保持施工现场整洁,避免杂物影响施工质量。
2.施工人员要遵守操作规程,做好个人防护工作。
3.施工过程要注意施工质量,确保保温层的性能和外观质量。
4.施工完工后要做好施工记录和验收工作,确保施工质量符合要求。
六、结语外墙外保温施工是一项重要的工程,需要严格按照规范进行施工。
只有做好施工准备、选材合理、施工细致、质量把关等工作,才能保证外墙外保温系统的使用效果和使用寿命。
希望本文提供的外墙外保温专项施工方案能对相关工程工作者提供一定的参考和帮助。
北京市老旧小区综合改造外墙外保温施工技术导则

北京市老旧小区综合改造外墙外保温施工技术导则(复合硬泡聚氨酯板做法)二○一二年五月前言为贯彻我市老旧小区综合整治工作中对外墙外保温工程的相关规定,规范老旧小区综合改造外墙外保温工程施工和验收,编制本导则。
本导则立足于我市老旧小区综合改造建筑外墙外保温的特点,结合既有居住建筑节能改造实践经验,在广泛征求意见的基础上,经反复讨论修改后完成。
本导则主要内容包括:总则、术语、基本规定、技术要求、施工工艺、工程验收、其它注意事项和附录。
本导则由北京市住房和城乡建设委员会负责管理,由北京住总集团有限责任公司负责具体技术内容的解释工作。
主要编制单位:北京住总集团有限责任公司北京建筑技术发展有限责任公司北京建筑节能研究发展中心参与编制单位(排名不分先后):北京市建筑工程研究院有限责任公司德实慧(北京)新节能技术开发有限公司廊坊华宇创新科技有限公司拜耳材料科技(中国)有限公司万华节能建材股份有限公司上海华峰普恩聚氨酯有限公司精碳伟业(北京)科技有限公司烟台同化防水保温工程有限公司江苏绿源新材料有限公司北京华都宝拉建筑板材有限公司主要起草人:杨健康鲍宇清王庆生周宁钟衍孙桂芳张昭瑞钱选青谢锋王万金唐志勇沙丰刘越宋云峰张玮玮王建武高春青茅怀忠徐小勇葛晟鹏评审专家:艾永祥陶驷骥李晓明孙诗兵冯跃王建明王新民目次1总则 (1)2术语 (1)3基本规定 (1)4技术要求 (3)5施工工艺 (5)6工程验收 (10)7其它注意事项 (12)8附录A 材料现场复验项目 (14)9附录B 外墙外保温工程质量验收记录 (15)10附录C 主要节点做法 (16)11附录D 既有居住建筑节能改造外保温材料芯材最低厚度 (20)12引用标准名录 (21)1 总则1.0.1 为贯彻执行本市老旧小区综合改造工作中对外墙外保温工程的相关规定,规范复合硬泡聚氨酯板外墙外保温工程的技术要求、施工工艺及验收方法,保证工程质量,制定本导则。
1.0.2 本导则适用于北京地区老旧小区综合整治工作中,采用复合硬泡聚氨酯板做法的外墙外保温工程的施工和验收。
外墙外保温工程施工方案

外墙外保温工程施工方案一、工程概况本工程为XX高新区西部园区模具工业园标准厂房A-1建筑(综合管理办公大楼)、F-1建筑(职工食堂)外立面改造工程。
该工程节能设计为外墙外保温(40mm厚水泥基复合膨胀玻化微珠保温层)。
二、施工目标1. 严格按照国家及地方相关法规、标准进行施工,确保工程质量。
2. 提高建筑物的保温性能,降低能耗,提高室内舒适度。
3. 确保施工安全,减少对周边环境的影响。
三、施工工艺1. 施工准备(1)技术准备:编制专项施工方案并进行交底,确保施工人员熟悉施工工艺及要求。
(2)材料准备:检查保温材料、粘结材料、抹面材料等质量,确保符合设计要求。
(3)机具准备:准备电动切割机、冲击钻、打磨机、搅拌机等机械设备及托线板、靠尺、卷尺、阴、阳角抹子等主要工具。
(4)作业条件准备:确保外脚手架或吊篮安设完成,门窗框或辅框安装完毕,外墙螺杆眼封堵严实,各种进户管线和空调器等的预埋件、连接件安装完毕。
2. 施工流程(1)施工顺序:先进行外墙表面处理,然后进行保温层施工,最后进行抹面层施工。
(2)外墙表面处理:清除外墙表面的浮尘、油污、松动漆膜等,露出干净的墙体表面。
(3)保温层施工:按照设计要求,将水泥基复合膨胀玻化微珠保温层均匀涂抹在外墙表面,厚度为40mm。
(4)抹面层施工:在保温层表面涂抹一层抹面砂浆,厚度约为5mm,然后进行阴阳角处理和找平。
3. 施工要点(1)保温层施工:注意控制保温层的厚度和均匀性,避免出现空鼓、裂缝等现象。
(2)抹面层施工:抹面砂浆应搅拌均匀,施工过程中避免出现气泡、裂缝等现象。
(3)阴阳角处理:阴阳角应垂直、平整,阴阳角抹子应干净、锋利。
(4)找平:在保温层和抹面层施工过程中,应随时检查平整度,确保墙面平整。
四、质量保证措施1. 严格按照设计文件和施工方案进行施工,确保工程质量。
2. 加强施工过程控制,对施工过程中的关键环节进行验收,不符合要求的项目及时整改。
3. 加强施工人员培训,提高施工技能和质量意识。
工地外墙保暖工程施工方案

工地外墙保暖工程施工方案一、工程概述外墙保温工程是指在建筑物外墙表面加设一定厚度的保温材料,以提高建筑物的保温性能。
外墙保温工程不仅能够有效降低建筑物的能耗,减少能源消耗,还能提高建筑物的保温性能,提高居住舒适度。
本次工程的施工对象是某工地的办公楼外墙保温工程。
二、工程内容1. 建筑物外墙保温材料:采用聚苯乙烯板作为外墙保温材料,其保温性能优越,施工方便,适合用于办公楼外墙保温。
2. 外墙保温施工工艺:外墙保温施工将采用粘贴式施工,先对外墙表面进行处理,然后进行保温板粘贴和抹面找平工作。
3. 施工范围:本次工程包括建筑物地上部分的外墙保温工程,不包括地下室和局部特殊构件。
4. 施工工期:本次工程的施工工期为30天,具体工期以实际施工进度为准。
三、施工准备工作1. 施工前的技术交底:施工前,施工人员需要进行技术交底,了解施工要求、工艺及安全注意事项。
2. 施工组织设计:负责安排施工队伍和施工物资等。
3. 施工人员培训:对施工人员进行相关技术培训,使其熟悉外墙保温工程的施工要求和工艺。
4. 施工材料准备:对外墙保温材料进行检查和验收,并保证施工所需的材料齐全。
5. 安全防护措施:制定安全生产方案,加强施工现场安全防护,确保安全生产。
四、施工工艺流程1. 外墙表面处理:对建筑物外墙进行清理,去除表面杂质和附着物,并修补外墙表面的破损。
2. 外墙保温板粘贴:在外墙表面涂刷专用的粘结剂,然后用聚苯乙烯板进行粘贴。
3. 外墙保温板找平:对粘贴完毕的外墙保温板进行找平处理,保证外墙表面平整。
4. 预埋件安装:在外墙保温板上开槽,安装外墙保温用的预埋件。
5. 网格布铺贴:在外墙保温板上铺设玻璃纤维网格布,并用砂浆进行固定。
6. 表面涂料施工:对外墙保温层进行表面处理和施工,以提高外墙保温层的防水性能。
五、质量控制1. 施工监理:由专业监理人员对施工现场进行监督和管理,保证施工质量。
2. 施工验收:在施工过程中进行多次验收,对施工质量进行把关。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
北京******工程外墙外保温专项施工编制单位:编制时间:目录第一章:编制依据第二章:工程概况第三章:施工组织3.1 施工目标3.2 施工进度计划3.3 人员安排3.4 施工工具准备3.5 材料准备第四章:质量保证措施第五章:安全保证措施第六章:文明施工保证措施第七章:施工方案7.1 施工环境7.2 基层要求及条件7.3 施工工序流程图7.4 各道工序施工详细说明及要求7.5 质量检查方法及要点7.6 成品保护措施第八章:特殊技术问题说明及处理方法第九章:节点详图第一章:编制依据采暖居住建筑节能设计标准 JGJ132-2001民用建筑节能设计标准 JGJ26-1995《膨胀聚苯板薄抹灰外墙外保温系统》 JG149-2003《外墙外保温工程技术规程》 JGJ144-2008《建筑节能工程施工质量验收规范》 GB50411-2007 《建筑装饰装修工程质量验收规范》 GB50210-2001 《混凝土结构工程施工质量验收规范》 GB50204-2002 《外墙饰面砖工程施工及验收规程》 JGJ126-2000《弹性建筑涂料》 JG/T172-2005 《建筑外墙用腻子》 JG/T157-2004 《绝热用挤塑聚苯乙烯泡沫塑料》 GB/T10801.2-2002 本工程施工技术文件第二章:工程概况工程名称:********工程地址:******结构类型:外墙外饰面:涂料、面砖、文化石外墙保温面积:约5.2万平方工程要求质量等级:合格第三章:施工组织3.1 施工目标①质量目标:工程质量等级为“合格”。
②工期目标:按合同建筑工期计划执行。
③成本目标:材料损耗控制在3%以下④安全生产目标:无人员伤亡事故及火灾事故。
⑤文明施工目标:施工现场清洁、不斗殴、遵守各项规章制度,虚心接受检查。
3.2 施工进度计划:正式施工前准备:1.前一周,主体找平层已竣工并验收结束。
2.开工前5天,保温施工单位基层找平检查人员和放线人员进场放线检查,提出修整部位。
3.开工前4天,主体施工单位要将预埋管、网、窗框及洞口等安装或尺寸确定完毕,并弹出墨线标记。
保温施工人员的制度及技术培训做完并按主体平面布置标段确定好施工工组,明确专业工组,明确各工组负责人名单。
4.开工前3天。
保温材料进场,材料管理人员做好标识及按要求保管好材料,排板人员组织各粘板小组负责人一起将各标段由下而上的工作部位画出简易几何图形,并准确标明几何尺寸。
5.开工前2天,排板人员及粘板小组负责人按各标段尺寸排出需用板料,需特殊处理部位在楼下加工完毕。
所需所有施工工具全部到位。
6.开工前1天,施工人员及管理技术人员进场。
开工前准备按上述程序执行,劳动力按需用补充。
施工进度计划表注:每道工序的质量检查按规定执行;本表可以用于整栋建筑或一栋建筑中一面或几面墙进度计划。
3.3 人员安排3.3.1施工管理人员项目经理:负责保温施工全面工作;按工期保质保量施工,无安全事故,合理控制损耗。
项目工程师:负责整个工程的技术管理、质量控制工作,施工过程中,以项目经理为中心,组织相关技术人员对工程进行管理和检查,保证施工质量。
此外,还负责所有施工现场平面布置,负责与设计单位、建设单位、监理单位联系工程的设计变更工作,负责对施工负责人所不能正确理解的设计意图做出正确解释,对工程是否需要支援做出判断和提出建议,在现场指导相关人员按照正确的方法进行施工。
质量员:在项目经理和项目工程师的领导下,负责对全部工程的施工予以监督、检查和验收,负责现场的各工种的作业步序、操作规程、材料质量的评定及建筑物本身的施工质量的评定,隐蔽工程的验收和材料的试验等。
质量员有权制止一切有违国家法规或标准的操作行为,有权越过项目经理向上级主管部门或有关部门反映质检情况。
材料员:负责现场所有材料进货、验收及发放,负责核收材料质保书,按时提供现场材料报表。
为成本员统计现场材料提供原始数据。
负责现场材料场地的调配,仓库的调配。
施工员:根据施工生产进度,安排作业班组生产任务。
班组生产过程中对班组实施监督,检查,指导,协调材料、工序和机械设备的使用。
在各工序开工前签发任务单。
对分部项工程的质量、进度、材料、人工进行定量分析。
按规定时间结清或结转任务单,发挥任务单对工程进度和成本的微观控制作用。
核对任务单与预算人工、材料用耗的差异。
安全员:负责贯彻安全计划,指导、督促施工人员不违章作业,确保安全生产。
在工程进行中需要经常不定期检查并及时将安全隐患向项目经理汇报,以求及时采取措施或进行补救。
负责定期召开所有现场各施工人员班组长的现场安全会议,检查安全生产交底情况,做好安全日志。
预算员:负责及时搜集办理项目的施工核定和设计变更,为竣工结算准备资料,同时配合成本员为项目的成本控制提供分阶段的预控目标。
可由项目工程师兼任。
3.3.2劳动力人数计算根据以往施工实际经验,每个劳动力(大小工均计)每天可干成活6—8平方,外墙面积以30,000平方米计,并考虑分段施工,60个工作日内要完成确定的工作量需劳动力70人左右。
3.3.3人员安排1、排板管理人员由材料管理员及现场技术服务人员共同负责,用料计划由各工组负责人根据各自绘制的工作面几何图形计算后提出,(计算时一定要考虑伸缩缝、预埋件、预留洞口、脚手架支点等因素),需要预留的洞口一定要矩形定尺裁切。
材料管理人员根据需要发放材料,并每天表做好记录和统计:2、搅灰人员:a)搅灰人员与粘板抹面人员联络,不能多搅,也不能少搅,时间过长灰会失效。
严格杜绝多搅不能使用等浪费情况发生。
b)搅灰人数:一人,送料人数:两人。
注:此人员配置为一栋楼施工情况,以下相同。
实际分配时应根据现场栋号数量和实际情况合理安排。
材料员要根据每日粘板数量,用灰数量计算用灰比例,量用超应分析原因。
3、安装固定件人员:这类人员最少得需要两组,每组两人,一人打眼,一人安钉,他们必须要经过专门培训,培训内容分为:a)打眼位置及深度:按工艺方案, 每人都需掌握具体打钉位置.b)固定件安装标准:由于基层为空心砖墙,固定件一定要拧到背后打结并牢固为止。
固定件回收:工作中严防将固定件随意掉落,发现遗落应马上拾起,每日领料要登记,工作后要将固定件返还库中,以便于材料管理人员统计单位面积用钉数量。
4、粘板人员:粘板人员一般为两人一组,工作位置要固定,不得随意更换人员.每栋楼宇工组数量由工地管理人员划分,每组人员每日领料都需签字,工作后要将现场清理干净,并将剩下余料返回库中登记,5、用料考核:目标:各项材料损耗控制在3%以下3.4 施工工具准备电热丝切割器、开槽器、壁纸刀、螺丝刀、剪刀、钢锯条、墨斗、棕刷(滚筒刷)、粗砂纸、电动搅拌器、塑料搅拌筒、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
3.5 材料准备1、材料名称:本工程所用外墙外保温材料全部为***公司产品,系统名称***,系统保温材料其中包括:60厚挤塑板、特用粘结剂聚合物砂浆、专用界面剂、工程塑料膨胀钉、耐碱玻璃纤维网格布。
2、材料管理:a),放在地势较高的平整处,要防雨,远离明火。
b), 各种材料做好标示牌,且分类堆放整齐。
c), 发料采取先进先出的方法,小碎料摆放整齐,严禁堆放。
d),料场四周要用架杆维护,防止失窃。
e),料场要有人员专职负责。
第四章:质量保证措施4.1作好技术交底,认真审图,熟练掌握图纸内容4.2严格按照外墙外保温系统图集施工工艺施工4.3严格按照监理的各项规章制度执行4.4上道工序没经过验收,严禁进入下道工序4.5严格按照每道隐蔽工程必须报验,经过监理、业主及现场技术人员的验收后方可进入下一道工序。
如:基层墙体垂直度、平整度;挤塑扳安装的垂直度、平整度及固定件的安装情况;面层施工情况。
4.6质量考核4.6.1粘板考核4.6.2界面剂涂刷考核4.6.3安装固定件考核4.6.4找平考核4.6.5抹灰考核第五章:安全保证措施5.1认真贯彻执行建设部《建筑施工现场安全防护基本标准》,《建筑安装分项工程工艺安全规定》,《建设工程施工现场供用电安全规范》及《建筑施工高处作业安全技术规范》等安全技术规程及国家有关劳动保护及安全生产的各项政策、法令。
5.2施工现场逐级建立安全生产岗位责任制,明确从项目经理到各班组长组成的责任制形成“一级抓一级,一环扣一环,并对上一级、上一环负责”的管理网络,哪一级出现问题就追究拿一级管理人员的责任,促使责任制有效扎实地落实到各工种、各工序、各班组中,形成齐抓共管的氛围。
5.3在日常的工作中,坚持把安全文明施工落实到技术交底、任务下达和交接上,实行安全文明施工交接制度,每道工序完成后,由安全员、工长、下道工序施工班组进行联合验收,符合安全文明施工要求,办理交接手续,如不符合要求,将追究工长和施工班组的责任,除了要求立即整改外,还将视情节轻重进行处罚。
5.4实现现场领导值班制度,时刻把安全生产管理工作放在首位,现场设专职安全员,各班组设兼职安全员,跟踪检查现场安全情况,对各种安全隐患要及时发现并消除,落实安全责任,制定并严格执行奖惩制度。
安全培训:实行安全晨会、安全例会制度,由生产副经理负责召开,晨会主要给操作人员讲明每天在安全文明施工方面的注意事项,检查施工的安全文明条件是否具备,每周安全例会主要加强对员工的每周安全生产教育,布置并进行全技术交底,牢固树立“安全第一,预防为主”的观念,检查安全制度落实情况。
5.6施工现场成立后应按照“预防为住,防消结合”的方针,加强对职工的宣传教育,建立健全现场环保及消防管理的规章制度,遵照市有关的施工现场文明施工,环境保护及消防工作条例进行生产场容管理,每周一次对工地进行全面检查,发现问题及时解决,对火灾隐患,一经发现坚决消除。
5.7施工现场内应严格按照施工平面布置图、施工现场消防布置图进行布置,并悬挂安全文明生产、消防保卫,场容环保管理制度牌及施工平面图板,合理调整安排工序,做到文明管理,严格制定执行成品保护措施,以免造成不必要的返工浪费,进入施工现场严禁发生打架斗殴,酒后操作等违章违纪现象。
5.8现场消防工作应以防为主,防消结合,为保证消防安全,施工现场内严禁吸烟。
5.9电气设备及线路要经常检查,防止发生因线路材料老化等原因,引起的带电起火,易燃易爆危险品应在通风良好的专门仓库存放,保持一定间距并远离火源。
第六章:文明施工保证措施6.1各项材料应分类存放并挂牌表明材料名称,不得用错。
尤其注意专用粘结砂浆与面层聚合物砂浆6.2每日施工完毕后,应及时将现场施工产生的垃圾及废料清理干净,剩余物资放回仓库,以保持干净卫生的施工环境。
6.3施工人员按规定戴好安全帽6.4网格布裁剪应尽量顺经纬线进行6.5搅拌粘结砂浆和面层聚合物砂浆必须用电动搅拌器,用毕清理干净第七章:施工方案7.1 施工环境1. 施工现场环境温度和基层墙体表面温度在施工时及施工后24小时内均不得低于5 摄氏度,风力不大于5级。
