污水管网施工方案与技术措施
污水管网安装施工方法及技术措施

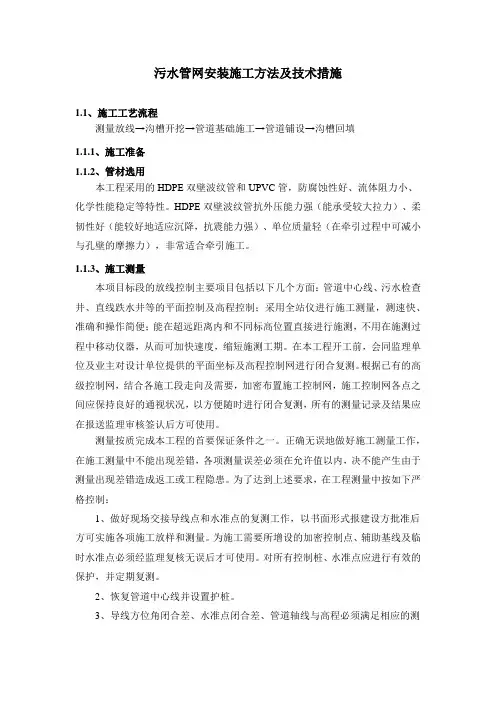

污水管网安装施工方法及技术措施1.1、施工工艺流程测量放线→沟槽开挖→管道基础施工→管道铺设→沟槽回填1.1.1、施工准备1.1.2、管材选用本工程采用的HDPE双壁波纹管和UPVC管,防腐蚀性好、流体阻力小、化学性能稳定等特性。
HDPE双壁波纹管抗外压能力强(能承受较大拉力)、柔韧性好(能较好地适应沉降,抗震能力强)、单位质量轻(在牵引过程中可减小与孔壁的摩擦力),非常适合牵引施工。
1.1.3、施工测量本项目标段的放线控制主要项目包括以下几个方面:管道中心线、污水检查井、直线跌水井等的平面控制及高程控制;采用全站仪进行施工测量,测速快、准确和操作简便;能在超远距离内和不同标高位置直接进行施测,不用在施测过程中移动仪器,从而可加快速度,缩短施测工期。
在本工程开工前,会同监理单位及业主对设计单位提供的平面坐标及高程控制网进行闭合复测。
根据已有的高级控制网,结合各施工段走向及需要,加密布置施工控制网,施工控制网各点之间应保持良好的通视状况,以方便随时进行闭合复测,所有的测量记录及结果应在报送监理审核签认后方可使用。
测量按质完成本工程的首要保证条件之一。
正确无误地做好施工测量工作,在施工测量中不能出现差错,各项测量误差必须在允许值以内,决不能产生由于测量出现差错造成返工或工程隐患。
为了达到上述要求,在工程测量中按如下严格控制:1、做好现场交接导线点和水准点的复测工作,以书面形式报建设方批准后方可实施各项施工放样和测量。
为施工需要所增设的加密控制点、辅助基线及临时水准点必须经监理复核无误后才可使用。
对所有控制桩、水准点应进行有效的保护,并定期复测。
2、恢复管道中心线并设置护桩。
3、导线方位角闭合差、水准点闭合差、管道轴线与高程必须满足相应的测量质量标准与检测频率。
4、在施工测量中,若遇设计图与现场情况有出入,应会同监理方将情况报建设方,并及时通知设计方。
1.1.4、管网沟槽开挖及排水基坑、沟槽开挖由机械施工队负责实施,以挖掘机开挖为主,人工开挖为辅。
污水管网工程施工方案

污水管网工程施工方案一、工程概述污水管网工程是指将污水收集、输送、处理和排放的管道系统。
污水管网工程施工是指根据设计方案,将污水管道系统建设起来的过程。
污水管网工程的施工是保障城市环境卫生和居民生活质量的重要工作之一,施工过程需要严格按照相关规定和要求进行,以确保施工质量和工程安全。
二、工程内容污水管网工程施工内容包括以下几个方面:1. 管道铺设:根据设计方案,进行管道的铺设和连接。
2. 设备安装:安装泵站、阀门、调节装置等设备。
3. 排水处理:构建污水处理设施,包括污水处理厂、污水池等。
4. 环境保护:保护周边环境,防止施工对环境造成污染。
5. 安全防护:确保施工人员和施工设备的安全。
三、施工步骤1. 施工前准备(1)确定施工范围和施工方法;(2)制定施工方案和施工组织设计;(3)组织施工人员进行安全培训;(4)准备施工所需材料和设备。
2. 地面开挖(1)根据设计方案确定管道敷设的位置和深度;(2)进行地面标线,并依照标线进行开挖;(3)注意防止管道施工过程中对周边建筑物和地下管道的影响。
3. 管道敷设(1)将管道运输至现场;(2)进行管道的固定和连接;(3)检查管道连接的牢固性及密封性。
4. 设备安装(1)根据设计图纸进行设备安装;(2)设备安装后,进行设备的调试和运行测试。
5. 排水处理(1)建设污水处理设施,包括污水处理厂、水泵站等;(2)根据设计要求进行设施的安装和调试。
6. 环境保护(1)建立施工现场围栏,并设置警示标志;(2)进行施工废弃物的分类和处理。
7. 安全防护(1)施工人员必须穿着符合要求的安全装备;(2)设备操作人员必须持有相关证书。
四、质量控制1. 设计合理性检查:检查设计文件是否符合实际施工要求。
2. 施工质量检查:检查施工过程中的材料、设备和工艺质量。
3. 安全检查:定期检查施工现场的安全情况。
五、施工注意事项1. 施工现场要设立安全警示标志,明确施工区域和危险区域。
污水管网施工方案

污水管网施工方案1. 背景与目标随着城市人口的增长和城市化进程的推进,污水处理变得越来越重要。
本方案旨在提供一种有效的污水管网施工方案,以确保市区污水正常收集和处理,保障居民生活环境的质量。
2. 施工方法2.1 地勘与规划在施工前,需要进行详细的地勘与规划工作。
通过深入了解地理条件和地下情况,确定管网布局方案,确保施工的可行性和高效性。
2.2 材料选择与采购根据施工方案,选择合适的污水管材料,并进行采购。
确保采购到符合质量标准和工程要求的材料,以保证管网的可靠性和稳定性。
2.3 管道安装根据规划方案,进行管道的安装工作。
确保管道的正确连接和日常维护的便利性。
采用合适的工具和设备,确保施工质量和效率。
2.4 设备调试与运行在管道安装完毕后,进行设备的调试和运行。
测试管道的流量和排水效果,确保污水能够顺利流入处理设备,并进行有效的处理。
2.5 施工监控与维护在施工过程中,进行监控和维护工作。
及时发现并解决施工中的问题,确保工程的顺利进行和质量的可控性。
3. 施工时间表根据项目规模和具体情况,制定详细的施工时间表,确保施工进度的合理安排和有效管理。
合理分配人力和物力资源,确保施工按时完成。
4. 安全与环保措施在施工过程中,严格执行安全与环保措施。
确保施工现场的安全性,防止意外事故的发生。
同时,确保对污水进行有效的治理和处理,减少对环境的损害。
5. 施工质量控制在施工过程中,进行质量控制工作。
对材料和施工工艺进行检验,确保施工质量符合相关标准和要求。
及时修复和更换存在问题的管道和设备,确保工程质量的稳定性和可靠性。
6. 成本控制在施工过程中,严格控制成本。
合理利用材料和资源,降低施工成本。
同时,进行成本核算和分析,确保项目的经济效益和可持续发展。
以上是本文档的污水管网施工方案,希望能够为您提供帮助。
如有任何问题或需要进一步的信息,请随时与我们联系。
污水管网及道路工程施工方案

污水管网及道路工程施工方案一、工程背景近年来,城市化进程日益加快,污水处理成为城市治理亟待解决的难题。
为了改善城市污水处理能力,提高环境保护水平,我国各大城市纷纷开展了污水管网及道路工程建设。
二、工程目标1.修建新型污水管网,提高污水收集和输送效率。
2.改善道路排水情况,减少城市内涝问题。
3.提升城市环境质量,改善市民生活条件。
三、施工内容1.污水管网建设:将新型管道铺设至各个城市区域,并与已有管网进行连接。
2.道路工程施工:对城市主干道路进行改造,增设雨水排放管道,提高道路排水能力。
四、施工方案1.污水管网建设 - 土方开挖:根据设计要求,在城市地下进行土方开挖,为管道敷设打下基础。
- 管道铺设:选用耐腐蚀性能较好的管材,按照设计要求进行管道铺设工作。
- 排水系统设置:设置检查井、排气阀等设施,确保污水管网运行顺畅。
2.道路工程施工 - 道路拓宽:根据交通流量需求,对城市主干道路进行拓宽改造,增加雨水排放通道。
- 排水设施建设:设置雨水井、雨水口等排水设施,加强道路排水能力。
- 铺设道路材料:选择高强度、耐磨损的道路材料,提高道路使用寿命。
五、施工过程管理1.施工组织:成立项目施工组织机构,明确各工种分工,合理安排施工进度。
2.质量控制:加强施工质量监管,保证施工质量符合设计标准。
3.安全生产:严格执行安全操作规程,确保施工过程安全顺利进行。
六、工程成果与效益1.完成新型污水管网及道路工程施工,提高城市污水处理和排水能力。
2.改善城市道路交通状况,减少交通拥堵现象。
3.提升城市环境质量,改善市民生活舒适度。
结语本文介绍了污水管网及道路工程施工方案,通过科学规划和精心施工,有望改善城市环境质量,提高市民生活品质。
希望此次工程能够顺利实施,为城市可持续发展做出贡献。
污水管网维护维修施工方案

污水管网维护维修施工方案一、前期准备工作1、组织调研:对污水管网进行全面调研,了解管网的总体情况、问题点、病害及损坏情况等。
2、人员培训:组织相关技术人员进行培训,提高其污水管网维护维修的技术水平和安全意识。
3、设备准备:根据工作需求,准备各类维修工具和设备,确保施工的顺利进行。
二、维护期间的具体施工方案1、管道清洗:使用高压水枪对管道内壁进行清洗,以清除沉淀物和堵塞物,保持管道的畅通。
2、管道疏通:对管道中的堵塞物进行疏通,可以采用机械疏通设备或其他专用工具,确保管道流通。
3、漏水修复:对发生漏水的管道进行修复,可以使用特殊胶带进行临时性修补或者更换管道部分。
4、管道更换:对严重损坏或老化的管道进行更换,选用质量可靠、适用的新管道进行更换。
5、检测设备维护:对污水管网中的检测设备进行定期维护,确保其正常工作,提供准确的数据支持。
6、加固加密:对有安全隐患的污水管道进行加固,确保其能够承受外力和日常使用的压力。
7、修复坑洞:对因管道损坏或修复而形成的坑洞进行修复,使用符合标准的填充材料修复坑洞。
8、清理污泥:定期对管道下的污泥进行清理,以防止污泥腐烂、发臭或对管道产生堵塞作用。
9、涂层保护:对污水管道进行涂层保护,防止腐蚀性物质对管道的侵蚀,增加管道使用寿命。
10、安全措施:在施工过程中采取严格的安全措施,如佩戴防护装备、设置警示牌等,确保施工人员的安全。
11、施工记录:对每次维修施工进行详细的记录,包括施工人员、施工日期、施工内容等,以供后续参考。
三、施工后的维护工作1、管道监测:定期对管道进行监测,及时发现和处理潜在的问题,预防管道损坏发生。
2、定期巡检:设置定期巡检机制,对污水管道进行巡查,及时发现并处理管道漏水、堵塞等问题。
3、维护保养:定期对污水管道进行保养,如清洗管道、检查阀门、修复漏水等,提高管道使用寿命。
4、应急处理:建立应急处理机制,对突发事故进行快速反应,及时处理漏水、疏通堵塞等问题。
污水管网施工方案(精选7篇)

污水管网施工方案(精选7篇)污水管网施工方案篇1一、编制依据略二、工程概况及特点本工程为xx室外给排水管道、消防给水及生产给水安装工程,排水管道总长度为xx米,管材为预制钢筋砼排水管,直径有:㎜、㎜、㎜及x焊接x,排水检查井采用直径1000㎜钢筋砼检查井,铸铁井座井盖;排水管基础采用。
混凝土,管道坡度为:百分之一、千分之四,两种。
室外给水管道总长度为x米,管材为焊接钢管。
三、主要施工工序施工方法施工工序:总体施工工序为:先施工#4区给排水管道,再施工#3区给排水管道,待塔吊拆除后在进行连接。
排水管道具体施工工序为:测量放线-土方开挖-清基底-基底垫层-混凝土管对口-砼检查井-上部砼-通水试验-土方回填给水管道具体施工工序为:测量放线-土方开挖-清基底-沙垫层-管道防腐-管道安装-通水打压-土方回填施工方法:排水管道:土方工程本工程土方工程,排水沟道总长约470米,土方总量约2600m3,土方开挖采用返铲挖掘机坑外挖土,放坡系数,管道交叉处一次开挖至米,RW管下预留300㎜土层,管下预留200㎜土层,余土采用人工挖土,人工找坡,检查井下部的土方采用人工开挖,基槽底部挖300×500排水沟,每隔20米设500×500×800集水坑,管在RW管挖土放坡边坡上,待RD管施工完,土方回填夯实至RW基底标高后,侧面人工挖土,再施工。
自卸汽车运土方,运至指定地点,土方开挖分段进行,每段20米,第一段20米,土方外运,第一段施工完后开挖下一段,所挖土方回填前一段。
垫层:a、砼垫层采用人工搭溜槽浇筑,每隔20米设一个溜槽,槽下用人工推车浇筑。
b、机械挖完土方后,钉龙门板,定出管道中心线和标高控制线按设计要求放坡。
c、人工清土,按设计垫层底标高和坡度清土。
d、支模、浇筑砼垫层,用木抹子拉毛。
e、管道两边的砼待管道安装校正完后二次支模浇筑。
砼管安装a、钉龙门板,拉线,线为管道中心线和距管顶200㎜控制线,线的坡度为设计管道坡度。
污水管网工程施工方案

污水管网工程施工方案主要包括以下几个方面:工程概况、施工准备、施工工艺、质量控制、安全文明施工和环境保护。
一、工程概况本工程为某城市污水管网工程,主要包括污水管道铺设、检查井施工、管道连接、管道功能性试验等。
工程覆盖区域面积约为XX平方公里,污水管道总长度约为XX公里。
工程采用的管道材质为钢筋混凝土管、球墨铸铁管等。
二、施工准备1. 组织准备:成立项目施工部,负责工程的施工组织与管理;设立质量安全部,负责工程的质量安全监督与控制;设立材料设备部,负责工程材料的采购与设备管理。
2. 技术准备:熟悉施工图纸,研究施工方案,编制施工组织设计,制定施工工艺流程,明确施工顺序。
3. 施工现场准备:完成施工场地平整、临时道路搭建、水电接入等工作,确保施工顺利进行。
4. 材料设备准备:根据施工需求,提前采购足够的施工材料,调试好施工设备,确保施工正常进行。
三、施工工艺1. 测量放线:根据设计图纸,进行现场测量放线,确定管道走向、检查井位置等。
2. 沟槽开挖:按照测量放线结果,进行沟槽开挖,确保沟槽宽度、深度及边坡符合设计要求。
3. 基础处理:根据地质条件,采取相应的基础处理措施,如砂石基础、混凝土基础等。
4. 管道安装:按照设计要求,安装钢筋混凝土管、球墨铸铁管等,确保管道安装质量。
5. 检查井施工:根据设计要求,施工检查井,包括检查井基坑开挖、井筒砌筑等。
6. 管道功能性试验:包括压力试验、泄漏试验等,确保管道系统安全可靠。
7. 回填土:管道安装、功能性试验合格后,进行回填土施工,恢复路面。
四、质量控制1. 原材料质量控制:对进场的原材料进行检验,确保原材料质量符合国家标准。
2. 施工过程质量控制:加强施工过程的质量监督,确保施工质量。
3. 功能性试验质量控制:严格按照试验规程进行功能性试验,确保管道系统安全可靠。
五、安全文明施工1. 安全生产:制定安全生产责任制,加强施工现场的安全管理,定期进行安全培训和演练。
污水管网管网工程施工方案

一、工程概况本项目为某市某区污水管网工程,主要解决该区域生活污水收集、处理和排放问题。
工程包括新建污水管网、改造现有污水管网、新建污水提升泵站及配套设备等。
项目总投资XX万元,建设工期XX个月。
二、施工准备1. 施工组织机构成立项目部,项目部下设施工技术组、质量保证组、安全文明施工组、材料设备组、财务管理组等。
2. 施工人员组织施工人员,确保施工队伍具备相应的资质和技能。
3. 施工设备根据工程需求,采购各类施工设备,包括挖掘机、装载机、管道焊接设备、切割设备、检测设备等。
4. 施工材料根据工程需求,采购各类施工材料,包括钢筋、水泥、砂石、管道、检查井等。
三、施工方案1. 施工顺序(1)施工准备:组织人员、设备、材料进场,做好施工现场的布置和管理工作。
(2)新建污水管网施工:先进行管线定位,然后进行管道开挖、管道铺设、管道连接、管道回填等。
(3)改造现有污水管网施工:对现有污水管网进行检测,确定改造方案,然后进行管道修复、管道更换、管道连接、管道回填等。
(4)新建污水提升泵站及配套设备施工:进行土建施工、设备安装、电气安装、调试运行等。
2. 施工方法(1)新建污水管网施工:采用机械化施工,提高施工效率。
(2)改造现有污水管网施工:采用分段施工,确保施工质量。
(3)新建污水提升泵站及配套设备施工:严格按照设备安装规范进行。
3. 施工技术措施(1)管道施工:采用钢筋砼管道,按照设计要求进行施工。
(2)检查井施工:按照设计要求进行施工,确保检查井的尺寸、位置、标高符合要求。
(3)管道连接:采用焊接、法兰连接等方式,确保管道连接牢固、密封。
(4)回填土:采用分层回填、压实,确保回填土的密实度。
四、质量控制1. 施工过程中,严格执行国家及地方相关施工规范、标准和要求。
2. 施工过程中,加强质量检验,确保施工质量。
3. 施工完成后,进行质量验收,确保工程质量符合设计要求。
五、安全文明施工1. 施工过程中,严格执行安全生产法规,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、主要施工方案及技术措施 (1)
二、质量保证措施和创优计划 (38)
三、施工总进度计划及保证措施 (67)
四、施工安全措施计划及专项方案 (86)
五、文明施工及场地治安保卫计划 (115)
六、施工环保措施计划 (129)
七、冬季和雨季施工方案 (134)
八、施工现场总平面布置 (136)
九、承包人施工范围内拟分包的内容及协调管理方案 (137)
十、成品保护和工程保修工作的管理措施和承诺 (143)
十一、任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施 (143)
十二、与发包人、监理及设计人的配合 (155)
十三、确保报价完成工程建设的技术和管理措施 (161)
一、主要施工方案及技术措施
第一节工程概况
本工程为娘子关排泄区水源地保护污水管网建设工程,范围包含娘子关村村内主道路排水工程设计及娘子关村污水提升泵站设计。
本工程位于阳泉市平定县娘子关镇,冻土厚度为0.6m。
主管W1-Wa33:设计起点W1(X=4203639.567 Y=489754.791),设计终点Wa33(X=4204287.936 Y=490493.839)。
敷设于315省道南侧排水沟下,主要收集沿线娘子关村居民的生活污水,排至现状停车场东北角污水提升泵站,通过一体式提升泵站提升后排至平定县供水局娘子关管理站西南侧现状管线内,压力排水管为DN150(PE管)。
重力流设计管径DN300,其中高密度聚乙烯(HDPE)双壁波纹管管长1240m,钢管长98m,总长1338m。
支管敷设于道路下,主要收集娘子关村内居民生活污水,收集后排至污水提升泵站。
设计管径DN300,高密度聚乙烯(HDPE)双壁波纹管.
第二节编制依据
1、《给水排水管道工程施工及验收规范》GB50268-2008。
2、《城镇给水排水技术规范》(GB50788-2012)。
3、《建筑基坑支护技术规程》(JGJ120-2012)。
4、《工程测量规范》(GB50026-2007)。
5、《混凝土结构工程施工规范》(GB50204-2015)。
6、《砌体结构工程施工质量验收规范》(GB50203-2011)。
7、《给排水构筑物工程施工质量验收规范》(GB50141-2008)。
8、《混凝土强度检验评定标准》(GB50107-2010)。
9、《建筑工程施工质量验收规范》(GB50203-2011)。
10、国家及有关法律、法规、文件
第三节施工前的准备
我单位及时进行施工队伍布置,建立各项规章制度,做好开工准备,展开施工生产,同时搞好设备材料质量检验、试验,做好资料收集、整理等工作。
1、施工准备阶段
按建设单位要求进行施工队伍进场布点、施工机具调遣、设计文件会审、
编制实施性施工组织设计、材料采购、岗前培训、预制件加工和施工技术交底等工作;并按有关规定报批有关施工计划方案、报告;与建设单位及其它有关单位签订有关安全、配合协议。
2、施工组织方案
在污水管道工程的施工中,由项目部统一组织,协调指挥,由企业员工主要负责管道、管件组对、安装等施工。
根据工期要求,本工程计划主要按四项任务进行施工。
第一项任务测量施工工作;第二项任务主要拆除工作;第三项任务主要完成管道、管件组对、安装等工作;第四项任务恢复现场工作。
3、施工技术措施
严格按照建设单位提供的有关规范、规定以及我单位编制的有关技术标准及作业指导书进行施工。
及时进行施工图纸会审,在相关工序开始前,切实解决有关问题。
施工前,对技术人员和操作人员进行技术交底,彻底弄清整个工程系统项目的相互关系,使每个职工明确施工规范、工艺标准及设计要求,以确保施工工艺及作业方法正确实施,工程质量满足设计要求。
规范检验、测量设备的管理,以保证检验、测量设备的管理处于受控状态,测试人员应持证上岗。
根据工程数量及施工计划,及时进行设备材料的选购,保证物资满足工程各阶段的施工需要。
保障施工中不出现停工待料,使工程施工保持连续性。
切实落实施工总进度计划、月施工计划等,落实各施工管理人员的岗位职责,及时与业主有关部门联系,申请办理施工各项申请,决不违章作业。
做好工程检验工作,在施工中随时做到原始资料的积累、保管、整理,将
真实、准确的各项测试记录,隐蔽工程记录、各项检验记录按合同要求交付,竣工资料、图纸做到清晰、明确、格式标准化。
第四节工程测量
1、测量控制原则
认真对业主所给的测量数据进行复测,若在复测中发现有超出容许范围的误差,需重新进行复测,直至无误为止。
在施工的标段内无控制网地段分别进行控制测量。
利用业主或监理工程师所交的控制点和资料,进行控制加密,尤其是在各种管线的折点等处,在没有控制点的区段,新做测量控制网,其所做测量控制网点的原则与加密点原则相同,控制网精度达到二级导线技术标准,高程测量精度达到四等水准测量技术标准。
2、施工测量
2.1、测量放线
2.1.1、管道工程测量的准备工作
2.1.2、熟悉设计图纸资料,了解管线布置和施工安装要求。
2.1.3、熟悉现场情况,了解设计管线走向,以及管线沿途已有平面和高程控制点分布情况。
2.1.4、由建设单位组织有关单位进行交接测量控制点,按照施工测量规范复测并建立施工平面测量控制网,确定施工红线,实行复核制度,做到点点有复核。
2.1.5、根据管道平面图和已有控制点,并结合实际地形,作好施测数据的计算整理,并绘制施测草图,并交由测量负责人复核,形成测量技术文件。
将测量成果汇知建设单位和监理单位,填妥《测量复核记录》并签字备案。
对经复测的桩位、标高加以保护,定期对控制桩进行复核,并尽快进行施工
放样测量。
2.1.6、水准测量前,必须对测量仪器进行全面检验,合格后方可投入到测量施工中。
2.1.7、在施工前,依据设计图纸进行热力主管网管道及固定墩位置的复测,并在工程师的认可下按施工需要布置桩点。
3、测量控制
3.1、管道中线定位及高程控制测量
3.1.1、管道的起点、终点及中间各转角点称为管道的主点。
管道中线定位就是将主点位置测设到地面上去,并用木桩标定;支干线、用户线按照主干线的定位方法进行。
3.1.2、于在管线规划设计平面图上已给出管线主点坐标,主点附近又有控制点时,应根据控制点定位。
如现场无适当控制点可以利用,可沿管线近处布设控制导线。
3.2、管线施工时的高程控制测量
3.2.1、为了便于管线施工时引测高程及管线纵横断面测量,沿管线敷设临时水准点,每100米引测一个,水准点需经闭合后方可使用。
水准点一般都选在旧建筑墙角、台阶和基岩等固定处。
如无适当的地物,应提前埋设临时标桩作为水准点。
3.2.2、施工单位施工测量前应对管道控制桩、水准点进行复验,并将复验结果提交监理确认后方可作为整个施工测量的依据。
3.3、地下管线施工测量
3.3.1、根据管线的起止点和各转折点,测设管线沟槽的挖土中心,管道一般每50m测设一中心桩,在检查井处、分支处均应设置控制桩。
管道中线。
