广场土方工程施工方案与技术措施
土方工程施工方案及技术措施

土方工程施工方案及技术措施一、施工部署1、现场准备⑴、召开由业主、监理、总承包方和其他相关单位共同参加的现场协调会,明确各方面要求及相互责任范围,确定施工期间协调方法;⑵、熟悉了解现场情况及周围环境情况,落实现场临时占地,修建施工现场临时设施。
⑶、了解现场行人及车辆情况,向业主及监理提交场区内和附近的行人、车辆导流保护方案。
2、施工准备工作⑴、现场车辆出入口放置钢筋网片,设置清洗池、沉淀池。
⑵、出口搭设扫车、清土架子。
⑶、平整场地,清除障碍。
⑷、做好夜间照明准备。
⑸、测量员放出基坑开挖边线。
⑹、为保证夜间正常施工,夜间应有照明设备,同时安排专人负责交通疏导、调度指挥工作。
测量员每日挖土前用白灰放出开挖线,保证作业面宽度与标高。
3、技术准备⑴、在接到施工图纸后,组织有关人员认真审图,在自审和预审的基础上,尽快组织技术交底。
⑵、组织召开施工与运营配合专题会,分项研究后,明确具体施工时间、施工方法及要求。
⑶、及时编制各种材料计划,提前进行加工定货。
⑷、备齐工程技术资料管理软件,各种试验设备和计量设备的资料齐全,检验合格。
4、物资准备⑴、开工前落实各项施工用料的计划,按照贯标程序要求选定合格厂家和产品,签订供货协议,并分期分批组织进场。
⑵、对各种材料的进场时间,数量等要提前作好计划,按计划进场,认真组织,专人负责。
5、施工队伍准备⑴、选择有施工经验并有较强施工组织能力、工作效率高,拥有先进机械设备,且有良好信誉的队伍作为专业施工队伍,并签订专业施工责任合同。
⑵、根据开工日期和进度计划安排,编制劳动力需用量计划,组织劳动力进场,并对进场人员进行入场教育。
⑶、劳动力用量表7、施工现场平面布置为了施工方便,全局考虑,节约用地,减少投入的布置原则,进行施工平面布置设计。
⑴、现场出入口:现场的西侧和东侧各设一个出入口。
西大门处设置洗车池一座,为防止碾压大门步道路面其上铺设2㎝厚6m宽钢板。
⑵、现场道路:利用现场消防环形道路(宽6.5m),另外考虑到本工程土方量较大,在施工过程中应加强管理,增宽施工道路,加强土方运输能力。
土方施工技术方案和措施

施工技术方案和措施土方工程一、施工准备1、挖土前,有阻碍施工的建筑物和构筑物、地上及地下有关的管线(包括电力、通讯、给水、排水、煤气、供热等)、树木、坟墓等要取得详细资料,并安排拆除或搬迁。
2、施工机械进入现场所经过的道路和机械上下设施等应事先勘查,做好必要的加宽、加固工作。
3、在施工现场修筑汽车行走的便道,坡度不应大于1∶5.5,其路面应填筑适当厚度的碎(砾)石或石粉。
土方工程机械,其施工坡度最大在控制在1∶3之内,轮胎式机械坡度还要缓一些。
4、临时性挖方边坡坡度,应在施工组织设计(方案)中制定。
考虑使用时间长短,根据工程地质、地下水位、挖方深度和地面荷载情况,通过计算并结合当地同类土体的稳定坡度值确定。
临时性挖方边坡坡度值表2、岩石边坡坡度根据岩石性质、风化程度、层理特性和挖土深度确定。
二、工艺流程放线→挖土、挖基坑周边地面截(排)水沟→修边坡→维护坡面→挖土至坑底面设计标高并验槽→挖基底周边排水沟、基底找平。
三、操作工艺1、大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过3m或在不稳定土体之下“偷岩”(无坡脚或负坡脚)作业。
深基坑每挖1m左右即应检查通直修边,随时修正偏差。
在挖方边坡上如发现有危岩、孤岩、古滑波等土体或导致岩(土)体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除和采取相应措施,以防止岩(土)体崩塌与下滑。
2、在滑坡地段挖方时,应详细了解地质资料,从挖土的方向和手段制定方案,防止滑坡发生。
3、在软土地区设桩密集的场地内开挖深基坑时,邻近四周不得有振动作用。
挖土宜分层均匀进行,并应注意基坑土体的稳定,加强土体变形监测,防止由于挖土过快或边坡过徒使基坑中卸载过速、土体失稳等原因而引起的桩身上浮、倾斜、位移、断裂等事故。
4、基坑开挖接近坑底标高时,应尽量保护好地基土结构,减少对地基土的扰动。
使用挖土机开挖(正铲或反铲)时,可在设计开挖标高以上保留30cm的土层暂时不挖。
所有预留厚度应在基础施工前用人工挖除。
土石方工程主要施工方案与技术措施

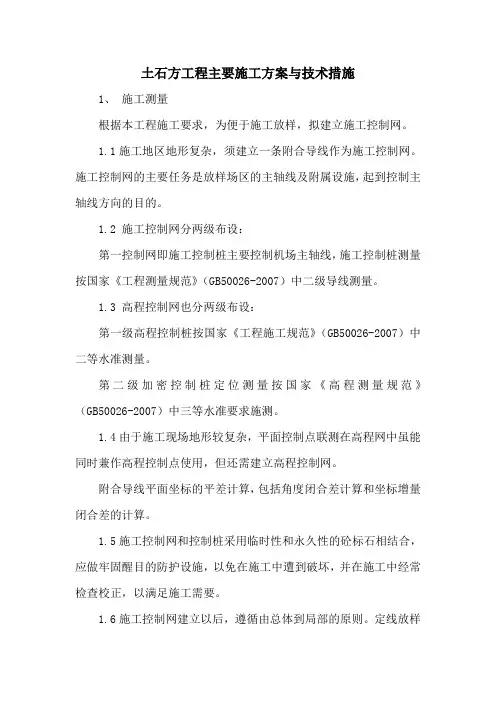

土石方工程主要施工方案与技术措施1、施工测量根据本工程施工要求,为便于施工放样,拟建立施工控制网。
1.1施工地区地形复杂,须建立一条附合导线作为施工控制网。
施工控制网的主要任务是放样场区的主轴线及附属设施,起到控制主轴线方向的目的。
1.2 施工控制网分两级布设:第一控制网即施工控制桩主要控制机场主轴线,施工控制桩测量按国家《工程测量规范》(GB50026-2007)中二级导线测量。
1.3 高程控制网也分两级布设:第一级高程控制桩按国家《工程施工规范》(GB50026-2007)中二等水准测量。
第二级加密控制桩定位测量按国家《高程测量规范》(GB50026-2007)中三等水准要求施测。
1.4由于施工现场地形较复杂,平面控制点联测在高程网中虽能同时兼作高程控制点使用,但还需建立高程控制网。
附合导线平面坐标的平差计算,包括角度闭合差计算和坐标增量闭合差的计算。
1.5施工控制网和控制桩采用临时性和永久性的砼标石相结合,应做牢固醒目的防护设施,以免在施工中遭到破坏,并在施工中经常检查校正,以满足施工需要。
1.6施工控制网建立以后,遵循由总体到局部的原则。
定线放样是整个施工过程中的重要组成部分,而施工控制网是定线放样的依据,直接关系到工程的质量,因此施工控制网的建立是一项相当重要的工作,在精度和速度方面必须满足施工的需要,为工程的顺利进行服务。
2、土石方施工方案与技术措施2.1施工方案石方开挖采用机械自上而下分层开挖。
对高边坡地段,按照“分级开挖”的原则进行施工。
对低边坡、填方区填筑采用试验区先行或按业主要求工艺施工,按横断面全宽纵向水平分段分层填筑碾压;按“三阶段,四区段,八流程”的工艺组织施工,实行区段流水作业。
采用挖掘机和装载机装料、推土机配合松土、自卸汽车运料、推土机粗平、平地机精平、振动压路机或冲击压路机压实、核子密度仪、K30荷载板、灌砂法检测。
边坡防护、排水工程及附属工程与土石方施工密切配合,紧跟土石方施工之后适时施工,同时做好截水沟及排水沟,保持排水畅通,防止冲刷边坡。
广场土方开挖施工方案

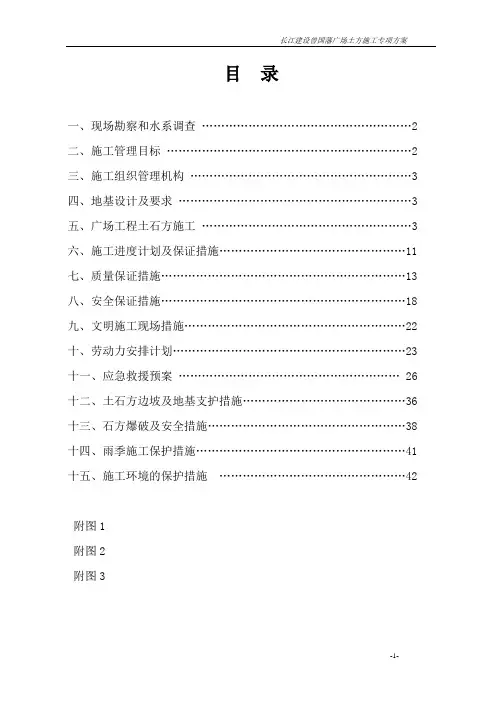

目录一、现场勘察和水系调查 (2)二、施工管理目标 (2)三、施工组织管理机构 (3)四、地基设计及要求 (3)五、广场工程土石方施工 (3)六、施工进度计划及保证措施 (11)七、质量保证措施 (13)八、安全保证措施 (18)九、文明施工现场措施 (22)十、劳动力安排计划 (23)十一、应急救援预案 (26)十二、土石方边坡及地基支护措施 (36)十三、石方爆破及安全措施 (38)十四、雨季施工保护措施 (41)十五、施工环境的保护措施 (42)附图1附图2附图3土方开挖施工方案一、现场踏勘和水系调查1、现场踏勘全线拆迁民房未到位,本工程按业主要求,无勘察资料。
路幅征地拆迁尚未完成。
(1)广场内挖方量约466266.84立方,填方量约557785.32立方。
此数据为图纸设计方量,与现场考察实测有误。
原因是:因为目前90%的地方都没有搬迁,青苗补偿没有到位,有主坟、无主坟没有迁移等。
不少外运土方量和挖方量无法按计划挖运。
根据目前情况来看,广场内和道路土方挖填运量以外运为主,在施工中尽量保持平衡控制。
(2)广场内有一个比较大的预制场,占地约3000平方米,有经济林一片,占地约6500平方米,有主坟87座,无主坟53座,将给施工带来不便,直接影响施工进度和按计划进行换填。
(3)有部分地段在农田中,需要清淤换填处理。
(4)广场内还有几栋民房,有鱼塘、水井、粪水池,经济林、菜地、电信迁移等,施工时必须处理。
(5)沿线有通讯线路、电讯、电力的改线移杆进度将直接影响施工的进度。
改线时要充分配合专业队伍的施工,提供尽可能的协助,争取早日清除电讯、电力杆线的影响。
(6)拆房渣土的处理:对房渣土尽可能利用,比较好的砖渣、砼渣可用于铺筑临时便道,处理淤泥软土地段。
(7)地上,地下附着物:各地上、地下附着物如挡墙、护坡等的石头,能够利用的就近集中堆放,不能利用的运至弃土场。
(8)各种树木、灌木丛,进场后迅速砍伐各种树木并清走,为测量放线创造通视条件。
土石方工程施工方案与技术措施

土石方工程施工方案与技术措施土石方工程是指利用原生土、挖填土或削方土等进行工程填挖、边坡保护、防护工程和地基处理等施工。
土石方工程施工方案和技术措施的制定对于工程的顺利进行和质量保证至关重要。
下面将详细介绍土石方工程施工方案和技术措施。
一、工程施工方案:1.项目背景和需求分析:分析工程的基本情况、建设需求和规划要求,并根据工程布置确定施工方法和技术措施。
2.施工目标和质量要求:明确土石方工程的施工目标和质量要求,包括填方区域的均匀度、级配曲线、压实度等指标。
3.施工组织和管理:制定施工组织机构和职责,明确各岗位人员的任务和职责,做好施工期间的安全管理和文明施工。
4.工程进度和资金计划:根据工程的工期要求和资金情况,制定合理的工期计划和资金计划。
5.施工方法和工艺流程:根据填方区域的地质条件和工程需求,确定填方方法和工艺流程,包括挖方、削平、压实等工艺步骤。
6.施工设备和材料选择:选择适用的施工设备和材料,包括挖掘机、推土机、压路机、土工材料等,确保施工效率和质量。
7.施工安全和环保措施:制定施工期间的安全措施和环保措施,包括安全防护、作业区域的封闭、施工废弃物的处理等。
8.施工监测和质量控制:建立施工过程的监测系统,对施工质量进行监督和控制,确保施工过程的合理性和质量的稳定性。
二、技术措施:1.地质勘察和分析:在工程施工前,进行详细的地质勘察,分析土壤的力学特性和变形特性,以制定合理的施工方案和技术措施。
2.填方开挖:根据地质勘察结果,选择适当的开挖方法和工艺流程,保持填方坡面的平整度和削方坡面的光滑度。
3.土方压实:在填方过程中,根据不同土质和填方高度,选用适当的压实设备,并严格控制压实度,确保填方区域的稳定性和均匀度。
4.边坡保护:对填方区域的边坡进行保护,采用护坡工程措施,如护坡植物的种植、护坡网的设置等,以防止边坡发生塌方和滑坡。
5.排水和防渗:对填方区域进行排水和防渗处理,使用排水设备和防渗材料,以防止填方区域发生积水和渗水现象。
土方工程施工方案与技术措施

土方工程施工方案与技术措施一、引言土方工程是指对地下的土壤、岩石进行开挖、填筑、边坡处理等工作,是建筑施工中常见的环节之一。
本文将介绍土方工程施工方案和技术措施,包括施工前的准备工作、施工过程中的技术要点以及施工后的验收标准等。
二、施工前准备工作1. 地质勘察:在进行土方工程前,需要进行详细的地质勘察工作,了解地层的性质、分布和稳定性,以便制定合理的施工方案。
2. 施工方案设计:根据地质勘察结果和工程要求,制定施工方案,包括挖方、填方的方法和顺序、边坡处理、排水等工作。
3. 施工材料准备:根据施工方案确定施工材料的种类和数量,确保施工过程中有足够的材料供应。
三、施工过程中的技术要点1. 开挖工作:a. 选择合适的机械设备:根据开挖的深度和土质情况,选择合适的挖掘机、推土机等设备,确保施工效率和质量。
b. 控制开挖坡度:根据地质条件和设计要求,控制开挖的坡度,避免因坡度过大而导致的边坡塌方等问题。
c. 确保施工安全:在开挖过程中,要严格按照施工方案和施工要求操作,确保施工人员的安全。
2. 填方工作:a. 填方材料的选择:根据地质勘察结果和工程要求,选择合适的填土材料,确保填方的稳定性和承载能力。
b. 填方的分层压实:填土材料需要进行分层压实,以提高填方的密实度。
采用合适的压实设备和方法,确保填方质量。
c. 控制填方的坡度:根据设计要求和地质条件,控制填方的坡度,避免填方坡面过陡导致的边坡滑动等安全问题。
3. 边坡处理:a. 边坡设计:根据地质条件和工程要求,设计合理的边坡坡度和边坡保护措施,以确保边坡的稳定性。
b. 边坡支护:根据边坡设计,采用适当的支护措施,如护坡砖、喷锚等,以增加边坡的抗滑稳定能力。
c. 边坡防护措施:根据边坡的陡度和高度,设置合适的防护措施,如护栏、防护网等,确保施工人员的安全。
四、施工后的验收标准完成土方工程后,需要进行验收,确保施工结果符合设计要求并具备稳定性。
1. 四个平:土方工程开挖和填方后,需要进行四个平的验收:横平面、纵断面、断面水平度和坡面平整度。
土方工程施工方案与技术措施

土方工程施工方案与技术措施一、挖土方(一)土开挖施工时根据现场设置的工程轴线控制网桩放边线、轴线,经复核无误后,撒石灰线做出标识,并做好交底和记录。
(二)土方开挖大面积开挖采用挖土机挖土,技术人员随时检查标高情况。
根据土质情况预留150mm厚度进行人工清理。
(三)开挖过程中,注意及时鉴别土质和地耐力,及时将情况通过监理公司(或业主代表)反馈到设计单位,并请督促设计单位及时拿出处理意见。
(四)土方开挖和基础施工过程中,做好排水措施,避免基土遭受浸泡。
(五)本工程使用地基为一般粘土或经过处理的人工地基。
各类地基均为素土夯实,如需设灰土、碎石等地基加强层时,由设计单位注明,垫层下填土的压料系数不应小于0.95。
二、土方回填(一)一般要求1.填土尽量采用同类土填筑,并控制土的含水率在最优含水量范围内。
当采用不同的土填筑时,按土类不同有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利于水分的排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。
2.填土应从最低外开始,由下向上整个宽度分层铺填碾压或夯实。
3.填土应预留一定的下沉高度,以备在行车、堆重或干湿交替等自然因素作用下,土体逐渐沉落密实。
预留沉降量根据工程性质、填方高度、填料种类、压实系数和地基情况等因素确定。
(二)人工夯填1.人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。
夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。
2.用蛙式打夯机等小型机具夯实时,一般填土厚度不宜大于25㎝,打夯之前对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。
3.基坑(槽)回填应在相对两侧或四周同时进行回填与夯实。
(三)压实排水要求1.填土分层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。
2.已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。
土方工程施工方案与技术措施

土方工程施工方案与技术措施土方工程指土地平整和开挖的工程,是建筑施工中的重要环节之一、土方工程施工方案与技术措施的制定对工程质量和安全至关重要。
下面是关于土方工程施工方案与技术措施的一些建议。
一、方案制定1.初步调查:在工程施工前,应进行地质、水文等方面的调查,综合考虑地质条件,了解地下水情况,明确土方开挖的难易程度和可能存在的问题。
2.设定施工目标:根据工程需求和详细设计方案,确定土方开挖的规模和深度,并制定施工目标,包括开挖时间、土方回填等。
3.编制施工计划:根据目标和工程需求,制定详细的施工计划,包括施工序列、工序安排、施工队伍组织等。
二、技术措施1.土方开挖a.施工工艺:采用合适的开挖方式,如手工开挖、机械开挖等。
根据土地条件和现场状况,选择合适的施工工艺。
b.安全措施:确保施工现场及周围区域的安全,设置警示标志,防止坍塌和堆积物坠落,采取必要的防护措施,如挡土墙、护坡等。
c.土方分类:按照土方性质和用途,对挖出的土方进行分类处理,如清除杂物、分选石料、备用土方等。
2.土方回填a.土方处理:对开挖的土方进行处理,除去杂物和大块石料,保持土方的湿度和适宜的水分含量。
b.压实措施:采用合适的压实方法,如振动压实、动力压实等,确保土方均匀、紧实和稳定。
c.回填清理:在土方回填完成后,及时清理现场,保持施工现场的整洁,防止造成环境污染。
3.施工管理a.监控措施:对土方开挖进行现场监测,及时发现和解决问题,确保施工的安全和质量。
b.沟通协调:加强与其他工程施工部门的沟通和协调,确保土方工程与其他工程的衔接和顺利推进。
c.环境保护:采取相应的环境保护措施,如合理利用土方资源,减少土方的运输和倾倒,降低对环境的影响。
总之,土方工程施工方案与技术措施的制定是确保工程施工质量和安全的重要环节。
通过综合考虑地质条件、制定详细的施工方案和采取相应的技术措施,可以提高土方工程的施工效率和质量,保证工程的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广场土方工程施工方案与技术措施
一、施工准备
首先按规定提取土样,做各项土力学指标试验,取得有效的参数。
1、土方开挖
(1)开挖前对开挖施工范围内的地表种植土、杂草、树木、树根等在施工前用人工或推土机予以清除,运至指定地点弃置,并堆放整洁,同时做好排水措施。
(2)开挖采用挖掘机挖,自卸汽车配合运输。
开挖方式按地形情况、地质情况、挖方断面及其长度并结合土方调配确定。
(3)施工前先做好截、排水设施,并随时注意检查,确保边坡稳定。
(4)土方开挖均自上而下进行,采用逐层顺坡开挖方法,用挖掘机沿纵向顺坡取土,自卸汽车运土,不乱挖超挖,严禁掏底开挖。
2、施工排水
路基施工首先必须进行排水,以及建立必要的临时排水设施,保证地基和路基不受水害。
施工过程中不得破坏填筑范围以外的地表植被或堵塞水路;基层外测路肩等容易积水
的地方,适当增加透水材料,并设置临时排水设施;同时避免污染周围环境,做好防暴雨冲刷的措施。
二、土方施工组织安排
(一)、土方开挖
根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期及质量要求。
本工程挖土方量不大,我公司将总投入3台1m3液压反铲挖土机进行流水施工。
1、土方开挖流程图
2、施工技术措施
①施工前复核水准点和导线点,测放线路中线,绘制原始断面图,正确标出边桩线。
②开挖前,先派人挖坑试探施工场地内有无地下管线、文物古迹等,以确保对地下管线、文物古迹等有效保护。
③边坡面平顺光滑,无明显的局部高低差。
土质边坡预留保护层由人工用镐从上至下顺坡修整,确保对开挖坡面的控制。
④边坡不超挖,个别出现的坑穴、凹槽由人工先清除松动部分后嵌补,做到嵌体稳定,表面平顺,周边封严。
⑤施工时,先排除一切可能影响边坡稳定的地面水,保证排水畅通。
经常检查开挖坡度和坡面稳定情况,一旦发现有裂缝开口坍方迹象或危土等应立即处理,防止因开挖不当引起失稳、坍塌。
⑥土方开挖路段应预留因压实而产生的沉降量(其值由试验确定),以保证开挖路段的顶面标高。
⑦路基挖方至设计断面后,如仍留有不适用材料或发现土层性质有变化时,及时报请甲方、监理,并按要求的开挖宽度、深度继续开挖,并按批准的填料回填压实,路床顶面以下30cm的压实度,或路床顶面以下换土超过30cm时,其压实度均≥95%。
⑧雨季期间,集中人力、机械分段突击开挖、压实,本
着完成一段再开挖一段的原则,当日进度当日完成。
开挖路堑,设置纵向或横向排水沟,以便水能及时排出,防止积水浸泡路基。
