dn2000顶管施工组织设计

合集下载

顶管工程施工组织设计

顶管工程施工组织设计

顶管工程施工组织设计1. 引言顶管工程作为一种重要的地下管道施工技术,广泛应用于城市下水道、燃气管道等基础设施建设中。

为了保证施工进度和工程质量,进行有效的施工组织设计十分关键。

本文将围绕顶管工程的施工组织设计进行探讨,并对相关要点进行详细阐述。

2. 施工组织设计的目标施工组织设计的目标是为了优化施工流程,保证工程的安全、高效进行。

下面列举了施工组织设计的几个主要目标:•合理安排施工队伍和施工设备,提高资源利用率;•安排合理的工期计划,确保施工进度;•制定详细的工作方案,保证施工工艺的正确实施;•确定施工现场管理机构,明确责任分工;•确保施工过程中的安全和环境保护。

3. 施工组织设计的内容3.1 施工队伍的安排施工队伍的安排是施工组织设计的重要内容之一。

在顶管工程中,通常需要包括以下几个方面的施工队伍:•土方队:负责挖掘顶管的土方工作;•钢筋队:负责顶管中钢筋的安装工作;•砼浇筑队:负责顶管混凝土的浇筑;•隧道施工队:负责顶管隧道的刨挖工作;•泥水队:负责顶管隧道的砌筑工作。

每个施工队伍都需要有足够的人员和合适的专业技能,以保证施工质量和进度。

3.2 施工设备的安排合理安排施工设备,可以提高工程施工效率。

顶管工程中常用的施工设备包括:•掘进机:用于开挖顶管隧道;•架梁机:用于顶管隧道中顶梁的安装;•搅拌站:用于混凝土的搅拌;•泵车:用于混凝土的输送。

在施工组织设计中,需要对这些设备的数量、型号、安排等进行详细规划,确保施工过程中设备的充分利用。

3.3 工期计划安排工期计划是施工组织设计的关键内容之一。

通过合理的工期计划,可以清晰地安排好施工的各个阶段,确保施工进度的正常进行。

在制定工期计划时,要考虑以下几个因素:•施工队伍和施工设备的安排;•管道材料的供应和运输;•管道施工工艺的特点;•天气和环境因素的影响。

通过对这些因素的综合考虑,可以得到一个合理的工期计划,为施工提供有效的时间安排。

3.4 工作方案制定工作方案制定是施工组织设计的重要环节之一。

顶管工程施工组织设计-

顶管工程施工组织设计-

顶管工程施工组织设计1. 引言顶管工程是指通过顶管机械将管道敷设在地下而不需要进行开挖的一种施工方法。

它广泛应用于城市道路、铁路、河道等场所的管道敷设工程中。

为了能够高效、安全地进行顶管工程施工,需要进行施工组织设计,合理安排施工流程、资源配置和安全措施,保证工程能够按时、按质完成。

2. 施工组织设计原则在进行顶管工程施工组织设计时,需要遵循以下原则:2.1 安全第一顶管工程施工是一项高风险的工作,施工期间可能涉及到地下管线冲突、坍塌、泥水涌入等安全风险。

因此,安全应该放在第一位,必须制定详细的安全方案并进行严格的安全培训、演练。

2.2 合理利用资源在施工组织设计中,需要合理评估项目资源情况,包括人力、设备、材料等资源,并进行合理调配,以达到最佳的施工效果。

2.3 灵活应变顶管工程施工过程中,可能会遇到一些意外情况,比如地质条件突变、环境变化等,施工组织设计需要考虑到这些因素,并具有灵活应变的能力,做出相应的调整。

3. 施工组织设计步骤3.1 工程前期准备在施工组织设计的初期,需要对工程进行详细的勘测和测量,了解地质条件、地下管线情况等。

同时还需要评估项目资源情况,制定施工计划和安全方案。

3.2 施工流程安排根据顶管工程的具体情况,制定详细的施工流程安排。

包括施工地点的确定、施工顺序的规划、施工队伍的组织等。

施工流程安排应该考虑到施工效率、资源利用和安全等因素。

3.3 资源配置根据工程量和施工进度,合理调配人力、设备和材料等资源。

确保项目能够按时完成,并保证施工质量。

3.4 安全措施制定详细的安全方案,并对施工人员进行安全培训,确保他们能够正确使用安全设备和遵守安全规范。

在施工期间,进行定期的安全检查和隐患排查,及时解决安全问题。

3.5 施工质量控制制定施工质量控制方案,包括施工工艺、质量检查和验收等内容。

通过严格的质量控制,确保工程质量符合要求。

3.6 进度管理制定详细的施工进度计划,并进行实时跟踪和管理。

顶管工程施工组织方案设计

顶管工程施工组织方案设计

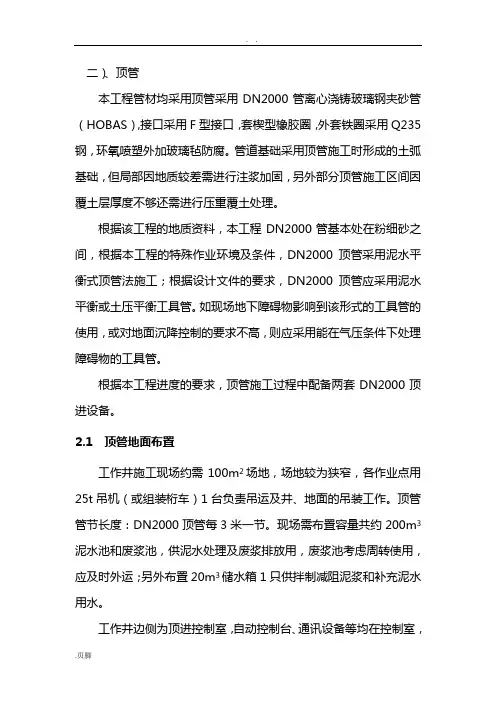

二)、顶管本工程管材均采用顶管采用DN2000管离心浇铸玻璃钢夹砂管(HOBAS),接口采用F型接口,套楔型橡胶圈,外套铁圈采用Q235钢,环氧喷塑外加玻璃毡防腐。

管道基础采用顶管施工时形成的土弧基础,但局部因地质较差需进行注浆加固,另外部分顶管施工区间因覆土层厚度不够还需进行压重覆土处理。

根据该工程的地质资料,本工程DN2000管基本处在粉细砂之间,根据本工程的特殊作业环境及条件,DN2000顶管采用泥水平衡式顶管法施工;根据设计文件的要求,DN2000顶管应采用泥水平衡或土压平衡工具管。

如现场地下障碍物影响到该形式的工具管的使用,或对地面沉降控制的要求不高,则应采用能在气压条件下处理障碍物的工具管。

根据本工程进度的要求,顶管施工过程中配备两套DN2000顶进设备。

2.1 顶管地面布置工作井施工现场约需100m2场地,场地较为狭窄,各作业点用25t吊机(或组装桁车)1台负责吊运及井、地面的吊装工作。

顶管管节长度:DN2000顶管每3米一节。

现场需布置容量共约200m3泥水池和废浆池,供泥水处理及废浆排放用,废浆池考虑周转使用,应及时外运;另外布置20m3储水箱1只供拌制减阻泥浆和补充泥水用水。

工作井边侧为顶进控制室,自动控制台、通讯设备等均在控制室,场地布置若干集装箱作为办公及工具间,进场的管节、半成品材料堆放在指定地点,为保证施工车辆进出和施工需要修筑4m宽临时道路,出口处设二级泵冲洗进出现场的运土和施工车辆,以免污染场外道路,由于顶管为三班连续作业施工,在现场四个角上各安装錪钨灯一座,供夜间现场照明。

2.2 井布置井沿顶管轴线方向加设临时后座支墩,安装刚性后座以及布置主顶千斤顶、导轨、刚性顶铁、环形顶铁等顶进设备。

工作井边侧设置下井扶梯一座,供施工人员上下。

管供电及井电力配电箱均位于工作井。

顶管测量起始平台,安装在主顶千斤顶之间轴线上,独立与砼底板连接,并与千斤顶支架分离,确保顶进时测量平台的稳定。

顶管施工组织设计

顶管施工组织设计

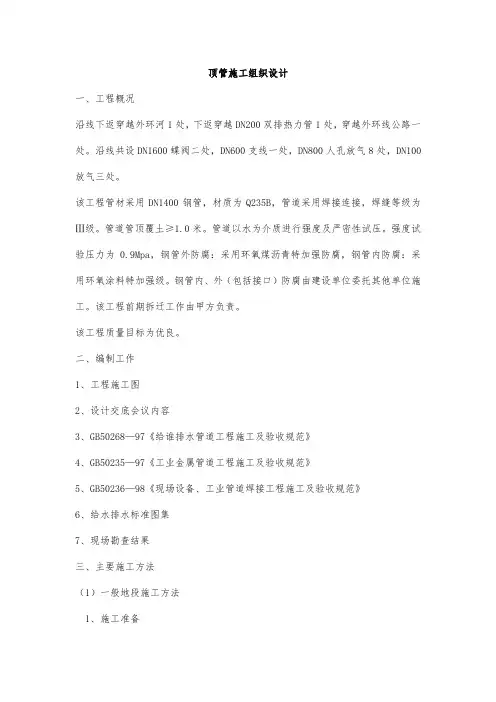

顶管施工组织设计一、工程概况沿线下返穿越外环河1处,下返穿越DN200双排热力管1处,穿越外环线公路一处。

沿线共设DN1600蝶阀二处,DN600支线一处,DN800人孔放气8处,DN100放气三处。

该工程管材采用DN1400钢管,材质为Q235B,管道采用焊接连接,焊缝等级为Ⅲ级。

管道管顶覆土≥1.0米。

管道以水为介质进行强度及严密性试压。

强度试验压力为0.9Mpa,钢管外防腐:采用环氧煤沥青特加强防腐,钢管内防腐:采用环氧涂料特加强级。

钢管内、外(包括接口)防腐由建设单位委托其他单位施工。

该工程前期拆迁工作由甲方负责。

该工程质量目标为优良。

二、编制工作1、工程施工图2、设计交底会议内容3、GB50268—97《给谁排水管道工程施工及验收规范》4、GB50235—97《工业金属管道工程施工及验收规范》5、GB50236—98《现场设备、工业管道焊接工程施工及验收规范》6、给水排水标准图集7、现场勘查结果三、主要施工方法(1)一般地段施工方法1、施工准备1)图纸会审熟悉图纸主要是摸清建设规模和工艺流程、主要材料、技术标准和质量要求、以及坐标和标高等,充分了解设计要求及对施工的要求、各专业之间有无矛盾等问题。

2)原始资料的复核工程开工前由项目负责人组织有关人员勘察现场,对照图纸清点统计管线沿途的地上、地下障碍物,必要时挖深坑确定障碍物具体位置和埋深,汇总后报甲方办理拆迁工作,同时做好原始记录。

3)物资准备根据施工进度计划安排,按照设计图纸与施工组织设计中要求组织好管材、管件进场工作,以及各施工机械的进场,同时做好防雨、防盗措施。

4)劳动力组织准备开工前按施工组织设计中要求及时组织具有多年施工经验的专业施工技术人员及专业施工队伍进场。

5)施工现场准备开工前,做好“三通一平”。

其中电源尽量借用附近单位电源并自备移动式发电机作为施工备用电源。

2、测量放线由规划局测绘员负责定线、验线,施工测量人员要认真熟悉图纸,勘察现场,了解管线各部位尺寸,依据测绘院定线位置,准确放出管中心线,并在起点、终点、节点、拐点等处设中心柱,中心柱应设有明显标志,必要时应栓柱记录。

顶管施工方案93336

顶管施工方案93336

二)、顶管本工程管材均采用顶管采用DN2000管离心浇铸玻璃钢夹砂管(HOBAS),接口采用F型接口,内套楔型橡胶圈,外套铁圈采用Q235钢,环氧喷塑外加玻璃毡防腐。

管道基础采用顶管施工时形成的土弧基础,但局部因地质较差需进行注浆加固,另外部分顶管施工区间因覆土层厚度不够还需进行压重覆土处理。

根据该工程的地质资料,本工程DN2000管基本处在粉细砂之间,根据本工程的特殊作业环境及条件,DN2000顶管采用泥水平衡式顶管法施工;根据设计文件的要求,DN2000顶管应采用泥水平衡或土压平衡工具管。

如现场地下障碍物影响到该形式的工具管的使用,或对地面沉降控制的要求不高,则应采用能在气压条件下处理障碍物的工具管。

根据本工程进度的要求,顶管施工过程中配备两套DN2000顶进设备。

2.1 顶管地面布置工作井施工现场约需100m2场地,场地较为狭窄,各作业点用25t 吊机(或组装桁车)1台负责吊运及井内、地面的吊装工作。

顶管管节长度:DN2000顶管每3米一节。

现场需布置容量共约200m3泥水池和废浆池,供泥水处理及废浆排放用,废浆池考虑周转使用,应及时外运;另外布置20m3储水箱1只供拌制减阻泥浆和补充泥水用水。

工作井边侧为顶进控制室,自动控制台、通讯设备等均在控制室内,场地布置若干集装箱作为办公及工具间,进场的管节、半成品材料堆放在指定地点,为保证施工车辆进出和施工需要修筑4m宽临时道路,出口处设二级泵冲洗进出现场的运土和施工车辆,以免污染场外道路,由于顶管为三班连续作业施工,在现场四个角上各安装錪钨灯一座,供夜间现场照明。

2.2 井内布置井内沿顶管轴线方向加设临时后座支墩,安装刚性后座以及布置主顶千斤顶、导轨、刚性顶铁、环形顶铁等顶进设备。

工作井边侧设置下井扶梯一座,供施工人员上下。

管内供电及井内电力配电箱均位于工作井内。

顶管测量起始平台,安装在主顶千斤顶之间轴线上,独立与砼底板连接,并与千斤顶支架分离,确保顶进时测量平台的稳定。

顶管施工方案

顶管施工方案

一、顶管施工方案工程概况工程概况工程概况该工程为综合管廊工程的一部分,由于化章街及综合通道交通繁忙、疏解困难,支管廊明挖施工无法进行,因此过路支管廊采用DN1500、DN2000的钢筋混凝土套管,采用顶管施工工艺.其中综合通道支管为DN2000钢筋混凝土套管,埋深1000mm,顶管长度63米;综合通道燃气支管为DN1500钢筋混凝土套管,埋深2000mm,顶管长度59米.场地工程地质情况地勘资料不详工艺选择顶管施工根据业主提供的地堪资料及现场实际勘察情况选用人工掘进顶管施工或水冲式机头顶管施工两种工艺.然后在工作坑内借助顶进设备,把敷设的管子按设计中线和高程的要求顶入,并用水力或小车将土从管中运出.掘进顶管采用企口钢筋混凝土管.施工准备1.生产准备⑴进行施工测量和放线工作.⑵确定管线范围内及施工用地内所有障碍物,如管线、电线杆、高架桥墩等的准确位置.现场调查顶管地段内主要障碍物有排水管、供水管、水掣井、电力电讯管道和渠箱位置和标高,地面交通情况较复杂.⑶按施工平面布置图修建临时设施,安装临时用水、用电线路,并试水、试电、修好临时排水沟.⑷订购所需铁井盖、井圈.⑸进行顶管所用非标准设备的安装.2.技术准备⑴组织现场施工人员学习,审查施工图纸和进行各专业图纸会审,进行设计要求和施工技术交底.⑵编制好顶管施工工艺卡,做好顶管施工人员的再培训工作.⑶绘制临时工程及施工非标准设备工具图纸.主要项目施工方法1、管节与接头由于本管道为污水管道,为防止污水渗漏和地下水涌入,管节间必须有可靠的防水措施.顶管管材采用企口加强型钢筋混凝土管,双层钢筋网在端部加密.接头采用“T”形钢板套环.钢套环厚度6毫米,管端面安装“O”形橡胶止水环,顶进完毕后填塞环氧树脂砂浆.2、工作坑的布置工作坑是顶管施工的工作场所.其位置可根据以下条件确定:⑴根据管线设计,工作坑可选在检查井处;⑵单向顶进时,应选在管道下游端,以利排水;⑶考虑地形和土质情况,有无可利用的原土后背;⑷工作坑与可能穿越的建筑物要有一定安全距离;⑸距水、电源较近的地方等.根据施工现场实际情况,拟设顶管工作井一个,接收井一个.3、工作坑的尺寸工作坑应有足够的空间和工作面,保证下管、安装顶进设备和操作间距,坑底长、宽尺寸可按如下公式计算:底宽W=D+2.4~3.2式中W──工作坑底宽度m;D──被顶进管子外径m;底长L=L1+L2+L3+L4+L5式中:L──工作坑底长m;L1──管子顶进后,尾端压在导轨上的最小长度,混凝土管一般留0.3m.L2──每节管子长度m;L3──出土工作间隙,根据出土工具确定,一般为1.0~1.5m;L4──千斤顶长度mL5──后背所占工作坑厚度m.考虑到坑内后背采混凝土墙,受力面铺设钢板,壁后灌注水泥浆加固,本工程工作井和接收井采用矩形井,井内设集水坑.4、工作井的施工顶管法施工的工作坑,它作为临时施工过程进、出口以及建成永久性地下管线检查井.工作井采用现浇钢筋混凝土矩形井.5、工作坑导轨设置及基础加固工作坑底可根据土质、管子重量及地下水情况,做好基础,以防止工作坑底下沉,导致管子顶进位置的偏差.⑴导轨的作用是引导管子按设计的中心线和坡度顶进,保证管子在顶入土之前位置正确.导轨安装牢固与准确对管子的顶进质量影响较大,因此,安装导轨必须符合污水管中心、高程和坡度的要求.本工程采用38kg钢轨作导轨.⑵基础采用钢筋混凝土基础,当工作坑底土质松软,有地下水时,应采用C20混凝土封底,厚度为30~50cm,混凝土底板漏水处应灌注水泥浆.6、顶管工程力学参数确定顶管过程是一个复杂的力学过程,它涉及材料力学、岩土力学、流体力学、弹塑性力学等诸多学科.但顶管计算的根本问题是要估算顶管的推力和后背承载能力.顶管的推力就是顶管过程管道受的阻力,包括工具管切土正压力、管壁摩擦阻力及工具管气水压力.⑴工具管切土正压力:与土层密实度、土层含水量、工具管格栅形态及管内挖土状况有关.根据有关工程统计资料,软土层一般为20-30t/m2,硬土层通常在30-60t/m2.大于40t/m2时表明土质较好,可考虑取消格栅,采用开敞式工具管.F1=S1×K其中F1--顶管正阻力tS1--顶管正面积m2K---顶管正阻力系数t/m2⑵管壁摩擦阻力:管壁与土间摩擦系数及土压力大小有关.根据有关工程统计资料,管壁摩擦阻力一般在100-500kg/m2之间.通常减少管壁摩擦阻力的措施有:管壁与泥土间加泥浆套减阻,使管外壁形态规则和表面光洁、减少管道拐弯等.⑶泥水平衡压力:在封闭的冲泥舱内加泥水压力平衡地下水压力,是防止泥砂涌入的重要方法.泥水压力一定要合理.压力过小,大量的泥砂涌入,会造成路面破坏,压力过大,会增大主千斤顶负荷,严重的可能产生冒顶现象.泥水平衡压阻力计算如下:F3=×D2×P/4其中F3--顶管泥水阻力tD--顶管外径mP--一顶管泥水最大压力t/m2在考虑最大一次顶进距离为53m时,顶管总阻力为以上三种阻力之和:F=F1+F2+F3考虑地下工程的复杂性及不可预见因素,顶管设备取2倍能力储备,设备顶进能力待定.7、后背结构及抗力计算后背作为千斤顶的支撑结构.因此,后背要有足够的强度和刚度,且压缩变形要均匀.所以,应进行强度和稳定性计算.本工程采用厚钢板后背,这种后背设置简单,安装时应满足下列要求:A.使千斤顶的着力中心高度不小于后背高度的1/3;B.后背垫铁可用70mm钢板.C.后背后松散砂层灌注水泥砂浆.⑵后背的计算后背在顶力作用下,产生压缩,压缩方向与顶力作用方向相一致.当停止顶进,顶力消失,压缩变形随之消失.这种弹性变形现象是正常的.顶管时,后背不应当破坏,以免产生不允许的压缩变形.后背不应出现上下或左右的不均匀压缩.否则,千斤顶支承在斜面后背的土上,造成顶进偏差.为了保证顶进质量和施工安全,应进行后背的强度和刚度计算.根据顶进需要的总顶力,运用朗肯土压力公式核算后背受力及挡桩的长度,使土体所受的力小于土壤的允许承载力.8、顶进设备顶进设备主要包括千斤顶、高压油泵、顶铁等.⑴千斤顶千斤顶是掘进顶管的主要设备,本工程拟采用4台320t液压千斤顶.千斤顶的工作坑内的布置与采用个数有关,如一台千斤顶,其布置为单列式,应使千斤顶中心与管中心的垂线对称.使用多台并列式时,顶力合力作用点与管壁反作用力作用点应在同一轴线,防止产生顶时力偶,造成顶进偏差.根据施工经验,采用人工或机械挖运土方,管上半部管壁与土壁有间隙时,千斤顶的着力点作用在管子垂直直径的1/4~1/5处.⑵高压油泵由电动机带动油泵工作,选用额定压力为62MPa的ZB-500柱塞泵,经分配器,控制阀进入千斤顶,各千斤顶的进油管并联在一起,保证各千斤顶活塞的出力和行程一致.⑶顶铁顶铁是传递和分散顶力的设备.要求它能承受顶压力而不变形,并且便于搬动.根据顶铁旋转位置的不同,可分为横顶铁、顺顶铁和U形顶铁三种.1横向顶铁安装在千斤顶与方顶铁之间,将千斤顶的顶推力传递给两侧的方顶铁上.使用时与顶力方向垂直,起梁的作用.横顶铁断面尺寸为300×300mm,长度按被顶管径及千斤顶台数而定,本工程选用长度为1.6m的横顶铁;用型钢加肋和端板焊制而成.2顺顶铁纵向顶铁放置在面铁与被顶的管子之间,使用时与顶力方向平行,起柱的作用.在顶管过程中起调节间距的垫铁,因此顶铁的长度取决于斤顶的行程、管节长度、出土设备等而定,通常有100、200、300、400、600等几种长度.横截面为250×300mm,两端面用厚25mm钢焊平.顺顶铁的两顶端面加工应平整且平行.防止作业时顶铁发生外弹.3U形顶铁安放在管子端面,顺顶铁作用其上.它的内、外径尺寸与管子端面尺寸相适应.其作用是使用顺顶铁传递的顶力较均匀地分布的到顶管端断面上,以免管端局部顶力过大,压坏混凝土管端.大口径管口采用环形,小口径管口可采用半圆形.⑷其它设备工作坑上设活动式工作平台,平台用25号工字钢梁,上铺15×15cm方木.工作坑井口处安装一滑动平台,作为下管及出土使用.在工作平台上设起重架,上装电动卷扬机,其起重量应大于管子重量.工作棚用帆布遮盖,以防雨水.9.顶进施工工作坑内设备安装完毕,经检查各部处于良好状态,即可进行开挖和顶进.首先将管子下到导轨上,就位以后,装好顶铁,校测管轴线和管底标高是否符合设计要求,合格后即可进行管前端挖土.顶进利用千斤顶出镐.在后背不动的情况下将被顶进管子推向前进,其操作过程如下:安装好顶铁挤牢,管前端已一定长度后,启动油泵,千斤顶进油,活塞伸出一个工作行程,将管子推向一定距离.停止油泵,打开控制阀,千斤顶回油,活塞回缩.添加顶铁,重复上述操作,直至需要安装下一节管子为止.卸下顶铁,下管,用钢套环连接混凝土管,在混凝土管接口处放一圈麻绳,以保证接口缝隙和受力均匀或彩和其他防渗漏措施,保证管与管之间的连接安全.重新装好顶铁,重复上述操作.顶进时应注意事项:⑴顶进时应遵照“先挖后顶,随挖随顶”的原则.应连续作业,避免中途停止,造成阻力增大,增加顶进的困难.⑵首节管子顶进的方向和高程,关系到整段顶进质量,应勤测量,勤检查及时校正偏差.⑶安装顶铁应平顺无歪斜扭现象,每次收回活塞加放顶铁时,应换用可能安放的最长顶铁,使连接的顶铁数目为最少.⑷顶进过程中,发现管前土方坍塌、后背倾斜,偏差过大或油泵压力表指针骤增等情况,应停止顶进,查明原因,排除故障后,再继续顶进.管前挖土是保证顶进质量及地上建筑物安全的关键,管前挖土的方向和开挖形状,直接影响顶进管位的准确性,因为管子在顶进中是循已挖好的土壁前进的.因此,管前周围超挖应严格控制.对于密实土质,管端上方可有≤1.5cm空隙,以减少顶进阻力,管端下部135°中心角范围内不得超挖,保持管壁与土壁相平,也可预留1cm厚土层,在管子顶管过程中切去,这样可防止管端下沉.在不允许顶管上部土壤下沉地段顶进时,管周一律不得超挖.管前挖土深度,一般等于千斤顶出镐长度,如土质较好,可超前0.5m.超挖过大,土壁开挖形状就易控制,容易引起管位偏差和上方土坍塌.在松软土层中顶进时,应采取管顶上部土壤加固或管前安设管檐,操作人员在其内挖土,防止坍塌伤人.管内挖土工作条件差,劳动强度大,应组织专人轮流操作.管前挖出的土,及时外运.管径较大时,可用双轮手推车推运.管径较小,应采用双筒卷杨机牵引四轮小车出土,土运至管外,再用工作平台上的电动卷扬机送至平台上,然后运出坑外.顶管遇流砂层或淤泥层时,采用泥水压力平衡顶管,使工具管内保持一定压力,平衡土体和地下水压力,使土体保持稳定.应及时封闭工具管,采用水力出泥.在工具管中接入含有一定泥量的泥浆,通过水枪射水冲泥,泥水通过吸泥泵排到地表泥浆池中沉淀,反复循环使用,泥浆用槽车运走.冲泥和吸泥泵稳定工作时,调节冲泥和吸泥的泵量,冲泥舱内应保持一定压力,舱内泥水压力应与地下水压力相平衡,泥水压力过大,将增加主千斤顶负荷,泥水冲破上覆地层,达到地表,造成突顶事故;泥水压力过小,地下水涌入冲泥舱,工具管前方塌方,将破坏上覆地层,造成地面建筑物破坏.在顶管过程中,由于泥水平衡压力控制不当或停顿时间过长,可能会造成突水冒顶事故和工作面塌方事故.发生突顶时:应该逐渐降低工具管内泥水压力,使泥水压力略小于地下水压力,关闭冲泥水枪和吸泥泵,启动千斤顶缓慢顶进一缎距离,待顶力升高,采用小水力冲泥,间歇启动吸泥泵排泥,做小量排泥.发生塌方时:应该逐渐升高工具管内泥水压力,使泥水压力略大于地下水压力,关闭冲泥水枪和吸泥泵,启动千斤顶缓慢顶进一缎距离,待顶力升高,采用小水力冲泥,间歇启动吸泥泵排泥,做小量排泥.10、管道渗漏的治理对管道渗水和漏水点,先凿V形槽,埋入导水水管,用双快水泥封闭管周,待水泥由一定强度后,用手动泵压入水泥水玻璃浆液封堵.11、顶管作业面通风顶管作业面通风采用压入强制性通风措施,用风机通过1.5英寸铁管向工作面压风. 12、顶管坑内检查井的砌筑管道完成后,按设计图在坑内用砖砌筑检查井,井内外批防水砂浆.待砂浆达到一定强度后,回填石屑至管顶面,用水冲实,其上用土回填,分层夯实.13、测量与纠偏⑴顶管测量:采用经纬仪和激光水准仪.1测量次数,开始顶第一节管子时,每顶进20~100cm/次.校正时,每顶进一镐即测量一次.2中心线测量,根据工作坑内用经纬仪设置的中心桩挂小线,使拉线对准垂球,读管前端的中心尺刻度,若拉线与中心尺上的中心刻度相重合,其差值即为偏差值.3高程测量一般在工作坑内引设水准点,停止顶进,将激光水准仪支设在顶铁上,测量前端管底高程.⑵顶进偏差的校正顶进中发现管位偏差10mm左右,即应进行校正.纠偏校正应缓缓进行,使管子逐渐复位,不得猛纠硬调.。

顶管工程施工组织设计-

顶管工程施工组织设计-

第一章施工组织措施第一节施工前期准备一、施工现场准备工作1、对沿线各施工段的水源、电源供应情况进行详细调查,包括水的来源、水量、压力、水电接驳点、供电的能力、线路距离等,以便于施工用水、用电的规划和设计。

进场后应立即进行施工临设的搭设工作,尽早完成“三通一平”,为按时开工作好准备。

2、在开工前协助业主作好地下管线的保护及迁移工作,为及时开工创造条件。

对施工路段的地下管网进行详细的勘察,分类别、标高、路线画好地下管网分布图,必要时组织人工开挖进行摸底。

3、根据移交的永久性坐标基点和高程,按照设计图纸要求,以及参照规划的定位基点,建立施工用的管线控制网和永久性控制点。

4、结合施工平面图、地质情况,组织技术人员对现场进行勘察,细化投标方案,明确施工平面布置、施工便道、顶管实施方案、开挖支撑方案,并针对现有道路交通流量,制定好交通分流、疏导措施。

5、施工协助配合工作我司将办好开工、夜间施工许可证,余泥、散体物料运输及排放、占用道路、消防等申请申报手续,联系好弃土地点,加强与各主办单位的联系,为工程的顺利进行创造有利的条件二、技术准备1、工程开工前,本公司将在项目部总工程师的组织下,集中项目部有关技术人员仔细审阅图纸,将不清或不明的问题及时汇总会知业主、监理单位及设计人员及时解决。

2、组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。

3、编制主要分项和关键工序的详细施工方案,对单项(位)工程施工组织设计、工程施工实施细则和施工技术标准交底。

4、分解工程进度控制目标,编制施工作业计划;5、分解施工质量控制目标,建立健全施工质量体系;认真确定分项工程质量控制点,落实其质量控制措施;三、人、机、料准备1、人力资源准备①建立项目经理部组织机构。

②根据施工方案、施工进度和劳动力需要量计划要求,确定工程队形式,并建立队领导体系。

队、组内部工人技术等级比例要合理,并满足劳动组合优化要求。

③根据劳动力需要量计划,组织劳动力进场。

dn2000顶管施工组织设计

dn2000顶管施工组织设计

DN2000顶管工程施工组织设计编制: _____________________ 审核: _____________________ 审批: _____________________一、工程概况二、主要施工方法和措施三、主要工程量四、质量管理体系要求五、冬、雨季施工措施六、安全文明施工措施七、环境保护措施一、工程概况本工程为某路段交口顶管工程,顶管穿越十一经路。

顶管用DN2000 水泥管,顶进长度约为60米。

需平行顶进两根,顶管完成后穿入DN1200热力工作管道两根。

二、主要施工方法和措施(一)、工艺流程施工准备(施工人员进场一测量放线、引测施工控制点一施工设备进场)—帷幕桩一大口井制作一工作井开挖及支护一工作井底板浇筑一洞口制作及顶进设备安装、调试一顶管机出洞一吊放第一节砼管一顶进(注浆减阻)—依次循环一顶管机进洞、顶管结束一拆卸设备(二)、主要施工方法1、施工准备(1)、认真熟悉及审查图纸,领会设计意图,查看现场、校核现状资料,进一步确定管材、劳动力、机具、材料设备的供应计划。

(2)、组织施工人员认真学习工程技术文件,深入了解工程性质,工程范围、设计意图、施工期限、各种管道及构筑物的具体情况,工程质量要求、技术和安全措施等,对参加施工的施工队下达施工任务,进行技术交底。

(3)、开工前对地上地下障碍进行调查,搞好施工现场三通一平工作,布置好施工作业区。

(4)、开工前教育职工不乱泼乱倒,爱护周围环境,与周围居民搞好团结,讲究精神文明(5)、落实好驻地的安全、防火、防盗措施。

(6)、根据工程质量、工期、施工进度计划以及公司具体的机械,人员情况按施工组织设计要求组织采购各种材料进场。

2、顶管施工(1)、测量放线施工前由设计、甲方、施工单位三方确定轴线及水准点高程,并建立相应的地面控制点,便于施工时复测,经监理部门进行验收后再进行施工。

建立地面地下测量控制系统,控制点设在不易扰动,视线清楚,方便校核,易于保护的地方。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

DN2000顶管工程施工组织设计编制:审核:审批:目录一、工程概况二、主要施工方法和措施三、主要工程量四、质量管理体系要求五、冬、雨季施工措施六、安全文明施工措施七、环境保护措施一、工程概况本工程为某路段交口顶管工程,顶管穿越十一经路。

顶管用DN2000水泥管,顶进长度约为60米。

需平行顶进两根,顶管完成后穿入DN1200热力工作管道两根。

二、主要施工方法和措施(一)、工艺流程施工准备(施工人员进场—测量放线、引测施工控制点—施工设备进场)—帷幕桩—大口井制作—工作井开挖及支护—工作井底板浇筑—洞口制作及顶进设备安装、调试—顶管机出洞—吊放第一节砼管—顶进(注浆减阻)—依次循环—顶管机进洞、顶管结束—拆卸设备(二)、主要施工方法1、施工准备(1)、认真熟悉及审查图纸,领会设计意图,查看现场、校核现状资料,进一步确定管材、劳动力、机具、材料设备的供应计划。

(2)、组织施工人员认真学习工程技术文件,深入了解工程性质,工程范围、设计意图、施工期限、各种管道及构筑物的具体情况,工程质量要求、技术和安全措施等,对参加施工的施工队下达施工任务,进行技术交底。

(3)、开工前对地上地下障碍进行调查,搞好施工现场三通一平工作,布置好施工作业区。

(4)、开工前教育职工不乱泼乱倒,爱护周围环境,与周围居民搞好团结,讲究精神文明。

(5)、落实好驻地的安全、防火、防盗措施。

(6)、根据工程质量、工期、施工进度计划以及公司具体的机械,人员情况按施工组织设计要求组织采购各种材料进场。

2、顶管施工(1)、测量放线施工前由设计、甲方、施工单位三方确定轴线及水准点高程,并建立相应的地面控制点,便于施工时复测,经监理部门进行验收后再进行施工。

建立地面地下测量控制系统,控制点设在不易扰动,视线清楚,方便校核,易于保护的地方。

(2)、工作井和接收井的布置DN2000顶管主副工作井尺寸为:工作井:长7.5米,宽9米,深7.5米(含基础)接收井:长5米,宽9米,深7.5米(含基础)(3)、工作井、接收井作法工作井采用水泥搅拌桩单排咬打方式进行闭水。

在距井边工字钢边缘0.5米处进行水泥搅拌桩帷幕施工(水泥参入量为15%),桩长10米,直径为Φ600,互相咬合200mm。

工作井后背采用36#b型工字钢竖排密打,其它三侧采用36#b型工字钢横排密打,桩长10米。

工作井采用人机配合开挖,工作井内用36#b 型工字钢焊接两道双矩形支撑框架,每道支撑四周使用双层36#b型工字钢加焊三角支撑。

接收井四侧施打10米长36#b型工字钢,接收井四周采用工字钢横排密打。

接收井支撑框架做法与工作井一致。

工作井与接收井四周采用ф40钢管制作一米高的护栏,工作井、接收井各安装20蹬U型爬梯,爬梯分两步下至井底。

封底:井身开挖及支护至设计标高后,回填碎石垫层封底,井底预留集水井。

(4)、基础做法工作井内采用碎石垫层200mm厚,其上做C20混凝土底板厚200mm,基础内预制Φ14螺纹钢,焊成0.4m×0.4m网状。

(5)、工作井、接收井降排水措施在工作井、接收井四周各打2眼Ф500大口井,井深12m,工作井内对角设集水井两座,井径0.5m,井深基础下1m,坑底四周设0.3×0.3m 排水沟,1%坡度坡向集水井,井内稳泵,昼夜排水。

(6)、顶进设备安装1)、把地面上建立的测量控制点引至工作井内,并建立相应的地面控制点,便于顶进施工时复测。

2)、工作井内精确测放轴线。

3)、稳置轨道。

基础上焊接导轨基架。

安装完成后应对其质量进行检查,每条导轨测其4点高程,高程必须一致,导轨间每隔一米加设一根扁钢支撑。

轨道采用钢制轨道,表面平直光滑无毛刺。

根据设计管道的标高进行轨道安装,轨道中心线与管道中心线在同一垂直平面内,轨道与底板基础连接牢固。

轨道安置在工作井前段,距洞口止水圈30cm。

4)、主顶油缸架稳置依照轨道和管道中心线、高程为参考,进行稳置主顶油缸底架,油缸底架中心线与所顶管道中心线在同一垂直平面内,油缸底架及主顶油缸稳置要牢固并在允许偏差范围内。

5)、后背铁稳置后背铁采用钢制后背铁,后背铁受力面平直,具有足够的刚度和强度。

后背铁安装要在后背铁与坑壁之间浇注钢筋混凝土,与工作井底板充分接触并与管道中心线垂直,安装偏差要在允许范围内。

6)、设备联接主顶油缸的油路应并联连接,每台油缸应有独立的进油、回油的控制系统。

其它各设备之间按规范进行连接安装,安装完毕后进行调试。

7)、供电系统的设置供电系统由变压器、总控箱、分配箱、开关箱和用电设备及输电线路组成,总控箱、分配箱、开关箱及升压装置的布置应符合相关规范要求,并采取防雨、防晒措施;输电线路采用线板架设并标识,线路架设应横平竖直、符合相关要求。

8)、设备调试A、所有的电控系统安装完毕后对电控系统的连接及控制开关进行调试,检验线路连接是否正确、开关是否灵敏。

B、对主顶油缸及油泵站进行调试,检查油管是否连接正确、油泵站运转是否正常、油路控制闸阀是否完好、顶镐出镐缩镐是否正常,对油管进行排气处理。

C、对测量系统进行校验,检验支架的稳定性和安全性,对仪器进行摆放调试。

D、对机头的各项开关进行调试,检验电压表、电流表;检验刀盘转向是否与控制相符;检验纠偏系统是否运转正常;检验压力表是否灵敏;(7)、工作井洞口处理为阻止地下泥水及触变泥浆从管外壁与土体形成的缝隙流入工作井,特制作双层止水圈,止水圈主要由四片钢制法兰盘和两片橡胶垫组成,橡胶垫内含胶量应大于50%。

要求双层封闭圈中心线与管中心线一致。

而且在洞口正上方处预埋三根20mm注浆管,顶管开始,使管节一出洞就被泥浆包裹,减少摩阻。

洞口封闭圈做法:首先将预制的止水圈钢法兰焊接在进洞不受影响的钢件上,然后两侧缝隙处支模打灰,最后钢制法兰及橡胶圈与螺栓连接,将橡胶圈压紧。

掘进机头推进土层前,拔掉龙门桩以使掘进机头顺利推入土层。

(8)、顶进本工程采用泥水平衡顶管掘进机,顶进分为初始顶进和正常顶进两个阶段,掘进机从顶进开始到第一节管子接上并与掘进机连接好之前的顶进称为初始顶进,在此以后的顶进称为正常顶进。

A、初始顶进初始顶进阶段缓慢进行不可以进行纠偏,要始终注意观察掘进机与基坑导轨的接触情况是否正常,如果不正常或有大的变化,必须停止顶进,经原因分析后,再决定是否继续顶进。

B、正常顶进泥水平衡顶管施工在正常顶进中,开顶前先打开排泥系统和注水系统,运行30秒后再开启切削口,在仪表盘上观察泥水仓内泥水压力,两数值都在设定的范围内时才能顶进。

停止顶进时,先关闭顶进系统,然后关闭掘进前方的泥水仓门系统,再关停排泥系统。

顶进过程中,正面土压值的变化是通过仓前的压力表来观察的,顶进前根据理论计算设定一个泥水压力值,顶进时通过调节排泥量和顶进速度保证掘进机正面的稳定压力在设定值的范围内。

操作者应始终注意观察各电流表及电压表是否在正常范围内,应通过改变推进速度、排泥速度使泥水仓压力始终控制在上下限之内。

(9)、测量、纠偏方法顶管掘进机先进有效的纠偏系统是由四组纠偏油缸构成的,纠偏的控制是根据管道激光测量定位系统来决定的。

在顶进过程中,激光经纬仪从始至终进行跟踪测量,激光纠偏系统随时根据激光点的左右上下进行纠偏。

顶进第一节管时,每顶进0.2~0.3m即对中心线和高程测量一次,顶进正常时,每顶进0.5~1.0m测量一次,发现偏差及时调整纠偏,加以修正控制。

做到勤测勤纠,先纠高程偏差后纠左右偏差,并做好纠偏记录。

(10)、泥浆减阻的方法和技术措施长距离顶管的成败在于减阻的好坏,采用触变泥浆减阻护壁的施工措施,即在管壁与土壁之间注入触变泥浆。

1)、触变泥浆的配比触变泥浆配制:选用较好的钠基膨润土,膨润土:水=1:8(重量比),采用机械定量搅拌桶把水与膨润土搅拌均匀然后打入几个注浆罐,静置12小时,使其充分吸水,膨润成胶体,利用比重计测其比重,掌握在1.15g/cm3为宜。

2)、注浆孔布置顶管机机尾部均匀设置三只压浆孔,为顶部和120°两个浆孔,同时在洞口注浆,顶进时,及时跟踪注浆,确保在顶管机后面及时形成完整的泥浆套。

每个注浆孔均安装闸门进行独立控制,并在第一节管的注浆孔前安置注浆压力表。

3)、同步跟踪注浆制作触变泥浆采用机械定量搅拌罐把水与膨润土搅拌均匀,然后打入两个钢制注浆箱,静置12小时,使其充分吸水、膨润成胶体。

将地面配制好的触变泥浆经注浆泵增压后进入输浆管,通过环形管注入顶管机及管节的压浆孔,形成泥浆套。

当管节顶进时,利用顶管机尾部环向均匀布置的三个压浆孔,与顶进同步跟踪注浆,以确保当掘进机向前时在其后形成的环向空隙立即被泥浆充填,从而形成完整的泥浆套。

4)、补压浆管节在顶进过程中,由于部分浆液流失到土层中,因此必须利用管节上的压浆孔进行补压浆,一般在一节管顶进结束后就应进行补压浆,且还要视每段顶进的阻力情况。

5)、压浆量与注浆压力压浆量原则上控制在同步跟踪注浆量为管节外理论空隙体积的2倍左右,注浆压力值不宜过高和过小,依据采用浆液的粘度和管路长度,压浆站的压力初步控制在20~50KPa。

经计算,触变泥浆用量约为31.05m3。

6)、预留注浆孔补孔措施:将长15mm的熟铁堵拧进预留注浆孔,拧至管外壁,用手砂轮将管内壁的注浆孔打磨出坡口。

熟铁堵卧进管内壁的空隙部分用电焊条填充满焊,焊缝表面略高于管内壁1~2mm,用手砂轮将表面打磨光滑。

(12)、通讯及监控方法和措施为解决管道内和地面之间的联络,在地面控制间、顶管机内均安装内部使用程控交换电话,保证各岗位通过电话自由联络、信息畅通。

三、主要工程量四、质量管理体系要求1、顾客要求的识别沟通:⑴、本工程所采用的标准、图纸、设计交底纪要,合同中的要求及过程中的合同变更均为顾客的明示和隐含的要求。

⑵、在施工过程中采用设计变更、工程例会、监理通知形式与顾客代表进行沟通。

2、内部沟通:内部沟通可利用技术交底,生产调度会,简报及文件,监督检查方式进行沟通,沟通内容为施工进度,质量情况,技术要求,设计变更等内容。

3、过程测量和监控:⑴、组织相关人员对设计图纸会审、确认,参加由顾客组织的设计交底并制定施工方案。

严格按照施工图纸和相关规范进行施工,各施工工序质量要求均应满足相关规定。

⑵、各有关部门及项目负责人对设计图纸、施工方案、施工工艺进行交底。

⑶、对顶进设备安装、管道顶进工序执行“三检”制度。

由操作人自检,由工序负责人进行交接检,由质检员进行专检,并负责填写保存“工序三检记录”。

⑷、本工程关键工序为:顶进设备安装。

特殊工序为:管道顶进。

⑸、施工技术科应对本工程制定检查计划,对工程开工前、施工准备工作、施工过程的质量及管理情况,竣工交验前的工程施工质量及质量检验资料、质量保证资料,进行检查及控制,并填写《程序控制检查记录》。
