钢结构冬季施工措施(六)

合集下载

钢结构冬季施工措施

钢结构冬季施工措施

钢结构冬季施工措施在钢结构建筑施工中,冬季的气温低、湿度大、天气不稳定等因素会对施工进度和质量带来一定的影响。

因此,在冬季施工时,需要采取一些措施来保证安全、提高效率、确保质量。

下面将介绍一些钢结构在冬季施工中常用的措施。

控制施工现场温度在一定程度上,低温会影响施工材料的性能和施工人员的身体健康,因此,在钢结构冬季施工中,控制施工现场的温度就显得非常重要。

加强控制施工现场的温度在施工现场搭建帐篷等临时性构筑物,利用新风机组或空调设备等辅助设备,通过人工调节室内空气温度和湿度来保障施工质量和施工人员的身体健康。

采用加热设备在钢结构冬季施工中,采用加热设备如电加热器、燃气加热器等,提高施工现场的温度。

但使用加热设备时,需注意加热设备的安全性和环保性。

防潮防冻在冬季,相对湿度较大,地面容易积水,导致地面结冰,施工材料易受潮,从而影响结构构件的质量和安全。

下面介绍钢结构冬季中防潮防冻的措施。

保持施工现场通风在保证施工现场温度的同时,保持施工现场通风,可降低相对湿度,减少材料吸潮和结构构件表面结露。

注意施工材料存放冬季存储钢材要防止接触水分,避免结冰。

当钢材表面出现锈蚀、漆皮剥落、擦伤等情况,应及时进行修补保护。

尽量避免施工材料受潮或结冰在钢结构的施工中,应尽量避免施工材料受潮或结冰。

如遇到材料受潮或结冰现象,应及时进行干燥处理或更换受潮或结冰的材料。

安全优先在冬季钢结构施工中,安全始终是第一位的。

下面介绍冬季钢结构施工中的安全措施。

防止滑倒或坠落应及时清扫施工现场和周边区域的积雪、冰雪和积水,保持安全通行道路畅通。

当施工现场搭建高架平台或脚手架时要进行固定和加固,装置安全防护栏杆等安全设施,以防滑倒或坠落。

认真检查设备在冬季施工中,因天气的原因,设备可能会有一些故障,需要时常进行检查,以确保设备的正常运行。

安排员工合理在钢结构的冬季施工中,要注意人员安排,尽量减少室外工作时间,防止人员因身体疲劳、手脚冻僵等导致安全事故。

钢结构工程冬季施工措施

钢结构工程冬季施工措施

钢结构工程冬季施工措施
1、在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。

如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。

2、选用负温下钢结构焊接用的焊条、焊丝,在满足设计强度要求的前提下,应选用屈服强度较低、冲击韧性较好的低氢型焊条,重要结构可采用高韧性超低型焊条。

3、碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙。

烘焙合格后,存放在80~100℃烘箱内,使用时取出放在保温筒内,随用随取。

负温度下焊条外露超过2小时的应重新烘焙。

焊条的烘焙次数不宜超过3次。

4、钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。

5、钢结构安装:
(1)构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。

(2)绑扎、起吊钢构件的钢索与构件直接接触时,要加防滑隔垫。

钢结构冬季施工措施

钢结构冬季施工措施

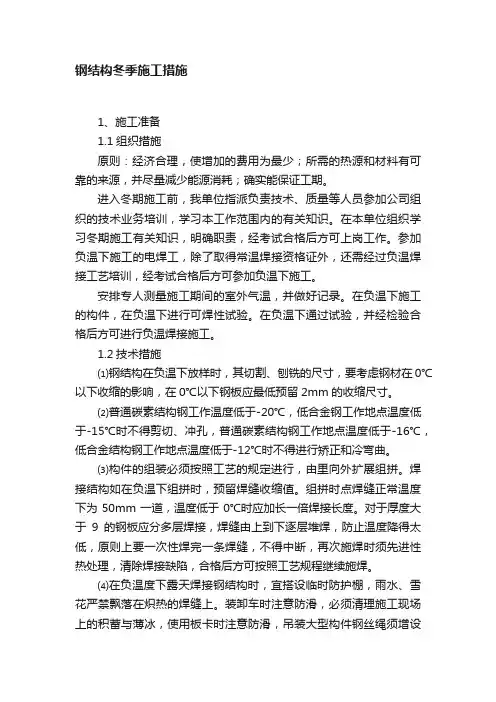

钢结构冬季施工措施1、施工准备1.1组织措施原则:经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能保证工期。

进入冬期施工前,我单位指派负责技术、质量等人员参加公司组织的技术业务培训,学习本工作范围内的有关知识。

在本单位组织学习冬期施工有关知识,明确职责,经考试合格后方可上岗工作。

参加负温下施工的电焊工,除了取得常温焊接资格证外,还需经过负温焊接工艺培训,经考试合格后方可参加负温下施工。

安排专人测量施工期间的室外气温,并做好记录。

在负温下施工的构件,在负温下进行可焊性试验。

在负温下通过试验,并经检验合格后方可进行负温焊接施工。

1.2技术措施⑴钢结构在负温下放样时,其切割、刨铣的尺寸,要考虑钢材在0℃以下收缩的影响,在0℃以下钢板应最低预留2mm的收缩尺寸。

⑵普通碳素结构钢工作温度低于-20℃,低合金钢工作地点温度低于-15℃时不得剪切、冲孔,普通碳素结构钢工作地点温度低于-16℃,低合金结构钢工作地点温度低于-12℃时不得进行矫正和冷弯曲。

⑶构件的组装必须按照工艺的规定进行,由里向外扩展组拼。

焊接结构如在负温下组拼时,预留焊缝收缩值。

组拼时点焊缝正常温度下为50mm一道,温度低于0℃时应加长一倍焊接长度。

对于厚度大于9的钢板应分多层焊接,焊缝由上到下逐层堆焊,防止温度降得太低,原则上要一次性焊完一条焊缝,不得中断,再次施焊时须先进性热处理,清除焊接缺陷,合格后方可按照工艺规程继续施焊。

⑷在负温度下露天焊接钢结构时,宜搭设临时防护棚,雨水、雪花严禁飘落在炽热的焊缝上。

装卸车时注意防滑,必须清理施工现场上的积蓄与薄冰,使用板卡时注意防滑,吊装大型构件钢丝绳须增设防滑护瓦。

⑸负温下焊接中厚板、厚钢板、厚钢管时必须预热,常用结构钢材采用中等热输入焊接时,最低预热温度宜符合下表的规定。

常用结构钢材最低预热温度要求常用钢材牌号 接头最厚部件的板厚t (mm )t <20 20≤t≤40 40<t≤6060<t≤80 t >80 Q235 Q295 / / 4050 80 Q345 / 40 6080 100 Q390 Q420 20 60 80100 120 Q460 20 80 100120 150注:1. “/”表示可不进行预热; 2. 当采用非低氢焊接材料或焊接方法焊接时,预热温度应比该表规定的温度提高20℃;3. 当母材施焊处温度低于0℃时,应将表中母材预热温度增加20℃,且应在焊接过程中保持这一最低道间温度;4. 中等热输入指焊接热输入约为15~25kJ/cm ,热输入每增大 5 kJ/cm ,预热温度可降低20℃;5. 焊接接头板厚不同时,应按接头中较厚板的板厚选择最低预热温度和道间温度;6. 焊接接头材质不同时,应按接头中较高高强度、较高碳当量的钢材选择最低预热温度;7. 本表各值不适用于供货状态为调质处理的钢材;控轧控冷(热机械轧制)钢材最低预热温度可下降的数值由试验确定。

钢结构冬季施工防火措施

钢结构冬季施工防火措施

钢结构冬季施工防火措施
钢结构冬季施工时,由于低温和湿度较高的天气条件,火灾风
险增加。

为了保障工人和工地安全,采取一系列防火措施是非常重
要的。

1. 严格管理施工现场
- 强制人员佩戴防静电工作服和防火靴以防止静电引起的火灾。

- 确保施工现场干燥,清理杂物和易燃物,防止火源的产生。

- 设置明显的警示标志,以提醒工人注意火灾防范。

2. 火灾防范培训
- 给施工工人进行火灾防范培训,包括使用灭火器和应对火灾
紧急情况的措施等。

- 教育工人关于火源引发的潜在危险,如禁止在施工现场吸烟
或使用明火。

3. 防火设备和应急措施
- 配备足够数量和种类的灭火器,确保易燃物质周围的灭火器可及。

- 安装火灾报警器和自动喷水系统,在火灾发生时及时发出警报并进行灭火。

- 制定详细的火灾应急预案,明确工人的撤离路线和集合点。

4. 环境监测和维护
- 定期检查施工现场的电气设备,确保其正常运行且无漏电现象。

- 定期测量施工现场的湿度和温度,及时调整工作计划以适应低温和高湿度的天气条件。

- 维护防火设备和应急通道,确保其畅通可用。

通过采取这些钢结构冬季施工防火措施,可以最大限度地减少火灾和安全事故的发生,保障工人和工地的安全。

同时,监测环境条件和定期维护设备也是保持施工现场安全的关键。

钢结构冬季施工安全措施

钢结构冬季施工安全措施

钢结构冬季施工安全措施钢结构是一种常用的建筑结构体系,其施工安全是保障工人生命和财产安全的关键。

在冬季施工中,由于恶劣的天气条件,施工安全风险更加突出。

为了确保钢结构冬季施工的安全性,需要采取以下措施:1. 预先评估风险:在冬季施工前,要进行全面的风险评估,分析可能存在的风险和安全隐患,并制定相应的应对措施。

确保施工人员明确了解施工过程中的风险,并采取相应的安全防护措施。

2. 加强安全教育和培训:在施工前进行全员的安全教育和培训,使所有工人熟悉施工现场的安全规章制度和操作规程。

培训内容包括工人个人防护用品的正确使用、高空作业的安全操作、气候变化对施工安全的影响等。

3. 提供合适的个人防护用品:确保所有参与施工的工人都配备适合冬季施工的个人防护用品,如防寒服、防滑鞋、防寒手套等。

工人应正确佩戴和使用这些防护用品,以减少因天气原因导致的意外伤害。

4. 加强危险区域的警示标识:在施工现场设置明显的警示标识,标示出危险区域的位置和注意事项。

这些标识应该清晰可见,以提醒工人注意安全,并遵循相应的操作规程。

5. 定期检查施工设备和工具:确保施工设备和工具的安全性能良好。

定期检查设备和工具的使用状况,及时修理或更换有问题的设备和工具,以减少由于设备故障引起的安全事故。

6. 监测天气情况:密切关注天气预报,特别是冰雪、大风等极端天气的预警信息。

在极端天气来临前,应提前做好相应的准备工作,暂停施工并采取必要的安全措施,以保障施工人员的安全。

钢结构冬季施工安全至关重要,需要全面的准备和注意事项。

通过预先评估风险、加强安全教育、提供个人防护用品、警示标识、定期检查设备和工具,以及监测天气情况等措施,可以最大程度地减少冬季施工的安全风险,保障工人的安全和健康。

钢结构冬季施工方案

钢结构冬季施工方案

钢结构冬季施工方案钢结构冬季施工方案钢结构的冬季施工相较于其他季节需要更加小心和耐心。

在冬季施工过程中,由于低温环境的影响,施工速度可能会受到限制,同时也需要特别注意材料的保温和防冻措施。

以下是一些冬季施工钢结构的方案和注意事项。

1. 施工速度控制:由于冬季气温较低,所以施工速度可能会受到限制。

在制定施工计划时,需要根据实际情况合理安排施工进度和时间,并提前预估施工所需时间,以确保项目可以按时完成。

2. 材料保温和防冻:低温环境下,钢材容易变脆,影响施工质量和安全。

因此,在运输和储存钢材时,可以采取保温措施,如使用保温材料进行包装和存储在温度控制的环境下。

在施工过程中,可以使用电暖器、保温罩等设备对钢材进行保温。

3. 施工现场保暖:为了保证施工人员的身体健康和工作效率,需要为施工现场提供足够的供暖设备。

可以设置临时供暖设备,如电暖器或煤气热风炉,并保持现场温度在适宜范围内。

4. 根据温度需调整焊接参数:在冬季钢结构焊接过程中,需要根据环境温度调整焊接参数。

比如,焊接电流和电压需要适当增加,以补偿低温环境对焊接质量的影响。

5. 防止冻结和积雪:冬季施工需要做好防冻措施。

在地基施工中,可以采用加热地面或添加防冻剂的方法来防止地基冻结。

在钢构件安装完成后,要及时清除积雪,以免对施工质量产生影响。

6. 安全措施:冬季施工中,由于天气条件的不稳定,容易出现冰雪、雾霾等恶劣天气。

因此,需要加强安全管理,提高工人的安全意识,并配备必要的安全设备,如安全帽、防滑鞋等。

在冬季进行钢结构施工需要更加小心和谨慎,但只要采取正确的措施,就可以保证施工质量和安全,并在预定时间内完成工程。

钢结构涂装冬季施工措施

钢结构涂装冬季施工措施

钢结构涂装冬季施工措施钢结构涂装是现代建筑中常见的施工工艺。

在冬季施工中,由于气温较低和湿度较大,施工环境与材料都会受到影响,因此需要采取一系列措施来保证质量和工期。

本文将从材料选用、施工准备、防冻措施等方面介绍钢结构涂装冬季施工的具体措施。

一、材料选用1.涂料的选择冬季施工中,涂料的选择至关重要。

我们需要选择具有良好低温涂装性能和冷却条件下固化性能的涂料。

通过合理的配方和添加剂,可以使涂料在低温下仍能保持流动性和固化性能,确保施工质量。

2.稀释剂的选择在冬季施工中,由于环境温度低、湿度大,涂料会变得黏稠,难以施工。

因此,需要选择合适的稀释剂来调节涂料粘稠度,使其适应低温条件下的施工需求。

二、施工准备1.环境调节在冬季施工中,环境温度低会对涂料的施工和固化造成一定影响。

因此,需要采取一定的措施来调节施工环境,包括提高施工现场的室内温度、加大通风量和加热涂装设备等。

2.基面处理由于冬季天气潮湿,基面的处理尤为重要。

在施工前,需要对钢结构表面进行除锈、除油、打磨等处理,确保涂层的附着力和耐久性。

3.施工计划冬季施工工期较短,需要合理安排施工计划,尽量避开恶劣的天气条件,确保施工质量和工期。

三、防冻措施1.保温措施在冬季施工中,钢结构表面的温度较低,涂料易受环境温度影响而变得粘稠。

因此,需要采取保温措施,如在施工过程中加大室内温度、使用加热设备等,确保涂料的施工和固化质量。

2.防冻措施在施工过程中,特别是在喷涂完成后,需要采取防冻措施,避免涂料因受温度影响出现结冰或冻固现象。

可采用覆盖保温、使用温控设备等方法,保证涂料固化过程的顺利进行。

四、其他1.施工技术在冬季施工中,需要引进先进的喷涂技术和设备,提高施工效率和质量。

同时,施工人员需要接受专业的培训,提高施工技能和安全意识。

2.质量控制冬季施工中,由于环境条件的限制,质量控制显得尤为重要。

需要采取严格的质量控制措施,包括对涂料质量的检验、施工现场的环境监测等,确保施工质量。

冬季施工措施(钢结构)

冬季施工措施(钢结构)

冬季施工措施(钢结构)目录一、冬季钢结构施工下料二、负温焊接三、钢构件的成型和矫正四、钢结构涂刷五、钢结构安装六、冬季采暖一、冬季钢结构施工下料1.在冬季使用放样的样板,制作时应使用0.5-0.75mm的铁皮。

不建议使用塑料板,因为在负温下易脆裂。

在制作样板和放样时,需要注意气温的影响,特别是构件长度方向的影响,否则会影响安装质量。

2.在低于-20℃的气温条件下,不得对碳素结构钢进行剪切和冲孔。

对于合金结构钢,不得在低于-15℃的气温条件下进行。

这是因为在低温下,钢材脆性增大,切口处更易产生裂纹。

如必须进行时,应局部进行加热到正温时方可进行。

3.在负温下需要对边缘加工的零件,应采用精密切割加工,焊缝坡口应采用自动切割。

4.对于重要结构的焊缝坡口,应采用机械加工或自动切割加工,不宜用手工气割加工。

注意不得出现鳞状表面。

5.在冬季使用氧乙炔气切割钢材时,应注意以下几点:5.1.乙炔和氧气都应置于暖棚中。

5.2.冬季使用的乙炔发生器应放置在C以上的条件下,以防止水结冻和影响使用效果。

5.3.一般情况下,氧气瓶在使用时也应置于暖棚中,以免影响使用效果。

如露天放置时,应注意保温。

二、负温焊接1.在负温下进行焊接时,需要采用负温焊接材料,以确保焊接的质量。

2.在焊接前,应对焊接部位进行预热。

预热温度应根据钢材的材质和厚度来确定。

3.焊接时应采用高效的保温措施,以确保焊接温度不受环境影响。

4.在焊接过程中,应注意保护焊接部位,避免受到外界影响。

三、钢构件的成型和矫正1.在负温下进行钢构件的成型和矫正时,需要采用适当的加热措施,以确保钢材不会变形或开裂。

2.在进行钢构件矫正时,应注意使用适当的工具和设备,以避免对钢材造成损害。

四、钢结构涂刷1.在负温下进行钢结构涂刷时,需要采用适当的涂料和涂刷工具,以确保涂刷的质量。

2.在涂刷前,应对钢材表面进行清洁处理,以确保涂料能够牢固附着在钢材上。

五、钢结构安装1.在负温下进行钢结构安装时,需要采用适当的起重设备和固定措施,以确保安装的质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构冬季施工措施(六)
钢结构冬季施工措施(六)提要:焊条应装入性能良好的焊条筒内才能进入现场,现场严禁敞口。

焊条在筒内存放时间以2-3小时以内为宜。

超过时间应及时退换
钢结构冬季施工措施(六)
1、刮风、下雨雪时,主要的柱梁焊接应搭设挡风、雨雪棚,否则停止焊接作业,待雨雪停后清理干净再进行焊接作业。

2、焊缝处积存的冰雪应彻底清除干净。

3、焊接焊口时,应用火焊把适当加热,焊接必须连续焊完,不应中途停止。

4、焊后药皮的清除,应在焊缝温度降低后进行。

5、焊缝焊接后,严禁在低温下矫正其变形或用大锤敲击焊缝。

6、焊材库和焊条发放站应注意对室内湿度的监测,增加除湿设备除湿。

7、焊条应装入性能良好的焊条筒内才能进入现场,现场严禁敞口。

焊条在筒内存放时间以2-3小时以内为宜。

超过时间应及时退换。

8、管道施焊宜在管廊下、厂房内或在防雨棚中进行。

如果不能满足局部环境要求(相对湿度≤85%,风速>3米/秒等),则应停止焊接作业。

防雨棚内可采用电光源或其它办法辅助除湿。

9、现场安装焊口(垂直固定或水平固定口)宜安排在晴天或多云天气时实施,并注意防风,否则宜局部设棚,防止风雨雪的突袭,并满足焊接环境条件,并应特别注重垂直固定的安装口应能防止雨水沿管壁渗滴而下。
