(完整版)工程量手算的顺序
工程量计算的一般顺序

工程量计算的一般顺序
工程量计算是工程建设的重要环节,其一般顺序如下:
1.明确工程范围:包括计算的工程项目范围,例如建设的大楼、
道路、桥梁等工程项目。
2.确定计量单位:根据工程范围和施工图纸等资料,确定各项工
程量计算所采用的计量单位,如平方米、立方米、米、吨等。
3.编制工程量清单:按照施工图纸等资料,将各项工程量逐一列出,包括工程量名称、计量单位、工程量数量等内容。
4.计算工程量:以各项工程量清单中的单位为基础,按照施工图
纸测量的实际尺寸、高度等资料,计算各项工程量。
5.检查工程量:计算完毕后应进行工程量复核,确保计算无误。
6.编制工程量汇总表:将每项工程量清单中的计算结果进行总结、汇总,形成工程量汇总表,包括工程总量、大项总量、小项总量、人
工费、材料费等信息。
7.编制工程量批量表:将工程量汇总表中的各项费用按照工程施
工进度分别进行批量计算,制定施工计划等相关文件。
工程量计算方法及顺序

⼯程量计算⽅法及顺序1、分部⼯程量计算程序对于⼀般⼟建⼯程,确定分部⼯程量计算顺序的原则是⽅便计算。
其⼀般顺序如下:建筑⾯积和体积→基础⼯程→混凝⼟及钢筋混凝⼟⼯程→门窗⼯程→墙体⼯程→装饰抹灰⼯程→楼地⾯⼯程→屋⾯⼯程→⾦属结构⼯程→其他⼯程(1)计算建筑⾯积和体积建筑⾯积和体积都是⼟建⼯程预算的主要指标。
它们不仅有独⽴概念和作⽤,也是核对其它⼯程量的主要依据。
因此必须⾸先计算出来。
(2)计算基础分部⼯程量因为计算时,基本上不能利⽤“统筹法计算”的四个基数⽽需独⽴计算。
⼜因基础⼯程先施⼯,价值表先列项,在结构施⼯图中排在前⾯,根据⼯程量计算要少翻图纸、资料,以求快的原则,故宜将其排在计算程序的第⼆步。
(3)计算混凝⼟及钢筋混凝⼟分部混凝⼟及钢筋混凝⼟⼯程通常分为现浇混凝⼟、现浇钢筋混凝⼟、预制钢筋混凝⼟和预应⼒钢筋混凝⼟等⼯程。
它同基础⼯程和墙体⼯程密切相关,它们之间既相互联系,⼜有制约,因此应将其排在计算程序的第三步。
(4)计算门窗⼯程量门窗⼯程既依赖墙体砌筑⼯程,⼜制约砌筑⼯程施⼯。
它的⼯程量还是墙体和装饰⼯程量计算过程中的原始数据。
因此应将其排在计算程序的第四步。
(5)计算墙体分部⼯程量主要是在利⽤第三、第四步某些数据的同时,⼜为装饰抹灰等⼯程量计算提供某些计算数据。
例如,在计算墙体体积时,列出墙体⾯积(包括分层分段),可在后来的装饰抹灰⼯程量计算中加以利⽤。
因此应将其排在计算程序的第五步。
(6)计算装饰⼯程量主要是在充分利⽤第三、第四、第五步有关数据的同时,为楼地⾯等⼯程量计算提供数据。
因此应将其排在计算程序的第六步。
(7)计算楼地⾯分部⼯程量⾸先要计算出设备基础及地沟部分的相应⼯程量等,这样在计算楼地⾯⼯程量时,可以顺利地扣除其相应⾯积或体积(⼯程量)。
在楼地⾯⼯程量计算过程中,既要充分利⽤上述第五、六步所提供数据,也要为屋⾯⼯程量计算提供相应数据。
因此应将其排在计算程序的第七步。
(8)计算屋⾯分部⼯程量计算时可充分利⽤第⼀、七步所提供的数据,简化计算。
工程量手算的顺序

工程量手算的顺序前言在进行建筑工程量的计算时,如果仅仅依靠计算机软件的计算功能来得出准确的数量,那么往往会忽视建筑施工的实际情况,导致工程量计算失真,引发建筑项目中的各种问题。
因此,在进行工程量计算时,手算是有必要和必须的。
本文将介绍工程量手算的顺序,以帮助工程师和建筑业务员准确且系统地完成工程量的计算。
工程量计算的流程工程量计算的流程一般为:工程量清单的编制、工程量清单的审核、工程量清单的计算、账目表清单的编制、工程量复核、修改、审核以及最终审核。
手算工程量时,也应该按照这个流程逐一进行。
工程量手算的顺序1.遵循建筑工程量计算规范。
工程师在进行工程量阶段性计算时,应该参考国家规范《建筑工程量清单编制规范》、《建筑安装工程量清单编制规范》、《市政公用工程量清单编制规范》等,遵循规范标准,保证工程量计算的精度。
2.对每一个施工部位进行分析。
在进行工程量计算时,应该检查每一个施工部位的结构、用材、数量、成本等,这样可以避免因为部位变化导致的漏项或者重复计算。
3.辨析每一项材料的成本价差。
在同类材料之间存在价格差异的情况下,应该在工程量计算中选择成本价较低的材料进行计算。
同时在选择材料时,应该考虑不同品牌的差异以及材料用途。
4.对每一项工程量进行复核。
在进行材料数量的计算时,应该按照标准单位进行计算。
如果存在和标准不符合的材料用量,应该手动进行复核并标记原因。
5.进行工程量计算。
在确认清单中所有成本价格和用料做法后,应该按照清单表格式规范地进行工程量计算。
计算时应该仔细核对每一项材料和材料价格,确保计算的准确无误。
6.进行工程量修改。
如果在计算工程量时发现之前做法存在错误或者费用汇总有异,应该立即进入修改流程,对原始数据进行删除、修改及重新计算。
7.进行工程量清单审核。
在修改和计算之后,应该添加清单审核环节,由有关方面负责对工程量清单进行审核,确保数据的准确性。
8.进行工程量账目表清单。
完成计算和审核以后,应该在表单上进行费用汇总,统计出人工成本和材料成本,并填好工程账目表清单。
土建工程量手算计算步骤

土建工程量手算计算步骤一、基数“三线一面”l中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。
l外:外墙外边线(l外=l中+墙后*4)。
可以排序平坦场地、腰线、外墙抹灰、散水等分项工程。
l内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。
s:砌筑面积,(分层)与面有关的排序项目存有:平坦场地、天棚抹灰、楼地面及屋面等分项工程。
二、人工平整场地:s=s底+2*l外+16三、基础工程部分1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:v=(b+2c)*h*l (图我没法画了你看书理解)2、c10基础垫层(立方米)v=l*b*h基础垫层模板(平方米)s=l*h*2个侧面3、c25无梁式带形基础(立方米)、模板(平方米)4、c25地圈梁:v=(l中+l内—内嵌基础内柱长度)*断面圈梁模板(平方米)s=l*h1*2个侧面5、m7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米)v=(l中+l内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)6、基础槽内回填土(立方米)v=基础挖土体积—室外地标高以下铺设物之和体积。
例如砼垫层、砼基础、砖基础、柱等。
7、室内(房心)回填土(立方米)按主墙间净面积除以填埋厚度排序,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层忘记面积—(l中*外墙薄+l内*内墙薄)1、综合脚:s建筑面积之和2、横向运输:(按卷扬机)s建筑面积之和五、门窗洞口面积工程参见p235表中6—49以表格形式排序,必须区分材料、型号、类型、带亮是否、内外墙主要在排序砌筑体中计入,木制门的油漆等。
六、混凝土及钢筋混凝土和模板(一)、现浇砼必须区分砼强度等级1、柱:(1)、现浇c25矩形柱:z1,z2,z3(立方米)四边模板(立方米)。
工程量计算的一般顺序

工程量计算的一般顺序为了防止漏项、减少重复计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。
下面分别介绍土建工程中工程量计算通常采用的几种顺序。
1.按施工顺序计算按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。
2.按定额顺序计算按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。
凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。
例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度×高度-门窗洞口面积)×墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。
这时可先将墙体砌筑项目列出,工程量计算可暂放缓一步,待第五分部混凝土及钢筋混凝土工程及第六分部门窗工程等工程量计算完毕后,再利用该计算数据补算出墙体砌筑工程量。
这种按定额编排计算工程量顺序的方法,对初学者可以有效地防止漏算重算现象。

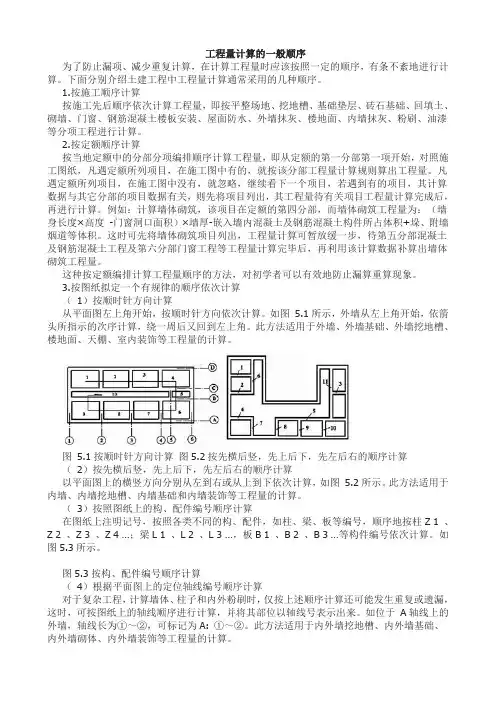

3.按图纸拟定一个有规律的顺序依次计算(1)按顺时针方向计算从平面图左上角开始,按顺时针方向依次计算。
如图 5.1所示,外墙从左上角开始,依箭头所指示的次序计算,绕一周后又回到左上角。
此方法适用于外墙、外墙基础、外墙挖地槽、楼地面、天棚、室内装饰等工程量的计算。
图 5.1按顺时针方向计算图5.2按先横后竖,先上后下,先左后右的顺序计算(2)按先横后竖,先上后下,先左后右的顺序计算以平面图上的横竖方向分别从左到右或从上到下依次计算,如图 5.2所示。
此方法适用于内墙、内墙挖地槽、内墙基础和内墙装饰等工程量的计算。
手算工程量的计算顺序

1、计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。
其中预制的主要项目为预制过梁和模板;现浇的主要项目有:圈梁、过梁、构造柱、单梁、板、楼梯、雨篷等及其模板)6、楼地面工程的工程量计算(室内各类整体和块料面层、楼梯面层、台阶、散水、、坡道、踢脚地沟等)7、装饰工程的工程量计算(外墙装饰、内墙装饰、天棚装饰、零星装饰等)8、屋面工程的工程量计算(保温找平层、保温层、防水找平层、防水层、雨水管等)9、门窗工程的工程量计算(木门框、扇制作,安装,运输。
刷油,五金和门锁安装;塑钢窗的制作和安装)10、其它工程的工程量计算(主要包括:垂运费、脚手架、大型机械进出场、超高费、垂直封闭等)1、给排水工程在计算给排水工程量时,应将给水和排水、地上地下分别计算。
先计算管道的数量,在计算管道工程量时应按照以下顺序:总管—水平管—立管—只管。
给排水工程需要计算的项目有给①排水管道、②阀门、③水表、④卫生洁具、⑤地漏、排水栓、清扫口、⑥管道支架、⑦套管、⑧管道冲洗消毒、⑨防腐、刷油、绝热、⑩土方等 2、采暖工程在计算管道工程量时应分别不同供水方式先计算给水、回水干管(区分地上地下,区分不同管径),再计算每个立管和水平支管。
采暖工程需要计算的项目有:①给水管道、回水管道、②阀门、补偿器、③散热器、④支吊架制作安装、⑤套管的制作安装、⑥结构防腐、刷油、绝热⑦土方管、⑧系统调试3、电气安装工程计算管线时的顺序为:引入线—总配电箱—各单元配电箱—各层配电箱—各个回路。
需要计算的项目有:①配管、②管内配线、③配电箱、④插座、开关、⑤灯具、⑥电缆敷设、⑦电缆接头、⑧系统调试、⑨避雷网安装、⑩避雷引下线、接地极、接地母线、电阻测试等。
建筑工程量计算顺序

建筑工程量计算顺序
建筑工程量计算的顺序可以按照以下步骤进行:
1. 建筑结构工程量计算:根据建筑图纸和设计方案,计算建筑的结构工程量,包括钢筋、混凝土、砖块等材料的用量。
2. 建筑装饰工程量计算:计算建筑的装饰工程量,如墙面瓷砖、地板砖、门窗、吊顶、卫生间设备等。
3. 建筑给排水工程量计算:根据建筑的设计方案,计算给排水工程量,包括管道、水泵、水箱等设备的用量。
4. 建筑电气工程量计算:根据建筑的电气布置图,计算电气工程量,包括电线、开关、插座等。
5. 建筑设备安装工程量计算:计算建筑设备的安装工程量,包括空调、通风设备、消防设备等。
6. 建筑施工人工工程量计算:根据建筑的工程量清单和施工进度,计算施工过程中所需的人工工程量。
7. 建筑机械设备工程量计算:根据建筑的施工进度和需要使用的机械设备,计算机械设备的工程量,包括起重机械、挖掘机等。
以上是建筑工程量计算的一般顺序,具体的计算过程和方法需要根据具体项目和设计方案进行调整和细化。
(整理)工程量计算的一般步骤

工程量计算的一般步骤工程量计算的一般步骤1、计算工程量的一般步骤(1)根据工程内容和预算定额项目,列出计算工程量分部分项工程名称;(2)根据一定的计算顺序和计算规则,列出计算式;(3)根据施工图纸上的设计尺寸及有关数据,代入计算式进行数值计算;(4)对计算结果的计量单位进行调整,使之与定额中相应分部分项工程的计量单位保持一致。
2、工程量计算的顺序为了避免漏算或重复计算,计算工程量时应按照一定的顺序进行。
(1)单位工程计算顺序•按施工的先后顺序计算•按定额项目的顺序计算(2)分项工程计算顺序•按顺时针方向计算(例如计算外墙、地面、天棚等都可以采用此法)•按“先横后竖、先上后下、先左后右”的顺序计算(例如内墙、内墙基础、间隔墙等各段都互相交错)•按构件编号顺序计算(例如钢筋混凝土构件、门、窗、屋架)•按轴线编号顺序计算工程量计算的一般方法工程量计算的一般方法为了防止漏项、减少重复计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。
下面分别介绍土建工程中工程量计算通常采用的几种顺序。
1.按施工顺序计算按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。
2.按定额顺序计算按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。
凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。
例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度×高度 -门窗洞口面积)×墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程预算手算的顺序
•
一、三线一面:
一、外墙中心线:其作用可以计算:
1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度
2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度
外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面
3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度
外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面
4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)
二、外墙外边线:其作用可以计算:
1、外墙装修工程量:=(外墙长*外墙高)—门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要
量加上洞口的侧壁面积,其它的外装修不需考虑)
2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)
3、散水面积=(外墙外边线+4*散水宽)*散水宽
4、散水、台阶、坡道全部按投影面积计算
三、内墙的净长线:其作用可以计算:
1、内墙的体积=内墙净长线*内墙的断面积—门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的
厚度)
2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积
(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)
内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线内墙圈梁的高度*2面+内墙净长线*梁的宽度)
为什么砖混结构与框架结构的梁模板计算不一样呢???
因为:砖混结构是先砌墙后浇筑柱、梁、板
框架结构是先浇柱、梁、板等后砌墙
3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的
厚度)
四、建筑面积=首层的面积+二—--—---—-顶层的面积+机房层面积
(其中:机房层计算建筑面积但不计算层数)
首层建筑面积=平整场地=基础钎探
平整场地:是为了考虑工程在测量放线时方便才给考虑的
基础钎探:目的是为了检查基底的土质是否均匀密实。
建筑面积的计算=房屋外围的面积(如外墙有保温应计算至外保温的外边线)
五、室内一层地面装修时的素土垫层=地面的净面积*素土垫层的厚度(素土垫层的厚度=室内的高差—-—-地面的垫层及面层的厚度)
六、混凝土独立基础的垫层计算:
1、混凝土垫层体积=垫层底面积*垫层的厚度
混凝土垫层模板面积=(垫层的长+垫层的宽)*2*垫层的厚度
2、独立基础的体积=独基各个台阶的体积之和
独立基础模板面积=各个台阶的独基周长*高度
七、混凝土基础梁的计算:
1、混凝土基础梁的体积=基础梁的断面积*基础梁的长度(外墙按中心线长度计算,内墙按净长线计算)
2、混凝土基础梁模板面积=基础梁的高度*2*基础的长度(外墙按中心线长度计算,内墙按净长线计算)基础梁下一般设防冻胀砂垫层.
八、大开挖土方的计算:
方形基坑开挖公式有两个:
V=(a+2c+kh)(b+2c+kh)h+1/3k2h3
式中:a 、b 指基础外边线的长度和宽度
c 指工作面的宽度k指放坡系数(c和k 查定额书的P6和P7)h指挖土的深度(挖土深度从设计室外地坪标高至基底的高度计算)
V=(S上+ S下+4 S中)/* H/6 H指从室外地坪至基底的深度
式中:S上指基坑上口面积,S下指基坑下底面积,S中指基坑中截面面积
圆形基础V=1/3Дh(R12+R22+R1*R2)
式中:R1指坑底半径,R2指坑上口半径
九、土方回填的计算
回填土的体积V 填方= V挖方—-室外地坪下基础的体积量(注:如为高层建筑回填土方量体积V 填方= V挖方--室外地坪下基础的体积量-——地下室的体积)
十、屋面工程:一般屋面工程计算找平层(M2)、找坡层(M3)、保温层M3、防水层(M2)、瓦屋面(M2)、排气孔(个)
在计算屋面防水时一定要记得有女儿墙时有泛水(指防水卷材上翻边高度不小于250MM)
防水面积=屋面平面积+屋面翻边面积(如为有挑檐时面积=屋顶建筑面积+挑檐面积)
挑檐面积=(L外+4*檐宽)*檐宽
找坡层体积=屋面面积*找坡的平均厚度
找坡的平均厚度=1/2坡宽*坡度系数+最薄处的厚度
排水气一般按间距6米设一个,如为对称设就是两个。
十一、屋面排水
雨水斗、雨水口按个计算,雨水管按长度计算(以檐口至设计室外散水上表面垂直距离计算)一般一根雨水管有一个雨水斗和雨水口。
十二、变形缝的计算(一般变形缝分平面和立面,平面变形缝的计算为建筑物宽度、立面变形缝的计算为建筑的高度*2面)
十三、装饰工程量计算
1、室外装修:外墙装修计算抹灰按外墙的面积—门窗洞口面积
但应注意(外墙保温、外墙贴砖、外墙做干挂时应计算门窗洞口侧壁的面积其它的抹灰、涂料不计算门窗洞口侧壁的面积)
2、室内装修地面的计算:计算地面的净面积(按地面的做法一一计算工程量一般地面的垫层按体积计算=地面的面积*垫层的厚度,地面的面层及一层地面应计算素土夯实全部为地面的净面积)。
卫生间地面应注意防水层面积的计算=地面的净面积+防水的翻边面积(一般翻边高度见图纸说明如未说明一般为150+120=270其中150指翻边距地面的高度,120指防水应做到砼楼板上所经应考虑120MM高)
3、室内装修天棚、吊顶的计算:计算天棚的净面积(一般天棚的净面积=地面的净面积)如天棚为吊顶时应计算龙骨的费用和饰面板的费用。
4、室内装修墙面的计算:计算墙面的面积(一般墙面的做法为墙面抹灰和刮腻子两项)
十五、脚手架的计算
如民用建筑全部施工完毕,应套用综合脚手架=建筑物的建筑面积
如有特殊情况应计算外墙脚手架==建筑物的外边线长*檐高(指从设计室外地坪至建筑物檐口滴水处的高度,突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内)
十四、垂运费及其它措施费
1、建筑物檐高在3。
6米以上可计算垂运费,工程应计算建筑垂运费及装饰垂运费,建筑垂运费按建筑面
积计取,装饰垂运费按装饰的工日计取。
2、建筑物超高费,区分建筑物不同檐高按建筑物20米以上建筑面积计算。
3、大型机械进出场费及安拆费(一般建筑基础工程应计取大型机械进出场费一个台班,台施工中用到了塔
吊、施工电梯、打桩机、压路机等应计算安拆费、设备基础费等及进出场费,根据实际情况确定。
)
4、二次搬运及完工清理费按建筑面积计取
5、通用措施项目费按工程划分的类别进行计取
十五、工程取费依据
09定额各种工程(土建、装饰、安装等)管理费、利润取费按(人工费+机械费)*费率
04定额土建工程管理费、利润取费按(工程直接费)*费率
04定额装饰工程管理费、利润取费按(人工费+机械费)*费率
十六、钢结构工程
钢结构工程按重量T计算。
所有的钢板重量==钢板的体积*铁的密度
其它型钢的重量=型钢的长度*型钢的理论重量(理论重量查五金手册可以查得)
十七、高层建筑
1、计算筏板和地下室剪力墙的止水带按长度计取
2、高层地下剪力墙应计算止水螺栓的数量(一般按施工现场的施工方案上所写的计算)
3、高层或框架结构应计算构造柱、圈梁、过梁等的植筋数量(按图纸上的钢筋数量数)
十八、楼梯工程量的计算
楼梯的混凝土和模板全部按楼梯的投影面积计算
十九、工程计价的方法有工料单价法工清单计价法(两种计价的方法在套价时不一样应加强练习)
二十、筏板、楼板中的马凳(属于措施钢筋)
此钢筋应按施工组织设计或施工方案中所述的进行计算
二十二、各构件中的钢筋应按所附的钢筋计算手册进行计算
土建工程套价时应注意的项目:
基础工程:一般应套平整场地、基础钎探、土方开挖(人工10%,机械90%但应注意人工应基价*2)、土方回填、(如为高层建筑土方回填时有一部分为灰土)有时应考虑土方外运、基础混凝土体积、基础模板面积、
主体工程:一般应套柱、梁、板、悬挑板、剪力墙的混凝土体积、模板面积,填充墙或砌体墙的体积,楼梯混凝土面积、楼梯模板面积、钢筋工程、钢筋接头(分焊接和机械接头根据图纸及实际施工情况确定)、
装饰工程:一般应套地面、顶棚、吊顶、装饰室内墙面、门窗安装及外墙装饰的做法
节能工程:外墙的保温按面积计算(定额中考虑的保温层厚度按50MM,如图纸中其它的厚度应进行换算)屋面工程:一般应套屋面找平层(有的工程找平层中有钢筋网片应单独按重量计取),找坡层、保温层、防水层、瓦屋面、排气孔、雨水管、雨水口、雨水管等,如有上人孔应记得套上。
零星工程:栏板、女儿墙(一般厚度≤100MM按栏板考虑、厚度≥100MM按女儿墙考虑)散水、坡道、台阶、楼梯栏杆、护窗栏杆、空调栏杆、变形缝(平面、立面)、风道、烟道、屋面上的铸铁风帽。
(卫生间墙下的止水带按混凝土圈梁、圈梁模板计算)
措施项目:一般应套大型机械进出场费、建筑工程垂直运输费、装饰工程垂直运输费、综合脚架费用、机械设备的安拆费、机械设备基础等
零星项目:二次搬运及完工清理费(按建筑面积计算)、如为商品混凝土应套泵送混凝土的费用。
注意:1、如有地下工程应注意区分防水(抗渗)混凝土和普通混凝土
2、如层高超过3。
6米装修时应考虑计算满堂脚手架=房间的净面积
3、素土垫层(工程量=地面的净面积*回填土的厚度)回填土的厚度为室内外高差-一层地面垫层的厚度
4、所有的空调板、阳台板等按悬挑板考虑
5、广联达软件中的楼梯钢筋及一些零星钢筋在单构件中进行计算。
6、如为高层建筑集水坑部位的挖土方全部按人工挖考虑
7、在套地砖或墙砖定额时应注意区分砖定额中综合了水泥砂浆结合层及30MM厚的水泥砂浆
8、有关脚手架的说明请细看一下建筑定额95页说明。
