老围墙修缮改造工程方案一、项目背景及意义老围墙是指建筑或园林中用来围绕、隔离以及装饰的围墙。

在我国的古建筑园林中,老围墙承载了历史的沉淀和文化的积淀,具有非常重要的历史文化价值。

然而,由于时间的长河和自然的侵蚀,许多老围墙出现了不同程度的损坏和老化。

因此,对老围墙进行修缮改造,不仅可以保护历史文化遗产,更可以延续古建筑园林的传统,提升景区的文化内涵,提供更好的游览体验。

二、项目基本情况1. 修缮对象:本项目将以某古镇的围墙为修缮改造对象。

该围墙建于明清时期,具有悠久的历史和独特的文化价值。

2. 修缮范围:主要包括围墙表面的砖石修复、根基加固、局部建筑结构的重建等。

3. 修缮工期:预计修缮工程将持续60天,以保证修缮质量并尽量减少对景区游客的影响。

三、问题分析1. 围墙表面的砖石出现老化脱落,需要进行修复。

2. 围墙根基存在不同程度的松动和倾斜,需要进行加固。

3. 围墙局部建筑结构损坏严重,需要进行拆除重建。

四、修缮方案1. 围墙表面的砖石修复对于围墙表面出现的砖石老化脱落,首先需要进行清理,将老化脱落的砖石从围墙上拆除下来。

然后,重新选用与原砖石相似的优质砖石进行修补,保证修复后的围墙整体外观与原样保持一致。

修缮施工中需确保砖石表面的平整度和固定牢固,以防止未来发生脱落的情况。

2. 围墙根基加固对于围墙根基存在的松动和倾斜问题,需要进行根基加固工程。

首先,需要对围墙的根基进行全面的勘测和评估,确定具体加固方案。

然后,选用优质的建筑材料,进行围墙根基的加固工程。

加固方式可采用混凝土浇筑或者钢筋加固,以加强围墙的整体稳定性和耐久性。

3. 围墙局部建筑结构的重建对于围墙局部建筑结构损坏严重的情况,需要进行拆除重建。

在拆除前,需要对损坏的建筑结构进行评估,确定拆除范围和方式。

随后,选用优质的建筑材料和经验丰富的施工队伍,进行局部建筑结构的重建工程。

在重建过程中,需要遵循古建筑的传统风格和工艺,保证修缮后的围墙与原围墙保持一致。

水利局围墙砌体造价预算

水利局围墙砌体造价预算

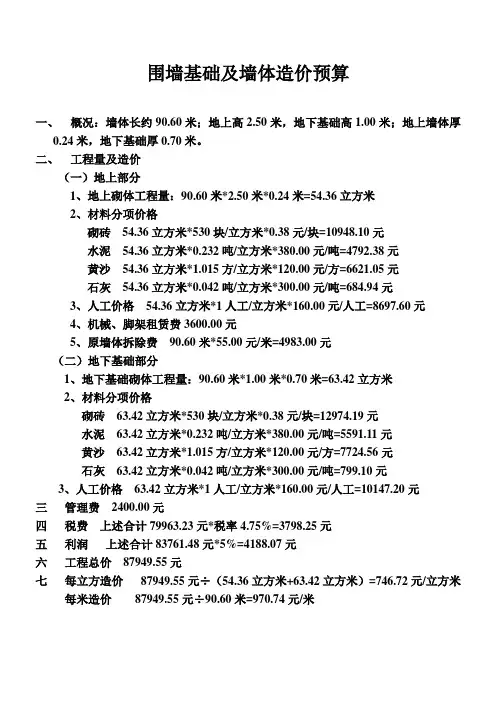

围墙基础及墙体造价预算一、概况:墙体长约90.60米;地上高2.50米,地下基础高1.00米;地上墙体厚0.24米,地下基础厚0.70米。

二、工程量及造价(一)地上部分1、地上砌体工程量:90.60米*2.50米*0.24米=54.36立方米2、材料分项价格砌砖54.36立方米*530块/立方米*0.38元/块=10948.10元水泥54.36立方米*0.232吨/立方米*380.00元/吨=4792.38元黄沙54.36立方米*1.015方/立方米*120.00元/方=6621.05元石灰54.36立方米*0.042吨/立方米*300.00元/吨=684.94元3、人工价格54.36立方米*1人工/立方米*160.00元/人工=8697.60元4、机械、脚架租赁费3600.00元5、原墙体拆除费90.60米*55.00元/米=4983.00元(二)地下基础部分1、地下基础砌体工程量:90.60米*1.00米*0.70米=63.42立方米2、材料分项价格砌砖63.42立方米*530块/立方米*0.38元/块=12974.19元水泥63.42立方米*0.232吨/立方米*380.00元/吨=5591.11元黄沙63.42立方米*1.015方/立方米*120.00元/方=7724.56元石灰63.42立方米*0.042吨/立方米*300.00元/吨=799.10元3、人工价格63.42立方米*1人工/立方米*160.00元/人工=10147.20元三管理费2400.00元四税费上述合计79963.23元*税率4.75%=3798.25元五利润上述合计83761.48元*5%=4188.07元六工程总价87949.55元七每立方造价87949.55元÷(54.36立方米+63.42立方米)=746.72元/立方米每米造价87949.55元÷90.60米=970.74元/米。

围墙改造工程施工方案(3篇)

围墙改造工程施工方案(3篇)

第1篇一、项目背景随着城市建设的不断发展,原有的围墙已无法满足现代城市景观和安全需求。

为了提升城市形象,提高围墙的实用性和美观性,特制定本围墙改造工程施工方案。

二、工程概况1. 工程名称:XX围墙改造工程2. 工程地点:XX市XX街道3. 工程规模:围墙总长度为XX米,总面积为XX平方米4. 工程内容:围墙拆除、基础处理、墙体新建、墙面装饰、配套设施安装等5. 工程工期:XX天6. 工程预算:XX万元三、施工准备1. 施工图纸:根据设计单位提供的施工图纸,明确工程量、材料规格、施工工艺等。

2. 材料设备:提前采购墙体材料、装饰材料、施工工具等,确保材料质量合格,满足施工需求。

3. 人员组织:成立项目组,明确各岗位职责,确保施工顺利进行。

4. 施工现场:平整场地,设置临时设施,确保施工安全。

四、施工工艺1. 拆除原有围墙:采用人工拆除的方式,确保拆除过程中不损坏周边设施。

2. 基础处理:对原有基础进行清理,检查基础承载力,必要时进行加固处理。

3. 新建墙体:采用砖砌墙体,按照设计要求进行砌筑,确保墙体垂直、平整。

4. 墙面装饰:根据设计要求,选择合适的装饰材料,如涂料、瓷砖等,进行墙面装饰。

5. 配套设施安装:安装围墙门、照明设施、监控设备等,确保围墙功能完善。

五、施工进度计划1. 第一阶段(拆除及基础处理):拆除原有围墙,处理基础,预计耗时XX天。

2. 第二阶段(新建墙体):新建墙体,预计耗时XX天。

3. 第三阶段(墙面装饰及配套设施安装):墙面装饰及配套设施安装,预计耗时XX天。

六、质量保证措施1. 严格按照施工图纸和规范要求进行施工,确保工程质量。

2. 加强材料采购、检验、验收等环节的管理,确保材料质量合格。

3. 加强施工过程的质量控制,对施工过程中的质量问题及时整改。

4. 完成施工后,进行自检、互检、专检,确保工程质量达到验收标准。

七、安全措施1. 施工现场设置安全警示标志,确保施工安全。

围挡拆除新建围墙施工方案(3篇)

围挡拆除新建围墙施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,城市基础设施建设日益完善,各类工程项目层出不穷。

围挡作为施工现场的必要设施,对保障施工现场的安全、卫生、环境等方面起到了重要作用。

然而,随着工程项目的推进,围挡拆除和新建围墙成为施工过程中的重要环节。

为提高施工效率,确保施工质量,特制定本施工方案。

二、施工范围及内容1. 施工范围:本施工方案适用于施工现场围挡拆除和新建围墙的施工。

2. 施工内容:(1)围挡拆除:包括拆除原有围挡、清理现场、检查基础等;(2)新建围墙:包括围墙基础施工、围墙主体结构施工、围墙面层施工、围墙配件安装等;(3)围墙周边环境整治:包括清理现场、绿化、硬化等。

三、施工准备1. 技术准备:(1)组织施工人员学习施工图纸,了解工程特点、施工工艺、质量要求等;(2)对施工人员进行安全技术交底,确保施工人员掌握安全操作规程;(3)对施工设备进行检查、维护,确保设备正常运行。

2. 材料准备:(1)围墙材料:砖、水泥、钢筋、砂石等;(2)围墙配件:门、窗、栏杆、装饰等;(3)其他材料:模板、支撑、脚手架等。

3. 施工队伍准备:(1)成立施工项目组,明确各岗位人员职责;(2)组织施工人员培训,提高施工队伍的整体素质;(3)安排施工人员轮换,确保施工进度。

四、施工工艺及流程1. 围挡拆除工艺:(1)拆除原有围挡:使用切割机、电钻等工具,将围挡切割成小块,方便清理;(2)清理现场:将拆除的围挡碎片、垃圾等清理干净,确保现场整洁;(3)检查基础:检查围挡基础是否存在松动、损坏等情况,如有问题,及时进行加固或更换。

2. 新建围墙施工工艺:(1)围墙基础施工:根据设计要求,开挖基础槽,铺设垫层,浇筑混凝土基础;(2)围墙主体结构施工:根据设计要求,绑扎钢筋,支设模板,浇筑混凝土墙体;(3)围墙面层施工:根据设计要求,铺设砖、石等面层材料;(4)围墙配件安装:安装门、窗、栏杆、装饰等配件。

3. 施工流程:(1)围挡拆除:先拆除施工现场围挡,清理现场;(2)新建围墙施工:按照施工工艺进行围墙基础、主体结构、面层施工;(3)围墙配件安装:安装门、窗、栏杆、装饰等配件;(4)围墙周边环境整治:清理现场、绿化、硬化等。

(001)拆除围墙工程变更申请审批表一、二、三、四

(001)拆除围墙工程变更申请审批表一、二、三、四

工程数量计算及费用估算表(表一)工程名称:南城区三元里金融街道路改造工程编号:(2013 )年第(01 )号工程部位:A+070~A+120段具体位置见简图及影像工程量计算式:1、A+070~A+120段砖砌围墙拆除:2.6m*0.24m*50m=31.2 m3围墙放大脚砌筑砖基础:0.6m*0.3m*50m+0.4m*0.2m*50m=13 m3外运砖渣:31.2 m3+13 m3=44.2 m3工程费用计算式:1. A+070~A+120段拆除砖砌围墙工程费用:31.2m3*168.66*(1-6.78%)=4905.42 元外运砖渣15km2. 拆除围墙放大脚砌筑砖基础工程费用:13 m3*168.66*(1-6.78%)=2043.92元外运砖渣15km 变更工程费用(分部分项工程费):4905.42+2043.92=6949.34元变更工程费用(含税工程总造价):分部分项工程费+措施项目费+其他项目费+规费+税金=6949.34+201.53+83.39+7.23+251.79=7493.28 元变更工程费用(含税不含单列费工程造价):分部分项工程费+措施项目费+其他项目费+规费+税金-安全防护、文明施工费=6949.34+201.53+83.39+7.23+251.79-201.53=7291.75 元计算人:年月日复核人:年月日承包单位(签章):注:本表一式四份,作为承包单位在施工中出现变更情况时,作为向监理单位提出工程变更申请时须提供的变更后的工程数量和费用估算。

本表只作为承包单位向监理单位提出变更的理由及算或支付工程款的依据。

工程变更现场会议纪要(表二)备注:本纪要一式四份,只作为变更方案报批的依据,不能作为准予施工的依据,待变更审批后方可施工。

会议记录单位为监理公司。

建设单位:东莞市南城区公用事业服务中心)年第()号承包单位:广东华川建设工程有限公司编号:(2、施工单位需要提供有相应资质人员编制的预算编制报告及计算依据,盖单位公章。

《上海市房屋修缮工程预算定额(2000)》问题解答

《上海市房屋修缮工程预算定额(2000)》问题解答

《上海市房屋修缮工程预算定额(2000)》问题解答1、在新砌砖墙项目中,墙体预留门窗洞,是否可套用新开门窗樘定额子目?答:不能套用新开门窗樘定额子目。

因为新开门窗樘子目指在原有砖墙上开凿门窗洞,而新砌砖墙中,墙体应预留门窗洞。

2、修补(斩粉)大面积墙面或平顶粉刷,应如何套用定额子目?答:粉刷分部工程中修补(斩粉)墙面粉刷定额子目,适用墙面或平顶粉刷局部修补(斩粉),又称小面积修补。

如果整垛墙面或平顶全部铲除原有粉刷,然后新做粉刷层,则应执行铲除墙面或平顶粉刷层定额子目,然后执行新做粉刷层定额子目。

3、在整体面层抹灰工程中,遇弧形或圆柱粉刷定额子目如何换算?答:如遇弧形或圆柱粉刷,应根椐粉刷材料种类套用相应定额子目,同时人工消耗量乘以1.6系数,材料消耗量不变。

4、在粉刷工程分部中,何谓门窗头线粉刷?答:门窗头线粉刷是指在门窗洞口处,用粉刷单独粉出门窗套,其门窗洞侧面粉刷与墙面粉刷不是同种材质,且此门窗套凸出墙面。

一般此门窗头线粉刷有多种造型。

(示图)无窗头线有窗头线窗洞口粉刷示意图5、架空地搁栅项目如何区分内施和外施?答:所谓内施是指施工人员在地垄内架设地搁栅;外施是指在尚未铺钉地板或原有地板已全部拆除情况下,再架设地板搁栅。

6、何为灯槽、灯带、灯孔、高低平顶旁板?答:灯槽指平顶内安装暗藏式统长灯管的凹槽、灯带指平顶内装置嵌入式统长灯管的方槽、灯孔指平顶内安装嵌入式格栅灯或筒灯等的洞口、高低平顶旁板指两不同平面平顶相交处采用细木工板材料连接挂板。

详细见附图:灯槽灯带灯孔高低平顶旁板7、在地砖地坪工程中,如遇到基层浇捣细石混凝土找平层,应如何换算定额子目?答:地砖地坪工程中遇到用细石混凝土找平层上贴地砖,则不存在水泥砂浆找平层,故在套用地砖定额子目时,应扣除1:3水泥砂浆的材料含量,同时扣除人工0.064工日/m2。

8、如何理解窨井加高超高按实换算概念?答:窨井加高是指室外路面地坪标高调整后,对原窨井进行加高的处理。

围墙拆除重建施工方案

围墙拆除重建施工方案

围墙拆除重建施工方案1. 引言围墙作为一个重要的园区或者建筑物的界定性结构,不仅体现了建筑物的安全性和隐私性,还承载着一定的美学价值。

然而,随着时代的发展和建筑物的老化,一些围墙需要进行拆除重建工作。

本文将介绍围墙拆除重建的施工方案,包括拆除准备、施工流程、材料选择等内容。

2. 拆除准备在进行围墙拆除重建之前,需要进行充分的准备工作以确保施工的顺利进行。

主要包括以下几个方面:2.1 施工许可在进行围墙拆除重建施工之前,需要向相关部门申请施工许可。

提交申请时需要提供详细的施工方案、工程预算和相关证明文件。

只有获得施工许可后,才能进行后续的施工工作。

2.2 周边环境评估在拆除围墙之前,需要评估周边的环境情况,特别是附近的建筑物、管线等,以避免施工过程中对周边环境造成不必要的破坏。

评估的结果将决定拆除方式和施工流程的选择。

2.3 施工团队组建为了保证施工质量和进度,需要组建专业的施工团队。

团队中应包括项目经理、项目工程师、安全监督员、技术工人等。

他们将负责施工方案的执行以及现场管理。

3. 施工流程围墙拆除重建的施工流程可分为以下几个阶段:3.1 拆除前准备在正式拆除围墙之前,需要进行相关的准备工作。

包括清理施工现场、拆除围墙附属构件(如门、锁等)以及做好安全防护等。

3.2 围墙拆除围墙可以通过人工拆除或者机械拆除的方式进行。

选择拆除方式需要综合考虑围墙的材质、高度、长度等因素。

在拆除过程中,需要注意保护周边环境,避免对附近建筑物或者地下管线造成破坏。

3.3 土方开挖拆除围墙后,需要进行土方开挖工作。

根据设计要求,挖掘出适当的基坑,并确保基坑的平整和稳定。

同时,应进行必要的土方处理,如填埋掉垃圾或者进行垫层处理等。

3.4 基础施工基础施工包括基础的清理、混凝土浇筑以及基础的固结和固化等。

确保基础施工的质量,是保证围墙重建稳定性和安全性的关键。

3.5 围墙重建围墙的重建需要根据设计要求和材料选择进行。

可以选择砖石、钢筋混凝土等不同材质,根据实际情况选择最合适的材料。

上海市建筑物构筑物拆除工程预算定额

上海市建筑物构筑物拆除工程预算定额

上海市建筑物构筑物拆除工程预算定额(征求意见稿)二O一八年五月上海市建筑物构筑物拆除工程预算定额总说明一、《上海市建筑物构筑物拆除工程预算定额》是结合目前上海市实际情况、以及拆除行业“新工艺、新技术、新设备”应用发展。

以《上海市建(构)筑物拆除工程预算指导价》、《上海市建(构)筑物拆除工程预算补充指导价》为基础,而编制的量价分离的定额。

二、本定额是统一上海市建筑物构筑物拆除工程预算项目划分、计量单位和工程量计算的依据;是完成分项工程的人工、材料、机械台班消耗量的标准;是编制工程概算、施工图预算、最高投标限价依据,是进行投标报价、办理竣工结算的参考依据。

三、本定额适用于建构筑物整体及其附属构件的破坏性拆除。

四、本定额共分六章第一章分部分项拆除第二章人工整体拆除第三章机械整体拆除第四章爆破拆除第五章其他项目第六章废弃物分拣五、本定额是按上海市的正常施工条件、施工企业平均技术水平、对应的施工工艺、机械设备应用、合理施工工期、劳动力应用组织等为基础编制的,不包含房屋征收时间消耗或不具备拆除条件的空房、场地看管,定额体现上海市的社会平均消耗水平。

六、建构筑物拆除应按结构、高度、施工方法套用相应的整体拆除子目,非整幢建筑拆除或需拆除建筑内部分构件,可套用分部分项拆除,若须完好的拆卸建筑构件,应套用其它定额。

七、分部分项及整体拆除中包含拆除、粉碎、翻渣所需的人工、机械、材料,不包括脚手架搭设、垂直运输、场内外短驳、湿水作业、建筑垃圾分拣及其它,应根据实际情况另行套用相应子目。

八、建构筑物房屋拆除至室内地坪以上,室内地坪及以下部分拆除套用其它相应子目。

其它附录中的建筑垃圾含量及建筑垃圾分类不包含室内地坪及以下部分,应另行按实方计算。

九、临时围墙砌筑、临时洞口砖墙封堵为拆除施工期间简单封闭用途,若有其它要求,应套用其它定额。

临时洞口木板封堵包含钉墙筋、钉面板,均为一次性,不作摊销。

14、建筑垃圾取定九、原上海市建(构)筑物拆除工程预算指导价(试行)一九九七年七月和上海市建(构)筑物拆除工程预算补充指导价二00四年十二月同时废止。
