工程造价专业答辩专业题库
工程造价面试题目及答案

工程造价面试题目及答案一、题目描述:工程造价初级面试题目请根据以下题目进行回答:1. 请简要介绍你的工作经验和专业背景。
2. 请解释一下工程造价的定义与职责。
3. 工程造价的计算方法有哪些?请详细说明其中一种方法。
4. 在工程造价实践中,风险评估的作用是什么?你如何进行风险评估?5. 请谈谈你对项目成本控制的理解及你在工程造价实践中的经验。
6. 工程变更对造价的影响是怎样的?请举例说明。
7. 请解释一下招标文件中的“工程量清单”是指什么。
你是如何编制和评估工程量清单的?8. 在工程造价实践中,目标造价和实际造价的差异可能存在的原因有哪些?你如何进行造价控制以达到目标造价?9. 请说明你对“费率”这一概念的理解,并简要介绍常用的工程造价费率计算方法。
10. 在进行工程造价核算时,你如何考虑市场价格波动对造价的影响?二、答案:1. 我持有建筑工程学士学位,并具有三年的工程造价相关工作经验。
在上一家公司,我负责参与多个工程项目的造价评估和控制工作,积累了丰富的实践经验。
2. 工程造价是指在工程建设过程中,根据项目需求进行资金预算和控制的一项重要工作。
主要职责包括进行工程量清单评估、费用预算、成本分析、风险评估、造价控制等。
3. 工程造价的计算方法主要包括单位造价法、工期费率法和综合指标法等。
其中,单位造价法是常用的方法之一。
它通过对工程项目涉及的工程量进行计算,并结合相应的价格指标,计算出单位工程的造价。
4. 在工程造价实践中,风险评估的作用是为了识别可能会对工程造价产生影响的风险因素,并制定相应的应对策略。
我通常使用风险矩阵评估法,评估每个风险事件的概率和影响程度,从而确定其对造价的风险等级。
5. 项目成本控制是确保工程项目在预算范围内完成的关键环节。
我理解项目成本控制包括对项目费用预算的制定、实际支出的记录和分析,以及根据分析结果进行调整和控制的过程。
在实践中,我会建立详细的预算计划,并及时跟踪和记录实际支出,以便及时调整控制措施。
工程造价专业毕业论文答辩试题.doc

工程造价专业毕业论文答辩试题1、建设工程招标投标的主体主要包括哪些?2、建设工程招标人自行办理招标必须具备什么条件?如果不具备以上条件,应如何组织招标?3、按照《招标投标法》的规定,哪三类工程项目必须要进行招标?4、施工招标应具备什么条件?5、有人说邀请招标不具备公开性,请问是否正确?并说明理由6、法定招标方式有几种?是否包括议标?请就法定招标方式在招标时间、招标成本和招标效果上进行比较7、投标报价主要由几部分组成?编制方法有几种?8、国际招标方式通常有哪几种?请列举出至少五种常用的投标技巧?9、什么是建筑尺寸,构造尺寸,实际尺寸?它们有怎样的联系?10、请说出在发布资格预审通告和招标公告后接下来的招标工作程序?11、对投标人在招标文件或现场踏勘中的疑问或不清楚的问题,招标人应采用什么方式予以解答?12、评标中的商务性评审主要指什么?13、综合评标法是常用的比较合理的评标方法,其评审因素一般包括哪几个方面?14、什么是材料暂定价,什么是预留金?15、评标中的技术标的评审内容有哪些?16、试述建设工程投资费用的构成,并简述其计算方法?17、从哪些方面(指标)来进行建设项目财务评价?18、施工企业的主要利润的来源有哪些?是如何计算来的?19、对于一个新建项目来说,其建设期贷款还款有哪些来源?20、施工企业的固定资产中哪些需要进行折旧,一般可采用哪种方法折旧?21、项目设计阶段可采用哪些措施进行工程造价的控制?22、什么是价值工程?简述价值工程的步骤和应用在哪些方面?23、在工程施工阶段,可采用哪些方法或措施降低工程成本?24、什么是施工索赔?索赔步骤一般有哪些?25、对施工企业来说在哪些条件下可以进行索赔,向谁索赔?26、简述施工索赔的分类?27、试述固定资产、流动资产、无形资产、递延资产的概念,并举例说明。
28、试述工程造价控制的三个基本原则,并举例阐述。
29、楼面,地面各由那些几本层组成?各层的作用是什么?30、作为一个即将毕业的工程造价专业的学生,谈谈你对本专业的认识和对就业的打算?31、试举例说明什么是建筑物?什么是构筑物?32、试述圈梁的主要作用是什么?最小截面一般选取多少?33、当钢筋混凝土圈梁被门窗洞口截断时,应采取什么措施加以补救?试绘图表达。
工程造价复习题(职称答辩)

工程造价复习题1、单层建筑物不论其高度如何均按一层计算建筑面积。
其建筑面积按建筑物外墙外墙勒脚以上结构的外围水平面积计算。
2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算。
3、有柱的雨篷、车棚、站台等,按柱外围水平面积计算建筑面积。
4、突出墙外的附墙柱、勒脚、台阶、悬挑雨篷是否计算建筑面积否。
5、层高 2.2 m以内设备管道井、贮藏室不计算建筑面积。
6、土石方工程量计算规则规定:挖土一律以设计室内还是室外地坪标高为准计算。
室外。
7、平整场地工程量按建筑物外墙外边线每边各加 2 m,以平方米计算。
8、计算墙体时,是否扣除门窗洞口、过人洞的体积是。
9、计算墙体时,外墙长度按外墙中心线长度计算,内墙长度按内墙净长线计算。
10、现浇砼模板工程量,除另有规定者外,均应区别模板的不同材质,按砼与模板接触面的面积,以平方米计算。
11、现浇钢筋砼柱、梁、板的支模高度以 3.6 m为准,超过此高度应计算增加支撑工程量。
12、计算现浇钢筋砼墙、板模板时,墙、板上单孔面积在0.3M2以下时,是否扣除洞口面积。
否。
13、砼工程量均按图示尺寸实体体积以立方米计算,是否扣除构件内钢筋、铁件所占的体积。
否。
14、各类门、窗制作、安装工程量均按门、窗洞口面积计算。
15、内墙抹灰面积,应扣除门窗洞口和空圈所占面积,不扣除踢脚板、0.3M2以内孔洞的面积,洞口侧壁和顶面也不增加。
16、墙面贴块料面层均按图示尺寸以实贴面积计算。
17、天棚抹灰时,带梁天棚,梁两侧抹灰面积,是否并入天棚抹灰工程量中计算。
是。
18、有梁板包括主、次梁和板,体积按梁板体积之和计算。
19、构造柱与墙接触面是否计算模板面积。
否。
20、伸入墙内的梁头、板头部份是否计算砼体积。
否。
21、挖沟槽长度,外墙按图示中心线长度计算,内墙按图示图示基础底面之间净长线长度计算。
22、有柱的雨篷按外围水平面积计算建筑面积,独立柱的雨篷,按其顶盖水平投影面积的一半计算建筑面积。
工程造价专业常见的答辩问题50道

1、计算招标控制价时用的综合单价的计算公式是什么?2、计算投标报价时用的综合单价的计算公式是什么?3、综合单价代表的意义是什么?4、招标控制价和投标报价中的综合单价的区别是什么?5、在组价时,常见的换算有哪几种情况?6、换算时具体的操作有哪两种?7、如果在土建算量时,发现某根柱子的工程量是0,那么可能的原因是什么?8、投标报价中,不可竞争费用有哪些?9、利用软件计算工程量时,影响土方回填工程量的因素有哪些?10、假设暂列金额中包含某项费用,但实际施工中并未产生这项费用,那么合同价中的这项费用如何处理?11、举例说明以哪些单位表达的工程量的数值需要保存两位小数?12、举例说明以哪些单位表达的工程量的数值需要保存三位小数?13、举例说明单价措施工程有哪些?14、工程量清单工程编码共五级12位数字,请说明每级数字代表的意义。
15、编制分局部项工程量工程清单时必须载明的五个信息要素是什么?16、总价措施工程清单中需要列出哪些信息要素?17、在利用软件计算工程量时,发现某根梁的工程量明显偏少,那么可能的原因是什么?18、在计算某根梁的钢筋工程量时,看到的标注信息是:那么,该如何理解?19、如果某根梁支座上方标注的钢筋信息是:6Φ25 4/2,那么,该如何理解?20、板内布置的钢筋的有受力筋、负筋和分布筋,解释说明什么是分布筋。
21、某箍筋标注的信息是:φ8@100(4)/150(2) ,那么,该如何理解?22、某根梁的支座处,梁的上部标注的钢筋信息是:2Φ22+〔4Φ12〕,那么,该如何理解?23、梁腰中标注的钢筋信息是:N4Φ18 ,那么,该如何理解?24、某根梁的下部标注的钢筋信息是:6Φ25 〔-2 〕/4 ,该如何理解?25、箍筋和拉筋的区别是什么?26、解释说明什么是工程特征,并说明其重要性。
27、招标控制价和投标报价的区别是什么?28、举例说明,对建设工程进行划分时,有哪些分部工程?29、计量计价时,如何判断工程类别?30、砂浆、混凝土配合比不同时,如何换算?31、挖土方时,基槽、基坑、一般土方开挖的工程划分标准是什么?32、脚手架工程量是如何确定的?在什么情况下需要计算建筑物超高费?33、编制招标控制价时,如何确定总承包效劳费?〔区分不同情况,进行说明〕34、混凝土的标号设计的与定额不同,该如何换算?35、在进行工程量清单编制时,混凝土梁、板、柱的清单工程特征描述一般要从哪些方面进行描述?36、什么情况下必须要采用工程量清单计价?37、清单计价的四统一指的是什么?38、招标控制价与标底的区别是什么?39、计算钢筋应考虑哪些因素?40、工程的檐高是多少?什么情况下需要计取超高降效?41、吊筋一般出现在什么位置?42、举例说明房屋建筑工程中的隐蔽工程有哪些?43、分局部项工程费的构成是什么?44、构造柱一般设置在建筑物的什么位置?45、计日工工程的单价水平一般比工程量清单工程单价的水平高还是低?并说明理由。
工程造价毕业答辩常见问题(含答案)

毕业答辩常见问题【注意,毕业答辩,不同于平时考试做简答题;一般都要求结合自己的毕业设计来回答!】1、一般来说,定额换算的情形有哪几种?答:常见的定额换算的内容有人、材、机市场价格变化换算、工程量换算、系数增减换算、材料品种/规格/数量变化换算、混凝土或砂浆配比换算、机具换算。
【答辩时,最好能结合自己的毕业设计举一两个个例子】2、挖土方时,基槽、基坑、一般土方开挖的项目划分标准?答:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。
【自己的毕业设计是否涉及挖土方,如果有,判断一下,属于哪一种情形?】3、在进行沟槽、基坑土方工程量计算时,如遇不同土壤类别的情形,该如何确定挖土深度?答:挖土应按自然地面测量标高至设计地坪标高的平均厚度确定。
坚向土方、山坡切土开挖深度应按基础垫层底表面标高至交付施工现场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
①槽、基坑中土类别不同时,分别按其放坡起点、放坡系数、依不同土类别厚度加权平均计算。
②计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
【自己的毕业设计是否涉及这个问题,如果有,简要说明一下,是如何确定挖土深度的?】4、通常说的清单工程量计算,这里“工程量”是指什么?答:清单工程量,是以工程实体安装就位的净尺寸来计算的。
【注意与定额工程量的区别】5、简述工程量清单编码的含义。
何谓清单项目特征?描述项目特征意义何在?答:清单项目编码是五级编码设置,用12位阿拉伯数字表示。
第一级表示工程分类码(共两位),如建筑工程,第二级表示专业工程顺序码(共两位),如钢筋混凝土工程,第三级表示分部工程顺序码(共两位),如现浇混凝土板,第四级表示分项工程项目名称顺序码(共三位),如有梁板,第五级表示具体清单项目编码(共三位),由编制人编写。
清单项目特征:指工程所在部位、施工工艺、材料品种、规格型号等特征。

中级答辩实务题参考答案(工程造价)

1.房建工程施工前一般已按幢为单位对建设场地进行原地面标高的测量(并签署联系单),场外工程进场后(如不同施工单位)是否还需进行原始地面标高测量签证,如果要测量采取何种方式较为妥当?参考答案:如房建工程与场外工程为同一施工单位,施工前已按幢作了原始地面标高测量并签字即可。
如场外工程为另一施工单位,应当在其进场时进行测量,其结果作为场外工程结算的依据。
测量方式由房建施工单位、场外施工单位、监理单位及业主共同测量。
如房建工程招标时考虑余土外运,则场内如发现有余土者,即房建单位施工前高程与施工后高程间差额所发生的费用应由房建施工单位负担。
2.请列出常规情况下,普通多层建筑住宅楼照明回路出住户配电箱后的工作内容需要套用的定额?参考答案:普通多层建筑住宅楼,常规情况下,照明回路出住户配电箱后的工作内容需要套用以下定额:①电线保护管安装;②接线盒安装;③开关盒安装;④灯头盒安装;⑤管内穿线;⑥开关安装;⑦灯具安装。
3.房建工程施工中,应设计变更要求对已完成的工程(如砌体工程)进行拆除并按要求重新施工,请问如何较为合理的计取拆除工程量的增加造价?参考答案:这种情况在施工过程中时有发生,按规定,因属于承包范围内变更。
因设计变更(业主原因)对已施工合格的部分分项(如砌体)工程拆除,套用定额签证较为合理。
并按实签证费用,包括拆除费用和砌筑费用。
所谓按实,即须考虑所发生垃圾及材料或人工搬运、等待、施工效率的降低等因素,签证该联系单费用时,可适当考虑市场人工工价等实际情况。
4.在目前情况下,市政道路工程中,若沥青和沥青砼价差采用动态信息价平均值调整,则月份起始时间和最后一个月份的时间如何确定相对合理?参考答案:起始时点以沥青和沥青混凝土实质性开始摊铺的当月,最后一个月以沥青和沥青混凝土实质性摊铺结束的当月。
5.对部分招标清单中列入暂定价,但在施工过程中又无信息价的材料,如何较为合理地去签证和结算该材料价格?参考答案:该暂定价需由业主签证,业主签证此材料价格时应考虑对品牌、材质、品种、规格等进行市场调查。
工程造价毕业设计答辩

工程造价毕业设计辩论篇一:工程造价毕业辩论常见问题(含答案)毕业辩论常见问题【注意,毕业辩论,不同于平时考试做简答题;一般都要求结合自己的毕业设计来答复!】1、一般来说,定额换算的情形有哪几种?答:常见的定额换算的内容有人、材、机市场价格变化换算、工程量换算、系数增减换算、材料品种/规格/数量变化换算、混凝土或砂浆配比换算、机具换算。
【辩论时,最好能结合自己的毕业设计举一两个个例子】2、挖土方时,基槽、基坑、一般土方开挖的工程划分标准?答:底宽≤7m且底长 3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m为基坑;超过上述范围那么为一般土方。
【自己的毕业设计是否涉及挖土方,如果有,判断一下,属于哪一种情形?】3、在进行沟槽、基坑土方工程量计算时,如遇不同土壤类别的情形,该如何确定挖土深度?答:挖土应按自然地面测量标高至设计地坪标高的平均厚度确定。
坚向土方、山坡切土开挖深度应按根底垫层底外表标高至交付施工现场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
①槽、基坑中土类别不同时,分别按其放坡起点、放坡系数、依不同土类别厚度加权平均计算。
②计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作根底垫层时,放坡自垫层上外表开始计算。
【自己的毕业设计是否涉及这个问题,如果有,简要说明一下,是如何确定挖土深度的?】4、通常说的清单工程量计算,这里“工程量〞是指什么?答:清单工程量,是以工程实体安装就位的净尺寸来计算的。
【注意与定额工程量的区别】5、简述工程量清单编码的含义。
何谓清单工程特征?描述工程特征意义何在?答:清单工程编码是五级编码设置,用12位阿拉伯数字表示。
第一级表示工程分类码〔共两位〕,如建筑工程,第二级表示专业工程顺序码〔共两位〕,如钢筋混凝土工程,第三级表示分部工程顺序码〔共两位〕,如现浇混凝土板,第四级表示分项工程工程名称顺序码〔共三位〕,如有梁板,第五级表示具体清单工程编码〔共三位〕,由编制人编写。
工程造价专业常见的答辩问题50道

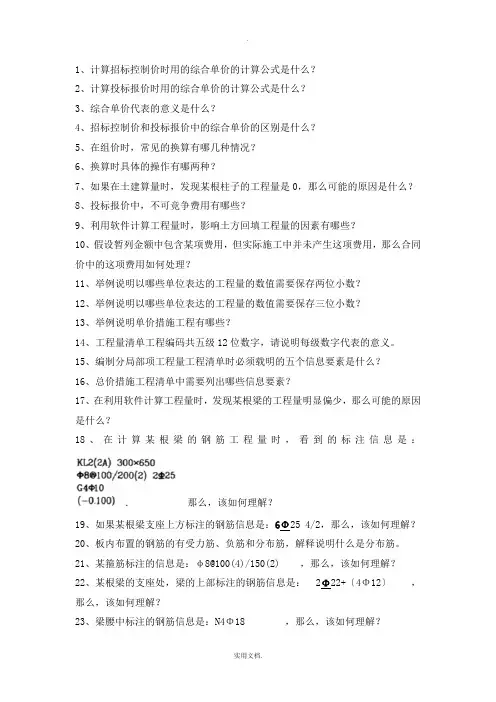

1、计算招标控制价时用的综合单价的计算公式是什么?2、计算投标报价时用的综合单价的计算公式是什么?3、综合单价代表的意义是什么?4、招标控制价和投标报价中的综合单价的区别是什么?5、在组价时,常见的换算有哪几种情况?6、换算时具体的操作有哪两种?7、如果在土建算量时,发现某根柱子的工程量是0,那么可能的原因是什么?8、投标报价中,不可竞争费用有哪些?9、利用软件计算工程量时,影响土方回填工程量的因素有哪些?10、假如暂列金额中包含某项费用,但实际施工中并未产生这项费用,那么合同价中的这项费用如何处理?11、举例说明以哪些单位表达的工程量的数值需要保留两位小数?12、举例说明以哪些单位表达的工程量的数值需要保留三位小数?13、举例说明单价措施项目有哪些?14、工程量清单项目编码共五级12位数字,请说明每级数字代表的意义。
15、编制分部分项工程量项目清单时必须载明的五个信息要素是什么?16、总价措施项目清单中需要列出哪些信息要素?17、在利用软件计算工程量时,发现某根梁的工程量明显偏少,那么可能的原因是什么?18、在计算某根梁的钢筋工程量时,看到的标注信息是:那么,该如何理解?19、如果某根梁支座上方标注的钢筋信息是:6Φ25 4/2,那么,该如何理解?20、板内布置的钢筋的有受力筋、负筋和分布筋,解释说明什么是分布筋。
21、某箍筋标注的信息是:φ8@100(4)/150(2) ,那么,该如何理解?22、某根梁的支座处,梁的上部标注的钢筋信息是:2Φ22+(4Φ12),那么,该如何理解?23、梁腰中标注的钢筋信息是:N4Φ18 ,那么,该如何理解?24、某根梁的下部标注的钢筋信息是:6Φ25 (-2 )/4 ,该如何理解?25、箍筋和拉筋的区别是什么?26、解释说明什么是项目特征,并说明其重要性。
27、招标控制价和投标报价的区别是什么?28、举例说明,对建设项目进行划分时,有哪些分部工程?29、计量计价时,如何判断工程类别?30、砂浆、混凝土配合比不同时,如何换算?31、挖土方时,基槽、基坑、一般土方开挖的项目划分标准是什么?32、脚手架工程量是如何确定的?在什么情况下需要计算建筑物超高费?33、编制招标控制价时,如何确定总承包服务费?(区分不同情况,进行说明)34、混凝土的标号设计的与定额不同,该如何换算?35、在进行工程量清单编制时,混凝土梁、板、柱的清单项目特征描述一般要从哪些方面进行描述?36、什么情况下必须要采用工程量清单计价?37、清单计价的四统一指的是什么?38、招标控制价与标底的区别是什么?39、计算钢筋应考虑哪些因素?40、项目的檐高是多少?什么情况下需要计取超高降效?41、吊筋一般出现在什么位置?42、举例说明房屋建筑工程中的隐蔽工程有哪些?43、分部分项工程费的构成是什么?44、构造柱一般设置在建筑物的什么位置?45、计日工项目的单价水平一般比工程量清单项目单价的水平高还是低?并说明理由。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
专业题库1. 在计算工程造价的时候,措施费项目费用包括哪些内容。
技术措施:施工降排水砼、钢筋砼模板脚手架费用垂直运输大型机械进出场及安、拆。
组织措施:环境保护费文明施工费安全施工费临时设施费夜间施工增加费材料二次搬运费缩短工期增加费已完工程及设备保护费其他施工组织措施费(如浙江二次材料检验费)。
按费率计取2. 计算楼地面时,水泥砂浆楼面层地面和块料面层楼地面面层计算规则有什么区别。
在计算水泥砂浆楼面层时门洞、空圈的开口部分不另外增加。
但块料面层中则增加这部分面积。
3. 结合本工程请说明墙身和基础是怎么划分的。
答:以设计室内地面为界;有地下室的,以地下室室内设计地面为界;以下为基础,以上为墙身。
4. 什么叫做放坡系数?它与哪些因素有关?土壁边坡坡度的基高h与底宽b之比,即m=b/h。
与土壤类别挖土深度有关。
5.人工综合土方定额包括哪些内容?未包括哪些内容?适用范围是哪些?包括:平整场地,地槽、坑挖土、运土,槽、坑底原土打夯,槽、坑及室内回填土夯实,150m 以内弃土运输。
未包括:弃土运距超过150m 湿土排水借土回填。
适用范围:适用于房屋工程的基础土方及附属于建筑物内的设备基础土方,地沟土方及局部满堂基础土方。
不适用于房屋工程大开口挖土的基础土方,单独地下室土方及构筑物土方,这些应套相应的单项定额。
6. 垫层和基础是如何划分的。
块石基础与垫层:砌筑者为基础,铺排者为垫层。
混凝土基础与垫层:厚度15cm以内的为垫层,厚度15cm以上的为基础。
7. 单位打桩量少于定额规定量怎么办?定额要如何换算?即预制方桩的工程量少于200m3,预应力管桩工程量少于1000m,沉管(钻孔)灌注桩工程量少于150m3,人工及机械乘以系数1.25。
8. 试述混凝土标号、砂浆砂浆标号设计与定额不同的价差换算方法?换算后基价=原基价+(设计混凝土(或砂浆)单价-定额混凝土(或砂浆)单价)*定额混凝土(或砂浆)用量9. 单层建筑物高度在什么情况下只计算一半建筑面积?建筑高度小于等于2.2m。
利用坡屋顶空间时,高度(说明什么高度)在什么情况下只计算建筑面积一半?建筑净高在1.2m至2.1m之间。
10. 试述钻孔灌注桩灌注水下混凝土的工程量计算公式。
并说明加灌长度如何确定。
体积=桩长*桩径截面积。
桩长等于设计桩长加加灌长度。
加灌长:25m以内按加0.5m、35m 以内按加0.8m、35m以上按加1.2m。
11. 振动式沉管灌注混凝土桩,安放钢筋笼,定额要换算吗,怎么换算?人工及机械乘以系数1.15。
钢筋笼另列定额子目。
12. 附墙垛的折加长度如何计算?试述计算公式。
折加长度=附墙垛突出部分截面积除以墙厚。
13. 试述带型混凝土基础的工程量计算公式。
基础长度如何确定?断面积乘以长度。
外墙按外墙中心线内墙按基底净长线。
付墙垛突出部分按砖垛折加长度计算入内;柱网结构均按基底净长线。
(若带行基础中有独立基础,那长度要减去独立基础的基础底长)14. 试述现浇混凝土框架梁的工程量计算公式,说明主梁和次梁的区别?它们的长度是如何取定的?体积=梁断截面积*梁长+梁垫体积。
主梁一般都架在柱子上,次梁一般都连在主梁上。
长度按净空长计算(扣梁不扣柱扣次梁不扣主梁;若两条次梁相交,则可以随意扣其中一条便可)。
15. 试述现浇楼梯的工程量规则,说明工程量包括哪些部分。
楼梯井怎么扣除?按水平投影面积计算,工程量包括休息平台、平台梁、楼梯段、楼梯与楼面板连接的梁,无梁连接时,算至最上一级踏步沿加30cm处。
不扣除宽度小于50cm的楼梯井。
16. 阳台栏板、雨篷翻高小于250mm套用什么定额,超过250mm套用什么定额,超过1200mm套用什么定额?雨篷翻檐小于250mm,并入雨篷板计算。
超过250mm,超过部分另计算,套翻檐定额。
超过1200mm,套用墙体相应定额。
17. 踢脚线高度超过30cm,按踢脚线定额套用吗?如果不是应该怎么套用定额?按墙、柱面工程相应定额执行。
18.定额条款“螺旋形楼梯的装饰,按相应定额子目,人工与机械乘以系数1.1,块料面层材料用量乘以系数1.15(应是1.2),其他材料用量乘以系数1.05.”试对此换算方法进行说明。
答:螺旋形楼梯基价+(人工+机械)*0.1+块料面层单价*0.15*消耗量+(基价-主材价* 消耗量)*0.0519.工程量清单的的编码是怎样编的?第一级(第一二位)表示分类码既附录顺序码。
如01表示建筑工程02表示装饰装修03表示安装工程。
第二级表示章顺序码(第三四位)即专业顺序码。
如0101表示土石方工程0102表示砌筑工程。
第三级表示顺序码(第五六位)即分部分项工程顺序码。
第四级表示清单项目码(第七八九位)即分项工程项目名称顺序码。
第五级表示具体清单项目编码(第十十一十二位)即清单项目名称顺序码。
20.混凝土柱的清单描述一般要从哪些方面进行?柱高度截面尺寸砼强度等级砼拌和料要求。
21.混凝土梁的清单描述一般要从哪些方面进行?梁底标高梁断面砼强度等级砼拌和料要求22.混凝土板的清单描述一般要从哪些方面进行?板底标高板厚度砼强度等级砼拌和料要求。
23.桩承台的清单描述一般要从哪些方面进行?垫层材料种类厚度砼垫层强度等级砼拌和料要求承台砼强度等级。
24.板的撑脚钢筋如何计算的?双层双向板才须布置撑脚(规格同主筋)。
布置个数:基础底板:1平方米取1个,长度为板厚*2+1米墙、板:1平方米取4个,长度为墙(板)厚*2+0.1米25.柱的纵向钢筋搭接如何计算?1.2*Lae(Lae根据抗震等级确定)一般情况按每层计算一个搭接。
26.三向钢筋笼表示什么意思?基础的X Y Z 三个方向均布置箍筋。
27.框架柱箍筋的加密范围有什么规定?500mm 1.5*梁截面高度两者取大值。
28.钢材的密度是多少?钢筋每米的理论重量是怎样确定的?钢的密度为:7.85g/cm3 每米理论重量的基本公式为:W(重量,kg )=F(断面积mm2)×L(长度,m)×ρ(密度,g/cm3)×1/1000或0.00617*d229.构造钢筋的配置与梁高有什么关系?一般出现在什么位置?附加箍筋一般是怎样配置的?当梁腹板高度大于等于450mm时须配置纵向构造钢筋。
出现梁截面中部附加箍筋:主次梁相交时在主梁上须布置附加箍筋,正常下布置6个箍筋,间距为8d。
30.梁中的拉筋是指什么?何时需要配拉筋,配置的规则是什么?当梁中布置有构造筋或抗扭筋时,这时为了提高钢筋骨架的整体性而布置起拉结作用的拉结筋。
当梁宽≤350 时,拉筋直径为6mm;梁宽>350 时,拉筋直径为8mm,拉筋间距一般是非加密区箍筋间距的2倍。
31.钢筋标注中前加“N”和前加“G”分别代表什么含义?在计算工程量时有什么区别。
N表示抗扭钢筋:搭接长度去LI或LIE;锚固长及锚固方式同框架梁下部纵筋;G表示构造钢筋:搭接与锚固长度取15d(有时要根据需要自行配置)32.吊筋一般出现在什么位置?附加箍筋一般是怎样配置的?主次梁相交时;布置在主次梁相交部位的主梁两侧,没测布置一根,目的是为了拖住次梁下部纵筋;33.构造柱一般设置在建筑物的什么位置,当遇到窗户时该怎么处理?构造柱通常设置在楼梯间的休息平台处,纵横墙交接处,墙的转角处。
当墙长大于五米时,在墙中间部位要设构造柱;遇到窗户则布置到窗台下处。
34.防水卷材的工程量计算规则是什么?图中注明或不注明卷边高度,对算工程量什么影响?屋面防水卷材按露面实铺面积计算不扣除房上烟囱、风(烟)道、风帽底座、屋面小气窗和斜沟等所占面积。
天狗、挑檐按展开面积计算并入屋面防水工程量。
伸缩缝、女儿墙和天窗处的弯起部分,图中注明卷边高度时,按图示尺寸计算。
如设计无规定时,伸缩缝、女儿墙的弯起部分按250mm计算,天窗的弯起部分按500mm计算,并入屋面防水工程量。
……………………………………………………………………………………………………….35.室内给水管道安装中:镀锌钢管螺纹连接安装中,规格在什么范围内的管子的支架制作安装己经含在管道的安装费用中,在计算支架工程量时,此部分的支架数量不用计算。
公称直径32mm以下。
36.屋面雨水排放的管道采用PVC塑料管排除,管道采用胶粘结安装,此部分雨水管道上所需要的弯头、三通、伸缩节等管件的安装费用与管件的材料费用应怎样计算?管件安装费与管件的材料费已经包括在定额价格里,不需要另外在计算费用。
37.用户给水管道上采用DN25的螺纹水表及一个DN25的螺纹闸阀,问这个DN25的螺纹水表及DN25的螺纹闸阀需要单独计量单独套价吗?为什么?螺纹水表需要单独套价,螺纹闸阀不需要单独套价。
因为螺纹水表安装已经包括一个闸阀。
38.穿过楼板的管道规格是DN50的管,现在要求此管道在过楼板处设一个钢管套管,试问这个钢管套管的价格如何计算?设一个DN80的套管。
按主材每个0.2m,每米理论重量去计算39.某室内排水立管采用PVC塑料管DN100mm,建筑层高h=3.6m,层数n=6层,问此垂直立管上应计取多少个伸缩节?为什么?如何计取费用?7个。
平均3米一个。
只计主材费用,安装费用计在定额内。
40.普通冷水咀洗脸盆安装工程量计算过程中,给水管道与洗脸盆的分界点、排水管道与洗脸盆的分界点分别如何划分?洗脸盆下面的带存水弯的排水栓的安装费用与材料费用应如何计算?给水管与洗脸盆:水平管与支管的交界处。
排水管与洗脸盆:塑料存水弯弯头处。
安装费已经包含在了定额中了,材料费应单独另行计算。
41.给水管室内外怎么划分?室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界42.排水管室内外怎么划分?以出户第一个排水检查井为界(若没有检查井则以外墙皮3m为界)。
43.电气安装工程施工图纸上的照明配电箱尺寸是宽×高=800×500mm,引八到配电箱的配电线显示为BV---3×6,问电线预留的总长度是多少?直径6mm,1.3*3=3.9m 单根预留配电箱半周长计入。
44.建筑层高为3.6m,配电箱尺寸是:宽×高=800×500mm,配电箱安装底边距地高度为1.5m,请问有一根从顶板上引下的DN25的管道,内穿电线BV---4×2.5,问管道与电线的工程数量分别为多少?管DN25=(3.6-0.5-1.5)=1.6m线BV—4*2.5:(1.6+0.8+0.5)*4=11.6m45.一咬口连接的镀锌铁皮通风管道中心线长20m,断面尺寸800×500mm,铁皮厚度δ=1.0mm,铁皮比重7.85Kg/m2,价格8500元/ 吨,问风管的工程量是多少?主材价格应为多少?F=(B+H)*2*L=(0.8+0.5)*2*20=52m2主材=52*7.85=408.2kg0.4082*8500=3469.7元46.综合单价在计算分项直接费时包括那几部分费用?(未确定)人工费材料费机械费企管费利润风险费47.防水套管在那里计算?怎么计算?管道穿楼板、墙板时计算。
