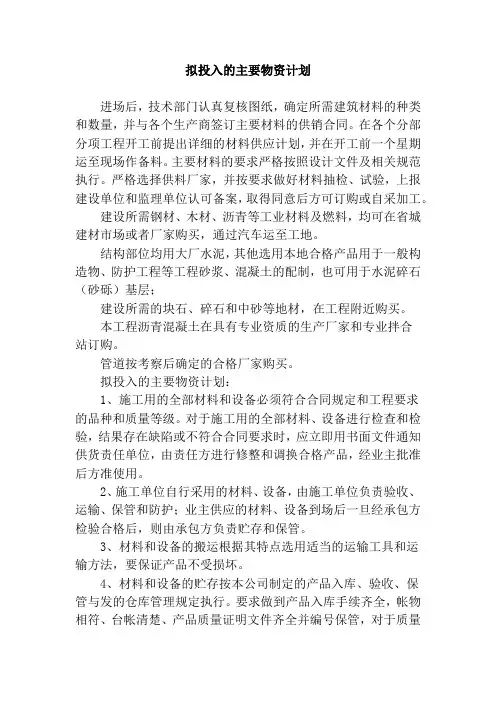

第三章 拟投入的主要物资计划
拟投入的主要物资计划

拟投入的主要物资计划进场后,技术部门认真复核图纸,确定所需建筑材料的种类和数量,并与各个生产商签订主要材料的供销合同。
在各个分部分项工程开工前提出详细的材料供应计划,并在开工前一个星期运至现场作备料。
主要材料的要求严格按照设计文件及相关规范执行。
严格选择供料厂家,并按要求做好材料抽检、试验,上报建设单位和监理单位认可备案,取得同意后方可订购或自采加工。
建设所需钢材、木材、沥青等工业材料及燃料,均可在省城建材市场或者厂家购买,通过汽车运至工地。
结构部位均用大厂水泥,其他选用本地合格产品用于一般构造物、防护工程等工程砂浆、混凝土的配制,也可用于水泥碎石(砂砾)基层;建设所需的块石、碎石和中砂等地材,在工程附近购买。
本工程沥青混凝土在具有专业资质的生产厂家和专业拌合站订购。
管道按考察后确定的合格厂家购买。
拟投入的主要物资计划:1、施工用的全部材料和设备必须符合合同规定和工程要求的品种和质量等级。
对于施工用的全部材料、设备进行检查和检验,结果存在缺陷或不符合合同要求时,应立即用书面文件通知供货责任单位,由责任方进行修整和调换合格产品,经业主批准后方准使用。
2、施工单位自行采用的材料、设备,由施工单位负责验收、运输、保管和防护;业主供应的材料、设备到场后一旦经承包方检验合格后,则由承包方负责贮存和保管。
3、材料和设备的搬运根据其特点选用适当的运输工具和运输方法,要保证产品不受损坏。
4、材料和设备的贮存按本公司制定的产品入库、验收、保管与发的仓库管理规定执行。
要求做到产品入库手续齐全,帐物相符、台帐清楚、产品质量证明文件齐全并编号保管,对于质量证明文件不全或不合格的产品不准入库。
产品入库要摆放整齐、井然有序、明码挂牌;材料和设备入库后要经常进行检查和维护,确保在库产品不损伤、不变形。
材料和设备的发放要做到“四不出库”,即:手续不清、去向不明、白条子及未经验收的产品不出库。
拟投入的主要物资计划

拟投入的主要物资计划一、主要工程材料采购、供应计划级保证措施1、材料设备进场质量控制措施(1)材料准备1)依据总体施工进度计划安排编制材料采购计划,并由材料设备部组织按计划进场。
依据本工程的施工图纸,计算出各主要材料用量及进场时间。
2)材料进场时须经专人验收,对某些特殊部位的材料会同监理、建设单位共同进行严格验收,严格管理制度,对各种材料按规范和规定要求进行检验。
对决定工程质量及使用功能的特殊和重要的材料,在采购前坚持样品送报制度,经业主或监理批准后方可采购。
在结构工程开始施工前,准备体现结构主体施工阶段各主要工序的工艺质量的样板,包括:典型的钢筋绑扎、包括各类连接方式;典型模板,包括支撑和拉结方式;典型的混凝土墙面;典型构件的混凝土浇筑成型后的表面;典型的砌体;机电专业每道工序正式施工前要求的样板。
装修工程开始前,总包单位准备体现各典型房间所包含的各类装修和设备工作工艺质量的样板间和主要装修做法的样板,包括但不限于:机电系统各设备安装、门、窗、主要功能用房等等。
对进入现场的材料要严格按照现场平面图要求的位置堆放并按我公司相关标准程序进行标识和放置铺垫。
采购人员采购材料要坚持选购经环保认证、有环保标识的材料。
(2)样本及其报审在订购物料前,总包单位向业主工程师呈示有关样本并附上该材料说明书、原产地证书、出厂报告、性能介绍、使用说明等相关资料,供其批准。
(3)材料、设备代换除合同文件明确约定需由分包商供应的材料外,合同文件中提及的任何材料、产品或设备的品牌、型号或厂家仅是指它们的材料、性能和工艺的等级和水平,只要相关材料、产品或设备具有同样质量或工艺水平及满足下述任一条件,总包单位可在报经业主工程师认可及不会增加任何费用的前提下予以采用:如果我公司提出使用替代品,至少在被代换品:被用于永久工程前60天(按批准的进度计划)以书面形式通知业主工程师,并随此通知提交下列文件:1)拟被替代的合同中约定的材料和工程设备的名称、数量、规格、型号、品牌、性能、价格及其他任何详细资料。
拟投入的主要物资计划

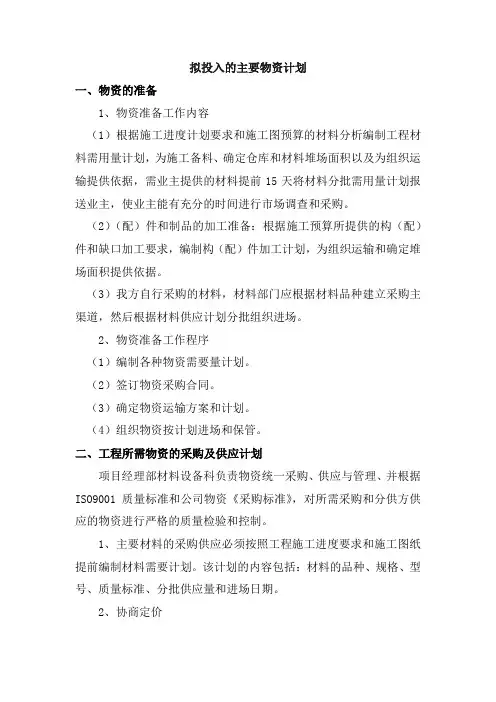

拟投入的主要物资计划一、物资的准备1、物资准备工作内容(1)根据施工进度计划要求和施工图预算的材料分析编制工程材料需用量计划,为施工备料、确定仓库和材料堆场面积以及为组织运输提供依据,需业主提供的材料提前15天将材料分批需用量计划报送业主,使业主能有充分的时间进行市场调查和采购。
(2)(配)件和制品的加工准备:根据施工预算所提供的构(配)件和缺口加工要求,编制构(配)件加工计划,为组织运输和确定堆场面积提供依据。
(3)我方自行采购的材料,材料部门应根据材料品种建立采购主渠道,然后根据材料供应计划分批组织进场。
2、物资准备工作程序(1)编制各种物资需要量计划。
(2)签订物资采购合同。
(3)确定物资运输方案和计划。
(4)组织物资按计划进场和保管。
二、工程所需物资的采购及供应计划项目经理部材料设备科负责物资统一采购、供应与管理、并根据ISO9001质量标准和公司物资《采购标准》,对所需采购和分供方供应的物资进行严格的质量检验和控制。
1、主要材料的采购供应必须按照工程施工进度要求和施工图纸提前编制材料需要计划。
该计划的内容包括:材料的品种、规格、型号、质量标准、分批供应量和进场日期。
2、协商定价主要材料进场前,除业主指定的供应厂家和价格外,我们首先对拟采购其材料供应商的商业信誉、产品质量、供应能力、价格等进行综合评价,然后向业主提出采购意见,经业主同意签认后,方可与选定的材料供应单位订立购货合同或直接购进材料。
主要材料的采购必须从业主已确定的合格供应商处组织进货,不允许任何部门或个人随意订购,以保证购进材料的质量,在主要材料的采购工作中要积极听取、采纳业主的意见。
3、材料的验收(1)材料进场后必须先会同监理组织验收。
首先进行外观检验,需做复试检测的还必须进行复试检测。
检测结果未出来之前,该批材料应悬挂“待验”标识;检验合格后悬挂有材料名称、规格、型号及合格状态的标牌,方准使用。
(2)经验收不合格的材料应立即悬挂“不合格”标牌并及时组织退货,运出场外。
拟投入的主要物资计划

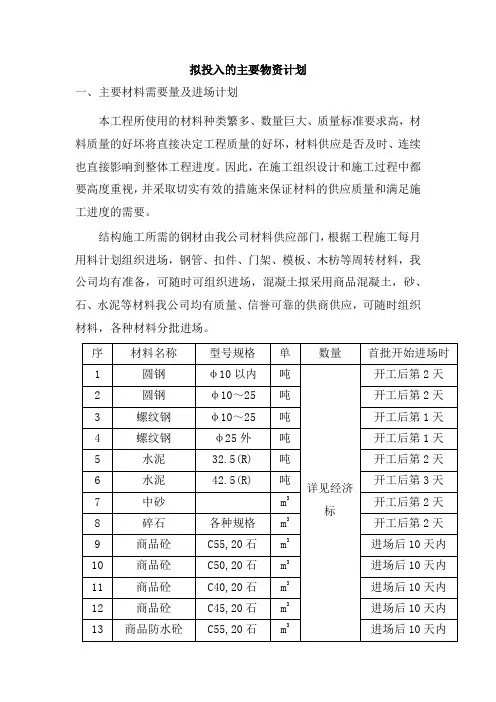

拟投入的主要物资计划一、主要材料需要量及进场计划本工程所使用的材料种类繁多、数量巨大、质量标准要求高,材料质量的好坏将直接决定工程质量的好坏,材料供应是否及时、连续也直接影响到整体工程进度。
因此,在施工组织设计和施工过程中都要高度重视,并采取切实有效的措施来保证材料的供应质量和满足施工进度的需要。
结构施工所需的钢材由我公司材料供应部门,根据工程施工每月用料计划组织进场,钢管、扣件、门架、模板、木枋等周转材料,我公司均有准备,可随时可组织进场,混凝土拟采用商品混凝土,砂、石、水泥等材料我公司均有质量、信誉可靠的供商供应,可随时组织材料,各种材料分批进场。
14 商品砼 C30,40石 m 3 进场后10天内 15 商品防水砼C35,20石 m 3 进场后10天内 16 商品砼 C35,20石 m 3 进场后10天内 17 商品砼 C25,40石 m 3 进场后10天内 18 商品砼 C35,40石 m 3 进场后10天内 19 商品砼 C15,20石 m 3 进场后10天内 20 商品砼 C20,20石 m 3 进场后10天内 21 加气砼砌块 600×180×千开工后第3天 22 标准砖 240×115×千开工后第3天 23 胶合板 (防水1#胶) m 2开工后第2天 24 支顶架 副 开工后第6天 25钢管φ51×3.5m开工后第10天二、材料投入计划保证措施1、为杜绝结构隐患,确保结构安全,给业主一个放心工程,我司将选择优秀的模板体系,保证混凝土外观质量:各分项工程实行层层交底、步步落实、记录完整,做到“凡事有章可寻、凡事有人负责、凡事有人监督,凡事有据可查”,对每一重要分项工程都编制管理流程,以过程质量保证半成品工程。
同时我们将采用“会诊制度”与“奖惩制度”相结合的方式,解决施工中出现的问题。
“会诊制度”流程图进行反思分析原因 奖罚制度有关部门进行会诊 追根找出责任人检查核实 制定整改措施,落实负责人,整改时间进行复查出现问题后2、加强对工程施工全过程的质量监控,尤其是被列入关键工序和特殊过程的工序要从材料采购、进场检验、施工过程检查、重点难点的技术相关、特殊工种持证上岗、所用机械设备的能力鉴定、工序验收等各个环节予以全过程控制,保证工程质量。
拟投入的主要物资计划

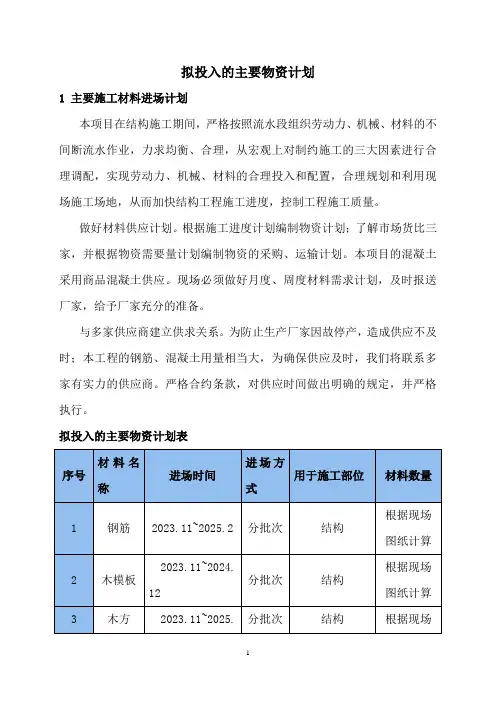

拟投入的主要物资计划1 主要施工材料进场计划本项目在结构施工期间,严格按照流水段组织劳动力、机械、材料的不间断流水作业,力求均衡、合理,从宏观上对制约施工的三大因素进行合理调配,实现劳动力、机械、材料的合理投入和配置,合理规划和利用现场施工场地,从而加快结构工程施工进度,控制工程施工质量。
做好材料供应计划。
根据施工进度计划编制物资计划;了解市场货比三家,并根据物资需要量计划编制物资的采购、运输计划。
本项目的混凝土采用商品混凝土供应。
现场必须做好月度、周度材料需求计划,及时报送厂家,给予厂家充分的准备。
与多家供应商建立供求关系。
为防止生产厂家因故停产,造成供应不及时;本工程的钢筋、混凝土用量相当大,为确保供应及时,我们将联系多家有实力的供应商。
严格合约条款,对供应时间做出明确的规定,并严格执行。
拟投入的主要物资计划表2 主要材料供应的保证措施2.1 模板、脚手架周转材料保证措施1、我司有完善的物资分供商服务网络及拥有大批重合同、守信用、有实力的物资分供商,确保钢结构支撑的进场施工时间;本工程周转材料使用量大,组织时间短,我司将充分利用此资源优势,确保短时间内组织工程所需物资及时进场。
为确保工程进度,我司已于投标阶段便通过施工图,得出工程各单体的非实体材料的日/(月)最大需求量,并与相关厂家进行联系,签订合作意向书,做好了采购准备。
工程中标后,即签订定购合同。
2、基于我司良好的信誉及筹措资金的能力,和对分供方资金管理的能力及分供方对我司的信任,我司对工程的资金将专款专用。
3、项目商务部根据施工进度计划,每月编制物资需用量计划、采购计划及资金计划,经项目经理审批后提交财务部门,财务部门按资金需用计划监督资金的使用情况,确保各周转材料款按时支付,保证各种材料如期进场。
2.2商品混凝土供应保证措施混凝土供应是工程施工顺利进行的基础。
我司将考察调研市及周边的搅拌站,综合考量各个搅拌站的生产能力、原材料和产品的质量和稳定性、泵车数量、运输能力、施工机械工作状态、运输车辆供应等多项指标,项目工期要求严格,垫层随挖随浇,混凝土供应要保证随叫随到,结合运距和运输路线,与当地混凝土达成供应协议。
拟投入的主要物资计划

拟投入的主要物资计划一、周转材料配备1、本工程的建设规模大、工期紧、结构类型复杂,单位时间内所需投入的物质材料种类和数量是巨大的。
为防止工程一旦开工,造成各项工作忙乱的局面,我公司将根据业主提供的施工图和工程量清单,对亟需投入的物质和使用量较大的材料通过考察比较选择信誉良好的合格材料供应商和优选曾长期与我公司合作的材料供应商等方式,与他们签订了本工程材料供应意向书,一旦工程开工,即能确保工程的各种材料物质能更及时的投入到工程中。
2、本工程所用周转材料均由项目经理部和周材租赁站共同组织,对一些须先行定制的周转材料及时进行加工定制,并根据进度计划进行调整、补充,以确保工程顺利施工。
周转材料的配备见下表:周转材料配备表3、材料用量计划每月提前将进场时间上报给业主和监理,并对进场材料负责验收、贮存和保管,配合监理的旁站监督取样工作。
二、材料的检验与试验1、钢筋的检验(1)钢筋进场应具有出厂证明书或试验报告单,并需分批做机械性能试验。
如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析。
严禁不合格钢材用于该工程。
(2)钢筋取样,每批重量不大于60t。
在每批钢筋中的任意两根钢筋上各取一套,每套试样从每根钢筋端部截去50cm,然后再截取试样二根,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验。
试验时,如有一个试验结果不符合规范所规定的数值时,则应另取双倍数量的试样,对不合格的项目作第二次试验,如仍有一根试样不合格,则该批钢筋不予验收,不能用在正式工程上。
2、水泥的检验(1)常用水泥试验的取样应按下述规定进行:1)散装水泥:对同一水泥厂生产的同期出厂的同品种、同标号的水泥,以一次进厂(场)的同一出厂编号的水泥为一批。
但一批的总量不得超过500t,随机从3 个车罐中抽取等量水泥,经混拌均匀后,再从中称取不少于12kg 水泥作为检验试样。
2)袋装水泥:对同一水泥厂生产的同期出厂的同品种、同标号的水泥,以一次进场的同一出厂编号的水泥为一批。
拟投入的主要物资计划

拟投入的主要物资计划
1 根据施工总体进度计划,总包和各分包单位制定物资采购、供应计划及试验计划。
总包协调各分包单位制定物资设备定货的招标工作,明确招标标准,招标程序,统一制作标书为下一步物资采购作好准备。
2 严格执行材料采购程序,对施工中使用的一切材料,按照业主要求向建筑师及业主提供相关材料的材料供应商资质文件、材料的技术数据及样品,经认可后封样,再签订供货合同。
3 材料进场后,严格按照相关规范检查材料的出场合格证、质量检测报告及环保性能检测报告,只有符合上述要求的材料才能进行现场抽样复试,复试合格后才可以使用在本工程中。
4 对于那些技术数据不齐全、复试检测不合格、环保检测不合格的材料严禁在工程中使用。
分包人及业主提供的材料一样严格按照相关规范标准的要求进行。
确保所有使用的材料是质量合格、绿色环保的建材,并且在施工中严格按照材料的使用说明书进行操作,如果出现问题及时与材料供应商联系协调解决或再次进行复试。
5 以材料进场计划为依据,对特殊材料和重要设备,必须存放在施工现场中建好的库房中,材料的入库存放严格按照材料供应商的要求进行。
对于存放在露天地面上的材料,做好施工现场中材料存放场地的平整、夯实、排水和围挡及材料苫盖工作。
6 使用过程管理:施工操作进行前由管理人员和专业工长对作业班组进行技术及安全交底,确保每一位作业人员了解工艺做法及材料的使用、安装要求,并严格执行旁站监督制度及限额领料制度。
7 主要物资使用计划。
拟投入的主要物资计划清单

拟投入的主要物资计划清单一、建筑材料1、钢材预计投入量:X吨规格型号:包括螺纹钢、角钢、槽钢等多种型号,以满足不同的结构需求。
用途:用于构建建筑物的框架、梁柱等结构部分。
2、水泥预计投入量:X吨品种:普通硅酸盐水泥、矿渣硅酸盐水泥等。
用途:用于混凝土浇筑、砌体工程等。
3、木材预计投入量:X立方米种类:包括原木、板材等。
用途:用于模板制作、室内装修等。
4、砖块预计投入量:X块类型:红砖、空心砖等。
用途:用于墙体砌筑。
5、砂石料预计投入量:X立方米规格:根据不同的施工要求,提供不同粒径的砂石。
用途:用于混凝土制备、基础回填等。
二、电气设备与材料1、电线电缆预计投入量:X米型号规格:包括 BV 线、YJV 电缆等,根据不同的功率和用途选择。
用途:用于电力传输和电气设备的连接。
2、配电箱预计投入量:X个规格:根据不同的用电区域和负荷大小,选择合适的配电箱规格。
用途:用于分配和控制电力。
3、灯具预计投入量:X盏类型:包括吊灯、壁灯、吸顶灯、路灯等。
用途:提供室内外照明。
4、开关插座预计投入量:X个规格型号:多种规格型号,以满足不同的用电设备接入需求。
用途:用于控制电器设备的通断电。
三、管道与管件1、给水管预计投入量:X米材质:PPR 管、不锈钢管等。
用途:用于建筑物的供水系统。
2、排水管预计投入量:X米材质:PVC 管、铸铁管等。
用途:用于建筑物的排水系统。
3、管件预计投入量:X个类型:弯头、三通、直接头等。
用途:连接管道,改变管道走向。
四、暖通设备与材料1、空调设备预计投入量:X台类型:壁挂式空调、柜式空调、中央空调等。
用途:调节室内温度和湿度。
2、通风管道预计投入量:X米材质:镀锌钢板、玻璃钢等。
用途:实现室内空气的流通和换气。
3、散热器预计投入量:X组类型:钢制散热器、铜铝复合散热器等。
用途:冬季供暖。
五、装饰材料1、涂料种类:内墙涂料、外墙涂料、木器漆等。
用途:美化建筑物的内外表面。
2、瓷砖预计投入量:X平方米类型:地砖、墙砖、马赛克等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三章拟投入的主要物资计划
一、材料投入保证措施
(1)选择合格的供应商:
材料调剂和及时供应是确保施工工期和建立正常施工秩序的重要因素。
我公司按照ISO-9001质量标准对长期为我公司供货单位进行评审,建立了相对固定的材料供应系统,工程所用材料、半成品等采购均在合格供应商中选择。
为材料的质量和供货期提供了保证,本工程需要由我方负责采购的各种材料,均由项目经理部提出备料计划,上报公司,在合格供应商中,以委托合同的方式供给。
(2)材料样板送审:
工程中使用的主要材料和对决定工程质量及使用功能的特殊和重要的材料,在采购前公司将制作材料样板,送交业主和监理确认,坚持样品报审制度,经过业主批准后方可采购。
(3)材料进场:
工程材料均按业主确认的品牌规格进行采购,材料交付运输前须经材料员验收,运抵工地后进行进场报验,经过业主确认后,方可入库;
材料进场验收,不但要验品牌、厂家、质量、数量,还要检查出厂文件、检测报告、合格证等技术文件是否合格、齐全。
规范要求取样试验材料,要经过试验合格后方可使用,试验在由国家认证的检测机构进行,严禁无证和不合格材料用于该工程。
所有材料的取样试验和保管、存放由项目经理部派专人负责。
工程中所用油漆、人造板材、防水涂料、乳胶漆、胶等必须是符合环保要求的绿色环保品牌,定货时要取得检测报告,采购后要按规定进行复试,试验由国家认证的检测机构进行,合格后方可使用。
电工产品要有CCC标志。
(4)材料存放
对进入现场的材料要严格按要求的地点堆放并按公司相关标准程序进行标识和放置铺垫。
现场材料按品种分开存放。
露天存放的材料要做好防雨防盗措施,材料堆放要码放整齐,并做好标识。
依据总体施工进度计划,统筹做好采购计划,安排好材料采购计划和进场时间。
既要从进度角度出发,保证物资供应及时;又要从安全角度出发,保证施工现场不存放过多的材料。
(5)材料管理
材料物资的管理是企业进行经济核算的重要基础工作,加强材料的质量、数量的检验和控制是延长建筑产品的使用寿命和降低成本的重要关键。
为此企业根
据材料物资的管理工作量配备专积仓库保管员加强原材料及半成吕现场管理,严格把好材料质量、数量验收关,特制定如下制度:
1)严格限额领料,收发料具要及时入帐上卡手续齐全。
2)坚持中间核算,也就是在施工过程中分段进行材料使用的分检和核算,以便及时发现和防止材料超用。
3)项目部根据已批准的材料计划,在公司限定的供应商、限定的价格、限定的数量之内组织材料的采购和定货;
4)项目部建立完善的材料管理制度,建立《库存材料台帐》,实行限额专人领料,杜绝材料浪费,控制材料消耗。
