河北省2008定额计价解释[完整]

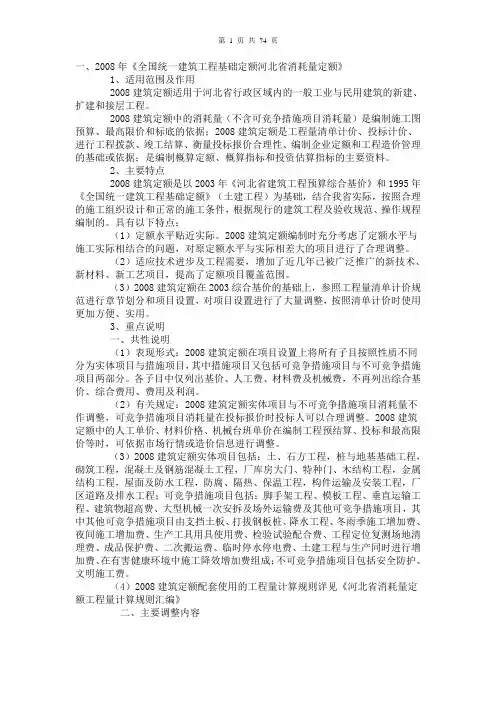

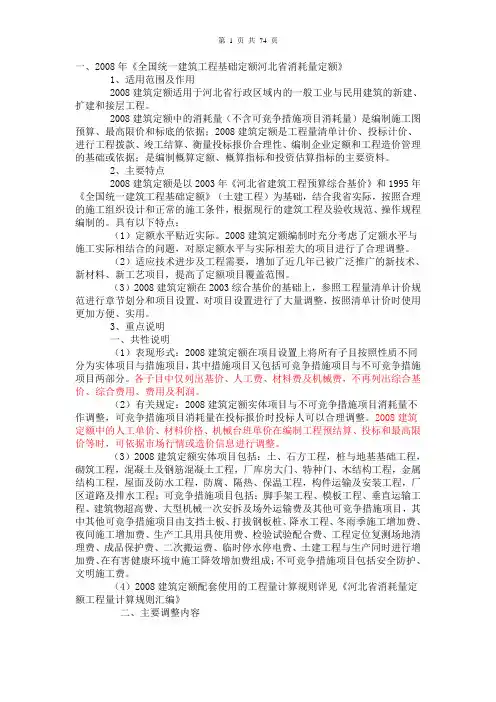

08定额计价解释(含宣贯资料)

一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
(3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
河北省2008定额计价解释[完整]
![河北省2008定额计价解释[完整]](https://img.taocdn.com/s3/m/00c918d784254b35eefd34c8.png)
一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
(3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
_2008河北预算定额说明及计算规则(精编)

2008预算计算规则(精编版)2009年3月目录土建工程第一章土、石方工程第二章桩与地基基础工程第三章砌筑工程第四章混凝土及钢筋混凝土工程第五章厂库房大门、特种门、木结构工程第六章金属结构工程第七章屋面及防水工程第八章防腐、隔热、保温工程第九章构件运输及安装工程第十章厂区道路及排水工程第十一章脚手架工程第十二章模板工程第十三章垂直运输工程第十四章建筑物超高费第十五章大型机械一次安拆及场外运输费第十六章其他可竞争措施项目装修工程第一章楼地面工程第二章墙柱面工程第三章天棚工程第四章门窗工程第五章油漆、涂料、裱糊工程第六章其他工程第七章脚手架工程第八章垂直运输及超高增加费第九章其他可竞争措施项目第十章其他不可竞争措施项目安装工程第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程第十二册建筑智能化系统设备安装工程相关资料收集:1、河北08定额与03定额区别2、GB / T 50353-2005《建筑工程建筑面积计算规范》3、关于建筑面积的讲解4、土建工程师的重要数据5、建筑施工、造价、设计、管理、建材等专业常用网站(精选)土建工程总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
河北08定额解析(08交底会)

一、总说明1.河北08定额属于消耗量定额,03定额属于综合基价定额;分4个专业:基础定额(原来叫建筑工程定额),安装,市政,装饰。
基础定额1册,安装定额12册,市政定额8册,装饰定额1册。
所以不排除有客户以后叫:基础定额预算软件。
2.适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
3.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
4.适用于工料单价法,也可用于综合单价法5.08定额调整人工的综合用工单价:综合用工一类为45元/工日,综合用工二类为40元/工日,综合用工三类为30元/工日。
6.原来03的土建定额分:一般土建工程,土石方工程,预制桩工程,灌注桩工程4个专业。
现在的08定额基础定额分为:一般土建工程和桩基础工程。
二、土建部分1. A.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
B.可竞争措施项目包括:脚手架工程,模板工程,垂直运输工程,建筑物超高费,大型机械一次按拆费及场外运输费,其他可竞争措施部分包括:支挡土板,打拔钢板桩,降水工程,其他项目(包括:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。
C.不可竞争措施项目包括:安全防护、文明施工费D.其中土建部分分为一般土建工程和桩基础工程。
E.03定额土建部分分为:一般建筑工程,土石方工程,预制桩工程,灌注桩工程4部分。
F.此10项费用按建设工程项目实体和可竞争措施项目(此10项除外)中人工费与机械费之和乘以相应系数计算。
(此10项费用为:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。

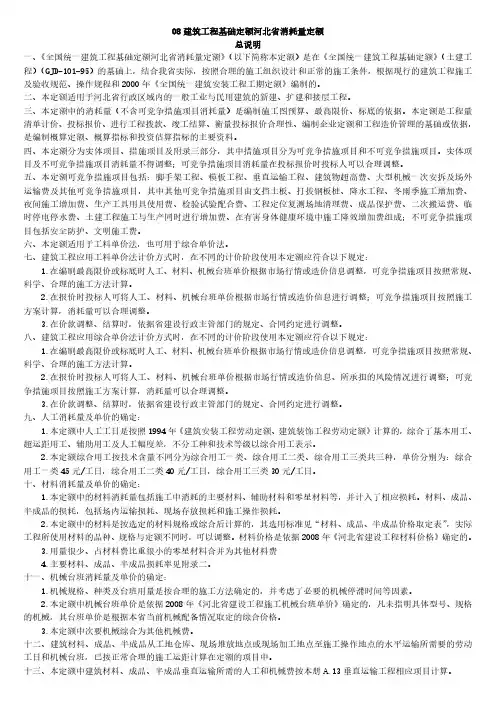

河北08定额说明、计算规则、建筑面积

08建筑工程基础定额河北省消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定: 1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
河北08定额解释说明表(自己总结,很全的)

外往返运输、一次按拆及路基铺垫和轨道铺拆等的费用。
3、同一建筑多种结构按不同结构分别计算。
分别计算后的建筑物檐高均应以建筑物总檐高为准。
4、本章中现浇框架系指柱、梁全部为现浇的混凝土框架结构,如部分现浇时按框架项目乘以系数0.96。
如楼板也为现浇混凝土时,按现浇框架项目乘以系数1.04。
5、预制钢筋混凝土柱、钢屋架的单层厂房按预制排架项目计算。
6、单层钢结构工程按预制排架项目计算。
7、多层钢结构工程套用其他结构乘以系数0.5。
9、檐高3.6m以内的单层建筑物不计算垂直运输费。
垂直运输工程:一、建筑物垂直运输。
1、檐高是指设计室外地坪至檐口滴水线的高度,突出主体建筑物屋顶的电梯间、水箱
数及场外运输台次按施工组织设计确定。
时,乘以系数1.15计算。
2、固定式基础如需打桩时,其打桩费用按设计尺寸。
3、固定式基础(带配重)按座计算,如实际用量与项目规定不同时,可以调整。
4、本章不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、不带配重的自升塔式起重机固定式基础、施工电梯和混凝土搅拌站的基础等,发生时按实际发生的费用计算。
二、特、大型机械每按拆一次费用。
1、按拆费中包括机械安装完毕后的试运转费用。
2、自升塔按拆费是以塔高70m确定的,如塔高超过70m时,每增加10m按拆费增加20%。
三、特、大型机械场外运输费用。
1、特、大型机械场外运输费用已包括机械的回程费用。
2、特、大型机械场外运输费用为
、方法计算。
08年《全国统一市政工程消耗量定额河北省消耗量定额》解释

2008年《全国统一市政工程消耗量定额河北省消耗量定额》解释2008年《全国统一市政工程消耗量定额河北省消耗量定额》解释第一册通用项目一、拆除人行道板,工作内容为拆除清底,现在的砂浆设计配比水泥含量较高,凝结后强度很高,维修时要拆除砂浆层,套拆除混凝土构筑物项目显然高,不套没有别的项目,拆除水泥砂浆层如何套项?答:定额中拆除人行道板砖是按灰土垫层考虑,若为砂浆垫层可乘系数。
维修工程套用《市政设施维修养护预算定额》。
二、机械拆除沥青、混凝土路面面层,在管道沟槽挖土方时路面和路基、土方一同挖装运,怎样套用?答:应分别计算。
三、第一章土石方工程:定额中机械挖沟槽土方没有确定挖沟槽深度范围,例如超过5m时,是否应增加难度系数,借土填方是否应在填方及运输土方工程量上进行土方折算,因为回填土前的挖土方或借土填方均为天然密实体积,而回填后的土方体积为夯实体积或压实体积。
定额中回填土和运输土方是按什么考虑的?答:挖沟槽土方超过5m时不增加难度系数。
土方可以分层开挖。
定额中回填土和运输土方都按天然密实体积考虑。
四、建议补充淤泥外运定额。
答:见2008市政定额第一册第一章土石方工程的说明第十七条。
五、凿除旧路面板外运无适用定额。
答:执行建筑垃圾外运。
第二册道路项目一、水泥混凝土路面、应补充厚度“每增减1cm”子目。
答:不同厚度用插入法计算。
二、侧石安砌“抹灰石灰砂浆”用量比平石安砌中“抹灰石灰砂浆”用量大。
侧石安砌中的2-791、2-792“抹灰石灰砂浆1:3”用量:/100m,而平石安砌中的2-793、2-794“1:3”用量:/100m,是如何考虑的?答:平石安砌的抹灰石灰砂浆含量仅含平石间勾缝砂浆,而侧石安砌的抹灰石灰砂浆含量除包含侧石间勾缝砂浆外,还包含侧石与平石间的勾缝砂浆。
三、侧、平石砌筑中设计使用水泥砂浆垫层,应如何执行定额?答:水泥砂浆垫层执行2-790水泥砂浆垫层项目,侧、平石安彻执行2-791—2-794项目。
河北省建设厅关于颁布2008年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知

河北省建设厅关于颁布2008年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知
文章属性
•【制定机关】河北省建设厅
•【公布日期】2008.06.24
•【字号】冀建质[2008]396号
•【施行日期】2008.07.01
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城乡建设综合规定
正文
河北省建设厅关于颁布2008年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知
(冀建质[2008]396号)
各设区市建设局、省直有关部门、华北石油管理局:
为合理确定和有效控制建设工程造价,进一步推进建设工程工程量清单计价工作,满足工程建设的需要。
我厅组织编制了2008年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》、《河北省建设工程材料价格》、《河北省建设工程施工机械台班单价》、《河北省建筑、安装、市政、装饰装修工程费用标准》,现予颁布,自2008年7月1日起执行。
2008年7月1日以前完成的工作量不再调整。
以上计价依据由省工程建设造价管理总站负责管理和解释。
请在执行中认真积累资料,及时反馈意见,以便进一步修改完善。
二○○八年六月二十四日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
(3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
(4)2008建筑定额配套使用的工程量计算规则详见《河北省消耗量定额工程量计算规则汇编》二、主要调整内容(1)2008建筑定额建筑面积计算规则严格按照中华人民共和国国家标准《建筑工程建筑面积计算规范》(GB/T50353-2005)执行。
(2)2008建筑定额不再投诉综合基价、去除费用及利润,只包括基价、人工费、材料费及机械费。
(3)2008建筑定额根据我省建筑市场实际情况,调整了部分项目的人工消耗量水平和综合用工单价,综合用工一类为45元/日、综合用工二类为40元/日、综合用工三类为30元/日。
(4)2008建筑定额所使用的建筑材料价格按照2008年《河北省建设工程材料价格》取定;机械台班单价依据2008年《河北省建设工程施工机械台班单价》取定。
(5)2003综合基价中的楼地面工程,抹灰、涂料工程及门窗木作工程中的部分项目,与装饰装修工程定额项目存在交叉,本定额不再单独设章,属土建工程的项目移入相应章节,其他项目列入装饰装修定额。
(6)厂库房大门、特种门、木结构工程由2003综合基价中的门窗木作工程中的相应项目组成。
原门窗木作工程中的普通木门窗、塑钢门窗、铝合金门窗等相应项目移入装饰装修定额。
(7)屋面及防水工程由2003综合基价屋面工程与楼地面工程中的防潮、防水相应项目组合而成。
(8)措施项目不再分施工技术措施费和施工组织措施费,而分为可竞争措施项目和不可竞争措施项目。
把支挡土板、打拔钢板桩、降水从实体项目中调整到可竞争措施项目中;把构件运输及安装由施工技术措施列入实体项目中;明确了安装防护、文明施工作为不可竞争措施项目,其消耗量不作调整的规定,并重新测算确定了相应费率。
(9)脚手架工程中将安全网等相关工作内容去除,相关费用列入不可竞争措施项目中的安全防护、文明施工费;将单项脚手架中装饰装修专用脚手架去除,只在装饰装修定额中列项。
(10)垂直运输工程中项目水平按照《建筑工程建筑面积计算规范》(GB/T50353-2005)重新测算,并考虑扣除安装工程及装饰装修项目垂运费的因素进行了调整。
(11)建筑物超高费考虑扣除装饰装修工程垂运费的因素进行了调整。
(12)2003综合基价中的检验试验费按照河北省建设厅“关于改变建设工程材料检测委托方有关事项的通知”(冀建质[2005]273号)精神调整为检验试验配合费。
(13)经调查研究,结合我省实际,调整了混凝土的干密度,重新计算了混凝土配合比;调整了泵送混凝土的坍落度,删除了泵送混凝土石子粒径40mm 相应项目。
(14)选取典型工程对未单独设水、电表时水电费扣除系数重新进行了测定,区分使用商品混凝土和使用现场搅拌混凝土分别给出了相应的系数,水电费扣除计算基数,调整为实体项目与措施项目基价之和计算。
(15)烘干木材烘干费调整为110/立方米,预制构件蒸养费调整为80元/立方米。
2008年河北省建设工程计价标准详解(二)(发布时间:2009年3月17日来源:)四、关于预拌砂浆建筑工程中使用预拌砂浆时,工程造价计算按省建设厅冀建质〔2008〕412号文件规定对现行消耗量定额相应项目中人工、材料及机械台班进行调整。
五、本定额与仿古建筑及园林工程预算定额使用界限1.一般土建工程中的台基、外墙、屋顶、装修为仿古项目时按照仿古建筑及园林工程预算定额计算,其他属现代做法的按本定额计算。
2.在大型公共建筑屋顶平台上建造仿古建筑时,以屋顶平台结构上皮为界,以上部分按仿古建筑及园林工程预算定额计算,以下部分按本定额计算。
3.在大型公共建筑的厅堂内建造的仿古建筑工程,不需要单独挖土方做基础时,其基础部分与整个建筑的地下部分合并,一起按本定额计算;其地上部分包括台基在内按仿古建筑及园林工程预算定额计算。
若基础与整个建筑不相连,需单独挖土方做基础时,则全部按仿古建筑及园林工程预算定额计算。
4.独立建设的单项仿古建筑工程应按仿古建筑及园林工程预算定额计算,其缺项部分可按本定额计算。
六、与2003年综合基价的区别A.1土石方工程1.将2003综合基价土石方工程中的支挡土板、排水工程移至第十六章其他可竞争措施项目中,地基处理移至第二章桩与地基基础工程中。
2.土壤分类由普硬土改为一、二类土和三类土,坚硬土改为四类土。
3.所有“地槽”改为“沟槽”。
4.增加了人工挖土方、挖沟槽、地坑深度超6米系数,即深度超过6米时,按6米以内每加深1米乘以系数1.25。
5.增加了淤泥、流砂和修整边坡概念。
6.增加了机械挖土方深度超5米系数,即机械挖土深度最深为5米,超过5米时,定额人工、机械乘以系数1.11。
7.增加了机械运淤泥、流砂系数,即机械运淤泥、流砂按机械运土方相应项目乘以系数1.50。
8.在“管道沟底宽度尺寸表”和“每米管道扣除土方体积表”中分别增加了不同管径塑料管的相应数据。
9.浆砌毛石、条石基础增加工作面宽度由150mm改为300mm。
10.增加了“3:7灰土、2:8灰土、天然级配砂石碾压3个子目。
11.调整了人工挖沟槽、人工挖地坑、推土机推土、铲运机铲运土、挖掘机挖土方、挖掘机挖土自卸汽车运土、机械运土方、挖掘机挖渣自卸汽车运渣等项目的定额含量。
A.2桩与地基基础工程1.将预制钢筋混凝土方桩、管桩计量单位由2003综合基价立方米调整为以延长米为计量单位。
根据国家标准图集04G361、03SG409并结合我省实际将方桩按不同断面、长度,管桩按不同桩径及长度,进行了步距划分,使定额子目更加贴近实际,更好地满足工程计价的需要。
2.补充了液压静力压桩机压预制混凝土管桩20个子目,管桩电焊接桩1个子目(如采用快速接头接桩按实际发生结算)。
3.补充了CFG桩相应子目。
区分土壤级别及桩长补充长螺旋CFG桩6个子目、沉管式CFG桩6个子目及褥垫层1个子目。
4.补充了高压旋喷桩单管法、双重管法、三重管法3个子目。
5.将钢筋混凝土灌注桩人工成孔由2003综合基价按普硬土、坚硬土划分调整为一、二类土,三类土和四类土。
6.增加了护壁钢筋制作、钢筋笼制作2个子目。
7.灌注桩辅助项目中增加了双灰桩料。
8.土层锚杆中增加了:机械钻孔(孔径150mm、200mm)、锚孔注浆(孔径150mm、200mm)、锚杆制作安装、围檩安装拆除、锚头制作安装张拉锁定7个子目。
9.增加了地下连续墙挖土成槽、锁口管吊拔、浇注等共9个子目。
10.将2003综合基价土石方工程中的地基处理移入本章,对地基强夯部分,从计量单位、步距划分,到人工、材料、机械的消耗量都作了相应调整。
将2003综合基价以100坑为计量单位,调整为以100m2为计量单位,将2003综合基价以夯击遍数划分步距调整为既考虑夯击能量,又考虑坑数和坑内击数。
增加了夯击能5000kN.m10个子目,500 kN.m以内满夯2个子目,800kNm以内满夯2个子目,删除2000kN.m满夯2个子目。
11.将2003综合基价打拔钢板桩项目移入其他可竞争措施项目中。
A.3砌筑工程1.增加轻骨料混凝土小型空心砌块项目。
轻骨料混凝土小型空心砌块是以浮石、火山渣、煤渣、自然煤矸石、陶粒等为粗骨料制作的混凝土小型空心砌块。
陶粒空心砌块、炉渣砌块、粉煤灰砌块均按轻骨料混凝土小型空心砌块执行。
删除了陶粒空心砌块、炉渣砌块、粉煤灰砌块3个子目。
2.删除“标准砖如规格不同时,可按实际换算”的说明;增加“本章中标准砖尺寸为240mm×115mm×53mm,同样规格的页岩砖、灰砂砖、水泥砖等都按标准砖执行”的说明。
3.移入明沟、散水、台阶、沟箅子项目,及相应的说明及工程量计算规则。
4.移入毛石台阶的说明。
5.增加了非承重空心砖1/2砖、轻骨料混凝土小型空心砌块、钢丝网铺水泥砂浆20mm 3个子目。
6.墙面加浆勾缝、墙面原浆勾缝、毛石墙勾缝、料石墙勾平缝、料石墙勾凹缝、料石墙勾凸缝6个子目移至装饰装修消耗量定额中。
7. 调整了砖基础、砖砌内外墙、多孔砖、承重空心砖墙、非承重空心砖墙、承重混凝土小型空心砌块、散水、台阶、明沟、挡土墙、砌石地沟、烟囱、砖水塔、砖(石)贮水(油)池、砖砌井、池壁等子目的定额含量。
