XXX工程施工组织设计

合集下载

XX工程施工组织设计

XX工程施工组织设计

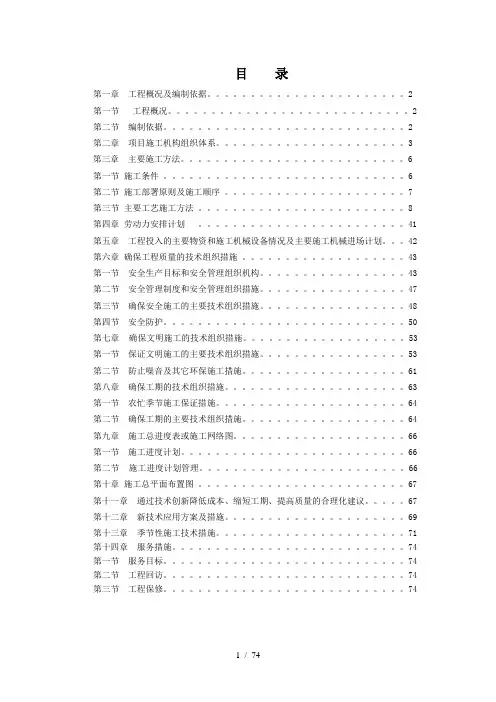

目录第一章工程概况及编制依据。

2 第一节工程概况。

2 第二节编制依据。

2 第二章项目施工机构组织体系。

3 第三章主要施工方法。

6 第一节施工条件。

6 第二节施工部署原则及施工顺序。

7第三节主要工艺施工方法。

8 第四章劳动力安排计划。

41第五章工程投入的主要物资和施工机械设备情况及主要施工机械进场计划。

42 第六章确保工程质量的技术组织措施。

43 第一节安全生产目标和安全管理组织机构。

43第二节安全管理制度和安全管理组织措施。

47第三节确保安全施工的主要技术组织措施。

48第四节安全防护。

50第七章确保文明施工的技术组织措施。

53第一节保证文明施工的主要技术组织措施。

53第二节防止噪音及其它环保施工措施。

61 第八章确保工期的技术组织措施。

63 第一节农忙季节施工保证措施。

64 第二节确保工期的主要技术组织措施。

64 第九章施工总进度表或施工网络图。

66 第一节施工进度计划。

66 第二节施工进度计划管理。

66 第十章施工总平面布置图。

67 第十一章通过技术创新降低成本、缩短工期、提高质量的合理化建议。

67 第十二章新技术应用方案及措施。

69 第十三章季节性施工技术措施。

71 第十四章服务措施。

74 第一节服务目标。

74 第二节工程回访。

74 第三节工程保修。

74施工组织设计第一章工程概况及编制依据第一节工程概况一、工程地点及地貌XX工程位于XX,交通十分便利,三通一平己经完成,场地比较开阔。

二、建筑形式本工程平面几何形状为U形,东西向长度为76.91米,南北向长度为67.55米;框架结构,共计层数为六层,地上六层,地下0层。

室内外高差为0.6米,总高度为22.8米(室外地坪至檐口标高);建筑面积为17785平方米。

三、工程结构该工程设计为框架结构形式。

框架混凝土梁、板均采用C30,标高4.17一下柱采用C40,标高4.17以上采用C30。

填充外墙采用A5加气混凝土砌块,填充内墙均采用A3.5加气混凝土砌块,M5.0混合砂桨砌筑。

施工组织设计方案范文(必备8篇)

施工组织设计方案范文(必备8篇)

施工组织设计方案范文第1篇1、技术准备(1)编制实施性施工组织设计:施工组织设计应在现场调查基础上制定,应当异常强调对交通、环境、地下管线、临近建筑物的保护,同时要满足合同规定质量、安全、礼貌施工、工期的条件。

体现技术先进,方案合理。

施工组织设计必须经过总工、监理和业主审批后才能实施。

(2)项目经理部及各项目作业队管理人员进入施工现场进行技术交底。

(3)组织项目经理部人员学习本工程招标文件及施工规范和设计图纸。

(4)进取与市政公用管线管理部门联系,摸清施工现场的公用管线位置走向及埋设深度,并开挖样洞。

(5)召开施工现场的交通组织协调会,进取配合业主向交通主管部门联系,完成交通主管部门,对交通组织措施的批复。

(6)作好原材料的采购、试验及砂浆,砼配合比设计。

(7)做好施工设备的维修保养、备件和运输的准备。

2、人员、设备、物资进场按总体施工计划,陆续组织各工种技术工人、司机等人员进场。

进场后,组织工程情景交底,调试设备。

各种机械设备和物资主要采用已有城市道路运输。

3、编制申请开工报告在有关人员进场,设备到位,材料试验,测量复核,管线搬迁等各项准备都完成的情景下,由项目经理部编制申请开工报告,申请正式开工。

4、施工生产准备清除施工现场障碍物,平整场地。

完成施工场地的围护,隔离等礼貌施工措施。

5、工程测量施工组织设计方案范文第2篇一、施工方案本工程的总体施工顺序是:做施工便道→平整场地路段做好排水工程→爆破开挖土石混合料→做填方路段试验路段→分层填筑→压路机碾压→检测压实度及其它。

施工前做好施工调查,核对设计文件,导线复测、水准复核等各项前提准备工作,引设临时水准点,放好边桩,做好土工试验工作。

工程一进场首先进行便道施工,本投标人拟修建一条通往山凹施工便道,便道宽米,便道采用土石混合粒进行填筑,面层采用泥结碎石,以便施工机械能早日进入施工场地。

为了确保运到平整场地上的填料粒径合格,在宕口配备碎石机进行破碎。

某工程施工组织设计案例

某工程施工组织设计案例

某工程施工组织设计案例一、工程概况本项目为某市中心的一座综合性商业大楼,主要包括地上二十层和地下三层。

建筑总面积约为100000平方米,其中地上面积为70000平方米,地下面积为30000平方米。

建筑内容包括办公区、商场、餐饮区、娱乐区、停车场等。

工程结构类型为框架-核心筒结构,基础采用桩基,桩基材质为预应力混凝土。

二、施工组织设计1. 施工准备(1)认真研究施工图纸和施工方案,了解工程特点及施工要求。

(2)组织施工人员认真学习相关规范、标准,提高施工技能。

(3)办理施工许可等相关手续,确保工程顺利进行。

(4)做好施工现场的准备工作,包括场地平整、临时设施搭建、施工道路铺设等。

2. 施工进度计划本工程计划工期为24个月,分为四个施工阶段:基础施工阶段、主体结构施工阶段、装修施工阶段、设备安装施工阶段。

具体施工进度计划如下:(1)基础施工阶段:1个月(完成桩基施工、基础垫层施工)。

(2)主体结构施工阶段:10个月(完成框架-核心筒结构施工、屋面施工)。

(3)装修施工阶段:6个月(完成室内外装修、幕墙施工)。

(4)设备安装施工阶段:7个月(完成给排水、电气、暖通等设备安装)。

3. 施工质量控制(1)严格把控原材料质量,确保原材料合格。

(2)加强施工过程控制,遵循施工工艺,确保施工质量。

(3)做好施工记录,为工程验收提供依据。

(4)定期对施工人员进行质量教育,提高质量意识。

4. 施工安全措施(1)制定施工现场安全管理制度,明确安全责任。

(2)加强施工现场的安全防护,设置安全警示标志。

(3)对施工人员进行安全培训,提高安全意识。

(4)定期进行安全检查,及时消除安全隐患。

5. 文明施工与环境保护(1)做好施工现场的清洁卫生工作,保持环境整洁。

(2)严格执行环保法规,降低施工对环境的影响。

(3)加强施工现场的噪音控制,减少噪音污染。

(4)合理利用资源,降低材料浪费。

三、施工组织管理1. 建立健全项目管理体系,明确各部门职责。

施工组织设计范本33篇

施工组织设计范本33篇

施工组织设计范本33篇1. 概述施工组织设计是建筑工程施工过程中最为重要的环节之一,它直接关系到工程的安全、质量和进度。

本文将介绍33个施工组织设计的范本,旨在提供给读者参考和借鉴。

2. 土建施工组织设计范本2.1 地基处理范本(1)工程名称:某某地基处理工程(2)施工工序:地基处理施工(3)施工方法:采用挖土、回填、加固等工艺(4)安全注意事项:注意基坑围护措施,加强危险源防控(5)施工进度计划:按照每日挖土量、回填量等指标制定计划2.2 混凝土施工范本(1)工程名称:某某混凝土结构施工工程(2)施工工序:混凝土浇筑和养护(3)施工方法:采用模板支撑、混凝土搅拌浇筑(4)安全注意事项:注意模板安装固定,加强作业人员安全教育(5)施工进度计划:按照每日浇筑体积、养护时间等指标制定计划2.3 钢结构施工范本(1)工程名称:某某钢结构施工工程(2)施工工序:钢结构吊装和连接(3)施工方法:采用起重机吊装、焊接连接(4)安全注意事项:注意吊装安装的稳定性,加强焊接作业的安全管理(5)施工进度计划:根据各个构件的吊装时间、焊接工期等指标制定计划3. 安装工程施工组织设计范本3.1 电气安装施工范本(1)工程名称:某某电气安装工程(2)施工工序:线路敷设、设备安装等(3)施工方法:按照图纸要求进行线路敷设和设备安装(4)安全注意事项:注意电气接线的绝缘、接地等安全要求(5)施工进度计划:按照每日线路敷设长度、设备安装数量等指标制定计划3.2 给排水安装施工范本(1)工程名称:某某给排水安装工程(2)施工工序:给水管道安装、排水管道安装等(3)施工方法:按照图纸要求进行管道安装和接驳(4)安全注意事项:注意管道的接口密封性,加强施工现场防水防裂(5)施工进度计划:按照每日管道安装长度、接驳数量等指标制定计划3.3 空调安装施工范本(1)工程名称:某某空调安装工程(2)施工工序:室内外机组安装、风管敷设等(3)施工方法:按照图纸要求进行机组安装和风管敷设(4)安全注意事项:注意机组的支撑稳定性,加强施工现场通风换气(5)施工进度计划:按照每日机组安装数量、风管敷设长度等指标制定计划4. 公共设施施工组织设计范本4.1 道路施工范本(1)工程名称:某某道路施工工程(2)施工工序:路面铺设、交通标线绘制等(3)施工方法:采用沥青铺设、喷涂交通标线(4)安全注意事项:注意交通安全,加强施工现场标识和警示(5)施工进度计划:按照每日路面铺设面积、标线绘制长度等指标制定计划4.2 绿化施工范本(1)工程名称:某某绿化工程(2)施工工序:绿化区域准备、栽植等(3)施工方法:按照设计方案进行地表整理和植物栽植(4)安全注意事项:注意植物的选种和保护,加强现场绿化巡查(5)施工进度计划:按照每日准备区域面积、栽植数量等指标制定计划4.3 给排水设施施工范本(1)工程名称:某某给排水设施工程(2)施工工序:给水管道敷设、污水处理设备安装等(3)施工方法:按照设计方案进行管道敷设和设备安装(4)安全注意事项:注意管道的密封性和污水处理设备的运行安全(5)施工进度计划:按照每日管道敷设长度、设备安装数量等指标制定计划5. 结束语通过33个施工组织设计范本的介绍,我们可以看到不同工程的施工组织设计方法和注意事项各有差异,但都需要关注施工安全、质量和进度的要求。

施工组织设计范本50篇

施工组织设计范本50篇

施工组织设计范本50篇施工组织设计范本一:道路施工组织设计一、项目概况项目名称:XX道路改造工程建设单位:XX市政工程管理局设计单位:XX勘察设计院施工单位:XX建设集团有限公司施工许可证号:XX-XXXXX项目总工期:XXX天施工期间天气:XXXX年X月~XXXX年X月,晴天占比80%,雨天占比20%二、施工组织原则1. 安全第一原则:施工过程中要确保施工人员的人身安全,合理设置施工安全警示标志;2. 保证质量原则:严格按照设计要求进行施工,保证施工质量;3. 合理经济原则:合理安排施工进度,降低施工成本;4. 环保原则:减少对周边环境的污染,合理处理废弃物。

三、施工组织措施1. 施工准备阶段1.1 设立施工现场办公区,设置施工图纸展示板,方便施工人员查阅;1.2 清理施工现场,清除垃圾和杂草,确保施工区域整洁;1.3 租借扬尘防治设备,采取措施减少施工造成的扬尘污染。

2. 施工阶段2.1 建立施工作业制度,明确施工人员的职责和任务,确保工作有序进行;2.2 施工期间设置固定的排水设备,遇雨天及时疏通排水渠道;2.3 施工现场布置警示标志,确保施工区域的安全;2.4 采取合理的物料存储措施,避免物料受潮等损坏情况。

3. 完工阶段3.1 清理施工现场,清除临时设施和废弃物,做到整洁有序;3.2 进行验收工作,对施工质量进行检查,确保符合设计要求;3.3 撤除施工围挡和警示标志,恢复正常交通。

四、施工组织安排施工队伍划分如下:1. 土方工程队:负责挖土方、填土方等土方工程;2. 管线工程队:负责道路管线铺设和抢修等工作;3. 基础工程队:负责道路基础工程施工,如地基处理、基础桩等;4. 道路工程队:负责道路硬基层、路基、路面等工程施工;5. 绿化工程队:负责道路绿化工程施工;6. 安全监测队:负责对施工现场的安全进行监测和警示;7. 环保治理队:负责施工现场的环境治理和废弃物处理。

五、施工组织计划1. 施工前期准备计划1.1 现场布置和清理:7天;1.2 器材采购和调配准备:3天;1.3 施工队伍组建和培训:5天;1.4 施工图纸展示板准备:3天。

施工组织设计方案封面

施工组织设计方案封面

施工组织设计方案封面(正文开始)项目名称:XXX工程项目编号:12345678设计单位:XXXX设计有限公司日期:2022年1月1日封面说明:本施工组织设计方案封面为《XXX工程施工组织设计方案》的首页,主要包含项目名称、项目编号、设计单位和日期等信息。

1. 项目概述本工程旨在建设一个现代化、高效率的XXX工程。

项目地点位于XXX地区,占地面积XX平方米。

工程涉及XXX的建设与改造,并包括XXX等相关工程。

2. 施工组织设计目标(1)确保施工过程的安全性:建立科学的安全生产管理制度,保障施工人员的安全,减少安全事故的发生。

(2)保证施工进度的合理性:制定详细的施工计划和工期安排,合理分配资源,确保工程按时完成。

(3)控制施工成本的合理性:通过精细化的施工组织设计,合理安排材料、劳动力和机械设备,降低成本,提高工程质量。

3. 施工组织设计内容(1)总体施工方案:详细描述工程施工的整体步骤和流程,确定施工顺序和施工方法。

(2)施工组织设计图:根据施工方案编制相关图纸和图表,包括示意图、平面图、剖面图等。

(3)施工安全管理措施:列举工程中的各类危险源和可能出现的安全风险,并提出相应的控制和预防措施。

(4)施工进度计划:详细制定施工的时间节点和关键工序,确保施工进度的合理安排。

(5)施工资源配置方案:根据工程实际需求,确定各类材料、劳动力和机械设备的需求量和配置方案。

(6)质量控制措施:制定合理的施工质量检查标准和程序,确保工程质量符合要求。

4. 施工组织设计方案的评审和修改本施工组织设计方案经过专业评审组的评审,并根据评审意见进行修改和完善。

5. 施工组织设计方案实施和监督本施工组织设计方案由工程负责人组织施工各方按照要求执行,并进行监督和检查,确保施工进程按照设计方案进行。

6. 施工组织设计方案的变更和废止本施工组织设计方案如有需要进行变更或废止,需经相关负责人批准,并按照相关程序进行执行。

(正文结束)注:以上为《XXX工程施工组织设计方案》的封面内容,仅为示例,具体的施工组织设计方案内容需根据项目实际情况进行编写。

施工组织设计方案四篇

施工组织设计方案四篇

实用文档施工组织设计方案四篇施工组织设计方案(一):(一)工程概况工程的基本情景,工程性质和作用,主要说明工程类型、使用功能、建设目的、建成后的地位和作用;(二)施工部署及施工方案施工安排及施工前的准备工作,各个分部分项工程的施工方法及工艺;(三)施工进度计划编制控制性网络计划。

工期采用四级网络计划控制,一级为总进度,二级为三个月滚动计划,三级为月进度计划,四级为周进度计划。

(四)施工平面图根据场区情景设计绘制施工平面平置图,大体包括各类起重机械的数量,位置及其开行路线;搅拌站、材料堆放仓库和加工场的位置,运输道路的位置,行政、办公、文化活动等设施的位置,水电管网的位置等资料。

(五)主要技术经济指标实用文档施工组织设计的主要技术经济指标包括:施工工期、施工质量、施工成本、施工安全、施工环境和施工效率,以及-1-其他技术经济指标。

施工组织设计方案(二):项目名称:工程面积:工程地点:一、质量方针和实施目标1.我公司将以一流的服务和设计,严格履行合同,精心施工,创造优质的装饰工程。

2、工期目标:总工程工期:1.服务目标遵守合同,认真协调与各相关方的关系,理解甲方及相关部门对工程质量、工程进度、计划协调及现场管理的监督。

二。

项目概况1、装饰项目如下:2、清拆工程实用文档3.天花板工程4、墙面铺设及LOGO背板安装5、间阁工程6、行门工程7、强弱电工程三。

施工部署和组织- 2 -A施工平面布置图(另附)。

b施工总平面布置要求:1.甲方提供的办公场所:如果甲方不能提供材料仓库,项目经理将自行搭建或借用办公场所,并另建一个20平方米的易燃品仓库。

2.施工现场用电应采用符合国家标准的三相五线制和单相三线制铜芯电缆。

电源由配电室送至现场配电箱,施工用水由甲方提供,必须满足施工和消防用水的需要。

3.施工准备1)进入施工现场,工地项目管理人员指挥工人清理施工现场场所有的障碍物,搭建配电箱,接好临时照明,方可进行实用文档清拆,在清拆过程中,不留下任何渣土,随时清运装进编织袋中,集中堆放,晚上再用垃圾车运走。

施工组织设计范本30篇

施工组织设计范本30篇

施工组织设计范本30篇施工组织设计是一个项目的重要环节,能够有效地组织施工过程,提高工程质量和效率。

为了帮助大家更好地进行施工组织设计,下面介绍30个施工组织设计范本,希望能对大家有所帮助。

以下是具体内容:范本1:基础工程施工组织设计范本一、工程概况项目名称:XXXX工程工程地点:XXXX地点总工期:XXX天总投资:XXXX万元工程范围:XXX二、施工目标1.保证工程质量,完成计划任务。

2.合理安排施工进度,控制施工风险。

3.保障施工安全,遵守相关规范。

三、施工组织原则1.合理分解施工任务,明确责任和权限。

2.科学安排施工流程,提高施工效率。

3.加强项目管理,做好沟通协调。

四、施工组织方案1.编制施工图纸,明确施工范围。

2.组建施工队伍,明确施工人员职责。

3.采购施工所需材料和设备。

4.制定工期计划,明确工程进度要求。

范本2:建筑工程施工组织设计范本一、工程概况项目名称:XXXX工程建设地点:XXXX地点建筑面积:XXX平方米建筑高度:XXX米建筑材料:XXXX二、施工目标1.保证建筑质量,符合设计要求。

2.控制施工进度,保证工程按时完工。

3.加强安全管理,预防事故发生。

三、施工组织原则1.建立施工组织机构,明确各职责。

2.合理安排施工进度,进行质量控制。

3.加强项目管理,提高施工效率。

四、施工组织方案1.制定建筑施工图纸,明确施工范围。

2.组建建筑施工队伍,明确各人员职责。

3.采购建筑材料和设备。

4.制定工期计划,明确工程进度要求。

范本3:道路工程施工组织设计范本一、工程概况项目名称:XXXX工程建设地点:XXXX地点道路长度:XXX米路面宽度:XXX米材料类型:XXXX二、施工目标1.保证道路平整,提高通行能力。

2.控制施工进度,保证工程按时完工。

3.加强安全管理,确保施工人员安全。

三、施工组织原则1.建立道路施工组织架构,明确职责。

2.合理安排施工步骤,进行质量控制。

3.加强项目管理,提高施工效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxx工程施工组织设计编制人: xxxxxx 编制日期:项目负责人:xxxxxx 技术负责人: xxxxxx 审批人:xxxxxx 审批日期:目录第一章编制说明 (1)第二章工程概况 (3)(一)、概述 (3)(二)、路线分布形式 (3)(三)、设计标准 (4)(四)、主要工程数量 (6)第三章施工准备工作 (15)第四章施工方法及工艺技术方案 (18)(一)、排水工程 (18)(二)、路面工程 (26)(三)、路面附属工程 (35)(四)、照明工程 (36)(五)、交通工程 (43)(六) 、绿化工程 (46)第五章施工进度计划(后附横道图) (54)第六章施工管理机构及劳动力组织 (55)第七章质量管理与质量控制保证措施 (58)第八章安全施工保证措施 (60)第九章工期保证措施 (63)第十章雨季施工及防台风措施 (65)第十一章文明施工和环境保护措施 (67)第一章编制说明本施工组织设计的编制以下列文件和资料为依据:1、施工承包合同书;2、施工图设计文件(2014年04月)3、《公路软土地基路堤设计与施工技术规范》4、《市政道路工程质量检验评定标准》5、《公路路面基层施工技术规范》6、《公路沥青路面施工技术规范》7、《公路沥青路面设计规范》8、《公路工程沥青及沥青混合料试验规程》9、《公路工程集料试验规程》10、《沥青路面施工及验收规范》11、《联锁型路面砖路面施工及验收规程》12、《给水排水管道工程施工及验收规范》13、《市政排水管渠工程质量检验评定标准》14、《橡胶密封件给、排水管及污水管道用接口密封圈材料规范》15、《城市道路照明工程施工及验收规程》16、《电气装置安装工程接地装置施工及验收规范》17、《电气装置安装工程电缆线路施工及验收规范》18、《电气装置安装工程低压电器施工及验收规范》19、《道路交通标志和标线》20、《道路交通信号灯安装规范》21、《公路交通标志板技术规范》22、《路面标线用玻璃珠》23、《路面标线涂料》24、《交通标志颜色规定及参考色样》25、《城市工程管线综合规划规范》26、《城市绿化规划建设指标的规定》27、《广东省城市绿化条例》28、《城市绿化工程和验收规范》29、《园林绿化用植物材料》30、《园林种植土》第二章工程概况(一)、概述xx镇位于广东省xx市xx区中部、xx区。

2013年3月,南海区对行政区划进行调整,将xx与xx合并,同时将xxx5个社区居委会和xx 工业园及xx地区调整至xx镇管辖,成立新的xx镇。

调整后,全镇面积330.6平方公里,是全区面积最大的镇,常住人口约66.5万人,下辖xx4个社会管理处,xx个社区居委会和xx个村委会。

本项目位于xx腹地,沿线工厂密集。

由于本项目为旧路提升工程,主要为路面整治,无新增用地;排水设计仅为排水设施提升,不涉及管道系统的调整;交通工程主要为新建交通标线,标志与信号灯原则上不进行改造;照明工程主要为旧有照明灯具更换、维修,部分路段补充路灯;绿化主要为提升景观效果,综上,本项目建设符合现有城镇布局、规划需求。

(二)、路线分布形式本项目划分两段:1)、xx段,桩号K0xxx,起于xx西侧约500米处【xx改造端点】,向西经过xx路,xx路终于路,总长约全长约 km,考虑到主要为旧路路面整治工程,因此道路平面线形按旧路线形布置,设计不改变旧路分幅及宽度,线形指标均采用原有旧路指标,超高设置页采用原有旧路形式,不作调整。

①、起点~K0+xx段标准横断面为:12m(边绿化带)+3m(人行道)+4m(侧绿化带)+16m(机动车道)+10m(中央分隔带)+16m(机动车道)+4m(侧绿化带)+3m(人行道)+6m(边绿化带)=74m。

(与改造段断面一致,绿化保持至河边)②、xx~终点段标准横断面为:6m(边绿化带)+3m(人行单车道)+4m(侧绿化带)+16m(机动车道)+10m(中央分隔带)+16m(机动车道)+4m(侧绿化带)+3m(人行道)+6m(边绿化带)=68m。

2)、xx段,桩号K0+xx~K3+xx,起于xx路口xx路xx至xx路改造端点,向东经过xx道,xx道、终于xx路,总长约全长约xxkm。

考虑到本项目主要为旧路路面整治工程,因此道路平面线形按旧路线形布置,设计不改变旧路分幅及宽度,线形指标均采用原有旧路指标,超高设置页采用原有旧路形式,不作调整。

①、xx路至xx道改造范围为:3m(边绿化带)+13.75(机动车道)+10m(中央分隔带)+13.75m(机动车道)+3m(边绿化带)=43.5m②、xx道至xx路改造范围为:7.5m(辅道,不改造)+5m(侧绿化带)+23.5m(机动车道)+5m(侧绿化带)+7.5m(辅道,不改造)=48.5m。

3)、xx路~xx路段已经改造完成,因此不在本次的改造提升范围。

(三)、设计标准1、xx~xx路:1)、道路等级:城市主干路2)、行车速度:60公里/小时3)、路面计算荷载:BZZ—100型标准车4)、路面结构形式:沥青路面5)、路幅宽度:74m(局部)、68m6)、行车道数:8车道7)、行车道宽度:3.75m8)、停车视距:70m9)、最大纵坡:0.666%10)、最小坡长:220m11)、平曲线最小半径:1500m12)、竖曲线最小半径:凸(11000m)、凹(6000m)13)、路面横坡:1.5%2、虹岭路~禅炭路:1)、道路等级:城市主干路2)、行车速度:60公里/小时3)、路面计算荷载:BZZ—100型标准车4)、路面结构形式:沥青路面5)、路幅宽度:43.5m、48.5m6)、行车道数:8车道7)、行车道宽度:3.75m(大车道)、3.50m(小车道)8)、停车视距:70m9)、平曲线最小半径:1000m10)、最大纵坡:4.066%11)、最小坡长:185m12)、竖曲线最小半径:凸(1600m)、凹(1500m)13)、路面横坡:2.0%(四)、主要工程数量1、xx工程数量表1)、道路工程16)30)2)、排水工程主要工程数量表3)、照明工程主要材料清单表4)、交通标志主要工程数量表5)、交通疏导工程数量表6)、绿化工程(乔灌木配置表)7)、绿化给水工程(主要设备及材料表)8)、绿化工程(景观照明主要材料表)2、(虹岭路~禅炭路段)道路工程数量表1)、道路工程主要数量表16长50cm)2)、排水主要工程数量表3)、交通工程主要工程数量表4)、交通疏导工程数量表5)、绿化工程乔灌木配置表6)、绿化工程地被配置表7)、绿化工程给水清单表8)、景观照明工程数量表第三章施工准备工作为确保本工程施工任务顺利完成,必须认真做好下列各项施工准备工作。

(一)、生产和生活临建设施根据本项目的工程特点及工程量,计划进场员工:项目部管理人员20人,施工人员在高峰期将达到160余人,为解决进场人员生活、工作、学习的实际情况,拟采取以下措施:1、全部临建分为两大类:一类包括住房、办公、试验、医务、会议室等,此类房屋要求防风、防雨、防晒;另一类包括食堂、库房等,其标准可适当降低。

2、严格控制住房面积,根据人员进场的实际情况建议每人按6m2考虑。

3、各部门、各科室要有独立办公位置。

计划全部临建为1600 m2,其中一类房屋要求有1200 m2,二类房屋400 m2。

(二)、临建道路因该工程位于城区交通繁华地段,交通设施齐备,施工道路可以不予考虑,但须特别注意施工过程中施工机械和车辆在各个路口频繁出入的安全问题,该点在后面的安全施工的组织保证措施中着重阐述。

(三)、场地平整旧路改造工程,场地平整,无需考虑。

(四)、供水利用城区现有的水、电管网完全可满足施工现场的水、电要求,同时需配备二台120KVA的发电机备用。

生活用水、电则利用附近管网就近接入,完全可以满足需要。

第四章施工方法及工艺技术方案(一)、排水工程1、现状原有管线情况说明现有管线主要分布于主车道、非机动车道及人行道下,包含电力、电信、给水、雨水等管线。

为保证施工过程中附近居民和商户的日常生活不受影响,在施工范围内的各类管线必须在开工前和当地有关部门取得联系协商,了解实际情况后,采取保护措施方可实施。

2、现状排水系统情况说明及施工原则1)、xx段根据原有排水系统状况反映,现状有污水主管,布置在边绿化带中,现状道路范围内无雨水管,路面雨水散排至两侧绿化带中。

本次排水系统升级将保留现状污水系统,新建雨水系统。

在道路两侧路缘石侧绿化带中修建排水暗渠,通过雨水口收集路面排水至排水暗渠,最终排入绿化带中的现状排水渠或附近河涌,并对沿线相应的检查井进行抬升、加固、迁移或重建。

不能修筑排水渠的部分路段,按设计要求增设管道,并清除旧有管道淤泥。

2)、xx路现状排水体制为分流制,雨、污水主管布置在车行道下或边绿化带中,根据现场排水调查发现xx路-xx道段现状的雨、污水检查井井盖被路面覆盖,无法进行维护检修,同时存在部分路段雨水口缺失,雨水篦子破损、雨水口淤塞及排水检查井丢失、损坏情况。

根据设计要求及现场实际情况,将对覆盖的雨、污水检查井提升至设计路面标高,并更换检查井井盖、井座,且对道路两侧的雨水口进行提升,部分不满足排水要求的雨水口进行重建,更换破损的雨水篦子,局部增设雨水口,清除旧有管道淤泥。

3、排水系统施工说明1)、xx段①、雨水暗渠布置雨水暗渠布置在道路两侧新建路沿石侧绿化带中。

②、管材及接口暗渠尺寸BXh=600mmX600mm,选用砖砌地沟,地沟型号Z0606-1,见02J331页8。

绿化带下盖板选用型号B6-1,见02J331页25,车行道下盖板选用型号B6-7,见02J331页27。

雨水管道采用Ⅱ级承插式钢筋砼管,橡胶圈接口;管材的规格、强度必须符合国家现行Ⅱ级排水管的标准,抗压强度应满足《混凝土和钢筋混凝土排水管抗压标准》(GB/T11836-2009)的要求。

橡胶圈的材质必须符合国家相关行业标准且必须满足《橡胶密封件给、排水管及污水管道用接口密封圈材料规范》的要求。

③、管渠基础管道基础采用120°混凝土基础,作法详见国标图集06MS201-1;管道应敷设在承载力达到管道基础支撑强度要求的原状土地基或经处理后回填密实的地基上。

对于软土地基,应按管道地基承载力要求不小于100kPa设计参数的要求进行处理。

2)、xx段①、本次道路排水改造主要是配合道路改造提升设计,对xx路-xx道段原覆盖在路面以下的雨污水检查井井盖进行提升改造。

需破除覆盖在井盖上的路面结构,将井盖和井座从井室上拆除,提升高度需结合道路专业路面设计标高,具体做法见检查井提升大样图,图中未规定的参照《排水检查井》标准图集(06MS201-3)的做法,井盖和井座采用重型防盗球墨铸铁井盖和井座。
