某住宅楼冬季施工方案

合集下载

住宅楼冬季施工方案

住宅楼冬季施工方案

住宅楼冬季施工方案住宅楼冬季施工方案(精选11篇)为保障事情或工作顺利开展,通常需要提前准备好一份方案,一份好的方案一定会注重受众的参与性及互动性。

那么什么样的方案才是好的呢?以下是店铺帮大家整理的住宅楼冬季施工方案(精选11篇),欢迎大家借鉴与参考,希望对大家有所帮助。

住宅楼冬季施工方案(精选11篇)1一、依据标准:1、《建筑工程施工质量验收统一标准》GB50300-20xx2、《建筑装饰装修工程施工质量验收规范》GB50210-20xx二、施工准备1、材料准备和机具(1)水泥:复合32.5号水泥,颜色一致,宜采用同一批号的产品。

(2)界面剂:应采用同一产品,同一厂家,具备出厂材料证明文件。

(3)砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。

砂在使用前应筛好备用。

(4)主要机具:砂浆搅拌机、7mm及5mm孔径的筛子、一般常用的抹灰工具。

2、作业条件:(1)结构工程全部完成,并经有关部门验收,达到合格标准。

(2)加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。

(3)施工时使用的架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作,严禁在墙面上预留临时孔洞。

(4)保温浆料抹灰前应检查基体表面的平整,以决定其抹灰厚度。

3、材料配制:(1)、基层界面砂浆的配制:界面剂:中细砂:水泥=1:1:1(重量比单位:Kg),先加入1份界面剂再加入1份中细砂和1份水泥,搅拌均匀成浆状。

(2)、胶粉聚苯颗粒的配制:现将35~40Kg水倒入砂浆搅拌机内(加入的以满足施工和易性为准),倒入一袋胶粉料搅拌3~5分钟,然后在倒入一袋聚苯颗粒轻骨料继续搅拌3分钟,直到搅拌均匀,胶粉聚苯颗粒应随搅随用,且在4小时内用完。

(3)、抗裂砂浆的配制:抗裂剂:中细砂:水泥=1:3:1(重量比单位:Kg),用砂浆搅机拌均匀或提式搅拌器搅拌,先加入抗裂剂、中细砂搅拌均匀后,再加入水泥继续搅拌3分钟,抗裂砂浆搅拌时不得加水,所用中砂为干砂,并应在配制后2小时内用完。

住宅小区项目冬季专项施工方案

住宅小区项目冬季专项施工方案

住宅小区项目冬季专项施工方案冬季是住宅小区项目施工的一种常见情况。

在冬季进行施工,需要考虑天气寒冷、降雪等因素对施工进度和质量的影响。

因此,制定一份冬季专项施工方案是非常必要的。

以下是一个范例,供参考:一、项目概述本项目为住宅小区建设,计划总用地面积为xxx平方米,建筑总面积为xxx平方米,包括xx栋住宅楼和xx个地下车库。

施工周期为x个月,计划在冬季进行建设。

二、冬季施工措施1.施工计划安排-定期更新天气预报,合理安排施工计划,根据雨雪天气调整施工进度,确保施工的连贯性和顺利进行。

-调整施工时间,避开低温时段。

尽量在中午时分进行施工,避免早晚温度低的时候施工。

2.确保施工安全-加强现场防寒保暖措施,提供足够的温暖设备。

对施工人员进行安全培训,提高其防寒保暖知识,以降低感冒等健康风险。

-雨雪天气下,对施工区域进行及时清雪,保持施工现场的干燥和安全。

3.施工设备和材料保温措施-使用加热设备对施工设备进行保温,确保设备能正常运转并不受低温影响。

-对施工材料进行保温措施。

例如,使用保温膜包裹水泥、钢筋等材料,避免在低温下出现结冰、冻裂等情况。

4.管理施工质量-加强施工现场巡查,确保施工质量符合设计要求。

特别是在低温环境下,容易出现施工质量问题,如混凝土凝固时间延长等。

-注意施工材料的质量检查,如水泥、砂石等。

5.水电暖工程-对于水电暖工程,特别需要关注管道等易受冻结的部分,并做好保温措施。

-在施工过程中注意加强对水电暖工程的监测,及时发现和解决问题。

6.施工污染控制-在施工过程中,严格控制粉尘、噪音等污染物的排放,做到尽量减少对周边环境的影响。

-采用环保施工材料,减少污染物的排放。

7.完工验收和交付-冬季天气寒冷,对已竣工的建筑物进行保温措施,确保不受外界天气影响并做好暖通工程。

-在交付前进行细致的清洁工作,确保项目的整洁和美观。

三、总结冬季是住宅小区项目施工的一种常见情况,但也带来一定的施工困难。

通过合理安排施工计划、加强施工安全防护、保温设备和材料,控制施工质量和污染等方面的措施可以有效降低冬季施工的风险。

住宅楼冬季施工方案及方法

住宅楼冬季施工方案及方法

住宅楼冬季施工方案及方法一、冬季施工的特点和注意事项冬季施工相比其他季节有一些特点和注意事项需要考虑:1.低温:冬季温度较低,特别是北方地区,可能出现零下的低温,对施工材料的影响较大。

2.天气不稳定:冬季天气变化大,容易出现风暴、降雪等极端天气,会对施工进度和安全造成影响。

3.霜冻:地面往往会出现霜冻,需要进行保护,避免地基沉降或破坏。

4.供水和供电:冬季供水管道可能会冻裂,供电线路容易受到冰雪覆盖而影响正常供电。

在冬季施工过程中,需要针对以上特点和注意事项制定合理的方案和方法,以确保施工顺利进行。

二、住宅楼冬季施工方案1.地基处理:在冬季施工前,需对地基进行特殊处理,避免地基被霜冻破坏。

可以采用加热或覆盖保温层的方法,提高地基温度。

2.保温措施:在施工过程中,对已建筑和施工中的部位进行保温,特别是墙体、地板和屋顶等部位。

可采用保温材料进行包裹或覆盖,确保温度稳定。

3.通风和暖气:施工现场需要保持通风,确保空气流通,特别是有关油漆、粘合剂等易散发有害气体的工序。

同时,可以配置暖气设备,确保施工人员的工作环境舒适。

4.管道保护:对供水和供电管道进行保护,避免冻裂和冰雪覆盖。

可以在管道周围设置保温材料或进行加热措施。

5.工序合理安排:在冬季施工中,应根据天气情况合理安排工序,尽量避免雨雪天气施工,保证施工进度和质量。

三、住宅楼冬季施工方法1.混凝土施工:在低温环境中,混凝土的凝固时间变长,需要采取加热措施或使用添加剂来控制凝固时间。

同时,需要避免混凝土因低温而冻裂,可以在模板中设置加热装置或使用保温板加热。

2.砌筑施工:砌筑施工要注意砂浆的水分含量,避免过多水分被吸收而凝固不完全。

可以增加砂浆的水泥含量或使用掺有防冻剂的砂浆。

3.屋顶施工:屋顶施工需要注意安全,避免滑倒或落下。

同时,对屋顶进行保温,防止温度过低影响施工。

4.室内装修:冬季施工期间,室内装修需要留意空气质量和温度。

避免使用有害气体的装修材料,并通过通风和加热保持室内舒适温暖。

某小区住宅楼冬季施工方案

某小区住宅楼冬季施工方案

某小区住宅楼冬季施工方案
恒源小区B-02、03#住宅楼已进入主体施工阶段,随着气温的下降面临着冬季施工,我项目部将采取以下措施:
一、冬期施工的界限划分:当室外日平均气温连续5d稳定地与5。

C,即进入冬期施工。

二、施工顺序:
材料检验冬季施工措施技术交底脚手架工程模板工程钢筋工程砼、砖砌体工程保温覆盖试件制作
试件试压模板拆除
三、施工措施
1.首先把住材料关,对所进的材料检查使用说明书、合格证、检验报告,并认真学习,正确使用。

我项目部使用的防冻剂为科孚牌外加剂,其分为混合型和砂浆型防冻剂,不含氯盐对钢筋无锈蚀作用,还具有早强作用。

2.砼在浇注前应清除模板和钢筋上的冰雪与污垢,但不可用水清洗,以防结冻。

3.冬期浇注的砼在受冻前,砼的抗压强度不得低于砼设计强度的标准值的30%。

4.冬期施工的砼试块在常温的基础上应增设不少于两组。

与结构同条件养护的试件,一组用于检验受冻前的砼强度,一组用于检验转入常温养护28天的砼强度。

某住宅楼工程冬季施工方案

某住宅楼工程冬季施工方案

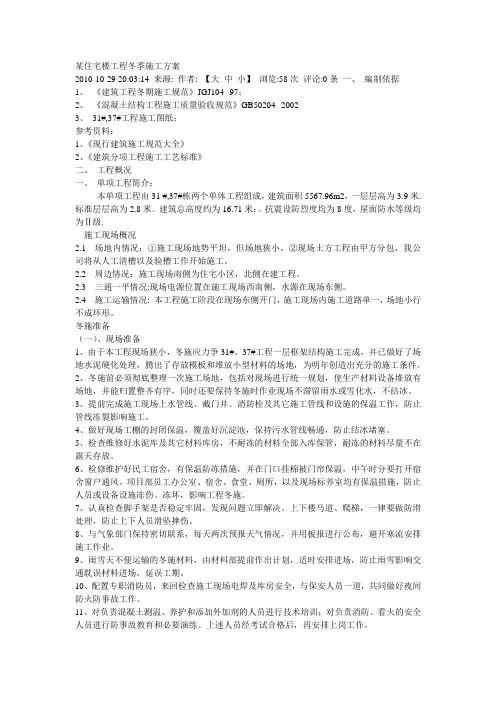

某住宅楼工程冬季施工方案2010-10-29 20:03:14 来源: 作者: 【大中小】浏览:58次评论:0条一、编制依据1、《建筑工程冬期施工规范》JGJ104--97;2、《混凝土结构工程施工质量验收规范》GB50204--20023、31#,37#工程施工图纸;参考资料:1、《现行建筑施工规范大全》2、《建筑分项工程施工工艺标准》二、工程概况一、单项工程简介:本单项工程由31 #,37#栋两个单体工程组成,建筑面积5567.96m2,一层层高为3.9米.标准层层高为2.8米。

建筑总高度约为16.71米;。

抗震设防烈度均为8度,屋面防水等级均为Ⅱ级.施工现场概况2.1 场地内情况:①施工现场地势平坦,但场地狭小。

②现场土方工程由甲方分包,我公司将从人工清槽以及验槽工作开始施工。

2.2 周边情况:施工现场南侧为住宅小区,北侧在建工程。

2.3 三通一平情况:现场电源位置在施工现场西南侧,水源在现场东侧。

2.4 施工运输情况:本工程施工阶段在现场东侧开门,施工现场内施工道路单一,场地小行不成环形。

冬施准备(一)、现场准备1、由于本工程现场狭小,冬施应力争31#、37#工程一层框架结构施工完成,并已做好了场地水泥硬化处理,腾出了存放模板和堆放小型材料的场地,为明年创造出充分的施工条件。

2、冬施前必须彻底整理一次施工场地,包括对现场进行统一规划,使生产材料设备堆放有场地,并能归置整齐有序,同时还要保持冬施时作业现场不滞留雨水或雪化水,不结冰。

3、提前完成施工现场上水管线、截门井、消防栓及其它施工管线和设施的保温工作,防止管线冻裂影响施工。

4、做好现场工棚的封闭保温,覆盖好沉淀池,保持污水管线畅通,防止结冰堵塞。

5、检查维修好水泥库及其它材料库房,不耐冻的材料全部入库保管,耐冻的材料尽量不在露天存放。

6、检修维护好民工宿舍,有保温防冻措施,并在门口挂棉被门帘保温,中午时分要打开宿舍窗户通风。

项目部员工办公室、宿舍、食堂、厕所,以及现场标养室均有保温措施,防止人员或设备设施冻伤、冻坏,影响工程冬施。

房建工程冬季施工专项方案

房建工程冬季施工专项方案

房建工程冬季施工专项方案冬季施工对于房建工程来说是一项挑战,因为低温天气会对施工过程和材料性能产生影响。

因此,为了保证施工进度和质量,需要制定一套冬季施工专项方案。

一、现场准备工作1.防护措施:搭设风蚀网、防风墙、遮阳棚等措施,防止风沙对施工现场的影响,保证人员和设备的安全。

2.供暖设备:确保施工现场的温度达到施工要求,可设置临时供暖设备,例如热风炉、电暖气等,保证施工过程中人员的正常活动和设备的正常运行。

二、材料管理1.防冻措施:对于易受低温影响的材料,如水泥、混凝土等,应采取防冻措施,如加热、覆盖绝热材料等,避免冻害的发生。

2.材料储存:材料应存放在干燥通风的仓库中,避免雨水、积雪、水汽等对材料的损害,确保施工过程中材料的质量和使用性能。

三、施工工艺与操作1.地基处理:采取预制桩或碎石填料加固地基,避免因低温引起的地基沉降或者地基冻害。

2.水泥混凝土施工:根据气温对水泥和混凝土的影响,及时采取保温措施,如加热原材料、控制施工温度等,确保施工质量。

3.砌筑施工:采用加热砂浆、保温措施等,防止低温对砂浆的影响,保证砌筑质量。

4.钢筋混凝土施工:钢筋在低温下易发生冷脆现象,应采取保温措施,如用拆卸焊条对钢筋进行加热、覆盖绝热材料等,确保钢筋的强度和韧性。

5.外墙保温施工:采用先进的保温材料和技术,如外墙外保温、内墙内保温等,提高建筑的保温隔热性能。

四、安全管理1.防滑措施:在施工现场和临时道路上铺设防滑材料,设置警示标志,提醒工人注意安全,防止滑倒和摔伤事故的发生。

2.防风保护:确保施工现场的防风设施完善,如搭设防风墙、加固建筑物等,避免因风力大导致设备和人员的不安全。

3.清雪除冰:定期清除施工现场和临时道路上的积雪和冰,保证施工和人员的正常运行。

4.应急措施:为低温天气下可能发生的突发情况,如设备故障、工人生病等,制定相关应急预案,及时处理,保障施工进度和质量。

五、人员培训1.安全知识培训:对所有参与冬季施工的人员进行安全知识和防护措施的培训,提高他们的安全防范意识和应急处置能力。

某住宅楼冬季施工方案

某住宅楼冬季施工方案

某住宅楼冬季施工方案【一】施工准备〔1〕########楼在进入冬季施工时,必须复核施工图纸,查对其是否适应冬季施工要求。

〔2〕进行冬季施工前,对管理人员要专门组织技术业务培训,学习本工作范围内有关知识,明确职责。

〔3〕指定专人进行气温观测并作好记录,收听气象预报;防止寒流突然袭击。

〔4〕根据实物工程量提前组织有关机具、化学外加剂和保温材料进场。

〔5〕工地的临时供水管及其使用的石灰膏,做好保温防冻工作。

〔6〕冬季施工要采取防滑措施。

〔7〕大雪后必须将架子上的积雪清扫干净,并检查架子平台,如有松动下沉现象务必及时加固。

〔8〕施工中接触热水要防止烫伤。

〔9〕现场明火应派专人严加管理,采取得力措施,防止煤气中毒或发生火灾。

〔10〕电源开关、配电箱等要加锁,并设专人负责管理,防止漏电伤人。

【二】混凝土工程室外日平均气温连续五天稳定低于5℃时,混凝土结构工程应采取冬季施工措施,加盖草珊和麻袋,并应及时采取气温突然下降的防冻措施。

〔一〕、混凝土的配制和搅拌1、混凝土冬期施工应使用普通硅酸盐水泥,强度不低于32.5,最小水泥用量不少于300Kg/M3,水灰比不大于0.6。

2、混凝土所用的骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。

3、冬季拌制混凝土时要求商品混凝土站应优先采用加热水的方法。

水及骨料的加热温度应根据热工计算确定,但水不得超过80℃,骨料不得超过60℃,水泥不得直接加热,并宜在使用前运入暖棚内存放,现场采用专用水泥罐进行储存。

4、混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。

5、混凝土搅拌时,投料顺序为先投入骨料和已加热的水然后再投入水泥。

〔二〕、混凝土运输和浇筑1、混凝土在浇筑前应清除模板和钢筋上的冰雪及污垢,运输和浇筑混凝土用的容器,应具有保温措施。

2、混凝土在运输、浇筑过程中的温度应符合规范要求。

3、在降雨雪时不宜露天浇筑混凝土,当需露天浇筑时,应采取有效措施保证混凝土的质量。

英才小区冬季施工方案

英才小区冬季施工方案

英才小区冬季施工方案冬季施工方案是指在寒冷的冬季进行建筑施工时所采用的方法和措施。

英才小区作为一个建筑工地,在冬季施工时需要考虑到气温低、天气恶劣等因素对施工的影响,并采取合适的措施保证施工工作的顺利进行。

以下是英才小区冬季施工方案:一、选址和环境改善1.确定施工区域:在选址时,应考虑到冬季施工的特点,选择有遮挡物、防风和保温等条件良好的区域。

2.环境改善:在施工前,对施工区域进行环境改善,确保施工区域有良好的排水系统,以免施工过程中遇到结冰或积水导致安全问题。

二、保温措施1.保温材料的选择:对冷季施工中需要使用的构件进行预热和保温。

选择适合不同材料和构件的保温材料,如保温棉、保温层等。

2.施工现场的保温:对施工现场进行合理的保温,如搭建临时棚屋、使用保温设备等,确保施工现场的温度适宜。

三、安全措施1.防滑措施:尽量避免施工现场的积雪结冰,采取防滑措施,如施工现场铺设防滑垫、喷洒防滑剂等,以确保施工人员的安全。

2.防寒装备:为施工人员配备合适的防寒装备,如防寒手套、防寒服、保温鞋等,提供必要的防寒措施,以防止施工人员受寒冷天气的侵害。

四、工期和施工流程的调整1.合理安排工期:对于一些需要在户外进行的工程,应在施工计划中合理安排,尽量避免在天气恶劣的日子进行施工。

2.施工流程的调整:将重要的工程部分尽量安排在气温较高的时间段进行,以保证施工质量和进度。

五、供电和采暖系统的优化1.供电系统的优化:在冬季施工时,电能的供应要求更高,需确保电力供应的稳定性,预留足够的备用电力,以保证施工机械和设备的正常运行。

2.采暖系统的优化:安装或提供良好的采暖设备,为施工人员提供良好的工作环境。

最后,英才小区冬季施工方案还需要根据具体的工程实际情况进行调整和完善,确保施工工作的安全和质量。

同时,还应加强与施工队伍的沟通,提高施工人员的安全意识,共同努力保证冬季施工的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

冬季施工方案
一、施工准备
(1)########楼在进入冬季施工时,必须复核施工图纸,查对其是否适应冬季施工要求。

(2)进行冬季施工前,对管理人员要专门组织技术业务培训,学习本工作范围内有关知识,明确职责。

(3)指定专人进行气温观测并作好记录,收听气象预报;防止寒流突然袭击。

(4)根据实物工程量提前组织有关机具、化学外加剂和保温材料进场。

(5)工地的临时供水管及其使用的石灰膏,做好保温防冻工作。

(6)冬季施工要采取防滑措施。

(7)大雪后必须将架子上的积雪清扫干净,并检查架子平台,如有松动下沉现象务必及时加固。

(8)施工中接触热水要防止烫伤。

(9)现场明火应派专人严加管理,采取得力措施,防止煤气中毒或发生火灾。

(10)电源开关、配电箱等要加锁,并设专人负责管理,防止漏电伤人。

二、混凝土工程
室外日平均气温连续五天稳定低于5℃时,混凝土结构工程应采取冬季施工措施,加盖草珊和麻袋,并应及时采取气温突然下降的防冻措施。

(一)、混凝土的配制和搅拌
1、混凝土冬期施工应使用普通硅酸盐水泥,强度不低于32.5,最小水泥用量不少于300Kg/M3,水灰比不大于0.6。

2、混凝土所用的骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。

3、冬季拌制混凝土时要求商品混凝土站应优先采用加热水的方法。

水及骨料的加热温度应根据热工计算确定,但水不得超过80℃,骨料不得超过60℃,水泥不得直接加热,并宜
在使用前运入暖棚内存放,现场采用专用水泥罐进行储存。

4、混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。

5、混凝土搅拌时,投料顺序为先投入骨料和已加热的水然后再投入水泥。

(二)、混凝土运输和浇筑
1、混凝土在浇筑前应清除模板和钢筋上的冰雪及污垢,运输和浇筑混凝土用的容器,应具有保温措施。

2、混凝土在运输、浇筑过程中的温度应符合规范要求。

3、在降雨雪时不宜露天浇筑混凝土,当需露天浇筑时,应采取有效措施保证混凝土的质量。

4、浇筑混凝土应连续进行,当必须间歇时,其间歇时间应缩短。

5、在混凝土浇筑过程中,应经常观察模板防止其变形、移位等。

(三)、混凝土养护
模板应在混凝土冷却到5℃后方可拆除,混凝土与外界温差大于20℃时,拆模后的混凝土表面应采取使其缓慢冷却的临时防护覆盖措施。

(四)、混凝土拆模
1) 砼模板拆除的时间,应按结构特点、自然气温和砼所达到的强度来确定,一般以缓拆为宜。

2) 拆除模板,砼强度亦必须满足要求。

3) 冬期拆除模板时,砼表面温度和自然气温之不应超过20℃。

4) 在拆除模板过程中,如发现砼有冻害现象,应暂停拆卸,经处理后方可继续拆卸。

5) 对已拆除模板的砼,应采取保温材料予以保护。

结构砼达到规定强度后才允许承受荷载。

施工中不得超载使用,严禁在其上堆放过量的建筑材料或机具、
三、砌体工程
(1)冬季施工所用的材料应符合下列规定
1.砌体在砌筑前应清除冰霜;
2.砂浆宜采用普通硅酸盐水泥拌制。

3.拌制砂浆所用的砂,不得含有冰块和直径大于1cm,的冻结块。

4.拌和砂浆时水的温度不得超过800C,采用现场加热水的办法来保证砂浆的温度。

5.由于石灰膏的冰点较低,在冬季施工期间使用砂浆一律采用水泥砂浆。

由于冬季施工在室外温度低于0度时砖不允许浇水,但表面应洒水湿润,必须增大砂浆的稠度。

6.每日砌筑后,在砌体表面覆盖保温材料。

7.砂浆使用的温度不应低于50C。

当日最低气温等于或低于-150C时,对砌筑承重砌体的砂浆标号应比常温施工时提高一级。

四、冬期施工安全教育
1) 须对全体职工定期进行技术安全教育。

结合工程任务在冬施前做好安全技术交底。

配备好安全防护用品。

2) 对工人必须进行安全教育和操作规程的教育:对变换工种及临时参加生产劳动的人员,也要进行安全教育和安全交底。

3) 特殊工种(包括:电气、架子、起重、焊接、等工种)须经有关部门专业培训,考核发证后方可操作。

每年进行一次复审。

4) 采用新设备、新机具。

新工艺应对操作人员进行机械性能、操作方法等安全技术交底。

五、现场安全管理
1) 现场内的各种材料、砼构件、乙炔瓶、氧气等存放场地都要符合安全要求,并加强管理、
2) 冬期坑槽施工,在方案中应根据土质情况和工程特点制定边坡防护措施:施工中和化冻后要检查边坡稳定,出现裂缝、土质疏松或护坡桩变形等情况要及时采取措施。

3) 加强季节性劳动保护工作。

冬期要做好防滑、防冻、防煤气中毒工作。

脚手架、上人马道、要操去防滑措施。

霜雪天后要及时清扫。

大风雪后及时检查脚手架,防止高空坠落事故发生。

六、冬期电气安全管理
1) 在冬期施工组织时间中,现场应设电工负责安装、维护和管理用电设备。

严禁非电工人员随意拆改。

2) 施工现场严禁使用裸线。

电线铺设要防砸、防碾压,防止电线冻结在冰雪之中。

大风雪后,应对供电线路进行检查,防止断线造成触电事故。

3) 采取电加热设备提高施工环境温度,用电设备采用专用电闸箱。

强电源与弱电源的插销要区分开,防止误操作造成事故。

七、安全施工措施
1、冬季拌制混凝土时,水及骨料的加热温度应根据热工计算确定。

2、冬季施工中,混凝土的入模温度除满足热工计算外,一般以15~20℃为好。

3、当温度低于-20℃时,严格对钢筋进行冷弯。

以避免在钢筋弯点处发生强化,造成钢筋脆断。

4、各种有毒物品、油料、氧气、乙炔等要专库存放,专人管理,并建立严格的领发料制度。

5、脚手架和上人梯、斜道、浇注混凝土的临时运输等应牢靠平稳,大风雪后要认真清扫,并及时消除隐患。

6、冬期混凝土强度必须有技术人员批准,方可拆模,拆模过程中,如果发现有冻害现象,应暂停,经处理后,方可继续拆除;对己拆除的模板应用保温材料对混凝土加以遮盖。

7、冬期施工前应组织现场职工进行冬期安全和消防的宣传教育。

并建立安全生产、防滑、防冻、防火、防爆、防中毒等各项规章制度,并教育职工严格遵守。

###建筑安装工程开发有限公司
######楼项目部
二OO八年十一月三十日。
