10Kv电力电缆敷设施工方案编制:审核:批准:1概述此次敷设的电缆主要是施工用电系统的10KV电力电缆,主要包括:地下厂房安装间箱变至锦屏东U0KV变电站967开关、金楠木施工区(2#营地对面)至金楠木隧道上面10KV联楠一回输电线路等的10KV电力电缆。

电缆的型规格号和数量:① 地下厂房安装间箱变至锦屏东110KV变电站967开关:ZR-YJV22-8.7/15KV-3*70mm2 /1450m (810m+640m)②金楠木施工区(2#营地对面)至10KV联楠一回输电线路:ZR-YJV22-8.7/15KV-3*25mm2/80m2施工依据2.1国家相关标准及规程规范《电气装置安装工程电缆线路施工及验收规范》GB50168-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《电气装置安装工程电气设备交接试验标准》GB50150-20062.2本工程机电设备安装工程合同2.3业主的用电管理办法及其它相关规定3电缆的敷设路由:3.1地下厂房安装间至锦屏东110KV变电站:地下厂房安装间箱变一>进厂交通洞上游侧墙面一►进厂交通洞口顶部平台计量装置一►约450m长山坡一►大水沟隧道东端口顶部平台一►锦屏东110KV变电站。

3.2金楠木施工区(2#营地对面)至10KV联楠一回输电线路:金楠木施工区(2#营地对面)——►约60m长山坡——►金楠木隧道上方10KV联楠一回输电线路。

4 电缆敷设方式4.1电缆敷设采取人工进行敷设,每3-4m一人(山坡地段的人员布置需根据具体的地形条件合理安排)。

4.2地下厂房安装间至锦屏东110KV变电站967开关的电缆敷设4.2.1地下厂房安装间至锦屏东110KV变电站的电缆,在进厂交通洞洞口顶部平台设有一个断口,断口部位安装高压计量装置。

4.2.2先将1450m、ZR-YJV22-8.7/15KV-3*70mm2电缆运至进厂交通洞洞口,敷设进厂交通洞洞口顶部平台至地下厂房安装间的电缆,敷设方向为由进厂交通洞洞口向地下厂房安装间进行敷设。

10kv电缆工程施工

10kv电缆工程施工

10kv电缆工程施工一、10KV电缆工程施工流程1.前期准备工作在进行10KV电缆工程施工之前,需要进行大量的前期准备工作,主要包括设计方案确定、施工单位选择、施工人员培训、施工设备准备等。

设计方案确定是最为关键的一环,需要根据具体现场情况确定电缆敷设路线、接地方式、接地排列及相间距等。

2.电缆线路敷设电缆线路敷设是10KV电缆工程施工的关键环节,需要根据设计方案确定的敷设路线进行布线。

在敷设电缆线路时,需要严格按照电缆敷设规范进行操作,确保电缆不受损坏。

3.电缆连接及绝缘测试电缆连接及绝缘测试是10KV电缆工程施工的重要环节,需要保证电缆连接牢固可靠以及电缆绝缘性能良好。

在进行电缆连接时,需要根据电缆连接方式进行操作,并进行绝缘测试以确保连接处无漏电或短路现象。

4.接地及防雷工作接地及防雷工作是10KV电缆工程施工中不可忽视的一环,需要在电缆接地处进行接地处理以确保电缆传输安全可靠。

同时,还需要进行防雷工作,安装防雷设备以防止雷击对电缆线路造成损坏。

5.验收及运行检测在完成10KV电缆工程施工后,需要对电缆线路进行验收及运行检测,确保电缆线路正常运行。

验收内容包括电缆连接质量检测、绝缘测试、接地测试以及线路运行检测等。

二、10KV电缆工程施工注意事项1.施工单位选择选择有资质、技术过硬的施工单位进行10KV电缆工程施工,确保施工质量。

2.施工人员培训施工人员需要经过专业培训,并持有相关证书,熟练掌握电缆施工技术。

3.施工设备准备准备必要的施工设备和工具,确保施工过程中的需要。

4.安全防范措施在进行10KV电缆工程施工时,需要加强安全防范措施,确保施工过程中安全。

5.质量管理严格按照电缆施工规范进行施工,确保工程质量合格。

三、10KV电缆工程施工常见问题解决方案1.电缆断裂遇到电缆断裂问题时,需要及时停止施工,寻找断裂点并进行修复。

2.电缆接地不良电缆接地不良会影响电缆传输效果,需重新进行接地处理。

10KV高压电缆敷设专项施工方案

10KV高压电缆敷设专项施工方案

10KV高压电缆敷设专项施工方案10KV高压变压器迁移专项施工方案一、施工内容本次施工旨在满足A区施工现场及生活区用电需求,将现场室外三台630KVA箱式变压器中的其中两台及高压电缆分界箱式高压开关柜一组移至售楼中心东北角安置。

电缆型号为YJLV22-10KV-3*240.电缆敷设分为保护管敷设和地面直埋敷设两部分,全长计划295米。

施工完成后,所有电缆头压接完毕经过试验后通电运行。

二、电缆走向电缆敷设走向依据现场外线图制定,基本走向为售楼中心南侧10KV架空线路高压断路器引下电源,经电缆保护管引下进入地面下,向北地面直埋敷设,沿现场施工硬化道路边缘向西直埋,经过锅炉房前面走硬化道路下侧直埋,向北直达箱式变压器调整后位置。

三、箱式变压器安装本次箱式变压器安装主要是将原有的箱变及电缆分界箱移位至新的调整位置,所含工作内容主要是吊装及搬运工作,实际施工中根据实际情况,做专项施工方案。

四、电缆敷设电缆敷设工艺流程如下:1.电缆进场检查验收;2.电缆敷设前先进行地面勘察,确定敷设路线,标明敷设线路,设置标志牌,确定电缆敷设的起点和终点;3.进行地面开挖,开挖深度为1.2米,开挖宽度为1.5米;4.进行管道敷设,将电缆放入保护管中,保护管敷设完毕后进行地面直埋敷设;5.进行电缆接头的制作和安装;6.进行电缆敷设的试验和调试。

五、资源配置本次施工所需资源包括人力、物力和财力等。

具体资源配置根据施工进度计划进行调配,确保施工进度和质量。

六、施工进度计划本次施工进度计划包括前期准备、电缆敷设、箱式变压器移位、电缆接头制作和安装、试验和调试等阶段,根据实际情况进行调整。

七、安全措施施工过程中,应严格遵守安全操作规程,做好现场安全防护措施,确保施工人员和设备的安全。

同时,定期进行安全检查和隐患排查,及时处理安全问题。

在电缆进场后,我们需要对电缆进行详细的检查验收,包括外观、规格型号、电压等级、长度、合格证以及耐热阻燃的标识等方面的检查。

10kV高压电缆敷设施工要求

10kV高压电缆敷设施工要求

电缆敷设本工程中的高压电缆选用ZAYJV-10KV型A级阻燃的交联聚氯乙烯电力电缆;低压出线电缆选用WDZA-YJV-600/1000型电力电缆;应急出线电缆选用WDZAN-YJV-600/1000型电力电缆,当电缆明敷在桥架上,普通电缆与应急电源电缆应分设桥架或采取隔离措施,在竖井内距离应大于300mm或采用隔离措施。

1)、施工准备a、电缆敷设前,电缆桥架和电缆保护管施工完毕,并经验收合格,电缆隧(沟)道内道路畅通,照明充足,排水设施已施工完毕并验收合格,相关建筑工程不影响电缆敷设。

b、电缆敷设用的存放场地保持平整、结实,电缆分类区域标志清楚;场地防护棚搭设完好,电缆放线架等辅助工器具准备齐全。

c、需要敷设的电缆种类准备齐全,检查合格并运抵现场,绑扎固定材料准备齐全。

d、架空敷设电缆处,脚手架已搭设完成,并验收合格,确保安全可靠。

e、加强图纸会审,深刻领会设计意图,仔细核对设计电缆清单与系统图是否相符,弄清电缆敷设路径对桥架布置的要求。

f、根据电缆清单绘制电缆的通道分层断面图,检查电缆布置的合理性。

g、对参加电缆敷设的人员进行培训,掌握电缆敷设中的技能。

2)、电缆敷设总的要求a、电缆敷设前电缆通道的电缆桥架、支架、电缆管均已安装完成,并经检验满足符合电缆敷设条件。

b、电缆敷设路径上,道路畅通,脚手架齐全牢靠,照明充足,电缆夹层、隧道通风良好。

c、电缆到货后,检查电缆型号、规格、电压等级应符合设计要求;电缆应有合格证,电缆外观应无损伤,用摇表检查绝缘良好,并作好详细记录。

高压电缆应抽样作耐压实验,实验应合格。

d、电缆敷设前,先由专业技术负责人组织各班技术员统一协调好电缆桥架敷设路径、数量、层次;敷设时,必须严格按规定的路线和层次施工,任何人不得擅自更改。

e、电缆敷设前,根据本工程特点所编制的电缆管理措施、电缆敷设工艺质量细节要求以及创优管理办法已出台并组织所有技术及施工人员学习。

3)、电缆敷设的一般要求a、电缆敷设前由班组长或技术员对本次敷设的电缆清单,包括敷设的路线、电缆型号、规格、电缆数量、人员安排交底清楚。

10千伏高压电缆敷设施工方案(完整版)

10千伏高压电缆敷设施工方案(完整版)

10千伏高压电缆敷设施工方案审批:审核:编制:西安联诚电力有限公司二〇一六年五月十一日一、 施工内容电缆型号为10kV 恺装3*240.电缆敷设根据现场情况分为保护管敷设和地面沟道敷设两部分。

全长计划500米,电缆敷设完毕后,首端取自现场10KV 架空线路杆式高压断路器下口,末端接入高压电缆分界箱式高压开关柜,提供两台箱式变压器的负荷,所有电缆头压接完毕经过试验后通电运行。

二、 电缆走向本次电缆敷设走向依据现场外线图制定。

根据现场实际勘察为准,基本走向为变电站——1号钢管塔下。

三、电缆敷设1、电缆敷设工艺流程图如下:2、电缆进场检查验收:电缆进场后,必须对电缆进行详细的检查验收,检查电缆的外观、规格型号、电压等级、长度、合格证、耐热阻燃的标识。

3、电缆敷设准备3.1、技术准备。

认真研究电气施工图,掌握电缆的分布走向情况,在过路面、转弯等管道交叉处进行详细勘察。

3.2、人员、机具准备。

敷设电缆需要大量的人员,电缆敷设前,根据电缆的数量及电缆敷设进度安排,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行安全技术培训。

施工电缆前准备充分敷设电缆用的机具,如电缆放线架、绞磨、电缆滑轮、通讯联络工具等。

电缆进场检查验收电缆敷设准备电缆敷设固定电缆头制作安装电缆 标识3.3、现场准备。

检查并清理杂物。

清理电缆敷设沿途的障碍,为放电缆创造很好的外部条件。

4、电缆敷设本次施工电缆全长计划为500米,工程量巨大,且穿越的路面较多,根据现场走向情况,主要为电缆沟道敷设。

1、施工具备的条件:1.1施工图及电缆清单经过专业及综合会审。

1.2电缆材料、工机具等准备齐全。

1.3土建施工基本完工,移交验收合格。

1.4主体设备及就地设备已确定位置就位。

2、电缆敷设、接线作业流程:电缆材料及工机具准备具准备电缆支架安装电缆敷设电缆整理、固定电缆做头电缆接线电缆试验电缆防火封堵3、施工程序和方法:1) 电缆牵引头及网套本电缆工程电缆敷设方案拟使用电动卷扬机牵引和电缆敷设机相结合的敷设方法。

10kV 电力电缆线路直埋敷设设计要求

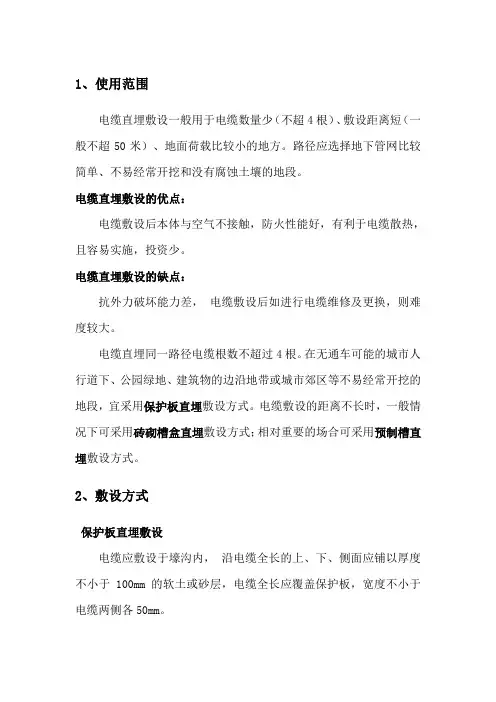

10kV 电力电缆线路直埋敷设设计要求

1、使用范围电缆直埋敷设一般用于电缆数量少(不超4根)、敷设距离短(一般不超50米)、地面荷载比较小的地方。

路径应选择地下管网比较简单、不易经常开挖和没有腐蚀土壤的地段。

电缆直埋敷设的优点:电缆敷设后本体与空气不接触,防火性能好,有利于电缆散热,且容易实施,投资少。

电缆直埋敷设的缺点:抗外力破坏能力差,电缆敷设后如进行电缆维修及更换,则难度较大。

电缆直埋同一路径电缆根数不超过4根。

在无通车可能的城市人行道下、公园绿地、建筑物的边沿地带或城市郊区等不易经常开挖的地段,宜采用保护板直埋敷设方式。

电缆敷设的距离不长时,一般情况下可采用砖砌槽盒直埋敷设方式;相对重要的场合可采用预制槽直埋敷设方式。

2、敷设方式保护板直埋敷设电缆应敷设于壕沟内,沿电缆全长的上、下、侧面应铺以厚度不小于100mm 的软土或砂层,电缆全长应覆盖保护板,宽度不小于电缆两侧各50mm。

电缆壕沟底应位于原状土层,地基承载力特征值 fak ≥100kPa。

如建设地点有孔穴、虚土坑,或土层分布不均匀,应先进行地基处理,达到要求后施工。

敷设前应将沟底铲平夯实。

电缆埋设后回填土应分层夯实,压实系数应不小于。

地面恢复形式满足市政要求,不得造成路面塌陷。

▲图保护板直埋敷设断面示意图砖砌槽盒直埋敷设位于普通黏土层,地下水位不影响土方的开挖,地基承载力特征值 fak≥100kPa,场地为同一标高。

当具体工程中实际情况有所变化时,应对有关项目进行相应的调整。

电缆直埋敷设于砖砌槽盒中,电缆敷设完成后,应在砖砌槽盒中填充砂或细土,并盖上盖板。

砖砌槽盒的垫层采用不低于 C15的混凝土,槽壁采用不低于MU10的普通砖,不低于 M10的水泥砂浆砌筑,需做防水地段另做防水处理。

盖板采用C20 细石混凝土预制,现场安装。

砖砌槽盒直埋敷设不宜设置电缆接头,不推荐敷设在与其他管线交叉的地方。

▲图砖砌槽盒直埋敷设断面示意图预制槽直埋敷设位于普通黏土层,地下水位不影响土方的开挖,地基承载力特征值 fak≥100kPa,场地为同一标高。

10KV电缆敷设施工方案

10KV电缆敷设施工方案

永嘉县人民医院10KV高压柜就位、电缆T接施工方案永嘉县人民医院供电线路增装项目工程10KV高压柜就位、电缆T接施工方案审批:刘海滨审核:李星编制:邱万隆温州中展电力建设有限公司2013年04月22日1永嘉县人民医院供电线路增装项目工程10KV高压柜就位、电缆T接施工方案目录一、工程概况二、电缆走向三、电缆敷设技术方案四、业主职责五、施工进度计划六、安全要求七、危险点、环境因素辨识与控制措施210KV高压柜就位、电缆T接施工方案一、工程概况本工程为永嘉县人民医院配电室10KV供电新增电源线路接入工程。

目前县人民医院10KV供电电源为单回电源,不能满足重要用电设备(一级负荷)供电可靠要求,为提高供电可靠性,实现由两个变电所10KV双回路电源供电要求,根据施工设计图纸,在原来仅有35KV城关变永中787线(T接)10KV供电的基础上,新增35KV上塘变城南674线(由城南674线10#电缆分接箱T接)电缆引入永嘉县人民医院10KV配电所,新增10KV高压出线柜、计量柜各一台,本次施工新增高压柜就位、高压进线电缆、出线电缆以及低压出线电缆T接。

二、电缆走向本次电缆敷设走向依据温州电力设计有限公司设计施工图。

根据现场实际勘察,基本走向为10kv城南674线10#电缆分线箱(农业银行旁)引出电源——经原有电缆管道沿县前路向东北角——县前路与永建路交汇处(供销超市)设中间头——经原有电缆管道沿永建路向西北角——经环城北路直行———永嘉县人民医院10kv配电所。

(详图参照温州电力设计有限公司设计施工图)3三、电缆敷设技术方案依据及引用文件4本工序作业前施工条件施工准备图2-1 电缆就位图2-2 钢丝绳、电缆轮布置图2-3 电缆固定图2-4 直埋电缆敷设管口要有专人进行监护。

图2-5 电缆排孔敷设在电缆引入电缆沟和电缆沟转弯处,必须安装滑轮组和配有专人进行监护。

15永嘉县人民医院10KV电缆敷设施工专项方案直埋电缆之间,电缆与管道、道路、建筑物之间平行和交叉的最小允许净距表2-1永嘉县人民医院10KV高压柜就位、电缆T接施工方案四、业主职责1 提供地下管线走向准确资料,每段埋管施工前约请市政相关单位现场核实管线分布情况。

10KV高压电缆敷设施工方案汇总

10KV高压电缆敷设施工方案汇总

10KV高压电缆敷设施工方案汇总在电力系统中,高压电缆是传输电力的关键部件之一。

在10千伏(10KV)电压等级下,高压电缆的敷设施工显得格外重要。

本文将围绕10KV高压电缆的敷设施工方案进行详细汇总。

1. 敷设前的准备工作在开始高压电缆的敷设之前,需要进行充分的准备工作,包括: - 确定敷设路线:根据工程要求和设计方案,确定高压电缆的敷设路线,考虑地形地貌、管线等因素。

- 采购材料:准备所需的电缆、接头、套管、沟槽盖板等材料。

- 制定施工方案:编制详细的施工方案,包括施工流程、安全措施、质量要求等内容。

2. 敷设过程2.1 施工队伍组织•确保施工队伍具备必要的专业技能和经验,合理分工,确保施工效率和质量。

•严格遵守施工规范和安全操作规程,保障施工安全。

2.2 敷设方式•开挖沟槽:根据设计要求,在地面开挖沟槽,保证沟槽宽度、深度符合要求。

•布置电缆:将电缆依据设计要求敷设在沟槽内,注意保护电缆绝缘层,严禁损坏。

•敷设接头:根据电缆连接点,连接相应的接头,确保连接牢固可靠。

•封闭沟槽:安装沟槽盖板,封闭沟槽,确保电缆安全埋设在地下。

2.3 质量检查•施工人员对电缆敷设质量进行检查,检查电缆接头是否牢固、绝缘是否完好,并进行记录。

•对接地电阻测试:对接地电阻进行测试,确保接地电阻符合要求,保障设备安全。

3. 施工后的处理•清理现场:清理施工现场的杂物,确保工地整洁,消除安全隐患。

•完善档案:整理施工记录、电缆敷设图纸等文档资料,形成完整的档案。

综上所述,10KV高压电缆的敷设施工方案涉及到多个环节,需要充分准备、严格执行施工流程,确保施工质量和安全。

通过本文汇总的方案,可为相关电力施工提供参考,提高施工效率和质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电力工程建设之10kv电缆敷设
摘要:电缆敷设的好坏直接影响电缆应用的安全性和可靠性。

介绍了电缆安置整个过程中电力经常看的排管敷设、隧道敷设、沟道敷设方式,提出了电力电缆施工中应注意的难题。

关键词:10kv电力电缆; 敷设方式; 施工难题
abstract: the cable laying a direct impact on the safety and reliability of the cable application. introduced the cable in the entire process for power often see row pipe, tunnel laying, laying the channel, and put forward the power cable should be paid attention to in the construction of the problem.
keywords: 10 kv power cables; system of laying; construction problems
中图分类号:f407.61文献标识码:a 文章编号:
随着现代化城市建设的步调加快,电力电缆在城市建设中得到
了广泛的运用,安全、耐用、美观是电力电缆供电的显著长处,随着城市建设的加快,电力电缆的使用量正逐渐增加,由于城镇人口稠密区、大型工厂、发电厂、交通拥挤区、架空线路已不能满足城市建设的需要,使得多数供电线路必须应用电缆才能实现。

而电力电缆工程具有很大的隐蔽性,当电缆出现故障后就给故障的诊断排除带来了很大的困难,不但消耗时间长,并且难以准确的找出故障,因而分析10kv电力电缆施工质量的好坏在电网安全中极为重要。

1 电缆的选型
常用的电力电缆有聚氯乙烯绝缘电缆、交联聚乙烯电缆等,根据应用场所的不一样,又延伸为不一样种类的特种电缆。

现在,随着生产技术和生产工艺的不断提升,交联聚乙烯电缆已成为应用最广的电缆产品,在电缆选型时,应根据应用的不一样环境和条件,联合具体情况进行选择。

2 电缆的敷设方式
电缆的敷设方式有排管敷设、隧道敷设、沟道敷设等多种方式,有时几种敷设方法必要配合应用。

所以电缆敷设方式的选择,要联合实际情况,根据工程现场环境特征,遵照满足运行可靠性,方便于维护的要求和技术经济合理的原则确定。

3 电缆截面积的选择
电缆截面积的选择,关系到投资多少、线路的损耗、电压质量、电缆的使用寿命等。

如选用截面积偏小,会使得电压质量下降,线路损耗过大,严重的甚至电缆过热烧毁;截面积过大,则会使初期投资太高。

所以应根据负荷预测结果,用发展的眼光,选择合适的截面积,使电力电缆满足最大工作电流下的缆芯温度要求和电压要求,最大短路电流作用下的热稳定要求。

由于负荷预测工作难度性高,准确性较低,所以,选择电缆截面积时,还要满足《城市中低压配电网改造技术导则》和《城市电力网规划导则》要求。

4 电力电缆施工中应注意的难题
4.1电缆的机械性的损伤处理
电缆施工时转弯角度过大将造成导体内部出现机械损伤,影响了电缆的正常应用性能。

可是由于电缆绝缘层覆盖的缘故,使得机械损伤难以被发现,即便采用测量等方法也很难检测出故障。

引起电缆头故障的原因是出现在制作电缆头这一环节中,三根电缆头长度大小一样,当与设备连接时因为受到地形条件的局限,中相电缆头显得较长后易完成拱形,使得电缆头根部遭到损坏。

在处理整个过程中可参照不一样的设备的连接将中相电缆头的连接长度适当减短,这就避免了三相电缆头受到外力作用出现损坏。

在实际观察中可知,施工整个过程需要尽量避免电缆受到的扭力,避免出现内部机械损伤。

4.2大电流电力电缆引发的涡流难题
电力电缆在施工中,有采用钢支架的,有采用钢质保护管的,有采用电缆卡与架空敷设的,凡是在电力电缆周围形成钢(铁)性闭合回路的,均有大概形成涡流,特别是在大电流电力电缆系统中,涡流更大。

某地曾有一段约0.4km的10kv架空电缆,采用钢绞线作为架空支撑物,用电缆卡子固定电缆,投运后不久发生接地故障,经检查为电缆卡子与钢绞线形成闭合涡流回路,起热后把电缆绝缘层烧坏,引起接地故障。

经研究试验,在电缆卡子与钢绞线联合处用绝缘层(如剥开的电缆绝缘外皮)隔离后,不再有涡流现象,以后运行多年正常,未发生类似故障。

因此可知,在电力电缆施工时,一定采取对策,使电缆周围不可以形成钢(铁)性闭合回路,防止电缆引起涡
流现象发生。

4.3 10kv电力电缆的防潮的难题
当电缆绝缘后融入潮气或水分后将会使得绝缘外铜丝屏蔽的间隙和导体的间隙逐渐向外渗透(低浓度溶液中的水或其他溶液通过半透性膜进入较高浓度溶液中的现象),对整个电缆系统造成严重的损坏。

此刻就必要从运输、敷设、安置、试验等各个方面制订出可行的防潮对策。

在进行敷设电缆前需要检查电缆端部的密封性状态,在敷设时要防止电缆受到外力破坏,当敷设结束后需要对后电缆牵引头和电缆主体准时检查,以查验其是否出现损伤,一旦出现受潮现象一定立刻采取相应的对策进行处理。

现在树枝状供电广泛运用在中、低压电力电缆网中,使得电缆接头数量多,在施工整个过程中就必要准确控制住电缆终端头和中间接头的密封性,此刻实现电缆安全运行关键方法。

在电缆施工整个过程中还必要严格遵照相应的施工标准进行,现在电缆施工标准以《电气装置安置工程电缆线路施工及验收规范》中的内容执行。

4.4 中、低压电力电缆接地难题
在公用中、低压电力电缆网上,由于三相负荷不是相等的,所以,假设采用有金属护层的电缆,一定考虑金属护层的接地难题,并包管在金属护层的任一点非接地处的正常感应电压不得大于100v。

本文认为,在中、低压电缆网中,所有电缆接头处均需要设置接地极(网),并使金属护层可靠接地。

4.5 10kv电力电缆防火的难题
当10kv电力电缆出现短路故障后将会造成很大的破坏作用,不但损坏了故障电缆的本身应用性能,还能危害到附近的电缆。

这样一来就使得故障事故范围的影响力加大,引起了电器设备损坏及电量损失。

因而,在实际的敷设整个过程中除了必要注意电缆头的安置施工质量且降低电缆头击穿事故发生率外,还必要充实考虑到安全难题,在电缆施工时积极设立防火和阻燃对策,以便火灾发生时
可以将影响局限在最小。

现在电缆防火主要有阻燃电缆外,还包括下面两种方式:将防火涂料涂刷在电力电缆外层,大概是在表面设置防火包带。

此种方式主要运用于电缆的终端接头、中间接头、和贯穿建筑物时两侧3m的范围内。

在施工整个过程中进行涂料涂刷是需避免一次完成,普遍情况下分3~4次完成,每次时间间隔控制在4h,其涂膜厚度控制在1mm~2mm;若采用防火包带,必要绕包两层,每层的搭盖率一定达到50%左右。

对10kv电力电缆实施(实际的行为)防火分隔。

在施工整个过程中,将防火墙或防火电缆槽盒设置在公用主沟道的分支处和重要回路的电缆沟中。

并且应用防火阻燃材料对电缆贯穿孔洞周围的缝隙进行封堵。

防火墙在材料选择上最好应用能承受住电缆沟内积水浸泡和鼠害的阻火包、矿棉块等。

5 结语
综上所述,城市现代化建设步调的加快使得配电电缆得到了广
泛的运用,在整个施工过程中必须对电缆做好相应的防护对策,运
用正确的施工技术展开电缆敷设,以保证电网的安全、优质、经济运行。
