一、检查与评估1. 定期检查地下室外墙裂缝2. 判断裂缝造成的原因3. 评估裂缝的危险程度4. 测量和记录裂缝的宽度、长度和深度5. 分析裂缝的发展趋势二、准备工作1. 制定修复计划和预算2. 选择适当的修复材料和工具3. 清理裂缝周围的杂物和污垢4. 防止施工现场造成其他损害5. 确定修复的时间和条件三、修复裂缝1. 表面填缝处理1.1 清理和准备裂缝表面1.2 选择合适的填缝材料1.3 填充裂缝并确保充分压实1.4 平整表面并抹平填缝料1.5 等待填缝料干燥和固化2. 强度修复处理2.1 使用增强纤维材料或钢筋增强墙体 2.2 表面增强处理2.3 施工融合材料加固裂缝2.4 钻孔注浆修复四、预防措施1. 定期检查地下室外墙状态2. 补充维护和保养3. 解决墙体周围排水问题4. 预测地下室外墙裂缝并采取相应措施5. 避免意外引起的损害和冲击五、常见问题与解决方案1. 填缝不牢固2. 裂缝再次出现3. 填缝料开裂或脱落4. 墙体结构变形5. 渗漏问题未解决总结:地下室外墙裂缝处理是一项复杂而重要的任务。

通过定期检查与评估、准备工作、修复裂缝、预防措施和解决常见问题,我们可以有效地处理地下室外墙的裂缝问题,保障地下室的稳定和安全。

同时,注意选择合适的修复材料和工具,并遵循正确的修复步骤,也是确保修复效果的关键。

地下室外墙裂缝处理方案

地下室外墙裂缝处理方案

一、工程概况*******投资建设,总建筑面积23万㎡,包括办公楼、酒店及商业裙房。

酒店部分未开工,目前所施工为办公楼部分,其中地下室三层,地上办公楼一37层、办公楼二16层。

办公楼地下室外墙底部墙厚500mm,上部墙厚为400mm,外墙混凝土强度等级为C35(其中办公楼二南侧外墙1-16轴~1-21轴混凝土强度等级为C55),地下室外墙负三、负二层P8抗渗,负一层P6抗渗。

二、裂缝的位置地下室外墙模板拆除后,经仔细查看,外墙局部位置产生裂缝,其位置如下:1、地下室负三层办公楼二南侧(1-16)轴~(1-32)轴,东侧(1-A)轴~(1-S)轴外墙局部位置有裂缝,裂缝长度约4m;2、地下室负二层办公楼二南侧(1-16)轴~(1-32)轴,东侧(1-A)轴~(1-S)轴外墙局部位置有裂缝,裂缝长度约3m;三、裂缝的形成原因分析本工程地下室外墙在拆除模板后发现局部位置有裂缝,经查看主要是因为混凝土收缩变形导致的干缩裂缝。

分析产生裂缝的原因主要有:1、混凝土塌落度大,硬化收缩大,收缩应力产生速度快于混凝土抗拉强度增长速度时,产生裂缝;2、混凝土养护不到位,混凝土在硬化过程中因失水干缩而产生裂缝。

根据项目部持续的观察,地下室外墙裂缝均为竖直方向分布,且经过一段时间的观察,裂缝基本稳定,没有继续发展的趋势。

四、处理措施针对地下室外墙局部产生的裂缝,项目部将采取注浆处理,具体施工步骤如下:4.1 灌浆前对缝隙进行处理1、表面处理法:对于外墙较细(小于0.3mm)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。

2、凿槽法:对于外墙上大于0.3mm的裂缝,采用沿裂缝用钢钎或风镐凿成“V”形槽,槽宽与槽深可根据专用工具和有利于封缝来确定,凿完后用钢丝刷及压缩空气将混凝土碎屑粉尘清除干净。

4.2 灌浆嘴设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,埋设灌浆嘴,间距为500~1000mm。

地下室外墙裂缝处理方案

地下室外墙裂缝处理方案

地下室外墙裂缝处理方案一:地下室外墙裂缝处理方案地下室外墙裂缝处理方案1. 简介1.1 背景1.2 目的2. 症状分析2.1 裂缝类型2.1.1 垂直裂缝2.1.2 水平裂缝2.1.3 斜向裂缝2.2 裂缝程度2.2.1 小裂缝2.2.2 中等裂缝2.2.3 大裂缝2.3 裂缝原因2.3.1 基础沉降2.3.2 水压力2.3.3 地震或振动3. 处理方案3.1 方案一:表面修复 3.1.1 表面填充剂3.1.2 表面覆盖层3.2 方案二:节段修复 3.2.1 断裂定位3.2.2 分段修补3.2.3 加强连接3.3 方案三:全面加固 3.3.1 补强墙体结构 3.3.2 增加支撑3.3.3 加固基础4. 操作步骤4.1 准备工作4.2 表面修复步骤4.3 节段修复步骤4.4 全面加固步骤5. 定期维护5.1 观察裂缝情况5.2 定期检查5.3 预防措施6. 附件6.1 照片附件6.2 图表附件7. 法律名词及注释7.1 建筑法规7.2 地震安全规范7.3 混凝土工程检测标准罗列出本所涉及附件如下:附件1:照片附件附件2:图表附件罗列出本所涉及的法律名词及注释:建筑法规:国家对建筑工程的法律法规文件。

地震安全规范:规定了建筑物在地震中的设计、施工和验收要求。

混凝土工程检测标准:对混凝土工程进行检测的相关标准和要求。

二:地下室外墙裂缝处理技术指南地下室外墙裂缝处理技术指南1. 引言1.1 背景和目的2. 裂缝类型及原因2.1 裂缝类型2.1.1 水平裂缝2.1.2 竖向裂缝2.2 裂缝原因2.2.1 外墙结构问题2.2.2 地基问题3. 裂缝处理方案3.1 表面修复3.1.1 补漆修复3.1.2 表面填充剂修复 3.2 节段修复3.2.1 裂缝固定3.2.2 钢筋加固3.3 全面加固3.3.1 补强墙体结构3.3.2 加固基础4. 处理步骤4.1 表面修复步骤4.2 节段修复步骤4.3 全面加固步骤5. 注意事项5.1 安全注意事项5.2 施工环境控制5.3 施工工艺要点6. 监测与维护6.1 裂缝监测6.2 定期维护6.3 预防措施7. 附件7.1 裂缝照片7.2 加固示意图8. 法律名词及注释8.1 地下室建设管理规定8.2 水泥混凝土结构设计规范8.3 地基处理技术规范罗列出本所涉及附件如下:附件1:裂缝照片附件2:加固示意图罗列出本所涉及的法律名词及注释:地下室建设管理规定:规定了地下室建设的管理要求和标准。

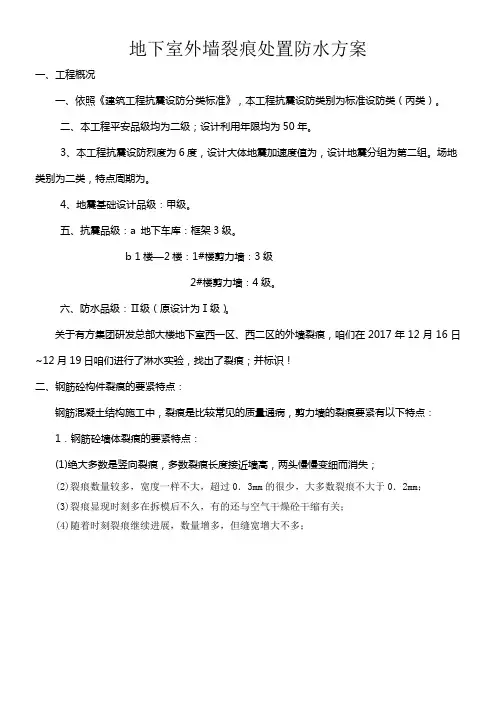

裂痕处置方案

裂痕处置方案

地下室外墙裂痕处置防水方案一、工程概况一、依照《建筑工程抗震设防分类标准》,本工程抗震设防类别为标准设防类(丙类)。

二、本工程平安品级均为二级;设计利用年限均为50年。

3、本工程抗震设防烈度为6度,设计大体地震加速度值为,设计地震分组为第二组。

场地类别为二类,特点周期为。

4、地震基础设计品级:甲级。

五、抗震品级:a 地下车库:框架3级。

b 1楼—2楼:1#楼剪力墙:3级2#楼剪力墙:4级。

六、防水品级:Ⅱ级(原设计为Ⅰ级)。

关于有方集团研发总部大楼地下室西一区、西二区的外墙裂痕,咱们在2017年12月16日~12月19日咱们进行了淋水实验,找出了裂痕;并标识!二、钢筋砼构件裂痕的要紧特点:钢筋混凝土结构施工中,裂痕是比较常见的质量通病,剪力墙的裂痕要紧有以下特点:1.钢筋砼墙体裂痕的要紧特点:(1)绝大多数是竖向裂痕,多数裂痕长度接近墙高,两头慢慢变细而消失;(2)裂痕数量较多,宽度一样不大,超过0.3mm的很少,大多数裂痕不大于0.2mm;(3)裂痕显现时刻多在拆模后不久,有的还与空气干燥砼干缩有关;(4)随着时刻裂痕继续进展,数量增多,但缝宽增大不多;(5)地下室墙裂痕散布均匀,跨中较多。

而在人防口部跨度较小的部位几乎没有裂痕。

三、钢筋砼构件裂痕的缘故分析:从裂痕的形状规那么来看外墙的裂痕都是竖向裂痕,且散布均匀。

剪力墙裂痕缘故要紧有:砼收缩裂痕;强约束裂痕,建筑体形引发裂痕;外力作用的裂痕。

关于钢筋混凝土剪力墙裂痕的缘故很多,我部采纳排除法分析:第一商品混凝土的质量(原材料)、二看混凝土的浇筑工艺、三看混凝土的养护。

以上这三条均合格(看砼资料、砼施工方案和旁站、养护持续不中断),能够排除。

再分析地基不均匀沉降:桩基静载实验初步报告合格,能够排除。

依照2018年1月4日上午设计院及审图公司5方一路现场勘测。

设计勘定为砼收缩产生的裂痕。

大伙儿大体认可;并提出相应处置建议。

四、针对裂痕(参照会议的建议)我部拟定两种处置方式:一、在裂痕处增加聚乙烯丙纶复合防水卷材1、在迎水面裂痕处粘好500宽的丙纶布2、防霉涂料两道3、满刮外墙弹性防水腻子两遍4、厚聚氨酯防水涂料五、厚聚酯胎自粘改性沥青防水卷材六、 30厚聚苯乙烯泡沫塑料板爱惜层7、回填土二、高压注浆1、在裂痕处进行高压注浆(环氧树脂)2、防霉涂料两道3、满刮外墙弹性防水腻子两遍4、厚聚氨酯防水涂料五、厚聚酯胎自粘改性沥青防水卷材六、 30厚聚苯乙烯泡沫塑料板爱惜层7、回填土五、地下室防水施工方式一、聚氨酯防水涂料施工(1)、作业条件①涂刷防水涂料前先应将基层的杂物打扫干净,表面残留的砂浆硬块及突出部份应打扫干净,阴阳角做出圆弧,基层不得有空鼓、开裂、起砂和脱皮现象。

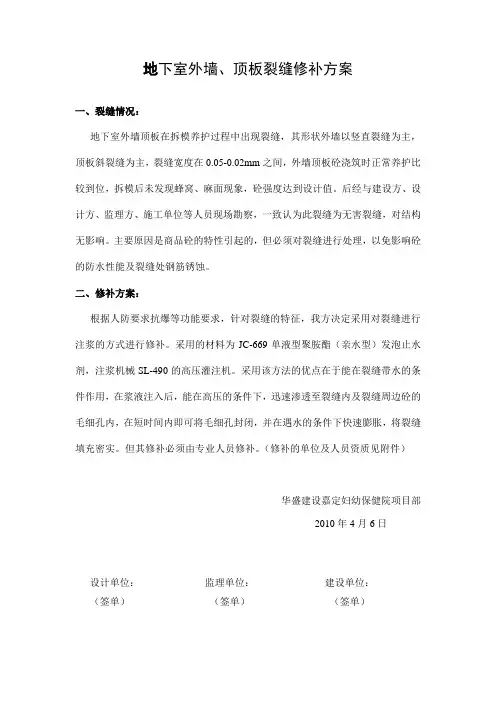

地下室外墙裂缝修补方案

地下室外墙裂缝修补方案

地下室外墙、顶板裂缝修补方案
一、裂缝情况:
地下室外墙顶板在拆模养护过程中出现裂缝,其形状外墙以竖直裂缝为主,顶板斜裂缝为主,裂缝宽度在0.05-0.02mm之间,外墙顶板砼浇筑时正常养护比较到位,拆模后未发现蜂窝、麻面现象,砼强度达到设计值。

后经与建设方、设计方、监理方、施工单位等人员现场勘察,一致认为此裂缝为无害裂缝,对结构无影响。

主要原因是商品砼的特性引起的,但必须对裂缝进行处理,以免影响砼的防水性能及裂缝处钢筋锈蚀。

二、修补方案:
根据人防要求抗爆等功能要求,针对裂缝的特征,我方决定采用对裂缝进行注浆的方式进行修补。

采用的材料为JC-669单液型聚胺酯(亲水型)发泡止水剂,注浆机械SL-490的高压灌注机。

采用该方法的优点在于能在裂缝带水的条件作用,在浆液注入后,能在高压的条件下,迅速渗透至裂缝内及裂缝周边砼的毛细孔内,在短时间内即可将毛细孔封闭,并在遇水的条件下快速膨胀,将裂缝填充密实。

但其修补必须由专业人员修补。

(修补的单位及人员资质见附件)
华盛建设嘉定妇幼保健院项目部
2010年4月6日
设计单位:监理单位:建设单位:
(签单)(签单)(签单)。

地下室外墙开裂防治措施

地下室外墙开裂防治措施

地下室外墙开裂防治措施
一、地下室外墙开裂原因
(1)混凝土养护不到位。

(2)外墙后浇带的间距过大,导致外墙墙身过长。

(3)地下室结构抵抗温度应力、收缩变形的设计构造措施不到位。

(4)外墙混凝土强度未达到设计要求就进行回填,且土方回填时集中倾倒,导致外墙侧压力过大。

(5)入场混凝土的质量性能不稳定。

二、开裂防治措施
1、设计防治措施
(1)设计地下室时,应考虑地下室外墙覆土前施工暴露期间的温度应力对结构的影响。

(2)框架梁、荷载较大的次梁直接支承在地下室侧墙上的部位,应设置壁柱或暗柱。

(3)在混凝土结构某些受到约束的部位、形状和刚度突变的部位、容易引起收缩变形的部位,应配置Ф4~Ф6、间距为100~200mm的构造钢筋或采取相应的防裂构造措施。

(4)外墙开洞过大时,应采取补强措施。

方形洞口,洞边尺寸均不大于800时应补强纵筋,洞口边长大于800时应补强暗梁配筋并设边缘构件;圆形洞口,直径D≤300时应补强纵筋,300<D≤800时应补强纵筋并设环形筋,D>800时应补强暗梁配筋、设环形筋和边缘构件。

2、施工管理防治措施
(1)外墙应带模养护,养护时间不得少于3天。

拆模后养护的时间应符合规范要求。

(2)除后浇带外,不应在墙内留竖向施工缝。

(3)外墙应达到设计强度后才能进行土方回填,回填应按规范要求进行分层夯实;如回填区域无施工条件时宜采用素混凝土回填。

3、材料防治措施
地下室外墙混凝土中应掺加防水外加剂和抗裂纤维。

地下室外墙裂缝处理方案

地下室外墙裂缝处理方案

地下室外墙裂缝处理方案一、地下室外墙裂缝的原因1、混凝土收缩混凝土在硬化过程中会发生收缩,特别是在早期。

如果收缩受到约束,就容易产生裂缝。

2、温度变化地下室的外墙暴露在外界环境中,温度的变化会导致混凝土的热胀冷缩。

当温度变化较大时,可能会引起裂缝。

3、地基不均匀沉降如果地基的承载能力不均匀,或者在施工过程中没有处理好地基,可能会导致建筑物的不均匀沉降,从而引起地下室外墙裂缝。

4、设计不合理例如,外墙的厚度不足、配筋不合理等设计问题,都可能导致外墙在使用过程中出现裂缝。

5、施工质量问题施工过程中的振捣不密实、养护不当、过早拆模等操作失误,都可能影响混凝土的质量,从而引发裂缝。

二、地下室外墙裂缝的处理方法1、表面处理法对于宽度较小、深度较浅的裂缝,可以采用表面处理法。

具体操作是先将裂缝表面清理干净,然后用水泥砂浆或环氧树脂等材料进行涂抹封闭。

2、填充法对于宽度较大的裂缝,可以采用填充法。

首先将裂缝清理干净,然后在裂缝中填入密封材料,如弹性密封胶、聚合物砂浆等。

3、灌浆法对于较深、较宽的裂缝,灌浆法是一种较为有效的处理方法。

常用的灌浆材料有水泥浆、环氧树脂浆等。

通过压力将灌浆材料注入裂缝中,填充裂缝并使其粘结牢固。

4、结构加固法如果裂缝影响到了地下室的结构安全,可能需要采用结构加固法。

常见的加固方法有粘贴碳纤维布、增设钢筋混凝土圈梁等。

三、地下室外墙裂缝处理的施工要点1、施工前的准备(1)对裂缝进行详细的检查和测量,记录裂缝的长度、宽度、深度和走向等信息。

(2)准备好所需的施工材料和工具,确保材料的质量和性能符合要求。

(3)设置好施工区域的警示标识,保证施工安全。

2、裂缝的清理(1)用钢丝刷、压缩空气等工具将裂缝表面的灰尘、杂物清理干净。

(2)对于较宽的裂缝,要将裂缝内的松散混凝土剔除,露出坚实的基层。

3、材料的配制(1)根据所选的处理方法,按照材料的说明书准确配制施工材料。

(2)控制好材料的配合比和搅拌时间,确保材料的性能稳定。

地下室外墙裂纹处理方案

地下室外墙裂纹处理方案

地下室外墙裂纹处理方案一、裂纹情况调查与分析首先,需要对地下室外墙的裂纹进行详细的调查和分析。

这包括裂纹的分布位置、长度、宽度、深度、形态以及走向等。

同时,还需要了解地下室的使用情况、周边环境、施工过程等相关信息,以便准确判断裂纹产生的原因。

常见的裂纹原因主要有以下几种:1、混凝土收缩:混凝土在硬化过程中会发生收缩,如果收缩受到约束,就容易产生裂纹。

2、温度变化:地下室温度的变化,特别是在季节交替时,可能导致混凝土热胀冷缩,从而产生裂纹。

3、施工质量问题:如混凝土配合比不当、浇筑不密实、养护不到位等。

4、地基不均匀沉降:地基的不均匀沉降会使地下室外墙受到拉应力,从而产生裂纹。

二、处理方法选择根据裂纹的具体情况和原因,选择合适的处理方法。

常见的处理方法有以下几种:1、表面封闭法对于宽度较小(通常小于 02mm)且深度较浅的裂纹,可以采用表面封闭法。

这种方法是在裂纹表面涂刷防水涂料或粘贴防水卷材,以阻止水分渗透。

2、压力灌浆法对于宽度较大(大于 02mm)的裂纹,可采用压力灌浆法。

将专用的灌浆材料通过压力注入到裂纹内部,填充裂纹并使其愈合。

3、结构加固法如果裂纹较为严重,影响到地下室的结构安全,可能需要进行结构加固。

常见的加固方法有粘贴碳纤维布、增设钢筋混凝土圈梁等。

三、处理施工流程(一)表面封闭法施工流程1、基层处理将裂纹两侧的基层清理干净,去除松动的混凝土、灰尘、油污等。

2、刻槽沿裂纹走向用切割机或凿子刻出一定宽度和深度的槽,以便于涂料或卷材的粘贴。

3、涂刷基层处理剂在刻槽和基层表面涂刷基层处理剂,增强粘结力。

4、粘贴防水卷材或涂刷防水涂料将防水卷材粘贴在刻槽内,并在基层表面涂刷防水涂料,确保覆盖完全。

(二)压力灌浆法施工流程1、灌浆孔布置根据裂纹的分布情况,合理布置灌浆孔,一般间距为 300 500mm。

2、钻孔使用电钻在预定位置钻孔,孔深应穿过裂纹。

3、清理孔道用压缩空气或水将孔道内的灰尘、碎屑清理干净。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

计世物联网和云服务中心一期地下车库挡墙裂缝处理方案编制人:审核人:编制单位:江苏南通三建集团股份有限公司2016年月日目录一、工程概况.................................................... . (1)二、地下室外墙裂缝特征.................................................... .. (1)三、地下室裂缝原因分析.................................................... .. (2)四、影响混凝土裂缝的因素.................................................... . (2)五、裂缝处理措施.................................................... .. (3)六、注意事项.................................................... . (5)一、工程概况计世物联网和云服务中心工程位于青岛高新区河东路以北、汇智桥路以东、广贤路以南、静园路以西。

本期含4栋高层车间、1栋多层办公及2层的地下车库。

高层车间包括A1#—A4#四个主楼,总建筑面积为114405平方米。

由青岛计世智岛软件开发有限公司投资开发;青岛腾远设计事务所有限公司设计;青岛华鹏工程咨询集团有限公司监理;江苏南通三建集团股份有限公司承建。

本工程基础类型采用独立基础加防水板,塔楼核心筒区域采用筏板基础。

地下车库外墙混凝土强度等级为C40,抗渗等级P8,厚度为300MM—350MM。

地下车库外墙防水做法为1.5mm厚TPZ红芯分子粘高分子防水卷材,采用50mm厚挤塑板保护层。

二、地下室外墙裂缝特征地下室墙体裂缝多属混凝土收缩裂缝,混凝土收缩裂缝有以下几点:1、裂缝出现的时间早,属早期裂缝。

在未拆模时这类裂缝便已存在,有些裂缝在拆除模板后不久出现,与气温骤降有关。

但随着混凝土强度的增大,裂缝的出现与发展基本趋于稳定,缝宽加大甚小,少数裂缝在混凝土养护后期会自行消失。

2、裂缝出现具有规律性,沿地下室墙长两端附近裂缝很少,而墙长的中部附近裂缝较多,多为垂直于底板的竖向裂缝,出现在墙体中部或柱墙刚度变化较大的地方,两端较少。

3、裂缝一般长度接近墙高,裂缝宽度大小不一,界于O.05~0.18mm之间。

4、裂缝常表现为贯通性,也有表层裂缝。

本工程地下室外墙裂缝经近30天观察基本为表层裂缝,也发现存在一些贯穿性裂缝。

5、随着时间增长裂缝会有所发展,数量也有增加,但裂缝宽度加大不多,发展情况与混凝土是否暴露在大气中和暴露时间的长短有密切关系。

通过长达近30天裂缝的观察,裂缝发展情况基本与上述特征相符。

目前发现南侧外墙裂缝较多,北侧外墙裂缝较少,且多为细微裂缝,长度不一,基本为竖向较均匀的裂缝,裂缝缝隙较小。

裂缝分布较有规律,所有裂缝基本上呈垂直分布,裂缝长度基本与浇筑高度相等,裂缝间距在3~5米左右,裂缝宽度较均匀。

外墙内侧裂缝较外侧少,部分裂缝与内侧位置吻合。

三、地下室裂缝原因分析混凝土墙体开裂就是由于混凝土的拉应力超过了混凝土的抗拉强度,从地下室长墙混凝土早期裂缝的形成特点分析,造成混凝土裂缝的原因主要是混凝土的收缩和温度应变。

混凝土长墙的水平应力是常引起墙体垂直裂缝的主要应力,长墙中部即剪应力等于零位置的应力最大,该值与混凝土的弹性模量、线胀系数、温差、收缩差、长高比、长度、约束形式、徐变及混凝土配筋等有关。

混凝土温度应力和温差成正比,升温为正,引起压应力;降温为负,引起拉应力。

将混凝土的收缩值换算为当量温差,当此当量温差是负值时应力表现为拉应力。

因此当混凝土降温和收缩同时发生时,混凝土结构承受互相叠加的拉应力,当这拉应力大于混凝土的抗拉强度时,在墙体中部出现第一道裂缝,形成一块变为两块的局面。

每块墙板又有各自的应力分布,且其应力图几乎相似,但裂缝长度的最大值由于长度减少了一半而减少,此时如果该值仍然超过抗拉强度,则会形成第二批裂缝。

如此持续下去,直到混凝土内部的应力最大值小于或等于抗拉强度,裂缝才趋于稳定状态而不再增加。

由于混凝土早期强度较低,其抗拉强度更低,因此在拆模后极易出现裂缝。

随着混凝土裂缝的产生和其强度的增大,裂缝的发展逐渐稳定,由此可知最早产生的裂缝是由于最大应力造成的,严重时会形成贯穿性裂缝,缝宽较大,但后期产生的裂缝缝宽较小。

当混凝土内部水平最大应力等混凝土本身的抗拉强度时,混凝土结构处于一种极限不稳定状态。

混凝土可能开裂,也可能不开裂与混凝土配筋率、混凝土的性状和施工因素有关,而裂缝的间距、宽度、长度具有一定的离散性。

四、影响混凝土裂缝的因素综上所述,混凝土的开裂是由于混凝土拉应力超过了其本身的抗拉强度而引起的,与设计、施工材料及施工工艺等因素有着密切的联系。

1、《混凝土结构设计规范》GB50010-2010中规定,现浇钢筋混凝土地下室墙体伸缩缝最大间距为20米(露天)~30米(室内或埋入土体中),但实际工程设计中地下室墙长大部分会超过此规定,后浇带的设置常受建筑物结构特征的影响仅考虑主楼与裙楼的沉降,而未考虑地下室长墙的开裂问题。

合理设置建筑物的平面布置,减少变形约束,可以有效的释放混凝土早期应力应变,减少开裂的机会。

2、商品混凝土原因混凝土塑性收缩大,其温度收缩和自身收缩更大。

泵送混凝土的坍落度大、水灰比大、水泥用量多、砂率也会相应的提高,骨料粒径减少等均会导致混凝土收缩率、水化热更大,更容易引起混凝土的开裂。

混凝土本身质量优劣,也是至关重要的。

混凝土裂缝是一定存在的,混凝土混合物本身不良性状会加剧混凝土的收缩、加大水化热;混凝土外加剂、掺和料的选择对混凝土配合比质量也有一定的影响,许多外加剂严重的增加收缩变形。

上述等等因素,导致混凝土更加容易开裂。

综上所述本工程地下车库挡墙产生裂缝实为自然现象。

并且本项目地下车库抗渗混凝土试块检测合格,进场钢筋具备产品合格证、出厂检验报告和进场复验报告,结构混凝土试块强度达到设计要求,由此得出:地下车库挡墙产生的裂缝不影响结构性能。

五、裂缝处理措施(一)、裂缝处理的最佳时期:在上部加荷处于稳定的状态下裂缝不再随时间的影响而发展,也就是裂缝已处于相对稳定状态时方可进行处理。

(二)、裂缝处理措施:1、对于浆材难以灌入的细而浅的裂缝(≦0.2mm),未贯穿、深度较浅的裂缝,不漏水或开裂已经稳定的裂缝。

此类型的裂缝,现阶段不作处理。

2、对于渗水部位或≥0.2mm的裂缝,待裂纹稳定后,采用灌浆处理。

3、抗渗漏试验在地下室外墙裂缝处理完毕、地下室外墙防水施工结束且室外土方回填后,应进行地下室外墙抗渗漏试验,若发现地下室外墙体内侧表面有湿渍或有渗漏现象发生,应再及时采取灌浆处理进行修补。

灌浆处理措施:1、灌浆前对缝隙进行处理(1)表面处理法:对于外墙较细(小于0.3mm)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。

(2)凿槽法:对于外墙上大于0.3mm的裂缝,采用沿裂缝用钢钎或风镐凿成“V”形槽,槽宽与槽深可根据专用工具和有利于封缝来确定,凿完后用钢丝刷及压缩空气将混凝土碎屑粉尘清除干净。

2、灌浆嘴设置(1)在裂缝交叉处、较宽处、端部以及裂缝贯穿处,埋设灌浆嘴,间距为500~1000mm。

(2)埋设时,先在灌浆嘴的底盘上抹一层厚约1mm的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。

(3)封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。

抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。

(4)裂缝封闭后应进行压气试漏,检查密闭效果。

试漏需待封缝胶泥有一定强度时进行。

试漏前沿裂缝涂一层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止。

3、浆液配制及灌浆(1)浆液配置应按照材料的使用配制方法进行。

浆液一次配备数量,需以浆液的凝固时间及进浆速度来确定。

(2)灌浆根据裂缝区域大小,可采用单孔灌浆或分区群孔灌浆,在一条裂缝上灌浆可由一端到另一端。

(3)灌浆时压力应逐渐升高,防止骤然加压,达到规定压力后,保持压力稳定,以满足灌浆要求,待下一个排气孔出浆时立即停止对灌浆泵的压力。

(4)待缝内浆液达到初凝而不外流时,可拆下灌浆嘴,再用环氧树脂胶泥的灌浆液把灌浆嘴处抹平封口。

(5)灌浆结束后,应检查补强效果和质量,发现缺陷应及时补救,确保工程质量。

(6)在施工过程中,封缝工序是极为关键的步骤,务必确保质量。

封缝和粘底座是一项细致的工作,稍有不慎,哪怕只有针眼大的小孔没有封严,导致漏浆现象,则灌浆工作无法顺利进行。

要及时封堵漏浆部位,在树脂尚未初凝前继续完成灌浆工作。

(7)每条裂缝必须留设排气孔或出浆口,否则无法灌实。

(8)对于宽度均匀的裂缝采用同一种型号的灌浆树脂即可完成,但许多裂缝呈中间宽两头细的状态,在宽度差距较大时,应将不同型号的树脂配合起来使用,以使不同缺陷的部位都得以饱满合理的充填。

附:1、现场裂缝数量、位置标注图2、裂缝特征代表性图片3、处理裂缝的时间排布计划A2 地下车库挡墙裂缝处理施工方案报审表工程名称:计世物联网和云服务中心项目一期工程如有侵权请联系告知删除,感谢你们的配合!。
