墙面抹灰工程施工工艺

墙面抹灰工程施工工艺

墙面抹灰工程施工工艺
(1)工艺流程
清除砌体表面灰尘、杂物→洒水湿润基层→作灰饼(必要部位挂网)→阳角作护角→抹底层灰→抹面层灰
(2)施工准备
抹灰前将墙面灰尘、污垢等清除干净,并洒水湿润。

凸出墙面的局部将剔平,凹洼部位用1:3水泥砂浆找平。

屋面防水工程或上层楼面已经完成,不渗漏。

主体结构均已检验合格,门窗框及埋件已安装完毕,并检查合格。

所有穿墙的管线、器件必须预先做好。

抹灰环境温度不应低于5℃。

(3)抹灰工艺
抹灰前将砌块墙面的灰缝、孔洞、凿槽填补密实、整平,清除浮灰。

对砌块墙身先隔夜淋水二至三次。

贴灰饼、拉线、冲筋、四角规方、横线找平、立线吊直。

基层处理完毕后立即抹底灰, 待底层抹灰七八成干后,进行面层抹灰。

厚度10mm抹光,同一墙面抹灰不留设接槎.混合砂浆的内墙、柱、门窗洞口等阳角处,如设计对护角没规定时,应用1:2水泥砂浆抹出护角;护角高度不低于2m,每侧宽度不小于50mm。

除设计要求的特殊部位外,抹灰的交角为90o直角,以拐尺控制。

(4)质量控制
抹灰面层的外观质量光滑、洁净,接槎平整。

门窗框与砌体间隙必须封闭密实,表面平整。

抹水泥砂浆每遍厚度为5-7mm,抹混合砂浆每遍厚度为7-9mm,且等前一层七八成干后,可涂抹后一层。

各种抹灰砂浆层在凝结前防止暴晒、淋雨、水冲、撞击、振动、水泥砂浆在湿润的条件下养护。

抹灰工程施工工艺格式 附节点图

抹灰工程施工工艺格式 附节点图

10、做滴水线。窗台、 雨蓬、压顶、格口等部 位,应先抹立面,后抹 顶面,再抹底面。顶面 应抹出流水坡度,底面 外沿边应做出滴水线槽, 滴水线槽一般深度和宽 度>10mm。窗台上面 的抹灰层应伸入窗框下 坎的裁口内,堵塞密实。
谢谢老师观赏! 请指导!
住墙上翻引,弹出阴角两面墙上的墙面抹灰层厚度控制线 (厚度包括中层抹灰),以此确定标准灰饼厚度。 做灰饼方法是:在墙面距地1.5m左右的高度,距墙面两边 阴角100-200mm处,用1:3水泥砂浆或1:3:9水泥石灰 砂浆,各做一个50×50mm的灰饼,再用托线板或线锤以
此饼面挂垂直线,在墙面的上下各补做两个灰饼,灰饼离 顶棚及地面距离150~200mm左右,再用钉子钉在左右灰 饼两头接缝里,用小线拴在钉子上拉横线,沿线每隔1.21.5m补做灰饼。
替垂线,水平方向拉通线。大面积的外墙可分片同时施工,如果一 次抹不完,可在阴阳交接处成分格线处间断施工。
10、拆除分格条。拆除分格条的时间可在面灰抹好之后。若采用 “隔夜条”的罩面层.必须待面层砂浆达到适当强度后方可拆除:
做滴水线。窗台、雨蓬、压顶、格口等部位,应先抹立面,后抹顶
面,再抹底面。顶面应抹出流水坡度,底面外沿边应做出滴水线槽, 滴水线槽一般深度和宽度>10mm。窗台上面的抹灰层应伸入窗框 下坎的裁口内,堵塞密实。
6、滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突 出墙面的凸线等上面应做流水坡度,下面应做滴水线(槽),流水 度及滴水线(槽)距外表面,不小于40mm,滴水线应保证其超向 正确。
7、后埋穿过外墙防水层的管道。管道卡在抹灰前固定到位,禁止 抹灰后安装。
8、养护:水泥砂浆抹灰层,应在湿润的条件下养护。 9、抹灰顺序。外墙ቤተ መጻሕፍቲ ባይዱ灰应先上部,后下部,先檐口再墙面。高层 建筑,应按一定层数划分一个施工段,垂直方向控制用经纬仪来代

内墙一般抹灰的施工方法

内墙一般抹灰的施工方法

内墙一般抹灰的施工方法内墙一般抹灰的施工工艺流程为:做标志块→标筋(冲筋)→阴阳角找方→做护角→底层及中层抹灰→面层抹灰(罩面灰)。

(1)做标志块(贴灰饼)。

用托线板全面检查墙体表面的垂直平整度,根据实际平整度及抹灰的总平均厚度决定墙面抹灰厚度。

接着在2m左右高度,在距离墙两边阴角10~20cm处,用底层抹灰砂浆(也可以用1:3水泥砂浆或1:3:9水泥混合砂浆)各做一个标志块,厚度为抹灰层厚度(一般为1~1. 5cm),大小5cm见方。

以这两个标志块为依据,再用托线板靠、吊垂直确定墙下部对应的两个标志块的厚度,其位置在踢脚板上口,使上下两个标志块在一条垂直线上。

标志块做好后,再在标志块附近墙面钉上钉子,拉水平通线,然后按间距1.2~1. 5m加做若干标志块,如图8.4所示。

窗口和垛角处必须做标志块。

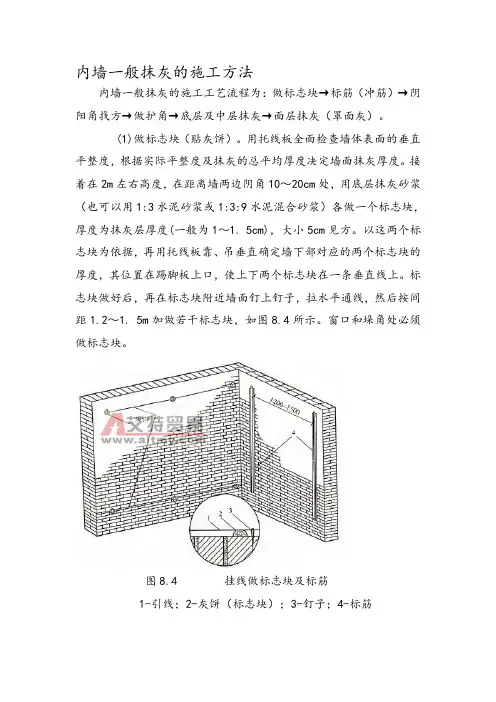

图8.4 挂线做标志块及标筋1-引线;2-灰饼(标志块);3-钉子;4-标筋(2)设置标筋(标筋也称冲筋)。

在抹底、中层灰前应设置标筋,可有效地控制抹灰厚度,特别是保证墙面垂直度和整体平整度。

具体做法为:用与底层抹灰相同的砂浆在上、下两个灰饼间先抹一层,再抹第二层,形成宽度为100mm左右,厚度比灰饼高出10mm 左右的灰埂,然后用木杠紧贴灰饼搓动,直至将标筋搓得与灰饼齐平为止。

最后要将标筋两边用刮尺修成斜面,以便与抹灰面接槎顺平。

标筋的另一种做法是采用横向水平标筋。

此种做法与垂直标筋相同。

同一墙面的上下水平标筋应在同一垂直面内。

标筋通过阴角时,可用带垂球的阴角尺上下搓动,直至上下两条标筋形成相同且角顶在同一垂线上的阴角。

阳角可用长阳角尺同样合在上下标筋的阳角处搓动,形成角顶在同一垂线上的标筋阳角。

水平标筋的优点是可保证墙体在阴、阳转角处的交线顺直,并垂直于地面,同时水平标筋通过门窗框,由标筋控制,墙面与框面可接合平整。

横向水平标筋如图8.5所示。

图8.5 标筋示意图(3)阴阳角找方。

中级抹灰要求阳角找方。

内墙抹灰施工工艺及施工方法要点

内墙抹灰施工工艺及施工方法要点

内墙抹灰施工工艺及施工方法要点内墙抹灰是指将水泥砂浆涂抹在室内墙面上,使其平整、光滑、美观的过程。

下面我将详细介绍内墙抹灰的施工工艺及施工方法要点。

一、工艺流程:1.墙体处理:首先要对墙体进行处理,清理墙面上的灰尘、油污等杂物,并将墙面上的凹凸不平的部分进行刮平。

2.浇筑与骨架处理:根据需要进行墙体加固或者防水处理,然后在墙面上布置好金属网或者木质架构,重新做好施工预处理以达到平整的施工面。

3.砂浆配制:砂浆采用水泥、石膏和细砂的配比,按照一定的比例进行搅拌。

4.砂浆抹灰:将配制好的砂浆涂抹在墙面上,要求涂刷均匀、厚度一致、垂直度正确。

5.保养:施工完成后,需要进行抹灰层的保养,保持恒温、避免干燥、保持适度的湿度,让砂浆缓慢硬化。

二、施工方法要点:1.墙体处理:墙体处理是内墙抹灰的第一步,必须彻底清理墙面上的脱落物、油污等杂物,确保墙面干净整洁;同时还要对墙面进行刮平处理,将凹凸不平的部分刮平,以保证施工面的平整度。

2.浇筑与骨架处理:根据需要进行墙体加固或者防水处理,如果墙体有结构裂缝,则需要对该处进行加固处理;如果是在厨房或者卫生间等有水的区域,则需要进行防水处理。

同时,在墙面上进行墙体骨架的处理,可使用金属网或者木质架构,这样能够增加墙面的承重能力以及防止砂浆裂开。

3.砂浆配制:砂浆的配制需要按照固定的比例进行,一般采用1:3的水泥细砂配比,可根据实际需要添加适量的石膏。

搅拌时要充分搅拌,保证砂浆的均匀性,避免出现砂浆颗粒错乱的情况。

4.砂浆抹灰:将配制好的砂浆涂抹在墙面上,可以使用刮板或者抹刀进行涂抹,要求涂刷均匀、厚度一致、垂直度正确。

涂抹完一层后,需要等待一段时间让其稍微硬化,然后再进行下一层的涂抹。

根据需要可以涂抹多层砂浆,一般需要涂抹两至三层。

5.保养:施工完成后,需要进行抹灰层的保养,保持恒温、避免干燥、保持适度的湿度,让砂浆缓慢硬化。

一般来说,抹灰层需要保养7至14天。

以上是内墙抹灰的施工工艺及施工方法要点的详细介绍。

内墙抹灰操作工艺

内墙抹灰操作工艺

内墙抹灰操作工艺1)、工艺流程:浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底层、中层灰→抹窗台板、踢脚板(或墙裙)→抹面层灰→清理。

2)、操作方法(1).清理基层,浇水湿润清扫墙面上浮灰污物,检查门窗洞口位置尺寸,面,浇水湿润基层;打凿补平墙(2).找规矩、做灰饼中级和普通抹灰:先用托线板和靠尺检查整个墙面的平整度和垂直度,根据检查结果即可确定灰饼的厚度。

高级抹灰则先用一面墙作基线,用方尺规方,如房间面积较大,应在地面上先弹出十字中心线,并按墙面基层乎整度在地面上弹出墙角(包括墙面)中层抹灰面的准线(规方),接着在距墙角约100mm处,用线锤吊直,弹出垂直线。

以此垂直线为准,再按地面上已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上中层抹灰面厚度线,以此确定标准灰饼厚度。

做灰饼方法为:在墙面距地1.5m左右的高度,距墙面两边阴角100—200mm 处,用1:3水泥砂浆或1:3:9水泥混合砂浆,各做一个50mm×50mm的灰饼,然后用托线板或线锤在此灰饼面挂垂直,在墙面的上下各补做两个灰饼,灰饼距顶棚及地面高度150~200mm左右。

再用钉子钉在左右灰饼两头墙缝里,用小线栓在钉子上拉横线,沿线每隔1.2~1.5m补做灰饼。

(3).抹标筋(冲筋):灰饼做好稍干后,用砂浆在上,中、下灰饼间抹标筋,宽度与厚度均与灰饼同。

标筋的另一种做法,采用横向水平抹标筋。

此法的灰饼做法与垂直标筋相同。

横向水平标筋上下应垂直在同一个平面内,通过阴角时,采用3m长带垂球的阴角尺上下搓动,直至上下两条标筋带成相同阴角。

阳角采用3m长阳角尺合在阳角上搓动,使阳角处标筋带厚薄一致,相互垂直。

水平横向标筋的好处是阴、阳两角已成一条垂线,大面粉刷时不会出现朋、阳角扭曲不直的弊病。

同时,水平标筋通过门窗框,·框面与墙面有标筋控制,两者无接合不平之虞。

(4).做护角:在室内的门窗洞口及墙面,柱子的阳角处应做护角。

内墙水泥砂浆抹灰工程样板图册

内墙水泥砂浆抹灰工程样板图册

第五节内墙水泥砂浆抹灰工程1、施工准备管控要点1、抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,水电管线应包裹防止抹灰过程中被砂浆污染;盖板保护好电箱、线盒,以防喷浆过程受损和污染。

2、施工外墙抹灰前,应检查门窗框位置是否正确,与墙体连接是否牢固;铝合金、塑钢门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,完成门窗防水处理,并要求粘贴好保护膜。

3、总包、门窗、机电安装及监理单位甩浆喷毛前对施工准备情况进行全数验收,包含对线盒、门窗等定位的实测检查,并进行工作面移交。

4、机电、门窗及地面保护措施完善可靠,不得有遗漏。

12、基层处理管控要点1、把基层表面的尘土、污垢、油渍、浮浆、铁钉、松动砖块等清理干净。

2、外墙螺杆洞需先清除PVC套管,剔凿扩孔处2cm深、直径4cm的喇叭口,中部采用发泡剂填充密实,外侧采用防水砂浆修补平整,并涂刷1mm厚防水涂料。

内墙螺杆洞从两端采用干硬性水泥砂浆填实,压平抹光。

3、总包、监理单位甩浆喷毛前对基层全数验收,形成验收记录。

4、抹灰前基层表面的尘土、污垢、油渍等清除干净,并洒水润湿;孔洞封堵密实、无遗漏。

23、挂网、喷毛管控要点1、不同墙体材料交接处需钉挂钢丝网,镀锌钢丝网实测眼目规格为不大于10mm×10mm,实测钢丝直径为不小于0.7mm,宽度每边150mm。

使用钢钉挂网,钢钉固定间距不大于250mm。

2、水泥采用42.5级的普通硅酸盐水泥,同时采用高强度的粘结剂。

对于光滑的混凝土墙面和小型砌块墙面,使用钢丝网拍“拍甩”。

确保拉毛清晰,毛刺感较强,达到初凝后用手掰不动为止。

3、在毛化处理砂浆终凝后,清理墙面上的浮灰。

墙面适当浇水湿润,提前一天浇水,最好使用喷筒喷水。

34、套方找规矩、做灰饼管控要点1、在抹灰墙面用靠尺全面检查基层表面平整度、垂直度、开间情况,用吊坠吊垂直、挂水平横线(或用激光扫平仪),根据检查结果兼顾抹灰总平均厚度要求,确定抹灰面厚度,其最小处不小于7mm,弹出十字规方线及距墙边300控制线。

混凝土内墙抹灰施工工艺样板间(抹灰工艺流程、样板间展示照片)(谷风书苑)

混凝土内墙抹灰施工工艺样板间(抹灰工艺流程、样板间展示照片)(谷风书苑)

济宁毅德首誉内墙抹灰工序样板名称制作日期(2015年5月5日——5月7日)施工工艺和控制要点一、施工工艺混凝土墙抹灰施工工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋)→做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)→抹墙面罩面灰→养护二、控制要点1、基层处理:首先将凸出的混凝土剔平,再浇水湿润。

然后用1∶1水泥细砂浆内掺用水量20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止。

2、吊直、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度,最少不应小于7mm。

墙面凹度较大时要分层操作。

用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。

灰饼宜用1∶ 3水泥砂浆做成5cm见方,水平距离约为1.2~1.5m左右。

3、墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1∶3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为5cm左右。

4、做护角:根据灰饼和冲筋,首先应把门窗口角和墙面,柱面阳角抹出水泥护角;用1∶3水泥砂浆打底,待砂浆稍干后,再用素水泥膏抹成小圆角。

也可用1∶2水泥砂浆或1∶0.3∶2.5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm。

在抹水泥护角的同时,用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分二遍抹好门窗口边及暄脸底子灰。

如门窗口边宽度小于100mm时,也可在做水泥护角时一次完成。

5、质量标准1、室内混凝土墙抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的规定。

2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。

3、表面光滑、洁净,接槎平整,线角顺直清晰。

4、护角、门窗框与墙体之间缝隙:护角符合施工规范的规定,表面光滑、平顺;门窗框与墙体间缝隙填塞密实,表面平整。

内墙抹灰技术交底讲解

内墙抹灰技术交底讲解

表C2-1编 号工 程 名 称 毛坦厂中学东部新城校区男生宿舍及教师中转楼工程 交底日期 2015-12-5施工单位 安徽天成建设有限公司 分项工程名称内墙抹灰技术交底交底提要交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

一、工程概况本工程抹灰内容有:外墙抹20厚1:3水泥砂浆找平。

卧室、活动室、走道、楼梯间、阳台、设备间墙体抹15厚1:0.5:3水泥石灰膏砂浆,表面要求压光;其中走道和楼梯间抹灰要求中层压入热镀锌电焊钢丝网。

厨房、卫生间、洗手间抹15厚水泥砂浆,其中卫生间1900mm 以下要求压光做防水,厨房300mm 以下要求压光做防水,卫生间、厨房要求麻面,卫生间,厨房等要做防水墙面的阴阳角应做处理,阳角做钝角,阴角做八字角。

屋面女儿墙和天沟抹20厚1:3水泥砂浆,门窗洞口采用1:2.5的水泥砂浆,表面压光。

门窗洞口要求是横七竖八,如C1215(1200×1500mm )的窗子,抹完灰后尺寸为1180×1470mm ,门洞口按给的建筑标高控制线来控制门洞的上口尺寸,门窗洞口的抹灰尺寸按两边抹15mm 收口,要求误差不大于±5mm ,在做外窗时不仅要注意门洞口的大小,还要注意上下窗洞口的偏移情况,保证上下窗洞口的边在一条直线上。

室内弹好的控制线标高为建筑+1.000m 。

二、抹灰用材料及机具中砂、普通硅酸盐水泥、108胶、热镀锌电焊钢丝网、玻纤网格布、木抹子、铁抹子、钢皮抹子、阴阳角抹子、压子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、5~7mm 厚方口靠尺,木杠、长毛刷、排笔、滚筒、钢丝刷、笤帚、胶皮水管、水桶、錾子(尖、扁头)、锤子、钳子、托线板等。

三、抹灰工程作业条件1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

内墙抹灰施工工艺要点及流程
1、操作流程:
基层清理→浇水湿润基层→吊垂直、套方、找规矩→做灰饼→水电预埋件→安装门框→做护角→抹底层灰和中层灰→抹面灰→拉毛→清理→养护→质量检查,做标识。

2、基层处理:
2.1抹灰前,将填充墙、混凝土墙等基体表面的灰尘、污垢和油渍等应清扫除净,露出的钢筋头、铁丝头应剔除,斜砌等部位应堵严实和补砌整齐,门窗过梁、构造柱等表面突出部分凿平,对有蜂窝、麻面、露筋、疏松部分的混凝土表面应凿到实处、清洗干净然后用1:2.5水泥砂浆分层补平压实。

2.2用1:1水泥粗砂砂浆对抹灰墙体进行甩浆处理,要求喷刷均匀,呈毛钉状,同时加强养护,使水泥砂浆有较高的强度,与砼墙面粘结牢固。

2.3为了防止钢筋砼与砌体间的收缩裂缝的产生,在空心砖墙与砼墙柱梁面交接处,在砌块走线开槽处,铺设钢丝网,缝两边各搭接100mm。

2.4若填充墙材质为加气混凝土砌块,为防止墙体抹灰表面收缩裂缝的产生,在其墙体抹灰表面满贴防裂网,使用外墙保温用的抗裂耐碱网格布,纵横向搭接宽度150㎜。

3、墙面浇水:
抹灰前应用细管或喷壶自上而下浇水湿透,一般在抹灰前2d进行,每天不少于2次。

4、找规矩:
根据设计图纸要求的抹灰等级,按照基层平整垂直情况,用一面墙作基准先用方尺规方。

房间面积较大时,应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线。

随即规矩阴角,在距墙阴角100mm处吊垂直线并弹出铅锤线,再按地上弹出的墙角线往墙上翻引弹出阴角的两面墙面抹灰层厚度控制线。

5、做灰饼:
套方找规矩做好后,以此做灰饼(打底子)。

操作时先贴上灰饼再贴下灰饼,选择好下灰饼的准确位置,再用靠尺板找好垂直于平整,灰饼用1:3水泥砂浆做成5cm见方,对着的墙体其灰饼要位置对应,以便用激光测距仪测量室内净尺寸,对灰饼进行相应调整。

6、抹水泥踢脚板:
洒水润透墙面,并把污物冲洗干净,用水泥砂浆抹底层,表面用2m长靠尺刮平,再用木抹子搓毛,常温下待第二天抹面层砂浆,面层采用1:2.5砂浆抹平压完。

水泥砂浆踢脚附图:
7、做护角:
墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m。

然后将墙、柱的阳角处浇水湿润。

第一步在阳角正面立上靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面相平。

然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。

第二步待水泥砂浆稍干后,将靠尺移至到抹好的护角面。

在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。

门口做法附图1:
当门框安装在抹灰之后时按附图2施工:
8、窗口做法,窗口抹灰均抹至墙中心线位置,干净顺直,不得有灰浆污染窗框及窗口周边墙体。

压顶上部抹灰按照附图4施工,窗框厚度为8cm,底部抹至中线,厚度2cm,窗框内侧抹灰宽度自墙面抹灰起宽度7cm。

窗台压顶抹灰做法附图:
窗框侧面抹灰厚度同室内墙面,抹灰宽度至墙中心线。

窗台侧面抹灰做法附图:
9、抹底灰和中层灰:
在贴灰饼4小时左右就可以抹灰,但注意不要过早或过迟。

抹灰不得漏抹,要用力压,使砂浆挤入细小缝隙内,紧接着分层压实抹平,与灰饼一平,再用木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛。

然后全面进行质量检查,检查底子灰是否抹平整,阴阳角是否规整,管道与阴角交接处、墙顶板交接处是否光滑平整,无杂物,界线清晰顺直,并用2m长标尺板检查墙面平整度和垂直度
情况。

抹灰时如有钢丝网片翘起无法压入底层灰内,则应事先将钢丝网翘起部分剪除,严禁在抹完灰后出现钢丝网外漏。

10、抹预留孔洞、配电箱、槽、盒:
抹灰后由专人把墙面预留孔洞、配电箱、槽、盒用抹子将其边切割方正、光滑,严禁灰浆落入线盒内,如不慎进入线盒内应及时清理干净。

11、抹罩面灰:
底子灰约有六、七成干时,即可抹罩面灰(若底子灰过干时应充分浇水湿润),罩面灰二遍成活,控制厚度不得大于3mm,宜两人同时操作,即一人先薄薄刮一遍,另一人随即抹平压光,按先上后下的顺序进行,再压实赶光,用钢皮抹子通抹压一遍,施工时不应甩破活,但遇到预留的施工孔洞,可甩下整面墙面为空。

12、养护:
水泥砂浆抹灰常温24h后应喷水养护。
