住宅屋面工程施工方案
屋面工程施工方案复核

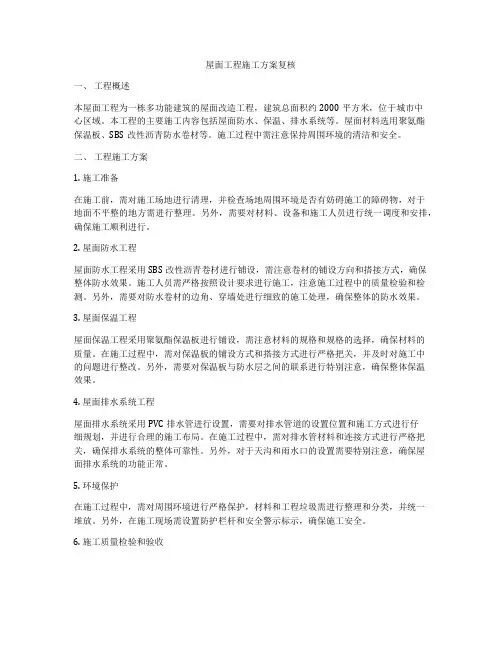

屋面工程施工方案复核一、工程概述本屋面工程为一栋多功能建筑的屋面改造工程,建筑总面积约2000平方米,位于城市中心区域。
本工程的主要施工内容包括屋面防水、保温、排水系统等。
屋面材料选用聚氨酯保温板、SBS改性沥青防水卷材等。
施工过程中需注意保持周围环境的清洁和安全。
二、工程施工方案1. 施工准备在施工前,需对施工场地进行清理,并检查场地周围环境是否有妨碍施工的障碍物,对于地面不平整的地方需进行整理。
另外,需要对材料、设备和施工人员进行统一调度和安排,确保施工顺利进行。
2. 屋面防水工程屋面防水工程采用SBS改性沥青卷材进行铺设,需注意卷材的铺设方向和搭接方式,确保整体防水效果。
施工人员需严格按照设计要求进行施工,注意施工过程中的质量检验和检测。
另外,需要对防水卷材的边角、穿墙处进行细致的施工处理,确保整体的防水效果。
3. 屋面保温工程屋面保温工程采用聚氨酯保温板进行铺设,需注意材料的规格和规格的选择,确保材料的质量。
在施工过程中,需对保温板的铺设方式和搭接方式进行严格把关,并及时对施工中的问题进行整改。
另外,需要对保温板与防水层之间的联系进行特别注意,确保整体保温效果。
4. 屋面排水系统工程屋面排水系统采用PVC排水管进行设置,需要对排水管道的设置位置和施工方式进行仔细规划,并进行合理的施工布局。
在施工过程中,需对排水管材料和连接方式进行严格把关,确保排水系统的整体可靠性。
另外,对于天沟和雨水口的设置需要特别注意,确保屋面排水系统的功能正常。
5. 环境保护在施工过程中,需对周围环境进行严格保护,材料和工程垃圾需进行整理和分类,并统一堆放。
另外,在施工现场需设置防护栏杆和安全警示标示,确保施工安全。
6. 施工质量检验和验收在施工过程中,需对施工质量进行严格把关,定期对施工现场和施工进度进行检查,并对施工过程中的问题进行及时整改。
另外,在施工结束后,需对工程进行全面的质量检验和检测,并进行验收。
三、施工进度计划本工程的施工周期为30天,需要对施工进度进行合理安排和控制。
屋面(平屋面)施工方案

屋面(平屋面)施工方案一、项目概述本文档是一个屋面(平屋面)施工方案的详细说明,旨在提供一个规范和全面的指导,以确保屋面施工的安全和质量。
二、施工准备1.工程准备在施工前,必须做好以下准备工作:–确定施工图纸,并了解屋面结构和要求。
–采购和储备施工所需的材料,包括屋面防水卷材、屋面保温材料等。
–搭建施工场地,并配置必要的施工设备和工具。
2.安全准备屋面施工涉及高处作业,必须确保施工人员的安全,具体包括:–提供必要的安全防护设施,如安全帽、安全绳等。
–培训施工人员的安全意识,以及高处作业技能。
三、施工步骤1.清理屋面–清除屋面上的杂物和建筑垃圾。
–对屋面进行必要的修复和处理,确保屋面平整。
2.防水处理–根据设计要求,进行屋面防水处理。
–清洁屋面,并涂刷防水底漆。
–将防水卷材铺设在屋面表面,并进行焊接和胶接处理。
3.保温处理–根据设计要求,进行屋面保温处理。
–铺设保温材料,并进行固定和密封处理。
4.屋面装饰–根据设计要求,进行屋面装饰处理。
–铺设屋面装饰材料,并进行固定和安装处理。
四、施工质量控制1.施工过程中,必须对每个施工步骤进行严格的质量控制,包括:–确保防水层的完整性和牢固性,以防止漏水。
–确保保温层的紧密性和密封性,以提高保温效果。
–确保装饰层的平整度和美观度,符合设计要求。
2.施工过程中,必须进行施工记录和检查,以便及时发现和纠正问题。
五、施工安全措施1.施工过程中,必须严格遵守安全操作规程,确保施工人员的安全。
2.施工前,应检查施工设备和工具的安全性能,确保正常使用。
3.高处作业时,必须采取必要的防护措施,并确保施工人员佩戴安全带等防护设备。
4.定期组织施工人员进行安全培训,提高他们的安全意识和技能。
六、验收标准1.完工后,必须对屋面施工进行质量验收,包括:–防水层的渗漏测试,确保无渗漏现象。
–保温层的热阻测试,确保保温效果良好。
–装饰层的平整度和美观度检查,符合设计要求。
2.根据验收结果,及时进行修复和整改,直至满足设计要求和验收标准。
屋面工程施工方案

屋面工程施工方案1. 引言屋面工程施工方案是指在建筑物屋顶进行施工和维护的详细计划。
本文将详细介绍屋面工程施工方案的各个方面,包括施工前的准备工作、施工过程中的安全措施、使用的材料和工具、施工步骤以及施工后的维护保养等内容。
2. 施工前的准备工作2.1 屋面工程评估:在施工前,需要对屋面进行全面评估,包括屋面结构、漏水情况、老化程度等,以确定施工方案和所需材料。
2.2 安全评估:进行屋面工程施工前,必须进行安全评估,确保施工过程中的安全措施得到充分考虑和实施。
2.3 施工计划:制定详细的施工计划,包括施工时间、工作队伍组成、任务分配等。
3. 施工过程中的安全措施3.1 安全培训:在施工前,对施工人员进行必要的安全培训,使其了解施工过程中的危险因素和应对措施。
3.2 安全设备:为施工人员提供必要的个人防护装备,如安全帽、防滑鞋、安全带等。
3.3 安全警示标识:在施工现场设置明显的安全警示标识,提醒施工人员注意安全。
4. 使用的材料和工具4.1 屋面材料:根据屋面的具体情况选择合适的材料,如瓦片、金属板、防水材料等。
4.2 施工工具:根据施工方案确定所需的工具,如梯子、刷子、喷枪等。
5. 施工步骤5.1 清理屋面:清理屋面上的杂物、垃圾和旧材料,确保施工面干净整洁。
5.2 屋面修复:对屋面上的损坏部分进行修复,包括漏水点、破损瓦片等。
5.3 屋面防水:根据屋面材料的特性,进行防水处理,确保屋面的密封性。
5.4 屋面覆盖:根据施工方案选择合适的屋面材料进行覆盖,确保屋面的美观和耐久性。
5.5 屋面排水:确保屋面的排水系统畅通,避免积水导致屋面损坏。
5.6 屋面固定:对屋面材料进行固定,确保其稳定性和安全性。
6. 施工后的维护保养6.1 定期检查:定期检查屋面的状况,包括漏水情况、材料老化等,及时进行修复和更换。
6.2 清洁保养:定期清洁屋面,清除杂物和污垢,保持屋面的清洁和美观。
6.3 维护记录:对屋面的维护保养情况进行记录,包括维护日期、维护内容等,方便后续的维护工作。
屋面施工方案(优质3篇)

屋面施工方案(优质3篇)1.屋面施工方案第1篇1、屋面做法:现浇屋面板——15厚1:3水泥砂浆找平层——冷底子油一道三毡四油防水层——绿豆砂保护层。
2、屋面防水工程施工前应先对基层进行检查和清理,发现薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。
3、在施工屋面防水卷材层时必须保证基层干燥否则会影响防水效果,干燥程度的检验方法:是将1㎡卷材平坦地铺在找平层上,静置3—4小时后掀开检查,找平层覆盖部位与卷材上未见水迹即可铺设卷材。
在这里主要阐述一下防水卷材的施工。
4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量。
5、防水卷材铺贴的施工要点:(1)卷材防水层施工应在砌筑、安装设备、管道等完工后进行。
(2)铺贴高低跨的房屋时,应按先高后低,先远后近的顺序进行。
(3)在一个单跨铺贴时,应先铺贴排水比较集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接。
(4)卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。
(5)坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避免短边搭接。
(6)卷材铺贴前,找平层应干燥,一般现场试验的方法:由傍晚至次日晨或在晴天约1—2h内,铺盖1㎡卷材,如卷材内侧无结露时即认为找平层已基本干燥。
2.屋面施工方案第2篇一、工程概况经我公司技术人员现场勘察,本工程系贵阳市经济适用住房建设有限公司办公楼及幼儿园综合场所,屋面渗水较为严重,且渗水点较多,原屋面做法不明确。
且屋面面层已做地砖装饰,局部地下室外墙渗水尤为突出,(因外墙已回填土后作室外活动场所)。
现我公司决定将该工程渗水分为屋面及外墙两部分进行施工:1、屋面渗水施工:由于该屋面为上人屋面,且已作地砖装饰,如将原有地砖拆除后再做防水,势必会对原有屋面造成损伤且造价过高。
屋面工程施工方案

屋面工程施工方案1、屋面构造(1)保温上人屋面:适用部位:上人屋面工艺流程:结构层→砂浆找平层→隔汽层→找坡层→砂浆找平层→SBS改性沥青防水卷材(聚酯胎)→水泥砂浆→挤塑泡沫保温板满铺→耐碱性玻纤布一道→细石配筋混凝土(2)保温非上人屋面:适用部位:楼梯间、电梯机房屋面工艺流程:钢筋混凝土结构层→水泥砂浆找平层→隔汽层→炉渣找坡层→找坡层→水泥砂浆找平层→单组份聚氨酯防水涂膜→水泥砂浆→SBS 改性沥青防水卷材→聚苯乙烯挤塑板→水泥砂浆保护层提浆压光(3)非保温上人屋面:工艺流程:钢筋混凝土结构层→水泥砂浆找平→隔汽层→水泥炉渣找坡层→水泥砂浆找平层→单组份聚氨酯防水涂膜→水泥砂浆→SBS改性沥青防水卷材→水泥砂浆保护层提浆压光2、屋面防水层施工本工程屋面防水层设计为3厚SBS防水卷材与同材性胶粘剂相结合。
2.1操作工艺(1)工艺流程基层处理→密封膏嵌缝→涂刷SBS改性沥青防水涂料→铺贴SBS改性沥青防水卷材→涂刷银粉保护剂。
(2)基层处理:屋面施工应按施工工序进行检验,基层表面必须平整、坚实、干燥、清洁,且不得有起砂、开裂和空鼓等缺陷。
如有起砂、起皮、裂缝,应用108胶水泥浆括抹修补,经检查合格后方可使用。
板缝应清理干净。
(3)密封膏嵌缝:缝槽内残渣、尘土应用钢丝刷、空压机清除干净,并使其干燥(表面含水率小于6~7%)。
缝槽表面浮灰除净后,应立即涂刷与嵌缝材料同性质的冷底子油一遍,要求薄而均匀,并刷过板面。
板缝干燥后,冷嵌时应立即将纯净密封膏搓(切)成比缝稍宽的细长条,用刮刀将其用力嵌入缝内,然后用铁镏子压平压实,使其与槽壁紧密粘牢,边缘整齐密实,并略高出板面2~3mm,每边盖过板面20~25mm。
(4)涂刷SBS改性沥青防水涂料:涂膜防水层的厚度应≥3mm,为此需加胎体增强材料,并至少应涂刷五遍,必要时涂刷六~八遍,直至满足厚度要求。
具体施工时可以采用“二布六涂”进行施工,即:底层一涂一布,中层三涂一布,面层二涂。
屋面工程施工方案

屋面工程施工方案一、施工顺序基层清理→管根固定→保温层→找坡、找平层→防水层→蓄水试验→隔离层→面层二、材料要求(一)、各种材料应有出厂合格证,根据设计要求选用。
密度、导热系数、强度应符合设计及规范要求。
(二)、防水卷材品种、技术性能必须符合设计及施工规范要求,产品有合格证及施工操作说明书,进场材料按规定要求做复试。
(三)、水泥为425#矿渣或普通硅酸盐。
(四)、砂为中砂,沥青为60#道路沥青或75#普通石油沥青。
(五)、保温板有出厂合格证,检测报告。
三、施工作业条件(一)、结构施工完毕并经验收,基层清理干净。
(二)、出屋面的烟风道、雨水口、透气孔、强弱电管线的管根部位用豆石混凝土填塞密实。
五、施工操作工艺(一)、测量放线1、认真核对屋面作法图中的分水线、集水线、雨水斗及雨水口位置。
2、弹出水平标高控制线。
3、由水电专业配合,按屋面图分别弹放分水线、集水线,并注明流水方向;分别计算出各关键点的找坡厚度标高,由技术室给出统一标高。
4、技术人员对测量所弹放的各种控制线进行复核。
(二)、雨水口、雨水斗的安装1、按照原设计图纸上给定的雨水斗的位置,检查在结构施工时留下的洞口位置,在安装前,需将洞口边缘的混凝土剔凿干净,露出混凝土中的钢筋,并找好雨水斗位置,核对标高,用2φ12钢筋架固,支好底托,并将钢筋与混凝土中的钢筋点焊上。
2、划线:加工时,用钢针划出标点,截出样板,成形两节试装。
(三)、落水管安装安装顺序为由上往下,先在水落口处吊线坠弹出雨水管沿墙的位置线,根据雨水管每节长度,预量出固定卡位置,间距为1200mm,设在下面一节管的上端,卧卡子用水泥砂浆固定,不得钉入木塞固定和固定在木塞上。
雨水管若遇建筑凸凹时,应以钝角折弯相通,并在折弯处加卡固定。
雨水管安装后应加强保护,最后检查完后落架子。
(五)、水泥砂浆找平层施工1、施工条件:找坡层施工通过验收,养护到位,干燥程度经验收同意进行找平层施工。
2、基层清理:将找坡层上表面的松散杂物清理干净并修平,不得影响找平层的厚度。
住宅楼屋面工程施工方案

住宅楼屋面工程施工方案第一节编制说明1编制依据《建筑防水构造图集》《屋面工程技术规范》《屋面工程质量验收规范》2.工程概况本方案适用范围为屋面工程施工,屋面为平屋面,其中主楼机房层不锈钢栏杆范围内为上人屋面,主楼其余范围及商业用房屋面均为不上人屋面。
屋面卷材防水及保温面积约574.10m2o女儿墙高度约为0.9m,防水等级为I级。
第二节施工准备1主要机具施工机具如下:小推车、铁锹、铁抹子、喷灯、铁辐、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、省帚、小线。
其余工具以现场施工情况确定。
3.技术准备(1)施工前审核图纸,进行技术交底;屋面防水由专业防水队伍施工,持证上岗。
(2)由技术负责人组织施工组成员进行施工前的技术交底工作。
明确施工部位、施工步骤施工工艺,构造层次、节点设防方法、增强部位做法和工程质量标准。
4.材料准备(1)防水卷材必须提前一周进场,确保现场及时供应。
(2)SBS改性沥青H型防水卷材进场需进行见证检测,检测合格后才允许投入使用。
第三节施工部署1施工管理体系针对屋面施工,项目部成立专门的技术及施工小组,负责屋面的技术措施和安全措施。
由项目经理担任组长,相关专业工长及技术、安全、质检部门为组员,领导小组全面负责屋面施工过程中的方案设计、现场指挥、材料供应、安全检查、安全监督、过程验收和使用管理等工作。
2.教育培训施工前由项目安全员组织施工班组等相关人员进行认真学习屋面施工的各项规范和规定,牢记各项安全操作规程。
施工前技术员对施工队做好详细的技术及安全交底,施工班组长必须对每个工人都进行详细的交底,强化安全意识、强调安全注意事项。
3.现场协调施工过程中应保持施工交接部位的衔接统一,以确保屋面施工的整体协调性,施工时应由项目部统一放线、统一指挥、统一管理,安全员统一监督,保持现场整洁、干净。
4.施工工艺流程基层清理一一混凝土找坡层一一柔性防水层一一铺设保温层一一铺设隔离层一一浇筑保护层一一检查验收第四节主要施工方法1找坡层施工(最薄处30厚C15细石混凝土找坡)1.1作业条件:现浇屋面结构清理干净,基层清理干净经验收合格后,根据设计要求的标高、坡度找好规矩并弹好线,预埋管件安装完毕,出气孔、上下水管安装完毕,经检查符合设计要求,并办理隐预检手续。
屋面工程施工方案

屋面工程施工方案标题:屋面工程施工方案引言概述:屋面工程是建造工程中非常重要的一部份,施工方案的制定直接影响到工程质量和进度。
本文将从材料选择、施工工艺、安全措施、质量控制和验收标准五个方面详细介绍屋面工程施工方案。
一、材料选择1.1 选择合适的屋面材料:根据建造物的用途和环境条件选择适合的屋面材料,如瓦片、金属板、沥青卷材等。
1.2 考虑材料的质量和耐久性:确保选用的材料符合国家标准,具有良好的抗风、抗水、抗腐蚀等性能。
1.3 考虑材料的施工性能:选择易施工、易维护的材料,提高施工效率和工程质量。
二、施工工艺2.1 屋面结构设计:根据建造物的结构和荷载要求设计合理的屋面结构,确保承重能力和稳定性。
2.2 防水层施工:严格按照防水层施工工艺要求进行施工,采取有效的防水措施,确保屋面防水性能。
2.3 屋面保温施工:根据建造物的保温要求选择合适的保温材料,进行有效的保温施工,提高建造物的节能性能。
三、安全措施3.1 安全防护设施:在施工现场设置必要的安全防护设施,如安全网、警示标识等,确保施工人员的安全。
3.2 施工人员培训:对施工人员进行安全培训,提高他们的安全意识和操作技能,减少安全事故的发生。
3.3 定期检查和维护:定期检查屋面工程施工现场的安全状况,及时发现和排除安全隐患,确保施工安全。
四、质量控制4.1 施工质量检验:严格按照施工图纸和规范要求进行施工,对施工质量进行全程检验,确保施工质量符合标准。
4.2 质量管理体系:建立健全的质量管理体系,明确施工过程中的质量控制措施和责任分工,提高施工质量管理水平。
4.3 质量验收标准:制定严格的质量验收标准,对屋面工程的质量进行验收,确保工程质量达到设计要求。
五、验收标准5.1 完成验收:在屋面工程施工完成后,进行全面的质量验收,对施工质量进行评估和检查。
5.2 整改措施:如发现施工质量存在问题,及时制定整改措施,确保问题得到有效解决。
5.3 最终验收:在整改措施完成后,进行最终验收,确认屋面工程的质量符合验收标准,保证工程质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (2)四、施工工艺 (3)1、找坡层施工工艺 (4)2、找平层施工工艺 (4)3、SBS高聚物改性沥青卷材防水层施工工艺 (4)五、成品保护 (9)六、质量控制 (9)1、质量标准 (9)2、质量保证措施 (10)七、安全文明施工措施 (11)屋面施工方案一、编制依据1.施工图纸、图纸会审、设计变更、技术核定单2.主要规范、规程(1)《建筑工程施工质量验收统一标准》(GB50300—2001)(2)《屋面工程质量验收规范》(GB50207-2002)(3)《屋面工程技术规范》GB50345-20043.《CCP保温隔热复合板倒置式屋面技术规程》(2005年版)4.《建筑施工手册》第四版5.05系列工程建设标准设计图集(建筑专业)6.2000YJ205住宅厨房卫生间烟气集中排风道7. 施工组织设计二、工程概况该工程住宅楼屋面防水等级为Ⅱ级,合理使用年限为15年。
本工程住宅楼包屋面做法为:屋1(有保温、上人屋面):DBJ41/T039-2000屋9;屋2(有保温、上人屋面): DBJ41/T039-2000屋10;屋3(无保温不上人屋面)。
其中屋1、屋2做法:1.干铺110mm厚CCP复合板;2、粗砂垫层(仅用于找平,厚度不宜大于10mm);3、两层低温柔度为—20℃的3厚SBS改性沥青防水卷材,其中女儿墙泛水立面外侧防水卷材采用表层带页岩片低温柔度为—20℃的3厚SBS改性沥青防水卷材;4、刷基层处理剂一遍,5、20mm厚1:2.5水泥砂浆找平;6、找坡层(找坡层做法:檐口起始处一米范围内0-20mm厚1:4水泥砂浆找2%坡,一米以外最薄20mm厚采用1:8水泥加气混凝土碎屑找2%坡);7、钢筋混凝土楼板。
屋3做法:一层表层带页岩片低温柔度为--20℃的4厚SBS改性沥青防水卷材;2、20mm厚1:3水泥砂浆找平层;3、最薄20mm厚1:8水泥膨胀珍珠岩找2%坡;4、钢筋混凝土板。
三、施工准备1、施工部署本工程住宅楼主体工程及砌体工程已施工完毕,粉刷工程已开始,具备屋面工程施工条件,2、施工组织A技术准备:认真熟悉图纸,确定上人、不上人屋面的做法,材料要求,验收标准。
编制屋面工程施工方案,报监理审批后进行施工技术交底工作。
B人员组织:保温层施工人员12名,找平层施工人员12名,防水施工人员10名,其中防水施工人员要求全部持证上岗。
C材料准备:进行各种材料的选样工作,报监理审批后进场,并做好材料进场后的验收和送样工作,合格后方可用于工程上。
D、施工工具与机具⑴机具:砂浆搅拌机、平板式振捣器、吹风机、喷灯、热风枪、手推车等。
⑵工具:平锹、铁抹子、木抹子、大杠尺、笤帚、平铲刀、笤帚、滚刷、平毛刷、胶皮板刷、铁桶、剪刀、卷尺、铁抹子、压辊、台秤等。
E、作业条件⑴防水层基层施工完成,基层必须牢固,表面应平整、光滑、均匀一致无松动、起鼓、起砂现象已验收合格并办理了隐蔽工程验收记录。
⑵穿过基层的预埋管道和变形缝等部位均已按设计要求施工完毕。
⑶材料已运到现场,经复检材料质量符合要求。
⑷施工机具已备齐,水、电已接通。
⑸气温不低于5℃。
四、施工工艺本工程的屋面工程主要包括:找坡层、找平层、防水层、保温层。
各层具体施工工艺详见如下所述。
1、找坡层施工工艺:基层清理→找坡层。
基层清理:屋面施工前应将屋面基层表面的泥土、杂物清理干净。
找坡层:应先按设计要求拉线找出2%的坡度(严格按照施工图纸要求找坡),松散保温材料应分层铺设,檐口起始处1m范围内抹0-20mm厚1:4水泥砂浆找2%坡,1m以外最薄20厚采用1:8水泥加气混凝土碎屑找2%坡,厚度允许偏差为+10%或-5%。
找坡层内部应密实,表面应抹平,做成粗糙面,以便与找平层结合。
找坡层施工局部施工完毕后应在12h内加以覆盖和浇水,养护时间不少于7d。
养护期间,不得在找坡层上施工或堆放重物。
2、找平层施工工艺:贴灰饼→设分格缝→水泥砂浆找平层摊铺→找平层抹压→养护。
1)水泥砂浆找平层应按坡度要求顺排水方向贴灰饼,灰饼间距为1.5m左右;并在排水沟、雨水口处找出泛水。
2)找平层宜设分格缝。
分格缝应留设在板端缝处,其纵横缝的最大间距:水泥砂浆找平层,不宜大于6m,分格缝宽一般为20mm。
3)找平层下的基层施工前1d应浇水湿润,刷水泥浆一道,随扫随铺水泥砂浆,随用大杠尺沿冲筋高度找平,并用木抹子搓揉压实,抹时应用力均匀,并后退着操作。
将施工印痕消除后,用靠尺检查平整度。
4)在砂浆初凝前用铁抹子进行头遍抹压至起浆为止。
如局部砂浆过干,可少量洒水;如局部砂浆过稀,可均匀撒一层1:1干水泥砂来吸水,同时用木抹子用力搓平,使互相混合。
待砂浆收水后,再用铁抹子抹压至出浆为止。
在砂浆初凝后进行第二遍压光,用钢抹子边抹边压,把凹坑、麻面填实压平,使表面平整。
当面层需分格时,应在水泥初凝后进行弹线分格。
先用木抹搓一条约一抹子宽的面层,用钢抹子压光,并用溜缝抹子压缝,做到缝边光直,缝隙明细。
在砂浆终凝前进行第三遍压光,用铁抹子把前遍留下的抹纹全部压平、压实、压光,达到交活的程度为止。
抹面层时,压光要适时,以防地面起砂。
5)养护:水泥砂浆找平层抹压完成后,应在12h内加以覆盖和浇水,养护时间不少于7d。
浇水次数应能保持砂浆面层具有足够的湿润状态。
3、SBS高聚物改性沥青卷材防水层施工工艺流程如下:基层清扫→涂刷基层处理剂→弹定位线→铺贴卷材附加层→热熔铺贴卷材→热熔封边→蓄水试验→做保护层→验收施工要点A基层清理:必须将基层表面的突出物、砂浆疙瘩等异物清扫干净,在已处理好的基层上涂刷基层处理剂,用滚刷或刮板将基层处理剂涂刷在基层表面,要求涂刷均匀。
一般须经过6小时左右,达到干燥程度方可施工。
B细部节点及附加层处理:基层的转角处和突出基层结构的女儿墙、水落口、管根、檐口、阴阳角、变形缝等细部应先做附加层。
附加层均应做成圆弧形,圆弧半径应大于等于50mm。
(1)女儿墙收头做法:先加设一层防水附加层,其宽度在平面上为250 mm,立面上需压入预留凹槽内,立面卷材应采用带页岩卷材。
泛水部位卷材铺贴前应现行试铺,将立面卷材留足。
先铺增强附加层,再铺平面卷材至转角处,然后从下往上铺贴立面卷材。
铺贴泛水处的卷材应采取满粘法。
面卷材收头的端部须裁齐,压入预留凹槽内(凹槽高度距屋面完成面250mm以上),用1.2 mm厚度的镀锌板制成的压条钉压固定,钉距不得大于900 mm,然后用密封材料将凹缝封严。
节点图如下图:1.密封材料2.附加层3.防水层4.水泥钉5.防水处理(2)水落口作法:a)水落口是屋面排水的总出口,常因落水口杯的材质差又不按规定施工,常造成积水,溢水,漏水等现象。
b)要解决水落口的防水问题,一是落水口固定要牢固密实,二是落水口要有一定的坡度,具体铺贴方法是:先截一条宽不小于250mm,长为落水口内径周长加100mm的卷材,将卷材圆筒伸入水落口内100mm粘贴牢固,露出口外的卷材剪成30 mm宽条处翻,粘贴在口外周围的平面上:再剪一块不小于600 mm方形卷材,对准落水的中心,剪成米字形,涂胶后向口内下插贴牢,然后按规定铺贴防水层,最后插入罩固定。
采用卷材做水落口杯的附加层太厚,会缩小管径影响流水坡度。
因此,应采用防水涂料、密封材料涂封,厚度不小于2 mm。
横式水落口做法:1. 防水层2. 附加层3.密封材料4. 水落口(3)局部空铺处理:卷材粘贴到找平后,由于结构、温差等变形,常常将防水层拉裂而导致渗漏。
因此《屋面工程质量验收规范》(GB 50207-2002)中规定,在屋面的一些部位宜进行空铺处理。
①屋面分隔缝的处理:为避免结构变形将防水卷材防水层拉裂,应在分格缝上面贴一层附加卷材条,如图-3所示。
应该说明的是,附加卷材条的作用,是防止覆面的卷材在分格缝处断裂,只有干铺的卷材条不与基层及上面的卷材连接在一起,才能有效。
否则它只是将基层或上面的卷材局部加厚而已,同样因基层变形或开裂使防水卷材层一起断-4裂。
见图②屋面上平面与立墙交接处的处理:屋面长因温差变形及体积膨胀,导致转角部位的防水层剪坏,故在此处应空铺卷材,以适应变形的需要见图-5图-5 屋面上与立面交接处空铺(4)阴阳角处理:阴阳角是屋面变形比较敏感的部位,此处防水层易被拉裂;由于三面交接,施工比较麻烦,稍有不慎就易发生渗漏。
为此在屋面阴阳角处,在基层上距角每边100mm范围内,要先用密封材料涂封,然后再铺贴增强附加层。
阳角附加层的剪贴方法见图-6;阴角附加层的剪贴方法见图-7(5)烟道出屋面防水做法:如女儿墙收头做法类似,首先铺贴附加层,附加层高度为屋面完成面以上250mm,再铺平面卷材至转角处,然后从下往上铺贴立面卷材,卷材收头的端部须裁齐,压入40mm厚烟道盖板下。
如下图:C基层处理剂涂刷:涂刷将氯丁胶粘剂稀释液涂刷在干燥的基层上。
要求涂刷的均匀一致,无露底,亦可用喷涂方式施工。
D弹线定位:在已做好的基层表面,按材料的宽度留出搭接尺寸,将辅贴卷材的基准线弹好,以便按此基准线进行铺贴施工,按规范要求长边搭接不得小于10cm,短边不得小于15 cm。
E大面积铺贴卷材:采用热熔贴法施工。
热熔法:热熔法施工环境气温不宜低于-10℃。
铺贴顺序由下而上进行,在相同高度的大面积屋面铺贴进,应先从檐口处向屋脊处铺贴,从水口处向两边铺贴,即从低至高,使防水层顺水接茬。
热熔施工时,用喷灯烘烤卷材粘贴面,喷灯距卷材加热而保持300-500 毫米距离,往返均匀喷烤。
使卷材表层熔化至光亮黑色(约150~180℃)后,观察当卷材的沥青刚刚熔化时,立即滚铺卷材与基层粘贴,并用压辊滚压。
滚铺时应排除卷材下面的空气,使之平展并粘贴牢固。
铺设压边宽度应掌握好。
卷材水平铺贴搭接要求示意图搭接缝部位宜以溢出热熔的改性沥青为度,溢出的改性沥青宽度以2mm左右并均匀顺直为宜。
当接缝处的卷材有铝箔或矿物粒(片)料时,应清除干净后再进行热熔和接缝处理。
卷材的搭接缝处用喷灯加热烘烤,直至边缘挤出沥青,在卷材还未冷却前,用抹子把边封好,以防翘边,开裂。
卷材铺贴应边铺边检查,检查时用螺丝刀检查接口,发现粘结不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入第二层卷材施工,特别注意平立面交接处、转角处、阴阳角的做法是否正确。
用同样的施工方法铺贴第二层卷材;同一层相邻两幅卷材铺贴时,横向搭接这应错开1500mm以上,且上、下两层卷材禁止互相垂直铺贴;上、下两层卷材铺贴应错缝,错缝宽度应大于1/3幅宽。
F蓄水试验:下水口封严,蓄水24h,蓄水深度最低不小于2cm,以不渗不漏为合格。
经蓄水试验合格后,做好隐蔽工程验收工作,并立即进行后续施工。
4、干铺110厚CCP复合板工艺:排版→铺设砂垫层→干铺110厚CCP复合板→勾缝。
