土木工程类建设工程施工管理模拟试题与答案166

合集下载

土木工程类建设工程项目管理模拟试题与答案366

土木工程类建设工程项目管理模拟试题与答案366

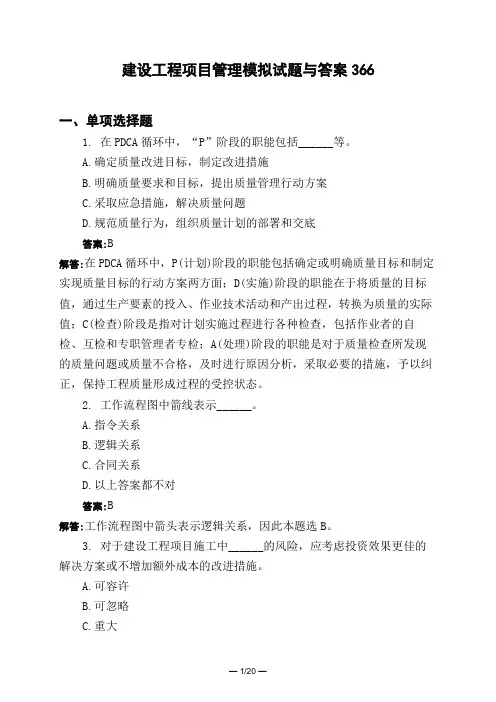

建设工程项目管理模拟试题与答案366一、单项选择题1. 在PDCA循环中,“P”阶段的职能包括______等。

A.确定质量改进目标,制定改进措施B.明确质量要求和目标,提出质量管理行动方案C.采取应急措施,解决质量问题D.规范质量行为,组织质量计划的部署和交底答案:B解答:在PDCA循环中,P(计划)阶段的职能包括确定或明确质量目标和制定实现质量目标的行动方案两方面;D(实施)阶段的职能在于将质量的目标值,通过生产要素的投入、作业技术活动和产出过程,转换为质量的实际值;C(检查)阶段是指对计划实施过程进行各种检查,包括作业者的自检、互检和专职管理者专检;A(处理)阶段的职能是对于质量检查所发现的质量问题或质量不合格,及时进行原因分析,采取必要的措施,予以纠正,保持工程质量形成过程的受控状态。

2. 工作流程图中箭线表示______。

A.指令关系B.逻辑关系C.合同关系D.以上答案都不对答案:B解答:工作流程图中箭头表示逻辑关系,因此本题选B。

3. 对于建设工程项目施工中______的风险,应考虑投资效果更佳的解决方案或不增加额外成本的改进措施。

A.可容许B.可忽略C.重大D.中度答案:A解答:基于不同风险水平的风险控制措施计划见下表。

风险措施可忽略的不采取措施且不必保留文件记录可容许的不需要另外的控制措施,应考虑投资效果更佳的解决方案或不增加额外成本的改进措施,需要监视来确保控制措施得以维持中度的应努力降低风险,但应仔细测定并限定预防成本,并在规定的时间期限内实施降低风险的措施。

在中度风险与严重伤害后果相关的场合,必须进一步的评价,以更准确地确定伤害的可能性,以确定是否需要改进控制措施重大的直至风险降低后才能开始工作。

为降低风险有时必须配给大量的资源。

当风险涉及正在进行中的工作时,就应采取应急措施不容许的只有当风险已经降低时,才能开始或继续工作。

如果无限的资源投入也不能降低风险,就必须禁止工作4. 某工程双代号时标网络计划如下图所示,其中工作A的总时差为______d。

《土木工程施工》模拟试题2

《土木工程施工》模拟试题2

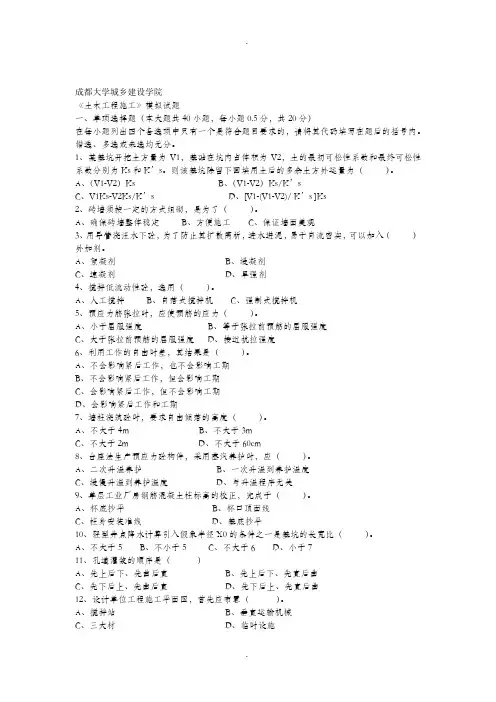

成都大学城乡建设学院《土木工程施工》模拟试题一、单项选择题(本大题共40小题,每小题0.5分,共20分)在每小题列出四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1、某基坑开挖土方量为V1,基础在坑内占体积为V2,土的最初可松性系数和最终可松性系数分别为Ks和K’s。

则该基坑除留下回填用土后的多余土方外运量为()。

A、(V1-V2)KsB、(V1-V2)Ks/K’sC、V1Ks-V2Ks/K’sD、[V1-(V1-V2)/ K’s ]Ks2、砖墙须按一定的方式组砌,是为了()。

A、确保砖墙整体稳定B、方便施工C、保证墙面美观3、用导管浇注水下砼,为了防止其扩散离析,进水进泥,易于自流密实,可以加入()外加剂。

A、絮凝剂B、缓凝剂C、速凝剂D、早强剂4、搅拌低流动性砼,选用()。

A、人工搅拌B、自落式搅拌机C、强制式搅拌机5、预应力筋张拉时,应使预筋的应力()。

A、小于屈服强度B、等于张拉前预筋的屈服强度C、大于张拉前预筋的屈服强度D、接近抗拉强度6、利用工作的自由时差,其结果是()。

A、不会影响紧后工作,也不会影响工期B、不会影响紧后工作,但会影响工期C、会影响紧后工作,但不会影响工期D、会影响紧后工作和工期7、墙柱浇筑砼时,要求自由倾落的高度()。

A、不大于4mB、不大于3mC、不大于2mD、不大于60cm8、台座法生产预应力砼构件,采用蒸汽养护时,应()。

A、二次升温养护B、一次升温到养护温度C、缓慢升温到养护温度D、与升温程序无关9、单层工业厂房钢筋混凝土柱标高的校正,完成于()。

A、杯底抄平B、杯口顶面线C、柱身安装准线D、基底抄平10、轻型井点降水计算引入假象半径X0的条件之一是基坑的长宽比()。

A、不大于5B、不小于5C、不大于6D、小于711、孔道灌浆的顺序是()A、先上后下、先曲后直B、先上后下、先直后曲C、先下后上、先曲后直D、先下后上、先直后曲12、设计单位工程施工平面图,首先应布置()。

土木工程施工管理通识题库

土木工程施工管理通识题库

土木工程施工管理通识题库1[单选题]在工程施工技术管理资料中,工程洽商是施工过程中一种协调业主与施工方、施工方和设计行为的记录。

工程洽商分为技术洽商和经济洽商两种,通常情况下由()提出。

A.业主B.设计单位C.监理单位D.施工单位参考答案:D2[单选题]在工程施工技术管理资料中,工程竣工文件作为工程施工技术管理资料的一部分,应包括竣工报告、竣工验收证明书和()。

A.隐蔽工程验收资料B.工程施工质量验收资料C.工程质量保修书D.工程质量控制资料参考答案:C3[单选题]竣工报告是指工程项目具备竣工条件后,施工单位向建设单位报告,提请( )组织竣工验收的文件。

A.总承包单位B.建设单位C.设计单位D.建设主管部门4[单选题]工程施工质量验收资料是建设工程施工全过程中按照国家现行的工程质量检验标准,对施工项目进行单位工程、分部工程、分项工程及检验批的划分,再由检验批、分项工程、分部工程、单位工程逐级对工程质量做出()的工程质量验收资料。

A.分级评定B.综合评定C.检验定级D.验收评定参考答案:B5[单选题]各项新建、扩建、改建、技术改造、技术引进项目竣工图的负责编制人应是()。

A.施工单位B.设计单位C.咨询单位D.建设单位参考答案:A6[单选题]竣工图是真实、准确、完整反映和记录各种地下和地上建筑物、构筑物等详细情况的技术文件,竣工图应由承包人根据()提交。

A.设计单位的要求B.施工合同约定C.监理单位的要求D.竣工验收的要求参考答案:B7[单选题]施工文件档案管理中规定,在开工前由施工单位现场负责人填写“施工现场质量管理检查记录”,报()检査,并做出检查结论。

A.建设主管部门B.建设审批部门C.设计单位负责人D.项目总监理工程师8[单选题]应重新绘制竣工图的情况是,涉及结构形式、工艺、平面布置、项目等重大改变及图面变更面积超过()。

A.20%B.30%C.35%D.40%参考答案:C9[单选题]施工文件立卷时,卷内目录式样宜符合《建设工程文件归档整理规范》附录B的要求。

工程管理本科课程《土木工程施工》试题及答案

工程管理本科课程《土木工程施工》试题及答案

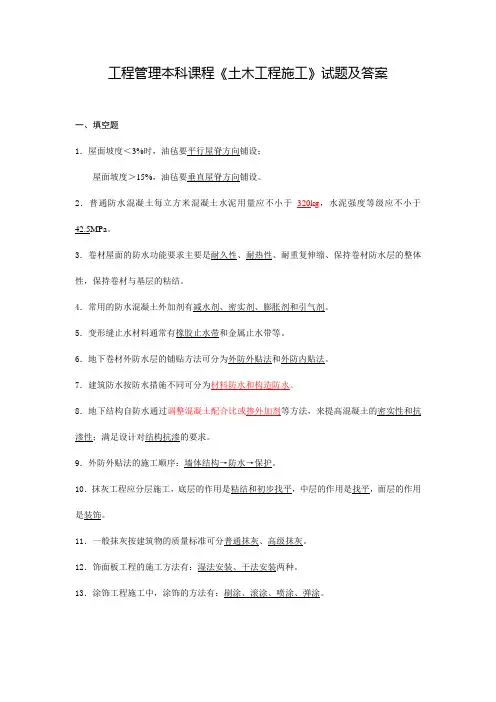

工程管理本科课程《土木工程施工》试题及答案一、填空题1.屋面坡度<3%时,油毡要平行屋脊方向铺设;屋面坡度>15%,油毡要垂直屋脊方向铺设。

2.普通防水混凝土每立方米混凝土水泥用量应不小于320kg,水泥强度等级应不小于42.5MPa。

3.卷材屋面的防水功能要求主要是耐久性、耐热性、耐重复伸缩、保持卷材防水层的整体性,保持卷材与基层的粘结。

4.常用的防水混凝土外加剂有减水剂、密实剂、膨胀剂和引气剂。

5.变形缝止水材料通常有橡胶止水带和金属止水带等。

6.地下卷材外防水层的铺贴方法可分为外防外贴法和外防内贴法。

7.建筑防水按防水措施不同可分为材料防水和构造防水。

8.地下结构自防水通过调整混凝土配合比或掺外加剂等方法,来提高混凝土的密实性和抗渗性;满足设计对结构抗渗的要求。

9.外防外贴法的施工顺序:墙体结构→防水→保护。

10.抹灰工程应分层施工,底层的作用是粘结和初步找平,中层的作用是找平,面层的作用是装饰。

11.一般抹灰按建筑物的质量标准可分普通抹灰、高级抹灰。

12.饰面板工程的施工方法有:湿法安装、干法安装两种。

13.涂饰工程施工中,涂饰的方法有:刷涂、滚涂、喷涂、弹涂。

二、名词解释1.地下防水卷材外防外贴法:在地下建筑墙体做好后,直接将卷材防水层铺贴在墙上,然后砌筑保护墙。

2.地下防水卷材外防内贴法:在地下建筑墙体施工前先砌筑保护墙,然后将卷材防水层铺贴在保护墙上,最后施工并砌筑地下建筑墙体。

三、选择题1)下列(A)不属于工程施工程序。

A. 设计文件阶段B. 签订施工合同C. 做好施工准备D. 组织施工2)工程施工程序的第一个阶段是(A)。

A. 承接施工任务B. 签订施工合同C. 做好施工准备D. 提出开工报告3)建筑产品与工业产品的最大区别是建筑产品具有(D)。

A. 固定性B. 庞大性C. 多样性D. 综合性4)下列(B)项不是建筑施工的特点。

A. 流动性B. 高投入性C. 工期长D. 单件性5)下列(A)项不是技术资料准备内容。

土木工程类建设工程项目管理模拟试题与答案3

土木工程类建设工程项目管理模拟试题与答案3

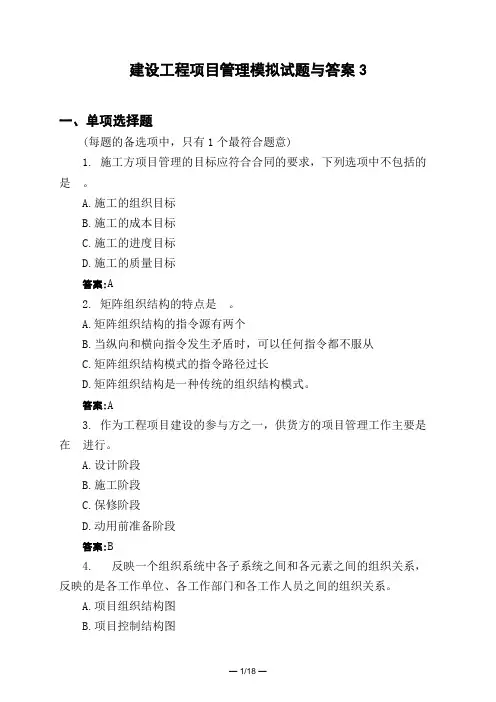

建设工程项目管理模拟试题与答案3一、单项选择题(每题的备选项中,只有1个最符合题意)1. 施工方项目管理的目标应符合合同的要求,下列选项中不包括的是。

A.施工的组织目标B.施工的成本目标C.施工的进度目标D.施工的质量目标答案:A2. 矩阵组织结构的特点是。

A.矩阵组织结构的指令源有两个B.当纵向和横向指令发生矛盾时,可以任何指令都不服从C.矩阵组织结构模式的指令路径过长D.矩阵组织结构是一种传统的组织结构模式。

答案:A3. 作为工程项目建设的参与方之一,供货方的项目管理工作主要是在进行。

A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段答案:B4. 反映一个组织系统中各子系统之间和各元素之间的组织关系,反映的是各工作单位、各工作部门和各工作人员之间的组织关系。

A.项目组织结构图B.项目控制结构图C.项目结构图D.项目系统结构图答案:A考点: 1Z201024掌握项目管理的管理职能分工5. 下面不属于工作流程组织有。

A.管理工作流程组织B.信息处理工作流程组织C.物质流程组织D.合同流程组织答案:D考点: 1Z201025掌握项目管理的工作流程组织6. 涉及项目实施阶段的是的项目管理规划。

A.施工方B.业主方C.设计方D.监理方答案:B7. 建设项目是指导管理工作的纲领性文件。

A.管理措施B.总目标规划C.管理规划D.建设规划答案:C8. 进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为。

A.一周B.一旬C.一个月D.一年答案:C9. 施工总承包管理与施工总承包模式从合同关系比较看,下列说法正确的是。

A.施工总承包管理模式的合同关系有两种可能,即业主与分包单位直接签订合同或者由施工总承包管理单位与分包单位签订合同B.施工总承包模式的合同关系有两种可能,即业主与分包单位直接签订合同或者由施工总承包管理单位与分包单位签订合同C.施工总承包管理模式的合同关系是,由施工总承包单位与分包单位直接签订合同D.施工总承包模式的合同关系是,由业主与分包单位直接签订合同答案:A考点: 1Z201041掌握施工任务委托的模式解答:施工总承包管理模式的合同关系有两种可能,即业主与分包单位直接签订合同或者由施工总承包管理单位与分包单位签订合同;施工总承包模式的合同关系是,由施工总承包单位与分包单位直接签订合同。

土木工程类建设工程施工管理模拟试题与答案70

土木工程类建设工程施工管理模拟试题与答案70

建设工程施工管理模拟试题与答案70一、单项选择题(每题的备选项中,只有1个最符合题意) A市甲建设公司承接了乙钢铁厂新建厂区的建设任务,甲公司针对该钢铁厂建设编写了施工组织设计。

按照施工组织设计编制程序要求,甲公司首先收集和熟悉了相关资料,结合实际情况计算了主要工种工程的工程量,并且确定了施工的总体部署。

1. 按照施工组织设计编制程序的要求,确定了施工的总体部署后,接下来应该进行的工作是。

A.拟定施工方案B.编制施工总进度计划C.编制施工准备工作计划D.施工总平面图设计答案:A2. 甲公司所编制的施工组织设计应属于。

A.施工规划B.施工组织总设计C.单位工程施工组织设计D.分部分项工程施工组织设计答案:B3. 下列选项中,属于该设计编制依据的是。

A.建设工程监理合同B.批复的可行性研究报告C.各项资源需求量计划D.单位工程施工组织设计答案:B4. 下列不属于该设计主要内容的是。

A.全场性施工准备计划B.施工总进度计划C.建设项目的工程概况D.作业区施工平面图设计答案:D某建筑企业承包一项大型宾馆的建筑业务,为转移风险拟向保险公司进行投保建筑工程一切险。

5. 对建设工程项目管理而言,风险是指可能出现的影响项目的不确定因素。

A.目标实现B.风险控制C.团队建设D.组织协调答案:A6. 该施工企业在编制施工方案时,由于施工机械选择不当,导致施工延误,这种风险属于风险类型中的。

A.工程环境风险B.组织风险C.技术风险D.经济与管理风险答案:C7. 在事件风险量的区域划分中,风险事件一旦发生,会造成重大损失,但发生的概率却极小的区域是。

A.风险区AB.风险区BC.风险区CD.风险区D答案:B8. 风险量指的是不确定的损失程度和。

A.损失发生的概率B.风险控制的力度C.实际损失的大小D.风险因素的多少答案:A9. 在施工管理中,风险管理人员必须针对项目风险采取相应的风险对策,形成风险管理计划,其内容不包括。

土木工程类建设工程施工管理模拟试题与答案12

土木工程类建设工程施工管理模拟试题与答案12

— 1/34 — — 1/34 —

建设工程施工管理模拟试题与答案12 一、单项选择题 (每题的备选项中,只有1个最符合题意) 1. 设计方 的目标包括设计的成本目标,设计的进度目标和设计的质量目标,以及项目的投资目标。 A.项目管理 B.项目建设 C.项目投资 D.项目决策 答案:A 设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。其项目管理的目标包括设计的成本目标,设计的进度目标和设计的质量目标,以及项目的投资目标。项目的投资目标能否实现与设计工作密切相关。 2. 甲单位拟新建一电教中心,经设计招标,由乙设计院承担该项目设计任务。下列目标中,不属于乙设计院项目管理目标的是 。 A.项目投资目标 B.设计进度目标 C.施工质量目标 D.设计成本目标 答案:C 解答:设计方的项目管理

项目 内容

服务主体 主要服务于项目的整体利益和设计方本身的利益

项目管理的目标 包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标 — 2/34 —

涉及阶段 设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期

3. 在建设工程施工总承包管理模式下,施工分包合同的主体一般是施工分包方和项目 。 A.总承包管理方 B.业主方 C.设计方 D.咨询机构 答案:B 某建筑企业承包一项大型宾馆的建筑业务,为转移风险拟向保险公司进行投保建筑工程一切险。4. 对建设工程项目管理而言,风险是指可能出现的影响项目 的不确定因素。 A.目标实现 B.风险控制 C.团队建设 D.组织协调 答案:A 5. 该施工企业在编制施工方案时,由于施工机械选择不当,导致施工延误,这种风险属于风险类型中的 。 A.工程环境风险 B.组织风险 C.技术风险 D.经济与管理风险 答案:C 6. 在事件风险量的区域划分中,风险事件一旦发生,会造成重大损失,但发生的概率却极小的区域是 。 A.风险区A B.风险区B — 3/34 — — 3/34 —

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

— 1/28 — — 1/28 —

建设工程施工管理模拟试题与答案166 一、单项选择题 1. 下列各项管理权力中,属于施工项目经理管理权力的是 。 A.自行决定是否分包及选择分包企业 B.编制和确定需政府监管的招标方案,评选和确定投标、中标单位 C.指挥建设工程项目建设的生产经营活动,调配并管理进人工程项目的生产要素 D.代表企业法人参加民事活动,行使企业法人的一切权力 答案:C 解答:施工方项目经理的任务

项目 内容

项目经理的职责 (1)贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度; (2)严格财务制度,加强财经管理,正确处理国家、企业与个人的利益关系; (3)执行项目承包合同中由项目经理负责履行的各项条款; (4)对工程项目施工进行有效控制,执行有关技术规范和标准积极推广应用新技术,确保工程质量和工期,实现安全、文明生产,努力提高经济效益;

项目经理的管理权力

(1)组织项目管理班子; (2)以企业法定代表人的代表身份处理与所承担的工程项目有关的外部关系,受托签署有关合同; (3)指挥工程项目建设的生产经营活动,调配并管理进入工程项目的人力、资金、物资、机械设备等生产要素; (4)选择施工作业队伍; (5)进行合理的经济分配; (6)企业法定代表人授予的其他管理权力; — 2/28 —

项目经理的任务 项目经理的任务包括项目的行政管理和项目管理两个方面,其在项目管理方面的主要任务是: (1)施工安全管理; (2)施工成本控制; (3)施工进度控制; (4)施工质量控制; (5)工程合同管理; (6)工程信息管理; (7)工程组织与协调等;

2. 下列关于总价合同说法不正确的是 。 A.发包单位可以在报价竞争状态下确定项目的总造价 B.承包人将承担较多的风险 C.评标时易于迅速确定最低报价的投标人 D.在施工进度上不能调动承包人的积极性 答案:D 3. 某公司承揽了一个大型建设项目的项目管理任务,为了提高该项目组织的运行效率,决定减少项目组织结构层次,那么该项目宜选用的组织结构模式是 。 A.线性组织结构 B.矩阵组织结构 C.职能组织结构 D.平行组织结构 答案:B 4. 在国际上,施工企业项目经理是企业任命的一个项目的项目管理班子的负责人,其主要任务是 。 A.负责项目的人员配置和物资采购 B.负责项目的技术管理工作 C.代表企业法定代表人在项目上承担法律责任 — 3/28 — — 3/28 —

D.项目目标的控制和组织协调 答案:D 5. 其他项目清单的招标人部分包括 。 A.暂列金额和暂估价 B.暂列金额和总承包服务费 C.总承包服务费和计日工 D.暂估价和计日工 答案:A 6. 施工记录信息,施工技术资料信息等均属于 。 A.公共信息 B.通用信息 C.施工信息 D.微观信息 答案:C 施工信息内容包括:施工记录信息,施工技术资料信息等。 7. 我国《工程网络计划技术规程》(JGJ/T 121—1999)推荐的常用工程网络计划类型中的双代号网络图是以 表示工作的网络图。 A.箭线及其两端节点的编号 B.虚线及其两端节点的编号 C.虚线及其两端节点的编号 D.箭线及其两端节点的箭头 答案:A 8. 根据施工合同示范文本的规定,图纸会审和设计交底应由 组织。 A.监理单位 B.发包人 C.承包人 D.设计单位 答案:B — 4/28 —

9. 工作流程组织所反映的组织系统中各项工作之间的逻辑关系是 的。 A.静态 B.动态 C.不确定性 D.可确定性 答案:B 10. 根据《建设工程施工合同(示范文本)》(GF—1999—0201)规定, 颁发后,承包人应按专用合同条款约定的人数和期限向监理人提交竣工付款申请单,并提供相关证明材料。 A.工程进度款付款证书 B.竣工付款证书 C.缺陷责任期终止证书 D.工程接收证书 答案:D 11. 建设工程质量监督档案按 建立,经监督机构负责人签字后归档,按规定年限保存。 A.分部工程 B.分项工程 C.单位工程 D.检验批 答案:C 12. 某分部工程双代号网络计划如下图所示,其关键线路有 条。

A.2 — 5/28 — — 5/28 —

B.3 C.4 D.5 答案:C 13. 加强风险管理,对影响工程建设进度目标的因素进行风险分析属于进度控制措施的 。 A.经济措施 B.组织措施 C.技术措施 D.合同措施 答案:D 14. 对质量不合格的施工结果,经设计人的核验,虽没达到设计的质量标准,但尚不影响结构安全和使用功能。这类施工质量事故应采取的处理方式为 。 A.让步处理 B.降级处理 C.不作处理 D.协商处理 答案:A 15. 下列选项不属于成本偏差纠偏措施的是 。 A.寻找新的、更好更省的、效率更高的设计方案 B.购买部分产品,而不是采用完全由自己生产的产品 C.减少职工福利费 D.索赔,以弥补费用超支 答案:C 16. 采用 通常规定,当实际成本超过顶点对承包商罚款时,最大罚款限额不超过原先商定的最高酬金值。 A.成本加固定比例费用合同 B.成本加奖金合同 — 6/28 —

C.最大成本加费用合同 D.成本加固定费用合同 答案:B 17. 双代号网络计划时间参数不包括 。 A.工作最早开始时间ESi-j和工作最早完成时间EFi-j B.工作最迟完成时间LFi-j和工作最迟开始时间LSi-j C.工作总时差TFi-j D.工作自由时差Fi-j=ESi-k-ESi-j 答案:D 18. 在不影响总工期的前提下,可以利用的机动时间在工程网络计划中称为 。 A.总时差 B.自由时差 C.关键工作 D.关键路线 答案:A 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5 000万元。合同中约定按建标[2003206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。 施工前施工单位向工程师提交了施工组织设计和施工进度计划(见下图)。 — 7/28 — — 7/28 —

该工程在施工过程中出现了如下事件。 事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。 事件2:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元、工作E持续时间延长30天。 事件3:因施工期间钢材涨价而增加材料费7万元。 针对上述事件,施工单位按程序提出了工期索赔和费用索赔。19. 该工程的关键线路是 。 A.①→②→④→⑥ B.①→③→⑤→⑥ C.①→②→⑤→⑥ D.①→②→③→⑤→⑥ 答案:B 20. 按上图施工进度计划,该工程的工期为 天。 A.380 B.320 C.390 D.370 — 8/28 —

答案:C 21. 事件1属于建设单位风险的范畴,这种风险属于风险类型中的 风险。 A.工程环境 B.组织 C.技术 D.经济与管理 答案:A 22. 事件2中,承包商可索赔材料费的情况是 。 A.人工价格上涨 B.材料超期储存 C.材料被盗和损坏 D.材料进货日期变化 答案:B 23. FIDIC合同条件下,工程变更价款的确定,宜对有关工作内容采用新的费率或价格的情况是 。 A.工程量变动小于5% B.工程量变动小于10% C.工程量变动大于5% D.工程量变动大于10% 答案:D 24. 施工文件的归档范围详见《建设工程文件归档整理规范》的要求。对与工程建设有关的重要活动、记载工程建设 、具有保存价值的各种载体文件,均应收集齐全,整理立卷后归档。 A.主要过程和现状 B.主要阶段和质量状况 C.安全和质量状况 D.进度与质量状况 答案:A — 9/28 — — 9/28 —

25. 同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥取样应在同一批水泥的不同部位等量采集,取样点不少于 个。 A.10 B.20 C.30 D.40 答案:B 26. 施工组织总设计中要拟定一些主要项目的工程方案,以下 不属于主要工程项目。 A.整个项目中的关键项目 B.工程量大工期长的项目 C.供施工使用的施工项目 D.全场范围内施工量最大的项目 答案:C 27. 下列选项中,属于施工组织总设计编制依据的是 。 A.建设工程监理合同 B.批复的可行性研究报告 C.各项资源需求量计划 D.单位工程施工组织设计 答案:B 28. 发生安全事故后,首先应该做的工作是立即 。 A.进行事故调查 B.对事故责任者进行处理 C.编写事故调查报告并上报 D.抢救伤员,排除险情 答案:D 29. 超声波探伤、X射线探伤、γ射线探伤属于现场质量检查方法中的 。 A.实测法
