东站东路雨水泵站冬季施工方案监理
东站东路雨水泵站冬季施工技术方案第一章冬季施工准备工作一、冬季施工准备工作1、当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5℃或最低气温低于0℃时,砼工程按冬季施工办理。
2、为保证工程施工质量,在冬季的12月20至次年的3月10日严格按冬季施工要求进行施工。
3、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。
4、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作。
5、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。
6、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件。
当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备。
7、冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施。
第二章泵站主体工程冬季施工保证措施一、主体工程我部泵站土方开挖施工接近尾声,泵站竣工测量工作正在进行。
为确保工期目标,泵站地下部分的钢筋砼工程在冬季采用暖棚法进行施工。
1、冬期施工应撑握好“六先六后”原则:即先地下,后地上;先高空,后地面;先室外,后室内;先阴面,后阳面;先湿作业,后一般;先难,后易,为施工创造条件。
2、搭建暖棚并储备足够的冬期施工所用材料、设备,满足施工进度的要求,如高效防冻减水剂、引气剂、采暖用煤、保温材料(钢管、草袋子、炉渣、锯未、篷布、塑料布、棉被等)。
动用火源处应设置消防器械,并有专人负责管理。
3、重点控制砼拆模时间临界强度的保护和砼外观质量,并加强检查落实工作。
4、根据冬期混凝土施工规范要求及外掺加剂的试配试验,提出施工砼配合比试验报告。
5、工地的临时供水管道要做好保温防冻工作。
6、安排专人进行气温观测并记录,遇有灾害性天气及时通告工地技术负责人,提前采取防止冻害措施。
二、冬期施工技术管理1、针对本工程冬期施工要点,随时检查施工技术措施的执行情况,建立、健全冬期施工技术责任制、气象预报制、技术交底制和外加剂使用管理制度等有关管理制度。
2、进入冬期施工前,对掺外加剂人员、测温保温人员、锅炉司炉工等人员要组织专门技术业务培训,重点学习有关冬期施工方案、施工方法、日常技术工作和操作要点,明确职责,经考试合格后,方可上岗。
3、认真做好冬期施工的各种记录:测温记录、气象记录,掌握气温变化情况,及时传达气象信息,遇有灾害性天气,及时向技术负责人汇报,以便采取防止冻害的措施。
4、冬期施工的分部、分项工程,必须严格按施工组织设计、冬期技术措施要求进行技术义底,并做好检查工作,确保每个工序都能按规范执行。
5、认真掌握和严加控制外加剂的使用情况和计量工作。
三、冬期施工安全管理1、冬期施工前,应对全体职工进行冬期施工的安全教育和技术交底工作。
2、搭建加热用的锅炉房、搅拌站,敷设管道,对锅炉进行试火试压,对各种加热材料、设备要检查其安全可靠性。
3、冬期施工要严格防滑。
脚手架、马道等要有可靠的防滑措施,大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动现象必及时处理。
4、冬期施工要严格防火。
取暖、施工用火必须事先申请,经有关部门批准后方可生火,施工现场的生产和生活用火必须做到“四有”即有生火证、有制度、有消防器材和工具、有专人负责看管,做到火灭人走,禁止使用易燃烧液体、可燃液体生炉子。
5、凡是易燃品要及时清理,草袋子、锯沫等保温材料严禁靠近火源。
6、入冬前检查供电线路,不合格的及时修理更换。
电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电。
7、除以上特别注意外,按国家有关规范、规程及本公司相关条文严格执行。
四、工程施工技术措施1 、土方工程1.1、冬期土方工程施工必须周密计划,充分准备、组织强有力的施工力量,进行连续不间断施工。
对开挖的基坑,要及时覆盖保温材料,防止冻结。
冬期降水方案应详考虑,确保开挖后基坑无渗水,无明水。
1.2、冬期回填土,室内基坑、槽、管沟不得用含有冻块的土回填,室外基坑回填采用砂砾石回填.1.3、回填土应连续进行,间断时必须覆盖保温,防止回填土冻结。
1.4、冬期基坑回填砂禁止采用水沉法进行施工。
1.5、编制施工方案时,应考虑挖方和填方的平衡,即用甲坑挖出来的未冻土,填到乙坑作回填土,迅速夯实。
1.6、回填处的冻雪一定要打扫干净,方可进行回填。
2、混凝土及钢筋混凝土工程2.1、配合比:试验室提供的砼配合比要较设计图纸要求的砼设计强度高出一个强度等级,由C30变为C35,C15变为C20。
2.2、冬期混凝土工程的施工,要从施工期间的气温情况、工程特点、施工条件出发、在保证质量、加快进度、节约能源、降低成本的前提下,造反适宜的冬期施工措施。
2.3、砼外加剂采用早强高效引气减水剂、氧化钙防冻剂。
2.4、水泥选用早强普通硅酸盐水泥,水泥标号P.O42.5R,水灰比小于0.55.2.5、养护方法主要采用蓄热法或综合蓄热法,要确保在受冻前强度不低于设计强度的40%,养护期间每昼夜至少应测量四次混凝土的温度。
暖棚内各部位的最低温度不得低于5℃.2.6、搅拌砼时,骨料中不得带有冰雪,搅拌时间应比常温延长50%。
2.7、为确保砼外观质量,大面积砼施工时,应控制砼内部的水化热升温,控制砼入模温度不得低于10℃,做好测温记录。
并且要用草袋子、塑料薄膜等履盖砼表面,以防温差过大出现裂纹。
对于表面比较大的现浇构件、框架、圈梁、构造柱等,浇筑砼后表面须交错覆盖两层草袋子。
2.8、模板和保温层应在砼冷却到5℃时方能拆除,当砼与外界温差大于20℃时,拆模后在砼表面临时覆盖草袋子,使其缓慢冷却。
2.9、砼试块除应该按施工验收规范留置外,应增设两组与结构同条件养护,一组用以检查受冻前的强度,另一种以检查转入常温养护28天的强度。
2.10、当环境温度低于0℃时,钢结钢工程按冬期施工的规定执行。
2.11、室外钢筋施焊温度不能低于-20℃,且应有防雪风措施,焊后的接头严禁立即碰到冰雪。
五、冬季施工的砼配制、拌合、运输:1、为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不底于P.O 42.5R。
当混凝土掺用防冻剂(外加剂)时,其试配强度较设计强度提高一个等级。
在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。
2、拌合设备进行防寒处理,设置在温度不低于10℃暖棚内。
拌制砼前及停止拌制后用热水洗刷拌合机滚筒。
拌制砼时,砂石骨料的温度保持在0℃以上,拌合用水温度不低于5℃。
必要时,先将拌合用水加热。
当加热水不能满足拌合温度时,可再将骨料均匀加热。
3、水及骨料按热工计算和实际试拌,确定满足混凝土浇注需要的加热温度。
4、水的加热温度不宜高于80℃。
当骨料不加热时,水可加热至80℃。
以上,此时要先投入骨料和已加热的水进行搅拌均匀,再加水泥,以免水泥与热水直接接触。
5、当加热水不能满足要求时,可将骨料均匀加热,其加热温度不应高于60℃。
片石混凝土掺用的片石可预热。
6、水泥不得直接加热,可以在使用前转运入暖棚内预热。
7、砼的运输过程快装快卸,不得中途转运或受阻,运送中覆盖保温防寒。
当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料堤的加热温度。
8、混凝土拌合时间较常温施工延长50%左右,对于掺有外加剂的混凝土拌制时间应取常温拌制时间的1.5倍。
砼卸出拌合机时的最高允许温度为40℃,低温早强砼的拌合温度不高于30℃。
9、骨料不得带有冰雪和冻块以及易冻裂的物质,严格控制混凝土的配合比和坍落度,由骨料带入的水分以及外加剂溶液中的水分均应从拌合水中扣除。
10、拌制掺用外加剂的混凝土时,当外加剂为粉剂时,可按要求掺量直接撒在水泥上面和水泥同时投入。
当外加剂为液体,使用前按要求配置成规定溶液,然后根据使用要求,用规定浓度溶液再配置成施工溶液。
各溶液分别放置于有明显标志的容器内,不得混淆。
11、冬季施工运输混凝土拌和物时,尽量减少混凝土拌和物热量损失。
12 正确选择拌和机摆放位置,尽量缩短运输距离,选择最佳运输路线,缩短运输时间。
13 正确选择运输容器的形式、大小和保温材料。
对长距离的运输,采用混凝土输送车,容量根据混凝土施工用量和浇注时间选择。
距离较小时可采用敞开式运输车,但必须进行加盖隔热材料。
14 尽量减少装卸次数并合理组织装入、运输和卸出混凝土工作。
六、冬季施工的砼浇注:1、混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于-10℃时,采用暖棚法将直径大于25mm的钢筋加热至正温。
2、砼的入模温度,在任何情况下均不低于10℃.3、新、旧混凝土施工缝的清理:1)前层混凝土的强度不得小于1.2Mpa。
2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。
3)新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。
然后再继续浇注新层混凝土。
施工缝处的新层混凝土要重点捣实。
4)冬期施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5℃以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至进浇注混凝土获得规定的抗冻强度。
5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5m范围内的混凝土和长度在1.0m范围内的外露钢筋进行防寒保温。
6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cm。
七、冬季施工的砼养护:混凝土养护采用暖棚法和掺加防冻剂法养护。
1、暖棚法养护:此方法适用于泵站施工1)在构筑物周围用钢管搭设大棚,用采胶布包裹密封,大棚搭设必须牢固、不透风,上覆盖草带。
2)采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外。
以防止煤气中毒和防止氧化碳浓度过高加速混凝土的碳化。
3)暖棚内底部温度不低于5℃,当低于5℃时应采取增加煤炉的办法。
混凝土养护期间,安排专人对煤炉进行检查,填加燃煤,保持棚内温度。
4)暖棚内应有一定的湿度(由实验室测定),当湿度不够时,要向混凝土面及模板洒水或覆盖润湿堤草袋。
八、混凝土掺加防冻剂的养护:1、混凝土外露表面采用采胶布加草袋进行覆盖,在负温情况下不得浇水养护。
2、混凝土养护初期的温度,不得低于防冻剂规定的温度,当达不到规定的温度时,且混凝土强度小于4Mpa时要采取保温措施,使混凝土温度不低于防冻剂规定的温度。
九、混凝土拆模1、冬季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定正常温度下混凝土拆模强度:侧模在混凝土强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模。
道路工程冬雨季施工方案
道路工程冬雨季施工方案在冬季和雨季施工中,需要制定合适的技术措施和物资准备,以确保施工质量和进度。
依据相关规程和标准,本工程的冬季施工方案如下:一、工程概况:本工程需要经过一个冬季的施工,为了确保施工顺利进行,需要充分准备,制定严格的技术措施,保证施工质量和进度。
二、编制依据:本方案依据《建筑工程冬期施工规程》、《冬期砼综合蓄热法施工成熟度控制养护规程》、《砼结构工程施工质量验收规范》、《建筑工程资料管理规程》和《砼外加剂应用技术规程》等相关规程和标准。
三、冬期施工时间确定:当室外日平均气温连续5天稳定低于连5℃即进入冬期施工。
室外日平均气温连续5天稳定高于5℃即解除冬期施工。
为了便于工程管理和根据不同气温调整技术措施,平均气温为℃左右,最低温度一般在-5℃左右,此阶段一般采用低蓄热法施工。
四、施工准备:1、组织准备:项目部成立冬期施工领导小组,负责组织冬期工程施工的生产技术质量、安全管理和冬期施工物资的供应,明确责任,确保施工顺利进行。
在进入冬期施工前,需要采取措施预防突然的降霜、寒流等对砼造成伤害。
现场准备工作包括排除现场积水、疏通排水沟、修理平整现场、清理杂物垃圾和无用的废料,保证消防道路畅通。
2、施工技术准备:在冬季和雨季施工中,需要注意保温和防冻。
对机械设备和临时设施进行保养和检修,施工现场水管、阀门井、消防栓、龙头等做好保温,养护室和职工生活区也要做好保温准备。
同时,施工机械防冻防液的添加也需要注意。
为了在冬季施工期间保证施工质量和安全,需要根据现场特点制定有效的冬季施工方案,并选择合理的施工方法,确保现场文明施工。
同时,需要组织审定冬季施工方案,并逐级进行施工技术交底。
与商品砼搅拌站进行书面交底时,需要包括砼出料温度、到达现场温度、防冻剂类型及掺加时间、砼塌落度等要求。
此外,还需要进行冬期施工人员培训,使施工管理人员能够安排劳动力,及时做好冬期施工准备工作,避免气温突变造成质量事故或停产。
冬、雨季施工监理细则范文(二篇)
冬、雨季施工监理细则范文1. 施工前期准备- 在冬季和雨季进行施工前,施工监理人员应针对当地的气候和地质条件进行充足的调查和研究,了解当地常见的天气变化和可能出现的问题。
- 根据天气预报,及时调整施工计划,合理安排施工进度和施工人员的工作时间。
- 在施工现场设立气象观测站,并及时收集和记录天气数据,以便及时了解天气变化。
2. 施工期间的工作要求- 针对不同的天气情况,确保施工人员的安全。
例如,在恶劣的天气条件下,可以暂停高空作业和危险的施工活动。
- 对于冬季施工,特别是在寒冷地区,要做好保温工作,确保施工材料和设备的质量和正常使用。
- 针对雨季施工,要做好排水和防水工作,确保施工现场的稳定和干燥。
3. 施工材料和设备的储存和保护- 在冬季施工中,对于易受低温影响的材料和设备,要采取相应的保护措施,例如加热设备和加温棚等。
- 在雨季施工中,要妥善保管材料和设备,防止受潮和损坏。
4. 施工质量的监督和检查- 在冬季和雨季进行施工时,施工监理人员要加强对施工质量的监督和检查,对可能出现的质量问题进行及时的处理和整改。
- 对于施工过程中出现的质量问题,要及时记录和报告,以便及时采取措施进行修复。
5. 施工进度的控制- 在冬季和雨季进行施工时,天气条件可能会对施工进度产生影响。
施工监理人员要密切关注天气变化,及时调整施工进度,保证施工任务的顺利进行。
- 在天气条件不利的情况下暂停施工,要及时通知施工单位和相关人员,确保人员安全和施工质量。
6. 工程材料和设备的验收- 在冬季和雨季进行施工时,工程材料和设备的质量可能会受到一定影响。
施工监理人员要加强对施工材料和设备的验收工作,确保其质量和适用性。
7. 施工现场的安全管理- 在冬季和雨季进行施工时,施工现场的安全管理尤为重要。
施工监理人员要加强对施工现场的巡查和检查,发现安全隐患及时采取措施进行整改。
- 提醒施工人员加强安全意识,做好防护措施,避免工伤事故的发生。
冬、雨季施工监理细则
冬、雨季施工监理细则
以下是冬、雨季施工监理的一些细则:
1. 安全措施:考虑到冬、雨季的天气条件,施工监理应特别关注施工现场的安全状况。
确保施工人员正确穿戴防护装备,设置安全警示标志和防滑设施,严格执行安全操作规程。
2. 施工计划调整:根据天气条件,适时调整施工计划。
避免在恶劣天气,如暴雨、大风、冰雪等气候条件下进行施工。
确保施工安全和施工质量。
3. 防水施工:特别关注施工现场的防水措施。
合理设计排水系统,确保施工现场及周围地面排水畅通,避免因雨水积聚导致的施工延误和质量问题。
4. 施工材料选用:选择适合冬、雨季施工的材料,如具有抗冻、防潮、防水特性的材料,确保施工质量和工期。
5. 施工质量控制:加强施工质量监督和验收工作,特别对于与天气条件有关的施工部位进行详细检查。
确保施工质量满足相关标准和规范要求。
6. 现场管理:加强现场管理,定期清理施工现场,确保施工现场的整洁和安全。
及时修复冻裂、水损等问题,防止施工质量受到影响。
7. 通讯设备保障:确保施工现场的通讯设备正常工作,及时与施工人员进行沟通,随时了解施工进展和问题,及时解决施工过程中的困难和隐患。
8. 文件记录:对施工监理的每个环节进行详细记录,包括天气情况、施工过程、施工问题以及解决方案等。
建立施工记录档案,为后续施工和验收提供参考。
以上是冬、雨季施工监理的一些细则,希望对您有所帮助。
请根据具体情况进行适当调整和补充。
冬、雨季施工监理细则(4篇)
冬、雨季施工监理细则一、前言冬、雨季是施工的特殊时期,天气条件对施工进度和质量有较大影响。
为了保证项目的顺利进行,必须加强对冬、雨季施工的监督和管理。
本细则旨在制定冬、雨季施工的监理细则,确保施工的顺利进行。
二、防雨措施1.施工现场设防雨措施,包括搭建临时遮蔽棚、设置排水沟等,确保施工现场不受雨水的影响。
2.加强对施工进度的监控,及时调整施工计划,确保施工目标能够按时完成。
3.加强对施工材料和设备的保护,采取防水措施,确保施工材料和设备不受雨水浸泡。
三、防寒措施1.施工现场设防寒措施,包括搭建临时保温棚、加装暖风机等,确保施工人员的工作环境能够适应低温天气。
2.加强对施工人员的安全教育,提醒施工人员注意保暖,并提供必要的保暖用品。
3.及时调整施工计划,合理安排施工时间,避免在极寒天气下进行施工。
四、设备保养1.加强设备的保养工作,定期检查设备的工作状态,及时更换损坏的零部件。
2.对于机械设备,特别是液压设备,要加强润滑工作,防止因低温引起设备故障。
3.机械设备在使用过程中要注意防冻措施,避免设备损坏。
五、质量检验1.在冬、雨季施工中,应加强对施工质量的把关,定期组织检查,及时发现和处理施工中存在的问题。
2.特别注意对暴雨天气下的施工进行质量检验,确保施工质量不受雨水的影响。
3.施工现场的无障碍通道和紧急通道要保持畅通,以确保人员疏散的安全。
六、安全管理1.加强对施工现场安全的监督和管理,确保施工过程中不发生事故。
2.加强对临时设施的检查和维护,确保施工现场的安全。
3.注意施工现场的排水情况,避免积水对施工安全产生影响。
七、施工进度1.根据冬、雨季的天气情况和影响,调整施工计划,合理安排施工进度。
2.监理要加强对施工进度的监控,及时发现施工进度的异常情况,协助施工单位采取措施解决问题。
3.与施工单位建立良好的沟通渠道,及时了解施工情况,并协调解决施工中的问题。
八、与业主的沟通1.及时向业主报告施工进度和质量情况,解释施工中存在的问题,及时处理和解决业主提出的问题。

冬、雨季施工监理细则与冬季“三防”应急预案
冬、雨季施工监理细则与冬季“三防”应急预案冬、雨季施工监理细则一、工程概况二、编制依据《批准的监理规划》《工程设计图纸》《建筑工程冬期施工规程》〔JGJ/T104-〕《混凝土构造工程施工及验收标准》〔GB50204-〕《硅酸盐水泥、一般硅酸盐水泥》GB175-《混凝土外加剂应用技术标准》GB50119《混凝土质量掌握标准》GB50164《混凝土拌合用水标准》JGJ63《建设工程强制性标准》〔房屋建筑局部〕《建筑施工现场环境与卫生标准》〔JGJ146-〕《冬期施工手册》第四版《建筑地基根底工程施工质量验收标准》〔GB50202-〕《建筑装饰装修工程质量验收标准》〔GB50210-〕《建筑工程施工现场供电安全标准》〔GB50194-93〕《建筑工程施工质量验收统一标准》〔GB50300-〕《建筑机械使用安全技术规程》〔JGJ33-〕《施工现场临时用电安全技术标准》〔JGJ46-〕《混凝土构造工程施工及验收标准》〔GB50204-〕《地下工程防水技术标准》〔GB50108-〕《地下防水工程质量验收标准》〔GB50208-〕《建筑施工安全检查标准》〔JGJ95-99〕《现行国家和地方的标准和标准》三、施工现场监视治理1、雨季施工应加强现场治理,合理利用场地,保证现场交通道路和排水系统的畅通;道路要有排水坡向,路边应挖设排水沟,经沉淀池排入四周河道。
2、现场材料堆场应做到硬地化,并于四周设排水沟,构件、钢筋堆放要设置好垫块,防止泥水污染。
3、用电线路架空或穿管埋地布设,非电工不得私自随便拉线接电。
工程部应指派电工跟班作业,并加强对用电线路、用电设备的巡检。
第1 页共13 页4、现场人员定期对施工机械、电源、脚手架和其它设备作检查,对查出的问题要准时整改。
5、机电设备操作人员必需常常检查设备稳固、马达架空、线路绝缘。
觉察有倾斜、下沉、漏雨、漏电等现象,应马上实行措施,排解担忧全因素,并坚持班前检查、班后保护,并有记录。

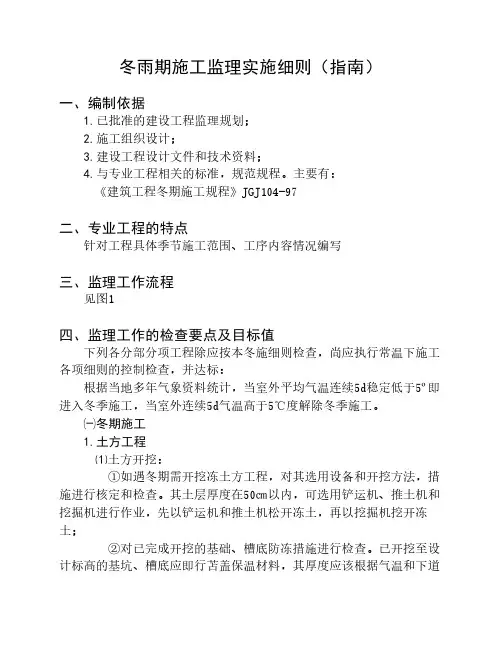

冬雨期施工监理实施细则
冬雨期施工监理实施细则(指南)一、编制依据1.已批准的建设工程监理规划;2.施工组织设计;3.建设工程设计文件和技术资料;4.与专业工程相关的标准,规范规程。
主要有:《建筑工程冬期施工规程》JGJ104-97二、专业工程的特点针对工程具体季节施工范围、工序内容情况编写三、监理工作流程见图1四、监理工作的检查要点及目标值下列各分部分项工程除应按本冬施细则检查,尚应执行常温下施工各项细则的控制检查,并达标:根据当地多年气象资料统计,当室外平均气温连续5d稳定低于5º即进入冬季施工,当室外连续5d气温高于5℃度解除冬季施工。
㈠冬期施工1.土方工程⑴土方开挖:①如遇冬期需开挖冻土方工程,对其选用设备和开挖方法,措施进行核定和检查。
其土层厚度在50㎝以内,可选用铲运机、推土机和挖掘机进行作业,先以铲运机和推土机松开冻土,再以挖掘机挖开冻土;②对已完成开挖的基础、槽底防冻措施进行检查。
已开挖至设计标高的基坑、槽底应即行苫盖保温材料,其厚度应该根据气温和下道工序的间隔时间来决定,确保基底土不受冻害。
③冬期开挖后的基坑、基底在下道工序开挖前,应检查其基体土层的受冻情况,如基底土层或局部土体受冻,必须解冻后方可进入下道工序施工作业。
审核冬雨期专项措施方案准许条件(材料、设备、相关设施防护)问题整改实施复查(合格)施工过程巡查措施落实情况按方案执行督促措施实施问题整改的通知单(口头、联系单、通知单)整改后复查直至合格成品、半成品的质量检查隐检、检验批、分项分部工程的验收确认相关资料等整理登录备查存档图1⑵土方回填:①检查冬期土方回填的每层铺土厚度。
其每层铺土的厚度应比常温施工中减少20﹪~25﹪,而顶层预留沉陷量应比常温施工时加大;②对大面积回填土和有路面的路基及人行道范围内的平整场地填方所含冻土块土的检查。
其所含冻土块的粒径不得大于15cm,且含量(按体积计算)不得超过百分之三十,铺填时冻土块应分散开,并逐层夯实;③对冬期填方的基底条件进行检查。
冬雨季施工质量监理控制措施
冬雨季施工质量监理控制措施(一)、冬季施工质量监理控制措施1.严格按审批后的冬期施工方案进行交底和施工操作,专职质检员进行检查。
及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好防冻准备工作。
2.根据本工程的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作。
3.施工机械加强冬季保养,对加水、加润滑油部件勤检查、勤更换,防止冻坏设备。
对原材料质量要求必须有该批产品质量证明文件和进场检验试验报告,合格后,方可使用于工程。
4.检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件。
当采用煤炉和暖棚施工时,做好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备。
5.进入冬季前施工现场提前做好防寒保暖工作,对作业场所采取防滑措施。
(二)、雨季施工质量监理控制措施1.对于雨季施工有充分的准备,以免影响施工进度。
做到小雨继续干,歇人不歇机。
2.现场施工道路设有排水坡度,保证雨水排除及时,路面不积水。
3.雨期来临前,对施工现场的排水系统进行检查加固,必要时应增加排水设备,保证水路畅通。
4.现场用电设施设有防雨措施,保证用电安全。
5.大雨天不能进行施工时,安排进行设备维护保养,人员培训等工作。
6.雨天施工时,运输工具应考虑防雨、防滑措施,运输路线尽量缩短。
7.雨季施工时场地内不应积水,山体截洪沟部位应按施工进度随挖随整形随砌筑,注意生活区防雨、防雷击及机械设备停放位置等,雨天应停止施工。
并根据现场施工道路、山体、回填区具体情况设置排洪沟,防止区域内积水和山体坍塌等灾害发生。
8.汛期成立以项目经理为组长的防台防汛领导小组,编制并经常演练生产安全事故应急救援预案。
冬、雨季施工监理细则
冬、雨季施工监理细则
以下是冬、雨季施工监理的一些细则:
1. 安全防护:施工现场应加强安全防护工作,包括设置警示标识、围挡等,以确保施工人员的安全,防止意外伤害的发生。
2. 雨水排水:在雨季施工中,应特别关注雨水排水情况。
监理人员应监督建筑施工中的雨水排水设施是否完善,对于排水不畅导致的积水等问题及时进行整改。
3. 施工材料选择:在冬季施工中,应选择适合低温环境下使用的材料,确保施工的质量和进度。
监理人员应对材料的选择进行把关,确保选择的材料符合相关标准和要求。
4. 温度控制:在冬季施工中,应合理控制施工现场的温度,确保施工材料和施工人员的正常工作。
监理人员应对施工现场的温度进行监测和控制,以确保施工质量不受低温影响。
5. 防潮防水:在雨季施工中,应注意在施工中加强防潮和防水工作,以避免水分渗透导致的施工质量问题。
监理人员应对防潮和防水措施进行监督,并及时处理水渗漏等问题。
6. 施工进度调整:在冬、雨季施工中,可能会受到天气等因素的限制,需及时调整施工进度,合理安排施工工序。
监理人员应协调施工方和施工队伍,确保施工进度的正常进行。
7. 质量检验:在冬、雨季施工中,应加强对施工质量的检验,确保施工满足相关标准和规范要求。
监理人员应对施工过程
中的质量问题进行及时发现和整改,并及时向业主和相关部门报告。
8. 施工记录和报告:监理人员应认真记录施工过程中的问题和整改情况,并及时向业主和相关部门报告。
这些记录和报告有助于施工质量和安全的监管和管理。
以上是一些冬、雨季施工监理的细则,具体还需根据施工项目的实际情况进行具体的监理工作。
冬、雨季施工监理细则
冬、雨季施工监理细则冬、雨季是施工过程中面临的一种特殊情况,对于施工监理人员来说,需要制定一系列细则来确保施工的质量和进度。
下面将就冬、雨季施工监理细则进行详细阐述。
一、施工准备1. 提前了解施工现场的地理环境和气候特点,包括地形、气候、主要降雨时段等信息。
2. 对于降雨频繁的区域,施工前要加强排水设施的检查和维护,防止地面积水。
3. 备足相应的防雨设备,如雨篷、防水布等,确保施工现场及设备能够正常工作。
二、施工过程控制1. 针对低温天气,在混凝土浇筑前做好充分保温措施,避免低温对混凝土的影响。
2. 对于需要开挖的施工工序,在雨季前提前采取措施,加强排水和防护,以免因降雨导致地面塌陷。
3. 对于少雨天气,要严格控制施工材料的用量,避免浪费资源。
4. 加强现场管理,对施工人员进行培训,提高他们的安全意识和技能水平。
5. 在雨水天气时,对现场进行检查,确保施工过程中没有漏雨现象。
三、质量控制1. 在冬、雨季施工过程中,对于混凝土浇筑环节要严格控制水灰比,确保混凝土的强度和稳定性。
2. 对于土方工程,要采取科学合理的排土方式,防止因降雨导致土方滑坡。
3. 对于桩基施工,要严格控制施工质量,确保桩基的承载力。
4. 定期进行监测和检测,对施工过程中可能出现的质量问题进行及时处理。
四、安全防护1. 针对低温天气,对施工现场道路和阶梯进行防滑处理,确保施工人员的安全。
2. 增加安全警示标识,如施工现场的警示牌、安全帽、安全绳等,提醒施工人员注意安全。
3. 对施工设备进行定期检查和维护,确保设备的正常运行,减少安全事故发生的风险。
4. 加强施工现场的照明设施,确保夜间作业的安全。
五、沟通协调1. 积极与施工单位和相关管理部门进行沟通,了解其安排和计划,做好施工期间的协调工作。
2. 对于可能影响施工进度和质量的问题,及时与相关方面进行沟通,共同找出解决办法。
3. 对施工中遇到的问题做好记录,及时与相关人员进行沟通,确保问题的解决和施工进度的推进。
泵站冬季施工方案
****工程泵站冬季施工方案批准:审核:编制:********项目经理部二O一九年十一月目次1工程概况 (1)2施工部署 (4)3施工方案 ............................... 错误!未定义书签。
5 施工准备工作计划....................... 错误!未定义书签。
6 施工资源计划........................... 错误!未定义书签。
7 施工总平面布置......................... 错误!未定义书签。
8 技术组织措施........................... 错误!未定义书签。
9 项目信息管理........................... 错误!未定义书签。
10 交工资料汇编.......................... 错误!未定义书签。
1编制说明1.1编制目的根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃,即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
为了保证工程施工不因冬季温度影响施工质量、耽误工期,并加强冬季施工的综合管理,特编制此方案。
1.2适用时间与范围方案适用范围为****的工程的施工,适用时间为本项目的冬季( 11月~次年2月),需要在施工进入冬季之前制定相应的冬季施工措施。
1.3编制依据1《建筑工程施工质量验收统一标准》(GB50300-2001)2《混凝土结构工程施工质量验收规范》(GB50204-2002)3《砌体工程施工质量验收规范》(GB50203-2002)4《建筑装饰装修工程施工质量验收规范》(GB50210-2001)5《建筑地基基础工程施工质量验收规范》(GB50202-2002)6《混凝土外加剂应用技术规程》(GB50119-2003)7《混凝土强度检验评定标准》(GB/T50107-2010)8《建筑工程冬期施工规程》(JGJ 104-97);9 泵站施工图设计文件及部分招标设计文件;10《钢筋焊接及验收规程》(JGJ18—1996);11《简明施工计算手册》(第三版);12工程现场实际情况以及我单位施工经验、施工技术与管理水平以及多年来相关工程实践中积累的施工及管理经验,并学习了参建兄弟单位的冬施经验。
