脚手架施工方案技术交底一、施工方案的目的和范围为确保脚手架施工的安全和顺利进行,制定本施工方案,明确施工过程中需要注意的技术要点,保证施工质量。

本施工方案适用于脚手架的搭建、加固、拆除等施工工序。

二、施工准备1.组织人员本施工方案涉及的工序需要配备专业的施工人员,施工人员必须持有相关的证书,并具备一定的工作经验。

2.材料准备3.工具准备施工工序所需的工具包括螺丝刀、扳手、榔头、钢丝绳等,各项工具必须保持完好,并随时准备好以备使用。

4.安全措施施工过程中,应严格遵守安全操作规程,配备必要的个人防护设备,如安全帽、安全绳、工作鞋等,并设置警示标志,确保施工区域的安全。

三、施工流程和要点1.脚手架搭建(1)确定搭建脚手架的位置和高度,根据施工图纸制定搭建方案。

(2)在地面进行标线,并根据标线确定脚手架对应位置的基础。

(3)搭建起始塔,并根据起始塔设置脚手架支撑及连接件。

(4)根据需要进行脚手架的横向和纵向加固,在加固过程中注意连接件的紧固度。

(5)根据设计要求设置脚手架的横向和纵向水平。

(6)施工过程中,随时检查脚手架的稳定性和安全性,发现问题及时处理。

2.脚手架加固(1)根据脚手架使用情况和设计要求,对脚手架进行加固处理。

(2)对支撑件进行检查,确保其稳定可靠。

(3)对连接件进行检查,保证其固定和连接正常。

(4)在加固过程中,应注意加强脚手架的整体稳定性。

3.脚手架拆除(1)在脚手架使用期限到达或者工程结束后,按照施工图纸制定拆除方案。

(2)逐层拆除脚手架,注意拆除过程中的安全。

(3)拆除后的脚手架材料应进行整理、清点,并做好防潮、防锈措施。

四、施工质量控制1.材料的质量控制(1)对脚手架使用的材料进行检验合格,并符合相关标准。

(2)材料的储存应保持干燥、通风,避免阳光直射和雨淋。

2.施工过程的质量控制(1)严格按照施工方案进行施工操作,遵循安全操作规程。

(2)施工过程中发现问题及时处理,确保脚手架的稳定性和安全性。

脚手架施工安全技术交底(完整版)

脚手架施工安全技术交底(完整版)

脚手架施工安全技术交底(完整版)脚手架施工安全技术交底(风格一)1. 施工前准备1.1 工地周边环境检查在进行脚手架施工前,需要对工地周边环境进行检查,确保没有危险物品或杂物,同时确保施工区域的稳定性和平整性。

1.2 脚手架材料准备准备所需的脚手架材料,包括钢管、螺栓、扣件等,并进行材料检查,确保材料质量合格,无损坏或者磨损。

2. 脚手架搭建2.1 搭建前的安全措施在搭建脚手架之前,需要进行安全措施的设置,如设置警示标志,并确保施工现场没有人员逗留。

2.2 脚手架搭建步骤详细描述脚手架搭建的步骤,包括基础设置、竖杆的搭设、横杆的安装等,同时,对每个步骤进行安全提示,如搭设过程中要确保横竖杆的连接牢固。

3. 脚手架使用3.1 安全操作规程描述脚手架使用时的安全操作规程,包括上下脚手架的正确姿势、站姿、行走方法等。

3.2 安全设施的设置介绍脚手架使用过程中需要设置的安全设施,如护栏、安全网等,确保脚手架使用期间的安全性。

4. 施工结束4.1 脚手架拆除详细描述脚手架拆除的步骤,包括拆除顺序、安全注意事项等。

4.2 清理工地对施工现场进行清理,包括移除脚手架残留物、清理垃圾等,确保施工现场整洁。

附件:1. 脚手架搭建示意图2. 安全操作规程示例法律名词及注释:1. 脚手架:用于支撑和承载施工人员、施工物料等的临时性结构。

2. 安全设施:指在施工过程中设置的用于保障人员和环境安全的设备或措施,包括护栏、安全网等。

脚手架施工安全技术交底(风格二)1. 施工前准备1.1 工地准备在进行脚手架施工前,需要对工地周边环境进行整理和清理,确保没有障碍物和垃圾,为脚手架搭建提供一个安全的工作环境。

1.2 材料准备准备所需的脚手架材料,包括钢管、扣件、螺栓等,对材料进行检查,确保质量合格,没有损坏。

2. 脚手架搭建2.1 安全措施在搭建脚手架之前,需要设置必要的安全措施,如设置警示标志,确保搭建过程中没有其他人员进入。

脚手架搭设技术交底15篇

脚手架搭设技术交底15篇

脚手架搭设技术交底15篇【第1篇】满堂脚手架搭设的平安技术交底⒈立杆:纵横向立杆间距⒈2m,步距⒈1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。

⒈横杆:纵横向水平拉杆步距⒈1.8m,操作层大横杆间距⒈40cm。

⒈剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上延续设置。

⒈架板铺设:架高在4m以内,架板间隙⒈20cm,架巍峨于4m,架板必需满铺。

⒈辅助设施:上料通道四面应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。

⒈施工荷载:普通不超过100kg/m2,如需承受较大荷载应实行加固措施,或经设计。

【第2篇】悬挑脚手架搭设拆除工程平安技术交底工程名称施工单位施工部位主体施工内容悬挑脚手架搭设普通性内容1、搭设前,必需认识施工计划的作业要求;对进场的脚手架钢管及配件举行严格的检查,禁止使用规格和质量不符合要求的钢管和扣件。

2、搭设脚手架应从一个角开头,并向两边延长交圈搭设;"'字型脚手架应从一端开头,并向另一端延长搭设。

应按定位依次竖起立杆,将立杆与纵、横向扫地杆衔接固定,然后搭设第一步的纵向和横向平杆,随校正巧的立杆垂直之后予以固定,并按此做法继续向上搭设。

3、在设置第一排连墙件前,"'字型脚手架应设置须要数量的挑撑,以确保构架的稳定和架上作业人员的平安,边长>;=20m的周边挑架应设置挑撑。

剪力撑、斜杆等整体拉接杆件和连墙件应随搭开的架子一起准时设置。

4、脚手架处于顶层连墙点上的自由高度不得大于6m,当作业层高出其下的连墙件2m或4m以上,且其上无连墙件时,应实行适当的暂时撑拉措施。

5、脚手板或其它铺板应铺平、铺稳,须要时应绑扎固定。

脚手板采纳对接平铺时,对接处与其下两侧支承横杆的距离应控制在100-200mm之间。

脚手板采纳搭设铺设时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆;铺板严禁浮现端头超出支承横杆250mm以上、未做固定的探头板。

墩身施工技术交底

墩身施工技术交底
二、脚手架施工平台搭设与拆除
待承台第一次回填土至承台顶面后开始搭设脚手架,墩柱施工脚手架采用碗扣件式钢 管脚手架搭设,搭设高度与设计墩高平齐,顶部满铺马道板作为工作平台,工作平台周边 设高1.5m钢管围栏。墩身施工脚手架间排距0.9m,步距1.2m。
1脚手架搭设方法
(1)混凝土凝结硬化后开始搭设脚手架,墩柱施工脚手架采用碗扣式钢管脚手架搭
3脚手架拆除
拆除作业应从顶层开始,逐层向下进行,严禁上下层同时拆除。
剪刀撑必须拆到该层时方可拆除,严禁提前拆除。
拆除的构配件应成捆用起重设备吊运或人工传递到地面,严禁抛掷。
拆除的构配件应分类堆放,以便于运输、维护和保管。
模板支撑架的拆除应与模板施工相配合,利用可调底座或可调顶托调整底模标高。
承重支架在混凝土强度能承受起自重荷载及其他可能的叠加荷载时,强度不低于设计 强度的75%时方可拆除。
7钢筋安装严格按设计图纸给定的间距及位置设置,桥墩墩身主筋伸入承台底并与承 台底钢筋连接在一起。
8箍筋采用闭合式,其末端做成135°弯钩,相邻箍筋的弯钩接头,沿墩身高度方向交 错布置
9桥墩钢筋采用现场人工安装,安装时根据桥墩结构尺寸在桥墩四周设置脚手架,并 在墩边设置盘梯,加工好的钢筋采用平板车运到现场,人工在脚手架上进行桥墩钢筋绑扎, 桥墩钢筋一次安装完成,结构主筋接头采用机械套丝连接方式,主筋与箍筋之间采用扎丝 绑牢。绑扎或焊接的钢筋不得有变形、松脱现象。为保证钢筋骨架有足够的刚度和稳定性, 可在钢筋的部分交叉点处施焊或用辅助钢筋加固。采用混凝土垫块确保钢筋保护层厚度, 垫块与钢筋绑扎牢固、错开布置,每平米不少于4个。墩身顶部钢筋安装完成以后由于没
5钢筋接头设置应符合下列要求:
在同一根钢筋上应少设接头;

曲水特大桥墩身脚手架技术交底

曲水特大桥墩身脚手架技术交底

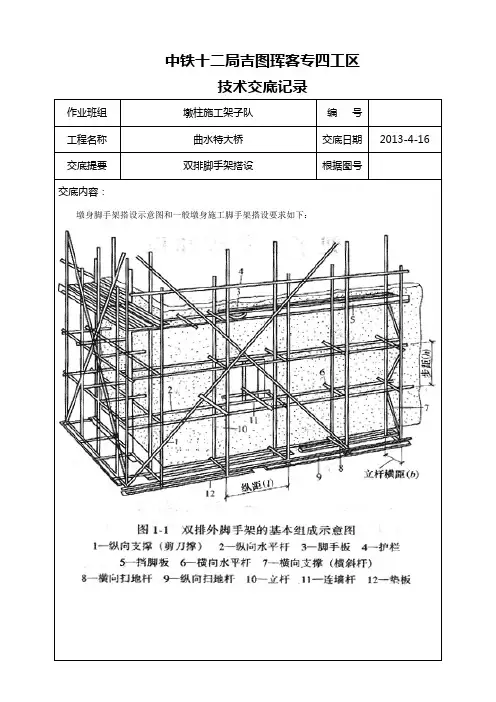

中铁十二局吉图珲客专四工区技术交底记录作业班组墩柱施工架子队编号工程名称曲水特大桥交底日期2013-4-16 交底提要双排脚手架搭设根据图号交底内容:墩身脚手架搭设示意图和一般墩身施工脚手架搭设要求如下:双排脚手架平面示意图双排脚手架梯步平面示意图双排脚手架立面示意图双排脚手架侧面示意图说明:1、本图尺寸均以厘米计,适用于搭设高度小于24m;所有墩身钢筋施工前必须搭设双排脚手架。

2、上述要求图中○表示立杆位置,搭设时必须保证立杆和横杆位置准确;钢管脚手架搭设施工工艺工艺流程为:场地平整、夯实→基础承载实验、材料配备→定位设置通长脚手板、钢底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→铺脚手板→扎防护栏杆→扎安全网。

定距定位。

根据构造要求在墩身四角用尺量出内、外立杆离模板或桁架外沿距离,并做好标记。

用钢卷尺拉直,分出立杆位置,并用油漆点出立杆标记。

垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空。

双排架宜先立里排立杆,后立外排立杆。

每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。

双排架内、外排两立杆的连线要与墙面垂直。

立杆接长时,宜先立外排,后立内排。

3、扣件式钢管脚手架的构造要求及技术措施1)地基处理:搭设前清理干净承台顶面,对脚手架管超出承台部分地基必须分层回填夯实平整。

基础上、底座下设置垫板,其厚度不小于50mm,长度为2~2.5m,宽不小于20cm,布设必须平稳,不得悬空。

并在四周距脚手架外立杆50cm处设一浅排水沟。

2)立杆全数脚手架采用双排立杆、立杆顶端高出结构檐口上方1.5m,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。

接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。

3)大横杆:横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。

(完整版)脚手架搭设安全技术交底

(完整版)脚手架搭设安全技术交底

(完整版)脚手架搭设安全技术交底第一部分:工程概况与安全要求一、工程概况1.1 工程名称:XXX项目脚手架搭设工程1.2 工程地点:XXX市区1.3 工程规模:本工程为XXX层建筑,建筑高度XXX米,脚手架搭设面积约为XXX平方米。

1.4 脚手架类型:本工程采用门式脚手架、扣件式脚手架和悬挑式脚手架。

1.5 施工单位:XXX建筑安装工程有限公司1.6 施工期限:自XXX年XX月XX日至XXX年XX月XX日二、安全要求2.1 安全法律法规(1)严格遵守国家及地方关于建筑施工安全的法律法规,确保施工安全。

(2)遵循国家和地方关于脚手架搭设的相关标准及规定。

2.2 安全管理(1)建立健全施工现场安全管理体系,明确各级管理人员职责。

(2)实行安全目标责任制,将安全责任分解到每一个施工人员。

(3)加强施工现场安全检查,及时消除安全隐患。

2.3 安全培训(1)对施工人员进行安全技术交底,确保施工人员了解并掌握脚手架搭设的安全技术要求。

(2)定期开展安全培训,提高施工人员的安全意识和安全技能。

(3)特殊工种人员需持证上岗,如电工、焊工等。

2.4 安全防护措施(1)脚手架搭设前,必须对施工人员进行安全防护措施交底。

(2)施工现场设置安全警示标志,提醒施工人员注意安全。

(3)施工现场配备必要的劳动保护用品,如安全帽、安全带、防滑鞋等。

(4)脚手架搭设过程中,严格执行安全防护措施,如设置防坠落装置、防护网等。

三、脚手架搭设安全技术要求3.1 门式脚手架(1)门式脚手架基础应平整、坚实,底部设置防滑措施。

(2)门架立杆应垂直,上下层门架立杆错开距离不得小于500mm。

(3)门架横杆应水平设置,并与立杆连接牢固。

(4)门式脚手架应设置剪刀撑,增强整体稳定性。

3.2 扣件式脚手架(1)扣件式脚手架立杆应垂直,底部设置防滑措施。

(2)横杆、纵杆应水平设置,并与立杆连接牢固。

(3)扣件应紧固,不得松动。

(4)扣件式脚手架应设置剪刀撑、水平撑,增强整体稳定性。

墩身脚手架安全技术交底

墩身脚手架安全技术交底

墩身脚手架安全技术交底一、引言随着建筑业的不断发展和进步,越来越多的建筑项目中使用了墩身脚手架,以便提供在施工期间的安全工作平台。

然而,由于施工条件和施工环境的复杂性,墩身脚手架的安全问题引起了广泛关注。

为了保障工人的人身安全以及施工工作的正常进行,本文将对墩身脚手架安全技术进行交底。

二、墩身脚手架的基本构造墩身脚手架是一种便于施工人员在高空工作的临时性结构,其基本构造主要包括立杆、横杆、棚板、安全带等。

立杆是墩身脚手架的支撑柱,其稳定性直接影响整个脚手架的安全性。

横杆则用于加固整个结构。

棚板则是提供给工人行走和操作的工作面。

安全带是为了保证工人在脚手架上的安全,防止意外坠落。

三、墩身脚手架的安全使用要点1. 安装和拆卸:墩身脚手架的安装和拆卸必须由经过培训和合格的工作人员进行,严禁非专业人员操作。

在安装和拆卸过程中必须按照相关标准和规定进行操作,确保每个构件的稳定和正确连接。

2. 日常检查和维护:墩身脚手架在使用过程中应定期进行检查和维护,确保其稳定性和完整性。

在施工期间要注意检查立杆、横杆和连接件是否松动或有损坏,并及时修复或更换。

3. 安全操作:在使用墩身脚手架时,工人必须佩戴适当的安全带,并严格按照安全操作规程进行工作。

禁止在墩身脚手架上奔跑或踩踏。

在高空作业期间,必须保持稳定的站姿或使用合适的支撑工具,防止意外坠落。

4. 环境因素:在施工过程中,特别是在高风、恶劣天气或有地震等自然灾害风险的情况下,必须停止使用墩身脚手架,确保工人的人身安全。

5. 培训和教育:所有使用墩身脚手架的工作人员都应接受相关的培训和教育,了解墩身脚手架的正确使用方法和安全操作规程。

只有具备相应知识和技能的人员才能进行操作。

6. 临时工作面设置:在墩身脚手架上设置临时工作面时,应保证其平整、牢固和防滑,防止工人因地面不平或滑动而发生意外。

四、墩身脚手架的安全管理措施1. 管理人员责任:墩身脚手架的安全管理责任应由专门负责的管理人员承担,包括制定和执行安全操作规程、组织培训和教育、检查和维护等工作。

脚手架搭设施工安全技术交底

脚手架搭设施工安全技术交底
其他参加人
备注:告知内容包括危险因素、防范措施、事故应急措施;交底(告知)人、被交底(告知)
人及参加人均应签字,参加较多可签在背面或另附页。
8、连墙件随架体搭设及时设置。每一主节点处必须设置一根小横杆,安全网,水平网随层设置。
9、上、下班前或遇有特殊情况,不能搭设脚手架时,施工人员必须将搭设材料清理到安全位置.
10、搭设中随时检查立杆垂直度及大横杆水平度,发现偏差及时纠正.
11、根据不同用途正确选用扣件,扣件扭紧力控制在40-65N。m要确保架子稳定。
17、出现随季节变化的天气应停止脚手架搭设和拆除作业。
针对性安全交底
1、脚手架搭设作业易发生高坠事故,队伍必须为相关作业工人配备合格的安全防护用品,同时监督作业过程中作业人员安全带的系挂,预防高坠事故发生。
2、脚手架搭设作业易发生物体打击事故,在进行作业前必须设置好警戒区域,防止任何人员进行该作业区域。同时,监督作业人员安全帽的佩戴和禁止上下交叉作业。
12、安全网支搭要严密和牢固.
13、脚手板必须满铺,离墙面不得大于20cm,不得有空隙和探头板。
14、拆除脚手架,周围应设围栏或警戒标志,并设专人看管,禁止入内。拆除时应按顺序由上而下,一步一清,必要时先采取稳固措施,在逐步拆除,不准上下同时作业.
15、拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,应向下传递或用绳吊下,禁止往下投仍。
安全技术措施(危险告知)交底记录
记录代号:ZSWJ-B-09—01
使用号:
项目部
工作项目
脚手架搭设
时间
地点
交底人、告知
(职务)
被交底人、被告知人(职务)
交底(告知)内容:
1、搭设人员的身体健康状况必须符合安全施工的需要,否则禁止上架工作。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁十局龙烟铁路ZQ-Ⅲ标段项目经理部三分部
技术交底记录
高出周围路面,以避免积水,立杆底部采用木板支垫。

3、2 立杆
(1)每根立杆底部应设置垫板。

(2)脚手架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上方20cm 处的立杆上。

横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于50cm。

(见图3-1 纵、横向扫地杆构造)。

1―横向扫地杆;2―纵向扫地杆
图3-1 纵、横向扫地杆构造
(3)立杆接长采用对接扣件连接。

对接、搭接应符合下列规定:
①立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于50cm;各接头中心至主节点的距离不宜大于步距的1/3;
②搭接长度不应小于1m,应采用不少于2个旋转和扣件固定,端部扣件盖板的边缘至杆端距离不应小于10cm。

3、3 纵向水平杆
(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;
(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

对接、搭接应符合下列规定:
①纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于50cm;各接头中心至最近主节
点的距离不宜大于纵距的1/3。

(详见图3-2 纵向水平杆对接接头布置)
②搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于10cm。

③纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。

3.4 横向水平杆
(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点处两个直角扣件的中心距不应大于15cm。

(a)接头不在同步内(立面);(b)接头不在同跨内(平面)
1―立杆;2―纵向水平杆;3―横向水平杆
图3-2 纵向水平杆对接接头布置
(2)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2。

(3)横向水平杆两端应用直角扣件固定在立杆上。

3、5 脚手板的设置
(1)作业层脚手板应铺满、铺稳,距离墩柱外轮廓12~15 cm;
(2)本工程采用木脚手板,每块脚手板至少设置在三根横向水平杆上。

如木板长度有限,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。

脚手板的铺设可采用对接平铺,亦可采用搭接铺设。

脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取13~15cm,两块脚手板外伸长度的和不应大于30cm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于20cm,其伸出横向水平杆的长度不应小于10cm。

3、6 剪刀撑
(1)每道剪刀撑跨越立杆的根数宜按表3-1的规定确定。

每道剪刀撑宽度不应小于4跨,
且不应小于6m,斜杆与地面的倾角宜在45°~60°之间;
剪刀撑跨越立杆的最多根数表3-1
(2)脚手架四周外侧立面均设置剪刀撑,并应由底至顶连续设置。

剪刀撑斜杆的接长宜采用搭接,剪刀撑斜杆应用旋转扣件固定在与之相交的立杆上,旋转扣件中心线至主节点的距离不宜大于15cm。

4、脚手架搭设
沿着墩身外侧采用Φ48*3.5mm钢管搭设双排架。

根据墩柱高度对脚手架搭设布置不同,墩身高度小于10m的墩柱,立杆距模板边0.5m,立杆纵向间距为0.6m,横向间距为1.2m,横杆上下步距均为1.2m墩身高度大于10m的墩柱,立杆距离模板边为0.8m,立杆横纵间距均为1.2m,横杆上下步距为1.2m,最下一排扫地杆距离地面20cm,在操作架外围设剪刀撑,剪刀撑角度为45°,剪刀撑采用搭接接长,搭接长度不得小于1m,搭接处采用至少3个扣件进行连接。

墩身小于10m的梯步采用钢管直接搭设满铺木板的办法。

墩身高于10m沿着操作架内侧搭设环形梯步,梯步采用长木板制作,木板上钉防滑木条,梯步宽度0.6m。

梯步倾角不大于35°,梯步两侧设两层钢管栏杆,第一层距离踏板高度为0.2m,第二层距离踏板高度为1.2m,沿着栏杆外侧采用细目网围护,梯步在转角处设休息平台。

墩柱小于10m脚手架搭设图。

操作平台,四周钢管完全维护1.2m并挂安全网
踏步
,设










墩身。
