220kV** 站主变增容扩建工程3号主变启动会汇报材料*********220kV** 站主变增容扩建工程施工项目部 2015 年05月26日尊敬的各位领导及专家:在此我代表 220kV** 站主变增容扩建工程施工项目部,向各位领导、 专家莅临监督检查指导表示衷心的感谢!下面就我项目部在工程中的管 理和施工质量情况,向大家做个汇报。

一、工程规模1、电气安装部分:2.1 、3 号主变压器系统设备安装工程( 1台主变);2.2 、控制保护及自动化屏安装工程( 7 面屏柜);2.3 、封闭式组合电气安装工程( 3 号主变 220kV 进线侧通管);2.4、 35kV 配电装置安装工程(3号接地变及电阻装置1套);2.5、 电容器系统设备安装工程(电容器及消弧线圈);2.6 、二次电缆施工及动力电缆;2.7 、接地装置安装工程。

二、主要参建单位(建设、设计、施工、监理) 项目法人:国网 ** 市电力公司 建设管理单位: ** 设计单位: ** 监理单位: **工程公司施工单位(电气安装):** 施工单位(土建工程):** 运行单位:**三、质量体系及运行效果1、组织体系为确保能安全、优质、顺利的完成建设目标,达到创优要求,成立项目管理组织机构,充分发挥项目组织和项目管理的优势,代表公司对本工程实行全面管理。

华东送变电工程公司** 变电站工程施工项目部,由多名从事变电工程经验丰富的管理人员组成。

成立一次施工班组、二次施工班组、高压试验班组及保护调试班组。

2、制度保证施工项目部根据国家电网公司《输变电工程建设标准强制性条文实施管理规程》、《输变电工程质量通病防治工作要求及技术措施》、《国家电网公司输变电工程标准工艺》等纲领性文件要求,相应编制了220kV** 站主变增容扩建工程电气安装《强制性条文执行计划》、《质量通病防治措施》、《标准工艺实施细则》、《创优实施细则》等,落实责任主体、明确创优目标、制定详细措施,确保工程最终实现创优目标。

启动会汇报材料(模版)——架空输电线路

启动会汇报材料(模版)——架空输电线路

工程启动会汇报材料目录
1.建设管理单位汇报材料
2.设计单位汇报材料
3.监理单位汇报材料
4.施工单位汇报材料
5.运行单位汇报材料
6.质量监督报告
7.启动调度方案
8. 附件
建设单位汇报材料(参考)
设计单位汇报材料(参考)
施工单位汇报材料(参考)
监理单位汇报材料(参考)
运行单位汇报材料(参考)
附件(样表)
工程(预)验收工作申请单(联系单)
工程验收消缺单
注:多次复验的,以最后合格一次为准。

工程验收交接单(卡)
人、专业班组验收人、监理人员/业主项目部人员;整体或区域(如220区)交接单签字人分别为:施工项目部、运检部、建设部人员。


2.本交接单为施工向检修交接手续,厂家直接实施的可参考。

检修向运行交接的自行考虑。

3.本交接单标志本专业、本区域最后一项验收合格并交接,具体设备交接时间为验收合格日为准。

4. 施工单位不得擅自操作已经验收合格的设备、屏柜。

5.原则上启委会召开前应办理各专业交接单,在启委会上签署整体交接单。

6.本交接单为启委会汇报材料组成部分,具体工程移交仍需办理启动验收签证。

变电站保电情况汇报材料

变电站保电情况汇报材料

变电站保电情况汇报材料尊敬的领导:根据公司要求,我对所负责的变电站保电情况进行了汇报,具体情况如下:一、变电站基本情况。

我所负责的变电站位于XX市XX区,是该地区的主要供电枢纽之一,承担着重要的电力传输和分配任务。

变电站共有XX台变压器,XX台断路器,XX台避雷器,XX台电容器等设备,总装机容量为XX兆瓦。

二、保电工作开展情况。

1. 值班情况。

为确保变电站24小时值班,保障供电可靠性,我们严格执行值班制度,保证了变电站的日常运行和应急处理能力。

2. 设备检修情况。

根据公司安排,我们对变电站设备进行了定期检修和维护,确保设备运行稳定可靠。

同时,加强了设备巡视和保养工作,及时发现并解决了一些潜在问题,保障了设备的正常运行。

3. 应急预案落实情况。

我们认真贯彻执行公司的应急预案,加强了对变电站各种突发情况的演练和处置能力,提高了应对突发事件的能力。

4. 安全生产情况。

我们严格执行安全生产制度,加强了安全生产教育和培训,做好了安全隐患排查和整改工作,保障了变电站的安全生产。

三、供电可靠性情况。

经过我们的努力,变电站供电可靠性得到了有效提升。

在过去一段时间内,变电站未发生任何大面积停电事件,保障了用户的用电需求。

四、存在的问题和下一步工作计划。

尽管我们在保电工作中取得了一定成绩,但也存在一些问题和不足,比如设备老化、人员素质等方面的问题。

下一步,我们将继续加强设备维护和更新,加强人员培训和队伍建设,提高应急处置能力,进一步提升供电可靠性。

以上就是我所负责的变电站保电情况的汇报,希望领导能够给予指导和支持,共同努力,确保变电站的安全稳定运行。

谢谢!。

水电站启动试运行检查汇报材料

水电站启动试运行检查汇报材料

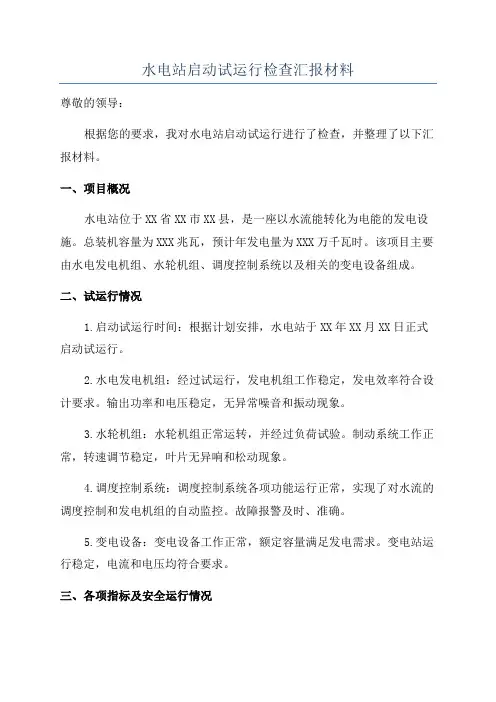

水电站启动试运行检查汇报材料尊敬的领导:根据您的要求,我对水电站启动试运行进行了检查,并整理了以下汇报材料。

一、项目概况水电站位于XX省XX市XX县,是一座以水流能转化为电能的发电设施。

总装机容量为XXX兆瓦,预计年发电量为XXX万千瓦时。

该项目主要由水电发电机组、水轮机组、调度控制系统以及相关的变电设备组成。

二、试运行情况1.启动试运行时间:根据计划安排,水电站于XX年XX月XX日正式启动试运行。

2.水电发电机组:经过试运行,发电机组工作稳定,发电效率符合设计要求。

输出功率和电压稳定,无异常噪音和振动现象。

3.水轮机组:水轮机组正常运转,并经过负荷试验。

制动系统工作正常,转速调节稳定,叶片无异响和松动现象。

4.调度控制系统:调度控制系统各项功能运行正常,实现了对水流的调度控制和发电机组的自动监控。

故障报警及时、准确。

5.变电设备:变电设备工作正常,额定容量满足发电需求。

变电站运行稳定,电流和电压均符合要求。

三、各项指标及安全运行情况1.发电效率:水电站经试运行,发电效率达到了设计要求,高出平均水平X个百分点。

2.水电站利用率:试运行阶段,水电站利用率平均达到XX%。

3.电网连接情况:根据要求,水电站试运行期间与电网连接,实现了电能的输送和接收。

4.安全运行情况:试运行期间,水电站没有发生重大安全事故,各项指标均在合理范围内。

四、存在的问题及建议经过试运行,我们发现以下几个问题:1.XXX问题:XXX建议。

2.XXX问题:XXX建议。

3.XXX问题:XXX建议。

根据以上问题,我对解决方案进行了初步的思考,并提出以下建议:1.针对XXX问题,我们建议XXX。

2.针对XXX问题,我们建议XXX。

3.针对XXX问题,我们建议XXX。

五、下一步工作计划根据试运行情况和存在的问题,我们将进一步开展以下工作:1.XXX工作内容和计划。

2.XXX工作内容和计划。

3.XXX工作内容和计划。

以上是本次水电站启动试运行检查的汇报材料,如有其他问题,请指导。

变电站启委会汇报模板(设计)

变电站启委会汇报模板(设计)

XM31:建设单位汇报内容格式模板(启委会留存)建设单位汇报内容格式模板(启委会留存)工程名称建设单位项目经理工程概况参建单位工程施工情况已完工程未完工程需要说明事项自评价计划XX年XX月XX日完成全部(部分)工程,经验收符合设计、规范要求,XX年XX 月XX日开始质量监督,XX年XX月XX日完成竣工验收,XX年XX月XX日具备启动条件。

建设单位签字/盖章:日期:备注:召开启动委员会时,建设单位汇报内容格式模板,启委会留存。

XM32:设计单位汇报内容格式模板(启委会留存)设计单位汇报内容格式模板(启委会留存)工程名称石钟山(湖口)500kV变电站设计单位江西省电力设计院设总徐晨设计总体思路亮点及新技术运用设计改进建议其他需要说明事项自评价设计单位签字/盖章:日期:备注:召开启动委员会时,设计单位汇报内容格式模板,启委会留存。

XM33:监理单位汇报内容格式模板(启委会留存)监理单位汇报内容格式模板(启委会留存)工程名称监理单位总监已完工程情况未完工程情况初检情况项目验收记录验收结论工程实体检查本工程共有单位工程,经查单位工程符合标准及设计要求。

单位工程优良率。

工程竣工资料检查共项,经审查符合要求项。

核查结果资料齐全,内容完整、数据准确,签字齐全,可查性强。

原材料使用跟踪管理有可追溯性。

验收结论有无影响启动送电问题遗留问题处理计划及采取措施监理单位签字(盖章):日期:备注:召开启动委员会时,监理单位汇报内容格式模板,启委会留存。

XM34:施工单位自验收汇报内容格式模板(启委会留存)施工单位自验收汇报内容格式模板(启委会留存)工程名称前湖220kV变电站新建工程施工单位江西省水电工程局项目经理杨卫星施工概况前湖220kV变电站新建工程站址位于南昌市红角洲城市二环的南侧,昌樟高速以西约1.5公里,东面位学府大道规划延伸段西侧约200米。

本期工程建设规模(1)远期安装3台180兆伏安主变,本期先上2台;(2)电压等级采用220/110/10kV;(3)220kV最终出线6回,本期出线6回;(4)110kV最终出线14回,本期出线7回;(5)10kV最终出线18回,本期出线8回;(6)电容器无功补偿装置共9组,每组10000千乏,本期上6组。

启委会汇报材料

启委会汇报材料

先农~上三Ⅰ回、建新~先农线路工程竣工启委会建设单位汇报材料
编制单位:福建省电力有限公司福州电业局
编制时间:年12月28日
建设单位启委会汇报表
工程名称闽侯高岐——建平(马保)临时供电线路工程
建设单位
福建省电力有限公司
闽侯供电局
项目经理张健兴
工程概况本工程位于福州闽侯上街,敷设建岐线电缆终端杆至建平(马保)变电站单回路—*电力电缆3000m,制作电缆中间接头两组,电缆终端头两组。

现场制作电缆牵引头个,搭建建岐线电缆终端杆上杆工作平台一座。

安装直接接地箱两台,护层接地箱两台。

参建单位建设管理单位:福建省电力有限公司福州电业局工程设计单位:福州电力设计院公司
工程监理单位:福州电业监理咨询有限公司
工程施工单位:福州亿力电力工程有限公司
工程施工情况已完
工程
、电缆敷设部分于年月日开工,年月0日完成,电缆中间接头与终端头制作安装分部工程施工于年12月28日开工,2012年月日完成;电缆试验于2012年1月日开始,2012年1月10日完成各项试验,施工单位已完工程经过施工项目部三级自检合格,申报监理初检。

年月日开展了监理初检验收。

、闽侯供电局生技部于2012年1月12日,组织技术人员进行电缆安装及试验的验收工作,并于年月日进行了复检,同时完成了三相引流线的接入并经送电部验收合格。

福州质监站竣工监检时间:年12月5日。

变电站情况汇报

变电站情况汇报

变电站情况汇报
近期,我单位对变电站进行了全面的情况调查和汇报,以下是对变电站情况的详细汇报。

首先,我们对变电站的设备进行了全面的检查和评估。

经过检查,变电站的主要设备运行正常,无故障和漏电现象。

各种电气设备的运行参数均在正常范围内,各种保护装置和自动化系统运行良好,保证了变电站的安全稳定运行。

其次,我们对变电站的运行情况进行了详细的分析。

变电站的负荷运行情况平稳,各种设备运行状态良好,没有出现过载和过压情况。

同时,我们对变电站的用电情况进行了统计和分析,发现变电站的用电量与前期计划基本一致,未出现异常情况。

另外,我们还对变电站的安全管理情况进行了全面的检查。

变电站的安全管理工作得到了有效执行,各项安全措施得到了落实。

变电站的安全设施完好,各种安全隐患得到了及时的整改和处理,确保了变电站的安全生产。

最后,我们对变电站的环境保护工作进行了评估。

变电站的环境保护工作得到了有效的执行,各种环保设施得到了有效的维护和管理。

变电站周围的环境卫生得到了有效的保护,未出现环境污染的情况。

总的来说,变电站的情况良好,各项工作得到了有效的执行和管理。

我们将继续加强对变电站的监督和管理,确保变电站的安全稳定运行,为供电保障和社会稳定做出积极的贡献。

变电站启动会汇报材料

变电站启动会汇报材料

变电站启动会汇报材料尊敬的领导、各位同事:大家好!今天,我代表变电站启动项目团队向大家汇报我们的工作进展。

首先,我想回顾一下我们的目标和意义。

本次启动项目为了满足社会对电力需求不断增长的要求,提升城市电网的供电能力和稳定性,保障居民和企业的用电需求。

这是一项具有重大意义的工程,也是对我们工作能力、团队协作能力的挑战。

项目启动以来,我们团队做了大量的准备工作。

首先,我们进行了详细的市场调研和需求分析,确保项目的可行性和合理性。

其次,我们制定了详细的项目计划,明确各项任务和工期,并进行了资源的调配。

同时,我们还组建了由专业技术人员和工程师组成的项目团队,并进行了专业培训和技术准备。

在项目实施过程中,我们始终坚持以质量为导向,以安全为前提。

我们加强了项目现场管理,做好了施工过程中的安全防范措施,并积极与相关部门和单位联系,协调项目进展。

同时,我们注重团队合作,每个人都积极参与,相互配合,共同解决问题。

取得了良好的团队合作效果。

在项目进展方面,我们已经完成了前期的勘查和选址工作,并得到了相关部门的批准。

目前,我们正在进行项目详细设计和施工准备工作,计划在接下来的几个月内完成主体施工和设备安装。

我们将通过科学的施工流程、严格的质量控制和安全管理,确保项目的顺利进行,并按时交付。

最后,我想分享一下我们在项目启动过程中的经验和教训。

首先,项目团队的组建和培训非常重要,只有团队成员的专业能力和团队协作能力得到提升,项目才能够顺利进行。

其次,项目计划的制定要合理、详细,并充分考虑资源的利用和风险的控制。

最重要的是,我们必须提高安全意识,加强安全管理,确保项目中没有任何安全事故发生。

通过我们团队的共同努力,我相信我们一定能够圆满完成变电站启动项目。

让我们继续保持团队的一致性,加强沟通和合作,共同创造辉煌!谢谢大家!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

110kV杨塘变电气安装工程启动委员会汇报材料
启东市电力安装有限公司
1、工程概况
1.本变电所远景3×80MV A台主变压器设计,本期2×
80MV A,电压等级110/10kV二级。

2. 110kV进线远景6回,本期4回。

电缆进线,采用GIS电
器布置。

3. 10kV出线远景48回,6分段环形接线;本期出线32回,
本期4分段环形接线。

4.主变压器110kV侧中性点采用保护间隙,也可经隔离开关接

5.10kV无功补偿远景6×6000KV AR电容器设计,本期建设6
×6000KV AR,分别接于10kV各段母线上。

2、施工过程
1:2013年1月25日,工程开工。

2:2013年3月中旬,完成110kVGIS安装。

3:2013年3月初,完成10kV设备安装完成。

4:2013年4月初,完成电缆敷设,二次施工,保护调试,高压试验。

5:2013年4月14日,内部三级验收。

6:2013年4月18日,开始竣工验收。

7:计划2013年5月,投运。

3、安全、质量管理
从开始进场施工到工程结束,我们注重过程控制,针对工程的特点,从重视安全施工、认真进行技术交底、注重安装及调试质量等方面狠抓工程管理,施工中做到服从运行人员、监理人员管理。

始终坚持“质量第一,安全第一”的宗旨,建立一套完整的质保、安监体系,并有效运作,提高了工程质量及安全。

4、目前现场状况
目前所有电气一、二次系统的安装试验工作已结束,定值计划于5月16日整定并核对结束,施工人员、机具已撤离现场。

现场设备状态正常,所有设备已移交运行,启动抢修人员已准备到位,工程具备启动条件。

工程施工过程中,我们得到了南京供电公司、江苏兴源监理公司、南京电力设计院等单位的有力领导、密切配合,使工程才能够按计划完成,在此表示感谢!
启东市电力安装有限公司 110kV杨塘变工程施工项目部
2013年5月。
