移动通信基站机房
移动通信基站机房建设指导意见

移动通信基站机房建设指导意见移动通信基站机房建设指导意见1. 引言移动通信基站机房是支撑移动通信网络运营和保障通信服务质量的关键环节。
为了确保基站机房的建设和管理达到高质量和高效率的目标,特制定本指导意见。
2. 建设要求2.1 安全性要求基站机房的建设必须符合国家相关法律法规和安全标准要求。
机房内必须安装完备的防火、防盗、防雷等设施,并定期进行维护和检查。
机房内的设备和设施必须定期进行维修和更换,确保运行安全。
2.2 环境要求基站机房应具备良好的通风、降温和除湿条件,确保设备正常运行。
机房内应保持整洁、干净,避免灰尘、杂物对设备和设施的影响。
2.3 电力供应要求机房内的电力供应必须满足设备的需求,并具备备用电源设备,确保电力故障时的持续供电。
电力设备必须定期进行检查和维护,确保电力供应的可靠性。
2.4 综合布线要求机房内的综合布线必须符合国家相关标准和规范要求,确保信号传输质量和稳定性。
布线必须正确连接设备和设施,避免接线错乱和松动。
3. 建设流程3.1 前期准备工作充分调研和评估项目需求,明确机房建设的规模和要求。
制定详细的机房设计方案,包括安全、环境、电力供应和综合布线等方面的要求。
3.2 设备设施采购和安装根据设计方案,购买符合要求的设备和设施。
对设备和设施进行安装和调试,确保正常运行。
3.3 完善机房管理制定机房管理规范和操作手册,确保机房管理的规范性和高效性。
建立定期巡检和维护计划,确保设备和设施的正常运行。
4. 建设风险及对策4.1 安全风险针对火灾、盗窃等安全风险,加强防火、防盗设施的建设和管理,定期进行演练和培训。
建立安全监控系统,及时发现和应对安全事件。
4.2 环境风险针对气候变化、自然灾害等环境风险,加强机房的抗灾和防灾能力,定期进行演练和维护。
建立监测系统,及时监测和预警环境变化。
4.3 电力供应风险针对电力故障、断电等电力供应风险,加强电力设备的监测和维护,建立备用电源设备,确保持续供电。
移动通信机房基站设备精华

移动通信机房基站设备精华移动通信机房基站设备精华1\简介1\1 背景1\2 目的1\3 范围2\设备分类2\1 主设备2\1\1 基站设备2\1\2 传输设备2\1\3 电源设备2\2 辅助设备2\2\1 空调设备2\2\2 防火设备2\2\3 监控设备3\设备选型3\1\1 覆盖范围3\1\2 容量需求3\1\3 技术标准3\1\4 成本考虑3\2 传输设备选型指南3\2\1 传输介质3\2\2 传输速率3\2\3 可靠性3\2\4 成本考虑3\3 电源设备选型指南3\3\1 功率需求3\3\2 电源类型3\3\3 后备电源3\3\4 成本考虑4\设备安装与布置4\1 主设备布置要点4\1\2 传输设备布置4\1\3 电源设备布置4\2 辅助设备安装要点4\2\1 空调设备安装4\2\2 防火设备安装4\2\3 监控设备安装5\设备维护与保养5\1 日常维护5\1\1 清洁与检查5\1\2 充电与放电5\1\3 运行状态监测5\2 定期保养5\2\1 设备检修5\2\2 部件更换5\2\3 软件升级6\故障排除与维修6\1 故障诊断6\1\1 故障现象分析6\1\2 硬件故障排查6\1\3 软件故障排查6\2 维修步骤6\2\1 故障确认6\2\2 故障处理6\2\3 故障记录7\附件附件一:基站设备选型表附件二:传输设备选型表附件三:电源设备选型表附件四:设备安装布局图附件五:设备维护计划表附件六:维修记录表注释:1\法律名词及注释:在本文档中提到的法律名词及其注释如下:a\基站设备:移动通信网络中用于无线信号传输的设备。
b\传输设备:用于传输移动通信信号的设备,包括光纤、微波等传输介质。
c\电源设备:提供基站设备运行所需电力的设备,包括电池组、直流电源等。
d\空调设备:用于控制基站机房环境温度和湿度的设备。
e\防火设备:用于防止机房火灾的设备,包括自动喷水系统、火灾报警器等。
f\监控设备:用于监控机房设备运行状态和安全的设备,包括摄像头、监控系统等。
移动通信基站机房建设指导意见

移动通信基站机房建设指导意见随着移动通信技术的飞速发展,移动通信基站机房的建设变得至关重要。
一个良好的机房环境不仅能够保障通信设备的稳定运行,还能提高通信质量和服务水平。
为了确保移动通信基站机房建设的科学性、合理性和规范性,特制定以下指导意见。
一、机房选址1、机房应选择在地形平坦、地质稳定的地段,避开易发生滑坡、泥石流、地震等自然灾害的区域。
2、机房应靠近通信业务需求较大的区域,如城市中心、商业区、工业区等,以减少信号传输损耗。
3、机房应远离强电磁干扰源,如高压输电线、变电站、雷达站等,确保通信设备不受干扰。
4、机房应具备良好的交通条件,便于设备运输和维护人员的进出。
5、机房应选择在具备可靠供电和供水条件的地方,以保障机房设备的正常运行。
二、机房布局1、机房内部应分为设备区、电源区、监控区等功能区域,各区域之间应保持合理的间距,便于设备的安装、维护和管理。
2、设备区应根据设备的类型和尺寸进行合理规划,确保设备之间有足够的散热空间和布线通道。
3、电源区应配备足够容量的市电接入、UPS 电源和蓄电池组,以保证在市电中断时设备能够持续运行。
4、监控区应设置监控设备和控制台,便于对机房内的设备运行状态、环境参数等进行实时监控。
三、机房建筑结构1、机房的建筑结构应具备足够的强度和稳定性,能够承受设备的重量和可能的外力作用。
2、机房的墙体、屋顶和地面应具备良好的保温、隔热和防水性能,以维持机房内的温度和湿度稳定。
3、机房的门窗应采用防火、防盗、密封性能良好的材料,确保机房的安全和环境稳定。
4、机房应设置良好的通风和空调系统,以保证机房内的空气流通和温度控制。
四、机房供电系统1、市电接入应采用两路独立的市电电源,以提高供电的可靠性。
2、UPS 电源应根据设备的负载功率和后备时间要求进行合理配置,确保在市电中断时能够及时切换并为设备供电。
3、蓄电池组的容量应满足设备在市电中断后的后备时间要求,同时应定期进行检测和维护,确保其性能良好。
移动通信机房基站设备精华[1]简版
![移动通信机房基站设备精华[1]简版](https://img.taocdn.com/s3/m/e6e43b2358eef8c75fbfc77da26925c52cc59197.png)
移动通信机房基站设备精华移动通信机房基站设备精华1. 引言移动通信机房基站设备是现代通信网络的关键组成部分。
随着移动通信技术的不断发展,基站设备在通信网络中的重要性也日益凸显。
本文将介绍移动通信机房基站设备的精华,包括其定义、功能、特点以及发展趋势等。
2. 定义移动通信机房基站设备是指安装于通信机房的用于无线移动通信的设备。
它主要包括信号发射器、接收器、天线、传输设备、电源系统等多个组成部分。
通过基站设备,无线通信信号可以被传输、接收和处理,从而实现移动通信的功能。
3. 功能移动通信机房基站设备的功能主要包括以下几个方面:3.1 信号发射和接收基站设备通过信号发射器将无线通信信号发射到空中,并通过接收器接收来自终端设备的信号。
通过信号发射和接收,基站设备实现与用户之间的双向通信。
3.2 数据传输基站设备不仅可以传输语音信号,还可以传输数据信号。
随着移动互联网的兴起,数据传输成为了移动通信的重要功能。
基站设备通过传输设备将数据信号传输到核心网络,实现了用户之间、用户与互联网之间的数据传输。
3.3 信号处理基站设备可以对接收到的信号进行处理和解码,从而实现信号质量优化、信号干扰排除等功能。
通过信号处理,基站设备能够提供更加稳定和可靠的通信服务。
4. 特点移动通信机房基站设备具有以下特点:4.1 高可靠性基站设备在通信网络中起到了关键的作用,因此具有高可靠性是其最基本的要求之一。
基站设备需要具备自动故障检测和纠正机制,能够在发生故障时及时修复,确保通信网络的连续性和稳定性。
4.2 大容量随着移动通信用户数量的不断增加,基站设备需要具备较大的容量,能够同时支持大规模用户的通信需求。
基站设备需要具备高性能的处理器、大容量的存储器等,以满足用户高速、稳定的通信需求。
4.3 高灵活性移动通信机房基站设备需要具备高度的灵活性,能够应对不同地理环境、天气条件等因素的影响。
基站设备需要具备防水、耐高温、抗干扰等特性,以确保通信网络的正常运行。
移动通信基站机房建设指导意见

移动通信基站机房建设指导意见1. 概述移动通信基站机房是移动通信运营商用于安装、运营和维护无线通信设备的场所。
它承载着保障通信网络稳定运行的重要任务。
本文将提供一些关于移动通信基站机房建设的指导意见,以帮助运营商在机房建设方面做出更好的决策。
2. 设计原则2.1 安全性移动通信基站机房的设计必须注重安全性。
包括但不限于电力供应的稳定性、防火安全、防雷击、防盗等方面的考虑。
应制定相应的风险评估和应急预案,以应对可能出现的各类安全风险。
2.2 可靠性基站机房的设备和系统应具备高可靠性,以确保通信网络的稳定性和连续性。
建议采用冗余设计和备份设备,以降低故障和中断发生的风险。
2.3 灵活性机房的设计应具备一定的灵活性,以适应通信技术的发展和变化。
建议预留足够的空间和资源,方便后续的设备升级和扩展。
3. 空间布局3.1 区分功能区域合理划分机房的功能区域,如机柜区、配电区、电池区、机房控制区等。
不同区域的布局应避免相互干扰,并满足安全、可靠、灵活的设计原则。
3.2 机柜安排在机柜区域内,应对机柜进行合理的排列和布局。
注意机柜之间的通道宽度,方便放置和维护设备。
要注意散热和通风问题,确保机柜内的温度和湿度在合理范围内。
3.3 电力设备布置配电区和电池区应合理布置,以方便设备的供电和维护。
要确保电力设备的安全与可靠性,例如采用UPS电源和发电机组等。
4. 环境控制4.1 温度控制机房内的温度应保持在合理范围内,以确保设备的正常运行。
建议安装空调系统或其他冷却设备,并进行定期维护和清洁。
4.2 湿度控制机房内的湿度也应保持在合理范围内,以避免设备受潮和腐蚀。
可以采用加湿器或除湿器等设备来实现湿度控制。
4.3 环境监测建议安装环境监测设备,实时监测机房内的温度、湿度、烟雾、水浸等参数。
一旦发现异常情况,及时采取相应措施,以保障机房的安全和设备的正常运行。
5. 环境保护5.1 噪音控制机房内的噪音污染对工作人员和设备都会造成影响。
移动通信基站机房图纸

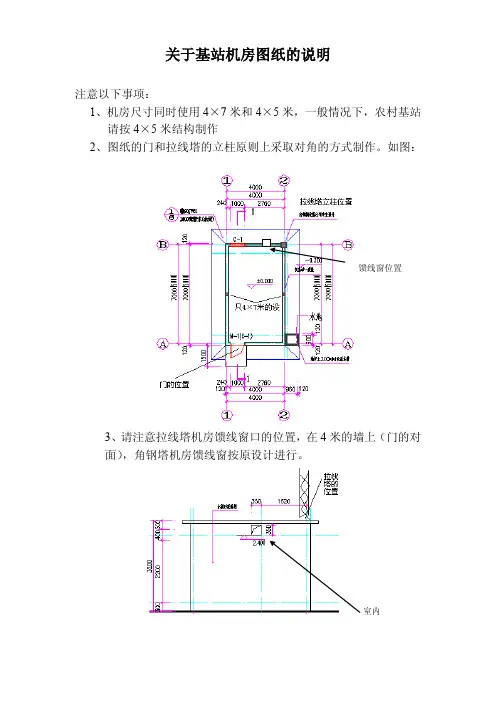

关于基站机房图纸的说明
注意以下事项:
1、机房尺寸同时使用4×7米和4×5米,一般情况下,农村基站
请按4×5米结构制作
2、图纸的门和拉线塔的立柱原则上采取对角的方式制作。
如图:
馈线窗位置
3、请注意拉线塔机房馈线窗口的位置,在4米的墙上(门的对
面),角钢塔机房馈线窗按原设计进行。
5、基站机房窗户的设置,具体见图纸,在建设窗户的的时,中间横向设置(预埋)一根1.5米5×5#的角钢用于防盗。
如图:
6、机房光缆引入
机房光缆引入要求在混合架安装的地方建一小手孔(长*宽*深=200*200*200毫米),从该手孔平行敷设4根子管至机房外架空光缆终端杆附近的手孔内,要求四根子管敷设时在机房内较浅,在机房外较深,形成一个斜坡,以防机房外手孔内积水时而不至于倒流到机房内,具体详见附图。
7、机房设备摆放,按照下图对设备进行摆放
8、空调及配电箱摆放位置,空调摆放在门的一边的对角,铜管从室内的2.4米处出去,空调外机挂在有门的4米墙体2米高的位置,空调排水从5米的墙角处引到室外的蓄水池里。
基站机房运维管理(标准版)

基站机房运维管理(标准版)1.概述基站机房是移动通信网络的重要组成部分,其运维管理对于保障网络稳定运行、提高通信质量具有重要意义。
本标准旨在规范基站机房的运维管理流程,确保基站机房安全、高效、稳定地运行,为用户提供优质的通信服务。
2.运维管理范围2.1基站机房设施运维电源系统:包括交流电源、直流电源、蓄电池、电源切换装置等。
空调系统:包括机房内空调、室外机等。
防雷与接地系统:包括避雷针、接地网、防雷器等。
环境监控系统:包括温湿度传感器、烟雾探测器、门禁系统等。
2.2基站设备运维通信设备:包括基站控制器(BSC)、基站收发信机(BTS)、传输设备等。
支撑设备:包括电源分配柜、光纤分配箱、网线等。
配套设备:包括天线、馈线、抱杆等。
3.运维管理内容3.1基站机房设施运维管理电源系统运维管理(1)定期检查电源设备,确保设备正常运行。
(2)定期对蓄电池进行充放电测试,确保蓄电池性能良好。
(3)定期检查电源切换装置,确保切换功能正常。
空调系统运维管理(1)定期检查空调设备,确保设备正常运行。
(2)定期清洗空调滤网,保证空调效果。
(3)定期检查室外机,确保散热良好。
防雷与接地系统运维管理(1)定期检查避雷针、接地网等设施,确保防雷效果。
(2)定期检查防雷器,确保防雷器正常工作。
(3)定期对接地电阻进行测量,确保接地电阻符合要求。
环境监控系统运维管理(1)定期检查温湿度传感器、烟雾探测器等设备,确保设备正常运行。
(2)定期检查门禁系统,确保门禁功能正常。
(3)定期对环境监控系统进行维护,确保监控系统稳定可靠。
3.2基站设备运维管理通信设备运维管理(1)定期检查通信设备,确保设备正常运行。
(2)定期对设备进行软件升级,提高设备性能。
(3)定期对设备进行故障排查,确保设备稳定运行。
支撑设备运维管理(1)定期检查电源分配柜、光纤分配箱等设备,确保设备正常运行。
(2)定期检查网线等连接线缆,确保线缆无损坏。
(3)定期对设备进行故障排查,确保设备稳定运行。
移动通信基站机房建设指导意见

移动通信基站机房建设指导意见移动通信基站机房建设指导意见一、前言二、设计原则1. 明确需求:在开始建设移动通信基站机房之前,必须充分了解用户需求和通信网络的规模和性能要求。
只有明确了需求,才能针对性地进行设计和建设。
2. 合理布局:移动通信基站机房的布局应符合合理的流程和规范。
包括设备间隔、走道安排、设备摆放、通风系统等,要考虑到安全、维护和日常运营的便利性。
3. 安全防护:移动通信基站机房承载着核心的通信设备和数据,安全是非常重要的。
应采取合理的物理和网络安全措施,包括视频监控、门禁系统、网络防火墙等。
4. 灾难备份:移动通信基站机房应具备一定的灾难备份能力,包括备用电源、备份设备、备份数据等。
当主设备发生故障或灾难时,备份设备能够快速接管,保证通信网络的连续性。
三、设备选型1. 机房空调:移动通信基站机房需要保持适宜的温度和湿度,以确保设备的正常运行。
在选购机房空调设备时,应考虑到机房的尺寸、设备的散热功率、维护费用等因素。
2. UPS电源:UPS电源是保证移动通信基站机房正常供电的重要设备。
在选购UPS电源时,应考虑到机房的负载需求、电池容量、备用电源切换速度等因素。
3. 防火设施:移动通信基站机房应配备合适的防火设施,包括自动灭火系统、烟雾报警器等。
防火设施选用时应考虑到设备的类型和灭火效果。
4. 通风系统:通风系统在移动通信基站机房的建设中起到了关键的作用,能够保证设备的散热和通风。
在选购通风设备时,应考虑到机房的尺寸、风量需求、噪音控制等因素。
四、运维管理1. 定期维护:移动通信基站机房的设备需要定期进行检修和维护,以保持设备的正常运行。
定期的维护工作包括设备的清洁、散热系统的维护、UPS电池的更换等。
2. 运行监控:移动通信基站机房的运行情况应进行实时监控。
监控的内容包括设备的工作状态、温度湿度、电力情况等。
及时发现并解决问题,确保通信网络的稳定性。
3. 数据备份:移动通信基站机房中的重要数据需要进行定期备份。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
移动通信基站机房(用房)租赁合同
合同编号:
甲方:嘉兴市浙联置业有限公司
乙方:中国电信集团公司浙江网络资产分公司
中国电信集团公司浙江网络资产分公司因需要使用甲方所拥有的房屋,同时甲方也愿意将自有的房屋作为解决电信网络优化工程使用租赁物交付中国电信集团公司浙江网络资产分公司使用和收益。
双方在平等协商的基础上,就房屋租赁事宜达成如下协议:
一、甲方将位于浙联金座大厦B楼屋顶(局部)租给乙方作为基站机房,并允许乙方在不破坏原有结构的前提下进行装修工作。
允许乙方在楼顶安装简易通信塔、走线架、天馈等设施。
甲方确保乙方对上述房屋、场地拥有合法的出租权。
二、租赁期为10 年,自2011年6月30日起至2021年5月29日止。
租赁期满乙方在同等条件下享有优先租赁权。
三、年租金为人民币15600 整(含税),租金按期结算,一期为五年,租金共78000元(人民币大写柒万捌仟元整)由乙方于本协议签订2011年3月份上旬将租金交付给甲方,乙方必须将房屋租金汇至甲方指定的银行帐户,同时甲方应向乙方提供正规财税发票。
二期费用为五年,租金为78000元(人民币大写柒万捌仟元整),乙方必须于一期时间结束前十五天将该租金一次性支付给甲方指定的账户。
租赁期间,出租方不得以任何理由增加租金。
租金包括机房用房间和楼顶乙方自建塔桅等场地使用费,此外不再另行支付物业管理费和其他费用。
四、甲方配电房提供20KW三相动力电接口供乙方接入,以保证乙方基站的正常用电量,乙方自装电表,并按实际用电量承担费用,交费时甲方应出具电费使用分摊单复印件和电费使用合法票收据。
电费支付时间为3月/次,电费单价为甲方支付的实际电价,如遇甲方支付电价调整,此电费价作相应调整。
乙方不得无故拖延付款时间。
五、施工约定事项:甲方应积极协助和配合乙方,施工由乙方自行解决,甲方不得随意改动乙方安装设备。
乙方所安装的设备及设施必须符合甲方的整体规划;方案先进、美观、优化,不与甲方的整体规划有冲突;安装方案须事先报送甲方,并在得到甲方的审核及确认后才可进行安装。
乙方施工需要的相关政府审批许可手续由乙方负责自行解决,甲方予以配合但不承担相关责任。
1、租赁期间房屋的修缮由甲方负责,以保证乙方的正常使用。
室内装修由乙方负责,乙方有权在租赁期间,在不改变房屋结构的前提下,对所租用的房屋(场地)进行装修、加固等工程,以保证设备的安装、维护运行的需要。
如因乙方安装施工,对甲方房屋结构安全造成损坏,乙方应负责修复并承担由此而产生的一切责任。
2、乙方在租赁期间落实好消防安全工作,自行加固防盗、防火设施,并接受甲方保卫部门的监督、指导。
甲方须协助乙方对进入基站区域人员进行管理,做好保安工作。
如因乙方的原因造成甲方的人身、财产的损失,乙方需承担全部责任。
3、甲方应协助乙方在大楼四周适当位置布设防雷接地系统,并与甲方大楼防雷地网共地,确保防雷接地设施安全可靠,费用由乙方自负;如受甲方建筑物四周实际情况所限,乙方难以自设防雷接地系统,在防雷要求允许的情况下,乙方基站防雷接地设施借用于甲方建筑物防雷接地系统,因乙方避雷设施设置不当造成甲方遭受雷击损害事故,由乙方承担责任。
4、甲方保证乙方进行基站建设及日常设备维护过程中进出基站不受影响,以确保基站的正常运行。
甲方有义务保障乙方工作人员正常施工及今后维护或抢修工作正常展开,在此前提下,乙方人员进出须服从甲方制度管理。
六、甲方保证上述房屋权属清楚,在乙方租赁期间,如甲方房屋所有权发生变更,应提前三个月书面通知乙方,本协议继续有效,由甲方负责将本协议的权利和义务一并转移到新的所有权方。
七、租赁期间如遇国家征用或不可抗拒的自然因素,双方的损失由双方各自承担,租金按实际使用日期结算,双方再另行签订终止合同。
八、甲乙双方如在执行本合同过程中发生争执,首先通过友好协商解决,如双方未能达成一致意见,应向秀洲区人民法院提起诉讼。
九、本合同一式陆份,甲方贰份,乙方肆份,均具有同等效力。
十、本合同双方签字盖章后生效。
未尽事宜双方共同协商,作出补充规定,补充规定与本合同具有同等法律效力。
甲方(盖章):乙方(盖章):
代表(签字):代表(签字):
地址及电话:地址及电话:
开户银行及帐号:开户银行及帐号:
签订日期:签订日期:。
