高层建筑垂直度和几何尺寸控制技术论文
浅谈高层建筑垂直度和几何尺寸的控制技术

浅谈高层建筑垂直度和几何尺寸的控制技术作者:杨凯钧来源:《建筑建材装饰》2015年第06期摘要:海南省儋州市2013年保障性住房(经济适用房、公租房、廉租房、安置房)工程主体采用剪力墙结构形式,属于第一地表性高层建筑,施工测量和层间垂直度精度控制难度大。
剪力墙厚度随塔楼高度增高而向内缩减。
因此,剪力墙体的垂直度和几何尺寸的控制是施工的关键。
测量控制、墙体纠偏是核心筒变形、垂直度和几何尺寸控制的主要措施。
关键词:垂直度控制;施工测量;纠偏前言儋州市保障性住房项目位于海南省儋州市那大镇城北新区A06地块紫薇路北侧、科学南路西侧、学风路东侧和茶山路南侧,项目总用地面积:136669.82m2,总建筑面积:353797.87m2,其中地上总建筑面积:337872.81m2;地下总建筑面积:15925.06m2,最高点的总高度:81.2m;工程总造价:4.4亿元。
本工程共包含16幢单体及一个地下车库,按照使用功能分为经济适用房、廉租房、公租房及安置房,单体情况如下:序号类型单位工程层数建筑面积1 经济适用房 A1楼地下1层,地上17层(总高度48m) 13680㎡2 A2楼地下1层,地上17层(总高度48m) 14275㎡3 A3楼地上18层(总高度51m) 12914㎡4 A4楼地上18层(总高度51m) 12856㎡5 A5/A6/A7楼地上25层(总高度72m) 40342㎡6 A8/A9楼地上25层(总高度72m) 25046㎡7 地下车库地下1层(总高度4.5m) 5869㎡8 公租房 C1楼地上16层(总高度45m) 13319㎡9 C2楼地上16层(总高度45m) 13203㎡10 C3楼地上16层(总高度45m) 13469㎡11 C4楼地上18层(总高度51m) 13562㎡12 廉租房 D1楼地上11层(总高度30m) 9032㎡13 D2楼地上11层(总高度30m) 6021㎡14 安置房 B1楼地上18层(总高度51m) 15157㎡根据上述数据,决定在经济适用房的A5/A6/A7楼进行高层建筑垂直度和几何尺寸的控制技术。
高层建筑施工垂直度控制方法

高层建筑施工垂直度控制方法在当今城市建设的快速发展中,高层建筑如雨后春笋般涌现。
而在高层建筑的施工过程中,垂直度的控制是至关重要的环节。
垂直度控制的好坏直接关系到建筑的结构安全、外观质量以及使用功能。
本文将详细探讨高层建筑施工中垂直度控制的方法。
一、高层建筑施工垂直度控制的重要性高层建筑由于其高度较高、结构复杂,如果在施工过程中垂直度控制不当,会带来一系列严重的问题。
首先,会影响建筑的结构稳定性。
垂直度偏差过大可能导致结构受力不均,增加结构的内力,从而影响建筑的安全性。
其次,会影响建筑的外观质量。
外立面的不垂直会给人一种不美观、不协调的感觉,降低建筑的整体品质。
此外,还会影响建筑内部的使用功能。
例如,垂直度偏差可能导致门窗安装困难、电梯运行不畅等问题。
二、影响高层建筑施工垂直度的因素1、测量误差在施工过程中,测量是控制垂直度的重要手段。
如果测量仪器精度不够、测量方法不当或者测量人员操作失误,都可能导致测量误差,从而影响垂直度的控制。
2、施工工艺施工过程中的模板安装、混凝土浇筑、砌体施工等工艺,如果操作不规范,也会影响垂直度。
例如,模板支撑不牢固、混凝土浇筑时的冲击等都可能导致墙体或柱子的偏移。
3、自然因素如风、日照、温度变化等自然因素也会对高层建筑的垂直度产生影响。
风的作用可能使建筑物产生晃动,日照和温度变化可能导致建筑物材料的热胀冷缩,从而引起垂直度的偏差。
4、基础不均匀沉降如果建筑基础不均匀沉降,会导致整个建筑物的倾斜,从而影响垂直度。
三、高层建筑施工垂直度控制的方法1、测量控制(1)建立高精度的测量控制网在施工前,应根据建筑物的平面形状和结构特点,建立高精度的测量控制网。
控制网的精度应符合相关规范的要求,并定期进行复测和校核。
(2)选择合适的测量仪器应选用精度高、稳定性好的测量仪器,如全站仪、激光铅垂仪等。
同时,要对测量仪器进行定期检定和校准,确保测量数据的准确性。
(3)采用正确的测量方法在测量过程中,应采用正确的测量方法,如内控法和外控法相结合。
论高层建筑测量中垂直度的控制

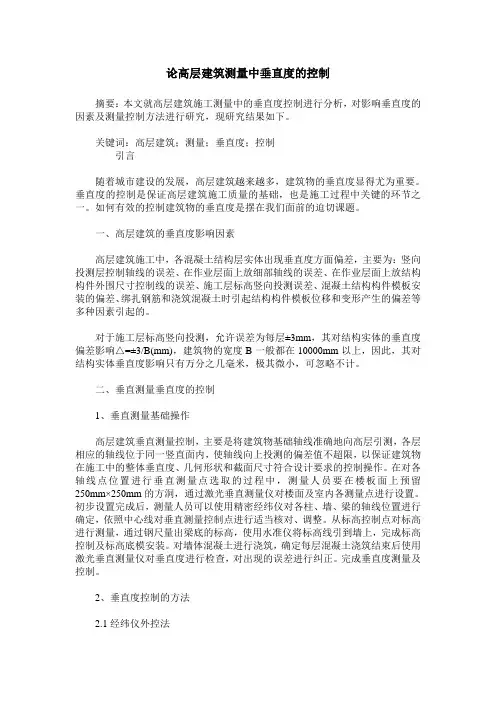

论高层建筑测量中垂直度的控制摘要:本文就高层建筑施工测量中的垂直度控制进行分析,对影响垂直度的因素及测量控制方法进行研究,现研究结果如下。
关键词:高层建筑;测量;垂直度;控制引言随着城市建设的发展,高层建筑越来越多,建筑物的垂直度显得尤为重要。
垂直度的控制是保证高层建筑施工质量的基础,也是施工过程中关键的环节之一。
如何有效的控制建筑物的垂直度是摆在我们面前的迫切课题。
一、高层建筑的垂直度影响因素高层建筑施工中,各混凝土结构层实体出现垂直度方面偏差,主要为:竖向投测层控制轴线的误差、在作业层面上放细部轴线的误差、在作业层面上放结构构件外围尺寸控制线的误差、施工层标高竖向投测误差、混凝土结构构件模板安装的偏差、绑扎钢筋和浇筑混凝土时引起结构构件模板位移和变形产生的偏差等多种因素引起的。
对于施工层标高竖向投测,允许误差为每层±3mm,其对结构实体的垂直度偏差影响△=±3/B(mm),建筑物的宽度B一般都在10000mm以上,因此,其对结构实体垂直度影响只有万分之几毫米,极其微小,可忽略不计。
二、垂直测量垂直度的控制1、垂直测量基础操作高层建筑垂直测量控制,主要是将建筑物基础轴线准确地向高层引测,各层相应的轴线位于同一竖直面内,使轴线向上投测的偏差值不超限,以保证建筑物在施工中的整体垂直度、几何形状和截面尺寸符合设计要求的控制操作。
在对各轴线点位置进行垂直测量点选取的过程中,测量人员要在楼板面上预留250mm×250mm的方洞,通过激光垂直测量仪对楼面及室内各测量点进行设置。
初步设置完成后,测量人员可以使用精密经纬仪对各柱、墙、梁的轴线位置进行确定,依照中心线对垂直测量控制点进行适当核对、调整。
从标高控制点对标高进行测量,通过钢尺量出梁底的标高,使用水准仪将标高线引到墙上,完成标高控制及标高底模安装。
对墙体混凝土进行浇筑,确定每层混凝土浇筑结束后使用激光垂直测量仪对垂直度进行检查,对出现的误差进行纠正。
高层写字楼建筑施工中的垂直度控制技术

高层写字楼建筑施工中的垂直度控制技术在现代城市的天际线中,高层写字楼如同一颗颗璀璨的明珠,展现着城市的繁荣与活力。
然而,这些高耸入云的建筑在施工过程中面临着诸多挑战,其中垂直度控制技术是确保建筑质量和安全的关键环节之一。
一、垂直度控制的重要性高层写字楼的垂直度偏差不仅会影响建筑的外观美观,更会对其结构稳定性和使用功能造成严重影响。
如果垂直度控制不当,可能导致建筑重心偏移,增加结构的内力,从而降低建筑的抗震性能和安全性。
此外,垂直度偏差还会影响门窗的安装、电梯的运行以及管道的布置等,给后期的装修和设备安装带来诸多麻烦。
二、垂直度控制的难点在高层写字楼的施工中,垂直度控制面临着诸多难点。
首先,随着建筑高度的增加,风力、温度等环境因素对施工的影响越来越大。
强风可能导致施工中的构件晃动,影响测量的准确性;温度变化则会引起建筑材料的热胀冷缩,导致结构变形。
其次,施工过程中的累积误差也是一个不容忽视的问题。
每一道施工工序都可能存在一定的误差,如果这些误差不能及时发现和纠正,就会在建筑高度不断增加的过程中逐渐累积,最终导致垂直度偏差超出允许范围。
再者,高层写字楼的结构复杂,往往包含多种不同的构件和节点,这增加了施工的难度和垂直度控制的复杂性。
三、垂直度控制的常用方法1、激光铅垂仪法激光铅垂仪是一种高精度的测量仪器,通过发射垂直的激光束来确定建筑的垂直度。
在施工过程中,将激光铅垂仪安置在底层的基准点上,调整好仪器的水平和垂直状态,然后将激光束向上投射。
在施工的楼层上设置接收靶,通过接收靶上的光斑位置来判断该楼层的垂直度偏差,并进行调整。
2、全站仪法全站仪是一种集测角、测距和测高差功能于一体的测量仪器。
在垂直度控制中,可以通过全站仪测量建筑物的角点坐标,然后计算出建筑物的垂直度偏差。
全站仪具有测量精度高、速度快、操作方便等优点,但在使用过程中需要注意仪器的校准和测量环境的影响。
3、内控法和外控法相结合内控法是在建筑物内部设置控制点,通过测量控制点的坐标来控制建筑物的垂直度;外控法则是在建筑物外部设置控制点,通过测量建筑物的外部特征点来控制垂直度。
浅谈高层建筑垂直度的控制

浅谈高层建筑垂直度的控制高层建筑垂直度测量,主要是通过仪器选择和测量误差的校核、调整来达到更高的精度要求。
标签:高层建筑;垂直度;控制点;上投点;分段投测近年来,在城市发展进程中,高层、超高层建筑日益增多,对高层建筑垂直度施工测量的方法和精度提出了更高的要求,特别是光学经纬仪、激光铅锤仪和电子计算机技术在施工测量中的应用,使高层建筑施工测量发生了根本改变。
在本文中,笔者结合镇江新区科技园精英优居2#楼施工测量的基本方法,阐述高层建筑垂直度控制技术,本工程建筑面积:26088.㎡,地下一层,地上22层,建筑高度90.70M。
一、垂直度控制的精度要求建筑工程是严格按设计进行的,其中工程建筑物轴线位置是施工的定位依据,也是确定工程建筑物各部分几何关系和尺寸的基础。
针对高层建筑施工测量的任务,首先就是控制垂直度的精确,才能保证每一层轴线的正确。
按《高层建筑混凝土结构技术规程(JGJ 3-2010)》要求,高层、超高层建筑轴线竖向投测允许偏差:每层允许偏差3 mm;总高允许偏差不大于H/1 000且≤30 mm(H为建筑物总高)。
二、控制方式和仪器选择(一)控制方式高层建筑一般由地下结构、裙楼和主楼组成。
结构形式可以是框筒结构、筒中筒结构等。
高层建筑的垂直度可采用内控法和外控法,由于施工现场环境条件的变化、场地较小等因素,加上外架采用悬挑架,安全网封闭,高层建筑垂直度测设一般多采用内控法。
(二)仪器选择高层建筑垂直度测量一般选用光学经纬仪,测角值读至1 、估读至0.1 ,光学铅锤仪WILD.ZNL,标准偏差1/3 000。
三、控制网的布设以规划部门提供的建筑物的角点坐标为基线,用光学经纬仪引至建筑外固定的位置,作好标记和保护,作为地下结构测量和上部结构垂直度测量的首级控制点。
地下结构测量采用光学经纬仪测设,普通重锤法校核。
±0.000层结构完成后,通过首级控制点,把轴线定位到楼面上(可设在2层或转换层上),根据建筑物的情况,在平面图上找出4个合理的上投控制点(图1)。
高层建筑工程垂直度的控制方法

l 垂 直度 控 制的各 种方 法
近年来 , 高层建筑工程 的数量不 断的增加 , 为了确保工 程的施 工质
量 需 要 加 强 对 于 工 程 垂 直 度 的控 制 。在 实 际 的 工 程 施 工 中 , 垂 直 度 的 控 制 方 法 主 要 有 以下 几 种 :
并且资金充足 , 那 么就可 以有 限选择经 纬仪外控法 。在 进行高层建筑 垂 直度控制 的过程 中, 光学垂准 仪测量 的精度 是最 高的 , 但 是其 投资成本 也是最高的 , 精密光 学垂准仪价格十分 的 昂贵 , 因此应用 十分的有 限, 尽 在一些特 殊的场合才加 以应用 。激光铅直仪法相对光学垂准仪测 量而言 成本要低 一点 , 并 且其测量 的速 度极快 , 因此在 一些特 殊场合 有着较 高 的应用 。但 是在 实际的测量 中因为设备易损坏 , 并且测量测距过 长时容 易发生离散 , 影 响测量 的精度 , 因此应用 也有着较 大的限制 。在高层建筑
势, 并且高度 越来 越高。 随着城市高层建筑高度 增加, 对建筑的 要求也越来越高。 在高层建筑施工的 过程中, 控制好建筑的 垂直度是十
分重要的一项内容, 直接影 响着建筑 的质量 。本文 就此详 细的分析了高产建筑 工程出制度的控制方法 , 以期促进我 国高产建筑施 工质 量 的进一步提升。 关键 词 : 高层建筑 ; 建筑工程 ; 垂直度 ; 控制方法
差小 , 能够有效 的将建筑 的垂直度误 差控 制在一定的范围之 内。
1 . 5 光 学 垂 准 仪 法
光 学 垂 准 仪 内装 有 自动 安 平 装 置 , 在 安 装 好 以 后其 能 够 自动 调 节 , 确保入射 光线呈水平入射 , 水 平 的 入 射 光 线 经 过 棱 镜 折 射 后 发 射 出 垂 直
试论高层建筑施工测量中的垂直度控制

试论高层建筑施工测量中的垂直度控制摘要:现在的高层建筑越来越多,在建造时,施工的测量工作十分重要,而其难度也是在不断增加的。
尤其对于垂直度的控制,更是一个关键且困难的点,同时,现在的建筑的造型越来越奇特,这也会让工作更难做好,这也是需要关注到的。
关键词:高层建筑;测量;垂直度前言测量中有不少的难点,对于垂直度的控制,就是一个难点,尤其是对于高层施工,这就很难使用常规的手段来完成。
因此,我们一般都会严格的进行把控,防止中间有疏忽,这样就能最大限度地将误差消除。
1.高层建筑垂直度的要求偏差是不能彻底消除的,所以我们要做的是将其控制在一个限度内,使其无法产生负面的作用。
因为因素是多变的,它们对于测量的影响也使不同的,所以对于偏差的要求也需要根据实际来确定。
规定一个最低的限度,也是为了防止出现累积效应,而形成较大的倾斜,这是很危险的,同样也是不允许发生的。
为了做到这一点,要分析多个变量,还要考虑到很多意外的情况,并做好对最低偏差的确定。
当然,垂直度的精度必然是越高越好,所以也要用好其它降低偏差的手段。
2.高层建筑垂直测量控制点设置方法楼板上要提前预留孔洞,方便激光穿过,这样就能将所有需要标定的点全都引导到楼面上,从而对其垂直型进行校验。
然后要将轴线标示出来,这样方便找到,同时也是将其作为标准,在实施时可以多加注意。
在完成后,就可以找到位于墙体上的安装位置,并将其精确到可以直接进行操作。
这主要是针对模版,找到了对应的为之后,就可以开始进行安装,这样不容易出错。
在进行时,先将其放到正确的地方并加以固定,之后使用垂球来验证其是否与地表完全垂直。
虽然也可以使用其它的方法,但是垂球是最常用的工具,其效果是很好地,也不需要考虑偏差。
从标高控制点或引出点用同一把钢尺量出该层的梁底标高,然后用水准仪将该标高线引至墙、柱钢筋上,按此标高安装底模。
在浇注完成后,等待至其完全凝固,使用仪器来校验其是否垂直。
如果发现了有偏差的存在,如果是在一定的限度内,可以将其忽略并在上层的施工中进行调整。
高层建筑垂直度控制技术

高层建筑垂直度控制技术摘要:随着我国改革开放步伐的加快,城市化进程的迅速,推进中高层、超高层建筑日益增多。
对高层建筑施工垂直度控制提出了更高的要求。
本文分析了垂直度控制方法及其技术并对如何做好垂直度控制提出了建议。
关键词:高层建筑;施工;垂直度;措施一、高层建筑垂直度控制要求建筑工程是严格按设计进行的,其中工程建筑物轴线位置是施工的定位依据,也是确定工程建筑物各部分几何关系和尺寸的基础。
针对高层建筑施工测量的任务,首先就是控制垂直度的精确,才能保证每一层轴线的正确。
《高层建筑混凝土结构技术规程(JGJ3-2002)》以及有关施工规程对高层建筑工程垂直度测量限差的要求为:层间垂直度测量偏差不应超过3mm;建筑物全高垂直度测量不应超过3H/10000(H为建筑物总高度),且不大于30m<H≤60m时,10mm;60m<H≤90m时,15mm;90m<H时,20mm。
二、垂直度的施测方法1、投点法:观测时,应在底部观测点位置安置水平读数尺等量测设施。
在每个测站安置经纬仪投影时,应按正倒镜法测出每对观测点标志间的水平位移分量,再按矢量相加法求得水平位移值(倾斜量)和位移方向(倾斜方向)。
2、测水平角法:对塔形、圆形建筑或构件,每测站的观测应以定向点作为零方向,测出各观测点的方向值或至底部中心的距离,计算顶部中心相对底部中心的水平位移分量。
3、前方交会法:所选基线应与观测点组成最佳构形,交会角宜在60°~120°之间。
水平位移计算,可采用直接由两周期观测方向值之差计算坐标变化量的方向差交会法,亦可采用按每周期计算观测点坐标值,再以坐标差计算水平位移的方法。
4、外控法外控法是在建筑物外部,利用经纬仪,根据建筑物轴线控制桩来进行轴线的竖向投测,通常也被称作“经纬仪引桩投测法”。
经纬仪引桩投测法是将经纬仪安置于轴线控制桩上,分别以正、倒镜两个盘位照准建筑物底部的轴线标志,向上投测到上层楼面上,取正、倒镜两投测点的中点,即得投测在该层—上的轴线点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高层建筑垂直度和几何尺寸控制技术论文摘要:高层建筑施工,测量仪器宜选用激光垂准仪进行施测,该仪器精度高达1/40000,在100m左右范围内进行激光发射时接收到的光斑直径≤6mm,成型规则,能满足该项目的精度要求。
前言
儋州市保障性住房项目位于海南省儋州市那大镇城北新区A06地块紫薇路北侧、科学南路西侧、学风路东侧和茶山路南侧,项目总用地面积:136669.82m2,总建筑面积:353797.87m2,其中地上总建筑面积:337872.81m2;地下总建筑面积:15925.06m2,最高点的总高度:81.2m;工程总造价:4.4亿元。
本工程共包含16幢单体及一个地下车库,按照使用功能分为经济适用房、廉租房、公租房及安置房,单体情况如下:
序号类型单位工程层数建筑面积
1 经济适用房 A1楼地下1层,地上17层(总高度48m) 13680㎡
2 A2楼地下1层,地上17层(总高度48m) 14275㎡
3 A3楼地上18层(总高度51m) 12914㎡
4 A4楼地上18层(总高度51m) 12856㎡
5 A5/A6/A7楼地上25层(总高度72m) 40342㎡
6 A8/A9楼地上25层(总高度72m) 25046㎡
7 地下车库地下1层(总高度4.5m) 5869㎡
8 公租房 C1楼地上16层(总高度45m) 13319㎡
9 C2楼地上16层(总高度45m) 13203㎡
10 C3楼地上16层(总高度45m) 13469㎡
11 C4楼地上18层(总高度51m) 13562㎡
12 廉租房 D1楼地上11层(总高度30m) 9032㎡
13 D2楼地上11层(总高度30m) 6021㎡
14 安置房 B1楼地上18层(总高度51m) 15157㎡
根据上述数据,决定在经济适用房的A5/A6/A7楼进行高层建筑垂直度和几何尺寸的控制技术。
1工程施工测量
1.1垂直度和高程的分段引测
该项目塔楼垂直度和高程控制点大概每隔50m左右往上引测控制点,垂直度控制点初步设置在首层(±0.00m)、8层(+21.00m)、15层(+42.00m)、25层(+72.00m)。
控制点利用激光垂准仪投测至施工层,平面上控制点用全站仪进行复核,作为各施工楼层引测的依据。
1.2垂直度控制
(1)在A5/A6/A7楼分别设置4个控制点,采用激光垂准仪作垂直向上传递控制。
该项目拟利用激光垂准仪进行施测,该仪器精度高达1/40000,在100m左右范围内进行激光发射时接收到的光斑直径≤6mm,成型规则,受大气折射率的影响小,能满足该项目的精度要求。
(2)用激光垂准仪从控点逐层向上引测轴线和控制结构的竖向偏差,各施工层之间的楼层采用楼面控制点上架设全站仪,用后方交
会的方法检测控制点的准确度。
1.3垂直度控制点的布置
塔楼控制点,平面布置如下图所示:
A5/A6/A7楼三级控制点布置示意图
三级控制点布置示意图
三级控制点布置示意图
1.4控制点分阶段引测
由于竖向测量精度受多种因素影响,激光束投测的距离越大,投射的光斑就越大;建筑物的摆动使测量时难以对中;激光束受大气、温度等因素影响引起偏折。
因此,控制点将分阶段进行垂直循环引测,考虑8层(+21.00m)、15层(+42.00m)、25层(+72.00m)设为阶段控制层,各层的控制轴线控制点,利用在控制层架设的激光垂准仪传递至各施工作业面。
测量控制点引测示意图
1.5墙体控制点的测量方法
(1)利用各结构层预留的小孔,激光垂准仪射出的激光束垂直投射到各作业层的接收靶上。
(2)采用激光垂准仪作投测时,需要下方测量人员的投点与上方测量人员的记点密切配合,操作步骤如下:
(3)在上方接收投点的楼面上,测量人员预先将一块300×300×3mm的透明有机玻璃板接收靶固定在楼板200×200mm的预留洞口上,在这个区域内记录激光光斑,应确保发射的光线在此区
域内不受阻隔。
(4)上方测量人员准备完毕后用对讲机通知下方测量基点上的测量人员,下方测量人员接到通知后,首先将激光垂准仪的x方向对准0°方向,然后向上投射出激光束。
(5)上方测量人员看到激光束的核心光斑投射到透明有机玻璃接收靶后,应等待约30s,过程中会看到核心光斑由外向内运动,然后逐渐稳定下来。
上方测量人员确定核心光斑已处于稳定状态后,应及时把光斑的圆心标记在接收靶上,完成第1象限的投点记点工作。
(6)上方测量人员用对讲机通知下方测量基点上的测量人员准备进行第2象限的投点工作,下方测量人员接通知后,慢慢顺时针转动激光垂准仪,把仪器的x方向指针对准90°方向,由于仪器的激光发射透镜组是悬挂的,转动仪器时会引起晃动,所以激光束的核心光斑将由内向外呈渐开线运动,然后又由外向内呈渐开线运动,最后稳定在第2象限的某一点上,上方测量人员在确定核心光斑已经处于稳定状态时,即将核心光斑的圆心标记在接收靶上,完成第2象限的投点记点工作。
(7)用同样的方法,将仪器的x方向指针分别对准180°、270°,完成第3、4象限的投点记点工作。
(8)上方测量人员把第1、第3象限和第2、第4象限的标记点分别连线,两线的交叉点即为下方基点在本层楼面的正式投点。
激光垂准仪投点记点步骤
(9)为减少光线和温度对激光投测精度的影响,测量工作安排
在清晨进行,制定测量的应急措施,以减少恶劣天气对测量工作的影响。
(10)接收好控制点后,利用全站仪检查各个控制点之间的角度和距离精度,经闭合检查合格后,就可以通过全站仪把剪力墙的墙体控制点放样出来,利用点线控制墙体的位置。
1.6竖向投测的允许偏差
首层放线验收后,应将控制轴线引测至结构外表面上,并作为各施工层主轴线竖向投测的基准。
轴线的竖向投测,应以建筑物轴线控制桩为测站,竖向投测的允许偏差应符合下表规定:
项目允许偏差(mm)
每层±3
总高H(m)H≤10 ±5
10<="" p="">
30<="" p="">
50<="" p="">
70<="" p="">
H>80 ±30
1.7高程测量控制
该项目塔楼最大高度达81.2m,施工测量不可避免地受到仪器精度、环境气候等多方面因素的影响,同时,经过多次的传递,亦易造成误差累积,若采取常规的测量方法进行高程控制,则测量精度难以满足要求,故拟采取以下措施:
(1)为减少误差累积,高程阶段进行引测,阶段控制层设在8层(+21.00m)、15层(+42.00m)、25层(+72.00m)。
各高程控制层的高程,用全站仪从下一控制层的控制点引测,以之作为本阶段内各施工楼层引测的依据。
(2)在控制层上设全站仪测站,将镜筒视线调整至垂直向上,使用测距功能将地面标高引至各段的接收平台,每个控制层应选择三处基点分别向上引测,当三个点的标高差值小于3mm时,应取其平均值作为该段的控制标高,否则应重新引测。
(3)段内各层楼面的标高采用50m钢卷尺由该段的起始标高点引测,再使用水准仪将接引测的标高传递至施工所需位置,经监理复核通过后投入使用。
1.8剪力墙的纠偏措施
在各层楼板预留4个测量控制点,通过激光垂准仪投测至各施工层,利用全站仪检查各个控制点之间的角度和距离精度,经闭合检查合格后,就可以通过全站仪把剪力墙的墙体控制点放样出来,利用点线控制墙体的位置。
剪力墙墙体控制点的布置见下示意图:
A5/A6/A7楼剪力墙墙体控制点示意图
剪力墙墙体控制点示意图
剪力墙墙体控制点示意图
2结语
(1)在本工程经济适用房A5/A6/A7楼运用了建筑垂直度和几何
尺寸的控制技术,实际工期比计划工期提前了25天封顶,达到总承包施工合同提前完成节点奖励一天1万,合共25万元。
(2)公租房、廉租房、安置房的三个工区,借鉴经纪适用房控制技术,顺利地进行施工,达到一次成型效果,无需打凿等等返工问题,为项目节约一笔成本返工费用。
(3)高层建筑施工,测量仪器宜选用激光垂准仪进行施测,该仪器精度高达1/40000,在100m左右范围内进行激光发射时接收到的光斑直径≤6mm,成型规则,能满足该项目的精度要求。
参考文献:
[1]赵志缙.高层建筑施工手册[M].上海:同济大学出版社,1991
[2]孙林元,于旺.高层建筑垂直度控制[J].科学之友,2011(11)
[3]方忠明,汤管洲,张国庆,王红娟.高层建筑垂直度控制技术[J].浙江建设,2006(01)。
