蛇形山煤矿电缆施工措施

洪山矿业有限公司蛇形山煤矿
电缆下放施工方案及安全技术措施编制人及审批人:
编制人:时间:2018年月日机电副总:时间:2018年月日通风副总:时间:2018年月日地测副总:时间:2018年月日防突副总:时间:2018年月日采矿副总:时间:2018年月日掘进矿长:时间:2018年月日防突矿长:时间:2018年月日机电矿长:时间:2018年月日生产矿长:时间:2018年月日安全矿长: 时间:2018年月日总工程师:时间:2018年月日矿长:时间:2017年月日
蛇形山煤矿副井下井电缆更换敷设
施工方案及安全技术措施
根据(煤矿安全规程)要求,副井需要将地面变电所至井下中央变电所两根旧电缆(JLV32-3*95)更换为阻燃电缆MYJV42-3*95.为确保安全、有序的完成本次电缆敷设,特编制本措施。

一、本次电缆敷设的工程量如下:
1、10T稳车一台安装,10T导向轮一个安装,37*6-18钢丝绳缠绕350米,电缆导向支架制作安装(数量根据现场实际情况)。

2、电缆拆除(JLV32-3*95)两根,单根长为320米,地面经井筒至井下中央变电所。

3、电缆安装(MYJV42-3*95.2根,单根长为320米,地面经井筒至井下中央变电所。

二、主要施工要求:
1、井筒电缆安装施工复杂,施工安全必须做好充分、细致的准备工作。

其电缆敷设必须严格按照设计要求和相关规范施工,确保施工安全,并确保电缆完好无损坏。

2、井筒内所有电缆的安装必须符合《矿山安装工程质量验收评定标准》,保证安装质量。

3、抓紧时间,合理安排工期,计划7天完成安装。

三、施工准备前工作:
1、组织施工人员熟悉施工现场,贯彻本施工措施,《矿山安装工
程施工及验收规范》中的质量标准,安全技术措施。

2、根据施工要求对需利用的提升、建筑卷扬机及滑车进行检查。

3、按施工要求备齐各类施工器具及消耗材料。

4、平整好塔楼内各层施工场地,以便电缆盘的架设,并把电缆盘架
设至指定位置。

四、施工顺序:
1、在井口安装一台10T稳车、电缆导向支架,井塔楼二平台安装一个导向轮,并缠绕37*6-18钢丝绳350米。

2、新电缆下放,钢丝绳放至井口,与新电缆锁好,钢丝绳一边下放一边用麻绳绑好,放至井底,电缆绑扎及牵引。

3、原旧电缆拆除,将钢丝绳经导向轮下放至井底9中段,并与旧电缆用绳卡锁好,将立井段电缆卡箍全部拆除,钢丝绳上提将立井段电缆拆除。

将地面电缆沟盖板掀开,同时将地面旧电缆拆除,在拆除前要将电缆头拆除,同时将电缆放电,确保电缆不带电后方可进行施工。

4、施工进度安排
五、施工方法及技术要求:
按要求,原电缆由地面变电所电缆沟敷设至井口,沿井筒北侧下放敷设至井底及中央变电所,现需拆除原电缆更换为新型号新电缆。

1、在井口西侧安装一台10T稳车,井塔楼二平台装置一个导向轮,钢丝绳经导向轮下放,电缆尾端挂上一个约20Kg的配重锤,采取钢丝绳与电缆同时上下的敷设方案。

2、电缆敷设的工艺流程
(1)电缆检查
①检查电缆型号、截面、电压等级和长度是否符合设计要求。

②检查电缆的外皮是否正常,有否破损、压痕等,然后用摇表测量绝缘电阻。

(2)施工准备
①考虑出绳顺利、操作联络方便,选择使用10T稳车,检查稳车的电控及机械部分,确保完好。

②电缆盘及支架要牢固可靠,电缆导向轮直径应大于电缆最小允许弯曲半径的两倍,可选用电缆盘或钢丝绳盘,并将其吊放至适当位置。

清点电缆卡及紧固用螺栓,检查电缆卡是否与敷设的电缆相适用。

3、原电缆拆除
(1)钢丝绳下放至井底与原电缆捆扎牢固,每隔50米加固一副钢扁卡。

(2)地面段电缆沟盖板掀开,人工将电缆抽出拆除,并用电缆盘将电缆盘放好。

(3)钢丝绳向上牵引,井口作业人员与稳车操作人员协调拆除扁卡,并将拆除电缆盘放好。

4、电缆牵引
(1)钢丝绳与电缆用钢卡固定牢靠后,并同时下放。

(2)每隔50米卡一副钢扁卡,在两副卡子之间每隔4.5米用单股麻绳绑扎一道。

电缆牵引时,防止挂到井壁,另安排专人乘坐罐笼在下放时观察下放情况,防止刮蹭井壁及井下钢梁、电缆蹭伤和敷设位置偏离的现象。

出现异常情况及时通知地面,采用有效措施处理好后再继续作业。

5、电缆敷设到位后用专门的木电缆卡将电缆固定到井筒中钢梁上,电缆从下至上固定时要将电缆与钢钢丝绳分开,9#中段进入马头门位置时将电缆与井壁用支架进行固定,防止电缆悬垂挂伤。

6、从井口到地面变电所利用人工穿过马路拖至变电所。

7、电缆敷设好后两端做好高压电缆头,然后进行高压耐压试验和泄漏试验,试验合格后接入开关柜通电运行。

六:危险源的评估
井筒防坠主要危险源
电缆敷设之前将井口周围、井塔楼各层平台上的杂物清扫干净;施工人员在井口或站立在罐笼顶部时,应先将保险带佩戴牢固并确保正确使用。

七、安全技术措施
1、文明施工
作业人员必须听从统一指挥,在施工现场不能乱扔垃圾,确保施工安全。

2、安全、管理制度
制定健全的安全、管理制度,各危险区域派遣专人看护。

作业人员要严格遵守矿区及单位的安全管理制度,管理人员严格监督检查。

3、稳车使用安全措施
①接班时,应对制动器、吊钩、钢丝绳和安全装置进行检查,发现不正常时,应在操作前排除。

②操作应有专人负责操作。

③不得提升超过起重机额定起重量的重物。

④严禁吊运的物体在人头上越过。

⑤严禁用吊具组斜拉提升重物,也严禁利用起重机来拉拔埋在地下的器物。

⑥在提升接近额定载荷的重物时,应先校验制动器能否刹得住,以保安全。

⑦操作人员不进行操作时,必须将稳车电源关闭。

4、高空作业
⑴、凡患高血压、心脏病、贫血病、癫痫病以及其它不适于高空作业的,不得从事高空作业。

⑵、高空作业衣着要灵便,禁止穿硬底或带钉易滑的鞋。

⑶、高空作业所用材料要堆放平稳,工具应随手放入工具袋(套)内,并有防掉措施。

上下传递物件禁止抛掷。

⑷、高空作业与地面联系应设置通讯装置,并专人负责。

施工人员进入高空作业之前必须正确佩戴齐全防护用品并互相
检查,高空作业时必须先系好安全带才能开始作业,各作业人员相互监督。

高空作业时产生的一些废料需及时回收并安全搁置以防止高空坠物。

5、起吊作业
起吊作业之前要仔细检查吊具是否损坏,若发现损坏及时更换,确保起吊范围内没有无关人员才能开始作业。

起吊作业时指挥人员需用词清晰且指挥正当,起重设备操作人员应注意力集中听到指令时及时并准确的操作设备,作业人员在起重作业时要提高警惕,随时观察周围环境及起吊情况,发现故障时及时反应,如指挥人员有错误指令下达时要及时阻止作业并向指挥人员反应情况。

⑴、建立健全高空作业防坠管理制度。

⑵、起吊构件必须绑扎牢靠并固定好,起吊绳与构件接触部位必须加方木进行保护,通知有关人员避开起吊作业区域。

⑶、2M以上高处作业必须系符合要求的保险带,同时禁止上、下平行作业。

⑷、加强信号管理,使用信号应清晰,准确,防止误操作。

⑸、起吊物在起吊至100mm时,应停止起吊,待观察各部情况无任何异常后,方可继续起吊,同时起吊应平稳。

⑹、为快速、准确传递指挥人员的各项指令,并及时反映执行情况,为使吊装指挥能随时了解各吊装要害环节监控人员反应的信息,以及操作点的工作情况等,应设声光信号传递系统、无线对讲机等。

6、防止打滑
因此次施工主要为起吊悬挂作业,特制定本专项安全措施
(1)作业人员在紧固作业前要确认紧固件是否配套、完好。

(2)悬挂设备的安装要牢固到位,且符合作业要求。

(3)紧固作业时要严谨作业,确保紧固部位牢固。

(4)起吊悬挂作业时要注意协调作业,确保作业过程安全、到位。

(5)电缆最后固定作业时要仔细检查电缆卡防护皮与电缆之间的间隙,电缆卡与钢梁是否紧固牢固。

(6)作业完成后要查看各紧固部位,查看电缆及钢丝绳是否存在滑动迹象,如有发现及时上报处理。

未尽事宜按煤矿安全规程实施。

合集下载

矿山电力电缆敷设最新规定

矿山电力电缆敷设最新规定

矿山电力电缆敷设管理规定总则第一条为了进一步加强各单位电力电缆的管理,保证安全供电,特制定《电力电缆敷设管理规定》。

第二条本规定制定依据为《电力工程电缆设计规范》、《煤矿安全规程》,《煤矿井下供电的三大保护细则》,《煤矿井下供配电设计规范(GB50417—2007)》等。

第三条本规定共分三部分:通用部分、地面环境电力电缆敷设和煤矿井下环境电力电缆敷设第一章通用部分第四条电缆在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。

第五条并列敷设电缆的接头位置宜相互错开,且不小于0.5m 的净距。

第六条不得用铁丝直接捆扎电缆。

第七条在电缆进出地沟时,应加装套管进行防护。

地沟内应采取措施防止进水,如有积水现象,应采取措施排水,防止水浸电缆。

地沟内不得有易燃物等杂物第八条电缆在电缆桥内应单层敷设,排列整齐,不得有交叉。

第九条金属制电缆桥架应设置可靠的电气连接并接地,接地不少于两处。

第十条电缆保护管必须是内壁光滑无毛刺。

保护管的选择,应满足使用条件所需的机械强度和耐久性。

每管宜只穿1根动力电缆。

第二章地面环境电力电缆敷设第十一条电缆的路径选择,应符合下列规定:(1)避免电缆遭受机械性外力、过热、腐蚀等危害。

(2)满足安全要求条件下使电缆较短。

(3)便于敷设、维护。

第十二条电缆群敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1)应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列。

当水平通道中含有35 kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。

在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。

(2)支架层数受通道空间限制时,35 kV及以下的相邻电压级电力电缆,可排列于同一层支架,1 kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。

(3)同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。

大截面高压动力电缆蛇形敷设施工工法

大截面高压动力电缆蛇形敷设施工工法

大截面高压动力电缆蛇形敷设施工工法摘要:目前很多发电厂为了节省空间,通常在隧道内布置大截面的高压动力电缆,电缆在负荷电流变化时,导体的温度随之变化导致的热胀冷缩会产生十分巨大的机械应力,为解决机械应力对电缆造成损伤的问题,设计采用电缆蛇形的敷设方案。

因电缆截面大、线路长,蛇形敷设的难度较大,山东电力建设第二工程公司结合工程实践总结形成了大截面高压动力电缆蛇形敷设施工工法,在敷设过程中采用电缆输送机与电缆牵引机进行敷设,应用自制弧度调整专用工具与电缆输送机配合调整电缆蛇形弧度,保证了电缆运行的安全,有效节省施工人员的投入,提高了施工效率。

本工法关键技术已通过中国电力建设企业协会专家评审,达到国内先进水平。

关键词:电缆敷设蛇形弧度1.特点适用范围采用电缆输送机与牵引机进行电缆敷设,有效的分散在敷设时对电缆造成的拉力,并提高了施工效率。

合理布置电缆滑车及转向滑车,防止在敷设及电缆转向中对电缆外护套及半导体层材料造成损伤,保证了电缆的安全。

应用串联控制技术,同步控制多台电缆输送机的运行停止等操作,在敷设过程中统一调度控制。

利用自制调弯专用工具调整电缆的水平或垂直蛇形弧度,确保满足电缆蛇形敷设的要求。

适用于电压等级在35kV~500kV,大截面动力电缆(240mm2~2500mm2)在电缆隧道内、桥梁等敷设施工中。

2.工艺原理工艺流程及操作要点2.1原理及流程采用电缆输送机与电缆牵引机进行电缆敷设的技术,使用多台输送机同步敷设一根电缆,有效的分散了在敷设中对电缆造成的拉力;在电缆输送机之间合理布置电缆放线滑车,减少了电缆的摩擦力,并防止因电缆拖地摩擦等原因造成损伤;在电缆进出隧道口及转弯处布置电缆转向滑车,确保了电缆转向半径满足要求,避免了因弯折过度而对电缆造成的伤害,保证了电缆的敷设质量。

将电缆输送机进行串联控制,同步控制多台输送机的前进后退停止等操作,保证在敷设过程中统一协调控制,避免因输送机动作不一致而造成对电缆及设备的损害;同时在关键部位安排专职监护人员,应用通讯工具及时反映事实状况,便于敷设时的操作及协调。

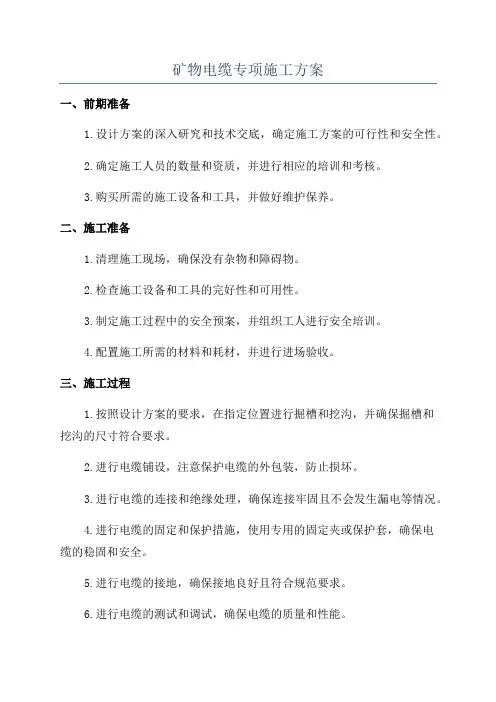

矿物电缆专项施工方案

矿物电缆专项施工方案

矿物电缆专项施工方案一、前期准备1.设计方案的深入研究和技术交底,确定施工方案的可行性和安全性。

2.确定施工人员的数量和资质,并进行相应的培训和考核。

3.购买所需的施工设备和工具,并做好维护保养。

二、施工准备1.清理施工现场,确保没有杂物和障碍物。

2.检查施工设备和工具的完好性和可用性。

3.制定施工过程中的安全预案,并组织工人进行安全培训。

4.配置施工所需的材料和耗材,并进行进场验收。

三、施工过程1.按照设计方案的要求,在指定位置进行掘槽和挖沟,并确保掘槽和挖沟的尺寸符合要求。

2.进行电缆铺设,注意保护电缆的外包装,防止损坏。

3.进行电缆的连接和绝缘处理,确保连接牢固且不会发生漏电等情况。

4.进行电缆的固定和保护措施,使用专用的固定夹或保护套,确保电缆的稳固和安全。

5.进行电缆的接地,确保接地良好且符合规范要求。

6.进行电缆的测试和调试,确保电缆的质量和性能。

7.进行电缆的验收和记录,确保施工过程的质量和完整性。

四、施工验收1.完成施工后,对施工过程进行全面验收,检查施工质量和符合性。

2.编制施工报告,总结施工过程中的经验和问题。

3.提交施工文件和相关资料,交付给建设单位进行验收。

五、施工安全措施1.防止触电:在施工过程中,要确保电缆和线缆的绝缘良好,避免漏电和触电的危险。

2.防止火灾:在施工现场要进行室内和室外的防火措施,特别是在电缆接头和连接处,要使用防火绝缘材料。

3.防止物体坠落:在高空作业时,要使用安全带和安全网等设施,避免物体坠落造成伤害。

4.防止爆炸:在有易燃和易爆物质的环境中,要进行必要的防爆措施,确保施工过程的安全。

5.防止误伤:在施工过程中要严格遵守相关规章制度,确保施工人员的安全。

以上就是矿物电缆专项施工方案的详细内容,通过合理的施工计划和充分的安全措施,能够确保施工过程的安全和质量,为建设单位提供高质量的电缆工程。

井下电缆敷设施工方案

井下电缆敷设施工方案

井下电缆敷设施工方案
第一部分:前期准备
在进行井下电缆敷设之前,需要进行详细的前期准备工作。

首先,需要对敷设
区域进行勘察,包括地质条件、地下管线和其他障碍物的情况。

根据勘察结果,制定施工方案和安全预防措施。

第二部分:材料准备
在开始施工之前,需要准备好所有必需的材料和设备。

这些材料包括电缆、管道、护套、连接器等。

此外,还需要准备挖掘机、敷设机等专业设备,以确保施工的顺利进行。

第三部分:施工流程
步骤一:开挖井下通道
首先,需要开挖井下通道,确保通道的深度和宽度符合要求。

在开挖过程中需
要遵守相关安全规定,确保施工人员的安全。

步骤二:敷设电缆
在开挖好的通道中,开始敷设电缆。

在敷设过程中,需要注意电缆的铺设方式
和防水措施,以确保电缆的安全运行。

步骤三:连接和测试
完成电缆的敷设后,需要进行连接和测试工作。

在连接电缆时,需要确保连接
的牢固和正确,以避免后续出现故障。

同时,对电缆进行测试,确保电缆正常运行。

第四部分:安全防护
在整个施工过程中,需要严格遵守相关安全规定,保障施工人员的安全。

在施
工现场设置警示标志,定期进行安全检查,确保施工过程中没有安全隐患。

结束语
总的来说,井下电缆敷设是一项复杂的工作,需要详细的前期准备和严谨的施
工流程。

只有严格按照规定进行施工,才能确保电缆的安全运行和施工人员的安全。

希望通过本文对井下电缆敷设施工方案有更加详细的了解。

煤矿吊挂电缆安全措施

煤矿吊挂电缆安全措施

煤矿吊挂电缆安全措施根据矿井工作安排,由我队整理、吊挂xxxx巷的电缆。

为保证整理、吊挂电缆工作安全顺利进行,特编安全技术措施如下:一、概况xxxx巷的电缆有通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V动力电缆、1140V动力电缆。

此次整理、吊挂电缆严格执行《煤矿安全生产标准化标准》及矿业公司有关规定,电缆钩间距1米,用钢膨胀螺栓固定于巷道前进方向右帮,电缆钩固定好后,按照从上至下的顺序将通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V 动力电缆、1140V动力电缆放入电缆钩。

二、施工步骤:(一)施工前的准备1、xx队负责将整理、吊挂电缆所需的工具(扳手、钳子、梯子、木柄托架)、配件(电缆钩、膨胀螺栓、扎带)等材料准备齐全并运送至施工地点。

2、XX项目部项目部负责将安装电缆钩的膨胀螺栓眼施工完毕。

3、xx队进行电缆整理、吊挂前与机电部联系,请机电部安排部室人员和浙江中宇项目部及中煤31处项目部电工配合施工。

(二)施工步骤1、施工前对施工所用材料进行清点,并对工具进行检查。

无遗漏无损坏后,方可带入施工现场。

2、按电缆敷设路线,在已打好的眼里安装膨胀螺栓并将电缆钩按照相关规定固定。

3、通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V动力电缆、1140V动力电缆应分次整理、吊挂,按照从上至下的顺序先将通风瓦斯监测线、通讯线、矿压监测线、信号照明线按照有关要求放入电缆钩;在整理、吊挂660V动力电缆、1140V动力电缆前必须先切断要悬挂电缆的电源,并悬挂“有人工作,不准送电”字样的警示牌,然后用与电源电压相适应的验电笔检验;检验无电后,用导线对电缆进行对地放电后方可进行整理、吊挂,只有执行停送电这项工作的人员才有权取下此牌送电。

三、工作标准及要求1、电缆钩规定为反光塑料电缆钩及自制扁铁钩两种,除巷道交叉点、硐室处用自制扁铁钩外,其它区段均使用反光塑料电缆钩,不得采用其它形式吊挂。

井下敷设电缆安全技术措施

井下敷设电缆安全技术措施

井下敷设电缆施工方案及安全技术措施一、施工时间:2011年3月29 日二、施工地点:地面变电所至井下移动变电站三、人员组织:施工负责人:张思伦安全负责人:张思伦参加工作人员:主井工区早、中班及机电全体人员四、施工方案:地面变电所向井下西三平巷移变敷设3*35平方高压电缆:(1)电缆下头能满足移动变电站接线、布置、悬挂要求的适中长度。

(2)电缆的上头,从井口向下的一个小洞口穿出至地面变电所。

五、安全技术措施1.施工前必须组织参加施工人员学习,并提前熟悉现场,了解施工内容。

参加施工人员要有组织、有纪律,听从管理服从分配。

2.施工前,必须向调度室汇报,由调度通知各单位人员到井口集合。

3.电缆运送时,电缆的前头设一名机电负责人保证电缆运到移动变电站的电缆长短适中。

4.所有施工人员,必须严格制度,听从指挥,人与人间距6米,电缆在运输过程中,电缆不得落地磨坏电缆外皮,不得出现过大弯曲防止损坏电缆。

5. 电缆运送期间,应做到前后联系,要有留揽绳防止人员滑到。

6. 电缆运送期间人员行走速度均匀,不得过快防止滑到摔到人员。

7. 施工时,为便于协调,机电人员分段佩戴对讲机,带领工区人员,要求本项工作施工负责人及时汇报工作中出现问题并及时和施工负责人保持联系。

8、电缆全部到位,有机电人员负责把电缆悬挂好,悬挂电缆要保持平、直、高度适中,确保矿车掉道碰不到电缆,电缆两头封好防止受潮。

9、施工完毕后,必须向调度室汇报。

并由调度室通知各单位人员离开现场。

10、其他未尽事宜严格按照《煤矿安全规程》、《煤矿安全技术操作规程》、《煤矿作业规程》及其它相关规章制度执行。

付家湾煤矿主井下放高压电缆安全技术措施编 制 人:审 查 人:总 工:施工单位:主井机电科审批意见机 电 部: 年 月 日 调 度 部: 年 月 日 安 监 部: 年 月 日贯彻日期 施工负责人 应到人数 贯彻时间 技术负责人 实到人数 贯 彻 人安全负责人缺勤人数接受措施贯彻人员签字:1. 15. 30.2. 16. 31.3. 17. 32.4. 18. 33.5. 19. 34.6. 20. 35.7. 21. 36.8. 22. 37.9. 23. 38. 10. 24. 39. 11.25.40.通 防 工 区: 年 月 日生 产 矿 长: 年 月 日安 全 矿 长: 年 月 日总 工 程 师: 年 月 日12. 26.41.13. 27.42.14. 28.43.15. 29.44.施工组织设计(措施)贯彻记录。

煤矿下放电缆安全技术措施

编号:AQ-JS-01561( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑煤矿下放电缆安全技术措施Safety technical measures for lowering cable in coal mine煤矿下放电缆安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

1102工作面机电硐室安装移动变压器,现需下放730M铠装高压电缆,在电缆下放和敷设过程中,必须注意人身和设备的安全,特制定安全技术措施。

1、做好准备工作,检查运输用平板车安全状况,检查两车之间的连接装置是否牢固,准备充足的捆绑绳。

2、电缆盘放到平板车的过程中,必须保证不可划伤电缆外皮,盘放必须整齐,保证运输过程中不会散落。

3、盘放完毕,不可用铁丝,必须用软绳将电缆捆绑牢固,并仔细检查。

4、检查两车及电缆的整体高度,宽度,保证不超过主绞车提升下放三超限制。

5、下放前,检查绞车钢丝绳及保险绳是否连接可靠。

6、绞车司机在下放过程中,注意控制速度,特别是在接近挡车栏位置和下部车场终点位置。

7、电缆敷设过程中,登高人员必须有保护人员看护。

8、保证电缆平直,顺畅,不扭曲,不和其他电缆或者钢管交结,转角位置必须自然美观,9、由于电缆自身重量较大,按挂设的过程中,不可单人强行抬举或下扯电缆,避免电缆横甩伤人。

10、整个敷设过程中,不可划伤电缆外皮,不可将电缆搁置在尖锐物体上面,施工过程必须有专人负责。

这里填写您的公司名字Fill In Your Business Name Here。

矿物电缆施工方案

矿物电缆施工方案矿物电缆是一种常见的电缆种类,广泛应用于煤矿、金属矿等工业领域。

以下是一份矿物电缆施工方案,希望对您有所帮助。

一、项目概述本项目为矿山电缆施工,旨在为矿山提供稳定可靠的电力供应。

二、施工准备1. 材料准备:根据施工方案确定所需的矿物电缆规格和长度,并提前准备好。

2. 设备准备:准备好电缆桥架、电缆沟槽等施工所需的设备。

3. 人力准备:配置一支熟悉电缆施工工艺的施工队伍,确保施工质量和效率。

三、施工过程1. 查明地质情况:在施工前,需对施工区域的地质情况进行充分调查,查明地下管线、地质构造等情况,确保施工安全。

2. 布置施工区域:根据施工图纸,布置好施工区域,并进行标记,以便后续作业。

3. 敷设电缆:根据施工图纸和设计要求,逐段铺设电缆,保持电缆的弯曲半径,避免受到过度拉伸或挤压。

4. 固定电缆:采用合适的固定方法,将电缆牢固地固定在电缆桥架或沟槽内,以确保电缆的稳定和安全。

5. 接地处理:根据设计要求和安全规范,对电缆进行正确的接地处理,确保工作环境的安全。

6. 测试与验收:施工完成后,进行电缆的电气测试,并按照设计要求进行验收,确保电缆质量符合标准。

四、安全措施1. 施工现场应设置警示标识,禁止无关人员入内,并配备安全警示员。

2. 施工人员应佩戴安全帽、防护服等个人防护装备。

3. 对搬运和敷设过程中可能出现的地质灾害进行预测和评估,采取相应的防护措施。

4. 施工中应监测电缆的温度和电流,及时发现异常情况并采取措施解决。

5. 施工人员应定期接受安全培训,增强安全意识和应急处理能力。

五、施工质量控制1. 严格按照相关标准和规范进行施工,确保电缆安装规范、固定可靠。

2. 施工过程中及时处理施工缺陷和问题,确保电缆质量达到标准要求。

3. 在施工完成后,进行电气测试,保证电缆的电气性能满足设计要求。

六、施工进度安排根据项目的规模和工期要求,制定详细的施工计划,并严格按照计划进行施工,确保按时完成。

电缆更换安全技术措施(最新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电缆更换安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes电缆更换安全技术措施(最新版)宝雨山煤矿位于伊川县境内,现为生产矿井,本次井下主供电电缆更换工程主要包括拆除一根动力电缆,敷设安装两根动力电缆,电缆为MYJV42-3×185型。

此三根动力电缆均为地面35KV变电所至井下中央变电所,长度为750m。

电缆更换期间矿井正常生产。

为确保安全保质按期完成任务,特编制如下安全技术措施以指导施工。

一、安全管理体系项目经理秦德发专职安检员魏银安项目副经理周生根根一班组长王建军韩火金于慧忠赵大明画红润二班组长陈红卫拖运组长芦少林二、安全技术措施1、所有参加施工人员,除学习本施工组织设计外,还必须学习公司编制的《井筒装备施工安全技术措施》中相关电缆安装措施,牢固树立安全第一的思想。

2、施工时每班组长为现场指挥,值班经理及专职安全检查员必须参加班组班前及班后会。

交待安全注意事项,明确任务、施工方法和质量要求。

3、凡是违章者经发现立即停止,劝阻不听要停止工作。

4、井架或井口套架上作业系高空作业,作业人员要严格遵守高空作业规程,系保险带、戴安全帽。

5、高空作业时,禁止井口、井下同时作业,井口由看护天轮人员进行专职看管,禁止他人穿越。

6、井口进行气割电焊时,要注意防火,5级以上大风及雨雪天禁止高空作业。

7、材料、工具传递不论在高空或在井筒中,要用绳索系牢固,禁止乱抛乱扔。

8、施工人员使用的保险带,要经拉力试验合格方可使用,每班交接后兼职安全检查员要进行详细检查,无损毁方可使用。

矿物电缆专项施工方案

矿物电缆专项施工方案
1. 项目背景
本项目是针对某矿山区域的电缆施工工程,旨在为矿山提供可靠的电力输送系统,以支持矿山生产运营的需求。

2. 工程概述
•项目名称:矿物电缆专项施工
•项目地点:某矿山区域
•施工范围:矿山内部电缆走向布置及连接
•施工时间:预计施工周期为3个月
3. 施工准备
在正式施工前,需完成以下准备工作: - 调查矿山区域电缆布置要求 - 采购所需电缆及施工材料 - 制定详细施工计划 - 安排施工人员及工具设备
4. 施工步骤
4.1 场地准备
在施工区域清理工作完成后,确保施工场地平整、无障碍物,并进行必要的安全标识。

4.2 电缆敷设
按照设计图纸要求,逐段敷设电缆,注意保持电缆的整洁、无损坏,并避免过度弯曲。

4.3 接地连接
对电缆进行接地连接工作,确保接地线连接牢固可靠,防止安全隐患。

4.4 保护措施
在敷设完成后,对电缆进行保护措施,如铺设保护管或设置警示标识,以防止外部损坏。

4.5 系统调试
完成施工后,对整个电缆系统进行检查和调试,确保系统正常运行。

5. 施工安全
在整个施工过程中,严格遵守相关安全规定,保证施工人员的人身安全,确保
施工区域的安全性。

6. 施工质量检验
完成施工后,对电缆系统进行全面检查和测试,确保系统规范、质量可靠,满
足设计要求和安全标准。

7. 施工总结
通过本次矿山电缆专项施工,有效提升了矿山电力输电系统的可靠性和安全性,为矿山生产提供了坚实的支持。

以上是矿物电缆专项施工方案的详细内容,施工过程中请严格按照规定操作,
确保施工质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
