微晶无机保温砂浆外墙保温系统施工方案
微晶无机保温砂浆外墙保温系统施工方案

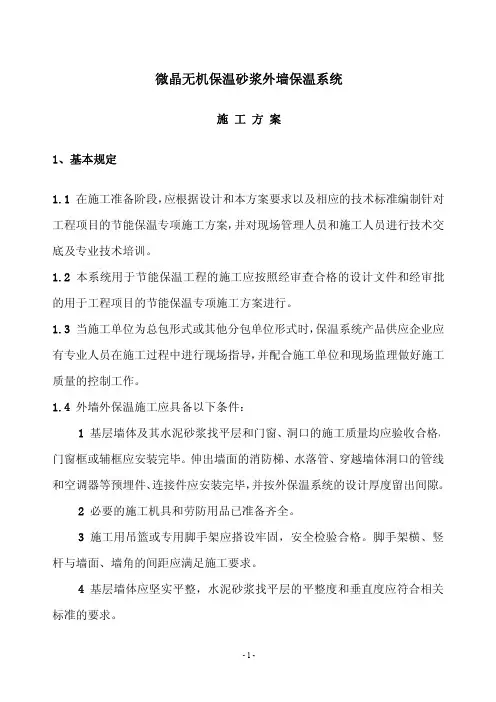

微晶无机保温砂浆外墙保温系统施工方案1、基本规定1.1在施工准备阶段,应根据设计和本方案要求以及相应的技术标准编制针对工程项目的节能保温专项施工方案,并对现场管理人员和施工人员进行技术交底及专业技术培训。
1.2本系统用于节能保温工程的施工应按照经审查合格的设计文件和经审批的用于工程项目的节能保温专项施工方案进行。
1.3当施工单位为总包形式或其他分包单位形式时,保温系统产品供应企业应有专业人员在施工过程中进行现场指导,并配合施工单位和现场监理做好施工质量的控制工作。
1.4外墙外保温施工应具备以下条件:1基层墙体及其水泥砂浆找平层和门窗、洞口的施工质量均应验收合格,门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、穿越墙体洞口的管线和空调器等预埋件、连接件应安装完毕,并按外保温系统的设计厚度留出间隙。
2必要的施工机具和劳防用品已准备齐全。
3施工用吊篮或专用脚手架应搭设牢固,安全检验合格。
脚手架横、竖杆与墙面、墙角的间距应满足施工要求。
4基层墙体应坚实平整,水泥砂浆找平层的平整度和垂直度应符合相关标准的要求。
1.5在大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,并经有关各方确认后方可进行工程施工。
对粘贴面砖的外墙外保温工程,施工前应按JGJ110-2008《建筑工程饰面砖粘结强度检验标准》的规定在现场制作粘贴面砖的样板件,并对其面砖粘结强度进行检验。
1.6保温层施工期间以及完工后24h内,基层及施工环境温度不应低于2℃。
夏季应避免烈日暴晒;在五级以上大风天气和雨、雪天不得施工。
如施工中突遇降雨,应采取有效措施防止雨水冲刷有关作业面。
1.7保温层施工过程中应按见证取样送检的要求在现场制作微晶无机保温砂浆同条件养护试件,用于检测导热系数、干密度和抗压强度。
每个检验批抽样制作的试件数量不应少于3组。
1.8面砖饰面的外墙外保温工程完工后,应按JGJ110-2008《建筑工程饰面砖粘结强度检验标准》的要求和微晶无机保温砂浆外墙保温系统相关规定的方法进行面砖的粘结强度抽检。
无机保温砂浆外墙施工方案

无机保温砂浆外墙施工方案一、前期准备工作1.施工前需根据设计要求及图纸,确定施工范围,测量墙面大小,并对墙面进行清洁处理,清除墙面上的油污、灰尘和杂物。
2.对于旧建筑进行外墙保温施工时,需要对墙面进行检测,修补裂缝、破损部分,确保墙面平整。
3.准备所需的工具和材料,包括无机保温砂浆、砂浆抹灰刀、水平尺、线刷、角尺、密封胶、挂钩等。
二、保温层施工1.涂抹底层保温胶水:将无机保温砂浆与适量的水混合搅拌均匀,待其自然沉淀后,搅拌均匀,然后用抹灰刀将保温胶水均匀涂抹在墙面上。
2.贴保温板:当底层保温胶水还未干燥时,将预制的保温板按照均匀的间距贴在墙面上,注意保护板材,避免划伤。
3.第二次涂抹保温胶水:保温板贴好后,等待一段时间,使底层胶水干燥,然后用抹灰刀将第二次搅拌均匀的无机保温砂浆涂抹在保温板上,与底层胶水形成一层均匀的保温层。
4.打磨保温层:保温层干燥后,用砂纸或抛光机对墙面进行打磨,使其平整光滑,方便后续的装饰面施工。
三、装饰层施工1.涂刮基层腻子:将基层腻子搅拌均匀后,用砂浆刀将其均匀涂刮在保温层表面,注意保持涂刮的厚度均匀一致。
2.布网挂钩:在基层腻子未干燥前,预留装饰层布网挂钩位置,用尺和线刷进行对齐,将挂钩固定在墙面上。
3.涂刮面层腻子:当基层腻子干燥后,用砂浆刀将面层腻子均匀涂刮在基层腻子上,使其平整光滑。
4.打磨面层腻子:面层腻子干燥后,用砂纸或抛光机对墙面进行打磨,使其平整光滑,方便后续的涂料、瓷砖等装饰材料的施工。
5.涂装保温面漆:选择适合的保温面漆颜色,用刷子或喷涂机将保温面漆均匀涂刷或喷涂在墙面上,注意保持涂料的厚度均匀一致。
四、完工整理1.清理施工场地:施工结束后,及时清理施工场地,清除施工过程中产生的垃圾和杂物。
2.检查施工质量:对已完成的外墙保温施工进行检查,确保施工质量符合设计要求,并进行相应的整改措施。
以上为无机保温砂浆外墙施工方案的主要内容,施工时要严格按照相关要求进行操作,注意施工过程中的质量控制,确保施工质量达到设计要求。
微晶无机保温砂浆施工方案 (1)

微珠无机保温砂浆外墙保温施工方案一、编制依据:《外墙外保温建筑构造(一)》(02J121)《外墙外保温工程技术规程》(JCJ144-2004)《建筑保温砂浆》(GB/T20473—2006)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑节能工程施工质量验收规范》(GB50411-2007)设计图纸;其它相应的国家标准和施工验收规范。
二、工程概况项目名称:绥阳县高级中学项目情况:本工程包括办公楼、教学楼、实验楼、报告厅、图书馆、通用技术教室、体育馆、学校大门、食堂、购物中心、学生宿舍、游泳池及辅助用房等,位于绥阳县,所处城市的夏热冬冷地区,建筑用于公共。
三、系统及材料说明:(一)系统说明:1、以微珠无机保温材料为保温材料加入无机和有机胶凝材料,直接抹在墙体表面为保温层,以热镀锌钢丝网或耐碱网格布为增强层;以防水抗裂砂浆为抗裂防护层,外饰面为涂料或面砖,该产品具有导热系数低,无毒、无污染、防火、成本低、施工简便,可用于建筑物墙体保温工程。
2、构造示意图如下:涂料饰面微珠无机保温材料无机外墙保温砂浆系统基本构造基层墙体涂料饰面微珠无机外墙保温砂浆系统基本构造构造示意图界面层①保温层②抗裂防护层③饰面层④混凝土墙及各种砌体墙界面砂浆微珠无机保温砂浆抗裂砂浆+网格布+抗裂砂浆柔性耐水腻子+涂料(二)材料说明:1、微珠无机保温砂浆:采用“温佳益源”牌,规格为25kg/袋,2.5cm用量11kg/㎡,配比为1kg微珠无机保温砂浆:1kg水;2、抗裂砂浆:采用“温佳益源”牌,规格为25kg/袋,用量5kg/㎡,配比为1kg 抗裂砂浆:0.25kg水;4、网格布:采用130g/㎡的耐碱网格布,规格为75㎡/卷;四、施工部署:1、施工准备1、成立外墙内保温工程项目经理部,指定项目经理为工程负责人,负责本工程施工以及与建设单位、监理单位、总包单位协调配合。
外墙无机保温砂浆施工方案

外墙无机保温砂浆施工方案一、施工前的准备工作1.确定保温层的厚度和保温材料的种类,并准备好所需要的保温材料和施工工具。
2.清除外墙表面的杂物、尘土和老旧涂层,确保墙面平整干净。
3.针对墙体表面的不平整部分,进行修补处理。
4.清洁外墙表面,确保无尘、无油污。
二、施工工艺1.基层处理(1)对于墙面有粉化、剥落和裂缝等问题,应先将其修补,以确保墙体表面平整。
(2)如果墙面有腻子层,则应对其进行处理。
首先,用砂纸将墙面打磨,去除光滑的表面,增加附着力。
然后,使用刷子将墙面涂上一层专用的底漆,提高保温层的附着力。
(3)进行墙体局部腐蚀防护处理,防止墙体腐蚀引起保温层脱落。
(4)对于外墙表面有变形的裂缝,应使用弹性胶进行填充,提高保温层的抗裂性。
2.打网与主体保护层施工(1)将玻璃网纱与无机保温砂浆配合使用。
将玻璃网纱与无机保温砂浆的配合比例按照要求进行调整。
(2)在墙面上用刮板涂覆一层厚度约为5-6mm的无机保温砂浆,然后将玻璃网纱贴在墙面上,并压平。
确保网纱与墙面之间没有气泡和松动的部分。
(3)待第一层保温砂浆干燥后,再涂抹一层厚度约为3-4mm的无机保温砂浆,与第一层保温砂浆形成連續层。
(4)保温砂浆施工完毕后,应用扁平铲等工具将墙面整平,以确保保温层的平整性。
3.饰面层施工(1)在保温层的基础上,进行饰面层的施工。
饰面层的种类有很多,如乳胶漆、文化石、石材等,根据需要进行选择。
(2)在饰面层施工前,应先进行底漆处理,提高饰面层的附着力。
(3)根据饰面层的特点,采取相应的施工技术,如喷涂、刮涂、贴砖等。
三、施工质量控制1.保温层的厚度应符合设计要求,墙面应平整。
2.保温层的附着力应达到要求,无空鼓、脱落和开裂现象。
3.玻璃网纱应牢固贴附在墙面上,无气泡和松动现象。
4.饰面层应均匀、平整,无明显的色差和划痕。
四、施工安全措施1.施工现场要合理布置,并设置好警示标志,以避免人员和设备的碰撞和交叉工作。
2.施工人员应佩戴好个人防护装备,如防尘口罩、安全帽、工作服等。
外墙无机保温砂浆施工方案

外墙无机保温砂浆施工方案外墙无机保温砂浆施工方案如下:一、施工前准备:1. 施工前应对墙体进行清洁处理,确保墙体表面无粉尘、杂物和油污。
2. 对于已有明显龟裂或空鼓的部分,需要进行修补处理。
3. 根据设计要求,测量墙体和窗台的尺寸,确定无机保温砂浆的厚度和外墙保温板的尺寸。
二、施工工艺及步骤:1. 打线:根据设计要求确定外墙保温板的安装位置和水平线,并在墙体上打线。
2. 安装护角:在墙体和窗台位置安装护角,用于保护墙体角部位。
3. 粘贴外墙保温板:将外墙保温板按照设计要求和打线位置粘贴在墙体上,使用耐候胶进行固定。
保证外墙保温板与墙体之间没有空隙。
4. 设立垂直线:在外墙保温板上设立垂直线,确保外墙保温板的垂直度。
5. 混凝土基层处理:使用抹灰机对保温板表面进行压实,确保表面平整。
6. 上墙网格布:在保温板上安装墙网,并使用固定件将墙网牢固固定在外墙保温板上。
7. 涂刷底层涂料:使用专用涂料将底层涂料均匀涂刷在墙体表面和墙网上。
8. 批刮面层:使用无机保温砂浆将面层抹平并压紧,确保与墙体和墙网之间没有空隙。
9. 养护:施工完毕后对墙体进行养护,保持其湿润,防止干裂。
三、施工注意事项:1. 在施工过程中要确保固定件位置的准确性,保证墙网牢固固定。
2. 施工环境温度应在5℃以上进行,同时保持墙体和外墙保温板的干燥。
3. 施工时需要使用专用工具和设备,并保证施工人员具备相应的技术知识和经验。
4. 施工现场应保持整洁,材料堆放有序,施工过程中应注意安全。
四、施工质量控制:1. 施工过程中要使用优质的无机保温砂浆和相关材料,确保施工质量达到设计要求。
2. 每一道工序施工完毕后应进行检查,确保施工质量无误。
3. 施工过程中需进行现场检测,确保墙体保温性能符合要求。
五、施工总结与验收:1. 施工完毕后应对施工质量进行总结和评估,对施工中的不足之处进行总结改进。
2. 按照设计要求进行验收,确保施工质量符合标准。
外墙保温施工(无机保温砂浆)

一、编制依据1.1、国家规程、规范1.2、行业规程、规范二、工程概况:银领时代花园三期10#、17#楼,工程面积大约15000m)混凝土框剪结构,外墙保温采用无机玻化微珠保温系统,保温层25mm,抗裂砂浆3-5mm,涂料饰面。
三、施工准备3.1、施工条件3.1.1、基层墙体应符合《混凝土结构工程施工质量验收规范》GB50204-2002和《砌体工程施工质量验收规范》GB50203-2002的要求。
3.1.2、门窗框及墙身上各种进户管线,水落管支架,预埋管件按设计安装完毕,并预留出外保温层的厚度。
3.1.3、施工中环境风力应不大于5级,严禁雨天施工,雨期施工时应采取防雨措施,夏季应避免阳光暴晒。
3.1.4、外墙挂栏,安全检查合格。
3.1.5、主体施工遗留空洞板缝等提前处理好。
3.2、施工机具外接电源设备,垂直运输机械,水平运输手推车,300L砂浆搅拌机,外墙脚手架,测量仪器,电锤及放线工具,水桶,滚刷,铁锹,手锤,剪刀,钳子,经纬仪,托线板,垂直尺,检测尺,直角检测尺,靠尺,塞尺,钢尺及常用抹灰工具,抹灰专用检测工具等。
3.3、技术准备所有施工材料(玻化微珠原料、镀锌钢丝网、纤维网格布、塑料锚、界面剂、抗压强度)均已经完成了复试和复试报告的报审工作。
施工方案对相关的技术人员和班组已经熟知和领会,技术员依据方案和技术规范的要求编制完技术及完全交底,已经履行了口头交底和书面交底的程序。
本系统大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,熟悉工程图纸和资料,了解材料性能指标,掌握施工要点,明确施工工序。
四、无机玻化微珠保温砂浆施工工艺:4.1、无机玻化微珠保温砂浆体系说明无机玻化微珠保温砂浆系统是一种新型保温隔热材料,采用轻质玻化微珠产品,替代传统的普通膨胀珍珠岩和聚苯颗粒作为保温型干混砂浆的轻质骨料的保温砂浆相比,具有保温、抗老化、耐水、不空鼓、不开裂、强度高、粘结性能好、防火强度高,质轻、保温、隔热隔声好,电绝缘性能好,耐磨、耐腐蚀,防辐射等到显著特点。
无机保温砂浆施工方案

无机保温砂浆墙体保温系统施工方案一、编制依据●中华人民共和国行业标准《混凝土结构工程施工质量验收规范》GB50204-2002。
●中华人民共和国行业标准《砌体工程施工质量验收规范》GB5003-2002。
●中华人民共和国行业标准《建筑节能工程施工质量验收规范》(GB50411-2007)●中华人民共和国行业标准《无机保温砂浆墙体保温系统》Q/MBN02—2009●安徽省工程建设标准设计《外墙外保温建筑构造》(皖2004J113)●安徽省工程建设标准设计《外墙外保温建筑构造图集》(皖2006J119)●中华人民共和国行业标准《建筑装饰装修工程质量验收规范》GB50210-2001。
●中华人民共和国行业标准《建筑施工安全检查标准》JGJ59-99。
●设计技术文件。
二、编制目的本施工组织设计是对“无机保温砂浆墙体保温系统工程”(以下简称本工程)在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等方面作出详细而周全的规划设计,使本工程在施工的全过程中,各个环节始终处于受控状态,达到高质量、高标准、高速度地完成本工程,使业主称心满意。
三工程概况:工程名称:建设单位:监理单位:施工单位:层、结构,建筑图纸设计要求,外墙保温采用无机保温砂浆墙体保温系统厚㎜。
保温面积约㎡涂料饰面施工流程:界面砂浆→无机保温浆料→耐碱网格布→抗裂砂浆→涂料饰面。
四、材料准备1、无机界面剂、无机保温砂浆、抗裂砂浆、耐碱网格布、进场后,应提交试验报告(检测报告)给现场监理工程师,在监理工程师认可后方可用于工程中。
严禁在工程中使用不合格的材料。
2、材料应堆放在指定的位置,符合施工总平面图的要求,材料应堆放整齐,并附材料标志牌。
五、体系说明无机保温砂浆墙体保温系统是一种新型保温隔热材料,采用轻质无机保温砂浆产品,替代传统的普通膨胀珍珠岩和聚苯颗粒作为保温型干混砂浆的轻质骨料,配以优质的聚合物胶浆料,形成无机干粉料保温砂浆。
无机保温砂浆外墙内保温施工方案

目录一、工程概况二、玻化微珠特性三、保温砂浆系统组成四、施工准备五、施工工艺及控制措施(一)、挂网、界面处理(甩浆拉毛)(二)、内墙放线、打点(三)、玻化微珠无机保温砂浆施工(四)、抗裂砂浆面层施工(五)、砌体与钢筋混凝土剪力墙交界处处理六、质量验收七、成品保护八、现场施工时常见的问题及处理措施无机保温砂浆内墙保温施工方案一、工程概况:1、中房国府项目8#住宅楼总建筑面积约为4788.61㎡,地上7层,地下2层。
本工程结构为钢筋混凝土现浇砼结构,结构基础形式:筏板基础。
本工程耐火等级为地上2级,地下1级,建筑结构安全等级2级,抗震设防烈度7度2、施工部位:单元分户墙、采暖与非采暖区隔墙。
二、玻化微珠特性:1、玻化微珠是一种无机玻璃质矿物材料,是由珍珠岩矿石粉碎成矿砂,经过玻化微珠膨胀膨化炉加工而成。
产品呈不规则球状颗粒,内部为空腔结构,表面玻化封闭,光泽平滑,性能稳定,具有质轻、隔热、防火、耐高低温、抗老化、吸水率低等优良特性。
2、成品无机保温砂浆是采用玻化微珠(VMB)材料生产的无机混合单组份干粉保温砂浆,加水搅拌后可直接使用,适用于各种内外墙体等部位保温。
3、玻化微珠无机保温砂浆技术指标(见下表)4、材料的储存:避免阳光直接照射,应放在托板上离地储存,以防止漏水浸湿,避免过度叠压而导致产品过早失效或结块。
干密度(kg/)三、保温砂浆系统组成:1、混凝土剪力墙界面甩浆拉毛处理;2、耐碱玻纤网格布;3、5mm厚抗裂砂浆。
玻纤网格布主要性能指标及存放条件:g/g/储存应立码,不宜平堆,通风干燥条件下储存期12个月。
聚合物抗裂抹面砂浆性能指标及存放条件:包装储存:-5~35℃通风干燥条件下储存,储存期为6个月。
四、施工准备1、材料准备:根据工程量、开工时间、工期要求安排的储存场地、搅拌场地,组织好材料进场时间,控制好材料进场数量做好进场记录,收集好每批材料的出厂合格证。
做好进场材料的复检工作。
确认材料的合格证、检测报告是否齐全,是否与所送材料配套完整,抽检材料单位的重量和体积是否在合理误差范围内,检查包装有破损,检查材料是否在有效期内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
微晶无机保温砂浆外墙保温系统施工方案1、基本规定1.1在施工准备阶段,应根据设计和本方案要求以及相应的技术标准编制针对工程项目的节能保温专项施工方案,并对现场管理人员和施工人员进行技术交底及专业技术培训。
1.2本系统用于节能保温工程的施工应按照经审查合格的设计文件和经审批的用于工程项目的节能保温专项施工方案进行。
1.3当施工单位为总包形式或其他分包单位形式时,保温系统产品供应企业应有专业人员在施工过程中进行现场指导,并配合施工单位和现场监理做好施工质量的控制工作。
1.4外墙外保温施工应具备以下条件:1基层墙体及其水泥砂浆找平层和门窗、洞口的施工质量均应验收合格,门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、穿越墙体洞口的管线和空调器等预埋件、连接件应安装完毕,并按外保温系统的设计厚度留出间隙。
2必要的施工机具和劳防用品已准备齐全。
3施工用吊篮或专用脚手架应搭设牢固,安全检验合格。
脚手架横、竖杆与墙面、墙角的间距应满足施工要求。
4基层墙体应坚实平整,水泥砂浆找平层的平整度和垂直度应符合相关标准的要求。
1.5在大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,并经有关各方确认后方可进行工程施工。
对粘贴面砖的外墙外保温工程,施工前应按JGJ110-2008《建筑工程饰面砖粘结强度检验标准》的规定在现场制作粘贴面砖的样板件,并对其面砖粘结强度进行检验。
1.6保温层施工期间以及完工后24h内,基层及施工环境温度不应低于2℃。
夏季应避免烈日暴晒;在五级以上大风天气和雨、雪天不得施工。
如施工中突遇降雨,应采取有效措施防止雨水冲刷有关作业面。
1.7保温层施工过程中应按见证取样送检的要求在现场制作微晶无机保温砂浆同条件养护试件,用于检测导热系数、干密度和抗压强度。
每个检验批抽样制作的试件数量不应少于3组。
1.8面砖饰面的外墙外保温工程完工后,应按JGJ110-2008《建筑工程饰面砖粘结强度检验标准》的要求和微晶无机保温砂浆外墙保温系统相关规定的方法进行面砖的粘结强度抽检。
2、施工工艺2.1微晶无机保温外墙保温系统基本施工工艺流程应符合图2.1要求:图2.1微晶(高性能)无机保温砂浆外保温系统施工工艺流程图2.2墙体基层处理1保温层施工前,应先对基层墙体(加气混凝土墙体特别处理)采用1∶3水泥砂浆做找平层(也可根据设计要求,当采用微晶无机保温砂浆B型、A型时免做水泥砂浆找平层),以调整建筑物立面至符合设计要求。
水泥砂浆找平层施工前,基层墙面应经过清理,表面应无油污、脱模剂、浮尘和杂物等妨碍粘结的附着物,空鼓、酥松部位应剔除;并应对混凝土墙和灰砂砖、硅酸盐砖砌体的墙面涂刷混凝土界面剂作“毛化处理”。
为防止找平层开裂,宜在1∶3水泥找平砂浆中掺入6%微晶水泥砂浆防裂剂。
混凝土基体墙面抹灰前应先用界面剂进行“毛化处理”,然后用1︰3水泥砂浆做找平层,混凝土墙体吸水率较低,找平层抹灰前适当洒水湿润,水泥砂浆找平层最小厚度不少于10㎜,找平层表面应保持毛糙,以增加与保温层的粘结(见图一)。
(图一)找平层表面应保持毛糙,以增加与保温层的粘结2门窗框与墙体连接处的缝隙应采用1∶3水泥砂浆勾塞严实,穿墙管道洞口以及脚手架孔宜提前封堵或用水泥砂浆嵌实。
3界面层施工前,应对墙体外侧经过养护并通过验收的水泥砂浆找平层墙面以及不作水泥砂浆找平层而另外特别外理的加气混凝土墙面作再清理,确保表面坚实、平整、干净。
2.3界面层施工微晶无机保温砂浆抹灰前应先在基层墙面的水泥砂浆找平层或加气混凝土墙面上做界面层,抹灰界面砂浆前应对基层墙面适当浇水湿润。
有水泥砂浆找平层的墙面应提前1d浇水,浇水要视施工现场的气候情况和墙体基面情况而定,不宜过湿。
加气混凝土墙面应提前2d浇水,且应增加浇水遍数。
1界面层材料的制备应符合下列要求:1)微晶界面砂浆应按干粉砂浆∶水=1∶0.25的质量比在砂浆搅拌机中加水搅拌;搅拌时间5min以上,使成均匀浆状,搅拌后应在2h内用完。
2)加气混凝土墙面需要特别处理,如设计有专用的界面剂应在外墙外保温施工三天前涂刷,专用界面剂施工应根据设计要求的工艺进行。
2微晶界面砂浆抹灰施工工艺应采用湿作业法(即与后道保温层粉刷施工连续地、无间隙地不间断的施工),施工时应注意往复多次抹拭,杜绝假粘和翻皮,并保留粗糙面,厚度宜为1.5mm~2mm。
2.4保温层施工1按设计要求的保温层厚度先在找平层上(或墙体基面)采用微晶无机保温砂浆做出灰饼和冲筋,灰饼间距不应大于2m,并根据设计要求做好护角。
保温层施工前应检查灰饼的厚度和与冲筋、护角的平整度和垂直度。
2微晶无机保温砂浆的制备应符合下列要求:1)三种型号微晶无机保温砂浆在现场制备的加水质量比(干粉砂浆:水)应分别约为:A型1:0.90,B型1:0.85,C型1:0.80。
2)搅拌应采用砂浆搅拌机。
砂浆搅拌机中应先加水,然后边搅拌边加入保温砂浆料,搅拌时间5min~6min,直至搅拌均匀,稠度宜控制在70mm±5mm。
搅拌后应在2h内用完。
3微晶无机保温砂浆的抹灰作业应符合下列要求:1)厚度不大于30mm的保温层,抹灰作业可一次完成;厚度大于30mm的保温层应分两层抹灰(底层和面层),每层厚度不大于25mm。
抹灰后应用木刮尺搓刮平整。
墙面粉刷刮平时需用木刮尺(不宜用没有斜坡面(倒角边)的铝合金管)木刮尺倒角的一边在刮平时对砂浆表面有向里挤压作用,同时能减少刮平过程中微细裂缝的产生,而铝合金方管在刮平时对砂浆表面没有挤压作用,反而还容易带出微小裂缝。
刮尺应由下向上刮平,并随时将刮尺上多余的材料及时回收使用,如向下刮会使大量多余浆料掉落地面,高层施工时无法回收浆料而造成浪费。
底层保温砂浆粉刷表面非但不能压光,还需在砂浆稍收水时用。
木抹子压实并拉毛(见图二)砂浆底层面上边刮素水泥浆边粉刷保温砂浆,决不能待素水泥浆干后再粉!大量的实验与工程实践表明,干固的界面砂浆和水泥素浆反而会使保温层与基层更加粘结不牢,造成严重的空鼓、开裂现象】2)待底层保温砂浆凝结产生一定强度时方可进行面层保温砂浆粉刷,底层未凝固时粉刷面层会引起底层粘结不牢,造成脱壳现象。
保温砂浆面层粉刷时应适当洒水湿润,并薄薄地刮一层素水泥浆后再粉刷面层保温砂浆。
3)面层粉刷后要搓平、压实,等表面收水,再用铁抹子顺压两遍,将浮面颗粒压入砂浆内,严禁用海绵拉毛。
4)保温层抹灰必须要压紧、压实,杜绝疏松、空鼓、开裂。
面层抹灰后应控制表面平整度和垂直度,并在湿润条件下养护3d。
2.5分格缝施工分格缝的施工可在保温砂浆抹灰时按要求的位置直接埋入塑料分格条,对有护面层的系统也可采用现场成型法,于护面层施工时在保温层表面弹线划出凹槽,填入抗裂砂浆和增强网布(当耐冲击要求达到10J 或设计必需时)后再嵌入分格条。
2.6护面层施工(图三)保温砂浆底层上刮一层素水泥浆,边刮素水泥浆边粉保温砂浆。
1对外墙外保温需要有护面层时,应在保温层施工完成约24h-36h间择时进行,施工时应注意对作业面含水量的调整。
当设计需要在护面层中内置增强网布的系统,护面层的施工应包括微晶抗裂砂浆抹灰和增强网布铺设作业,且应在保温层硬化并验收后(一般为5d)进行。
2微晶抗裂砂浆应按干粉砂浆料:水=1:0.21的质量比,在现场用砂浆搅拌机均匀搅拌至稠状,搅拌时间5min,搅拌后应在2h内用完。
3对内置有一层网布的抗裂砂浆护面层,抗裂砂浆的抹灰应分两层进行。
第一层厚度1.5mm~2.0mm,并在抹灰后随即用镘刀压入网布,第二层应在第一层稍干时进行,并抹至要求的厚度;对内置双层网布的护面层,抗裂砂浆应分三层抹灰;对不设网布的护面层,抗裂砂浆抹灰可一次完成。
4对外墙阴、阳角以及门窗外侧洞口周边、四角采用附加网布增强做法的部位,应在保温层硬化后(无护面层的系统)或在护面层大面积施工前先用抗裂砂浆局部铺贴。
5标准型的增强网布其上下、左右之间均应有搭接,搭接宽度不应小于100mm。
加强型的增强网布可采用拼接做法,拼接部位外侧应加贴一层宽度100mm的标准型网布覆盖。
6网布施工应抹平、找直,并保持阴阳角的方正和垂直度;且不得直接铺设在保温层表面,也不得外露。
7护面层施工完成后,应至少养护3d~5d,方可进行下道工序施工。
在寒冷气候条件下,还应适当延长养护时间。
2.7饰面层施工1涂料饰面有护面层的外保温系统,应在护面层上用柔性耐水腻子找平后再刷涂料。
不得采用普通的刚性腻子取代柔性耐水腻子。
采用饰面砂浆等功能性涂层饰面时,应涂刷底涂层。
2对不设护面层的涂料饰面的外墙保温系统(毛面(搓平、压实、提浆)、光面(搓平、压实、提浆后铁板压光)均可),应在护面层上用柔性耐水腻子找平后再刷涂料。
不得采用普通的刚性腻子取代柔性耐水腻子。
采用饰面砂浆等功能性涂层饰面时,应涂刷底涂层。
3用于粘贴饰面砖的护面层或保温层(C型系统,表面必须要铁板压光)应平整、干燥,不得有妨碍粘结的粉尘、油渍、杂物。
面砖粘贴应在护面层或保温层(C型系统)施工完成5d后采用兼有护面功能的微晶饰面砖胶粘剂进行粘贴且应留缝,缝宽不应小于5mm。
填缝应在面砖粘结强度达到基本要求(一般不小于3d)后进行。
面砖装饰,面砖应选用背面带燕尾槽的面砖以增强粘结力。
面砖的含水率应符合有关标准,并采用双面(基面与面砖背面)薄浆满贴工艺法施工。
要特别注意专用面砖勾缝剂的防水功能,宜采用系统配套的微晶饰面砖填缝剂,面砖铺贴后及填缝后都应适时洒水养护。
2.8应采用微晶饰面砖胶粘剂粘贴面砖,严禁采用普通水泥砂浆粘贴面砖,并采用系统配套的微晶饰面砖填缝剂填缝,也不得在现场对面砖粘结剂和填缝剂任意掺加水泥、砂和水。
2.9外保温系统与门窗框边缘接口部位及其他交接部位的收口处,应按设计和本规程2.4条的要求做好密封与防水处理。
2.10本系统用于外墙内侧保温、分户墙保温以及楼板保温,其应有工序的操作要求与外墙外保温基本相同。
用于楼板板底保温时,微晶无机保温砂浆的分层抹灰厚度不应大于25mm;护面层增强材料采用网布时,锚栓应用冲击钻钻孔并稳固安装。
3、注意事项3.1成品在工地存放时需采取防水措施,严禁淋雨受潮。
3.2施工过程中和施工结束后应做好对半成品和成品的保护,防止污染和损坏;各构造层材料在完全固化前应防止淋水、撞击和振动。
墙面损坏处以及使用脚手架所预留的孔洞均应用相同材料进行修补。
上海善工建材科技有限公司二零一二年四月S。
