工作联系单回复函

合集下载

工作联系单回复单

工作联系单回复单

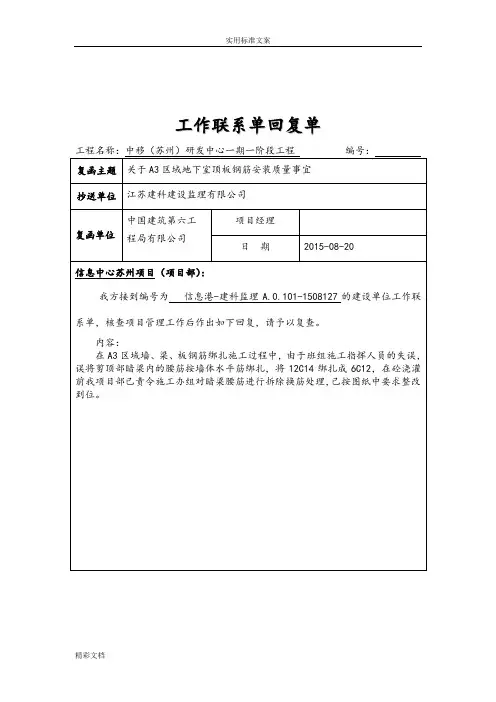

内容:
根据业主要求我司于9月10日前反馈燃气锅炉品牌函事宜,现我司正在同厂方洽谈之中,一但洽商成孰,第一时间内我司将用书面汇报给贵司。
请给予理解与支持,深表感谢!
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于总包的分包采购进度事宜
抄送单位
江苏建科建设监理有限公司
复函单位
我项目部接贵单位转发工作车辆相关事宜的函,项目部领导极为重视,按通知要求正在办理中,预计于9月15号左右落实到位。
感谢支持与理解!
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于B3区进度事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日 期
关于C01食堂工程首层餐厅与门厅之间玻璃隔断形式调整事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日 期
2015-08-24
信息中心苏州项目(项目部):
我方接到编号为信息港-建科监理编号:C1-建的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
内容:
内容:
8月31日我项目部原准备对于C6区人防地下室筏板及承台进行混凝土浇筑,事先与质监站进行沟通验收事宜并通知施工班组抓紧对所绑扎的筏板钢筋进行整改清理,在项目部未请监理验收之前,施工班组自认为已验收,擅自通知搅拌站泵车到场,项目部发现泵车到场后急速通知混凝土泵站停止发货,待监理验收合格后由我项目部通知供货时间为准。
内容:
关于临设材料品牌事宜,室内装修所用材料我项目部将严格按照施工合同附件(临时设施工程技术要求)中的品牌进行采购的,敬请业主、监理查验,如所进材料不符合合同所规定的材料品牌,项目部愿将承担其合同所规定之罚款。

工作联系单回复函

工作联系单回复函
关于我司安装1#~4#楼施工升降机从12年9月开始到现在,机械经常坏而没人修理,给贵司造成施工进度上滞后上及经济上损失,我公司感到十分抱歉,并同意按照双方签订的合同给予我司罚款。
我司非常重视贵司提出的问题,并以最快的速度解决贵司提出的问题。
上海远塔建筑安装有限公司
工作联系单回复函(共1页)
工作联系单回复函
编号:
主题
关于1#~4#楼施工升降机维修工作相关事宜
回复部门
系形式
√告知 □需答复
日 期
2013年4月1日
上海同济建设有限公司:
贵司于2013年3月31日通知我司的工作联系单,经我方阅悉,现回复如下,请贵司予以考虑:

公司回复函工作联系单来函回复

公司回复函工作联系单来函回复

公司回复函工作联系单来函回复尊敬的(收信人称呼):非常感谢您的来函。

我们收到了贵公司的工作联系单,并对贵公司对我们合作的兴趣表示赞赏。

在仔细阅读并评估了贵公司的材料后,我们非常愿意就此进一步探讨可能的合作机会。

贵公司所提供的信息非常全面,使我们对贵公司的业务情况有了较为深入的了解。

在此回函中,我们将对贵公司提出的问题逐一作出回答并提供相关信息。

同时,我们也将针对您所提出的合作建议展开讨论,以便更好地满足双方的需求。

首先,针对贵公司的第一问题,我们非常愿意分享我们的产品和服务信息。

我们的产品线包括但不限于(列举产品类型)。

(在这里提供关于产品和服务的详细描述,包括特点、优势等重要信息。

可以考虑使用表格、图表或其他形式来呈现信息,以增加阅读的可读性和吸引力。

)接下来,我们将回答贵公司的第二个问题,有关我们公司的背景和实力。

我们作为一家(公司类型)公司,具有丰富的经验和良好的声誉。

我们在(行业领域)已经运营了多年,并成功地与众多知名企业建立了合作关系。

我们的团队由一群经验丰富的专业人士组成,他们具备深厚的行业知识和技术能力,能够为客户提供全方位的支持和服务。

在第三个问题上,我们将讨论可能的合作框架和方式。

我们非常重视与合作伙伴的互利共赢关系,我们愿意与贵公司共同探索适合双方的合作模式。

我们可以通过(列举可能的合作方式,如合作协议、战略合作、共同开发等)来实现合作目标,并确保双方的利益得到最大化。

最后,我们愿意提供所需的文件和信息,并安排进一步的会议时间,以进一步详细讨论合作事宜。

我们期待与贵公司建立长期合作伙伴关系,并相信我们的合作将带来共同的成功。

再次感谢贵公司对我们的关注和信任。

如果贵公司有任何进一步的问题或需要进一步讨论合作事宜,请随时与我们联系。

我们期待与贵公司的交流和合作。

祝商祺,(您的姓名)(职位)(公司名称)(联系方式)。

工作联系单回复函

工作联系单回复函
回复:我方预计10月4日进行2—3层石膏天花封板,请相关单位极力配合完成天花隐蔽工程,如因其他专业对我方天花封板造成损坏及延误所产生的后果我方不予承担;防火门未安装我方公共区域墙面饰面板无法准确排版,存在饰面板大小不一及收口不严等现象;我方预计10月1日开始安装墙面面层如不能再此之前解决好漏水问题,因此产生的后果与我方无关。
回复:我方所用主材及辅材均为国标产品并有原厂出具的检测报告,且主材已经业主方封样同意使用;一般强制检测材料检测周期为30个工作日,如等检测结果出来后再使用我方将无法开展下一步工作。
江苏冠科建设工程有限公司
2019年9月30日
工 作 联 系 单 回 复 函工程名称:那曲市人民医院改扩建工程编号: JSGK-002
主题
回复部门
江苏冠科建设工程有限公司
主送部门
陕西建工第五建设集团有限公司
联系形式
√告知□需答复
日期
2019年9月30日
陕西建工第五建设集团有限公司:
贵司于2019年9月30日通知我司的工作联系单,经我方阅悉,现回复如下:
个别未安装喷淋头现正在进行安装,预计2019年10月1日前安装完毕。需抹灰及剔凿的地面已经安排作业。防火门只影响局部无法收口,不存在大面积影响装修施工问题(防火门下月中旬进场安装)。走廊天花漏水部位正在处理,不影响装修下一步作业。
工 作 联 系 单 回 复 函工程名称:那曲市人民医院改扩建工程编号: JSGK-001
主题
回复部门江苏ຫໍສະໝຸດ 科建设工程有限公司主送部门
陕西建工第五建设集团有限公司
联系形式
√告知□需答复
日期
2019年9月30日
陕西建工第五建设集团有限公司:
贵司于2019年9月30日通知我司的工作联系单,经我方阅悉,现回复如下:

工作联系单回复单

工作联系单回复单
内容:
目前工程正处于结构施工阶段,对于空调系统各关键部位品牌的确定,我司认为在工程主体竣工后进入空调系统安装前一个月决定空调系统部件品牌为宜。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于签署施工安全承诺书的通知
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
3、在防水保护层浇筑过程中,工人不意将砼浇超导致防水搭接满足不了规范要求,项目部在检查发现后已责令施工班将超越防水层部分砼凿去,确保满足防水卷材铺设搭接规定要求。
4、在防水铺设施工中,对于产生铺设粗糙、褶皱、观感不佳部位已责令施工队进行返工处理。以整改到位。
5、基坑底周边因前期大雨导致基坑边坡坍塌造成疏通排水困难,致使部分雨水夹泥土污染承台面。为了防止泥水流入承台项目部决定对四周砖胎膜加强增高作防水处理措施。
请予理解,深表感谢。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于项目工作车辆管理事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日期
2015-08-26
信息中心州项目(项目部):
我方接到编号为信息港-建科监理编号:的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
内容:
根据业主要求我司于9月10日前反馈燃气锅炉品牌函事宜,现我司正在同厂方洽谈之中,一但洽商成孰,第一时间内我司将用书面汇报给贵司。
请给予理解与支持,深表感谢!
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题

工作回复函(工程款、维修问题)

工作回复函(工程款、维修问题)

工作回复函(工程款、维修问题)
工作回复函
XXX公司:
贵公司XX年X月X日《工程联系单》已收悉,贵公司主张的工程款项缺乏合同依据,应付贵公司的工程款我公司已经按照合同约定支付。

按照贵我双方签订的《防火门制作和安装合同》第八条的约定,工程款付到完成总价80%的条件是“合同施工范围内的门扇(含玻璃及各种配件)安装完成”,但截至目前,贵公司并未完成合同范围内的门扇(含玻璃及各种配件)安装工作,因此付款条件尙未成就。

贵公司施工工期一直严重滞后,我公司曾于XX年X月X日发函催告,但贵公司仍未按期完工。

截至目前,贵公司合同范围内工作仍存在以下问题:1、X#楼穿出屋面防火门未全部安装完成,已安装的门锁全部安装方向错误;2、所有防火门闭门器未安装;3、X#楼地下室防火门未完成安装,个别门框未安装;4、部分门扇未安装到位,合页安装不水平,门扇无法正常关闭;5、部分门扇关闭后,门扇突出门框或者陷入门框内;6、部分门锁和锁孔不在同一水平,导致锁具无法使
用;7、部分双开门上下插销和插孔不在同一位置,导致无法使用;8、各楼遗留门扇、门框较多。

请贵公司接函后尽力构造施工,于15日内完成以上条约事情内容,主动配合完成防火门和消防验收事情。

过期,我公司将追查贵公司XX年X月X日以后的工期违约责任,违约款项将直接从贵公司工程款中扣除。

另外,为缓解贵公司的资金紧张问题,我公司已经协调项目部,可以提前借支部分工程款。

请贵公司接函后与我公司项目部协商处理。

专此函达!。

工作函的复函

工作函的复函

工作函的复函
尊敬的[发函人姓名]:
您好!感谢您的来信,内容我已经仔细阅读了解。

关于您提出
的问题,我在此回复如下:
首先,我要感谢您对我们公司的关注和支持,同时也对您提出
的问题表示非常重视。

根据您的询问,我们已经对相关情况进行了
认真的调查和分析,以确保给出最准确的答复。

关于您提到的合作事宜,我们公司非常乐意与您进一步探讨合
作的可能性。

我们将安排专人与您详细沟通,共同商讨合作的具体
细节和方式,希望能够达成双方都满意的合作协议。

同时,对于您提出的建议和意见,我们也将认真对待,并在今
后的工作中加以改进和落实。

希望我们的合作能够更加顺利和成功,共同实现双方的发展目标。

最后,再次感谢您的来信和关注。

我们期待着与您的进一步合作,希望我们能够携手共进,共同创造更加美好的未来。

再次感谢您的来信,祝您工作顺利,生活愉快!
此致
敬礼
[您的姓名]
[您的职务] [公司名称] [日期]。

工作联系单回复单

工作联系单回复单

工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
工作联系单回复单工程名称:中移〔〕研发中心一期一阶段工程编号:
.
.
. .word..。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工作联系单回复函
工作联系单回复函
编号:
主题
关于旷远·东方银座工程合同及施工的几个问题Βιβλιοθήκη 回复部门巨岸建设工程有限公司
主送部门
旷远房地产有限公司
联系形式
√告知 □需答复
日 期
2011年4月18日
福建旷远房地产开发有限公司:
贵司于2011年4月15日通知我司的工作联系单及工程编制说明,经我方阅悉,现回复如下,请贵司予以考虑:
福建巨岸建设工程有限公司
1贵司至今只提供两套完整的施工图纸,作为工程施工使用,目前尚未安排人员对贵司的工程项目进行编算,故本项目不可能在5月21日前编算完成。
2铝合金门窗工程是分部分项工程,据工程招投标法规定,本项目不能肢解分包,应按双方合同条款约定执行。
3由于地下室边坡支护图纸现更改为围护桩另加内支撑结构,据我方对施工图纸及现场实际情况测算,单支护项目的工期就超过10个月,故本工程的节点工期及总工期不能按约定完成。
