地下室降水井封井施工方案完成版
降水井封堵施工方案(1)

地下二层降水井封堵施工方案1、工程概况本工程降水井为甲分包电子岩土公司承包范围,其设计的降水井处于地下室室内,位于原小雁塔路(三~四标段之间地下二层G8~G9轴),共计4口,井深约15米,直径为¢600mm的深井。
2、原因及分析1、降水井为甲分包单位承包范围,我部在施工基础筏板时曾发函要求当时进行处理,贵司则明确由甲分包单位负责处理。
2、工程地下水位约-13.000标高,现降水井顶标高为基础筏板面标高-14.800米,降水井一旦停止降水,便形成有压力水向上涌出,采用哪种材料和哪种措施降低水压进行封堵为关键点。
3、方案设计方案1:水下封堵,在有水的状态下,分层封堵。
方案2:降水过程封堵,封堵过程中深井降水不中断,采用快硬性材料封堵,待强度达到后,降水管割除封堵。
4、方案处理方案1:水下封堵,在有水的状态下,分层封堵。
处理步骤:井深2/3处采用块石回填→预埋¢50镀锌管→100mm砂回填→第一次灌浆料封堵500mm厚→第二次灌浆料封堵500mm厚→镀锌管内压力注浆→上口砼封堵(1)自基础筏板面以下2米采用块石回填,块石的最大直径不大于1/3的管径。
(2)块石顶端预埋一根¢32镀锌管,以注浆填充块石间缝隙和保压堵水。
(3)铺设砂层100mm厚。
(4)采用快硬性灌浆料进行封堵第一次浇筑500mm。
(5)凿除深井滤管,采用快硬性灌浆料进行封堵第二次浇筑500mm。
(6)¢32镀锌管管内注浆,采用灌浆料进行压力注浆,浆满后保压12小时,待灌浆料强度达到后卸压。
(7)面层预留100mm厚砼采用抗渗砼封闭即可。
方案2:降水过程封堵,自吸式水泵降水(电缆与水管采用保护套)→采用20~40mm碎石回填→第一次灌浆料封堵至基础筏板面以下1000mm→第二次灌浆料封堵至基础筏板面以下300mm 处(预埋钢板焊接¢100钢管,上口套丝)→防水砼封堵(1)水泵在降水井内不中断降水,降水井管与电缆线采用护套包裹,防止破坏,井内采用20~40mm碎石回填。
地下室底板降水井井口封堵施工工法(2)

地下室底板降水井井口封堵施工工法地下室底板降水井井口封堵施工工法一、前言地下室底板降水井井口封堵施工工法是在地下室建筑施工中常用的一种技术措施,用于解决地下室底板降水井井口的封堵问题。
通过对该工法的详细介绍和分析,可以帮助读者了解该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施以及经济技术分析等方面的内容。
二、工法特点地下室底板降水井井口封堵施工工法具有以下特点:1. 施工简便:操作方便,对施工人员的技术要求不高,能够快速完成施工任务。
2. 封堵效果好:采用专用材料进行封堵,能够有效防止水源的渗透,保证地下室底板的干燥。
3. 经济适用:施工工艺简单,材料费用低,施工成本相对较低,适用于不同规模的工程。
4. 环保可靠:采用环保材料进行封堵,对环境无污染,封堵效果可靠持久。
三、适应范围地下室底板降水井井口封堵施工工法适用于各类地下室工程,如地下商场、地下停车场、地下库房等。
无论是新建地下室还是旧有地下室的改造,都能够采用该工法进行底板降水井井口的封堵。
四、工艺原理地下室底板降水井井口封堵施工工法主要是通过选择适当的防水材料,采取适当的施工工艺措施,将降水井井口封堵密实,以达到防水、防潮的目的。
具体工艺原理如下:1. 清理井口:清除降水井井口周边的杂物和泥土,确保井口平整。
2. 基层处理:对井口进行修补、填平处理,修复裂缝和破损部位,增强基层的稳定性。
3. 材料选择:根据井口的特点选择适用的防水材料,如特种水泥、高强度胶黏剂等。
4. 涂刷施工:采用刷涂等方式进行封堵材料的涂刷,确保封堵材料均匀附着于井口表面。
5. 固化处理:封堵材料固化后形成坚固的防水层,有效防止水源渗透。
五、施工工艺地下室底板降水井井口封堵施工工艺分为以下几个阶段:1. 准备工作:清理井口周边区域,确保施工场地的干净整洁。
2. 基层处理:对井口进行修复处理,对裂缝和破损部位进行修补。
3. 材料准备:根据工程要求选择合适的防水材料,并将其配制好。
基础降水井封井方案

封井工艺与做法:1、工艺流程:抽水一一起泵一一投入干料一一夯实一一投入加水配合料一一夯实一一焊井盖;2,先封井:如果在垫层,筏板施工时能保证地下水位低于垫层底标高,可直接使用水泥,砂子、碎石混合干料投入井内封井,在回填之前把井内的水抽干,快速把水泵提出,边投料边夯实,为了确保夯实.在井上半部分使用加少量水的干料,夯填至垫层底标高,完成封井;3、后封井a、将套管套在井管上端,与井管焊死b、打砼垫层以及底板c、先把水泥、砂子、碎石按2:2:1的比例在井口搅拌均匀(全部干料)d、在投料前井内的水全部抽空,快速把水泵提出,并把干料放入井内,边投料边夯实,为保证夯实,在井上半部分使用加少量水的干料。
以手抓成团落地散开为宜e、夯填至比套管低50mm左右时,安防钢井盖与井管焊死降水井封井措施:深井降水完毕后,应采取有效措施封堵井孔,避免承压水沿井孔及井壁上涌,降压井封闭前将会同设计单位验算基础及结构抗浮力,降水结束前将向设计、监理及业主递交封井报告和申请。
封井范围及时段:(1)疏干井:基本在大底板浇筑前进行封堵,采用在井内填碎石,浇注C15厚500mm 砼封堵井口,最后采用钢板进行管口封闭,并焊接牢固,完成封井工作。
(2)减压井和混合井:坑内的承压水减压井由于井深超过基坑底板深度,且在基坑开挖过程中需一直保持承压水头满足基坑突涌稳定性要求,因而基坑底板旋工后当上部荷载足以与下部承压水顶托力相抗衡时,方可停止减压降水,然后需对承压水减压井进行封井处理。
封井分为大底板封井和大底板达到强度后封井和后浇带完成后封井三个主要阶段。
第一阶段:大底板施工前部分不参加运行的降水井可先进行封井。
封井时将承压水头控制在开挖面左右,在井内填充砼或粘土球并在井口焊接钢板,最后在已封井上部浇筑大底板。
第二阶段:大底板完成达到设计强度后,为减小降水井井管对施工造成影响,应根据施工季节的地下水位,在充分考虑底板的强度的基础上,合理调整开启井的数量,对不再开启使用的降水井及时封堵。
降水工程及封井施工方案

降水工程及封井施工方案降水工程及封井施工方案一、基坑降水设计(一)降水井井身大样图(二)降水井布置(1)井位应避开支撑(承)柱、工程桩、基础梁、承台、支护结构构件;(2)井位须避开坑内地基加固区域,如无法避开,过滤段应穿过加固层。
(3)基坑内宜采用面状均匀布置。
(4)井位布置应便于保护,并方便封井施工。
(5)疏干井平面布置方式应符合下列原则:坑内疏干井根据基坑形状采用线状或梅花形均匀布置。
降水井距离基坑围护结构的距离不宜小于2m,不大于影响半径的1/2。
(6)坑外观测井沿基坑外缘布置,并针对特定含水层。
潜水观测井间距宜在30~80m,当基坑附近有既有建(构)筑物时,根据观测需要,观测井可适当加密,且应在既有建(构)筑物与基坑之间布置观测井。
坑内承压水观测井,一般情况下,不得用于抽水减压,兼做备用减压井时应在有减压必要的情况下方可开启。
(7)现场布设2个三级沉淀池,排水经三级沉淀后排入市政管道。
(三)单井结构1、疏干井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径相同的无砂混凝土管井或钢管;井孔与管壁之间净距不小于150mm。
(2)滤水管长度根据含水层厚度而定,滤水管底部应设置1~2m同直径的沉淀管。
(3)滤水管孔隙率一般宜在15~30%。
根据不同含水层的粒径级配,外包40~60目尼龙滤网。
(4)疏干井底距离未截断承压含水层顶板宜不小于1.5m。
2、观测井井管结构设计应满足下列要求:(1)井管及滤水管宜采用直径和壁厚相同的无砂混凝土管井。
(2)潜水观测井井深一般比相应位置处基坑深度大2~3m,且不得超出潜水含水层范围,井孔与管壁之间净距不小于150mm;3、围填滤料应满足如下要求:滤料应过筛冲洗,不含杂质,不均匀系数不宜大于3。
按照设计建议,管滤料采用6~8mm等粒径中粗砂或无粉碎石屑。
围填滤料水平厚度应不小于150mm。
(四)盲沟、集水井的位置、尺寸(宽、深)及构造做法(1)排水沟底面比挖土面低0.3m~0.5m,集水井底面比沟底面低1.0m以上。
地下室施工降水井封堵施工方案

地下室施工降水井封堵施工方案在基础混凝土垫层施工前加工防水钢套管。
钢套管采用热轧无缝钢管制作,套管高度不小于混凝土底板与垫层厚度之和。
在套管外侧焊接止水外环,套管内侧采用型号相符的管法兰焊接止水内环,并将螺栓焊接在管法兰上,螺栓丝头朝上。
在施工基础混凝土垫层时,将防水钢套管预埋于混凝土垫层中,将降水泵穿过防水钢套管进行降水。
当可以停止降水时,取出降水泵,对降水井底部采用级配砂石进行回填,上部采用干水泥回填至钢套管止水内环处。
对钢套管止水内环采用法兰盖加橡胶密封垫进行封堵,钢套管上层浇筑防水混凝土。

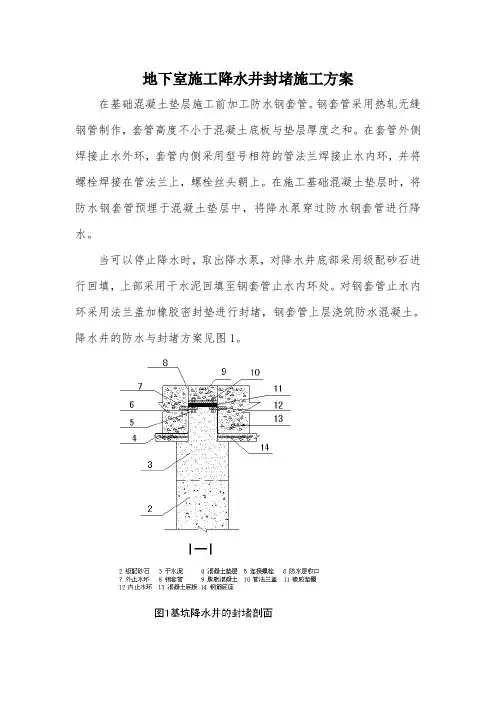

降水井的防水与封堵方案见图1。
降水井防水及封堵方案的特点1、与通常的降水施工技术相比,在基坑中间布置适当的降水井可高效地降低地下水位,加快施工进度,缩短施工工期,大大降低工程造价。
2、基坑内降水井的防水与封堵施工方法简便,操作人员不需进行专业训练,普通工人即可完成。
3、施工速度快,不影响其他工序的施工,也不影响施工进度。
4、采用的材料均为施工中常用材料,材料成本低,其造价相当低廉。
5、防水效果好,采用了多道防水构造措施,能保证混凝土底板的防水效果,具有较大的经济效益和社会效益。
适用范围本技术适用于需要进行降水的较宽基坑,以及基坑局部加深部位承压降水井的防水与封堵,也适用于普通基坑在中间布置降水井的防水与封堵。
施工工艺降水方案设计1、根据工程图纸和地质条件,结合工程实际情况进行降水方案设计。
2、当工程基坑中间有电梯井、污水井等局部加深部位时,可在加深部位中间或附近布置降水井,提高降水效率。
3、降水井宜位于防水底板较薄处,便于防水井封堵,降低工程造价。
4、降水井布置应避开桩基、框架柱、剪力墙、基础梁等竖向构件部位,避免交叉作业。
基坑管井施工降水井施工方法同普通无砂混凝土管降水井。
基坑土方开挖1、土方开挖时,应注意对降水井上口采取覆盖复合竹胶板等保护措施,防止开挖土方落入井内,减少降水井深度。
2、采用机械进行土方开挖时,应距离降水井外边预留300mm土方采用人工开挖,严禁挖掘机碰撞降水井。
降水井封井施工方案

降水井封井方案一、工程概况本工程为海棠湾住宅小区一期工程第一标段,为1#楼,地下二层,地上十七层,总建筑面积40150.7m2,建筑总高度52.55m。
工程±0.000相对应标高为775.60m,设计桩顶标高为-9.710m(765.89m),根据地勘报告显示本工程稳定水位埋深为 2.00~5.40m,水位标高769.49~771.76m,勘察期间为平水期,地下水位年变幅为0.8~1.4m。
地下水位高于基底标高,应采取降水措施。
二、封井目的为保证工程的顺利进行,并同时满足地下水位低于基底。
在施工过程中需要将各降水井逐步封闭。
详情如下:三、封井方案关于封闭基坑内的降水井,国家行业目前都没有相关规范要求和指导性文件。
只能凭借多年封闭降水井的经验和同行提出的先进办法进行综合。
根据业主提供的封井要求,具体措施如下:1.电梯井、集水坑和下反梁内的降水井1)封井材料:C40 P8商混2)施工方法:首先将要封闭的降水井从基底向下下挖十米,然后放入水泵将井内积水抽干,最后灌入混凝土至基底标高处。
封堵后的降水井,要派专人观察5天,当不渗不漏后,视为封堵成功。
3)注意事项:可先取一口井进行试验性封闭,如果试验成功,则再将剩余降水井一次性全部封闭。
若试验失败,则再与业主、监理商议具体做法后处理。
2.筏基范围内的其他降水井1)封井止水套管制作及选料:止水套管材料选用8mm厚钢板,长度根据筏板厚度不同分别采用900mm和700mm两种,其中900mm数量为7个,700mm数量为13个,套管具体做法详见下图。
2)封井材料:C40 P8商混3)封井前准备:i.因降水井长期运转,有的井内有少量泥沙淤积或杂物回落到井中,所以封井前对每个井进行测量,确定井深,并根据实测数据计算每个井的回填材料用量。
ii.将封井人员按照封井数量进行分组并带好铁锹、小桶等工具,每组3~4人,将降水井同时封堵。
4)封井工艺及方法i.工艺流程:抽水→起泵→投料→夯实→焊井盖ii.施工方法:为防止商混倒出后产生离析,先将商混在井口旁二次拌合均匀;在投料前将井内水全部抽干,快速将水泵提出;将混凝土灌入井内,并用振捣棒振捣密实;夯填至比套管口低50mm左右时,安放井盖并与套管焊死。
井点降水专项施工方案(最终)

井点降水专项施工方案(最终)井点降水专项施工方案一、工程概况唐海县龙祥园(二期)小区由XXX开发,XXX设计,XXX进行地质勘察,场地位于XXX东侧,创业大街路南,唐海热力西侧。
本工程总用地面积平方米,二期总建筑面积.71平方米。
101#楼为17层商住楼宅楼,建筑面积.92㎡,102#楼为5层住宅楼,总建筑面积4517。
79㎡,8#楼为15层住宅楼。
其中共计土方工程量为1万m3左右。
设计±0.000由建设单位指定高程点。
经过现场测量,施工场地自然地面即相对标高为-0.7m;施工场地周围地面相对平坦。
101-102#楼基槽采用大开挖土方,土方开挖深度建筑物以底标高(包括100mmC15素砼垫层300mm褥垫层)计算挖土最深为3.7m。
二、工程土质和水文地质条件(一)本基坑所涉及的土层:①层耕土:全场分布,层面高程 5.46-6.76m,层厚0.1-1.8m,灰褐色、浅灰黄色,松散状,以粉土为主,含植物根系。
②-1层粉土:全场分布,层面高程4.84-6.46m,层顶埋深0.14-0.7m,层厚0.65-2.00m。
灰黄色,中密,湿,干强度低,中等压缩性,低韧性,摇振反应迅速,无光泽。
②-2层粉土:全场分布,层面高程3.39-5.56m,层顶埋深0.95-2.3m,层厚4.9-10.05m,灰色、灰褐色,中密,湿,干强度低,中等压缩性,低韧性,摇振反应迅速,无光泽。
②-3粉土:全场分布,层面高程-0.6~-5.75m,层顶埋深6.15-13.95m,层厚2.05-8.7m。
灰绿色、黄绿色,密实,湿,干强度低,中等压缩性,低韧性,摇振回响反映迅速,无光泽。
(二)水文情况本工程基坑所涉及的各地基土层范围内地下水为孔隙潜水及沿海地区富水性较贫乏,勘察期间地下水位在自然地平下1.2—1.5m左右。
本场地单井涌水量较大,大于1000吨。
三、井点降水施工(一)轻型井点降水施工1、施工准备1)、施工机具(1)砼滤管:Φ400mm,壁厚50mm混凝土专用井管,单节长1.Om左右,底端用厚为70mm混凝土井底管托固定。
地下室底板降水井井口封堵施工工法

地下室底板降水井井口封堵施工工法地下室底板降水井井口封堵施工工法是一种在地下室建设中常用的施工工艺,其通过将地下室底板的降水井井口进行封堵,以确保地下室的建设过程中不会受到地下水的侵入。
本文将对该工法的前言、工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
一、前言地下室建设中常常需要解决地下水对地下室底板的影响问题,而地下室底板降水井井口封堵施工工法正是为了解决这一问题而应运而生。
通过该工法的施工,可以有效防止地下水对地下室底板的渗透,确保地下室建设的稳定性和安全性。
二、工法特点地下室底板降水井井口封堵施工工法的特点有以下几点:1. 灵活性强:该工法能够根据实际情况进行调整和改进,以适应不同的施工环境和技术要求。
2. 施工周期短:该工法施工过程简单快捷,能够在较短的时间内完成。
3. 施工成本低:该工法所需的材料、设备和人力成本较低,适用于各种工程项目的施工。
4. 施工效果好:通过该工法的施工,能够有效阻止地下水的渗透,确保地下室底板的完整性和稳定性。
三、适应范围地下室底板降水井井口封堵施工工法适用于各种类型的地下室建设项目,包括住宅地下室、商业地下室、工业地下室等。
无论地下室底板的材质是混凝土、砖石还是其他材料,都可以使用该工法进行施工。
四、工艺原理该工法的施工工艺与实际工程之间的联系主要体现在以下几个方面:1. 选择合适的封堵材料:根据地下室底板材质、地下水位、封堵深度等因素,选择合适的封堵材料,以确保封堵效果。
2. 采取适当的技术措施:根据实际施工环境和技术要求,采取合理的施工工艺和技术措施,确保封堵施工的质量和效果。
3. 实际应用分析:通过实践经验和工程实例的分析,总结出一套科学可行的封堵施工工艺和技术措施,为实际工程提供参考和指导。
五、施工工艺地下室底板降水井井口封堵施工工艺的具体步骤如下:1. 准备工作:清理地下室底板降水井井口,清除表面污物和杂质。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室降水井封井施工方案
花家桥商住综合楼位于大桥南路与花家桥路的交汇处,紧邻长江,地下水位比较高,地下室底板距自然地面的高度大约10米左右,水压差比较大。
从地下室土方开挖的过程中发现地下水位确实比较高而且水量比较充足,为了更好的指导封井施工特编制了此方案。
本工程在底板施工结束后,已经封焊部分降水井,还有未封的降水井共计24口,主要分布在地下室东区,见附图。
从目前的抽水量观察发现,有9口井的出水量比较大(1-9号井),有10口井出水量相对比较小(10-19号井),还有5口井水位保持在底板位置(20-24号井),一直处于未焊堵也未降水状。
考虑到地下水位压力很大,在封管采用如下方案:
1、在封堵降水井之前将所有的水泵停掉,派专人核实每一口井水位上涨的准确速度(即可用的焊接时间),并做好对应记录,计划好焊机台数和操作工人数。
2、一般焊接一口井一个人需要13分钟,可以根据现场水位上涨的速度的实际情况,从水量大的井先开始直接钢盖板封堵,到最后留4-6口井,同时封堵。
3、一口井可以两个人同时焊,最快6-7分钟,如果最后预留的4-6口井水位上涨速度小于7分钟或更短,则考虑采用钢板带短丝堵头或阀门封堵相结合的方法,同时增加泵体抽水。
盖板焊接封堵是指在止水钢套管上直接焊接钢盖板,然后再在钢
板上浇筑抗渗加微膨剂高一个等级强度的混凝土。
这工方法要求水位上涨的时间至少大于7分钟,而且可以要求两名熟练的焊工相互配合施工。
丝扣(或阀门)封堵是指在止水钢套管封口盖板上增焊Ø100的短丝,短丝中可穿抽水管,在焊接带丝扣的盖板时可不停地抽水,待钢盖板焊接好后,可将水管从丝扣中剪短,立刻将堵头封闭,然后浇筑抗渗加微膨剂高一个等级强度的混凝土,这样就可以解决水位快速上涨问题,但要求丝扣的密封性一定要好。
根据停止抽水后观察的结果,可先对降水井水位上涨不超过10分钟的(10分钟指焊接钢套管所需的最短时间),采用丝扣堵头封堵的方法,带丝扣堵头的钢板焊接好之后也应该不停的地抽水。
水位上涨时间超过10分钟的降水井可采用钢盖板焊接,在焊接后其他降水井的水压将增大,水位上涨少于10分钟的同样采用丝扣堵头封井。
然后可先对丝扣堵头出水量大的降水井进行丝扣封堵。
在封井的过程中应遵循同样施工方法出水量大的先封堵,且顺着一个方向依次封堵。
考虑到地下水位压力很大,在封管到最后的时候,井内水位上涨的速度一旦超过封管焊接速度,势必发生既无法降水,又无法封焊的现象,所以封井的速度就显得尤为重要。
南通建工花家桥项目部2009-11-24。
