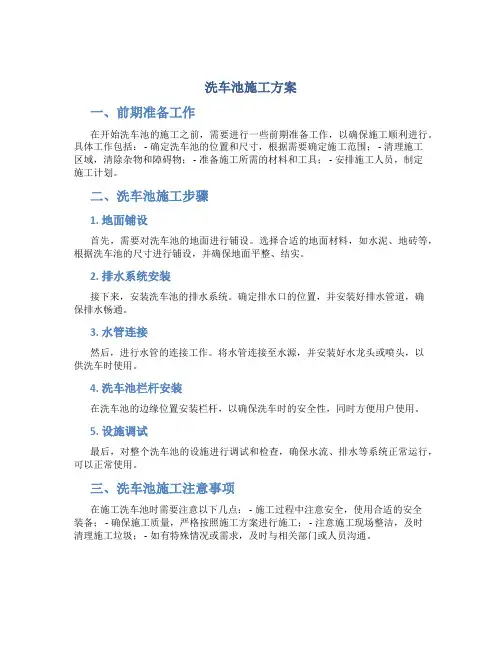

洗车池施工方案(终审稿)
洗车池施工方案

洗车池施工方案一、前期准备工作在开始洗车池的施工之前,需要进行一些前期准备工作,以确保施工顺利进行。
具体工作包括: - 确定洗车池的位置和尺寸,根据需要确定施工范围; - 清理施工区域,清除杂物和障碍物; - 准备施工所需的材料和工具; - 安排施工人员,制定施工计划。
二、洗车池施工步骤1. 地面铺设首先,需要对洗车池的地面进行铺设。
选择合适的地面材料,如水泥、地砖等,根据洗车池的尺寸进行铺设,并确保地面平整、结实。
2. 排水系统安装接下来,安装洗车池的排水系统。
确定排水口的位置,并安装好排水管道,确保排水畅通。
3. 水管连接然后,进行水管的连接工作。
将水管连接至水源,并安装好水龙头或喷头,以供洗车时使用。
4. 洗车池栏杆安装在洗车池的边缘位置安装栏杆,以确保洗车时的安全性,同时方便用户使用。
5. 设施调试最后,对整个洗车池的设施进行调试和检查,确保水流、排水等系统正常运行,可以正常使用。
三、洗车池施工注意事项在施工洗车池时需要注意以下几点: - 施工过程中注意安全,使用合适的安全装备; - 确保施工质量,严格按照施工方案进行施工; - 注意施工现场整洁,及时清理施工垃圾; - 如有特殊情况或需求,及时与相关部门或人员沟通。
四、洗车池施工验收施工完成后,需要进行洗车池的验收工作。
验收内容包括: - 检查洗车池的地面、排水系统等是否符合设计要求; - 进行水流、水压等设施的测试; - 检查设施的安装是否牢固可靠; - 确认洗车池的使用效果。
五、洗车池施工总结洗车池施工是一项细致和重要的工程,需要严格按照施工方案进行操作,确保施工质量和用户体验。
通过合理的施工步骤和注意事项,可以顺利完成洗车池的建设工作,为用户提供一个便捷、舒适且安全的洗车环境。
洗车池施工方案

洗车池施工方案引言洗车池是汽车服务行业中一个非常重要的设施。
它为车辆提供了一个方便、高效的洗车环境,使车辆能够获得彻底的清洁。
本文档将介绍洗车池的施工方案,包括设计、材料选择和施工流程等内容。
设计尺寸和布局洗车池的尺寸和布局应根据实际场地情况和需求进行设计。
通常,洗车池的长度应大于最大洗车车辆的长度加上一定的余量,宽度则应适应多辆车同时进行洗车操作。
此外,洗车池需要考虑进出水口的位置,以便提供方便、快捷的进出通道。
水源和排水系统洗车池需要有稳定的水源供应和高效的排水系统。
水源可以选择自来水或储水设备,而排水系统应设计合理,防止积水和渗漏。
在设计洗车池的水源和排水系统时,必须遵守当地的法规和环境要求。
地面和墙面材料洗车池的地面和墙面材料需要选择防滑、耐磨、耐腐蚀的材料。
地面可以使用砖石铺设或者涂覆防滑材料,墙面则可以选择耐酸碱的瓷砖或者环保型涂料。
附属设施洗车池还应配备一些附属设施,如水枪、清洗剂储存区、喷洒系统等。
这些设施的选择应根据洗车流程和需求进行合理设计。
材料选择水泥水泥是洗车池施工过程中的主要材料,用于地面和墙面的建设。
选择优质的水泥可以确保施工后的洗车池具有良好的强度和耐久性。
防滑材料为了确保洗车池地面的安全,需要选用防滑材料进行铺设。
常见的防滑材料有防滑砖和橡胶防滑片,可以根据实际情况选择合适的材料。
瓷砖瓷砖是洗车池墙面的常用材料,选择耐酸碱、易清洁的瓷砖,可以减少日常维护和清洁的难度。
清洗剂选择适用的清洗剂是确保洗车效果的关键之一。
根据洗车池的特点和车辆的不同,可以选择起泡性好、去污力强的清洗剂。
施工流程准备工作施工前首先要进行一些准备工作,包括对场地进行规划和清理,计算洗车池的尺寸和布局,准备所需材料和工具等。
地面施工地面施工是洗车池施工的首要环节。
首先需要确定地面的高度,然后进行挖掘和填土工作。
随后,将水泥倒入地坑中,并使用批刀将其均匀铺开。
等待地面水泥干燥后,可以进行后续的防滑材料铺设。
洗车池施工方案

1.编制依据1)《混凝土结构工程施工质量验收规范》GB50204-20112)《建筑工程施工质量验收统一标准》GB50300-20013)《建筑地基基础工程施工质量验收规范》GB50202-20024)《砌体工程施工质量验收规范》GB50203-20022.工程概况根据当地政府要求,进出工地土方车辆必须对其车胎进行冲水清洗。
本项目洗车池采用C30钢筋混凝土底板内配三级16@150双向钢筋网,南、北两侧为MU10红砖(240*120*53)M7.5水泥砂浆砌筑,内粉2cm厚防水砂浆(二次粉刷成型),压顶为200mm厚C25素混凝土;洗车池南侧污水沉淀池做法同洗车池,具体做法见附图。
3.施工安排3.1工程流程1)、施工流程采用先下部后上部,具体流程如下:定位放线→基槽挖土→底板支模→底板钢筋→底板砼浇筑→砖砌体砌筑→素砼压顶支模→素砼压顶浇筑→砌体防水砂浆抹面。
3.2人员安排项目部指派项目施工员进行对班组进行人员安排,木工1名、钢筋工2名、砼工3名、瓦工3名。
4.施工准备4.1技术准备组织相关工长和相关负责人,对洗车池及沉淀池的具体位置、整体布局及车辆进出的方便性进行统合考虑。
4.2料具准备序号名称型号数量备注1 插入式振捣器ZN-70 1台2 振捣棒30 2条3 胶皮水管(养护)100m4 平锹、尖锹各3把5 木抹子3把6 小灰斗3个7 钢丝刷子(清理钢筋浮灰)5把4.3现场准备按照施工需要,选择合格的商品混凝土供应商。
准备施工前所需的砼磨光机、手动切割机等小型工具。
5.混凝土施工5.1混凝土浇筑前的施工准备工作浇灌前将模板及钢筋上的木屑、灰渣等杂物清理干净。
5.2混凝土浇筑底板混凝土浇筑采用砼运输车直接卸料,沉淀池、洗车池底板厚度为200。
5.2.1混凝土施工本工程由于混凝土浇筑厚度小于250mm,固采用一层由东向西浇筑。
如混凝土表面浮浆较多,应用铁锹、水桶对浮浆进行排除。
1)混凝土初凝前再对表层混凝土进行复振,以排除表层混凝土中剩余气体,增加混凝土密实度。
洗车池施工方案

洗车池施工方案洗车池施工方案一、项目概述洗车池是指为了给汽车进行清洗而建设的特殊设施,它具备科学、环保、高效的特点,能够有效清洗汽车并减少水的浪费。
本项目旨在建设一座现代化、功能完善的洗车池,为用户提供高质量的洗车服务。
二、施工方案1.选址选取位置方便、交通便利的区域作为洗车池的选址。
要考虑到周边居民的需求,尽量避免在居民区附近建设。
2.设计规划根据实际情况确定洗车池的大小和布局。
一般来说,洗车池应具备两个车道,每个车道长度为10米左右,宽度为4米左右,另外还需要预留足够的空间用于放置洗车设备和储水设备。
3.材料采购选择耐用、防腐蚀的材料作为建设洗车池的主要材料。
如水泥、钢筋、陶瓷砖等。
同时,还需要购买洗车设备、储水设备等。
4.施工步骤(1)清理和平整地面:对选址进行清理,确保地面平整,便于后续施工。
(2)土方开挖:按照设计要求进行土方开挖,开挖深度以10厘米为宜。
(3)土方回填:将挖出的土方填充至设计高度,并进行夯实,保证地面的坚实和稳定。
(4)浇筑水泥:在地面上搭建模板,然后浇筑水泥,待水泥凝固后进行表面处理。
(5)安装洗车设备:根据设计图纸,按照实际情况安装洗车设备,并进行调试。
(6)安装储水设备:根据设计要求,选择合适的位置安装储水设备,并与洗车设备进行连接。
(7)进行试运行:安装完成后,进行试运行,检查设备是否正常工作,是否有漏水等问题。
(8)保养和维护:定期对洗车池进行保养和维护,确保设施的安全、卫生。
三、安全措施1.施工期间,要确保工地周围安全,设置警示标志,避免行人和车辆误闯工地。
2.洗车池的设计和施工要遵循相关的安全规范和指导原则,确保设施的安全性。
3.施工期间,工人要佩戴安全帽、工作服等个人防护装备,避免发生工伤事故。
总结:洗车池是一项重要的公共设施,它不仅方便了人们洗车的需求,还减少了水资源的浪费。
通过科学合理的选址、设计和施工,能够顺利建设一座高质量的洗车池。
在施工过程中,一定要严格遵守相关安全规范,确保工人和周围环境的安全。
洗车池施工方案

贵阳观山湖区滨湖花城市政道路项目洗车槽修建施工方案编制:审核:施工单位:中融星河湾滨湖花城市政道路工程项目部编制日期:2017年9月15日一、工程概况1、工程名称:贵阳观山湖区滨湖花城市政道路项目2、工程地点:贵阳观山湖区3、建设单位:中融星河湾滨湖花城市政道路工程项目部5、概况:该项目为贵阳市观山湖区滨湖花城市政道路项目工地共用洗车槽及临时施工便道,因山体、土石方开挖需外运土方及进出场运输车辆带泥上路。
为了有效地利用并保障洗车槽系统的正常运行和使用,达到运土车辆不污染道路的目的。
由我施工方临时硬化路面和修建一个洗车槽。
二、编制依据1、洗车槽施工标准2、城镇道路工程施工质量验收规范(CJJ1-2008)三、施工方案洗车槽施工1、在运输车辆道路进口处用人工配合挖机挖一段长22m×8m×1.4m(净空)的坑。
大型压路机震动夯实,土基层夯实后用厚100cm 大渣回填碎石填隙夯实、厚40cmC30混凝土配16@200双层双向浇筑封底。
洗车槽内壁连同池底一起浇筑完成防止漏水。
2、在洗车槽西侧设500×500排水沟与西侧居民排水对接后排入沉淀池。
3、出洗车槽2米处设200×300截水沟,顶面过车用25@100钢筋焊成箅子状,防止池内水外溢出。
4、池底头尾设置两条100×150清污沟,方便后期清理淤泥。
5、在洗车槽西侧设置三级沉淀池与截水沟周围的明排水沟连通最终排至环西大道污水管。
6、设置清洁水管和灵活的排放口,防止蓄水池废水蓄积的时间长而发臭。
施工便道硬化施工1、该条道路全长200米为五家单位共用施工便道其施工时需半幅施工完毕通车后再施工半幅。
2、挖机挖路槽土石方长200米宽8米深1米(运输车辆运12.2km弃土)挖除后大型压路机震动夯实土基层,用厚1米毛石回填碎石填隙,压路机震动夯实,厚30cmC30混凝土配三级钢12@200浇筑,路面清光、压纹防止车轮打滑。
施工方案洗车池施工方案

施工方案洗车池施工方案一、项目背景随着汽车保有量的不断增加,洗车需求也日益增长。
为了满足市场需求,许多商业和住宅区都开始建设洗车池,以提供方便和高效的洗车服务。
本文档旨在提供一种施工方案,以指导洗车池的建设和施工。
二、施工目标1. 提供一个安全、高效、环保的洗车池。
2. 确保洗车池的结构坚固、耐用。
3. 符合环保要求,避免对环境造成污染。
4. 设计合理,方便管理和操作。
三、施工步骤1. 地面准备在选定的施工场地上清理一切障碍物和垃圾。
如果地面不平整,需要进行修复和铺设水泥或地砖。
确保地面平整、结实。
2. 排水系统设计和安装一个有效的排水系统,以确保污水能够迅速、完全地排出洗车池。
排水系统需要符合当地规定并通过相关审批。
确保排水系统的管道和管道连接安装牢固、无渗漏。
3. 洗车池搭建根据洗车池的设计图纸,选用适当的材料和工具进行搭建。
主要步骤包括:搭建洗车池的框架、安装池壁和池底板、加固连接部位。
确保洗车池的结构稳固,能够承受洗车机、水枪等设备的重量。
4. 设备安装根据洗车池的设计要求,选用适当的洗车设备,并进行正确的安装和连接。
主要设备包括:水枪、洗车机、水泵等。
确保设备安装正确、接线可靠、运行正常。
5. 安全措施在洗车池的周围设置合适的防护措施,如栏杆、围墙等,以保障使用者的安全。
此外,应设置明显的标志和警示标识,以提醒用户注意安全。
四、质量控制1. 施工过程中,必须遵守国家和当地的建筑、环保和安全规定。
2. 严格按照设计图纸和规范要求进行施工,确保施工质量。
3. 对施工过程进行监督和检查,及时发现和纠正施工中的问题。
4. 验收施工,确保洗车池的质量和规格达到设计要求。
五、环境保护1. 在施工过程中,应采取措施防止泥浆、污水等对周围环境造成污染。
2. 对施工中产生的废弃物进行分类处理,妥善处理并遵守相关法规要求。
3. 使用环保材料和设备,减少对环境的影响。
六、成本控制1. 在施工前制定详细的施工预算,包括人工、材料、设备等所有费用。
洗车池工程施工设计方案

洗车池工程施工设计方案一、项目背景和目标洗车池是指特定场地内为汽车提供清洗服务的设施,包括进水管道、池体、过滤系统等组成部分。
本方案的目标是设计一个高效、环保的洗车池工程,以满足市场需求和环境保护要求。
二、基本设计原则1.节水:设计高效的回收系统,最大限度地减少水的浪费。
2.污水处理:设计污水处理系统,确保排放的水质符合环境保护标准。
3.环保材料:采用环保型材料,减少对环境的污染。
4.设备智能化:引入智能控制系统,提高洗车效率和用户体验。
三、工程施工方案1.前期准备确定洗车池的位置和规模,开展可行性研究,编制工程施工方案。
选址时要考虑周边环境和周边道路的交通状况,确保方便用户使用。
同时,还需制定工期计划和施工组织设计,确保工程按时、按质量完成。
2.池体设计池体设计要考虑容量和结构稳定性,并考虑到洗车时需要的操作空间和通风要求。
池体应采用混凝土结构,确保强度和耐久性。
池底应设计成坡度适当的形式,以便排水。
3.进水管道设计进水管道的设计要考虑进水速度和压力,以满足洗车需要。
进水管道应采用直径较大的管道,以减少水压损失。
同时,还需设置水阀和流量计等设备,便于控制和测量水的流量。
4.污水回收设计污水回收系统是洗车池工程中的关键环节。
设计时要考虑回收系统的容量和处理能力,以适应大量的污水回收需求。
回收系统应采用过滤、沉淀和氧化等处理方式,确保排放的水质符合环境保护标准。
同时,还需设置水泵和管道等设备,确保污水的运输和处理。
5.其他设备设计除了上述关键设备外,还需考虑其他设备的选型和布置。
例如,加热设备、喷水设备、洗车机、智能控制系统等。
这些设备的选型和布置要满足高效、环保和智能化的要求。
四、安全措施1.工地安全:施工期间要确保工地的安全防护措施,包括施工区域的围栏、警示标志、施工人员的安全用具等。
2.环境保护:施工过程中要采取措施控制粉尘、噪音、振动等对环境的污染。
3.设备维护:设备要定期检查和维护,确保其正常工作状态,避免事故发生。
洗车场专项施工方案

洗车场专项施工方案1. 引言洗车场专项施工方案是为了提高洗车场的施工效率、保证施工质量和确保施工环境的安全性而制定的一项详细计划。
该方案将介绍洗车场施工的流程、注意事项以及相关的安全措施。
2. 施工流程洗车场施工的主要流程包括以下几个步骤:2.1 准备工作•确定洗车场施工区域,清理施工区域的垃圾和杂草。
•检查洗车设备和工具的完好性,确保能够正常使用。
•配置所需的洗车用品和洗车液。
2.2 水源准备•确保有足够的水源供给。
•检查水源设备的正常运行,如水泵、水龙头等。
2.3 预洗处理•对车辆进行预洗处理,清除车辆表面的大颗粒土壤和杂物。
•使用预洗剂软化车辆表面的油污和污渍。
2.4 主洗处理•使用洗车刷或高压水枪对车辆表面进行彻底清洗。
•确保车辆表面的每个部位都得到充分清洗。
2.5 冲洗处理•使用高压清水冲洗车辆表面,确保洗净剂和杂质完全冲洗干净。
•确保所有冲洗水都流入排水口,防止水污染。
2.6 擦拭处理•使用干净的布或海绵对车辆表面进行擦拭,去除水渍和残留的细微污渍。
•确保擦拭过程不会划伤车辆表面。
2.7 干燥处理•使用专业的车辆干燥器或干燥布对车辆进行干燥处理,避免水渍和水痕的产生。
3. 施工注意事项在洗车场专项施工中需要注意以下几点:3.1 安全•检查施工区域的安全设施,如紧急停车开关、灭火器等。
•使用个人防护装备,如手套、口罩、护目镜等。
•保证施工区域的通风良好,避免化学洗剂对人体的伤害。
3.2 洗车用品•使用符合环保要求的洗车用品和洗车液,减少对环境的污染。
•注意洗车用品的储存和保养,防止变质和污染。
3.3 水资源利用•合理利用水资源,减少浪费。
•根据实际需要确定洗车过程中水的使用量。
3.4 环境保护•洗车过程中避免污水直接进入下水道,采取合理的污水处理措施。
•垃圾和废弃物分类处理,确保环境卫生。
4. 安全措施在洗车场施工中,应采取以下安全措施:•建立完善的安全标识和警示牌,提醒员工和施工人员注意安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
洗车池施工方案
文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-
贵阳观山湖区滨湖花城市政道路项目
洗车槽修建
施
工
方
案
编制:
审核:
施工单位:中融星河湾滨湖花城市政道路工程项目部
编制日期:2017年9月15日
一、工程概况
1、工程名称:贵阳观山湖区滨湖花城市政道路项目
2、工程地点:贵阳观山湖区
3、建设单位:中融星河湾滨湖花城市政道路工程项目部
5、概况:该项目为贵阳市观山湖区滨湖花城市政道路项目工地共用洗车槽及临时施工便道,因山体、土石方开挖需外运土方及进出场运输车辆带泥上路。
为了有效地利用并保障洗车槽系统的正常运行和使用,达到运土车辆不污染道路的目的。
由我施工方临时硬化路面和修建一个洗车槽。
二、编制依据
1、洗车槽施工标准
2、城镇道路工程施工质量验收规范(CJJ1-2008)
三、施工方案
洗车槽施工
1、在运输车辆道路进口处用人工配合挖机挖一段长22m×8m×1.4m(净空)的坑。
大型压路机震动夯实,土基层夯实后用厚100cm大渣回填碎石填隙夯实、厚40cmC30混凝土配16@200双层双向浇筑封底。
洗车槽内壁连同池底一起浇筑完成防止漏水。
2、在洗车槽西侧设500×500排水沟与西侧居民排水对接后排入沉淀池。
3、出洗车槽2米处设200×300截水沟,顶面过车用25@100钢筋焊成箅子状,防止池内水外溢出。
4、池底头尾设置两条100×150清污沟,方便后期清理淤泥。
5、在洗车槽西侧设置三级沉淀池与截水沟周围的明排水沟连通最终排至环西大道污水管。
6、设置清洁水管和灵活的排放口,防止蓄水池废水蓄积的时间长而发臭。
施工便道硬化施工
1、该条道路全长200米为五家单位共用施工便道其施工时需半幅施工完毕通车后再施工半幅。
2、挖机挖路槽土石方长200米宽8米深1米(运输车辆运12.2km弃土)挖除后大型压路机震动夯实土基层,用厚1米毛石回填碎石填隙,压路机震动夯实,厚30cmC30混凝土配三级钢12@200浇筑,路面清光、压纹防止车轮打滑。
3、在路两侧设200×300砖砌排水沟,墙身240厚,内侧水泥砂浆粉刷。
四、洗车槽、道路施工
洗车池、道路硬化施工顺序
放线挖土方土基层夯实回填毛石夯实绑扎钢筋安装模板浇筑砼拆除模板养护通车
五、附图
1、附图1:洗车槽平面图
2、附图2:洗车槽1--1剖面图、做法节点图
3、附图3:洗车槽2--2剖面图、做法节点图
4、附图4:沉淀池平面、剖面图
5、附图5:道路硬化断面图。
