河道治理工程施工设计方案

合集下载

河道治理施工方案2

河道治理施工方案2

河道治理施工方案2一、项目背景1.1 项目概况本项目是针对某城市内部河道的治理工程,旨在改善河道水质、提升河道生态环境,使其成为城市的景观亮点。

1.2 项目目标通过本次河道治理工程,达到以下目标: - 改善水质,提高河道水质达标率; - 保护生态环境,提升河道周边植被覆盖率; - 加强治理设施建设,确保河道长期生态良好。

二、施工方案2.1 建设内容本次治理工程主要包括以下内容: - 清淤:对河道中的淤泥、杂物进行清理,提高河道水深,改善水流条件; - 护岸修复:修复河道两岸护岸,防止岸坡塌方,保护河道周边生态环境; - 植被恢复:在河道两岸和部分水域区域进行植被恢复工作,提升河道绿化覆盖率; - 河道规划整治:根据实际情况,对河道进行规划整治,优化河道布局,提高治理效果。

2.2 工程流程第一阶段:前期准备1.制定施工计划:明确施工目标、内容、时间节点等;2.采购材料设备:准备所需清淤设备、护岸修复材料等;3.安排施工人员:组织专业施工队伍,保证施工质量;4.沟通协调:与相关部门协调工作,确保施工顺利进行。

第二阶段:施工实施1.清淤作业:按照设计要求,进行河道清淤作业;2.护岸修复:修复河道两岸护岸,巩固岸坡,防止塌方;3.植被恢复:进行沿岸植被恢复工作,提升绿化覆盖率;4.规划整治:根据规划方案,进行河道规划整治,优化布局。

第三阶段:验收交付1.施工验收:对整体施工质量进行验收评估;2.完工交付:完成工程交付,验收通过后正式移交使用。

三、工程效果3.1 水质改善经过河道治理施工,河道水质得到明显改善,水体清澈透明,水质符合相关标准要求。

3.2 生态环境提升河道两岸植被茂密,生态环境更加优美,吸引了更多动植物栖息繁衍。

3.3 设施完善治理设施完善,河道周边建设更加规范,保障了河道长期生态良好。

四、总结通过本次河道治理施工,有效改喥ͥD河道水质、提升河道生态环境,取得了较好的效果。

希望通过持续的管理维护,能够保持河道生态环境的优良状态,让市民享受到更好的生活环境。

河道治理方案(6篇)

河道治理方案(6篇)

河道治理方案一、工作概况该工程为____截潜引水及河道疏通工程。

工程内容。

在开采区上游进行截潜工程,河道开挖,护坡砌筑,生态护岸,蓄水堤坝维护,管道引水工程,开采道路填筑护砌,河床护砌等工程。

二、施工准备1.抽调具有丰富类似工程施工和管理经验的人员,组成施工项目部;2.制定质量、安全、工期、环保、文明施工等项管理制度,明确分工,落实责任;3.做好进入工地施工的人员岗前质量、安全、技术等方面的教育培训工作,熟悉与本工程有关的各项技术指标和标准规范。

三、技术准备1.现场勘查,具体了解施工现场的情况,为将来施工提供第一手资料;2.测量控制,接到监理机构提供的测量基本控制点、基线和水准点的基本数据后,及时校测其基本控制点和基线的量精度,复核其资料和数据的准确性,并建立施工控制网。

3.交底准备,接到监理机构发放的图纸和文件后,认真审核图纸和文件内容,并根据施工调查及施工现场情况等,记录图纸和文件中存在的问题,做好设计交底准备工作,涉及的问题及时提请有关单位解决。

4.施工____设计。

根据有关资料按规定时间要求,编写及报批由项目经理签署的施工____设计和施工进度计划、作业指导书等技术文件,以指导和安排工程工程施工。

四、施工方法由设计单位实测后,根据设计图纸,严格施工。

五、安全管理体系与措施1.安全保证措施1.1建立健全安全生产管理____机构和安全保证体系建立健全安全生产管理____机构,项目经理担任安全生产第一责任人,配备专职安全员,各生产班长为班组安全生产第一责任人,并配备班组兼职安全员,层层落实生产工作,全面推行安全责任制。

由项目部安全保卫科负责开展各项安全生产工作。

建立健全安全生产保证体系,坚持整个施工活动的全员、全过程、全方位、全天候的动态管理。

以上工作由项目部安全保卫科负责具体实施并督促检查各单位严格执行。

1.2加强安全思想教育和安全知识教育。

贯彻“安全第一,预防为主”的方针,强化“安全为生产,生产必须安全”的意识,形成人人重视安全,搞好安全的风尚。

河道整治工程施工方案

河道整治工程施工方案

河道整治工程施工方案一、工程背景近年来,随着城市化进程的不断加快,城市周边的河道水质和水环境逐渐受到污染,河道水位下降、随意倾倒垃圾等问题逐渐凸显。

为了改善城市河道的生态环境,保障城市防洪安全,提升城市品质,本次河道整治工程将对区域内的河道进行综合治理。

二、工程范围本次河道整治工程范围包括XX区XX河段,总长度约XX公里,涉及XX个村庄和XX个社区。

三、工程内容1.清淤疏浚:对河道内的淤泥、垃圾进行清理,保证河道通畅,恢复河道的原有容积。

2.河床加固:加固河道底部的坍塌、侵蚀等现象,保证河道底部的结构稳固。

3.生态恢复:结合当地实际情况,种植沿岸植被,改善水质,提升生态环境。

4.护岸修复:修复沿岸的护岸设施,增加整体稳定性,避免岸边坍塌。

5.污水处理:建设沿岸污水处理设施,保证河道水质达标。

6.设施更新:更新沿岸设施,如桥梁、路灯等,提升城市品质。

四、施工方案1.方案设计:根据工程实际情况,设计施工方案,并报相关部门审批。

2.施工准备:制定施工计划,确定施工队伍、材料、机械等,做好施工准备工作。

3.施工工艺:(1)清淤疏浚:采用机械挖掘、抽水等方法进行清淤工作,保证水泥造淤泥能够顺利进行。

(2)河床加固:在确定河道底部状态后,采用适当的加固方法进行处理,如灌注桩、砼浆封固等。

(3)生态恢复:根据当地气候、土壤等条件,选择合适的植物种植,保证植被能够生长良好。

(4)护岸修复:采用钢筋混凝土护岸等方式进行修复,保证护岸稳固。

(5)污水处理:建设生态湿地处理设施等方式进行处理,保证河道水质达标。

(6)设施更新:根据实际情况,更新沿岸设施,提升城市形象。

4.施工安全:严格遵守施工安全规定,加强安全生产管理,保障施工人员安全。

5.施工质量:严格遵守工程质量标准,确保工程质量达到要求。

六、工程进度本次河道整治工程计划工期为XX个月,具体进度如下:1.工程前期准备:XX个月2.清淤疏浚:XX个月3.河床加固:XX个月4.生态恢复:XX个月5.护岸修复:XX个月6.污水处理:XX个月7.设施更新:XX个月七、工程费用预算本次河道整治工程总投资预算为XX万元,具体费用预算如下:1.清淤疏浚:XX万元2.河床加固:XX万元3.生态恢复:XX万元4.护岸修复:XX万元5.污水处理:XX万元6.设施更新:XX万元八、工程效果本次河道整治工程完成后,将有效改善河道水质,提升河道周围生态环境,增加城市绿化面积,提升城市品质,保障城市防洪安全。

河道治理工程施工方案

河道治理工程施工方案

河道治理工程施工方案河道治理工程施工方案:一、工程概述本次河道治理工程旨在改善河道的水流状况,提高河道的通畅度和水质,为周边居民提供更好的生活环境。

主要工程内容包括河道疏浚、护岸修复、植被修复等。

二、施工步骤1.勘察设计:根据河道现状进行详细勘察,提出合理的设计方案,包括疏浚深度、护岸方式、植被种植等。

2.疏浚工程:采用挖掘机等设备进行河道疏浚,根据设计要求,清理淤泥、水草等,提高河道的运水能力。

3.护岸修复工程:针对河岸边坡进行护岸加固,使用石方等材料进行护筑,以增强边坡的稳固性,防止滑坡等灾害。

4.植被修复工程:根据设计要求,在河道两岸适当位置种植草坪、花卉等植物,通过植物的阻挡作用,减缓水流速度,提高水质。

5.环境保护:在施工中要严格遵守环境保护法律法规,采取必要的措施避免水土流失、水环境污染等问题的产生,确保施工过程对周围环境的损害最小化。

三、施工条件1.必须制定严格的安全措施,确保施工人员的人身安全。

2.施工过程中,要进行合理的排水和灌浆处理,以避免给周边居民带来负面影响。

3.施工现场要进行合理划分,设置工地标牌、警示牌等,确保施工区域的安全性。

4.施工过程中要密切配合相关部门的指导和监督,确保工程质量的达标。

四、工期和预算1.本次工程预计耗时3个月,具体时间根据实际情况进行调整。

2.工程预算为XXX万元,具体预算细节将根据工程设计和施工实际情况进行调整。

总结:本次河道治理工程将通过疏浚、护岸修复和植被修复等工程措施,改善河道的通畅度和水质,提升周边居民的生活环境。

在施工过程中,将严格遵守相关法律法规,确保施工安全和环境保护。

预计工期为3个月,预算为XXX万元。

同时,将密切配合相关部门的指导和监督,确保工程质量的达标。

河道治理施工方案(5篇)

河道治理施工方案(5篇)

河道治理施工方案河道治理施工方案 (5篇)为了确保工作或事情能高效地开展,往往需要预先制定好方案,方案是综合考量事情或问题相关的因素后所制定的书面计划。

那要怎么制定科学的方案呢?以下是小编收集整理的河道治理施工方案,希望能够帮助到大家。

河道治理施工方案 1一.编制依据1.成都市市容环境局下达的20xx年环境专项整治工程任务2.成都市水利局下达的淤泥疏掏清运任务书3.有关技术及安全操作规范4.工期要求:五月中旬——五月底二.工程概况:本工程是20xx年城市环境专项整治工程河道淤泥清运施工部分,为保证该整治工程达到预期效果而进行疏掏,以清洁河道达到设计要求的河床标高和防洪及通航要求,还老百姓一个干净,清洁的河道。

此次清运为摸底河河道段的专业疏掏。

该工程为摸底河河道淤泥疏掏,工程范围从摸底河二环路处开始到三环路路处,全长5700m。

该段摸底河河道平均宽度10.0m,两岸为h=3.5m高的直立式河堤。

河道内淤泥平均宽度为5.0m,深度为0.8m。

三.三通一平及临设水:利用我处摸底河沿线管理设施的水源解决饮用水。

电:利用就近单位的电源搭设夜间施工的照明和排水用电(或河堤上的路灯电源)。

路:利用河道两岸的通道组织运输,以方便外运淤泥的车辆运行。

但摸底河两岸的护河通道目前还没有完全贯通,一些地方还有障碍物阻挡在护河通道上。

我们在清运河道淤泥时必须利用护河通道才方便运输,因此必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量。

临设:由于本工程施工周期较短,工地沿线长度较长,因此我公司考虑不在施工现场搭建临时设施。

而是在邻近处租用居民住房代替临时设施。

四.人员组织为保证该工程按成都市市容环境局和成都市水利局要求的工期保质保量完成。

我公司为此专门成立以公司经理余祥麟为组长的疏掏工程指挥部,并配以分管后勤的副经理周金华、分管机械设备的机械部经理袁正旭为副组长具体负责该工程的实施。

五.施工措施1.施工段落划分:由于该河道沿线距离较长,根据疏掏数量和工期要求,可以分3~4段进行疏掏,每段设一个下河马道。

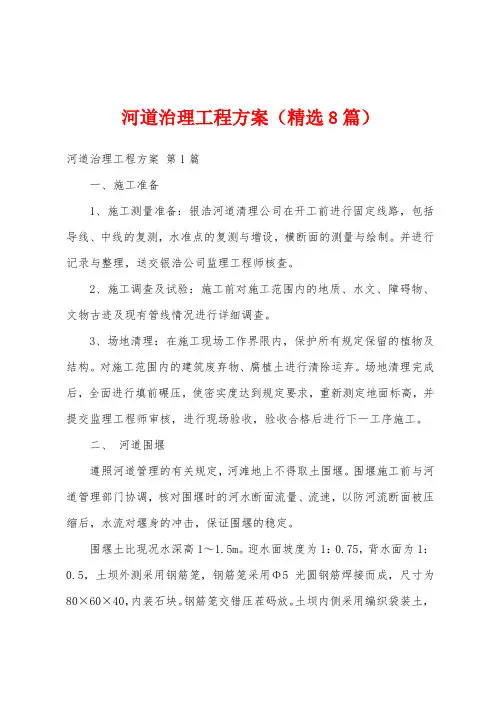

河道治理工程方案(精选8篇)

河道治理工程方案(精选8篇)

河道治理工程方案(精选8篇)河道治理工程方案第1篇一、施工准备1、施工测量准备:银浩河道清理公司在开工前进行固定线路,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制。

并进行记录与整理,送交银浩公司监理工程师核查。

2、施工调查及试验:施工前对施工范围内的地质、水文、障碍物、文物古迹及现有管线情况进行详细调查。

3、场地清理:在施工现场工作界限内,保护所有规定保留的植物及结构。

对施工范围内的建筑废弃物、腐植土进行清除运弃。

场地清理完成后,全面进行填前碾压,使密实度达到规定要求,重新测定地面标高,并提交监理工程师审核,进行现场验收,验收合格后进行下一工序施工。

二、河道围堰遵照河道管理的有关规定,河滩地上不得取土围堰。

围堰施工前与河道管理部门协调,核对围堰时的河水断面流量、流速,以防河流断面被压缩后,水流对堰身的冲击,保证围堰的稳定。

围堰土比现况水深高1~1.5m。

迎水面坡度为1:0.75,背水面为1:0.5,土坝外测采用钢筋笼,钢筋笼采用Φ5光圆钢筋焊接而成,尺寸为80×60×40,内装石块。

钢筋笼交错压茬码放。

土坝内侧采用编织袋装土,土坝水下部分土袋为2×4交错压茬土袋封口方式,叠至水面以上时,改为2×3交错压茬土袋方式。

当围堰完成后,要详细检查围堰的填筑质量,确认围堰体的稳定后,安装泥浆泵,抽出围堰内存水。

三、河底处理本项工程主要包括路基清表、挖运弃土方、拆除旧有的构造物、挖除树根等。

首先抽水、清淤泥。

抽水的潜水泵型号和数量可根据围堰内的水量的多少来决定。

在施工准备期间要充分的准备所需的水泵及相关的设备等。

淤泥全部清除至原状土,挖泥采取斗容量1.2m3挖土机将淤泥集中,采用装载机配合运土车将淤泥全部外运,挖泥深度根据现场实际确定,但必须保证将淤泥清走,露出原状土层,并在清淤泥后,池底面进行平整,以利于分层回填处理。

四、河底砂砾垫层对于浆砌底插石灌浆河底要进行换填天然砂砾30cm.,填土分层压实。

河道清淤整治施工方案5篇

河道清淤整治施工方案5篇

河道清淤整治施工方案5篇河道清淤整治施工方案篇1一、概况:__河道未定时清理垃圾,现已腐臭堵塞严重,故委托银浩河道清淤清淤此河道,进行现场查看,矗种鼷拟清淤长度约20__米。

工期12天:准备工作1天,计划每天清淤长度200米,河底平整、拆除围堰1天。

二、方案:弄清河道上游正常时期来水流量,沿途桥梁、管线等基础设施的具体位置、走向,河道内淤积物沉积深度等情况,根据清淤工作量和工期要求组织人力、机械,同时考虑防洪度汛的要求,进行物资准备。

1、组织:河道改线工程与老河道相距较近,施工现场有大型施工机械,可用于河清淤疏浚的工作。

拟采用多台履带挖掘机分组分段进行疏挖,疏挖过程中必须保持老魏河正常通水,半幅清淤半幅保持流水;先疏挖南半幅河道,再疏挖北幅河道。

2、围堰:河道下游设置带有两个活动闸门的厚500mm砖砌体围堰,与桥台基础顶面平齐,可兼做改线工程与老河道顺接时的围堰(闸门宽3米,木质结构)。

下游围堰根据清淤长度分段设置,拟在钓鱼协会南侧和唐庄桥下游分别设置,高度以高出水面0.7米为宜。

下游围堰采用土质结构,外侧覆压防水材料(如宽幅彩条布等)。

3、排水:围堰修筑完成采用污水泵将河道内积水排至围堰下游河道,沿老河道底口边线开挖纵向集水沟,将河道内积水汇集到下游围堰前。

在围堰上游开挖集水坑,用大功率污水泵将积水排到围堰下游。

4、清淤:以三台挖掘机为一组,组合成阶梯队列。

河底一台挖掘机在前方,边开挖边将河底淤积物向南侧清理,尽可能将淤积物放到边坡上方,同时在河道南侧底口线位置开挖出深度50cm左右的集水沟;第二台在边坡上方,将第一台挖掘机挖出淤积物以及边坡上草皮树根等清理到河道南侧滩地内,第三台在最后方,将第二台挖掘机挖出的淤积物收集。

南半幅清淤全部完成,采用同样的方法清理北侧河道内淤积物,此时,积水已集中在河道的南半幅,不需要再在北侧河底口线开挖纵向集水沟。

清淤完成,将河底平整。

5、清理:滩地内淤积物经晾晒脱水,采用密封良好运输车将淤积物清运业主方至地点。

河道清淤工程施工组织设计三篇

河道清淤工程施工组织设计三篇

河道清淤工程施工组织设计三篇篇一:XX河道清淤工程施工组织设计第1章工程概况§1.1工程规模本工程位于XX河道名人广场至玉山大桥段,通过对河道的清淤加大河道过水断面,提高防洪排涝能力,清淤除河底淤泥,改善河道水质和生态环境,本次清淤全长1.42KM,清淤方量预算81611.9立方米。

§1.2工程环境一、水文1、流域概况绍兴市主要河流有曹娥江和浦阳江。

浙东古运河东西横贯北部绍兴平原,与南北向河流沟通,交织成北部平原区河网水系。

平原河网河道密布,湖泊众多,以“水乡泽国”享誉海内外。

绍兴平原地势南高北低,南部为山丘区,面积约563km2,北部为平原,面积约776km2,高程4.0m~5.5m之间)。

南部山区河流主要有石泄江、富盛江、上蒋江、东湖江、平水江、南池江、坡塘江、兰亭江、漓渚江、型塘江、项里江、夏履江等。

北部平原河网密布,河流纵横,湖泊众多,主要河流有滨海大河、杭甬运河、三江大河、马山闸西江、浙东运河、鉴湖、大坂湖直江、瓜渚湖直江、大树江、镜湖直江、外官塘、菖蒲溇直江、长水江、马山大河、楝树闸直江等。

二、工程地质本工程为河道清淤工程,工程内容相对简单,未进行详细地质勘查。

1、区域地质绍兴市城区北濒钱塘江、东临曹娥江,位于萧(山)绍(兴)海积平原中部,除东南、西南等地有低山、残丘分布外,大部分为平原区,区内地势平坦,河湖交叉,水网纵横,地面高程大都在4.5m~6.5m之间,是典型的江南水乡风貌。

拟建工程区域位于江山—绍兴深断裂的北端西北侧,近期断裂活动表现为十分微弱,地震强度不大,频率甚低。

工程范围内未发现有岩溶、采空区、滑坡、崩塌等影响工程稳定性的不良地质现象存在。

场区分布的主要为浅层孔隙潜水,平原区地下水位埋深较浅,在0.20m~1.00m之间,主要受降水补给,排泄途径主要以蒸发为主。

2、工程地质条件绍兴市区平原地层属第四系冲积堆积层,按绍兴市标准土层划分,其地基土可划分为9大层,各层特性描述如下:1-1杂填土层:杂色,稍湿~湿,松散~稍密,由碎石、砖瓦碎块混粘性土组成,均一性差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计目录第一章编制依据 (1)第二章工程概况及特点 (2)第三章分部工程的施工方法 (4)第四章关键施工技术、工艺、重点、难点分析和解决方案.. 14 第五章确保质量目标的技术组织措施 (18)第六章确保工期目标的技术组织措施 (33)第七章确保安全生产的技术组织措施 (38)第八章确保文明施工的技术组织措施 (56)第九章环境保护措施和节能方法 (61)第十章确保报价完成工程建设的技术和管理措施 (72)第十一章组织机构及资源配置 (74)第十二章施工总体布置 (80)附表一:劳动力计划表 (89)附表二:拟投入的主要施工机械设备表 (90)附表三:拟投入的主要物资表 (91)附表四:资金使用计划表 (93)附表五:施工进度网络图 (94)附表六:施工总平面布置图和临时设施布置方案 (97)第一章编制依据综合说明:根据招标单位提供的“市东城区鹿鸣湖成湖工程”施工招标文件、施工图纸,结合现场实际情况以及建设单位对工期、质量的要求等,为使工程有计划、有步骤地进行,特编制本施工组织设计。

1.编制原则1.1认真贯彻国家对工程建设的各项方针,严格执行建设程序。

1.2遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。

1.3结合单位工程具体特点,配备具有类似施工经验的专业队伍,选择性能良好的机械设备,科学合理的配备生产要素,提高机械化程度,改善劳动条件,提高劳动生产率。

1.4安排精干队伍进场,结合单位工程施工特点,调集具有类似施工经验的专业队伍。

1.5采用先进施工技术,科学制订施工方案。

1.6高效、有序、优质、安全、文明的组织施工。

针对施工过程实行动态管理和严密监控,力保单位工程按期完成并全部达到质量目标。

1.7缩短施工工期,降低工程成本。

1.8采用先进的施工组织管理技术,统筹计划,合理安排。

组织分段平行流水作业、均衡生产。

1.9合理储存物资,尽量减少物资运输量。

1.10科学合理地布置施工现场,尽量减少施工用地。

1.11合理安排土方平衡,尽量减少土方在现场的倒运次数和倒运量。

2.编制依据2.1基础文件2.1.1招标单位所发的“市东城区鹿鸣湖成湖工程”施工招标文件。

2.1.2招标单位所发的施工图纸。

2.1.3国家现行的施工及验收规及行业标准、本公司有关施工管理的各项制度、措施等第二章工程概况及特点1.概况:鹿鸣湖成湖工程位于永昌路以南,威武大道以西,庄街以北,学院北路以东,占地约284亩,水面面积约16.2万m2,水体规模约38万m3,成湖工程以湖区土方开挖为主。

鹿鸣湖设计排涝标准为20年一遇,湖区由引水渠、退水渠、主湖区三部分组成,引水渠长约180m,宽约25-30m,退水渠长约400m,宽约25-30m,主湖区南北长约700m,东西宽约70-400m。

湖区正常蓄水高程为68.5m,20年一遇最高洪涝水位为68.8m,主湖区设深水区、浅水区、过渡区三部分,水深2.0m-2.5m的区域为深水区,距岸定11m以围水域为浅水区,浅水区与深水区之间的衔接为过渡区域。

其主要工程量为土方工程及机电设备的安装施工等,其中土方工程中:土方开挖约696200立方,土方换填约34980立方,湖底碾压约66480平方。

2.施工条件2.1施工场地:施工现场应按“三通一平”完成,根据施工用水量,可采用现场打井以满足施工需要,用电计算电源选择500KVA,可以满足现场施工需要。

2.2交通:本工程对外交通比较便利,北有永昌路,东有威武大道,西有学院路等主干道。

3.工程特点3.1根据设计特点、工艺等要求严格,所以在施工管理,技术措施,督促监控十分重要。

3.2根据施工组织和图纸设计要求,应提前对工程测量、定位、坐标建立、标高引入、进行规划,仔细研究,制定措施。

3.3本工程土方量较大,工期紧,涉及雨季、夏季施工,应制定严格的防洪渡讯及夏季高温施工方案。

3.4鹿鸣湖成湖工程开挖深度为3.5m左右,本工程地下水埋深约5.15-7.8m,故不考虑降水施工及水下土方开挖。

3.5本工程为原地表开挖成湖,开挖边坡的保护及湖底的防渗是本工程施工的重点,其中,湖区防渗施工为:换填区土方回填压实及非换填区的地基处理(光轮压路机碾压)。

第三章分部工程的施工方法一、施工机械设备选择:根据本工程的特点及工程量,施工机械设备选择:挖土土方量约70万m3,余土土方量约66.1万m3。

施工工期控制在40天(考虑施工准备及天气影响),现在组织24小时作业施工,其各项设备技术如下:⑴、挖掘机(1.0-1.5m3):700000m3/40天(24小时作业制)=17500/1800台/天(24小时作业制)=10台。

⑵、自卸车根据每台挖掘机的作业效率及运距,没台挖掘机配备6辆8t自卸车,共60辆。

⑶、50型铲车:10台⑷、推土机:4台⑸、压路机:土方回填约3.5万方,根据作业强度,配备3台20t 压路机配合施工。

二、工程施工测量放线方案本工程湖岸曲面分布复杂,测量放样工作量比较大。

为保证工程位置的放样及高程准确,根据工程特点,拟采取如下测量方案:a.测量设备设置:设置测量组一组,配备水准仪6台,GPS测量设备3套,配合测量施工。

b.根据设计图纸坐标绘制《湖岸曲面网格坐标图》,设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。

根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许围平差分配得各控制坐标点。

控制桩点设置在施工现场并浇灌砼保护,用钢筋桩面刻十字丝保存。

每60~100米设一水准点并作闭合导线测量,闭合差在允许围平差分配得各水准点高程。

设置的坐标控网及各水准点每周做一次复核测量,防止各点的沉降或碰动。

根据设置坐标控制网进行定位放线,直接测放各施工区段湖岸曲面的平面位置,同时用其它坐标控制点进行交汇复核,设置水准点可以方便进行施工高程测量。

1、定位控制测量施工控制网一般布置成正方形或矩形的格网(称方格网),当建立方格网有困难时,可采用导线网作为施工控制网。

(1)方格网的布置根据设计总平面图并结合现场的地形情况拟定。

(2)方格网布置时,方格网的转折角应严格成90度;方格网的边长的一般为1/10000~1/20000(10m×10m)。

将主轴线点的坐标换算成测量坐标,依据附近的测量控制点,在适当的测设点的平面位置的方法通过调整来定出主轴线,以进行复核、对照。

按角度交会方法或导线测量方法测设复核方格网中所有各点(用木桩或混凝土桩标定)。

熟悉设计图纸资料弄清设计和施工要求。

根据平面图和已有控制点,并结合实际地形,做好施测数据的计算整理,并绘制放测草图,为不同标高及走向开挖提供依据。

采用极坐标法和角度交会法,其测角进度一般可采用30〞量距精度为1/5000,并因分别计算测试点的点位误差。

2、高程控制测量为了便于施工时引测高程及纵段面测量,沿施工现场敷设临时水准点。

纵横断面测量:中心线测量,起止点及各转折点定出以后,从线路起点开始量距,每50米设里程桩,并标出桩边号及标高点。

开挖土的放线和抄平:开挖土主要检查容是控制基(槽)坑开挖深度,在挖到一定深度后,用水准仪在坑壁上每隔2~3m和拐角处设置水平的小木桩(平水桩:标高误差控制±10mm),作为清理槽底和铺设垫层的依据,待土方挖完后,再根据控制桩复核基(槽)坑宽度和标高。

利用水准仪和塔尺,根据建设单位指定位置,将本工程的水准点引测到施工现场,标注在沉降稳固且不受干扰的建筑物上(或预先设置的木桩上),在整个控制网的测设过程中,要严格按操作规程测设,把控制网的误差限制在毫米级上,测角中误差限制在5秒以,水准点闭合误差控制在5mm以。

利用上述施工控制网,作为高程控制的依据,将绝对高程换算成相对高程,向下引测,以便相互校核,沿铅直方向向下量取至基(槽)坑最低点。

为了保证高程控制的精度,观测时做到前后视线等长,量高差时尺身应铅直和用规定的拉力,进行尺长和温度改正,并根据误差情况及时调整,防止出现累计误差。

严格按照《工程测量规》测量仪器设备的精度和校定情况、测量数据的精度情况进行核查,使其符合规要求。

三、土方工程开挖及回填施工方案土方开挖工艺流程:1、土方工程开挖施工1)测量放线:施工测量仪器选用经检定合格的GPS、DJ2经纬仪、水准仪等仪器。

○1平面控制:根据设计高程,用全站仪定位现面控制点,按照设计断面《土方量横断面位置图》和地面高程,每30m测放开挖点一个,用白灰连接成线进行开挖。

○2高程引测:从已知高程桩按四等水准测量沿湖畔周围埋设高程控制桩。

施工时根据《土方量横断面位置图》先在湖岸开挖边线每段面30m 四角打桩,然后测量桩顶高程,确定开挖深度,并在桩上标注。

2)清理、平整场地,清除一切尖角杂物,欠坡回填夯实、富坡削坡挖平后经监理验收合格。

清基:以湖纵、横向轴线为中心,各区段分别用推土机推土,集中堆放,配合挖掘机及自卸车装运自建立制定位置。

3)挖运土:开挖采用机械开挖,分层分段开挖,挖掘机挖土配自卸汽车运土,弃土直接运至弃土区。

由人工做出坡样,然后挖掘机挖削披。

4)土方开挖质量与安全保证措施①开挖质量保证措施a开挖前应对开挖边线进行测量放样,严禁出现边坡超欠挖;b施工过程中,应经常校核测量开挖平面位置,水平标高,边坡坡度并观测周围的环境变化。

c严禁在开挖围的上测弃土,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定,并经监理人批准。

②开挖安全保证措施a将设计边线处至少5m围的浮石、杂物清除干净,做好截水沟;b开挖由上而下,严禁开挖面出现倒坡;c开挖边坡上方距开口线5m围严禁堆放开挖土料;d开挖修整好的边坡应及时采取防护措施,防止雨水对边坡冲刷破坏。

2、土方工程回填施工土方回填工艺流程:不 合格 合格合格1)碾压试验:根据击实试验的最大干容重,设计要求压实系数,计算出施工控制干容重,并通过现场碾压试验,确定符合压实干容重要求的铺土厚度、含水量、压实机械及压实遍数等。

拉运土、铺土:自卸汽车将土卸在碾压完毕的原基上,根据压实试验确定的铺土厚度,推土机进行平整。

并且装土、铺土、碾压、取样等工序,都应采取快速连续作业。

碾压:采用20T压路机碾压时首先进行稳压,然后进行终压。

碾压时,严格控制压实遍数,保证碾迹搭接不大于轮宽的1/3,时速不超过2km。

在无试验资料时,铺土厚度和土块粒径的限制尺寸可参照表选用。

铺土厚度和土块粒径的限制尺寸土料填筑的技术要求含水率的处理①含水率低洒水处理当土料的含水率比施工填筑最优含水率低,可在取土时用雾状水给土料加水,然后将土料堆置在另一处,搁置一定时间,使含水率均匀,即可用于填筑。

②高含水率的人工翻晒处理选择适当的场地,用旋耕机将土耙碎,坚硬粘土用铁铣切成厚1~2cm薄片,每层深10~20cm,挖后使其相互架空晾晒,待表层稍干即打碎成小于2~3cm的土块,继续翻晒。

相关文档
最新文档
