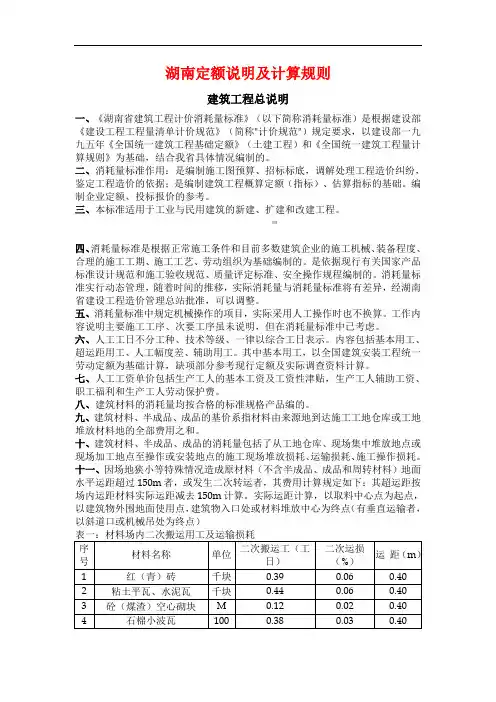

湖南省消耗量定额统一解释

合集下载

湖南建筑工程定额

湖南建筑工程定额

湖南建筑工程定额湖南定额说明及计算规则建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称"计价规范")规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。

二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。

编制企业定额、投标报价的参考。

三、本标准适用于工业与民用建筑的新建、扩建和改建工程。

四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。

是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。

五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。

工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。

六、人工工日不分工种、技术等级、一律以综合工日表示。

内容包括基本用工、超运距用工、人工幅度差、辅助用工。

其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。

七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。

八、建筑材料的消耗量均按合格的标准规格产品编的。

九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。

十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。

十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。

湖南建筑工程消耗量定额

湖南建筑工程消耗量定额

湖南建筑工程消耗量定额湖南省建筑工程消耗量定额是指在湖南省范围内进行建筑工程设计、建设和管理时,根据该地区的具体情况和相关法律法规,规定的建筑材料和劳动力的消耗量标准。

该定额的制定旨在合理规划和控制建筑工程的资源消耗,提高工程施工的效率和质量。

一、湖南建筑工程消耗量定额的制定目的湖南建筑工程消耗量定额的制定目的主要包括以下几个方面:1. 合理利用和节约资源:制定消耗量定额可以帮助合理规划和使用建筑材料和劳动力资源,减少浪费,提高资源利用率。

2. 提高工程质量:通过规定消耗量定额,可以合理安排建筑工程所需的材料和劳动力,保证工程质量。

3. 促进工程施工效率:准确控制消耗量可以提高工程施工效率,减少工期,降低成本,提高竞争力。

二、湖南建筑工程消耗量定额的相关标准和指导原则制定湖南建筑工程消耗量定额需要遵循以下标准和指导原则:1. 法律法规:依据相关的国家、省、市建设工程管理法规和标准,确保定额的合法性和规范性。

2. 项目特点:考虑不同类型的建筑工程项目,根据其特点和要求,制定相应的消耗量定额。

3. 技术标准:结合工程技术标准和规范,确保消耗量定额与工程技术要求相匹配,保证工程质量。

4. 经济合理性:在确保工程质量的前提下,控制消耗量,降低成本,提高经济效益。

三、湖南建筑工程消耗量定额的内容和执行方法湖南建筑工程消耗量定额主要包括建筑材料、劳动力、设备和能源的消耗量。

具体内容根据不同工程项目的类型和规模而定。

1. 建筑材料消耗量:根据建筑工程项目的设计要求和标准,确定各类建筑材料的消耗量。

如混凝土、砖石、水泥、钢筋等。

2. 劳动力消耗量:按照施工工艺和施工标准,合理规划和安排劳动力的使用量。

包括建筑工人、施工管理人员等。

3. 设备消耗量:依据工程项目需求,规定和控制设备的使用量。

包括各类机械设备、搅拌站、施工车辆等。

4. 能源消耗量:根据工程项目的不同阶段和要求,规定和控制能源的使用量。

如电力、燃气、水等。

湖南省消耗量定额统 一解释

湖南省消耗量定额统 一解释

湖南省消耗量定额统一解释在建筑工程领域,消耗量定额是一项至关重要的标准和依据。

湖南省消耗量定额的统一解释,对于规范建筑市场、保障工程质量、合理确定工程造价等方面都具有极其重要的意义。

首先,我们需要明确什么是消耗量定额。

消耗量定额是指在正常的施工条件下,完成一定计量单位合格产品所必需消耗的人工、材料、机械台班的数量标准。

它反映了社会平均水平的劳动生产率、材料消耗水平和机械台班使用效率。

湖南省消耗量定额的统一解释,旨在消除在实际应用过程中可能出现的理解偏差和争议。

比如,在人工消耗量的计算方面,明确了不同工种、不同工作强度下的人工工时计算方法。

这不仅有助于准确计算人工成本,也能避免因计算方法不一致导致的造价差异。

在材料消耗量方面,统一解释详细规定了各种材料的损耗率。

比如,对于钢材的损耗,考虑了加工过程中的切割损耗、运输途中的少量损失等因素,给出了一个合理的损耗率范围。

这使得在编制预算和结算时,材料的用量能够更加准确地计算,避免了因材料损耗计算不准确而产生的纠纷。

机械台班消耗量的统一解释同样重要。

对于不同类型的机械设备,规定了其台班产量、工作时间、维修保养时间等。

这有助于合理安排施工机械,提高机械设备的利用率,同时也能准确计算机械使用费。

此外,湖南省消耗量定额的统一解释还对一些特殊情况和复杂工艺进行了明确。

例如,在高层建筑施工中,垂直运输设备的使用时间和费用计算;在基础工程中,遇到复杂地质条件时的处理方法和费用调整等。

这些详细的解释,为解决实际施工中的难题提供了依据,保障了工程的顺利进行。

对于工程造价咨询单位和从业人员来说,湖南省消耗量定额的统一解释是他们进行造价编制和审核的重要准则。

只有准确理解和运用这些统一解释,才能编制出合理、准确的工程造价文件,为业主和施工单位提供可靠的造价依据。

对于施工企业而言,了解和掌握消耗量定额的统一解释,有助于他们合理组织施工、优化施工方案、降低施工成本。

通过对定额的深入研究,施工企业可以发现提高效率、节约材料和机械台班的途径,从而提高企业的竞争力。

全国统一建筑工程基础定额-湖南省消耗量定额

全国统一建筑工程基础定额-湖南省消耗量定额

全国统一建筑工程基础定额-湖南省消耗
量定额
1. 简介
全国统一建筑工程基础定额-湖南省消耗量定额是为了指导和规范湖南省的建筑工程基础消耗量而制定的。

2. 定额内容
该定额以建筑工程的不同类型和规模为基础,包含了以下方面的内容:
- 混凝土消耗量
- 钢材消耗量
- 砖石、石材等材料消耗量
- 模板和脚手架消耗量
- 涂料和装饰材料消耗量
- 地基和基础工程材料消耗量
- 其他相关材料的消耗量
3. 使用方法
使用该定额时,需要根据具体的建筑工程项目进行调整,考虑
项目的规模、地理条件、工程要求等因素,并结合实际情况进行具
体计算。

4. 注意事项
在使用该定额时,需要注意以下事项:
- 确保使用的材料符合国家和行业标准,避免使用低质量材料;
- 根据实际需要,适当调整定额中的消耗量,确保工程的质量
和安全性。

5. 结论
全国统一建筑工程基础定额-湖南省消耗量定额提供了对建筑
工程基础消耗量的指导和规范。

在实际使用过程中,应综合考虑具
体项目的情况,灵活调整定额,确保工程的顺利进行。

以上为全国统一建筑工程基础定额-湖南省消耗量定额的介绍,希望能对您有所帮助。

湖南定额说明及计算规则

湖南定额说明及计算规则

湖南定额说明及计算规则建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称"计价规范")规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。

二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。

编制企业定额、投标报价的参考。

三、本标准适用于工业与民用建筑的新建、扩建和改建工程。

四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。

是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。

五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。

工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。

六、人工工日不分工种、技术等级、一律以综合工日表示。

内容包括基本用工、超运距用工、人工幅度差、辅助用工。

其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。

七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。

八、建筑材料的消耗量均按合格的标准规格产品编的。

九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。

十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。

十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。

湖南定额说明及计算规则

湖南定额说明及计算规则

湖南定额说明及计算规则建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称"计价规范")规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。

二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。

编制企业定额、投标报价的参考。

三、本标准适用于工业与民用建筑的新建、扩建和改建工程。

四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。

是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。

五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。

工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。

六、人工工日不分工种、技术等级、一律以综合工日表示。

内容包括基本用工、超运距用工、人工幅度差、辅助用工。

其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。

七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。

八、建筑材料的消耗量均按合格的标准规格产品编的。

九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。

十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。

十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。

湘建价计[2007]34号

湖南省建设工程造价管理总站文件湘建价计[2007]34号关于印发《湖南省建设工程计价办法》及有关工程消耗量标准统一解释汇总及勘误的通知各市、州建设工程造价站,省直有关单位:《湖南省建设工程计价办法》及有关工程消耗量标准颁发执行以来,有关单位和个人要求对有关专业问题进行统一解释和说明,同时也发现该消耗量标准还存在个别错漏之处。

对此,我们组织有关单位和专家对提出的问题进行了认真研究,并统一了解释,同时,对错漏之处予以勘误和完善,现予印发执行。

查询请登陆湖南省建设工程信息网(网址:)。

附件:《湖南省建设工程计价办法》及有关工程量消耗量标准统一解释汇总及勘误二00七年九月二十九日建设工程计价办法解释汇总1、“检验试验费”计费标准如何确定?其费用是否进入工程总造价?根据《建设工程质量检测管理办法》(建设部令第141号)的规定,建设工程的“质量检测业务,由工程项目建设单位委托具有相应资质检测机构进行检测。

”据此规定,“检验试验费”的检测内容不得委托无相应资质的工程承包单位进行检测。

因此,工程招标投标时其“检验试验费”可不予考虑,在施工过程中发生的检测内容,由建设单位按照省物价局湘价服[2005]138号文件规定以及合同约定向受委托的建设工程质量检测机构支付其费用。

即施工过程中发生的“检验试验费”由建设单位承担。

2、冬雨季施工增加费如何列项进入工程造价?冬雨季施工增加费是指冬雨季施工时,为确保工程质量所采取的防寒、防雨措施的人工、材料费用,但不包括砼中掺用外加剂,其冬雨季施工增加费在施工措施项目费中列项计算。

招标单位编制标底或上限值时,可按分部分项工程量清单费的1.60‰计入工程总造价;投标人在投标报价时可根据工程具体情况予以计取。

3、招标人在工程报建时,缴纳的规费以及招标人供应的商品砼等材料、半成品、成品是否应计入综合单价及工程总造价?招标人缴纳的规费以及招标人提供的材料、半成品、成品应计入综合单价及工程总造价。

湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释大全

湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》解释⼤全湖南省建设⼯程造价管理总站关于印发2014版《湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》解释汇编的通知湘建价建〔2015〕48号各市州建设⼯程造价管理站,各有关建设、施⼯、⼯程造价咨询机构,各有关单位:为了完善建设⼯程计价依据,我站调查收集了2014版《湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》执⾏过程中遇到的问题和意见,组织有关专业⼈员研究讨论,编写了相关解释,并召开专家评审会进⾏审查,根据评审会专家意见对解释条⽂进⾏修改补充完善,汇集成2014版《湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》解释汇编(见附件,以下简称:解释汇编)。

现印发给你们,请遵照执⾏。

解释汇编与2014版《湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》配套,从2016年1⽉1⽇起执⾏,以前的有关解释与本解释有出⼊的以本解释汇编为准。

尚未办理⼯程结算的,予以调整;已办理⼯程结算的不予调整。

附件:2014版《湖南省建设⼯程计价办法》及《湖南省建设⼯程消耗量标准》解释汇编湖南省建设⼯程造价管理总站2015年12⽉21⽇附件:2014版《湖南省建设⼯程计价办法》《湖南省建设⼯程消耗量标准》《装饰装修、市政⼯程、安装⼯程、园林与绿化》最新解释汇编⽬录第⼀章湖南省建设⼯程计价办法解释汇编第⼀章附表计价办法附录勘误表第⼆章建筑⼯程消耗量标准解释第⼀节关于总说明建筑⾯积的解释第⼆节岩⼟⼯程部分解释第三节结构⼯程部分解释第四节措施项⽬解释第五节防⽔、保温、室外等其他解释第⼆章附表建筑⼯程勘误表第三章装饰装修⼯程解释汇编第三章附表建筑装饰装修⼯程勘误表第四章市政⼯程解释汇编第四章附表市政⼯程勘误表第五章安装⼯程解释汇编第⼀节关于“第⼀册机械设备安装⼯程”解释第⼆节关于“第⼆册电器设备安装⼯程”解释第三节关于“第六册⼯业管道⼯程”解释第四节关于“第⼋册给排⽔、采暖、燃⽓⼯程”解释第五节关于“第九册空调部分”解释第六节关于“第⼗册⾃动化控制仪表安装⼯程”解释第七节关于“第⼗⼆册建筑智能化系统设备安装⼯程”解释第六章建筑园林与绿化⼯程解释汇编附录A 相关⽂件摘录A-1 湖南省住房和城乡建设厅关于印发《湖南省建设⼯程⼈⼯⼯资单价动态调整办法》的通知湘建价[2015]33号A-2 湖南省住房和城乡建设厅关于进⼀步明确我省建筑⾏业劳保基⾦管理相关事项的通知湘建价[2015]6号A-3 湖南省住房和城乡建设厅关于计取湖南省住宅⼯程质量常见问题防治费的通知湘建价[2015]63号A-4 湖南省建设⼯造价管理总站关于建筑垃圾外运计价问题的函湘建价建函[2015]14号A-5 湖南省住房和城乡建设厅关于贯彻执⾏国家标准《建筑⼯程建筑⾯积计算规范》(GB/T50353-2013)的通知湘建价[2014]201号A-6 长沙市住房和城乡建设委员会关于发布新型智能环保渣⼟专⽤运输车⼟⽯⽅挖运计价标准的通知长住建发[2015]111号A-7 长沙市住房和城乡建设委员会关于发布施⼯围挡计价规定的通知长住建发[2015]110号附录B 定额技术知识摘录B-1 规范摘录⼀、岩⼟⼯程勘察规范(节选)⼆、钢筋锚固板应⽤技术规程(节选)三、湖南省住宅⼯程质量通病防治技术规程(节选)四、建筑地基处理技术规范 JGJ79-2012(节选)B-2 新材料介绍⼀、⾼强混凝⼟⼆、⾼性能混凝⼟三、泵送混凝⼟B-3 ⼀般计价协调会议纪要实例参考⽂献第⼀章湖南省建设⼯程计价办法解释汇编1、《湖南省建设⼯程计价办法》(以下简称“省计价办法”)规定了安全⽂明施⼯费计费标准,实际施⼯中是否可按实际发⽣的费⽤调整?安全⽂明施⼯费包括“三通⼀平”后的⽂明措施、安全措施、临时设施费和环境保护费。

湖南省市政消耗定额解释说明及工程量计算规则

第一章土石方工程Top Previous Next说明一、本章包括土石方工程、打拔工具桩、支撑工程。

二、本章的编制依据:1.《全国统一市政工程预算定额》第一册《通用项目》(GYD-301—1999);2.《全国统一建筑工程基础定额》(1995年);3.《全国统一安装工程基础定额》;4.《全国市政工程统一劳动定额》;5.现行的设计、施工验收规范、安全操作规程、质量评定标准;6.现行的标准图集和具代表性的工程设计图纸;7.其他省、自治区、直辖市定额及关资料。

三、未尽事宜见各节说明。

第一节土石方工程说明一、本节内容适用于各市政专业工程。

二、在支撑下挖土,实挖体积人工乘以系数1.43,机械乘以系数1.20。

先开挖后支撑的不属支撑下挖土。

三、挖密实的钢碴,挖坚土人工、机械乘以系数1.50。

四、石方爆破炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在内。

采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度每个雷管2.12m计算。

抛掷和定向爆破另行处理。

打眼爆破若要达到石料粒径要求,则增加的费用另计。

五、本章不包括现场障碍物清理,障碍物清理费用另行计算。

弃土、石方的场地占用另行计算。

工程量计算规则一、本章土、石方体积均以天然密实体积(自然方)计算,回填土碾压后的体积(实方)计算。

二、土方工程量图纸尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。

石方工程量设计图示尺寸加允许超挖量。

开挖坡面每侧允许超挖量:软岩、较软岩(松、次坚石20cm,较硬岩、坚硬岩(普坚石15cm;沟、坑底部不计超挖量。

三、人工挖土堤台阶工程量,挖前的斜面积计算,运土应另行计算。

四、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按沟槽土方量的2.5%计算,管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。

五、挖土放坡和沟、槽底加宽应图纸尺寸计算,如无明确规定,可下表计算:放坡系数管沟底部每侧工作面宽度单位:cm挖土交接处产生的重复工程量不扣除。

湖南省消耗量定额统一解释

湖南省消耗量定额统一解释湖南省消耗量定额统一解释一、修订消耗量定额的背景为适应建筑工程发展的需要,加强建筑工程消耗量定额的管理和指导,提高工程建设的经济效益和社会效益,依据国家有关法规,我厅组织编制了《湖南省建筑工程消耗量定额》(以下简称“原消耗量定额”),并于2004年7月1日发布实施。

原消耗量定额对于统一我省建筑工程消耗量标准、规范工程造价管理发挥了积极的作用。

但是,随着建筑业的不断发展和技术的不断进步,原消耗量定额已不能适应当前建筑工程计价的要求,为此,我厅对原消耗量定额进行了修订,形成了《湖南省建筑工程消耗量定额》(2010版)(以下简称“新消耗量定额”)。

二、修订消耗量定额的主要依据修订新消耗量定额的主要依据是《建设工程工程量清单计价规范》(GB50500-2008)、《建筑安装工程劳动定额》(LD/T72.1-94)、《建筑安装工程费用定额》(建标〔2003〕104号文)、《湖南省建筑装饰装修工程消耗量定额》(2004版)、《湖南省仿古建筑及园林工程消耗量定额》(2004版)、《湖南省建设工程劳动定额》(2006版)、《湖南省建设工程施工机械台班费用定额》(2006版)等。

三、新消耗量定额的适用范围新消耗量定额适用于我省境内工业与民用建筑的新建、扩建、改建和建筑物修缮工程的消耗量标准,是编制施工图预算、招标标底、工程结算的依据,并可直接作为施工企业编制施工组织设计和合理安排施工进度计划的依据。

四、新消耗量定额的内容新消耗量定额由建筑面积计算规则、分部分项工程名称及工程量计算规则和消耗量水平系数三部分组成。

(一)建筑面积计算规则建筑面积计算规则部分共11条,主要规定了建筑面积的计算范围和计算方法。

(二)分部分项工程名称及工程量计算规则分部分项工程名称及工程量计算规则部分共15章,包括:土石方工程、砌筑工程、钢筋及混凝土工程、金属结构工程、木结构工程、防水工程、防腐保温工程、通风空调工程、电气照明工程、弱电工程、给排水工程、燃气工程、砧石工程、装饰装修工程和建筑物修缮工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释湖南省建设工程造价管理总站二○○八年十月二十四日印发湖南省建设工程造价管理总站文件湘建价计…2008‟3 1号关于印发《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释的通知各市州建设工程造价管理站、各有关单位:为了完善工程量清单计价办法,提高工程造价管理水平,使消耗量标准更真实、准确地反映社会平均水平,为工程造价确定与控制提供科学依据,根据省建设厅“关于颁发《湖南省建设工程计价办法》及有关工程消耗量标准的通知”(湘建价…2006‟33O号)中关于对工程消耗量标准实行适时动态管理的要求,我站发出了“关于开展工程计价调研和收集消耗量标准水平调整意见的通知”(湘建价计…2008‟10号),对社会广泛征求意见,要求对我省现行计价办法和有关消耗量标准执行以来,在实际工作中遇到新工艺、新材料需要补充的项目、对消耗量标准偏高或偏低需要调整水平的项目、以及需要作统一解释的问题等及时报送我站。

根据广大工程造价专业人员的反馈意见和要求,我们组织有关单位和专家对提出的问题进行了认真研究,并统一了解释,对水平偏高偏低的项目进行了动态调整,对缺项部分予以补充,同时,对消耗量标准错漏之处予以勘误和完善,现将《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释予以印发,请遵照执行。

本水平动态调整及统一解释印发前,建设单位与施工单位双方有约定的按约定执行,已办理工程结算的不予调整。

前期解释与本解释有出入的以本解释为准。

为便于社会使用,我们已将该通知上网,查询或下载请登陆湖南省建设工程造价信息网(网址:)。

二○○八年十月二十四日抄报:省建设厅一、水平调整及统一解释(一)建设工程计价办法1、发包方或发包方委托咨询单位编制的工程量清单,如有漏项、错算,其工程量是否可以调整?按照国家工程量清单计价规范以及《湖南省建设工程计价办法》(湘建价[2006]330号)第九条规定“工程量清单中所列工程数量仅作为投标的共同基础,工程款结算应按实际完成的工程量确定”。

因此,发包方提供的工程量清单如有漏算的项目应予增加,如有错算的项目工程量应予调整。

2、省建设厅湘建价[2007]403号文对工程安全防护、文明施工措施费进行了调整。

调整后原湘建价[2006]330号文颁发的《湖南省建设工程计价办法》费率表中的附注修正系数是否仍然有效?有效。

湘建价[2007]403号文仅对工程安全防护、文明施工措施费的费率标准作了调整,并没有取消费率表中的附注修正系数,因此,其修正系数仍然有效。

3、根据《湖南省教育费附加和地方教育附加征收管理办法》(湖南省人民政府第218号)的规定,“应按照实际缴纳税额的3%和1.5%同时缴纳教育费附加和地方教育附加”,其增加的地方教育附加费是否应进入建设工程造价税率?税率如何调整?应进入工程造价。

税率按以下规定调整:纳税地点在市区的企业税率由3.413%调整为3.461%;纳税地点在县城镇的企业税率由3.348%调整为3.397%;纳税地点不在市区、县城、镇的企业税率由3.220%调整为3.268%。

4、强夯地基工程其取费标准按什么标准执行?强夯地基工程其取费标准应按机械土石方工程标准执行。

(二)建筑面积如何计算入户花园的建筑面积?入户花园的建筑面积分为两个部分,第一部分以栏杆栏板的底板外边线1.5米以内部分,按1/2面积计算建筑面积;第二部分以栏杆栏板的底板结构外边线超过1.5米部分按全面积计算建筑面积。

(三)建筑工程(A)消耗量标准第一章土石方工程1、建筑工程只考虑人工装土,自卸汽车运土,如采用小型机械运土如何计价?可按人工装土,自卸汽车运土计价。

2、挖掘机挖基坑、基槽土方,如何套用消耗量标准?挖掘机挖基坑、基槽土方全部工程量可按A1-76、A1-77、A1-78液压挖掘机挖土子目乘以1.62系数执行。

第二章桩基础工程1、打桩工程土质进行分级,很难把握,能否综合?可结合地质勘察资料,根据消耗量标准中的土质鉴别表判断土壤级别。

2、灌注桩工程量计算规则超灌和凿桩头的工程量能否调整?(1)钻孔灌注桩。

将工程量计算规则第六条第1款改为“1、按设计图示桩长另加设计规定的超灌长度(设计未明确时,按0.5米计算)乘以设计断面面积以立方米计算”。

(2)人工挖孔桩。

将工程量计算规则第七条第3款修改为“3、桩芯砼按设计图示桩长另加设计规定超灌长度(设计未明确时,无地下水时可按0.2米计算,有地下水采用水下灌注方法时可按0.5米计算)乘以设计断面平均面积以立方米计算。

扩底部分并入桩芯砼体积。

”(3)凿桩头计算。

将工程量计算规则第十一条修改为“十一、凿桩头按桩截面面积乘以超灌长度(预制桩按实际签证长度)以立方米计算”。

3、关于第九条强夯工程量计算规则和99定额有差异,请进一步明确。

工程量计算规则第九条修改为:九、强夯地基均按设计规定的夯点(坑)计算面积,每夯点(坑)按4m2的工程量面积;低锤满拍按强夯区域最边夯点中心线外移1.5米边线所围的面积计算。

两遍之间停歇台班,可按施工组织设计或签证计算停滞台班数量。

4、人工挖孔桩其排水及通风费用,附注明确按实际发生的机械台班计量,是否可参照相关定额人工挖孔桩含量计取?如没有施工方案编制预算上限值或标底时,可按以下参考用量计算:(1)排水费用。

人工挖孔桩在地下水位以下部分,每米深计取电动单级离心清水泵ф50 1.5 台班。

(2)送风。

在洞口5m以下开始送风,每挖1米深,计算吹风机1台班。

5、人工挖孔桩遇到地下水丰富,发生流砂现象,如何处理?人工挖孔桩遇流砂应增加人工耗用量,按发生流砂现象砂层区域范围内的设计桩体(包护壁)计量,每立方米增加2.5工日。

第三章砖石工程砖砌围墙工程量如何计算?砖砌围墙基础与墙身划分以自然地坪为界,以下为基础,以上为墙身,分别套用相应基础与墙身项目。

第四章钢筋、混凝土工程1、现浇空心楼盖及其成品空心管、空心盒安装缺少对应的清单项目,亦缺少对应消耗量子目,如何处理?现浇空心楼盖及其成品空心管、空心盒安装,钢筋制作安装按以下规定处理:(1)现浇空心楼盖清单列项应依据建筑工程工程量清单项目及计算规则中现浇混凝土板相应项目列项,并增设项目特征空心楼盖,工程内容增加空心管或空心盒安装。

工程量按现浇混凝土外形体积计算(不扣除空心管或空心盒模块所占体积)。

(2)消耗量标准空心楼盖内置空心管或空心盒模块按补充子目BA4-1~3执行(详见附件),工程量计算规则均接外形体积以立方米计算。

现浇混凝土空心楼盖体积应减去空心管或空心盒模块体积套用相应现浇砼子目。

(3)现浇砼空心楼盖中配置的钢筋网片按第四章钢筋工程相应规格的钢筋子目,人工、机械乘以1.5的系数执行。

2、如何计算成型钢筋运输费用?钢筋运输费是否计算应结合现场情况确定,现场无法布置钢筋加工棚的应计算其运输费。

现场可以布置钢筋加工棚的,则不应计算钢筋运输费。

3、屋面钢丝混凝土防水构造层如何套用消耗量标准?可分别按以下子目套用:(1)混凝土套用垫层相应子目;(2)钢丝套用A4-1冷拔钢丝子目;(3)分格缝套用屋面分格缝相应子目。

第五章钢结构工程采光瓦屋面是否应扣除采光带面积?计算轻钢屋面时,压型板、夹心板层面消耗量工程量应扣除0.3㎡以上采光带的面积。

第六章钢筋混凝土及钢构件运输、安装工程1、消耗量标准上册408页金属构件分类表下内容:墙架、挡风架、天窗架、组合檩条、轻型屋架应归为哪一类?排版错误,应列入第3类。

2、外购构件运输费是否可按第六章相应项目执行?按《湖南省建设工程材料预算价格编制办法》(湘建价[2007]39号)相关规定执行。

3、预制构件安装消耗量标准子目只有起重机械,如实际为人工安装者,如何套用?可按照当地同类建筑普遍使用的机械安装方式计价。

第八章屋面及防水工程A8-4屋面铺瓷质波纹瓦200×200㎜人工消耗量81.52工日/100㎡偏高,是否应予以调整?A8-4子目人工消耗量调整为41工日/100m2。

第九章耐酸防腐、保温隔热工程1、屋面保温干铺聚乙烯板,水泥聚苯板如何套用消耗量标准?可按A9-196 屋面保温泡沫砼块100㎜厚子目执行,换算材料单价。

2、地下室外墙防水采用30厚聚苯乙烯泡沫塑料板如何套用消耗量标准?可按外墙保温30厚聚苯板保温层相应子目执行。

3、现浇1:8水泥陶粒混凝土如何套用消耗量标准?可按A9-202现浇水泥珍珠岩子目执行,将水泥珍珠岩单价换成水泥陶粒单价。

4、外墙保温消耗量标准子目及基期基价A9-修1~A9-修8表下注3“贴面砖由保温方提……”其“保温方”是什么意思?“保温方”指保温的专业施工单位。

第十章构筑物工程1、钢筋混凝土化粪池如何套用消耗量标准?分别按建筑工程土石方,钢筋混凝土、模板等相应子目执行。

2、铸铁盖板安装套用什么项目?按市政工程消耗量标准D6-586至D6-590相应子目执行。

3、混凝土及钢筋混凝土排水管套用什么项目?按市政工程消耗量标准第六章相应子目执行。

第十一章脚手架工程1、锚喷支护工程中搭设的脚手架如何套用消耗量标准?可按架空运输道子目执行。

2、工程量计算规则第八条中“当架高低于1.5米时,按架高3米以内相应子目乘以0.65系数。

”请问现浇板浇灌时搭建的几十厘米高的浇灌运输道,是否可按这条规格则计算?应按这条规则计算。

3、脚手架工程计算繁琐复杂,建议按建筑面积予以综合?为了方便计价,现补充常用建筑类型每100㎡建筑面积综合脚手架消耗量标准子目(详附表BA11-1~BA11-20),并注意以下几点:(1)综合脚手架包括了建筑工程主体施工中砌筑、构件支模、混凝土浇筑、构件安装、上下交通斜道、垂直运输卷扬机架、上料平台、施工安全防护等有关架子的全部作业。

(2)对于主体和装饰一同发包的工程,应另行计算装饰脚手架费用。

具体项目应包括外墙抹灰改架工、层高超过3.6m内墙面抹灰改架工、层高超过3.6高的满堂脚手架等。

(3)综合脚手架安全防护只包括了建筑物本身有关的脚手架费用,对于人行道上方安全过道等非建筑物本身的防护费用应另行计取。

(4)凡有地下室的工程,地下室和地面以上部分的工程量应分别计算分别套用不同子目。

地面以上部分,对于单位工程有不同檐口高度的工程,以高檐口高度为准套用子目,地下室有不同层数者,以最多层数为准套用子目。

(5)工程量均按建筑面积计算规则以平方米计算。

4、钢管依附斜道编号A11-41、A11-42、A11-43没有人工及脚手架主要材料,怎么处理?漏页。

请按附表钢管依附斜道更正表修正。

附表钢管依附斜道更正表工作内容:平上、选料、安底座、立杆、铺架板、绑孔、拆除、场内外材料搬运等。

单位:座第十二章模板工程1、模板工程“组合钢模,复合木模”均按摊销次数考虑,施工企业采用钢模板及支撑体系是租赁的,可否增加租赁计价方法?编制预算、标底或上限值时可按消耗量标准子目执行;编制投标报价时,施工企业可根据项目的施工条件、施工方案报价。

相关文档
最新文档
