钢筋施工质量保证措施
钢筋施工质量保证措施

钢筋施工质量保证措施:㈠钢筋连接:1、闪光对焊:⑴质量标准:①主控项目:1)钢筋的品种和质量必须符合设计要求和有关标准的规定。
注:进口钢筋需先经过化学成分检验和焊接试验,符合有关规定后方可焊接。
检验方法:检查出厂证明书和试验报告单。
2)钢筋的规格、焊接接头的位置、同一区段内有接头钢筋面积的百分比,必须符合设计要求和施工规范的规定。
检验方法:观察或尺量检查。
3)气压焊接头的力学性能检验必须合格。
4)力学性能检验时,从每批接头中随机切取6个试件,其中3个做拉伸试验,3个做弯曲试验。
5)在同一台班内,由同一焊工完成的300个同级别、同直径钢筋焊接接头作为一批。
若同一台班内焊接的接头数量较少,可在一周之内累计计算。
若累计仍不足300个接头,则按一批计算。
6)检验方法:检查焊接试件试验报告单。
②一般项目:1)接头部位不得有横向裂纹。
2)与电极接触处的钢筋表面不得有明显烧伤,Ⅳ级钢筋焊接时不得有烧伤。
检验方法:观察检查。
3)允许偏差项目:a)接头处的弯折角不大于4°。
b)接头处的轴线偏移,不大于0.1倍钢筋直径,同时不大于2mm。
c)检验方法:目测或量测。
⑵主要质量关键点控制①在钢筋对焊过程中,重视焊接过程中的任何一个环节,以确保焊接质量,若出现异常现象,及时消除。
②冷拉钢筋的焊接在冷拉之前进行。
冷拉过程中,如钢筋接头发生断裂,可在切除热影响区(离焊缝中心约为0.7倍钢筋直径)后再焊再拉,但不得多于两次。
同时,其冷拉工艺与要求符合《混凝土结构工程施工质量验收规程》的规定。
2、直螺纹连接:⑴质量标准①主控项目:1)钢筋的品种和质量必须符合设计要求和有关标准的规定。
检验方法:检查出厂质量证明书和试验报告单。
2)连接套的规格和质量必须符合要求。
检查方法:检查产品合格证。
3)接头的强度必须合格。
每种规格接头,每300个为一批,不足300个也作为一批,每批做3根试件作拉力试验。
检验方法:检查接头拉伸试验报告。
钢筋到达施工现场后的保护措施与要求

钢筋到达施工现场后的保护措施与要求
一、基本要求
1. 钢筋到达现场后,应按规定的时间、地点和数量进行接收,
对钢筋的质量、规格、数量进行检查,确保其符合设计和施工要求。
2. 钢筋应妥善储存,防止受潮、生锈。
钢筋堆放区应平整、清洁,距墙壁、其他物体不小于0.5米,距地面不小于0.1米。
3. 现场应设专人负责钢筋的保管和使用,防止钢筋丢失、损坏。
二、钢筋保护措施
1. 钢筋应避免直接暴露在阳光和雨水中。
在不使用时,应用防
水布或塑料薄膜覆盖,避免钢筋生锈。
2. 钢筋应避免与有腐蚀性的物质接触,如酸、碱、盐等。
如果
不可避免,应在钢筋表面涂抹防腐蚀涂料。
3. 钢筋应定期清洗,去除表面的尘土和锈迹。
清洗后,应立即用干燥的布摸干。
4. 钢筋应避免过度弯曲或扭曲,防止钢筋断裂或变形。
三、钢筋使用要求
1. 使用钢筋前,应对其进行全面检查,确认无锈迹、裂纹、变形等问题。
2. 在使用钢筋时,应按设计要求进行切割、弯曲,不得随意更改设计。
3. 钢筋应使用专用工具进行操作,避免使用不合适的工具导致钢筋损伤。
4. 在施工过程中,应定期检查钢筋的状态,如发现钢筋生锈、变形、断裂等问题,应立即停止使用,并进行处理。
总结,钢筋的保护措施与使用要求对于确保施工质量和安全性至关重要。
每个施工现场都应严格遵守这些规定,以保护钢筋的质量和使用寿命。
只有这样,才能保证建筑的耐久性和安全性。
钢筋工程施工质量保证措施

钢筋工程施工质量保证措施1.钢筋材料的质量保证:(1)选择有品质保证的钢筋供应商,确保钢筋材料符合相关标准要求。
(2)对进场的钢筋材料进行质量检测,包括检查钢筋材料的规格、质量证明、抗拉强度等指标。
(3)在施工现场设置钢筋存放区域,要求合理堆放,防止受潮、锈蚀等现象。
2.钢筋工程的设计和施工方案:(1)钢筋工程的设计应符合国家相关标准和规范要求,确保设计方案合理、安全可靠。
(2)施工方案要详细,包括钢筋的布置、连接、绑扎等步骤,施工方案应审核通过后方可执行。
3.钢筋工程施工的质量控制:(1)设立专职的技术质量检测人员,负责现场质量把关。
(2)在施工现场进行质量检测,包括对钢筋的规格、强度、外观等进行检验。
(3)严格执行施工方案,确保钢筋的正确布置和正确的连接方式。
(4)对钢筋的绑扎要求进行培训,确保绑扎质量。
(5)对特殊部位或重要节点进行重点监控,确保施工质量。
4.钢筋工程施工的安全措施:(1)严格遵守相关安全操作规程,保证施工人员的人身安全。
(2)施工现场应设置合理的围挡和警示标志,避免行人及非相关人员进入施工区域。
(3)对有危险性的操作,要设立专人负责,确保施工过程中的安全。
5.钢筋工程施工的质量记录和资料管理:(1)建立施工质量管理档案,记录施工每个阶段的质量核查情况。
(2)建立验收记录,对已完成的施工部位进行验收,确保质量符合要求。
(3)建立施工记录,记录施工过程中的关键环节,提供技术交底和工程验收参考。
综上所述,钢筋工程施工质量保证措施需要从钢筋材料的质量保证、设计和施工方案、质量控制、安全措施以及记录和资料管理等多个方面进行综合保证,从而确保钢筋工程的施工质量符合相关标准和要求。
钢筋施工过程中质量保证措施

钢筋施工过程中质量保证措施钢筋提料时必须考虑折合设计要求的钢筋保护层厚度,使绑扎出的钢筋留有保护层。
严禁任意加大或缩小钢筋尺寸,避免出现保护不够或截面尺寸减小等现象。
为保证钢筋保护层尺寸准确,采取如下措施:(1)钢筋网片底部、侧面采用设计要求厚度碎垫块,平均每平方米设一个垫块垫在下层底筋的钢筋交叉点处,特别是承台、墙柱、梁等结构四角应根据需要加设垫块。
根据设计保护层的要求领取垫块,严禁不同厚度的垫块混用。
(2)根据承台、底板、楼层板厚度、钢筋规格以及保护层厚度算出其架空尺寸,加工支撑钢筋架以保证钢筋网片的位置准确。
因承台截面种类多,五桩及五桩以上的承台须使用承台钢筋支撑架。
高度根据承台的不同部位提料,支撑架钢筋直径使用①32钢筋制作。
施工承台钢筋时,先根据不同承台的高度搭设钢管满堂架用以支撑承台面筋,钢管架立杆、横杆间距不大于15米,承台面筋绑扎好后,再在承台面底筋设置钢筋支撑架,钢筋支撑架的布置一般每个电梯井底部位设一个,靠近电梯井四角较深部位各设一个,其余部位平均每1.5米设一个(承台太大时,适当加密),以保证承台面筋不下沉,承台钢筋支撑架设置好后,将钢管支撑架拆除。
支撑架如图示:钢筋支撑架均用①32制作底板钢筋马凳铁采用中18“几”字型钢筋每1米左右设置一个;阳台等特殊部位要求马凳铁双向连续垫两排,底板、楼层板支撑架平均每M一个。
(3)墙柱插筋定位根据施工图在已绑扎好的底板上测量放线,定出需插筋的墙、柱位置,用定位箍筋(柱)或水平筋(墙)与底板钢筋点焊连接;注意柱插筋四角要插入承台底部,并确保墙柱纵筋插入承台底部的数量为总根数的25%o出底板面柱插筋接头位置为保证统一,“短桩”均按照出底板面1000,“高桩”、“短桩”错开35d o插筋放置后再在底面标高以上80Omn1范围内扎三道箍筋或水平筋,将墙、柱插筋予以固定。
插筋的锚固长度以及柱箍布置必须满足设计要求。
为防止墙、柱插筋的整体倾斜,在垂直度校正后用斜向支撑一端与插筋另一端与底板钢筋点焊定位。
钢筋工程质量保证措施和安全措施

钢筋工程质量保证措施和安全措施1、钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。
2、搬运钢筋要注意附近有无障碍物,架空电线和其它临时电气设备防止钢筋在回转时碰撞电线发生触电事故。
3、现场绑扎悬空梁钢筋时,不准站在模板上操作,必须在脚手板上操作,绑扎独立柱钢筋时不准站在钢箍上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。
4、起吊钢筋骨架时,下方禁止站人,必须待骨架降到距模板1米以下才准靠近,就位支撑好方可摘钩。
5、起吊钢筋时规格必须统一,不准长短参差不一,不准一点起吊。
6、切割机使用前须检查机械运转是否正常,是否漏电,电源线须进漏电开关,切割机后方不准堆放易燃物品。
7、高空作业时不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人。
8、钢筋头应及时清理,成品要堆入整齐,认真做好现场的文明施工。
9、电焊机除装设漏电保护器外加设二次空载降压保护器和触电保护器。
10、钢筋机械传动部位设置防护罩,对焊作业区和冷拉作业区设置防护措施。
11、钢筋接头应及时会同监理公司进行现场抽样并及时送检。
取同一连接工完成的300个同一级别、同直径的接头作为一批,试验及检验要求依据为机械连接规范。
12、钢筋按计划进场,按规定进行钢筋的现场见证取样工作。
钢筋待抽检试验合格后,方可用于现场下料并现场制作。
钢筋下料前需按施工图纸要求、GB50204-2004、11G101-1、11G101-3等国标和图集进行翻样,钢筋配料单需经项目部施工员和技术负责人审核无误后方能下料,钢筋下料长度应通过翻样计算准确下料,充分考虑受力部位的钢筋位置、保护层厚度等因素,以免造成绑扎困难。
施工过程中应随时注意设计变更、洽商情况,并及时对施工班组进行技术交底,保证设计意图的及时传达。
钢筋制作成品按部位和规格分类堆放,并挂牌标识,注明结构部位、数量和规格等。
在施工区工作面出来后由塔吊吊装就位- - 2。
钢筋施工质量保证措施

钢筋施工质量保证措施:1、综合说明:钢筋工程是结构工程质量的关键,我们要求进场材料必须由合格分供方提供,并经过具有相应资质的试验窒试验合格后方可使用。
在施工过程中我们对钢筋的绑扎、定位、清理等工序采用规矩化、工具化、系统化控制,基本杜绝了钢筋施工的各项隐患,以确保原材质量。

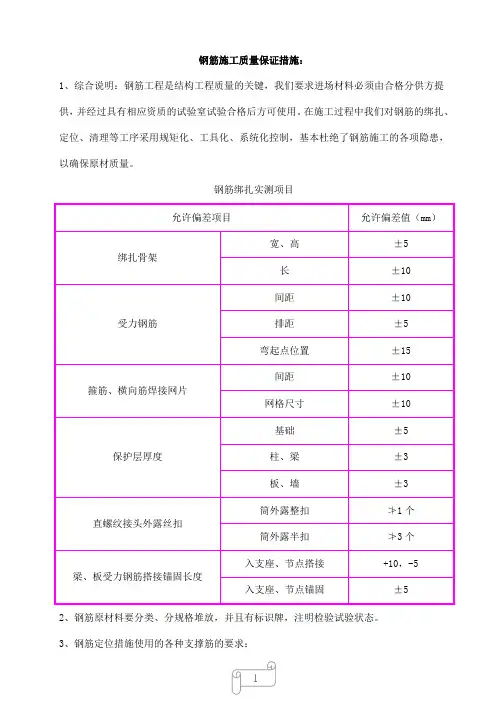

钢筋绑扎实测项目2、钢筋原材料要分类、分规格堆放,并且有标识牌,注明检验试验状态。
3、钢筋定位措施使用的各种支撑筋的要求:⑴钢筋支撑长度,按结构实际截面尺寸应小于2mm。
各种钢筋支撑应有标识牌,要注明规格尺寸、使用部位、检验状态。
钢筋支撑端头,一律采用无齿锯切割,不得有“飞边、毛刺”。
4、钢筋堆放:⑴钢筋半成品加工、分规格堆放,分区明确(钢材加工区、产品待验区、钢筋成品堆放区),并且有标识牌,标明钢筋直径、规格尺寸、使用部位及检验状态(合格、不合格、待验),内容要详细。
⑵对使用批量较小部位,箍筋每500个为一个检验批。
对使用批量较大部位,箍筋每1000个为一个检验批。
⑶钢筋后台加工棚,要悬挂钢筋加工质量标准、工艺技术交底、钢筋翻样图,要分别悬挂在各自岗位操作台前。
⑷要分规格独立堆放,不准混垛。
⑸加工后的产品,要用垫格架起,有防潮措施。
5、箍筋样品⑴将各种规格尺寸的箍筋,分别加工制作50个,由项目工程师组织检查验收。
⑵检验后达到质量标准的箍筋,都要悬挂在钢管架体上,让操作人员在大批量加工前,进行观摩,使操作人员清楚认识到箍筋加工的重要性。
6、箍筋135度弯钩⑴箍筋端头应弯成135度弯钩,弯钩平直段相互平行,不准出现长、短腿现象。
⑵平直段长度不应小于10d。
⑶对箍筋平直段长度检查,同一规格的箍筋,每300个箍筋为一个检验批。
7、混凝土墙钢筋,使用梯格筋进行定位。
⑴使用梯格筋的作用:①控制混凝土墙水平和竖向主筋的位置。
②控制混凝土墙截面尺寸。
③控制钢筋保护层厚度。
④混凝土墙在绑扎钢筋前,要根据设计图纸,对水平钢筋间距、竖向钢筋间距位置的要求,设计、加工梯格筋。
钢筋工程质量保证措施

钢筋工程质量保证措施(1)钢筋原材料1)钢筋定货时,先向监理工程师报生产厂家及供货单位,监理工程师检查其资质和质量保证体系,符合要求再签订供货合同。
2)钢筋的各种型号、规格、机械性能、化学成分、可焊性和其它指标必须符合规范和设计要求。
3)重要材料进场必须进行复试,并将复试结果报监理工程师审核,经检查合格再进行使用。
4)钢筋进场时对原材料的材质证明、合格证、复试报告严格把关,依据质量控制流程进行验收。
(2)钢筋加工1)钢筋加工前向监理工程师提交加工方案和加工材料表,加工时钢筋保持平直,无翘曲无死弯。
2)钢筋在加工前应洁净、无损伤,油渍、漆污和铁锈等应在使用前清理干净。
3)钢筋表面洁净,无损伤、油漆和锈蚀,钢筋直径、级别符合设计要求。
4)在常温下进行钢筋弯曲成型,不进行热弯。
(3)钢筋连接1)电焊工持证上岗,焊机、焊剂符合规范要求。
2)钢筋的焊接接头、焊接制品的机械性能必须符合钢筋焊接及验收的专门规定。
3)当受力钢筋直径大于22mm时,采用直螺纹的方法连接。
4)钢筋接驳器应有出厂合格证,不得露天存放,防止锈蚀和沾污。
钢筋接驳器与钢筋应配套使用,应符合经检验确定的技术参数要求。
进行钢筋接驳时,采取监理工程师同意的措施。
5)钢筋焊接的焊缝长度、高度、宽度均应符合规范要求,焊缝应饱满、无气泡、夹渣等缺陷,主筋无烧伤。
受力钢筋采用焊接接头时,设置在同一构件内的焊接接头相互错开,错开距离为钢筋直径的35d且不小于500mm,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的比例为:受拉区不超过50%,受压区不限制。
焊接接头距钢筋弯曲处的距离应不小于10倍的钢筋直径,也不位于构件的最大弯矩处。
(4)钢筋绑扎质量控制流程:1)钢筋的交叉点用铁丝绑扎牢固,松口的数量不应超过应绑扣的10%,且不应集中。
2)钢筋的绑扎接头长度及误差符合规范要求。
3)受力钢筋的绑扎接头位置相互错开,从任一绑扎接头中心至1.3倍搭接长度的区段范围内,绑扎接头的受力钢筋截面积占受力钢筋总截面积的比例为:受拉区不超过25%,受压区不超过50%。
钢筋工程质量控制措施

钢筋工程质量控制措施一、引言钢筋工程质量控制措施是保证钢筋工程施工质量的重要手段,它涉及到施工过程中各个环节的质量控制,包括原材料的选择、加工制作、安装施工等。
本文将详细介绍钢筋工程质量控制的相关措施。
二、钢筋工程质量控制措施1. 原材料选择钢筋的质量直接影响到钢筋工程的强度和耐久性。
在选择钢筋时,应根据设计要求和相关标准,选择合格的钢材供应商。
钢筋的品种、规格、质量等指标应符合国家标准要求,并经过质检部门的检验合格。
2. 钢筋加工制作钢筋加工制作是钢筋工程质量控制的关键环节。
在加工制作过程中,应严格按照设计要求和相关标准进行操作,确保钢筋的加工精度和质量。
具体措施包括: - 使用合格的加工设备和工具,确保加工精度;- 严格按照设计要求进行钢筋的弯曲、剪切等加工操作;- 对加工后的钢筋进行质量检查,确保尺寸、形状等质量指标符合要求。
3. 钢筋安装施工钢筋的安装施工是保证钢筋工程质量的重要环节。
在施工过程中,应按照设计要求和相关标准进行操作,确保钢筋的正确安装和连接。
具体措施包括: - 在施工前,对施工区域进行清理,确保施工场地整洁;- 根据设计要求进行钢筋的定位和固定,确保钢筋的准确位置和稳固连接;- 对钢筋的连接点进行检查,确保连接坚固,避免浮现松动或者脱落现象;- 在施工过程中,及时处理钢筋的损坏或者变形情况,确保施工质量。
4. 质量检查与验收钢筋工程质量控制的最后一步是质量检查与验收。
在施工完成后,应进行全面的质量检查和验收,确保钢筋工程达到设计要求和相关标准。
具体措施包括: - 对钢筋的尺寸、形状、位置等质量指标进行检查,确保符合设计要求;- 对钢筋的连接点进行检查,确保连接坚固,无松动或者脱落现象;- 对钢筋的表面进行检查,确保无锈蚀、裂纹等质量问题;- 进行质量验收,确保钢筋工程质量合格。
三、总结钢筋工程质量控制措施是保证钢筋工程施工质量的重要手段。
通过合理选择原材料、严格控制加工制作过程、正确安装施工以及进行全面的质量检查与验收,可以有效地保证钢筋工程的质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋施工质量保证措施
1、钢筋绑扎
钢筋绑扎执行“八不准”、“五不验”。
(1)八不准
①已浇筑混凝土浮浆未清除干净不准绑钢筋;
②钢筋污染清除不干净不准钢筋;
③控制线未弹好不准绑钢筋;
④钢筋偏位检查、校正合格不准绑钢筋;
⑤钢筋位移、梁板钢筋锚固不准用气焊烤、煨弯;
⑥钢筋接头本身质量未检查合格不准绑钢筋。
⑦技术交底未到位不准绑钢筋。
⑧钢筋加工未通过验收不准绑钢筋。
(2)五不验
①钢筋未完成不验收;
②钢筋定位措施不到位不验收;
③钢筋保护层垫块不合格、达不到要求不验收;
④钢筋纠偏不合格不验收;
⑤钢筋绑扎未严格按技术交底施工不验收。
2、钢筋保护层
(1)钢筋保护层尺寸控制是否准确及钢筋位置是否满足设计要求是创优检查的一项重点内容,可采取下列办法进行控制:
(2)采取垫块控制保护厚度,塑料垫块分为板、梁柱墙两种根据设计本工程基础底面、地下室外墙迎水面均为50mm,地下室顶板有覆土部分分为50mm,框架柱为30mm,框架梁、次梁保护层厚度均为25mm,楼板15mm,墙体为15mm。
可以选用优质、强度高的垫块,保证尺寸完全统一且控制在保护层允许的偏差范围之内。
(3)在钢筋骨架中按设计规定设置水平梯子筋控制双排钢筋间距,梯子筋用φ14、φ16短料拼接焊成,竖直梯子筋横档间距同墙体水平间距,水平梯子筋横筋间距同墙体纵向筋间距。
梯子筋2m设一道,竖向梯子筋在水平钢筋端头接
处模板处要点防锈漆,对于地下室外墙梯子筋因外墙为防水混凝土所以梯子筋仅控制横筋间距,作模板顶撑,利用防水对拉螺栓进行控制。
(4)柱子筋定位措施。
柱子筋定位采用钢筋焊成定位卡套在柱主筋,控制钢筋间距位置,下部用塑料垫块控制保护层厚度。
(5)箍筋要求及抗震要求:按照设计及施工规范要求,注意箍筋加密区的位置、长度、箍筋间距、箍筋弯钩长度、平直长度。
(6)预留洞口、门窗洞口加墙筋、梁柱钢筋的锚固:根据图纸要求设置洞口、门窗洞口等的加强筋、绑扎牢固,防止混凝土浇筑时移位,对梁柱钢筋锚固长度重点控制。
(7)钢筋绑扎的要求。
绑扎时注意间距及钢筋的规格、钢筋的间距、锚固长度应符合图纸及规范要求,对于悬挑结构,钢筋的摆放位置应正确。
钢筋保护层厚度要保证,还要注意不得漏扣,绑丝要向里弯,绑扎钢筋时相邻扣应绑扎成“8”字形,且每5个绑扎扣中扎一个“十”字扣,以免踩动时松扣。
(8)预留钢筋。
梁柱模支设完成后,依据图要求放出预留构造柱和埋件的位置线,就位后进行加固,在混凝土浇时设专人检查校正。
