《水平定向钻进敷设给水管道预算定额(试行)》(精)
江苏水平定向钻定额

江苏水平定向钻定额(江苏常州)
说明
1.牵引管采用塑料管时,消耗量应为10.50/10M。
回拖布管基价除1. 15 系数。
2.牵引管扩孔孔径按需铺管管径的1 .35倍已考虑在子目中。
3.牵引各类绑扎在一起的塑料管时,按理论总管径套用相应子目中相同管径进行计算。
4.施工中如发生需要化学配浆,按实调整。
子目中提供的消耗量为参考量。
泥浆外运另行计算。
5.导向钻刀片、钻杆、回扩器的消耗及维护包括在台班价中。
6.不论在何专业中使用,取费基数及费率按排水册执行。
7.一次性回拖距离超过300M回拖布管基价乘1.3 系数,塑料管在其基价基础上乘1.20系数。
工程量计算规则
1.水平定向钻进敷设钻孔导向及扩孔工程量按井中到井中之间距离计算。
2.回拖布管工程量按井中到井中之间距离两边各加1.5M,计算管材用量时应扣除两边各加的1.5M。
附件:
水平定向钻进敷设管道
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
江苏省机械台班单价表(一)
注:本机械台班价格按04标准测算,与04计价表配套执行。
- 7 -。
水平定向钻进敷设给水管道预算定额

《水平定向钻进敷设给水管道预算定额(试行)》说明和工程量计算规则一、《水平定向钻进敷设给水管道预算定额》1、钻导向孔及扩孔工程量均按延长米计算。
2、回拖布管工程量按延长米计算,长度按钻导向孔长度每端各加1.5m。
3、泥浆外运体积为定向穿越管道体积的1.6倍。
4、本定额中穿越管道为PE管,人工中不包括熔接。
如穿越管道为钢管时,可用取消PE管材料;同时套用《上海市公用管线工程预算定额(2000)》第二册第一章《管道安装》中钢管安装相应子目,人工乘以调整系数0.8。
二、《给水管道内喷涂预算定额》1、喷射口装拆以“次”为计量单位;工程量计算以实际计数。
管道除锈、喷涂以“米”为计量单位;水箱、蓄水池清洗除垢、内涂环氧树脂以“平方米”为计量单位;水箱消毒以“立方米”为计量单位;工程量计算以实际尺寸为计算依据。
水平定向钻进敷设给水管道工作内容:施工准备、安装探头、连接导向钻、导向钻孔、场内运输,清理现单位:m 场。
水平定向钻进敷设给水管道工作内容:施工准备、安装回扩器、扩孔、场内运输,清理现场。
单位:m水平定向钻进敷设给水管道工作内容:施工准备、布管、回拖、场内运输,清理现场。
单位:m喷射口装拆工作内容:搬运、装拆。
单位:次管道除锈工作内容:喷砂头安装、运砂、清砂、装砂、装拆集尘箱、喷砂除锈(高压冲单位:m管道除锈工作内容:准备、通条引线、除锈、清除锈渣、排水、送风、干燥。
单位:m水箱、蓄水池清洗除垢工作内容:准备工作、铲除打磨除垢、修补、清扫尘土、干燥。
单位:m2环氧树脂内涂工作内容:干燥、运料、搅拌、加料、喷涂。
单位:m环氧树脂内涂工作内容:冲洗、排水、干燥、运料、搅拌、加料、喷涂。
单位:m环氧树脂内涂工作内容:调配、涂刷、缠布、刷油、盖面、烘干。
单位:m2调换双承阀门工作内容:1、拆除:截管。
2、安装:场内搬运、切管、安装、打石棉接口。
单位:个调换双平立式阀门带甲、乙短管(石棉水泥接口)工作内容:1、拆除:截管。
水平定向钻导向记录在表达测深精度方面的探索

图 7 工 程 4中 出 土侧 与实 际 的最 大 偏 差
向测量数据无信 号区
吕
0
宕
l n
0 0
入土点为基准 的导向轨迹线 出土 点为基准 的导向轨迹线
水 平 长度/ m
6 -3 63 7 .3 24 7 .3 85 8 .3 46
角度/ 。
..8 2 I
③ 由于扩孔 直径 为管道 直径 的 1 . , D3 0 5倍 在 0 钢管施 工 时 ,一般 为 3 0m 和 5 0m 回扩 两 次 , 0 m 0 m 正常偏 差应 不超 过 ±08T, 超 出此 范围 的情 况应 .1 在 I 在 角度 信 号不 能获得 的 点前后 开始 出现 ;若 重新采
05m : .
鲁
’
0
图 5 无 信 号 2点 处 的 相 对 位 置
/
/ / 、
/
、
/
.
豳
:
一
/
图例 ~
一
导 向轨 迹 线
图 6 无信号 1 点处的相对位 置
图 9 工程 4中入土侧 与实际的最大偏差
④ 在 工程 四 中有 个 很 有 特 点 的现 象 :需 要 将
向时的命令值作为此处的角度值; () 4若一个较大区域 内都不能测得角度 , 则认为
其尽可能平滑,利用绘图的方法,利用距离与两侧 的角度计算或绘 出其图形; ( 将上述数据与惯性技术测量 的数据( 5 ) 假定为
准确 ,因为其误 差较 小) 行 比较 ,因 为惯性 技术测 进
水平定向钻进技术在供水管道施工中的应用

关健 词 : 平定 向钻进技 术 ; 质 ; 水 地 泥浆浓度 ; 工 问题 施
K e wo d :h Hz n a rcin rlig tc noo y;e lg ;l ry c n e tain; o tu t n p o l ms y r s o o tldie t a d il e h lg g oo sur o c nr t ol n y o c nsr ci r be o
摘 要 : 城 市建设 的迅猛发 展 , 随着 水平 定向钻 进技 术在 自来 水供水 管道施 工 中得 到越 来越广 泛 的应 用 。
A b ta t sr c :W i e rpi e eo me to r a o sr cin o o tldie t n ldrlig tc noo y i h o sr cin o trs p l p l e t t a d d v lp n fu b n c n tu t ,h mz na rci a i n e h lg n te c n tu t fwae u p ypiei s hh o o l o n i r dey u e . smo ewi l s d
何 晓峰 HeXioe afn
( 远市 自来 水工程 有 限责任 公司 , 清 清远 5 1 1 ) t5 8 f i y a t rsC .Ld Q ny a 15 8 C ia Qn an Wa r k o t , i u n5 1 1 , hn ) g e Wo , . g
・
l6・ 1
价值 工程
水平定 向钻进技术在供水 管道施工 中的应用
Horz nt lDi e to lDr l ng Te h l gy i W a e i o a r c i na i i c no o n l t r Sup y Co t u to pl nsr c i n
市政供水管道施工中水平定向钻进技术的应用_1

市政供水管道施工中水平定向钻进技术的应用发布时间:2022-12-07T09:24:41.860Z 来源:《中国建设信息化》2022年27卷第15期作者:张嘉杨[导读] 水平定向钻进技术是最近几年逐渐兴起并被广泛应用于地下管道非开挖掘进技术。
张嘉杨利川夷水水务发展有限公司。
邮编:445400摘要:水平定向钻进技术是最近几年逐渐兴起并被广泛应用于地下管道非开挖掘进技术。
相较于传统技术,其具有导向精准的优势,可以在相应的曲率半径范围内准确绕开障碍物,避免对周围生态环境造成破坏,所以更加适合在复杂的地层下施工。
因此,分析该技术在市政供水管道施工中的应用,对于促进城市地下管网建设具有非常重要的现实意义。
关键词:市政;供水管道;水平定向钻进;技术应用与传统的管道开挖技术相比,水平定向钻进技术可以解决管道施工中的许多困难。
传统的管道开挖技术不仅会对人类健康造成环境污染,还会减缓管道开挖速度,有时还会影响附近居民的日常生活。
水平定向钻进技术不需要进行基坑开挖,可以有效防止这种管道开挖的缺点。
它是当今社会最经济、最实用的供水管道施工技术。
1水平定向钻进技术的优势1.1应用水平定向钻进技术可以降低施工成本水平定向钻技术的诞生,不仅减少了管道原材料在管道施工中的应用,还减少了人力损失,减轻了施工人员的压力,进一步降低了施工成本。
此外,水平定向钻井技术导向准确,进入现场时间短。
该施工技术的应用不受季节限制,气候变化不会影响施工过程。
它可以有效缩短施工时间,使施工企业能够提前完成日常施工任务。
1.2水平定向钻井技术覆盖面广水平定向钻进技术可用于管道施工、真空泵送、防渗等许多施工过程。
水平定向钻进中使用的水平定向钻机适用于各种土层。
无论市政供水管道必须在什么环境中施工,水平定向钻进技术都能满足要求。
此外,水平定向钻技术还可以在结构上加强道路和赛道的路基工程。
不难看出,水平定向钻进技术具有许多优点和较强的适应性,可以在今后的施工中广泛应用。
江苏水平定向钻定额

江苏水平定向钻定额(江苏常州)
说明
1.牵引管采用塑料管时,消耗量应为10.50/10M。
回拖布管基价除1. 15 系数。
2.牵引管扩孔孔径按需铺管管径的1 .35倍已考虑在子目中。
3.牵引各类绑扎在一起的塑料管时,按理论总管径套用相应子目中相同管径进行计算。
4.施工中如发生需要化学配浆,按实调整。
子目中提供的消耗量为参考量。
泥浆外运另行计算。
5.导向钻刀片、钻杆、回扩器的消耗及维护包括在台班价中。
6.不论在何专业中使用,取费基数及费率按排水册执行。
7.一次性回拖距离超过300M回拖布管基价乘1.3 系数,塑料管在其基价基础上乘1.20系数。
工程量计算规则
1.水平定向钻进敷设钻孔导向及扩孔工程量按井中到井中之间距离计算。
2.回拖布管工程量按井中到井中之间距离两边各加1.5M,计算管材用量时应扣除两边各加的1.5M。
附件:
水平定向钻进敷设管道
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
江苏省机械台班单价表(一)
注:本机械台班价格按04标准测算,与04计价表配套执行。
- 7 -。
江苏水平定向钻定额

江苏水平定向钻定额(江苏常州)说明1.牵引管采用塑料管时,消耗量应为10.50/10M。
回拖布管基价除1. 15 系数。
2.牵引管扩孔孔径按需铺管管径的1 .35倍已考虑在子目中。
3.牵引各类绑扎在一起的塑料管时,按理论总管径套用相应子目中相同管径进行计算。
4.施工中如发生需要化学配浆,按实调整。
子目中提供的消耗量为参考量。
泥浆外运另行计算。
5.导向钻刀片、钻杆、回扩器的消耗及维护包括在台班价中。
6.不论在何专业中使用,取费基数及费率按排水册执行。
7.一次性回拖距离超过300M回拖布管基价乘1.3 系数,塑料管在其基价基础上乘1.20系数。
工程量计算规则1.水平定向钻进敷设钻孔导向及扩孔工程量按井中到井中之间距离计算。
2.回拖布管工程量按井中到井中之间距离两边各加1.5M,计算管材用量时应扣除两边各加的1.5M。
附件:水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10mword专业资料-可复制编辑-欢迎下载江苏省机械台班单价表(一)注:本机械台班价格按04标准测算,与04计价表配套执行。
水平定向钻进敷设管道(江苏)

说明
1.牵引管采用塑料管时,消耗量应为10.50/10M。
回拖布管基价除1. 15 系数。
2.牵引管扩孔孔径按需铺管管径的1 .35倍已考虑在子目中。
3.牵引各类绑扎在一起的塑料管时,按理论总管径套用相应子目中相同管径进行计算。
4.施工中如发生需要化学配浆,按实调整。
子目中提供的消耗量为参考量。
泥浆外运另行计算。
5.导向钻刀片、钻杆、回扩器的消耗及维护包括在台班价中。
6.不论在何专业中使用,取费基数及费率按排水册执行。
7.一次性回拖距离超过300M回拖布管基价乘1.3 系数,塑料管在其基价基础上乘1.20系数。
工程量计算规则
1.水平定向钻进敷设钻孔导向及扩孔工程量按井中到井中之间距离计算。
2.回拖布管工程量按井中到井中之间距离两边各加1.5M,计算管材用量时应扣除两边各加的1.5M。
附件:
水平定向钻进敷设管道
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位:10m
江苏省机械台班单价表(一)
注:本机械台班价格按04标准测算,与04计价表配套执行。
- 7 -。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

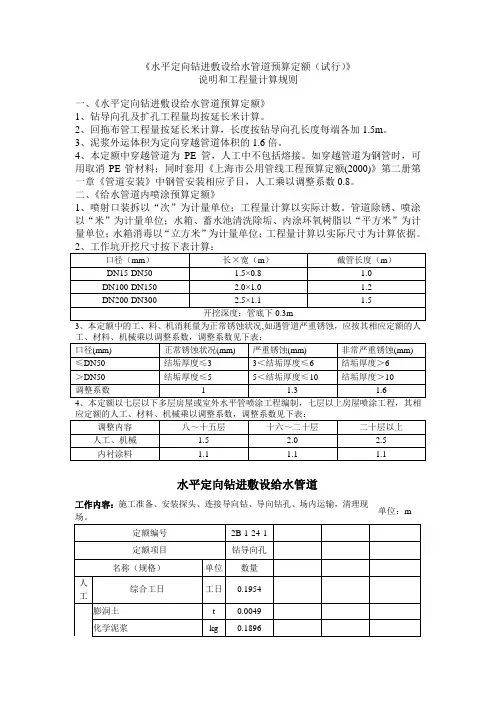

《水平定向钻进敷设给水管道预算定额(试行)》(精)《水平定向钻进敷设给水管道预算定额(试行)》《给水管道内喷涂预算定额(试行)》说明和工程量计算规则一、《水平定向钻进敷设给水管道预算定额》1、钻导向孔及扩孔工程量均按延长米计算。
2、回拖布管工程量按延长米计算,长度按钻导向孔长度每端各加1.5m。
3、泥浆外运体积为定向穿越管道体积的1.6倍。
4、本定额中穿越管道为PE管,人工中不包括熔接。
如穿越管道为钢管时,可用取消PE管材料;同时套用《上海市公用管线工程预算定额(2000)》第二册第一章《管道安装》中钢管安装相应子目,人工乘以调整系数0.8。
二、《给水管道内喷涂预算定额》1、喷射口装拆以“次”为计量单位;工程量计算以实际计数。
管道除锈、喷涂以“米”为计量单位;水箱、蓄水池清洗除垢、内涂环氧树脂以“平方米”为计量单位;水箱消毒以“立方米”为计量单位;工程量计算以实际尺寸为计算依据。
口径(mm)长×宽(m)截管长度(m)DN15-DN50 1.5×0.8 1.0DN100-DN150 2.0×1.0 1.2DN200-DN300 2.5×1.1 1.5开挖深度:管底下0.3m3、本定额中的工、料、机消耗量为正常锈蚀状况,如遇管道严重锈蚀,应按其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:口径(mm) 正常锈蚀状况(mm) 严重锈蚀(mm)非常严重锈蚀(mm)≤DN50 结垢厚度≤3 3<结垢厚度≤6结垢厚度>6>DN50 结垢厚度≤5 5<结垢厚度≤10结垢厚度>10调整系数 1 1.3 1.6 4、本定额以七层以下多层房屋或室外水平管喷涂工程编制,七层以上房屋喷涂工程,其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:调整内容八~十五层十六~二十层二十层以上人工、机械 1.5 2.0 2.5内衬涂料 1.1 1.1 1.1水平定向钻进敷设给水管道工作内容:施工准备、安装探头、连接导向钻、导向钻孔、场内运输,清理现场。
单位:m定额编号2B-1-24-1定额项目钻导向孔名称(规格)单位数量人工综合工日工日0.1954膨润土 t 0.0049 化学泥浆 k g 0.1896 小苏打k g 0.1365材 民用自来水 m 3 0.1392 导向钻刀片 只 0.0123 钻杆 根 0.0011 料其它材料费占材料费 % 2.0000水平定向钻机CASE6080 台班 0.0123机 汽车起重机 5t台班 0.0116 电动单台0.0141级离心清水泵φ100班载重汽车2.5t 台班0.0270械其它机械费占机械费%5.0000水平定向钻进敷设给水管道工作内容:施工准备、安装回扩器、扩孔、场内运输,清理现场。
单位:m定额编号2B-1-24-22B-1-24-32B-1-24-42B-1-24-5定额项目扩孔DN300以内DN500以内DN600以内DN800以内名称(规格)单位数量数量数量数量人工综合工日工日0.1721 0.5147 0.6875 1.4167材料膨润土 t 0.0097 0.0319 0.0455 0.0911 化学泥浆 k g 0.1803 0.3621 0.5000 0.6275 小苏打k g0.1091 0.2745 0.3750 0.4461 民用自来水 m 30.1825 0.3991 0.5075 0.7475钻杆 根 0.0021 0.0043 0.0064 0.0106 回扩器DN350 只 0.0093 0.0093 0.0093 0.0093回扩器DN450 只 0.0073 0.0073 0.0073 0.0073 回扩器DN600 只 0.0063 0.0063 0.0063回扩器DN700 只 0.0073 0.0073 0.0073 回扩器DN800 只 0.0093 0.0093 回扩器DN900 只 0.0113 0.0113 回扩器DN1000只0.0133回扩器DN1100 只 0.0133其它材料费占材料费 % 2.0000 2.0000 2.0000 2.0000 机 械 水平定向钻机CASE6080 台班 0.0187 0.0312 0.0475 0.0760汽车起重机 5t台班0.0169 0.0312 0.0500 0.0693 电动单级离心清水泵 φ100 台班 0.0337 0.0623 0.0750 0.1521载重汽车 2.5t 台班0.0091 0.0312 0.0375 0.0693其它机械费占机械费% 5.0000 5.0000 5.0000 5.0000 水平定向钻进敷设给水管道工作内容:施工准备、布管、回拖、场内运输,清理现场。
单位:m定 额 编 号 2B-1-24-62B-1-24-72B-1-24-82B-1-24-9定 额 项 目 回拖布管DN300以内 DN500以内 DN600以内 DN800以内 名称(规格) 单位 数量数量数量数量人工 综合工日工日0.1559 0.3421 0.4352 0.5647材 料 膨润土 t 0.0081 0.0128 0.0151 0.0178 化学泥浆k g0.1726 0.1980 0.2107 0.2360小苏打 k g 0.1270 0.1402 0.1469 0.1601 民用自来水m 30.1726 0.2537 0.2943 0.3754钻杆 根 0.0011 0.0011 0.0011 0.0011PE 管(包括熔接) m 1.0300 1.0300 1.0300 1.0300其它材料费占材料费 % 1.0000 1.0000 1.0000 1.0000 机械水平定向钻机CASE6080 台班 0.0095 0.0128 0.0144 0.0177汽车起重机 5t 台班0.0113 0.0218 0.0270 0.0375 电动单级离心清水泵 φ100 台班0.0190 0.0337 0.0410 0.0557载重汽车 2.5t台班0.0127 0.0302 0.0390 0.0559其它机械费占机械费%5.0000 5.0000 5.0000 5.0000喷射口装拆工作内容:搬运、装拆。
单位:次定额编号2B-6-8-1 2B-6-8-2 2B-6-8-3 2B-6-8-4定额项目喷射口装拆公称直径(mm以内)100 150 200 300名称(规格)单位数量数量数量数量人工综合工日工日0.9926 1.2883 1.6474 1.7679铸铁喷射接口只0.0400 0.0400 0.0400 0.0400 球墨铸铁套筒个0.0333 0.0333 0.0333 0.0333普通硅酸盐袋kg1.2900 1.90002.4400 4.0800装水泥32.5级材 石棉长绒 k g 0.5600 0.8100 1.0400 1.7500 氧气 98.5% m 3 0.0500 0.0700 0.1200 0.1800乙炔气纯度97.5% k g 0.0167 0.0233 0.0400 0.0600油麻 k g0.1700 0.2500 0.3000承插式铸铁管橡胶圈DN300 个0.2060料其它材料费占材料费 % 0.1000 0.1000 0.1000 0.1000 机 汽车起重机 5t台班0.0300械管道除锈工作内容:喷砂头安装、运砂、清砂、装砂、装拆集尘箱、喷砂除锈(高压冲洗)、送风、干燥。
单位:m定 额编 号 2B-6-9-1 2B-6-9-2 2B-6-9-3 2B-6-9-4定 额 项 目 管道喷砂除锈 公称直径(mm 以内) 2550100150名 称(规格) 单位 数 量 数 量 数 量 数 量 人工 综合工日工日0.0200 0.0408 0.0480 0.0844 材料石英砂 (2-5)目 k g0.8614 1.7690 8.5104 12.1573喷射管DN65 4-6m 根 0.0034 0.0070 0.0340 0.0485 软管专用接头 DN65套0.0046 0.0094 0.0452 0.0647送气管DN65 15-20m 根 0.0006 0.0013 0.0062 0.0089其它材料费占材料费 % 0.5000 0.5000 0.5000 0.5000 机械喷砂箱 PSD-I 台班 0.0020 0.0030 0.0040 0.0076内燃空气压缩机 17m 3/mi n 台班0.0040 0.0060内燃空气压缩机 29m 3/mi n台班0.0055 0.0116储气罐 8.5m 3台班0.0040 0.0060集尘箱台班0.0024 0.0036 0.0048 0.0091管内探测器台班0.0063 0.0063其它机械费占机械费%5.0000 5.0000 5.0000 5.0000管道除锈工作内容:准备、通条引线、除锈、清除锈渣、排水、送风、干燥。
单位:m 定额编号2B-6-9-5 2B-6-9-6定额项目管道拉耙除锈公称直径(mm以内)200 300名称(规格)单位数量数量人工综合工日工日0.0984 0.1476拉耙付0.0066 0.0066拉耙钢刷付 0.0040 0.0040 材 橡胶柱塞 付 0.0020 0.0020 料其它材料费占材料费% 0.5000 0.5000卷扬机 1.5t 台班 0.0279 0.0335电动单级离心清水泵 φ50台班 0.0040 0.0060机 管内探测器 台班 0.0063 0.0063载重汽车 4t 台班0.0333汽车起重机 5t台班0.0333内燃空气压缩机29m3/mi n 台班0.0035 0.0060械其它机械费占机械费%5.0000 5.0000水箱、蓄水池清洗除垢工作内容:准备工作、铲除打磨除垢、修补、清扫尘土、干燥。
单位:m2定额编号2B-6-9-7定额项目水箱、蓄水池清洗除垢名称(规格)单位数量人工综合工日工日0.1736钢丝刷把0.1000砂轮片 片 0.1000 揩布k g 0.4000材 乳胶水泥 k g 1.5000 90#汽油 升 0.1000 料其它材料费占材料费 % 2.0000机 吸尘器V3-85 台班 0.0100 械环氧树脂内涂工作内容:干燥、运料、搅拌、加料、喷涂。
