蓄电池安装作业指导书

合集下载

变电站工程蓄电池安装作业指导书

变电站工程蓄电池安装作业指导书

变电站工程蓄电池安装作业指导书批准:审核:编制:辽宁天昊电力有限公司年月日1 辽目录1 目的 (1)2 范围 (1)3引用文件 (1)4工程概况 (2)5标准化作业流程图 (3)6施工前准备 (5)准备工作安排 (5)作业人员要求 (5)人员分工及应具备的条件 (6)6.3.1组织分工及职责 (6)6.3.2作业分工 (7)施工机械设备及工器具准备 (8)材料及备品备件准备 (9)危险点分析及安全控制措 (10)变电站蓄电池安装危险源辩识、风险评价和风险控制措施表 (10)环境因素分析及环境控制措施 (12)变电站蓄电池安装工程作业环境因素分析及环境控制措施表 (12)质量通病及预防措施 (12)文明施工要求 (13)作业进度计划 (14)7 标准化作业 (14)作业项目工序流程图 (14)开工条件 (15)施工电源的使用 (16)施工内容及工艺标准 (17)8 作业竣工 (19)蓄电池安装示意图 (20)蓄电池连接示意图 (21)2 辽1 目的确定本作业项目各项质量技术、安全、文明施工要求,确定施工方法、技术措施,指导施工作业,确保本项目符合达标投产、优质工程要求,特编制本作业指导书。

2 范围变电站蓄电池安装工程。

3引用文件1)《电力建设施工质量验收及评定规程》 DL/T2)《电力建设安全工作规程(变电所部分)》 DL3)《变电所管理规范(试行)》辽电生(2004)101号4)《防止电力生产十八项电网重大反事故措施》国家电网生技[2005] 5)工程设计文件及施工图纸()设计院6)《国家电网公司输变电优质工程评选办法》国家电网基建[2008]288号7)《国家电网公司输变电工程达标投产考核办法》国家电网基建[2005]225号8)《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号9)《电气装置安装工程盘柜及二次回路接线施工及验收规范》 GB5017110)《电气装置安装工程蓄电池施工及验收规范》 GB5017211)《工程建设标准强制性条文》(电力工程部分) [2006]4工程概况变电站蓄电池安装工程概况表表15标准化作业流程图蓄电池安装工程标准化作业流程图6施工前准备准备工作安排变电站蓄电池安装工程准备工作安排表3作业人员要求变电站蓄电池安装工程作业人员要求表4人员分工及应具备的条件6.3.1组织分工及职责变电站蓄电池安装工程组织分工及职责表56.3.2作业分工变电站蓄电池安装工程作业人员分工表6施工机械设备及工器具准备变电站作业蓄电池安装工程施工机械设备及工器具表7材料及备品备件准备变电站蓄电池安装工程作业施工材料表8危险点分析及安全控制措变电站蓄电池安装危险源辩识、风险评价和风险控制措施表表9环境因素分析及环境控制措施变电站蓄电池安装工程作业环境因素分析及环境控制措施表表10质量通病及预防措施变电站蓄电池安装作业质量通病及预防控制措施表表11文明施工要求变电站工程蓄电池安装工程作业文明施工要求表表12作业进度计划变电站蓄电池安装工程作业进度计划表7 标准化作业作业项目工序流程图v1.0 可编辑可修改开工条件表14施工电源的使用表15施工内容及工艺标准变电站蓄电池安装工程作业内容及工艺标准表168 作业竣工变电站蓄电池安装工程作业竣工表17蓄电池安装示意图说明: 1、 每组蓄电池用三个双层双列架子,蓄电池支架与地面采用膨胀螺栓固定。

变电站工程蓄电池安装作业任务指导书

变电站工程蓄电池安装作业任务指导书

变电站工程蓄电池安装作业指导书批准:审核:编制:辽宁天昊电力有限公司年月日目录1目的 (1)2范围 (1)3引用文件 (1)4工程概况 (2)5标准化作业流程图 (3)6施工前准备 (5)6.1准备工作安排 (5)6.2作业人员要求 (5)6.3人员分工及应具备的条件 (6)6.3.1组织分工及职责 (6)6.3.2作业分工 (6)6.4施工机械设备及工器具准备 (7)6.5材料及备品备件准备 (8)6.6危险点分析及安全控制措施.6.7环境因素分析及环境控制措施6.8质量通病及预防措施........6.9文明施工要求..............6.10作业进度计划............. 7标准化作业 ....................7.1作业项目工序流程图.......7.2开工条件..................7.3施工电源的使用............7.4施工内容及工艺标准........ 8作业竣工. (10)11 11 12 .13 13 13 151516 181目的确定本作业项目各项质量技术、安全、文明施工要求,确定施工方法、技术措施,指导施工作业,确保本项目符合达标投产、优质工程要求,特编制本作业指导书。

2范围变电站蓄电池安装工程。

3引用文件1)《电力建设施工质量验收及评定规程》2)《电力建设安全工作规程(变电所部分)》3)《变电所管理规范(试行)》4)《防止电力生产十八项电网重大反事故措施》5)工程设计文件及施工图纸6)《国家电网公司输变电优质工程评选办法》7)《国家电网公司输变电工程达标投产考核办法》8)《国家电网公司电力建设安全健康与环境管理工作规定》DL/T 5210.1-2005DL 5009.3-1997辽电生(2004)101号国家电网生技[2005]()设计院国家电网基建[2008]288 号国家电网基建[2005]225 号国家电网工[2003]168号9)《电气装置安装工程盘柜及二次回路接线施工及验收规范》GB50171 10)《电气装置安装工程蓄电池施工及验收规范》GB50172 11)《工程建设标准强制性条文》(电力工程部分)[2006] 4工程概况变电站蓄电池安装工程概况表5标准化作业流程图蓄电池安装工程标准化作业流程图6施工前准备6.1准备工作安排变电站蓄电池安装工程准备工作安排6.2作业人员要求变电站蓄电池安装工程作业人员要求6.3人员分工及应具备的条件631组织分工及职责变电站蓄电池安装工程组织分工及职责6.3.2作业分工变电站蓄电池安装工程作业人员分工6.4施工机械设备及工器具准备变电站作业蓄电池安装工程施工机械设备及工器具6.5材料及备品备件准备变电站蓄电池安装工程作业施工材料负责人:6.6危险点分析及安全控制措变电站蓄电池安装危险源辩识、风险评价和风险控制措施表6.7环境因素分析及环境控制措施变电站蓄电池安装工程作业环境因素分析及环境控制措施表10表变电站蓄电池安装作业质量通病及预防控制措施表表116.9文明施工要求变电站工程蓄电池安装工程作业文明施工要求表表126.10作业进度计划变电站蓄电池安装工程作业进度计划表表137标准化作业7.1作业项目工序流程图7.2开工条件表147.3施工电源的使用表157.4施工内容及工艺标准变电站蓄电池安装工程作业内容及工艺标准表168作业竣工变电站蓄电池安装工程作业竣工表178.1蓄电池安装示意图说明:1、每组蓄电池用三个双层双列架子,蓄电池支架与地面采用膨胀螺栓固定。

蓄电池安装作业指导书

蓄电池安装作业指导书

蓄电池安装作业指导书作业背景:蓄电池是现代电池供电系统中不可或缺的一部分,它为车辆的启动、点火、照明以及其他电子设备提供电力。

蓄电池的正确安装是确保车辆电力系统正常运行的关键步骤。

本作业指导书旨在提供蓄电池安装的详细步骤和注意事项,以确保安全可靠的安装过程。

材料和工具:以下是进行蓄电池安装所需的材料和工具:1. 蓄电池2. 扳手3. 螺丝刀4. 绝缘胶带5. 磨砂纸步骤:1. 确保车辆处于安全停止的状态,关闭发动机并打开引擎盖。

2. 使用扳手拧松蓄电池的负极(黑色)连接螺母。

确保螺母完全松开后,轻轻将电缆从引导柱上移除。

3. 同样地,使用扳手拧松蓄电池的正极(红色)连接螺母。

同样确保螺母完全松开后,轻轻将电缆从引导柱上移除。

4. 检查蓄电池底部是否有锈蚀或腐蚀,如有必要,使用磨砂纸轻轻擦拭清洁。

5. 在蓄电池的底部涂抹一层绝缘胶带,以防止蓄电池与车辆接触造成短路。

6. 将新蓄电池放置在适当的位置,并确保正确对齐引导柱。

7. 连接蓄电池的正极(红色)电缆。

确保连接牢固,并使用扳手拧紧连接螺母。

8. 连接蓄电池的负极(黑色)电缆。

同样确保连接牢固,并用扳手拧紧连接螺母。

9. 检查所有电缆连接是否安全且无松动。

10. 关闭车辆引擎盖。

注意事项:以下是蓄电池安装过程中需要注意的事项:1. 在拆卸旧蓄电池之前,请确保关闭车辆的所有电子设备,例如车灯、车载音响等。

2. 在安装新蓄电池之前,请确保选择正确的规格和类型的蓄电池以符合车辆要求。

3. 在拆卸电缆之前,始终从负极(黑色)开始,以避免意外短路。

4. 在安装新电缆时,请确保正确对应正负极,以免电池安装错误。

5. 在连接电缆时,确保螺母紧固并保持良好接触,以避免电线松动或接触不良。

6. 电缆连接完毕后,请检查所有连接是否稳固且无松动。

7. 如果发现蓄电池底部有任何锈蚀或腐蚀,请务必清洁干净。

结论:正确而安全地安装蓄电池是确保车辆电力系统正常运行的重要步骤。

蓄电池安装和接地作业指导书

蓄电池安装和接地作业指导书

蓄电池安装和接地作业指导书1000字
一、安装前准备工作:
1、根据工程要求、设计方案和实际情况选择适当的位置安装电池架。

2、电池应安装在低温、干燥的地方,避免阳光直射和雨淋,以确保
其正常的工作性能。

3、清除安装处的灰尘和杂物,保持安装环境整洁。

二、安装步骤:
1、先安装电池架,要保证电池架的平稳和稳定,根据电池的尺寸和
重量选择适当的螺栓、垫片和螺母。

2、安装电池,先安装连接线,再安装电池,注意电池的正负极连接线,电池的螺栓力矩应符合要求,不强不弱,避免出现螺栓松动或
过紧。

3、接线,应根据电池的正负极进行正确接线,接线过程中应注意受
力方向,避免存在拉力和挤压力。

4、检查,安装完毕后应检查电池和连接线的安装情况是否符合规范
要求,电池架的平整和稳定,电池连接线接头处是否松动,接线和
接头是否牢固,避免出现问题。

三、接地步骤:
1、接地电源,应选择接地电源较独立的地方,对于复杂场合也应对
接地线进行单独综合带电试验,以保证安全的接地系统。

2、接地导线的选择,应考虑接触电阻、导电性、性能稳定性、机械
强度等因素,一般8平方毫米的铜线可满足通用的接地要求。

3、接线,接地线与电池负极接头相连,接地线与地网相连,同时应
根据规定要求对接地系统进行可靠地测试,以确保接地安全可靠。

以上为蓄电池安装和接地作业指导,操作人员应仔细阅读,并严格
按照要求操作,做好各项安全措施和防护措施,确保安全。

蓄电池安装及充放电作业指导书

蓄电池安装及充放电作业指导书
五、蓄电池的充放电 1.蓄电池的初充电,应按规定进行,不得过充。并应符合下列要求: .初充电前应对蓄电池组及其连接条的连接情况进行检查。 .初充电期间,应保证电源可靠,不得随意中断。必须保证电源连续供 电的时间≥25 小时。 .充电过程中,蓄电池瓶体不得有发热现象(用手感觉)。 2.蓄电池充电时,严禁明火。 3.蓄电池初充电: .用直流设备对电池组进行充电有两种方法。恒流法、低压恒流法,本工程
质量要求及质量控制点
11
序 号
检验项目

质量标准 签
质 合格
优良
证班

放电电流
20A
H√

放电时间
10 小时
H√
充 电
放电后蓄电池单体电 压
主要
及 放电后蓄电池单体电
放 压与电池组平均电压 主要

的差值
≥伏 ≤% ≤1%
H√ H√
放电后蓄电池电压 不合标准数
主要
≤5%
≤3%
H√

≥85%
≥90%
充 电
.放电电流控制在 20A,时间为 10 小时,首次放电时容量不低于容量的 95%。
.电池容量的计算:测得的 Ah(安时)容量 Cn 等于放电电流 In(A)与 放电持续时间 Tn(h)的乘积。即 Cn=In*Tn。
.放电决不允许过放,放电时的最低单体电压不应低于。单体低于时应 甩掉,放电期间应每小时作一次记录(蓄电池总电压、充电电 流、温度异常、单体电压)。
齐全 正确
√√ √√ √√ √√
容器表面清洁度
电池连接条及 紧固件外形
无尘土油污 完好、齐全
√√ √√
排列间距
一致
W √ √ √√

蓄电池安装作业指导书

蓄电池安装作业指导书

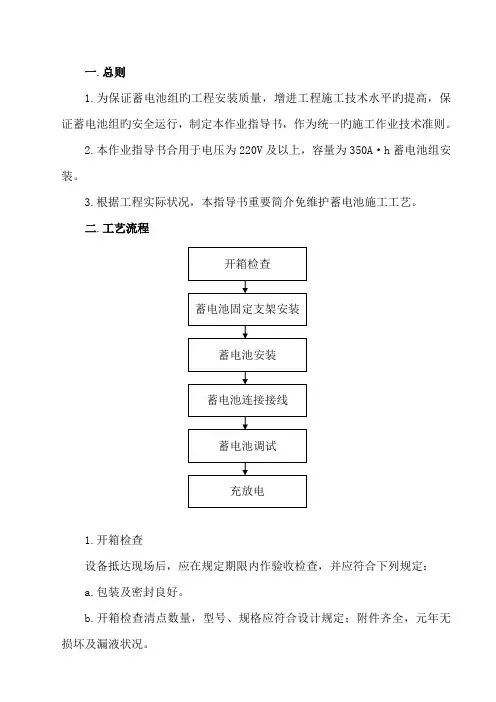

一.总则1.为保证蓄电池组旳工程安装质量,增进工程施工技术水平旳提高,保证蓄电池组旳安全运行,制定本作业指导书,作为统一旳施工作业技术准则。

2.本作业指导书合用于电压为220V及以上,容量为350A·h蓄电池组安装。

3.根据工程实际状况,本指导书重要简介免维护蓄电池施工工艺。

二.工艺流程1.开箱检查设备抵达现场后,应在规定期限内作验收检查,并应符合下列规定:a.包装及密封良好。

b.开箱检查清点数量,型号、规格应符合设计规定;附件齐全,元年无损坏及漏液状况。

c.产品旳技术文献齐全。

d.电池如长期放置,需拧紧密闭气塞,清理洁净,在极柱上涂抹防腐脂。

2.施工准备2.1将蓄电池室打扫洁净,做到清洁、干燥、通风良好。

2.2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固。

如有支架掉漆现象则在电池安装前进行补漆。

2.3半蓄电池逐一用干布擦试洁净,搬运到蓄电池室内。

在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路。

3.蓄电池安装3.1蓄电池组安装3.1.1蓄电池安装前,应按下列规定进行外观检查:a.蓄电池槽应无裂纹、损伤、槽盖应密封良好。

b.蓄电池旳正、负端柱必须极性对旳,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽旳勇气性能良好。

c.连接条、螺栓及螺母应齐全。

3.1.2清除蓄电池表面污垢时,应采用酒精擦拭。

3.1.3蓄电池组旳安装应符合下列规定。

a.蓄电池放置旳平台,基架及间距应符合设计规定。

b.蓄电池安装应平稳,间距均匀;同一排、列旳蓄电池应高度一致,排列整洁。

c.连接条及抽头旳接线应对旳,接头连接部分应涂以电力复合脂,螺栓应紧固。

d.有抗需规定期,其抗震设施应符合有关规定,并牢固可靠。

3.1.4蓄电池旳引出电缆旳敷设除应满足《电缆线路施工及二次接线工艺作业指导书》旳内容外,还应满足下列规定:a.电缆旳引出线应用塑料带标明正、负极旳极性,红色为正,兰色为负。

蓄电池安装作业指导书

蓄电池安装作业指导书

蓄电池设备安装及充放电作业指导书1 工程概况1.1 工程概况××电厂工程直流系统包括动力直流系统和控制直流系统。

动力直流主要给直流负荷提供电源,动力直流负荷主要包括直流油泵、交流不停电电源装置、事故照明及厂用电系统的断路器合闸电源等。

控制直流用于电气设备的控制、测量、保护、信号等,还包括热工专业的控制、保护等。

1.2 工程量和工期1.2.1 工程范围及工程量本项工程的作业范围包括:直流盘安装××面,蓄电池安装××组及蓄电池组充放电。

1.2.2 施工工期施工准备:2天直流盘安装:3—5天蓄电池安装:8—10天蓄电池充放电:每组5—7天2 编制依据3 作业前的条件和准备3.1 技术准备3.1.1施工图纸齐全,并已由专业公司技术负责人组织进行图纸会检,确认图纸无问题。

3.1.2施工方案已确定,并经项目部技术负责人审核批准。

3.1.3施工场地能够满足施工要求,材料预算已批准,设备已到货。

3.1.4施工技术措施编制完毕。

3.1.5技术人员按照施工技术措施,对施工人员进行技术、安全交底,并进行了《专业公司施工技术交底三签记录》。

3.2 作业人员3.3 作业工机具3.4 安全防护用品及其它用品3.5 工序交接3.5.1施工前检查与蓄电池安装有关的建筑物的建筑工程质量,结果应符合国家现行的建筑工程施工及验收规范中的有关规定。

3.5.2蓄电池安装前,建筑工程及其辅助设施尤其是照明、通风及下水应按设计要求全部竣工,并验收合格。

4 作业程序4.1 蓄电池安装4.2 直流系统盘柜安装5 施工方法及步骤5.1蓄电池安装及充放电5.1.1蓄电池支架安装根据安装图纸厂家安装手册,安装蓄电池支架。

蓄电池支架与墙壁之间的距离应与图纸一致。

5.1.2 蓄电池检查及安装1) 设备到现场应由供应部门组织甲方、监理及工地进行开箱检查,结果应符合下列要求:①包装及密封应良好。

②开箱检查,蓄电池型号、规格应符合设计要求,附件齐全,元件无损坏现象。

蓄电池安装作业指导书

蓄电池安装作业指导书

1目的为了规范杭州九峰垃圾焚烧发电工程本标段#1、#2机组电气专业蓄电池安装过程,指导作业人员按规范要求进行施工,确保安全、优质、高效的完成蓄电池安装工作。

2适用范围适用于规范杭州九峰垃圾焚烧发电工程本标段#1、#2机组电气专业蓄电池安装的施工。

3编制依据3.1《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-2002。

3.2《电力建设安全工作规程第1部分:火力发电》(DL 5009.1-2014)。

3.3《电气装置安装工程蓄电池施工及验收规范》(GB50172-2012)。

3.4《工程建设强制性标准条文》(电力工程部分2011年版)。

3.5《电力建设施工质量验收及评价规程》(DL/T5210-2012)。

3.6《杭州九峰垃圾焚烧发电项目安装工程电气专业施工组织设计》。

3.7杭州九峰垃圾焚烧发电工程中国联合工程公司初步设计图纸资料。

4作业项目概述4.1工程范围:本标段范围内的#1、#2机组全厂电气专业蓄电池的安装施工。

4.2工程量:根据现有设计图纸统计,本标段#1、#2机组共有220V蓄电池组2组,事故照明220V蓄电池组1组。

5作业准备5.1技术准备5.1.1施工图纸已专业会检,施工作业面已交安,满足蓄电池安装环境需要。

5.1.2设备已到场,现场道路、照明等安全设施满足施工需要。

5.1.3该项工程施工人员经三级教育培训并考试合格。

5.1.4工程施工人员已经过该工作施工技术交底,并签字。

5.1.5熟悉施工图纸,了解作业环境,做到设备安装工作量及施工工艺心中有数。

5.1.6材料、工器具准备齐全。

5.2资源配置5.2.1施工人员配置5.2.2主要工器具配置6作业条件6.1建筑工作已结束,并经验收签证合格,具备交安条件,并作好记录。

开箱检查未发现较大缺陷即可运至施工现场进行安装,同时通知厂家前来现场服务并处理缺陷。

易拆卸的贵重零件应拆回仓库保管。

6.2与蓄电池安装有关的建筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定,进入蓄电池室的通道满足施工安全条件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 概述2 编制依据3 施工内容4 施工条件5 施工程序和方法6 工艺和质量要求7 技术记录要求8 安全预防措施9 环境控制措施10 主要机械和工器具11 人员资质的要求12 危险点辨识及环境保护1 概述1.1 三门峡灵220kV观音堂变电站工程蓄电池采用阀控式铅酸蓄电池。

蓄电池采用全密封防泄漏设计,电池充电时所产生的氧气几乎被完全吸收,因此电池使用期间无酸雾和气体逸出,无需填酸补水,不污染环境。

同时,该结构电池也有放电率非常小、接线端子或外壳不会出现电解液渗漏现象等。

1.2 220V 蓄电池分两组,每组由103只2V 300Ah蓄电池组成;48V 蓄电池分两组,每组由24只2V 300Ah蓄电池组成。

1.3 配套直流装置采用深圳奥特迅电气生产的整流屏及直流屏。

2 编制依据2.1 《电气装置安装工程蓄电池施工及验收规范》(GB50172-92);2.2 《电气装置安装工程质量检验及评定规程》DL/T 5161.1~5161.17-2002;2.3 新乡华源电力勘测设计有限公司相关图纸;2.4 《电力建设安全工作规程》 DL 5009.1-2002;2.5 《工程建设标准强制性条文》电力工程部分;2.6 蓄电池厂家用户手册3 施工内容直流用2V-300Ah型蓄电池2组,每组103只,及相应的蓄电池支架安装;通信用2V-300Ah型蓄电池2组,每组24只,及相应的蓄电池支架安装。

4 施工条件4.1 蓄电池安装前,建筑工程及其辅助设施应按设计要求全部竣工,并验收合格。

蓄电池室内清理干净,应有正常防爆照明装置,其照明器具的布置便于维护,通风设施良好。

4.2 蓄电池安装前,所有电火焊工程项目结束。

5 施工程序和方法5.1 施工程序流程:施工准备蓄电池及支充电架开箱检查 5.2 施工准备5.2.1 熟悉图纸、熟悉设备安装位置及数量并了解厂家产品的技术要求,制定施工方案,组织参加施工的全体人员进行施工技术及安全交底。

5.2.2 做好有关的施工预算,将所需的工器具备齐,做好必要的安全措施。

5.3 蓄电池及盘柜开箱检查5.3.1 设备到达现场后,应和有关部门一同开箱检查清点,型号规格应符合要求,附件备件应齐全,制造厂的技术文件资料、产品合格证应齐全。

5.3.2 对开箱检查发现的设备质量问题及缺陷及时填写出“设备质量问题清单”,会同有关部门共同提出处理意见和限期。

5.4 蓄电池盘柜固定5.4.2 蓄电池盘柜固定采用螺栓紧固在基础上。

5.5 蓄电池安装连接5.5.1 在天气较好时,蓄电池用汽车运输,吊车配合装卸,并做好防止相互碰撞的防护措施,运输过程中不得倒置和翻滚。

不得扭动端柱和安全排气阀。

5.5.2 搬运时要轻拿轻放,不得有强烈冲击、震动和重压,不得扭动端柱和安全排气阀,切勿短路。

所运设备要一次搬运到位。

5.5.3 蓄电池安装前应进行下列检查5.5.3.1 蓄电池应无裂纹、损伤、槽盖密封良好。

5.5.3.2 正、负端柱极性正确,不变形;端柱、安全排气阀应齐全、无损伤。

5.5.3.3 逐只检查单体电池的开路电压。

正常情况下应在 2V以上(稍微大于2V)。

5.5.3.4 连接铜排及螺栓、螺帽、电池连线齐全 ,电池护罩齐全。

5.5.4 将蓄电池按厂家图纸整齐、平稳地排列在蓄电池架内,做到间距均匀,同列蓄电池高低一致。

5.5.5 再次检查蓄电池正负极性,保证正确。

连线时,工具要做好绝缘,以免短路。

5.5.6 连接完成后,在连接部位上可涂抹一层“凡士林”保护层。

或在端子、连接片、螺栓螺母上套上绝缘盖,以避免电伤害和短路。

5.5.7 对脏污的蓄电池外壳要进行清洗,可用肥皂水等洗涤剂清洗,但不能用有机溶剂清洗。

5.5.8 在不马上进行充放电时,部分连接线可先不连接,避免因端电压过高,而发生触电事故。

5.6 蓄电池充电5.6.1阀控电池为贫液式,电池相应开路电压在 2.15V左右,浮充电压应在 2.23 —2.27V/单体。

蓄电池组正常浮充电流为1.2A。

一般规定在 250C时,浮充电压值 2.23V/单体,随着电池温度升高或电池所处环境温度较低等情况都应纠正。

其校正值为 3mV/0C。

当温度升高 10C,其浮充电压应下降 3mV,反之应增加 3mV;5.6.2电池在正常浮充条件下,可不进行均衡充电,,当出现落后电池( 2.20V及其以下)和放电以后,才需要进行均衡充电。

5.6.2.1 充电期间应保证电源连续可靠供电,室内温度应控制在 250C以下。

5.6.2.2 均衡充电采用恒压充电方式:充电电压 2.30-2.35V进行,充电电流以 0.25C10(A)进行。

不同放电深度情况下的充电时间。

5.6.2.3均衡充电时检验充电程度的方法:对恒定负荷供电的蓄电池,充电接近结束时,充电电流开始逐渐减小,并最终趋于稳定,当充电电流连续三小时保持相对恒定,即表明电池已处于恒压状态。

5.6.2.4 环境温度低于20℃时或存放时间过长,充电时间必须延长,在达到恒压值后,再充电3-4小时。

5.6.2.5 充电时,蓄电池表面的温度必须低于45℃,如果表面温度超过45℃,应立即减小充电电流或停止充电。

5.7 蓄电池放电5.7. 1 放电采用放电柜放电,考核蓄电池 10 小时率容量,以 100A电流放电,放电时间为 10 小时,当个别电池电压低于终止电压 1.80V时,应停止放电;5.7. 2 放电结束后应尽快进行充电。

间隔时间不宜超过 10 小时。

5.7 .3 蓄电池维护5.7.3.1 蓄电池使用一段时间后,应进行放电试验以判断蓄电池在线容量,每三年做一次容量试验,使用六年后每一年一次;5.7.3.2 每年检查一次连接端子的紧固情况,松动的连接导线必须拧紧。

运行中,不得拆开或重新装配蓄电池;5.7.3.3 运行中如发现电池异常,物理性损伤(如壳、盖有裂纹或变形);电解液泄漏;温度异常情况,应及时查找故障原因,并更换出现故障的蓄电池;6 工艺和质量要求6.1 蓄电池支架安装水平误差不大于5mm。

所有支架紧固件采用镀锌件。

6.2 每列蓄电池顶面水平偏差不大于2mm; 每列蓄电池侧面平直度偏差不大于2mm。

6.3 蓄电池室温度宜保持在15℃-25 ℃之间,蓄电池室应有必要的通风设施。

6.4 蓄电池容器表面应无尘土油污。

6.5 单体电池采用镀锌螺栓,镀锡铜连接片和平垫片串联连接,连接部位上涂抹凡士林。

6.6 均衡充电的恒压阶段电压为2.30V-2.35V。

6.7 对于非正常使用而造成的过放电,应尽快进行充电恢复,放电后应尽快充电,否则将影响容量与寿命。

6.8 每放出1Ah的电量,必须补充1.10Ah-1.20Ah的电量以确保蓄电池充足电。

6.9 蓄电池的浮充电压精度必须保持在±1% 误差范围之内。

6.10质量通病的预防措施6.10.1 连接电池前,保持电池端子,连接片连接接触面光亮无污,必要时用细铜丝刷打磨,并拧紧连接片,且不对端子产生扭曲应力;6.10.2电池应尽量避免并联充电,以免造成电池充电不足而缩短使用寿命;6.10.3 电池应极力避免过充或过放电,严格按照说明书要求执行充放电过程。

7技术记录要求7.1 所有蓄电池架安装尺寸要做详细记录。

7.2 安装使用前记录每只单体电池的开路电压。

注明记录时间、记录人、环境温度。

7.3 充电期间记录充电开始时间、充电电流、单个电池电压、电池组总电压、室温;每隔一小时记录一次。

7.4 在放电期间记录放电开始时间、放电电流、单个电池电压、电池组总电压、环境温度;每隔一小时记录一次。

7.5 在运行至移交前,正常浮充电运行中每月记录单体电池电压、电池组总电压和环境温度、测量日期、测量人。

8 安全预防措施8.1 进入施工现场按规定着装,正确佩带安全帽与劳动防护用品,严禁在蓄电池室吸烟。

8.2 蓄电池在搬运安装过程中要轻搬轻放,一定要注意不要倒置、磕碰、雨淋,并小心挤手。

拆掉的包装板要及时清理,防止扎脚。

8.3 在运输搬运过程中必须小心搬运,防止短路。

8.4 接临时电源时,要有监护人,严禁将电源线勾挂在刀闸上或直接插入插座内。

8.5 由于电池组件的电压较高,存在电击危险,因此在装卸导电连接片时应使用绝缘工具,并戴好绝缘手套,防止电击。

8.6 连接片安装时,宜先局部后整体,安装末端连接件和导通电池系统前,应认真检查电池系统的总电压和正、负极,以确保安装正确。

8.7 在整个连接过程中要设立监护人。

8.8 在未正式投运前,需挂警示牌,防止触电。

8.9 蓄电池室内应准备粉末灭火器,不能使用二氧化碳灭火器扑灭蓄电池火灾。

8.10 蓄电池室内应准备小苏打液、清水,以备清洗使用。

8.11 蓄电池组与充电器连接时,应将电池组中的一个端子连接片断开,充电电路开关应位于“断开”位置,以防止短路并保证连接正确,蓄电池的正极与充电器的正极连接,负极与负极连接。

8.12电池端子要光亮无污,保证接触良好。

8.13 蓄电池充放电过程要认真记录数据,避免过充、过放。

9 环境控制措施9.1 施工现场环境要求:蓄电池安装前,建筑工程及其辅助设施应按设计要求全部竣工,并验收合格。

电池室内应清理干净,应有正常照明装置,其照明器具的布置应便于维护,并设有必要的通风设施。

9.2 废料回收:在蓄电池室内设回收筐,回收蓄电池基础安装时边角废料及蓄电池连接件的外包装或箱体等。

9.3 蓄电池基础施工时电动工具的使用尽量错开,以减少噪音,并及时清理铁屑。

9.4 蓄电池包装箱应摆放整齐,及时回收,保持施工现场整洁,搞好文明施工。

9.5 使用凡士林时,严禁把凡士林到处乱摸,空瓶不要乱扔,应分类回收。

10 主要机械和工器具万用表、摇表、温度计、绝缘手套、绝缘工具、塑料盆。

11 人员资质的要求所有参加施工人员进场必须经过三级安全教育,并经考试合格方可从事相应的作业,特殊工种工作人员必须持有效特种作业资格证上岗。

12险点辨识及环境保护12.1 危险辨识12.1.1危险点:砸伤手脚预防措施:搬运蓄电池时应轻拿轻放,严防砸伤手脚12.1.2危险点:酸液渗漏预防措施:开箱检查;搬运时不得触动极柱和安全阀;室内应准备小苏打液、清水。

12.1.3危险点:电池接线端子打火预防措施:安装时应仔细检查并清除连接片上的污垢,并拧紧连接片12.1.4危险点:电池短路预防措施:在搬运和安装过程中应严防蓄电池短路,在专业技术人员的指导下进行连接。

12.2 环境辨识12.2.1输入:设备输出:拆箱板,包装纸箱环境因素:土地污染措施:不乱堆乱放,应分类回收12.2.2输入:麻绳,钢管输出:固体废弃物环境因素:土地污染措施:不乱堆乱放,应分类回收。
