顶管冬季施工方案
顶管工程冬季施工方案

顶管工程冬季施工方案一、背景及概述近年来,城市地下管网日益复杂,顶管工程作为一种常用的地下管线施工方法,已经得到了广泛应用。
顶管工程是一种通过在地面上钻孔,然后在地下推进钢管或其他管材的方法,用于更新或修复地下管线。
这种施工方法具有工期短、对地面和周边环境干预小、技术复杂度低等优点。
但是,由于受到气候条件的限制,顶管工程在冬季施工时会面临一些特殊的困难和挑战。
因此,在冬季施工中,需要采取一些特殊的措施和技术,以确保顶管工程顺利进行并保证施工质量。
本文将重点讨论顶管工程冬季施工方案。
二、冬季施工的特点1.气温低:冬季气温偏低,特别是在北方地区,气温甚至会低于零下,这对施工人员的作业环境以及材料和设备的使用都会带来一定的困难。
2.地面情况:在冬季,地面可能会出现结冰、积雪等情况,这对施工现场的安全和施工环境都会产生一定的影响。
3.设备材料:在低温环境下,一些设备和材料的使用性能会受到一定的影响,需要特殊的保护和处理。
三、冬季施工方案1.保证施工队伍的安全冬季气温较低,容易导致施工人员受到寒冷的侵袭。
为了保证施工队伍的安全,在冬季施工中需要做好防寒保暖工作。
可以给施工人员配发保暖衣、手套、帽子等防寒保暖用品,并定期更换干燥衣物,保持身体干燥和暖和。
同时,施工现场要放置取暖设备,保持施工现场的温度,让施工人员能够在相对舒适的环境下工作。
2.保证设备和材料的使用性能在低温环境下,一些设备和材料的使用性能会受到一定的影响。
因此,在冬季施工时,需要特别注意设备和材料的保温工作。
可以给设备安装保温设施,对于混凝土等需要加热的材料,可以采用加热设备进行加热处理,以保证材料的使用性能。
此外,还需要加强对设备和材料的保护工作,防止在低温环境下出现冻裂、变形等情况。
3.施工现场环境保护在冬季,地面可能会出现结冰、积雪等情况,这对施工现场的安全和施工环境都会产生一定的影响。
为了保证施工现场的安全和施工质量,需要对施工现场进行特殊的环境保护。
顶管冬季施工方案

目录一、冬期施工气象资料、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、二、基本原则、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、2三、冬期施工准备工作、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、4 1、组织准备………………………………………………………4 2、技术准备………………………………………………………5 3、人员教育 (5)四、冬期施工技术措施、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、6 1、土方工程………………………………………………………6 2、砌体工程………………………………………………………6 3、钢筋工程………………………………………………………7 4、混凝土工程……………………………………………………8 5、顶管工程 (10)五、越冬工程维护、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、11六、冬季施工安全措施、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、12顶管工程冬季施工技术方案我项目部进入冬季施工得项目主要有沉井土方、砖砌、砼施工工程, 以及顶管施工工程。
为确保冬期施工质量, 加强冬期工程施工技术得管理, 特制定本措施。
一、冬期施工气象资料根据中华人民共与国行业标准《建筑工程冬期施工规程》 (JGJ104—2011)冬期施工期限划分原则:根据当地多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5℃,即进入冬期施工; 当室外日平均气温连续 5d 高于 5℃时解除冬期施工。
冬雨季施工方案(污水顶管)

冬雨季施工方案(污水顶管) 目录第一章编制依据及说明1.1 编制依据本文档的编制依据为《建设工程施工方案编制规范》(GB -2013)和相关法律法规。
1.2 编制原则本文档的编制原则为科学性、合理性、可操作性和安全性。
第二章工程概况2.1 工程名称与参建信息本工程名称为XX项目,参建单位有XX公司、XXX等。
2.2 工程范围及内容本工程的范围包括XX、XX、XX等部分,主要内容为XX、XX、XX等。
2.3 项目工程特点、重点、难点本项目的特点为XX,重点为XX,难点为XX。
第三章冬季施工方案3.1 施工时间安排本工程的冬季施工时间为XX月至XX月,共XX天。
3.2 施工组织安排本工程的冬季施工组织安排包括XX、XX、XX等方面。
3.3 施工安全措施本工程的冬季施工安全措施包括XX、XX、XX等方面。
3.4 施工质量控制本工程的冬季施工质量控制包括XX、XX、XX等方面。
3.5 施工进度控制本工程的冬季施工进度控制包括XX、XX、XX等方面。
1.现状下的管线保护问题在管线施工过程中,需要注意管线的保护问题。
特别是在现有管线周围进行施工时,需要采取措施避免对管线造成损害。
为此,应该对管线进行清理,避免施工材料和设备对其造成冲击和挤压。
同时,需要进行管线的标记和保护,以便在施工过程中及时发现并解决问题。
2.冬季混凝土工程的注意事项冬季混凝土工程需要注意保温和加热问题,以确保混凝土的质量。
在施工过程中,应该使用加热设备对混凝土进行加热,并采取保温措施,避免混凝土受到低温影响而导致质量下降。
3.冬季施工物资设备管理的重要性在冬季施工过程中,需要注意物资和设备的管理问题。
特别是在低温环境下,需要对设备进行保养和维护,以确保其正常运转。
同时,需要注意物资的储存和保护,避免受到低温和湿度的影响而导致损失。
4.雨季施工方案的制定4.1 施工现场排水系统的建设在雨季施工过程中,需要注意现场排水系统的建设问题。
应该对施工现场进行排水设计,并采取相应的措施确保排水系统的畅通。
顶管冬季施工技术措施

顶管冬季施工技术措施前言顶管是一种常用于大型工程中的基础施工技术。
但是,在冬季施工时,由于低温、冰雪等自然环境影响,施工难度会明显增加,必须采取相应的技术措施来保证施工质量。
本文将介绍一些顶管冬季施工的技术措施和注意事项,以帮助大家更好地进行冬季施工。
顶管冬季施工常见问题在顶管冬季施工过程中,常见的问题主要包括以下几方面。
1.温度影响:低温会影响混凝土的凝固过程和强度,同时还会引起混凝土的裂缝和脱层等问题。
2.雪、冰影响:雪、冰会影响施工现场的安全,同时也会对顶管的工作造成一定的干扰。
3.噪音问题:冬季空气干燥,传导噪音的效果更好,也可能引起周边居民的不满。
4.地下水位变化:由于温度的变化,地下水位也会发生变化,需要采取相应的措施进行防护。
技术措施针对上述问题,我们可以采取以下技术措施来保证顶管冬季施工的质量和安全。
1. 保温措施为了保证混凝土的凝固过程和强度,需要在施工现场进行保温措施。
常用的保温材料有泡沫板、保温棉、保温纸等。
在保温的同时也需要注意混凝土的含水量,过于干燥和过于潮湿都会影响混凝土的凝固。
2. 防雪、防冰措施在冬季施工中,需要采取相应的防雪、防冰措施来保障施工场地的安全,例如撒盐、撒沙、使用保温垫等。
3. 噪音控制措施为了减少施工产生的噪音对周边居民的影响,在施工现场需要采取一定的噪音控制措施。
可以采用降噪设备、调整施工时间等方式来降低噪音。
4. 地下水位控制措施冬季由于温度变化,地下水位也会发生变化,为了防止地下水对施工的影响,需要采取相应的措施进行控制。
可以采用降低地下水位、防水层等方式来控制地下水的变化。
注意事项在顶管冬季施工中,还需要注意以下事项。
1.严格按照施工标准进行操作,保障施工质量。
2.确保施工现场的安全,防止发生意外事件。
3.对施工现场进行定期清理和保养,确保施工设备的正常运转和维护。
4.做好现场安全教育和培训,保障施工人员的安全知识和技能。
结论冬季施工是顶管施工中比较困难的一部分,需要采取一系列的技术措施来保证施工的质量和安全。
顶管工程冬雨季施工方案

顶管工程冬雨季施工方案一、引言顶管工程是一种地下城市交通通道的建设方式,通常用于地铁、水利、排水及地下管线等工程。
冬雨季是施工过程中常见的气候条件,对于顶管工程来说,冬雨季的施工难度更大,工期延长,施工成本增加等问题就越加突出。
在冬雨季顶管工程的施工中,需要采取一系列的工程管理措施,以确保施工进度和工程质量的同时,保障施工人员的安全。
本文旨在对冬雨季顶管工程的施工方案进行探讨,为项目经理、施工人员和相关管理部门提供参考。
二、冬雨季气候特点冬雨季通常在十一月至次年三月份,这段时间内,气温偏低,日照时间短,降雨频率高,雨水多,季风强劲。
这样的气候特点对于地下施工而言,是极大的挑战。
1.气温偏低:冬季气温一般在零下5度至5度之间,有时甚至会更低。
这对于施工机械和设备的运行造成了很大的影响,需要采取一定的保温措施。
2.雨水多:冬季雨水较多,降雨频率高。
这对于地下施工而言,意味着施工场地可能出现积水现象,同时也需要加强排水设施的管理和维护。
3.扬尘和污染:冬季由于风力较大,扬尘和空气污染成为了一个严重问题,需采取措施加以处理。
综上所述,冬雨季的气候特点对于顶管工程的施工提出了挑战,需要制定科学合理的施工方案,以确保施工正常进行。
三、施工前的准备工作在冬雨季施工开始之前,需要进行一系列的准备工作,主要包括下列内容:1.气象监测:对施工地点进行气象监测,预测未来一段时间的气温、降雨量等情况,为施工方案的制定提供数据支持。
2.材料准备:根据冬季气候特点,及时准备保温材料、防雨设备和雨具等,以确保施工机械和设备的正常运行。
3.排水设施检查:对施工场地的排水设施进行检查,确保排水设施畅通,防止因雨水造成的场地积水,影响施工进度。
4.安全措施:对施工场地和施工设备进行安全检查,着重对防寒设备、防滑设施和防护设施进行检查和维护。
5.人员培训:针对冬季气候特点,进行施工人员的安全教育和技能培训,提高员工的安全意识和应急处理能力。

顶管冬季施工方案(二)

顶管冬季施工方案(二)引言概述:顶管工程是一种广泛应用于城市地下管网建设中的机械化施工方法。
然而,在冬季施工中,由于气温低、地下水位高等因素的影响,顶管施工面临着一系列的挑战。
因此,本文将介绍顶管冬季施工的相关方案,旨在为工程师提供参考和指导。
正文:一、加强预施工准备1. 确定施工计划:根据天气情况和工程进度,制定详细的施工计划,并合理安排工作人员和设备。
2. 做好保温措施:在施工现场周围搭建临时围挡,并使用保温材料对顶管进行包裹,减少冷热交换,保持工作区的温度。
3. 加强防水排水措施:采取排水系统,及时排除积水,确保施工面的干燥。
4. 提前准备供暖设备:根据实际需要,准备暖气设备,为施工现场提供适宜的温度条件。
5. 确定应急措施:制定应急预案,应对可能出现的突发情况,确保施工的顺利进行。
二、合理选择施工方法1. 预埋管顶管法:这种方法适用于地下水位相对较高的区域,通过井内顶管机进行施工,确保施工现场的干燥。
2. 地面开挖法:适用于地下水位较低的区域,采用机械化施工方式进行开挖,确保工地的排水畅通。
3. 可湿性开挖法:当地下水位较高且地质条件较差时,采用可湿性开挖法,通过水泥浆悬浮土层,保持施工现场的干燥。
4. 管道预埋加热法:在施工过程中,通过加热管道和周围土壤,保持管道的温度,减少冻结风险。
5. 采取无开挖技术:利用水平定向钻(HDD)等无开挖技术,避免了对地表和地下管网的破坏,适用于特殊区域的冬季施工。
三、加强安全管理1. 做好防滑措施:在施工现场铺设防滑地板,设置防滑标志,保证工作人员的安全。
2. 严格使用防护设备:工作人员需佩戴适当的防护装备,如安全帽、手套和防寒服等,保证施工安全。
3. 加强施工现场安全检查:定期对施工现场进行安全巡查,发现隐患及时处理,确保施工作业的安全进行。
4. 做好交通安全管理:设置明确的交通引导标识,确保施工区内外的交通畅通和工作人员的安全。
5. 加强安全教育培训:通过开展安全教育培训,提高工作人员的安全意识和技能水平。
沟槽开挖、顶管冬季施工方案

沟槽开挖、顶管冬季施工方案
在冬季进行沟槽开挖和顶管施工是一项具有挑战性的任务,冰冻的土壤和严寒
的气温给施工带来了不少困难。
然而,采取科学合理的工艺和措施,可以有效应对冬季施工中的各种问题,确保工程进度和质量。
沟槽开挖施工方案
土壤预处理
在冬季施工中,由于土壤易受冻,首先需要对开挖区域进行预处理。
可以使用
加热设备对土壤进行加热,使其达到适宜施工的温度。
保温措施
在沟槽开挖的过程中,需要采取保温措施,避免土壤再次结冻或者减缓土壤结
冻的速度。
可以利用覆盖材料或者保温棚进行保温,确保施工区域的温度符合要求。
施工时间选择
在冬季进行沟槽开挖时,应合理选择施工时间,尽量避开气温较低的时段,以
减少对施工的影响。
可以选择在白天气温较高的时候进行开挖,夜间则进行保温。
顶管冬季施工方案
隔离保温
对于顶管的冬季施工,需要采取隔离保温措施,确保管道在施工过程中不受低
温影响。
可以利用隔热材料对管道进行覆盖,同时加热管道周围的空气,以保持管道内部的温度。
持续供热
在顶管施工中,需要持续供热管道周围的土壤,避免土壤结冻影响施工进度。
可以利用暖气设备或者热水循环系统对施工区域进行供热,确保工程顺利进行。
定期检查
在冬季顶管施工过程中,需定期检查管道及其周围的保温措施是否完好有效,
及时发现问题并采取相应措施,确保工程质量和安全。
综上所述,冬季沟槽开挖和顶管施工具有一定的挑战性,但通过合理的方案设
计和科学的施工措施,可以有效克服冬季施工中的各种困难,保证工程的顺利进行和质量达标。
顶管工程 冬季施工措施

顶管工程冬季施工措施1 土方工程冬期填方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm 以内不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透水性好的土回填。
冬施期间土方外围回填时,每层铺土厚度比常温施工时减少20%~25%,应虚铺200mm 后夯实。
基槽或管沟进行回填土时,冻土块粒径不得大于150mm,含量不得超过15%,且应均匀分布。
管沟底以上500mm 范围内不得用含有冻土块的土回填。
回填工作应连续进行,防止基土或已填土层受冻。
2 砌体工程1、砌块在砌筑前应清除表面冰霜、积雪、浮灰、污物等。
不得使用遭水浸和受冻后表面结冰、染的砖或砌块。
砌筑砂浆宜采用普通硅酸盐水泥配制, 不得使用无水泥拌制的砂浆。
2、砌筑时应采用“三一” 砌筑法施工。
砂浆应随拌随用,不允许在灰槽中存灰过多, 防止冻结,砂浆稠度宜较常温适当增大。
砖缝应控制在10mm 以内,禁止用灌浆法砌筑。
3、冬期每日砌筑高度不超过1.2m,且砌筑后应及时在砌筑表面进行保护性覆盖。
4、拌合砂浆宜优先选用普通硅酸盐水泥,砂不得含有冰块和直径大于10mm 的冻结块。
5、拌和砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当增大,且不得二次加水调整砂浆和易性。
拌和时应先投放砂、水,然后再投放水泥,依次进行。
6、砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。
如有特殊需要,可另外增加相应龄期的同条件试块。
3 钢筋工程1、在负温条件下,钢筋力学性能发生变化,具有冷脆性,因此冬季施工过程中,钢筋在运输加工过程中注意防止撞击、刻痕等缺陷。
在负温条件下焊接钢筋,应尽量安排在室内进行,如必须在室外焊接施工温度不应小于—20℃,且焊后未冷却的接头应进行保温,严禁碰到冰雪。
2、钢筋调直冷拉温度不得低于—20℃,预应力钢紧张拉温度不宜低于-15℃。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

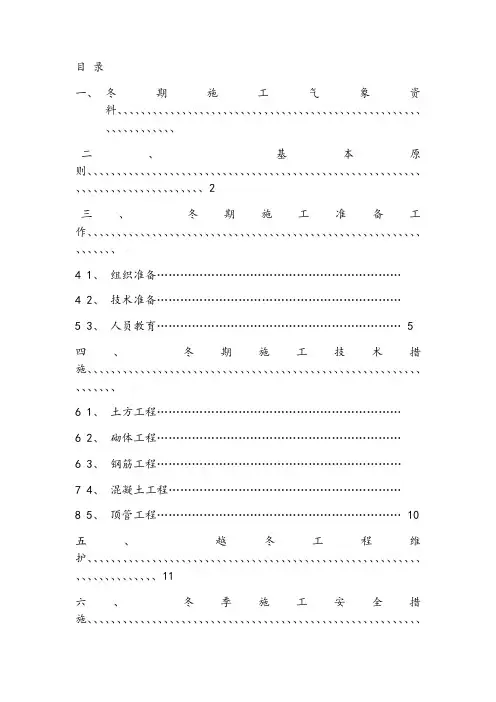

目录一、冬期施工气象资料................................................................二、基本原则 (2)三、冬期施工准备工作................................................................4 1、组织准备………………………………………………………4 2、技术准备………………………………………………………5 3、人员教育 (5)四、冬期施工技术措施................................................................6 1、土方工程………………………………………………………6 2、砌体工程………………………………………………………6 3、钢筋工程………………………………………………………7 4、混凝土工程……………………………………………………8 5、顶管工程 (10)五、越冬工程维护 (11)六、冬季施工安全措施 (12)顶管工程冬季施工技术方案我项目部进入冬季施工的项目主要有沉井土方、砖砌、砼施工工程,以及顶管施工工程。
为确保冬期施工质量,加强冬期工程施工技术的管理,特制定本措施。
一、冬期施工气象资料根据中华人民共和国行业标准《建筑工程冬期施工规程》 (JGJ104—2011)冬期施工期限划分原则:根据当地多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5℃,即进入冬期施工; 当室外日平均气温连续 5d 高于 5℃时解除冬期施工。
二、基本原则1、编制的原则是: 确保工程质量,经济合理,确实能缩短工期。
措施内容包括: 施工项目; 施工方法; 现场布置; 冬期施工进度计划;设备、材料、能源、工具的供应计划; 安全防火措施; 测温制度和质量检查制度等。
措施制定后,要组织有关人员学习、开会落实,并向施工班组交底。
会议纪要及技术交底要留档保存。
2、我项目部设周文收听天气预报工作,监测工程现场气温,掌握气温变化情况,及时传达气象信息,并逐日做好记录,并有应对气温骤降的技术措施和物资准备。
3、入冬前我项目部建立了冬施领导组,并对现场的技术员、施工员、材料员、试验员及主要工种的班组长、测温员、司炉工、电焊工、外加剂掺配和高空作业等人员进行冬施培训,掌握必须的技术工作、操作要点和安全意识,持证上岗。
并对冬期施工准备工作进行检查。
4、冬期施工要严格执行《建设工程质量管理条例》、《混凝土结构设计规范》(GB50010-2010) 和《建筑工程冬期施工规程》(JGJ104—2011)。
5、冬期施工前,我项目部明确了各分部、分项工程技术负责人及其岗位职责,并做了冬期施工的技术交底,明确了每个工序按规范和技术措施组织施工。
6、凡进入我项目部冬期施工使用的防冻剂或复合外加剂,都要严格执行质量认证制度。
必须具有产品的质量合格证件,并具有省、自治区、直辖市以上级别的技术鉴定证书。
凡未通过或质量不合格的产品,不得在工程中使用。
7、凡冬期施工所用的材料、设备,须满足施工进度的要求,临时设施和热源等应在入冬前完成,否则不得进行冬期施工。
8、项目部施工用水管、水龙头要用保温材料包裹保温,搅拌机、卷扬机等机械设备要搭设保温棚。
9、冬施安全技术交底由宋平负责,必须做到强化高处作业安全管理,遏制高处坠落事故发生。
遇到大风、大雾、大雪等恶劣天气时停止室外作业。
现场做好防冻、防滑、防高空坠落、防中毒、防漏电触电、防易燃和爆炸的发生等安全措施。
10、我项目部的消防安全管理工作由陈庆宇负责,要做到加强消防安全管理,严防火灾事故发生。
重点对生活区的用电和取暖、仓库易燃易爆物品、木料堆放区等部位的消防检查,加强对火源的监控,确保消防器材设施有效,保证消防通道畅通。
三、冬期施工准备工作1、组织准备我项目部成立了以项目经理李彤为首的管理机构,项目经理对所管冬施项目的工程质量和生产安全具体负责,落实各项责任制度和冬施技术措施。
加强施工组织管理,建立健全冬施岗位责任制、安全生产责任制和安全生产教育培训制度,并落实到人。
公司冬施领导小组:组长: 李彤副组长: 梁国喜周顺华成员: 李拥军李秀琴石红金德雪彭国送项目部冬季施工管理机构项目经理: 李彤施工负责人 : 彭国送项目总工: 金德雪质检负责人 : 柯文春安环负责人 : 陈庆宇2、技术准备冬期来临之前,我项目部组织有关人员严格按照《冬期施工技术措施》要求进行技术交底,提出冬期施工计划,为保证施工质量做好准备。
3、人员教育冬期施工前我项目部根据冬期施工技术措施和有关规范要求对施工人员做了冬期施工的培训教育工作,特别是对特殊工种人员的培训,使冬期施工人员对冬期施工的技术要点及安全、消防注意事项做到心中有数,确保冬期施工的正常进行。
四、冬期施工技术措施1、土方工程冬期填方施工应在填方前清除基底上的冰雪和保温材料; 填方边坡的表层 100cm 以内不得采用含有冻土块的土填筑; 整个填方上层部位应用未冻的或透水性好的土回填。
冬施期间土方外围回填时,每层铺土厚度比常温施工时减少20%~25%,应虚铺 200mm 后夯实。
基槽或管沟进行回填土时,冻土块粒径不得大于 150mm,含量不得超过 15%,且应均匀分布。
管沟底以上 500mm 范围内不得用含有冻土块的土回填。
回填工作应连续进行,防止基土或已填土层受冻。
2、砌体工程(1) 砌块在砌筑前应清除表面冰霜、积雪、浮灰、污物等。
不得使用遭水浸和受冻后表面结冰、污染的砖或砌块。
砌筑砂浆宜采用普通硅酸盐水泥配制,不得使用无水泥拌制的砂浆。
(2) 砌筑时应采用“三一” 砌筑法施工。
砂浆应随拌随用,不允许在灰槽中存灰过多,防止冻结,砂浆稠度宜较常温适当增大。
砖缝应控制在 10mm 以内,禁止用灌浆法砌筑。
(3) 冬期每日砌筑高度不超过 1.2m,且砌筑后应及时在砌筑表面进行保护性覆盖。
(4) 拌合砂浆宜优先选用普通硅酸盐水泥,砂不得含有冰块和直径大于 10mm 的冻结块。
(5) 拌和砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当增大,且不得二次加水调整砂浆和易性。
拌和时应先投放砂、水,然后再投放水泥,依次进行。
(6) 砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d 的砂浆强度。
如有特殊需要,可另外增加相应龄期的同条件试块。
3、钢筋工程(1) 在负温条件下,钢筋力学性能发生变化,具有冷脆性,因此冬季施工过程中,钢筋在运输加工过程中注意防止撞击、刻痕等缺陷。
在负温条件下焊接钢筋,应尽量安排在室内进行,如必须在室外焊接,施工温度不应小于-20℃,且焊后未冷却的接头应进行保温,严禁碰到冰雪。
(2)钢筋调直冷拉温度不得低于-20℃,预应力钢紧张拉温度不宜低于-15℃。
当环境温度低于-20℃时,不得对 HRB335、 HRB400 钢筋进行冷弯加工。
(3) 负温闪光对焊,钢筋端面平整时,宜采用预热闪光焊; 钢筋端面不平整时,宜采用闪光→预热→闪光焊接工艺。
(4) 负温电弧焊,应选择正确焊接参数,焊接时不能产生过热烧伤、咬肉和裂纹等缺陷,在构造上不得在接头处产生偏心受压。
4、混凝土工程(1) 混凝土的配置宜选用硅酸盐水泥或普通硅酸盐水泥,当采用蒸汽养护时,宜采用矿渣硅酸盐水泥。
混凝土最小水泥用量不宜低于280kg/m3 ,水胶比不应大于 0.55。
强度等级不大于 C15 的混凝土,其水胶比和最小水泥用量可不受以上限制。
(2) 拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
在掺用含有钾、钠离子的防冻剂混凝土中,不得采用活性骨料,以及在骨料中混有这类物质的材料,以免发生碱集料反应。
(3) 冬期施工混凝土选用外加剂应符合现行国家标准《混凝土外加剂应用技术规范》(GB50119) 的相关规定。
非加热养护法混凝土施工,所选用的外加剂应含有引气组分或掺入引气剂,含气量宜控制在3.0%-3.5%。
(4) 钢筋混凝土掺入氯盐类防冻剂时,氯盐掺入量不得大于水泥质量的 1.0%。
掺用氯盐的混凝土应振捣密实,切不宜采用蒸汽养护。
(5) 混凝土原材料的加热,混凝土的搅拌、运输、浇筑和养护,均应按《建筑工程冬期施工规程》 JGJ104-2011 附录 A 的要求进行热工计算,并应据此施工。
拌制混凝土时,应优先采用加热水的方法。
水和骨料的加热温度应根据热工计算确定,以保证混凝土的入模温度不低于 5℃。
混凝土搅拌时间比常温时延长。
(6) 混凝土试块除按施工验收规范规定留置外,尚应增设不少于二组与结构同条件养护的试件。
(7) 采用商品混凝土时,项目部应向生产厂家提出强度等级、坍落度、凝结时间、混凝土入模温度、早强剂和防冻剂等性能技术指标要求。
供应混凝土时,应提供原材合格证,包括有关技术指标、氯离子、碱含量等。
(8) 采用商品混凝土的项目部应与混凝土搅拌站联系,混凝土配合比应按冬期施工要求重新试配。
对混凝土运输与机具应进行保温或具有即热装置。
泵送混凝土在浇筑前应对泵管进行保温,并应采用与施工混凝土同配比砂浆进行预热。
(9) 混凝土的养护方法,应首先采用综合蓄热法。
混凝土浇筑后应在裸露混凝土表面采用塑料布覆盖并用草袋草帘保温,保温材料不应采用潮湿状态的材料。
对边、棱角处的保温厚度应增大到表面部位的 2~3 倍,养护期间应防风防失水,做好测温和记录工作。
(10) 混凝土预制构件的堆放、运输、吊装、连接与校正严格按冬施规程要求执行。
(11) 混凝土浇注记录: 大气测温记录、天气情况、原材料温度、混凝土出罐及入模温度、养护环境温度(如暖棚)、混凝土温度、外加剂品种及掺量、同条件养护试块试验强度、临界龄期、成熟度计算、热工计算、施工日志等。
5、顶管工程1、进入冬季施工后,加强施工人员安全、技术培训,加强思想教育,提高安全意识,规范施工工艺,严禁违章操作。
2、施工人员配备齐全的劳保用品,特别注意夜班施工人员的防寒防冻及照明措施。
3、当气温连续 3 天以上低于 0℃时,应加强机头前方土体观测,注意是否有冻土层出现,若出现冻土,则必须放慢顶进速度,适当增减顶力。
4、顶管作业开始后,必须保证 24 小时作业,不间断顶进,严禁间歇施工作业。
5、出土起吊时,作业人员要严格检查料斗和吊钩的连接,吊钩起吊时施工人员必须施以搀扶力,严防起吊过程中吊钩、料斗滑移。
6、气温回升过程中,要对沉井周边边坡进行监测,以防气温回升边坡松动垮塌,排出安全隐患。
7、施工人员做好顶管施工记录、五、越冬工程维护1、越冬工程保温维护,应就地取材。
2、施工场地及建筑物周围已做好排水措施,以防地基及基础被水浸泡。
