塔吊在高压线附近施工方案标准范本
塔吊与高压线防碰撞施工方案完整

塔吊与高压线防碰撞施工方案完整(完整版资料,可直接使用可编辑,推荐下载)荆门银杏经济适用房小区项目一期塔吊与高压线防碰撞施工方案编制:审核:审批:安装单位:荆门鼎泰建筑机械设备安装有限公司使用单位:福建省晓沃建设工程有限公司编制时间:2016年11月17日塔吊与高压线防碰撞施工方案一、编制说明荆门银杏经济适用房小区一期工程, 3#~4#楼东南面围墙边为市政10KV四干渠福城安置小区分支供电电缆线,距施工现场塔吊中心点距离35m处。
3#~4#楼共用一台塔吊,塔吊型号为QTZ(5610),塔吊最大工作幅度为56m。
因高压线在施工塔吊覆盖范围内,存在很大的安全隐患.为了防止塔机与高压线之间的可能碰撞,杜绝因此而引发的事故可能,特制定本方案。
二、工程概况荆门银杏经济适用房小区项目位于荆门市关公大道以北,漳河水库四干道以西,闸北街居民点旧城改造小区南侧地块,本项目总占地面积为39292㎡,项目一期新建商业及住宅楼5栋;27层2栋,28层3栋,总建筑面积为806805。
45㎡。
其中3#楼建筑面积13195.03㎡,地上27层,地下1层。
4#楼建筑面积13120。
96㎡,地上27层,地下1层。
本工程为框支剪力墙结构。
三、编制依据1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、《中华人民共和国电力设施保护条例》4、《建设工程安全生产管理条例》(国务院令第393号)5、《武汉市建筑工程安全施工管理办法》;6、国家相关规范规定。
四、现状分析根据图纸设计,3#~4#楼塔吊为了能覆盖施工区域,考虑塔吊的利用效率及施工方便,塔吊设置在两栋楼之间地下室基础面上(标高-9.3m),以便面覆盖整个施工区域。
根据《施工现场临时用电安全技术规范》(JGJ46-2005)高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离,最小安全距离应不小于4~6m.塔吊中心离10KV高压线垂直距离42m,QTZ63型塔吊独立高40m,标准节高度2。
塔吊遇高压线处理方案.

外电防护施工方案一、编制说明:为保证4#、5#、6#楼能在一个安全的环境下正常工作和顺利完成施工任务,现根据塔吊使用环境安全有关要求及有关对施工区域内高压电线防护措施要求,在建工程不得在高、低压线路下方施工,不得搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。
最小安全操作距离:10KV电压水平距离不小于2米,垂直距离不小于3米,对于达不到该标准规定的距离时均需搭设防护措施,增设屏障、遮拦、围栏或保护网,并悬挂醒目的警告标志牌。
因此特制定本外电防护专项施工方案。
二、编制依据:1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、国家相关规范规定。
三、工程概况及现场概况:1、工程概况:工程名称:朝阳丰和苑住宅小区一期工程建设单位:中国水电建设集团房地产(长沙)公司监理单位:长沙升达建设管理有限公司施工单位:中国水利水电第八工程局有限公司2、现场概况:在现场4#、5#、6#楼东侧有10KV高压线。
架空高压线部分在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,必须采用安全保护措施。
高压线总长度约110米,距离地面高度约为8米。
4#楼、5#楼、6#楼布置TC5610-6塔吊一台,臂长56米。
四、防护方法:因施工所用的塔吊需要360度回转,同时根据现场实际情况,拟对东侧进行防护。
防护方法:采用绝缘材料毛竹搭设防护栏,搭设参数:脚手架步高1.8m,立杆间距1.5m,搭设高度应超过高压线1.7m,宽度也应分别超过高压线1.7m。
同时在高压线保护栏上设警示牌,警示牌上写:“高压线危险”。
此处需防护总长度约120米,宽度5mm左右,高度12m左右。
五、施工技术要求:1、搭设材料:1.1根据现场实际情况,用毛竹搭设防护脚手架。
毛竹必须选用生长期三年以上毛竹或楠竹,不得使用弯曲、青嫩、枯脆、腐烂、裂纹连通两节以上以及虫蛀的竹杆。
立杆、顶撑、斜杆有效部分的小头直径不得小于75㎜,横向水平杆有效部分的小头直径不得小于90㎜,栏杆的有效部分小头直径不得小于60㎜。
2024年高压线与塔吊处理方案

2024年高压线与塔吊处理方案____年高压线与塔吊处理方案第一章:引言高压线和塔吊是现代建设工程中不可或缺的关键设备,它们在建筑、桥梁、电力等领域发挥着重要的作用。
然而,在使用过程中,高压线与塔吊之间的相互作用问题成为了一个严重的安全隐患。
为了避免安全事故的发生,我们需要制定一套科学合理的处理方案,保证高压线与塔吊的安全使用。
本文将综述高压线与塔吊之间的相互作用问题,分析目前的处理方案存在的问题,并提出一套完善的处理方案,以保证高压线和塔吊能够安全地共存。
第二章:高压线与塔吊之间的相互作用问题高压线与塔吊之间的相互作用问题主要表现在以下几个方面:1. 电磁干扰:高压线会产生强烈的电磁场,对塔吊的稳定性和精度造成影响,可能导致误差的产生,甚至引发运行故障。
2. 安全距离:高压线与塔吊之间需要保持一定的安全距离,以防止雷击和电弧短路等安全事故的发生。
安全距离的确定需考虑高压线的电压等级、塔吊的工作半径和高度等因素。
3. 遮挡问题:高压线的存在可能会造成对塔吊操作人员视线的遮挡,降低操作的效率和安全性。
4. 施工问题:在建设过程中,如果高压线与塔吊存在冲突,可能导致施工无法进行,延误工期,增加成本。
第三章:目前处理方案存在的问题目前处理高压线与塔吊之间相互作用问题的主要措施有:1. 安全距离限制:在设计阶段要求塔吊安装在高压线安全距离之外,或者通过绝缘措施保证高压线与塔吊之间的安全距离。
然而,由于现实条件的限制,安全距离不容易满足,这可能会造成工地上塔吊的位置布局问题。
2. 地勤与值班:对于离高压线较近的塔吊,在使用期间需要设置专人进行地勤,并设立值班班组定时巡检高压线情况,以保证及时发现和处理安全隐患。
但这种方式需要增加人力成本,并且并不能完全避免安全事故的发生。
3. 遮挡问题:采取合理的设计安排,将塔吊的工作平台设置在高压线视线范围之外,或者通过设立透明屏幕等方式解决遮挡问题。
然而,这种解决办法需要在设计之初就考虑到,对于已经存在的塔吊来说,改变塔吊位置是不现实的。
塔吊与高压线施工方案(1)

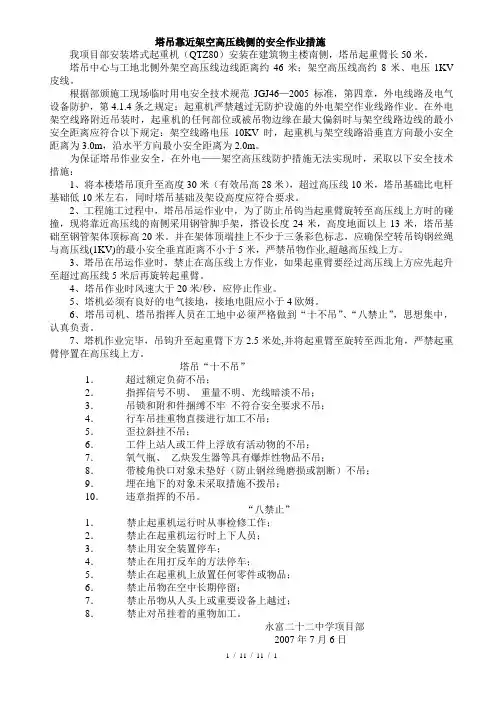

塔吊靠近架空高压线侧的安全作业措施我项目部安装塔式起重机(QTZ80)安装在建筑物主楼南侧,塔吊起重臂长50米,塔吊中心与工地北侧外架空高压线边线距离约46米;架空高压线高约8米、电压1KV 皮线。
根据部颁施工现场临时用电安全技术规范JGJ46—2005标准,第四章,外电线路及电气设备防护,第4.1.4条之规定:起重机严禁越过无防护设施的外电架空作业线路作业。
在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合以下规定:架空线路电压10KV时,起重机与架空线路沿垂直方向最小安全距离为3.0m,沿水平方向最小安全距离为2.0m。
为保证塔吊作业安全,在外电——架空高压线防护措施无法实现时,采取以下安全技术措施:1、将本楼塔吊顶升至高度30米(有效吊高28米),超过高压线10米,塔吊基础比电杆基础低10米左右,同时塔吊基础及架设高度应符合要求。
2、工程施工过程中,塔吊吊运作业中,为了防止吊钩当起重臂旋转至高压线上方时的碰撞,现将靠近高压线的南侧采用钢管脚手架,搭设长度24米,高度地面以上13米,塔吊基础至钢管架体顶标高20米。
并在架体顶端挂上不少于三条彩色标志,应确保空转吊钩钢丝绳与高压线(1KV)的最小安全垂直距离不小于5米,严禁吊物作业,超越高压线上方。
3、塔吊在吊运作业时,禁止在高压线上方作业,如果起重臂要经过高压线上方应先起升至超过高压线5米后再旋转起重臂。
4、塔吊作业时风速大于20米/秒,应停止作业。
5、塔机必须有良好的电气接地,接地电阻应小于4欧姆。
6、塔吊司机、塔吊指挥人员在工地中必须严格做到“十不吊”、“八禁止”,思想集中,认真负责。
7、塔机作业完毕,吊钩升至起重臂下方2.5米处,并将起重臂至旋转至西北角,严禁起重臂停置在高压线上方。
塔吊“十不吊”1.超过额定负荷不吊;2.指挥信号不明、重量不明、光线暗淡不吊;3.吊锁和附和件捆缚不牢不符合安全要求不吊;4.行车吊挂重物直接进行加工不吊;5.歪拉斜挂不吊;6.工件上站人或工件上浮放有活动物的不吊;7.氧气瓶、乙炔发生器等具有爆炸性物品不吊;8.带棱角快口对象未垫好(防止钢丝绳磨损或割断)不吊;9.埋在地下的对象未采取措施不拨吊;10.违章指挥的不吊。
塔吊与高压线防碰撞施工方案

塔吊与高压线防碰撞施工方案1.前期准备工作在施工前,必须对施工现场进行周密的勘察和规划。
特别是对高压线的位置及距离进行精确测量,确定高压线的保护范围,并在场地上进行标示。
同时,对塔吊的使用区域、维修区域等进行规划。
2.强化安全意识在施工人员中强化安全意识,确保每个人对塔吊与高压线防碰撞的重要性有清晰的认识。
要求所有工作人员遵守相关规定,严禁违规行为。
3.塔吊安装及高压线保护在塔吊安装时,必须按照相关规定进行操作。
塔吊的操作区域要远离高压线,并根据高压线的距离确定塔吊的最大作业范围。
同时,对高压线进行加固和防护,可以设置警戒线,安装防护罩等,确保高压线的安全。
4.管理施工车辆施工现场的车辆进出不得穿越高压线的保护区域,应设置专门的车辆通行道路,并设置明显的标志和指示,禁止车辆进入高压线保护区。
5.塔吊操控塔吊操控人员必须熟悉塔吊的使用说明书和相关操作规程,严格按照规定操作。
在操作过程中,要时刻保持警惕,避免塔吊与高压线的接近。
如果发现高压线接近塔吊工作范围,应立即采取应急措施停止工作,并通知相关人员进行处理。
6.定期检查和维护定期检查高压线和塔吊的安全状况,确保其正常运行。
对于发现的任何安全隐患,都要及时处理,维修和更换设备。
并定期组织培训,提高工作人员的安全意识和技能水平。
7.预防措施应急处理如果发生塔吊与高压线接触的紧急情况,应迅速停止塔吊的运行,通知高压线所属单位的工程人员,并报警。
同时,要配备相应的紧急救援设备,确保及时处理事故,保障人员的安全。
以上是一种常见的塔吊与高压线防碰撞施工方案,通过周密的规划和措施,可以有效减少塔吊与高压线的碰撞风险,确保施工过程的安全性。
然而,每个施工项目的具体情况不同,需要根据实际情况制定相应的施工计划,并经过专业人员的审核和指导,确保其有效性和可操作性。
塔吊在高压线附近施工方案(正式)

编订:__________________单位:__________________时间:__________________塔吊在高压线附近施工方案(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5030-44 塔吊在高压线附近施工方案(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:延安市技工学校新校区建设项目学生宿舍、附属用房工程,施工用塔吊在330KV高压架空输电线附近工作,学生宿舍楼6层,建筑高度22.05 m,建筑面积3778.8㎡;附属用房3层,建筑高度为13.55m建筑面积为1718.5㎡。
经我项目部用全站仪测得学生宿舍楼○12/○A 轴距最近的高压线水平距离为16.70m,室外地面距最低的高压线垂直距离为42.30m;附属用房的○9/○G 轴距最近的高压线水平距离为15.0m,室外地面距最低的高压线垂直距离为60.40m;我项目施工所用塔吊的垂直高度为24.0m。
二、安全操作措施:1、安排专人对塔吊工作范围与架空电力线路安全距离进行安全指挥与监控;2、根据施工现场情况,在正常情况下塔吊的安全工作范围为,上至附属用房的○9/○G轴(即附属用房的背面用地红线),下至学生宿舍楼面前的钢筋工操作棚,在下雨天或气候潮湿的天气里塔吊工作范围为与学生宿舍楼垂直1800或者停止工作。
3、在塔吊不工作时,将塔吊大钩固定在地面物体上,固定牢固,用木楔将塔吊转盘楔牢,以免塔吊大臂被大风吹摆。
塔吊邻近高压线处理方案

塔吊邻近高压线处理方案
1.工作区域划定
首先,需要确保在塔吊工作区域附近设立明确的标志和警示牌,以提
示工人注意高压线的存在。
在塔吊周围设置符合安全标准的工作区域,并
确保没有人员或设备进入该区域。
这可以通过设置围栏、控制入口等措施
来实现。
2.高压线移动
3.引导塔吊操作
如果不能移动高压线或者移动是不切实际的,那么可以考虑引导塔吊
操作以尽量避免与高压线的接触。
这可以通过在塔吊操作时设置标记,建
立警戒区域并确保专人监控来实现。
同时,还可以使用技术手段,比如安
装电子监控系统来提前警告塔吊是否靠近高压线的危险区域。
4.限制操作高度
如果高压线靠近塔吊的操作高度,可以考虑限制塔吊的最大操作高度。
这可以通过设置高度限制装置或者加装警戒装置来实现,以确保塔吊操作
员不会超过安全范围。
5.员工培训和意识提高
非常重要的一点是培训工作人员有关高压线的危险和应对措施。
工作
人员应该知道如何正确判断高压线的距离和位置,并且要能够意识到高压
线可能对他们的安全构成的威胁。
定期的培训和安全意识活动可以帮助员
工养成正确的行为习惯和应对突发情况的能力。
总之,塔吊邻近高压线是一个关乎工作场所安全的重要问题。
通过划
定工作区域、移动高压线、引导塔吊操作、限制操作高度以及加强员工培
训和意识提高,可以有效地减少潜在的风险并确保工作场所的安全。
然而,在实际操作中,需要具体情况具体分析,根据现场情况选择最佳的处理方案。
塔吊与高压线防碰撞方案(3篇)

塔吊与高压线防碰撞方案1.工程概况及特点本工程为宁波申洲绿都四期工程4#楼项目,位于北仑区新大路与黄山路交界处,总建筑面积______㎡,地下___层,层高___m;地上___层,层高___m。
0.000相当于黄海高程___米,室外标高为黄海标高___米。
本工程结构采用现浇钢筋混凝土框剪结构,结构安全等级二级,抗震设防烈度为七度。
本工程桩基采用钻孔灌注桩,基础采用筏板式基础,地下室底板厚___mm,局部电梯井处达___mm厚,承台面与底板面相平,厚度1050~___mm不等,地下室连续钢筋砼墙板厚___mm。
砼强度等级:___层及以下梁、板采用C30砼,___层以上梁、板采用C25砼;___层及以下柱、墙采用___0砼,___层至___层柱、墙采用C35砼,___层及以上柱、墙采用C30砼。
2.安全隐患在拟建楼的北面有一电压为___KV的架空高压线走过,高压线与___M轴几乎平行,在其北面离___M轴___米,离地8~___米左右。
自升式塔吊进行水平与垂直运输半径为___m,高压线与塔吊的距离仅___m 左右。
因高压线在施工塔吊覆盖范围内,存在很大的安全隐患。
施工塔吊按宁波市有关规定,确保施工生产及高压线的线路输电安全,需对高压线路进行隔离防护,消除安全隐患。
二、编制依据1、施工蓝图。
2、《建筑施工手册(缩印本)》___年第二版3、《建筑施工安全检查标准》JGJ59-994、《建筑施工高处作业安全技术规范》JG___0-91三、安全生产目标杜绝重大安全事故和机械事故的发生,死亡率为零,负伤率不大于1.5。
四、安全防护措施为了保证施工及输电线路的安全,我们需要对高压线采取隔离防护措施,基本做法如下:在高压线高压线与塔吊间、距离高压线______m处搭设一排单排绝缘脚手架,脚手架的立杆、横杆、斜撑均为木杆,在与高压线齐平、上下___m处各设一道水平木杆,用来防止吊钩及钢丝绳的碰撞。
腐朽、折裂、枯节等易折木杆和易导电材料不得使用,具体搭设构造见附图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
解决方案编号:LX-FS-A15874
塔吊在高压线附近施工方案标准范
本
In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or
activity reaches the specified standard
编写:_________________________
审批:_________________________
时间:________年_____月_____日
A4打印/ 新修订/ 完整/ 内容可编辑
塔吊在高压线附近施工方案标准范
本
使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、工程概况:
延安市技工学校新校区建设项目学生宿舍、附属用房工程,施工用塔吊在330KV高压架空输电线附近工作,学生宿舍楼6层,建筑高度22.05 m,建筑面积3778.8㎡;附属用房3层,建筑高度为13.55m建筑面积为1718.5㎡。
经我项目部用全站仪测得学生宿舍楼○12/○A轴距最近的高压线水平距离为16.70m,室外地面距最低的高压线垂直距离为42.30m;附属用房的○9/○G 轴距最近的高压线水平距离为15.0m,室外地面距
最低的高压线垂直距离为60.40m;我项目施工所用塔吊的垂直高度为24.0m。
二、安全操作措施:
1、安排专人对塔吊工作范围与架空电力线路安全距离进行安全指挥与监控;
2、根据施工现场情况,在正常情况下塔吊的安全工作范围为,上至附属用房的○9/○G轴(即附属用房的背面用地红线),下至学生宿舍楼面前的钢筋工操作棚,在下雨天或气候潮湿的天气里塔吊工作范围为与学生宿舍楼垂直1800或者停止工作。
3、在塔吊不工作时,将塔吊大钩固定在地面物体上,固定牢固,用木楔将塔吊转盘楔牢,以免塔吊大臂被大风吹摆。
4、在塔吊上安全安装起重、转向、小车限位器。
5、对所有进场施工人员进行330KV高压架空输电导线安全范围施工讲解、教育。
延安治平集团建筑安装有限公司
技工学校新校区建设项目部
20xx年4月2日
